升压站土方回填专项施工方案
- 格式:doc
- 大小:52.13 KB
- 文档页数:9
华能重庆两江燃机电厂新建工程升压站回填施工方案重庆电力建设总公司2012年12月27日华能重庆两江燃机电厂新建工程主厂房基础新建工程升压站回填施工方案会审表目录一、工程概况及特点 (4)二、编制依据 (4)三、主要工程量及进度计划 (5)四、主要施工人员配置与机具选择计划 (5)五、主要施工方法 (5)六、质量控制措施 (7)七、安全保证及危险点预控措施 (8)八、文明施工措施 (9)九、环境保护措施 (9)十、强制性标准条文贯彻落实的具体措施 (10)十一、危险点辨识 (10)一、工程概况及特点华能重庆两江燃机电厂新建工程由华能国际电力股份有限公司投资建设,位于重庆市两江新区水土高新技术产业园,规划5台F级型天然气冷热电三联供机组,分期建设。
工程场地现已初步完成场地平整,场平标高约280m左右,升压站拟回填区域场地标高为274 m左右,厂区内岩土特性分层描述如下:(a)层填土:褐色~红褐色,主要骨架成分为粘性土及砂、泥岩块石,系近两年工业园区建设施工自然堆填而成,未经过碾压处理,呈松散~稍密状,厚度在几米~十几米不等。
在厂址区域南侧有分布,主要为两江工业园区场平回填而成。
(b)层粘性土:褐色~黄褐色,一般呈可塑~硬塑状,局部地段(沟谷内水塘及水田上部)呈软塑状,稍湿~湿,含砂泥岩碎块石及岩屑;该层厚度在1~6m不等,主要分布在原始地形的斜坡坡脚及沟谷地段。
(c)层基岩:岩性主要为泥岩夹砂岩及泥质砂岩,局部夹泥质砂岩,岩层倾向南东,倾角20°~25°。
泥岩:紫红色、紫褐色,在场地中广泛分布,矿物成分以粘土矿物为主,泥质~粉砂泥质结构,块状构造,泥质胶结;岩质质软,属于软质岩石,易于风化,强风化厚度一般在1~2m左右。
砂岩: 浅灰色、紫红色等,矿物成分以长石、石英为主,云母次之,局部含粘土矿物,中~细粒结构,厚层~巨厚层状构造,钙质胶结,局部为泥钙质胶结,强风化厚度一般小于1m。
土方回填专项施工方案在土方回填施工中,为了保证工程的质量和进度,下面给出一个专项施工方案:一、施工前准备工作1.制定详细的土方回填施工施工方案和施工图纸。
2.确定土方回填施工的起点和终点。
3.采购与土方回填施工所需的材料和设备。
二、施工过程1.将施工现场进行清理,清除障碍物和杂草。
2.根据施工图纸,进行场地规划和标线,确保回填土的均匀分布。
3.进行探土工作,确定地下管线和地基的情况,并标出避让范围。
4.使用挖掘机等机械设备进行土方回填。
根据现场情况,合理调整机械的工作方式和回填土的厚度。
5.在回填过程中,注意填土的均匀性,避免出现空洞和结块的情况。
6.严密控制回填土的湿度,避免过湿或过干引起的不均匀沉降。
7.根据需要,在土方回填的上层加设排水管或排水板,以保证施工区域的排水畅通。
三、施工后的处理1.清理施工现场,清除施工过程中产生的垃圾和废弃物。
2.对回填土进行压实处理,确保地面的平整度和稳定性。
3.在回填土的上层覆盖适当的保护层,以保护回填土和防止土方回填面遭受外力破坏。
4.测量土方回填面的标高和标准偏差,确保施工质量。
四、安全措施1.在施工现场设置明显的警示标志,警示车辆和行人注意安全。
2.严禁人员在土方回填区域内行走或停留,以免发生意外事故。
3.对施工人员进行安全培训,确保他们理解并遵守相关的安全规定。
4.定期检查施工现场的安全情况,及时发现和解决安全隐患。
以上是一个关于土方回填专项施工方案的简要介绍,具体的施工过程和安全措施还需根据实际情况进行细化和完善。
在施工过程中,需要严格按照方案执行,做好质量控制和安全管理,以确保土方回填工程的顺利进行和优质完成。

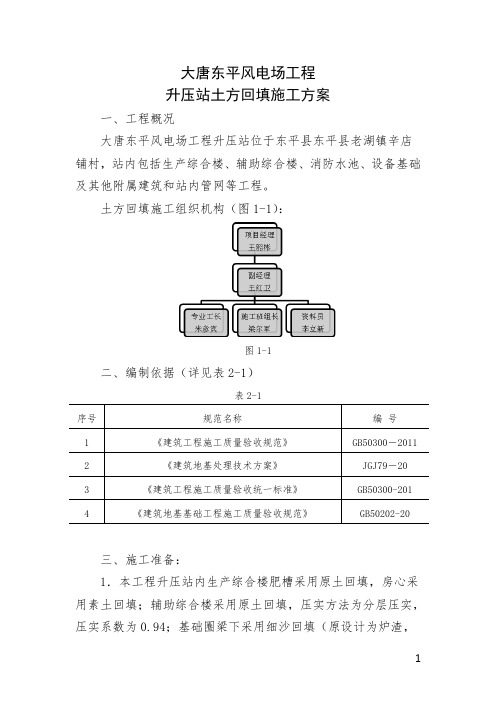

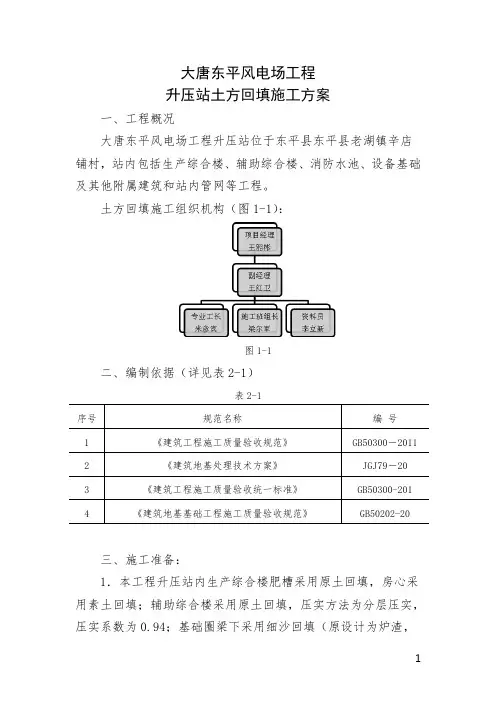

大唐东平风电场工程升压站土方回填施工方案一、工程概况大唐东平风电场工程升压站位于东平县东平县老湖镇辛店铺村,站内包括生产综合楼、辅助综合楼、消防水池、设备基础及其他附属建筑和站内管网等工程。
土方回填施工组织机构(图1-1):图1-1二、编制依据(详见表2-1)表2-1三、施工准备:1.本工程升压站内生产综合楼肥槽采用原土回填,房心采用素土回填;辅助综合楼采用原土回填,压实方法为分层压实,压实系数为0.94;基础圈梁下采用细沙回填(原设计为炉渣,为施工方便,经设计院同意后进行变更设计)。
2.施工前施工人员需详细阅读图纸及规范,并做详细的技术交底,以保证施工质量。
3.回填前,应对基础外墙、防水层等进行检查验收,砼强度达到规范要求方可进行回填。
4.施工前应先做 20m 试验段,该试验段须回填至 800mm 厚,宽度 1200mm, 分层夯实,并在回填土边竖一标尺,记下每次虚铺厚度,夯实后的厚度及夯实遍数,并结合工程特点、填方土料种类、密实度要求及施工条件等,合理确定填方土料最佳含水率,虚铺厚度和夯实遍数等参数。
5. 施工前将基槽中的垃圾杂物及积水清理干净,将回落松散砂浆石子及含水量较高的浮土清除干净。
6.机具配备(表3-1):表3-1四、施工方法:1.生产综合楼(1)基槽处理①场地回填应先清除槽底垃圾、砂浆及含水量较高的浮土等杂物。
②应采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。
③本工程回填土(原土)为高风化页岩,在回填前需确定所用回填土中不含有有机杂质,粒径不大于50mm,含水率符合压实要求。
对大粒径的碎石需破碎或拣出,以保证回填质量。
(2)施工要求①根据试验段确定的参数,控制好每层的回填土的质量。
严禁采用水浇使土下沉的所谓水夯法。
②填土层分层铺摊,每层厚 300mm,回填前根据试验段确定参数,设立虚铺厚度的标尺,铺土时严格按标尺刻度执行。
应分步逐层压实,每层打夯3-4 遍,要求一夯压半夯,机夯不到的边角处采用人工夯实,夯实边角时需注意不能破坏基础混凝土。
第一章编制依据国家、行业颁发的有关法律、法规、规范、规程、规定或标准工程招投标文件、合同规定的标准设计院提供的设计文件材料本企业可调配的人力、物力和机械等资源条件本工程相关的质量验收标准及规范:(1)《砼结构工程施工及验收规范》(GB50204—2002)(2)《电力建设安全施工管理规定》[电建(1995)671 号](3)《电力建设文明施工规定及考核办法》[电建(1995)543 号](4)《电力建设安全工作规定》(国家经贸委发布—2002-12-01 实施)(5)《建筑地基基础施工质量验收规范》(GB50202—2002)(6)《建筑内部装修设计防火规范》(GB500222—95)(7)《建筑抗震设计规范》(GB50011-2001)(8)《建筑桩机检测技术规范》(JGJ106-2003)(9)《通风与空调工程施工质量验收规范》(GB50243-2002)(10)《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-2002(11)《电气装置安装工程接地布置施工及验收规范》(GB50243-2002)等等第二章工程概况**场工程所在地**县位于江苏省东部沿海地区,受地形条件限制,风电场分南、北两个场区,其中北区址区位于中山河口至滨海港开发区,南区址区位于滨海县东部**乡二罾段的沿海滩涂。
滨海县隶属于**市,位于北纬 33°43′~34°23′,东经 119°37′~120°20′,拥有海岸线 44.6km,滩涂面积 110 万亩。
滨海县属于北亚热带与暖温带过渡带海洋性季风气候,气候温和,四季分明,冬冷夏热,光照充足,湿润多雨(尤其6~10)。
220kv升压站是南区风力发电的枢纽工程,位于**鱼塘内。
主要建(构)筑物有生产综合楼、生产辅助楼、事故油池、污水处理装置、门卫室、消防水池、消防泵房及车库等,占地面积约为13300m2。
220kv升压站南北方向长140m,东西方向宽95m,平均填土高度约为4.5m。
升压站土建施工方案升压站是电力系统中的一种重要设施,用于将输电线路输送的电能进行升压和分配。
升压站的土建施工方案需要兼顾施工安全、经济性和工程质量,下面是一份针对升压站土建施工的方案:一、工程概况升压站的土建施工是包括基础工程、主体建筑和室内设备安装在内的一系列工作。
本方案针对XX升压站的土建施工进行详细阐述。
二、施工方案1.现场勘测:在施工前进行现场勘查,制定详细的施工方案,包括施工工艺、施工流程、施工周期等。
2.土方开挖:根据设计要求,进行土方开挖工作。
首先要进行仔细的土质分析,决定开挖方式和开挖深度。
采用机械开挖结合人工清理的方式,提高施工效率。
3.基础工程:根据设计文件,进行基础的测量和标定。
按照基础图纸要求,进行开挖、排水、支模和砼浇筑等工序。
注意施工过程中的质量控制,确保基础的稳固和可靠。
4.主体建筑:根据设计文件和图纸,进行主体建筑的施工。
包括砌筑墙体、搭设屋面、安装门窗、砌筑楼梯等工序。
采用先上层后下层的施工方式,确保施工安全。
5.室内设备安装:根据设计要求和规范,进行设备的安装工作。
包括输电设备、开关设备、配电设备等的安装和调试。
注意设备的安装位置和间距,确保设备的正常运行和维护。
6.安全措施:在施工过程中,必须严格遵守相关安全规定和操作规程。
施工现场要设置安全警示标志,严禁未经许可人员进入施工区域。
使用符合要求的施工设备和工具,保证施工操作安全。
7.施工质量控制:在施工过程中,必须进行严格的质量控制。
每个施工工序都要按照设计要求和规范进行验收。
如果发现施工质量不符合要求,必须及时整改或返工,确保施工质量。
8.施工周期控制:根据工程的进度要求,制定详细的施工计划和进度表。
每个施工工序都要按时完成,确保工程的顺利推进。
如果发现施工进度滞后,必须采取相应的补救措施,保证工程按时完工。
三、总结。
回填土施工方案范文一、施工前的准备工作1.制定施工方案:在进行回填土施工前,需要制定详细的施工方案,包括施工方法、施工工序、施工标准等,确保施工顺利进行。
2.确定施工区域:根据工程设计要求和施工方案,确定回填土的施工区域,为后续的施工做好准备。
3.清理施工区域:清理施工区域内的垃圾、杂物和植被,保持施工区域的整洁和通畅。
5.准备施工材料和设备:根据施工方案,准备好所需的施工材料和设备,包括挖掘机、压路机、平板夯、水泥、石子等。
二、施工过程1.挖掘坑道:根据设计要求,在施工区域内进行挖掘坑道,保持坑道的坡度和形状符合要求。
2.边坡加固:根据设计要求,在坑道的边坡上进行加固,采用石子、水泥等材料进行填充和夯实,确保边坡的稳定性和安全性。
3.回填土的运输和卸载:将准备好的回填土运输到施工区域,并进行适当的卸载和堆放,确保回填土的均匀分布。
4.回填土的夯实:采用压路机、平板夯等设备对回填土进行夯实,保持回填土的密实度和稳定性。
对于夯实效果不好的区域,可以采取适当的加固措施。
5.均填沟槽和凹陷部位:在回填土施工过程中,对于存在均填沟槽和凹陷部位的区域,需要进行特殊处理,采用加固材料进行填充和夯实,确保回填土的均匀和稳定。
6.清理施工区域:在回填土施工完成后,清理施工区域内的垃圾、杂物和施工设备,保持施工区域的整洁。
三、施工质量控制2.回填土的均匀性检查:对于回填土的均匀性进行检查,包括回填土的厚度和坡度的测量,确保回填土的均匀分布。
3.夯实效果的检测:对于回填土的夯实效果进行检测,包括回填土的密实度、强度和稳定性的测量,确保回填土夯实效果良好。
4.监督检查:在施工过程中进行监督检查,对施工质量和进度进行监督,及时处理存在的问题和隐患。
四、施工安全措施1.安全培训:对参与回填土施工的人员进行安全培训,提高他们的安全意识和操作技能。
2.安全防护设施:在施工区域内设置安全警示标志、安全防护网和警示标牌,保护施工人员的人身安全。
土方回填专项施工方案•相关推荐土方回填专项施工方案范文(精选6篇)为了确保工作或事情能高效地开展,往往需要预先制定好方案,方案是有很强可操作性的书面计划。
优秀的方案都具备一些什么特点呢?下面是小编整理的土方回填专项施工方案范文(精选6篇),仅供参考,大家一起来看看吧。
土方回填专项施工方案11、土石方填筑的施工程序及施工方法说明:清基→测量放线→基底碾压→填料试验→分层填筑→摊铺平整→洒水碾压→夯实→密度检测→刷坡、修整→验收。
1.1土石方回填:回填前应先进行清基处理,清基完毕后进行测量放线、土石方填筑工作。
1.1.1清基工作内容:清除渠基处的树木、杂草,清基范围设计最大填筑坡脚线每边宽出1米,厚度30cm清基以人工与机械相结合,人工主要清理树木、杂草,机械将清除的弃料运至指定地点范围内堆放。
1.1.2土石方填筑:在指定料场取土进行土石方填筑,取土前先进行清基筑所需土石方采用挖掘机装、自卸车运和推土机推运并推平,尾水渠道用凸块碾和人工配合小型夯实机械压实;道路用振动碾进行碾压。
土石方填筑压实分层进行填筑碾压,每层填筑压实厚度不超过20cm,当每填筑层碾压经检验合格后进行下一填筑时,铺土前应对已压实的填筑层表面进行5-10cm的刨毛处理,并洒水湿润保证新填筑土层与已压实的填筑层的结合,确保整个填筑体的填筑质量。
压实采用动、静结合进、退错距法的压实方法,并采用平板振动夯、手扶振动夯对坡角及机械不易碾压部位进行人工辅助夯实。
1.1.3土石方填筑将根据我公司多年施工经验总结的土石方填筑施工方法组织施工。
1.1.4土石方填筑试验:为了确定土石方填筑的各项施工参数,如填筑厚度,碾压遍数,回填土的含水率,干容重等,必须先进行试验段的施工。
试验段施工前,先按规范和标准要求做好土石方填筑料的颗粒分析,液限,塑限、塑性指数,有机质含量等试验。
并采用重型击实法确定土的最大干容重和最佳含水量。
根据实验给定的最大干容重最佳含水量制订试验段的施工布置、施工方法、施工机械选型、劳动力组合、材料供应、进度安排、安全措施等,同时向操作人员进行技术交底。

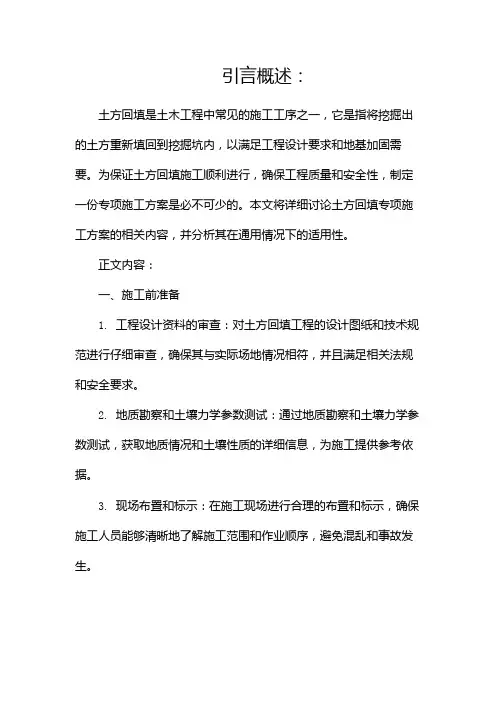

引言概述:土方回填是土木工程中常见的施工工序之一,它是指将挖掘出的土方重新填回到挖掘坑内,以满足工程设计要求和地基加固需要。
为保证土方回填施工顺利进行,确保工程质量和安全性,制定一份专项施工方案是必不可少的。
本文将详细讨论土方回填专项施工方案的相关内容,并分析其在通用情况下的适用性。
正文内容:一、施工前准备1. 工程设计资料的审查:对土方回填工程的设计图纸和技术规范进行仔细审查,确保其与实际场地情况相符,并且满足相关法规和安全要求。
2. 地质勘察和土壤力学参数测试:通过地质勘察和土壤力学参数测试,获取地质情况和土壤性质的详细信息,为施工提供参考依据。
3. 现场布置和标示:在施工现场进行合理的布置和标示,确保施工人员能够清晰地了解施工范围和作业顺序,避免混乱和事故发生。
4. 人员培训和防护措施:对施工人员进行必要的培训,包括安全操作规程和紧急情况的应对措施,并提供合适的个人防护用具,确保施工过程中人员的安全。
二、土方回填工程施工1. 挖方施工:根据设计要求和地质情况,采用合适的机械设备进行挖方作业,并及时清理现场,确保施工安全和施工进度。
2. 土方运输和堆放:将挖掘出的土方运输至回填地点,根据要求进行分层回填,并合理堆放,避免不均匀沉降和不稳定情况的发生。
3. 压实施工:通过合适的压实设备对土方进行压实处理,控制土方的含水率和密实度,提高土方的稳定性和承载能力。
4. 灌浆和加固:根据需要,对土方进行灌浆处理,以增加土方的强度和稳定性,并采取必要的加固措施,如加设土工格栅等。
5. 施工记录和监测:在施工过程中进行详细的施工记录,包括施工日期、用量、操作人员等信息,并进行现场监测和质量检查,确保施工质量和工程安全。
三、施工后处理1. 现场清理和资源利用:施工完成后及时清理现场,将无用的材料进行分类处理和回收利用,减少环境污染和资源浪费。
2. 施工质量验收和报告编制:对土方回填施工的质量进行验收,比对设计要求和施工规范,制定施工质量验收报告,确保施工工程符合要求。
升压站土建施工方案
一、前言
升压站是电力系统中非常重要的设施,起着将输送来的电力进行升压后再输送
的关键作用。
本文将详细介绍升压站土建施工方案,包括施工前的准备工作、主体施工阶段和竣工验收等内容,以确保升压站项目顺利完成。
二、施工前的准备工作
1.方案设计阶段:在方案设计阶段,需根据升压站的设计要求、地形
地貌、周边环境等因素进行合理布置,确定升压站建筑结构的类型、建筑风格、地基处理方案等内容。
2.施工图纸编制:根据方案设计确定的要求,编制详细的施工图纸,
并根据图纸确定所需的施工材料和施工工序。
三、主体施工阶段
1.基坑开挖:首先进行基坑的开挖工作,确保基坑底部平整、边坡稳
定,同时对周边环境进行有效控制。
2.地基处理:对基坑底部和周边地基进行加固、处理,以确保升压站
建筑的稳固性和安全性。
3.建筑主体施工:包括建筑结构的搭建、墙体砌筑、屋面施工等工序,
确保升压站建筑结构的完整性和牢固性。
4.设备安装:安装升压站所需的设备和配件,确保设备的正常运行和
安全使用。
四、竣工验收
1.施工验收:对升压站的土建施工进行验收,确保施工符合规范要求,
无质量问题。
2.环境验收:对升压站周边环境进行验收,确保施工过程对环境的影
响得到有效控制。
3.安全验收:对升压站建设过程中的安全工作进行验收,确保工人的
安全和项目的安全风险得到有效控制。
五、总结
本文详细介绍了升压站土建施工方案的各个阶段内容,包括施工前的准备工作、主体施工阶段和竣工验收等内容。
通过合理的施工方案和施工管理,可以确保升压站项目按时完工,达到预期的使用效果。

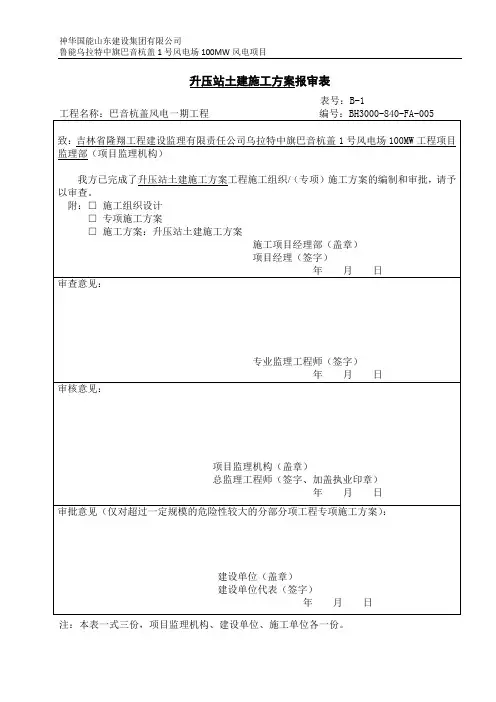

升压站土建施工方案报审表表号:B-1注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
升压站土建施工方案编制:批准:审核:编制日期:神华国能山东建设集团乌拉特风电项目部升压站土建施工方案一、项目概况鲁能乌拉特中旗巴音杭盖1号风电场100MW风电项目升压站在已建升压站预留场地上新建,与一期35kV升压站在同一围墙内,新建的部分包括:1台主变、35kV配电、SVG室、新增站用电和照明设施、新增电缆沟等。
二、编制依据1、国家、行业颁发的有关法律、法规、规范、规程、规定或标准;2、工程招投标文件、合同规定的标准;3、设计图纸、技术文件;4、《钢筋混凝土结构设计规范》GB50010-2002 ;5、《建筑地基基础设计规范》GB50007-2002 ;6、《混凝土结构工程施工及验收规范》(GB50204—2002);7、《建筑地基基础施工质量验收规范》(GB50202—2002);8、《钢筋焊接及验收规程》JGJ18-96;9、《钢筋焊接接头试验方法》JGJ27-86;10、《混凝土强度检验评定标准》GBJ107-87;11、《混凝土质量控制标准》GB50164-92;三、主要施工方案3.1 测量放线、轴线及标高控制1、定位放线进行定位放线前,应对场地进行平整。
根据平面图上的放线基点及平面图上测量控制点与道路关系放线,确定轴线的位置。
根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。
在施工中必须层层分中弹线,浇筑完基础及各层现浇板后,应及时校对轴线和标高,使其偏差在允许范围内,同时控制建筑物的竖向高差在1/1000以内,总高差不大于20mm。
2、标高控制将设计给定的高程引至施工现场进行控制,将引出的标高引至永久性物体上并作好标记,标记点均匀分布,标出±0.000标高,用卷尺控制水平线,向上引测点,测点不少于3处,并用精密仪对引上来的标高进行闭合检查。
3.2 基础工程1、基础开挖采用机械开挖,开挖时选用一台挖掘机,开挖弃料运至回填区平整回填。
华能湖南连坪风电场工程土方回填施工方案报审表编号:HNGC-00ZH-A413-021本表一式五份,由承包单位填报,建设单位存二份、项目监理部存一份,承包单位存二份。
编制人:审核人:批准人:目录1. 工程概况.................................................... - 1 -2. 编制依据和编制原则.......................................... - 1 -3. 施工部署.................................................... - 2 -4. 土方回填.................................................... - 2 -5. 资源配置计划................................................ - 3 -6.质量保证措施................................................. - 3 -7.安全保证措施................................................. - 4 -8.文明施工保证措施............................................. - 5 -土方回填专项施工方案1. 工程概况1.1.工程概述1、连坪风电场位于郴州市资兴市东部与汝城县交界的山脊上,地理坐标介于东经113°33′49″~113°41′10″,北纬25°48′31″~25°57′55″之间,海拔在1300m~1700m 之间,场址面积约23km2。
本工程项目拟建装机规模为65MW,风电机组接线方式采用一机一变单元接线方式,新建一座风电场65MW升压站。
站区场地大部分为切挖山坡地,小部分切挖回填区。
房屋建筑基础设计标高控制楼为-1.8m,35KV配电室为-1.7m,油品库基础为-1.6m,独立避雷针基础为-3.1m,基础持力层设计为强至中风化石英岩、板岩,地基承载力特征值fak不小于300Kpa,基础需保证进入持力层深度不小于300mm,,本工程房屋建筑基础开挖根据设计室内设备基础,沟道较多,采取基础大开挖,坡比1:1施工。
1.2工程地质条件本工程回填土为开挖基坑土石方回填,土质为粉质粘土,含粘性土碎石、泥页岩、泥灰岩。
开采出的石方应粉碎为粒径不大于20cm的碎石方可用作回填料。
其最大粒径不得超过每层铺垫厚度的2/3,基础回填深度根据各区域实际深度回填。
2. 编制依据和编制原则2.1.编制依据2.1.1国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程。
2.1.2国家及行业与本标段工程有关的各种现行有效版本的技术规范、规程,如:《风力发电场项目建设工程验收规程》。
2.1.3与本标段工程有关的国家及行业施工及验收技术规范如:《电力建设施工及验收技术规范》,相关标准及规程等。
2.1.4设计院、制造厂或项目法人和承包商双方议定的补充技术标准和本标书的施工技术要求。
2.1.5国家及地方政府的相关法律、法规、政策、办法。
2.2.编制原则遵循国家和当地政府现行有关的土地、环境保护、水土保持、文物保护、水利与水资源等方面的法规、条例和国家关于安全生产、技术标准、工程质量等方面的规定要求。
充分满足招标文件的工期和质量目标及本工程安全工作规划的要求。
结合本工程的工程特点,统筹安排,突出重点难点,方案优化,技术工艺措施得力,建立良好的施工秩序,优化人、机、物等资源配置,实现最佳综合效益。
积极推广应用“四新”技术,提高施工效率和工程质量水平。
充分发挥投标人的强项优势,协调运作。
临时设施设布置本着施工便利、流程合理、安全可靠、经济适用、永临结合、既有改造、地方可用、节约用地、保护环境的原则进行。
3. 施工部署3.1.施工特点3.1.1场地图纸表层土质较好,基本满足土方回填的要求。
个别基础回填土需进行处理,达到相关要求后,进行基础回填施工。
3.2.施工准备3.2.1气象、地形、水文地质的调查:了解气象资料,掌握水文地质地形情况,以便采取有效的保证措施。
3.2.2风机基础周边施工环境调查:为确保土方施工的顺利进行,对风机基础周边的树木、以及历史遗迹等进行调查,以便施工前采取有效措施,及时进行保护等措施。
3.2.3施工前技术交底:施工开始前,组织所有施工人员,认真学习有关文件资料,明确各施工班组的任务及工序配合要求,教育所有施工人员,把好质量关,密切配合,严格按设计图纸及规范要求施工。
3.2.4做好施工场地的防洪排水工作,以便排除流水和积水,特别应做好基坑和边坡的排水。
3.2.5施工现场四周安设照明灯,以便夜间作业。
4. 土方回填4.1.技术要求4.1.1回填施工应采用满足设计要求的回填料,或从指定料场取料。
土方回填采用土夹石回填,回填土容重不应小于2t/m3。
回填土应密实,压实系数不小于0.94。
4.1.2施工准备条件:回填前做好混凝土工程隐蔽记录,并办理验收签证手续。
回填前应清除坑内积水、杂物,对原土夯实一遍后,在进行回填。
回填材料必须符合设计及规范要求,不得混入杂物,并进行回填料含水率及干容重的试验,以得出符合设计密实度要求条件下的最佳含水量和最少碾压遍数。
回填前做好水平高程标志的设置。
4.1.3施工方法:土方填筑应由最底部位开始,自下而上水平分层铺填,蛙式打夯机分层压实填筑,填筑面狭窄处采用人工夯实。
压实土层不应出现漏压虚土层、平松土、弹簧土、剪切破坏和光面等不良现象。
填方施工中运输、铺填、压实等工序宜连续进行;回填土中不得含有植被、草皮、腐殖土等,分层铺土厚度不超过300mm ,压实度满足施工图纸要求。
当土料的天然含水量大于或小于施工填筑含水量时,应对土料含水量进行调整,调整方法以翻晒或加水为主。
在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,采取翻晒、晾干或参入干土等措施。
土方回填后,按照规范要求取样试验,确保设计要求的回填土夯实系数。
5. 资源配置计划5.1. 主要施工机械设备配置5.2. 劳动力计划安排6.质量保证措施6.1.工程质量目标分项工程一次交验合格率100%;重大质量事故为零。
6.2.质量管理目标回填材料质量检验试验率100%,合格率100%;工序自检率100%;工序专检率100%;分项、检验批一次交验合格率100%;应检工序检测实验率100%,合格率100%;特别重要工序、关键工序、特殊工序识别及控制率100%。
6.3质量管理体系6.3.1建立由项目经理领导、项目总工中间控制,质检员基层检查三级质量管理体系。
质量保证措施6.3.1做好技术交底,明确措施,严格遵守施工及验收规范等有关规程。
6.3.2建立“五不施工”“三不交接”制度。
“五不施工”即:未进行技术交底不施工;图纸和技术要求不清楚不施工;测量控制点和资料未经复核不施工;材料不合格不施工;工程环境污染未检查签证不施工。
“三不交接”即无自检记录不交接;不经专业人员验收合格不交接;施工记录不全不交接。
6.3.3对工序实行严格的“三检”,即:自检、互检、交接检。
上道工序不合格,不准进入下道工序,确保各道工序的工程质量。
6.3.4建立严格的隐蔽工程签证制度,凡属隐蔽工程项目,首先由班、组、项目部逐级进行自检,自检合格后,会同业主驻现场代表或监理部门一起复检,检查结果填验收表格,由双方签字并签发隐蔽工程验收证明书。
6.3.5建立原始资料的积累和保存制度本工程中各部分分项工程必须由专职质检人员作好质量检测记录,工程结束时交档案资料员负责整理装订成册归档。
6.3.6赋予质量员质量否决权。
实行样板标准制,优质优价,对于存在质量缺陷较多的施工队限令整改,否则,要坚决清除出场。
6.4.特别重要工序、关键工序、特殊工序的识别及控制6.5.土方回填关键工序:做好图纸自审及技术交底工作,严格控制回填土料的质量,振动碾碾压时摊铺厚度≤300mm,人工回填及平板振动夯夯实时摊铺厚度≤200mm,每层夯实完成后按规范环刀取样送检,检测合格后方可回填上一层。
7.安全保证措施7.1.安全目标死亡事故为零;重伤事故为零;重大设备损坏事故为零;重大火灾事故为零;重大环境污染事故为零;重大交通事故为零;人身轻伤事故率为零。
7.2安全保证措施7.2.1由项目经理全面负责安全生产工作,现场设立安全员,贯彻安全第一、预防为主、“管生产必须管安全”的方针,确保安全生产。
7.2.2严格遵守国家现行的安全法规,服从甲方的安全检查,并随时纠正安全中的不合格项目。
7.2.3进入现场的全体施工人员必须进行过安全教育,认真细致地进行安全技术交底,开好班前安全会,7.2.4严格执行操作规程,特殊工种持证上岗,严格按各岗位的安全操作规程要求操作。
7.2.5工地用电严格执行《施工现场临时用电安全技术规范》(JGJ46-2005)的有关规定。
施工现场用电线路必须采用TN-S接零保护系统,实行“一机一闸一漏保”,电线电缆应架空或深埋,施工人员在现场不得私自乱拉乱接电器。
7.2.6进入施工现场穿戴好劳动安全防护用品,如安全帽等。
7.2.7工地配备适当的防火器材,明火作业远离油料等易燃品,做好防火工作。
7.2.8施工现场的用电线路,用电设施的安装和使用必须符合安装规范和安全操作规程,并按照施工组织设计进行架设,严禁任意拉线接电。
7.2.9施工用电源箱应设护门,统一编号,箱内分路开关标识清楚、明确,漏电保护器应保证动作灵敏、安全可靠并有明显有效的计量检测标识。
8.文明施工保证措施8.1文明施工目标配合相关专业施工,场容场貌标准化,达到业主及上级管理部门的标准。
8.2文明施工保证措施8.2.1各种施工手续齐全,人员手续完备。
8.2.2对进场工人进行经常性的现场管理知识教育。
现场设立“五牌一图”;施工区划分责任区,指定负责人,分片包干,定岗定制,专人管理。
8.2.3材料码放,临设布置,严格按照施工总平面图放置,不得乱堆乱放,乱挪用。
现场每月进行一次文明施工的综合检查,月评、季评、年评,有奖有罚,促进安全文明施工。
8.2.4现场保持清洁,垃圾及时清理,施工渣土及时清运。
8.2.5施工现场设醒目标语,安全标志明显。
8.2.6建立健全各项管理制度,各辅料仓库符合防火要求。
设消防设施,易燃易爆物品分类存放,严禁混放及露天存放。
8.2.7为职工设符合要求的食堂及休息室,设立饮水处,保证职工随时喝上干净卫生的开水。
