工程总承包合同交底书
- 格式:docx
- 大小:17.26 KB
- 文档页数:10

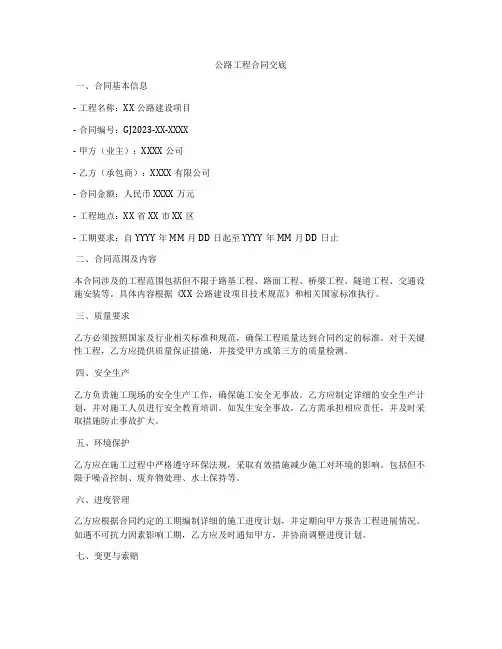

公路工程合同交底一、合同基本信息- 工程名称:XX公路建设项目- 合同编号:GJ2023-XX-XXXX- 甲方(业主):XXXX公司- 乙方(承包商):XXXX有限公司- 合同金额:人民币XXXX万元- 工程地点:XX省XX市XX区- 工期要求:自YYYY年MM月DD日起至YYYY年MM月DD日止二、合同范围及内容本合同涉及的工程范围包括但不限于路基工程、路面工程、桥梁工程、隧道工程、交通设施安装等。
具体内容根据《XX公路建设项目技术规范》和相关国家标准执行。
三、质量要求乙方必须按照国家及行业相关标准和规范,确保工程质量达到合同约定的标准。
对于关键性工程,乙方应提供质量保证措施,并接受甲方或第三方的质量检测。
四、安全生产乙方负责施工现场的安全生产工作,确保施工安全无事故。
乙方应制定详细的安全生产计划,并对施工人员进行安全教育培训。
如发生安全事故,乙方需承担相应责任,并及时采取措施防止事故扩大。
五、环境保护乙方应在施工过程中严格遵守环保法规,采取有效措施减少施工对环境的影响。
包括但不限于噪音控制、废弃物处理、水土保持等。
六、进度管理乙方应根据合同约定的工期编制详细的施工进度计划,并定期向甲方报告工程进展情况。
如遇不可抗力因素影响工期,乙方应及时通知甲方,并协商调整进度计划。
七、变更与索赔合同执行过程中,如需变更工程内容或发生额外费用,双方应依据合同约定的程序和条件进行协商,并签订书面变更协议。
乙方在规定时间内提出索赔请求,并提供充分证据。
八、结算与支付工程款项的支付按照合同约定的支付条件和程序进行。
乙方应按时提交进度款申请,并提供相应的支持文件。
最终结算应在工程竣工验收合格后进行。
九、争议解决合同执行过程中如发生争议,双方应首先通过友好协商解决。
协商不成时,可依法申请调解、仲裁或向人民法院提起诉讼。
十、其他事项双方应遵守合同中的所有条款,并履行各自的义务。
未尽事宜,双方可另行协商补充。
十一、合同生效本合同自双方授权代表签字盖章之日起生效。
工程合同管理交底书一、合同基本信息本工程项目名称为【XX项目】,位于【XX地点】,由【甲方单位名称】作为业主,委托【乙方单位名称】作为承包方进行施工。
合同编号为【XX合同编号】,签订日期为【XX 年XX月XX日】。
二、合同范围与内容本合同涵盖了【具体工程内容描述】,包括但不限于土建工程、安装工程、装饰装修工程等。
具体工作范围、标准、要求及完成时间等详细内容均在合同附件中列明。
三、双方的权利与义务1. 甲方权利与义务:- 提供必要的工程资料和图纸;- 按合同约定支付工程款项;- 监督乙方的工程质量和进度;- 解决施工过程中出现的问题。
2. 乙方权利与义务:- 按照合同约定和技术规范施工;- 保证工程质量满足国家标准;- 按期完成工程任务;- 及时向甲方报告工程进度和存在的问题。
四、合同变更与调整任何对合同内容的变更或调整,都需双方协商一致,并书面形式确认。
变更或调整的内容应及时更新到合同文本及其附件中。
五、违约责任如一方违反合同约定,应承担违约责任,赔偿对方因此造成的损失。
具体违约责任按照合同中的相关条款执行。
六、争议解决合同执行过程中如发生争议,双方应首先通过友好协商解决;协商不成时,可提交至【XX 仲裁委员会】进行仲裁,或依法向人民法院提起诉讼。
七、其他事项本合同未尽事宜,双方可另行协商补充。
补充协议作为本合同不可分割的一部分,与本合同具有同等法律效力。
八、签字盖章本交底书经甲乙双方授权代表审阅无误后,双方代表应在文档上签字并加盖公章(或合同专用章),以示认可。
签字盖章后,本交底书即具有法律效力。
九、附件本交底书的附件包括工程图纸、技术规范、工程量清单、付款计划等相关文件,均为本合同不可分割的组成部分。
工程施工合同交底书合同双方:甲方(施工单位):__________;乙方(业主单位):__________。
一、施工单位必须遵守以下规定:1、按照设计文件的要求进行施工,不得擅自变更设计内容;2、严格按照施工计划和施工进度完成工程;3、保证施工质量符合相关标准和规定;4、严格遵守劳动安全、环境保护、文明施工的要求;5、按照合同规定履行相关保险责任;6、保证在合同规定的时间内完工,并交付乙方验收。
二、业主单位(乙方)必须遵守以下规定:1、按照合同约定支付工程款项;2、提供施工所需的配合和支持;3、接受施工单位的监督和管理;4、按照规定进行验收,并及时支付尾款。
三、关于工程质量的规定:1、施工单位必须保证工程质量符合相关标准要求;2、在工程竣工验收前,在乙方同意的情况下,可进行预验收;3、乙方有权利对工程质量进行监督和检查;4、如发现工程质量存在问题,施工单位必须立即进行整改。
四、关于工程款项的支付:1、按照合同约定支付工程款项;2、乙方必须按照合同约定的支付进度支付工程款项;3、如有变更或调整款项的情况,双方必须经过协商达成一致。
五、关于违约责任的规定:1、任何一方不履行合同约定的,应当承担违约责任;2、如有争议,应当协商解决,也可通过仲裁或法律途径解决。
六、其他事项:1、双方应当保持通讯畅通,如有重要事项需及时通知对方;2、如有变更合同内容的情况,应当及时协商并签订书面变更协议;3、本交底书经甲、乙双方签字确认生效,如有争议参照合同规定解决。
甲方(施工单位)签字:__________ 日期:__________乙方(业主单位)签字:__________ 日期:__________以上为工程施工合同交底书,双方应当严格遵守合同约定,共同完成工程目标。
如有违约行为或争议,应当及时解决,维护双方合法权益。
愿双方合作愉快,工程顺利完成。

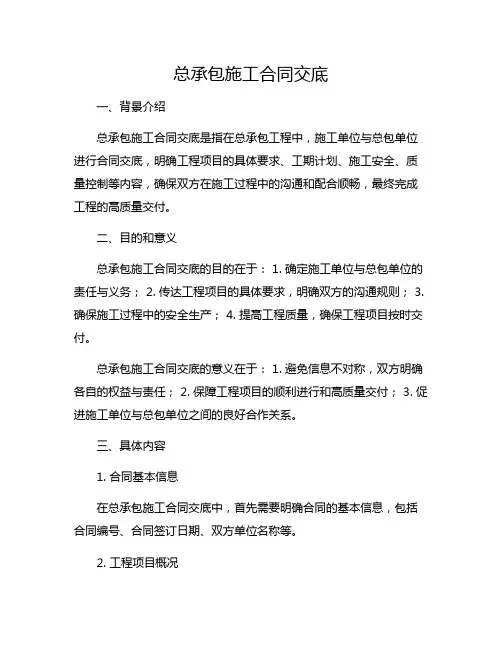

总承包施工合同交底一、背景介绍总承包施工合同交底是指在总承包工程中,施工单位与总包单位进行合同交底,明确工程项目的具体要求、工期计划、施工安全、质量控制等内容,确保双方在施工过程中的沟通和配合顺畅,最终完成工程的高质量交付。
二、目的和意义总承包施工合同交底的目的在于: 1. 确定施工单位与总包单位的责任与义务; 2. 传达工程项目的具体要求,明确双方的沟通规则; 3. 确保施工过程中的安全生产; 4. 提高工程质量,确保工程项目按时交付。
总承包施工合同交底的意义在于: 1. 避免信息不对称,双方明确各自的权益与责任; 2. 保障工程项目的顺利进行和高质量交付; 3. 促进施工单位与总包单位之间的良好合作关系。
三、具体内容1. 合同基本信息在总承包施工合同交底中,首先需要明确合同的基本信息,包括合同编号、合同签订日期、双方单位名称等。
2. 工程项目概况在这一部分,需要详细介绍工程项目的概况,包括项目名称、项目地质、项目规模、项目周期等。
3. 责任与义务双方在总承包施工合同中应明确各自的责任与义务,包括总包单位的管理责任和施工单位的具体施工责任等。
4. 工期计划在总承包施工合同交底中,工期是一个重要的内容。
双方需要明确整个工程项目的工期计划,包括开始日期、完成日期、各个阶段的工期等。
5. 施工安全施工安全是总承包工程中必须重视的一项内容。
在合同交底中,双方需要就施工过程中的安全措施、安全防护要求等进行明确,确保施工过程中的安全生产。
6. 质量控制质量控制对于工程项目的成功交付至关重要。
在总承包施工合同交底中,双方需要明确工程项目的质量控制要求,包括质量验收标准、质量检验方法等。
7. 变更管理在工程项目进行过程中,可能会发生一些变更情况。
在总承包施工合同交底中,双方需要明确变更管理的具体流程和要求,确保变更的合理性和规范性。
8. 竣工验收工程项目的竣工验收是最终确认工程质量的重要内容。
在总承包施工合同交底中,双方需要明确竣工验收的具体要求、验收标准等。
工程施工合同交底书甲方:(以下简称“甲方”)乙方:(以下简称“乙方”)根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就工程施工项目的相关事宜达成一致,特订立本工程施工合同交底书(以下简称“本交底书”)。
一、工程概况1.1 工程名称:1.2 工程地点:1.3 工程范围:1.4 工程内容:1.5 工程质量:1.6 工程期限:二、甲方责任与义务2.1 提供施工图纸及技术资料:2.2 提供施工场地:2.3 办理相关施工手续:2.4 按约定支付工程款项:2.5 协助乙方解决施工过程中的问题:2.6 对工程进行监督检查:三、乙方责任与义务3.1 严格按照施工图纸、技术资料及甲方要求进行施工:3.2 严格按照国家及地方相关法律法规、规范标准进行施工:3.3 保障施工现场的安全、环保及文明施工:3.4 按约定完成工程进度及质量:3.5 配合甲方进行工程检查、验收:3.6 对施工过程中出现的问题及时与甲方沟通并解决:四、工程变更4.1 工程变更范围:4.2 工程变更程序:4.3 工程变更费用:五、工程验收5.1 验收标准:5.2 验收程序:5.3 验收期限:六、工程款项支付6.1 工程款项支付方式:6.2 工程款项支付进度:6.3 工程款项支付条件:七、违约责任7.1 违约行为:7.2 违约责任:7.3 违约金:八、争议解决8.1 双方在履行本交底书过程中发生的争议,应首先通过友好协商解决;8.2 如协商无果,任何一方均有权向工程所在地人民法院提起诉讼。
九、其他约定9.1 本交底书一式两份,甲乙双方各执一份;9.2 本交底书自双方签字盖章之日起生效;9.3 本交底书未尽事宜,可由双方另行签订补充协议。
甲方(盖章):乙方(盖章):法定代表人(签名):法定代表人(签名):签订日期:年月日签订日期:年月日请注意,本合同文档示例仅供参考,具体合同内容需根据实际情况进行调整。
总承包与专业分包工程合同
交底操作指引
1.目的
《总承包与专业分包工程合同交底操作指引》为加强公司的总承包及专业分包工程合同管理,维护公司权益等方面有着显著效果。
2.适用范围
适用于公司国内所有总承包、专业分包工程施工合同,项目管理部须按本指引执行。
3.术语及定义
(1)施工合同:指Ⅰ、Ⅱ、Ⅲ类工程施工合同。
4.工作内容、流程、标准要求
(1)合同交底过程中应特别注意公司内部信息的保密性,包括但不限于组价清单及合作单位企业重要信息等商业机密不得对第三方进行输出。
(2)合同交底工作标准化动作及要求:①提前梳理需要交底的合同内容、制定交底课件,发交底对象学习;②交底过程中,招标合约部需全程录像,交底过程应包含合同重点内容解析、互动答疑、考试等环节。
交底对象清晰、内容准确,交底工作要注重交底效果,不要流于形式。
③完成交底后,为进一步巩固交底效果,各招标合约部需做好跟踪管理,协助项目加强现场履约管理,解决过程履约问题。
(3)招标合约部需按公司交底操作指引,结合招标合约部自身管理要求,制定更加详细、具备操作性的《合同交底操作管理细则》。
(4)工作内容、流程、标准要求
5.附表
合同交底记录表。
工程开工合同交底甲方(业主):_________________乙方(承包商):_________________鉴于甲乙双方就______________工程项目(以下简称“本工程”)达成合作意向,并依据《中华人民共和国民法典》及相关法律法规,甲乙双方本着平等、自愿、公平和诚信的原则,就本工程的施工事宜订立本合同,以资遵守。
一、工程概况1. 工程名称:___________________________________2. 工程地点:___________________________________3. 工程规模:___________________________________4. 工程质量要求:_________________________________5. 工程开工日期:____年____月____日6. 工程竣工日期:____年____月____日二、合同价款本工程合同总价为人民币(大写)____________元(¥__________)。
三、付款方式1. 预付款:甲方在本合同签订后____个工作日内支付合同总价的____%作为预付款给乙方。
2. 进度款:根据工程进度,甲方将按照合同约定的支付条件和比例支付进度款。
3. 竣工款:工程竣工验收合格后,甲方支付剩余的合同款项。
四、工程变更与索赔1. 如因设计变更或其他原因导致工程量增减,双方应及时协商确定变更后的合同价款。
2. 如因不可抗力或其他非乙方原因导致工程延误,乙方有权向甲方提出索赔。
五、质量保证乙方应保证工程质量符合国家及行业标准,并对工程质量负责。
六、安全生产乙方必须遵守国家有关安全生产的法律、法规,确保施工现场安全。
七、违约责任如一方违反本合同约定,应承担违约责任,赔偿对方因此造成的损失。
八、争议解决因本合同引起的或与本合同有关的任何争议,双方应首先通过友好协商解决;协商不成时,可提交至甲方所在地人民法院诉讼解决。

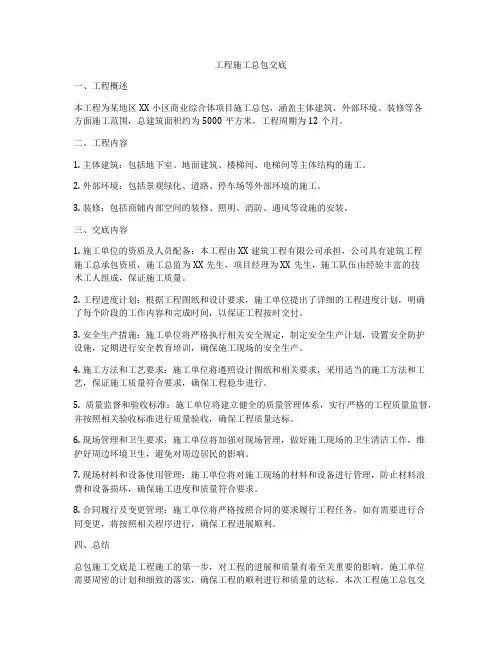

工程施工总包交底一、工程概述本工程为某地区XX小区商业综合体项目施工总包,涵盖主体建筑、外部环境、装修等各方面施工范围,总建筑面积约为5000平方米,工程周期为12个月。
二、工程内容1. 主体建筑:包括地下室、地面建筑、楼梯间、电梯间等主体结构的施工。
2. 外部环境:包括景观绿化、道路、停车场等外部环境的施工。
3. 装修:包括商铺内部空间的装修、照明、消防、通风等设施的安装。
三、交底内容1. 施工单位的资质及人员配备:本工程由XX建筑工程有限公司承担,公司具有建筑工程施工总承包资质,施工总监为XX先生,项目经理为XX先生,施工队伍由经验丰富的技术工人组成,保证施工质量。
2. 工程进度计划:根据工程图纸和设计要求,施工单位提出了详细的工程进度计划,明确了每个阶段的工作内容和完成时间,以保证工程按时交付。
3. 安全生产措施:施工单位将严格执行相关安全规定,制定安全生产计划,设置安全防护设施,定期进行安全教育培训,确保施工现场的安全生产。
4. 施工方法和工艺要求:施工单位将遵照设计图纸和相关要求,采用适当的施工方法和工艺,保证施工质量符合要求,确保工程稳步进行。
5. 质量监督和验收标准:施工单位将建立健全的质量管理体系,实行严格的工程质量监督,并按照相关验收标准进行质量验收,确保工程质量达标。
6. 现场管理和卫生要求:施工单位将加强对现场管理,做好施工现场的卫生清洁工作,维护好周边环境卫生,避免对周边居民的影响。
7. 现场材料和设备使用管理:施工单位将对施工现场的材料和设备进行管理,防止材料浪费和设备损坏,确保施工进度和质量符合要求。
8. 合同履行及变更管理:施工单位将严格按照合同的要求履行工程任务,如有需要进行合同变更,将按照相关程序进行,确保工程进展顺利。
四、总结总包施工交底是工程施工的第一步,对工程的进展和质量有着至关重要的影响。
施工单位需要周密的计划和细致的落实,确保工程的顺利进行和质量的达标。

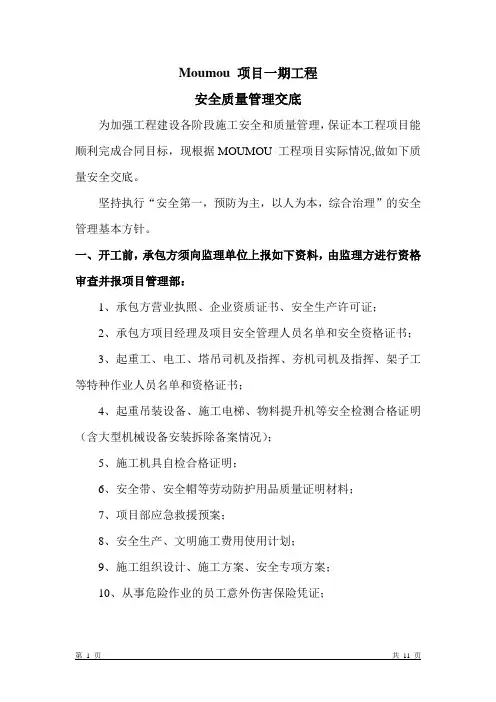

Moumou 项目一期工程安全质量管理交底为加强工程建设各阶段施工安全和质量管理,保证本工程项目能顺利完成合同目标,现根据MOUMOU 工程项目实际情况,做如下质量安全交底。
坚持执行“安全第一,预防为主,以人为本,综合治理”的安全管理基本方针。
一、开工前,承包方须向监理单位上报如下资料,由监理方进行资格审查并报项目管理部:1、承包方营业执照、企业资质证书、安全生产许可证;2、承包方项目经理及项目安全管理人员名单和安全资格证书;3、起重工、电工、塔吊司机及指挥、夯机司机及指挥、架子工等特种作业人员名单和资格证书;4、起重吊装设备、施工电梯、物料提升机等安全检测合格证明(含大型机械设备安装拆除备案情况);5、施工机具自检合格证明;6、安全带、安全帽等劳动防护用品质量证明材料;7、项目部应急救援预案;8、安全生产、文明施工费用使用计划;9、施工组织设计、施工方案、安全专项方案;10、从事危险作业的员工意外伤害保险凭证;二、安全文明施工管理1、目标要求1、1 控制目标(1)杜绝发生重伤及以上安全事故;(2)杜绝发生重大机械设备损坏事故及负主要职责的重大交通事故;(3)杜绝发生重大火灾事故;(4)轻伤发生事故频率控制在2次/年*千人以内;(5)杜绝发生直接经济损失超50万元的安全事故;(6)杜绝重大环境污染事件,不发生环境破坏,废水排放达到排放标准;1、2 管理目标(1)及时消除重大事故隐患,一般隐患整改率达到100%以上;(2)扬尘、噪声、职业危害作业点合格率100%;(3)保证施工现场达到市文明安全标化工地;1、3 工作目标(1)施工现场实行全员安全教育。
特种作业持证上岗率达100%,操作人员三级安全教育率100%;(2)每周二上午开展安全检查活动,安全隐患整改做到“四定”,即:定整改责任人、定整改措施、定整改完成时间、定整改验收人;(3)认真把好安全生产的“七关”即:教育关、措施关、交底关、防护关、文明关、验收关、检查关。
(1 )工程进度款: 承包人每月25日前上报本月已完合格工程的工程量,发包人 7个日历天审 核完毕后,7个日历天内支付审批进度款的 75%。
因承包人原因迟报,进度款支付时间相应顺 延。
承包人领取进度款时需提供等额的发票。
(2) 工程验收款:工程全部竣工验收合格,交付完毕,并向市档案馆移交工程档案资料,配合 发包人完成竣工备案后 30个工作日内支付至合同价款的 85%。
(3) 工程结算款:承包人承包范围内全部工程竣工验收备案、交付完毕后,承包人向发包人提 交全部工程竣工结算资料, 发包人在120个日历天内完成审核, 双方确认后60个工作日内发包 人支付至竣工结算总价的 95 %,承包人领取结算款时需提供至结算额全额的发票。
(4) 垫资,利息计算方法: 以当月验工计价的75%为基数,从次月20日起开始计息,年利率 按银行同期贷款利率上浮不超过 30%计算,最终利息金额及其相应税金计入合同结算。
(5 )分阶段结算款: 分阶段结算的专业工程(如土方工程、桩基工程) ,待专业工程竣工验收 合格后即可进行结算,结算后付至结算价的 90% ;待整个项目工程竣工验收备案后付至 95% , 工程结算价的5%留作保修金,保修金的支付约定同 12.4第(5)条款。
(1 )总工期约定:由于承包人原因未能实现协议书中约定的竣工工期,则承包人需按照人民币 50000元/天向发包人支付拖期违约金。
(2 )节点工期约定:如“协议书第二条第2款的节点工期附表”所示,由于承包人原因没有按时 完成某个节点工期要求,将被视为“阶段性延误”,影响上述附表第3项“达到预售条件”节点工期, 承包人需按照100000元/天向发包人支付阶段拖期违约金; 影响上述附表第6项“交房”节点工期, 承包人需按照100000元/天向发包人支付阶段拖期违约金; 影响上述附表第5项“竣工备案”节点
工期,承包人需按照 50000元/天向发包人支付阶段拖期违约金(非承包人原因除外) 。
(3)以上(1 )、( 2)条中约定的各阶段拖期违约责任,单独计算及执行。
承包人在每一阶段延 误工期应承担该阶段违约责任, 即使在下一阶段不再延误,前一阶段的误期违约金亦不退还; 如工程款支付时
间及方式
工期奖罚及支
付方式
下一阶段继续延误,按该阶段的误期违约约定执行。
(4 )如果发包人要求节点工期提前,具体要求及赶工费额度由发包人与承包人另行协商。
提前 竣工的奖励:无 。
一、 现场文明施工、安全管理体系: 建立发包人、监理、施工单位三级管理体系 二、 现场管理度制度 1、 施工单位进场后, 必须做好现场总平面规划, 并报发包人和监理审核同意后, 方可实施。
2、 进场后施工单位人员要服从发包人、监理、施工单位三方制定的各项规章制度,积极配 合,协调一致,统一指挥。
及时办理治安防火、防盗、暂住证等各项手续。
3、对销售部带客户 看房,施工单位要给予积极的配合,端正态度耐心解释,不得无理取闹。
以上各条款若不遵照执行,则承包人向发包人支付违约金人民币 1000元/次,罚款总额累加, 对违约金发包人有权在支付任何一次工程款中扣除, 拒不整改的发包人有权延期支付任何一次工 程款,直到承包人整改完毕为止。
三、 临时设施的管理 1、 施工区域和生活区域分开布置, 施工区域内除必要的安保、警卫及管理人员办公室之外, 严禁
施工人员住宿。
2、 现场及生活区内临时设施必须按统一标准搭设,位置形式必须根据建设单位审批的总平 面图搭设。
3、 现场内厕所除必须按标准要求搭设外,还必须设专人负责清洁,做到干净、整洁、无蝇 无蛆、无明显异味。
4、 伙房必须按统一标准搭设外,卫生条件必须符合卫生局规定标准。
5、 在施工阶段,总承包方设置的临时道路须沿围墙形成环路,做 4米宽20CM 厚的混凝土 环安全文明施工
要求及奖惩措
施
道,道路两侧修排水沟,其余场地全部硬化。
施工道路除必须按标准铺设外,在施工过程中不
得随意占压,若有损坏必须及时修复,另外施工道路必须每天清扫泼水,保持道路整洁、无扬尘现象。
6、围挡:承包人须沿地块红线四面砌筑围墙,墙高于市政道路 2.5米,0.24米宽,每隔4
米设一砖垛,内外抹灰,刷外墙涂料;各施工区内的围挡要平整规划无破损;围墙如有破损及时修复。
主干道围墙的宣传方案要经发包人批准。
7、现场主要出入口、材料堆场、加工场区、施工作业面及办公生活区设置闭路监控系统,监控室设置在监理办公室内。
8、施工现场塔吊覆盖范围内的临建、高压线等按照当地建设主管部门的有关要求采取安全防护措施。
9、现场塔吊在主体封顶后一个月内拆除完毕并运至场外,逾期的按照每台每天人民币1000元的标准由承包人向发包人支付违约金。
10、现场临时施工电梯或龙门架在室内电梯安装完毕经检验能使用后15天内拆除完毕并运
至场外,逾期的按照每台每天人民币1000元的标准由承包人向发包人支付违约金。
以上各条款若不遵照执行,则每发生一次承包人向发包人支付违约金人民币元(已有明确约定的除外)。
发包人对违约金有权在支付任何一次工程款中扣除,拒不整改的发包人有权延期支付任何一次工程款,直到承包人整改完毕为止。
四、现场场地的管理
1、物料码放:施工现场配置有序,物料码放规范合理,并有明显标志与界线。
散流体材料场地做砼地面,并围挡存放,规范有序。
2、垃圾管理:承包人须设专人进行垃圾管理,统一圈定垃圾堆放点,统一对各分包单位垃
圾及化粪池进行清运;高层设置专用的垃圾清运通道;高层每4层设置成品流动厕所,并定期
进行清理;生活垃圾实行袋装收集,日产日清或密封存放及时清运;垃圾按照环境管理要求分类
存放;对于垃圾外运和化粪池清理须与所在地环卫部门签订协议,定期进行清运。
3、施工工作面:工作面必须及时清理,做到活尽料尽,工作面清。
工程建设中每个楼层的多余材料、建筑垃圾必须通过垂直运输机械或垃圾槽运输到地面,严禁高空抛物。
4、场地排水设施要按标准做到位,平时加强管理,做到排水畅通无积水。
5、必须建立场地的保洁措施,及相应制度,如洒水、防尘、专人清扫等。
6、各施工单位负责区内不允许容留外来小商小贩进场经商,以免造成人身意外伤害,及不必要的纠纷。
7、施工单位应积极配合配套工程的施工,合理安排临时设施的位置。
8、施工现场作业区、材料堆放区、生活区、办公区、施工机具堆放区、道路之间必须有明显的隔离措施。
承包人违反以上各条则,每次须向发包人支付违约金人民币1000元,发包人有权从任何一
次工程款支付中扣除。
拒不整改的发包人有权延期支付任何一次工程款,直到承包人整改完毕为止。
五、现场管理人员及劳动力的管理
1、施工单位进场,必须持有三证。
2、各特殊工种要随身携带相应的上岗证及培训证书。
3、不准带家属及儿童进场。
4、不准雇佣童工、精神病患者、刑事在逃人员。
5、场内严禁酗酒闹事、赌博等违法行为。
1、发包人对因供电系统故障或供电质量而造成的任何损失不负任何责任。
发包人在现场范
围内指定供电点,该点以后的供配电系统的设计、采购、施工、维修、拆迁均由承包人自己负责,
发包人不承担任何责任和费用,但发包人有权对承包人自己建设的供配电系统进行检查和监管,使其符合有关的规范及发包人的要求。
发包人有权根据现场条件要求承包人迁移其供配电设施或拆除其停用的供配电设施,且一切费用均由承包人负担。
非经发包人和监理同意,现场内不允许用架空线供电。
2、承包人在发包人指定的供水接驳点以后,自费设计、采购、安装其自己的用水系统。
其
系统的设计、安装必须符合本补充协议及法定的规范和标准,并同时接受发包人的检查和监管。
若现场发生变化时,发包人有权要求承包人更改、拆迁或拆除其供水系统。
对工程不再需要的承包人整个供水设备或任何一部分,承包人都应按发包人要求将它们拆卸清理。
承包人用水申请及
日常管理按发包人现场管理的有关程序处理。
3、甲乙双方的用水和用电均必须安装水表和电表(承包人水、电表安装、移位及拆除需报发包人同意),安装完成后双方共同抄表底数,并签字认可;水表、电表须经过有关部门检测。
4、必须采用工程所在地建委要求的配电箱,电缆埋地铺设,内设漏保,并做警示标志,如
违章发现一处扣人民币1000元/次,凡在现场出现严重伤亡事故的由承包人向发包人支付违约金人民币10万元/次。
5、生活区内电线不准私搭乱接,严禁用电褥子、碘钨灯、电炉取暖、做饭,一经发现没收,并罚款人民币500兀/次。
6、室内生活用电压为36安伏。
7、杜绝跑、冒、滴、漏、长流水、乱切口接管现象,发现一处扣人民币500元/次。
8、冬季临时水做好保温防冻措施。
9、必须建立用水、用电的规章制度,做好节水、节电宣传。
