定额石料规格标准
- 格式:docx
- 大小:23.19 KB
- 文档页数:8

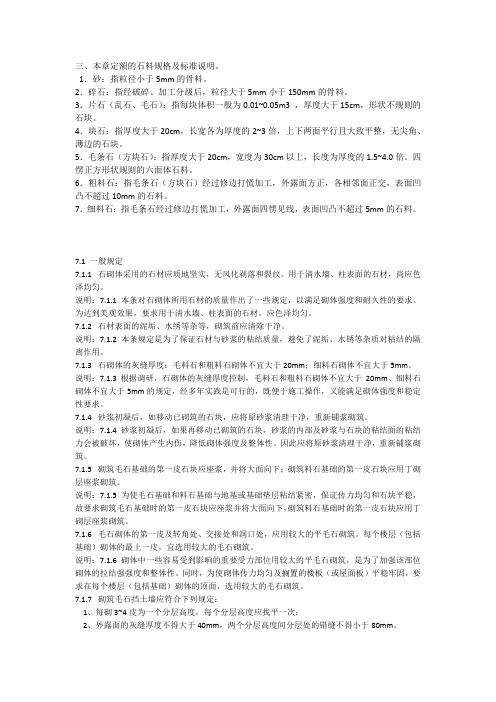

三、本章定额的石料规格及标准说明。
1.砂:指粒径小于5mm的骨料。
2.碎石:指经破碎、加工分级后,粒径大于5mm小于150mm的骨料。
3.片石(乱石、毛石):指每块体积一般为0.01~0.05m3 ,厚度大于15cm,形状不规则的石块。
4.块石:指厚度大于20cm,长宽各为厚度的2~3倍,上下两面平行且大致平整,无尖角、薄边的石块。
5.毛条石(方块石):指厚度大于20cm,宽度为30cm以上,长度为厚度的1.5~4.0倍。
四愣正方形状规则的六面体石料。
6.粗料石:指毛条石(方块石)经过修边打慌加工,外露面方正,各相邻面正交,表面凹凸不超过10mm的石料。
7.细料石:指毛条石经过修边打慌加工,外露面四愣见线,表面凹凸不超过5mm的石料。
7.1 一般规定7.1.1 石砌体采用的石材应质地坚实,无风化剥落和裂纹。
用于清水墙、柱表面的石材,尚应色泽均匀。
说明:7.1.1本条对石砌体所用石材的质量作出了一些规定,以满足砌体强度和耐久性的要求。
为达到美观效果,要求用于清水墙、柱表面的石材,应色泽均匀。
7.1.2 石材表面的泥垢、水绣等杂等,砌筑前应清除干净。
说明:7.1.2本条规定是为了保证石材与砂浆的粘结质量,避免了泥垢、水锈等杂质对粘结的隔离作用。
7.1.3 石砌体的灰缝厚度:毛料石和粗料石砌体不宜大于20mm;细料石砌体不宜大于5mm。
说明:7.1.3根据调研,石砌体的灰缝厚度控制,毛料石和粗料石砌体不宜大于20mm、细料石砌体不宜大于5mm的规定,经多年实践是可行的,既便于施工操作,又能满足砌体强度和稳定性要求。
7.1.4 砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。
说明:7.1.4 砂浆初凝后,如果再移动已砌筑的石块,砂浆的内部及砂浆与石块的粘结面的粘结力会被破坏,使砌体产生内伤,降低砌体强度及整体性。
因此应将原砂浆清理干净,重新铺浆砌筑。
7.1.5 砌筑毛石基础的第一皮石块应座浆,并将大面向下;砌筑料石基础的第一皮石块应用丁砌层座浆砌筑。
A.1 土、石方工程说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。
二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时为湿土。
人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。
三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。
土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。
沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。
地坑:底面积在20㎡以内的挖土为挖地坑。
淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。
流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。
2.石方工程:平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。
沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。
基坑:底面积在20㎡以内的为基坑。
摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。
修整边坡:修整石方爆破的边坡,清理石渣。
四、挖沟槽、地坑、土方及挖流砂、淤泥项目中需要排水时,应另行计算。
五、人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在释放工程量内。
允许超挖量:松石、次坚石为200㎜,普坚石、特坚石为150㎜。
六、人工土石方1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,超过部分土方量套用6m以内项目乘以系数1.25。
2.人工挖淤泥、流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算。
3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。
4.人工挖桩间土方时,按实际挖土方体积(扣除桩所在体积)人工乘以系数1.50。
总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石备料工程、砌石、钻孔灌浆及锚固工程、疏浚工程、其它工程共九章用附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为编制水利工程招标标底和投标报价的参考。
三、本定额适用于海拨高程小于或等于2000m地区的工程项目。
海拔高程大于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整。
高原地区人工、机械定额调整系数四、本定额不包括冬季、雨季和特殊地区等气候影响的因素和增加设施的费用。
五、本定额按一日三班作业施工,每班八小时工作制拟定。
若部分工程项目采用一日一班或一日二班制的,定额不作调整。
六、本定额的“工作内容”仅扼要说明各章节的主要施工过程及工序,次要施工过程及工序和必要的辅助工作所需的人工、材料、机械已包括在定额内。
七、定额中人工、机械用量指完成一个定额子目内容,所需的全部人工和机械台班数。
包括基本工作、准备各结束、辅助生产,不可避免的中断、必要休息、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械维修、保养、加油、加水等到全部工作。
八、定额中人工是指完成该定额子目工作所需的人工耗用量,包括基本用工和辅助用工,并按其所需的技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
八、材料消耗定额(含其它材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
1、材料定额中,未列示品种、规格的,可根据设计选定品种、规格计算,但定额数量不得调整。
凡材料已列示了品种、规格的,编制预算单价时不予调整。
2、材料定额中,凡一种材料名称之后,同时并列了几种不同型号规格的,如石方工程导线的火线和电线,表示这种材料、只能选其一种型号规格的定额进行计价。
第一章土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2.5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方.实方:指填筑(回填)并经过压实后的成品方.四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0。
5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等.九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0。
5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2。
5m2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2。
5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一 -39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
三、本章定额的石料规格及标准说明。
1.砂:指粒径小于5mm的骨料。
2.碎石:指经破碎、加工分级后,粒径大于5mm小于150mm的骨料。
3.片石(乱石、毛石):指每块体积一般为0.01~0.05m3 ,厚度大于15cm,形状不规则的石块。
4.块石:指厚度大于20cm,长宽各为厚度的2~3倍,上下两面平行且大致平整,无尖角、薄边的石块。
5.毛条石(方块石):指厚度大于20cm,宽度为30cm以上,长度为厚度的1.5~4.0倍。
四愣正方形状规则的六面体石料。
6.粗料石:指毛条石(方块石)经过修边打慌加工,外露面方正,各相邻面正交,表面凹凸不超过10mm的石料。
7.细料石:指毛条石经过修边打慌加工,外露面四愣见线,表面凹凸不超过5mm的石料。
7.1 一般规定7.1.1 石砌体采用的石材应质地坚实,无风化剥落和裂纹。
用于清水墙、柱表面的石材,尚应色泽均匀。
说明:7.1.1本条对石砌体所用石材的质量作出了一些规定,以满足砌体强度和耐久性的要求。
为达到美观效果,要求用于清水墙、柱表面的石材,应色泽均匀。
7.1.2 石材表面的泥垢、水绣等杂等,砌筑前应清除干净。
说明:7.1.2本条规定是为了保证石材与砂浆的粘结质量,避免了泥垢、水锈等杂质对粘结的隔离作用。
7.1.3 石砌体的灰缝厚度:毛料石和粗料石砌体不宜大于20mm;细料石砌体不宜大于5mm。
说明:7.1.3根据调研,石砌体的灰缝厚度控制,毛料石和粗料石砌体不宜大于20mm、细料石砌体不宜大于5mm的规定,经多年实践是可行的,既便于施工操作,又能满足砌体强度和稳定性要求。
7.1.4 砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。
说明:7.1.4 砂浆初凝后,如果再移动已砌筑的石块,砂浆的内部及砂浆与石块的粘结面的粘结力会被破坏,使砌体产生内伤,降低砌体强度及整体性。
因此应将原砂浆清理干净,重新铺浆砌筑。
7.1.5 砌筑毛石基础的第一皮石块应座浆,并将大面向下;砌筑料石基础的第一皮石块应用丁砌层座浆砌筑。
总说明一、《水利建筑工程预算定额》分为土方工程、石方工程、砌石工程、混凝土工程、模板工程、砂石备料工程、砌石、钻孔灌浆及锚固工程、疏浚工程、其它工程共九章用附录。
二、本定额适用于大中型水利工程项目,是编制《水利建筑工程概算定额》的基础。
可作为编制水利工程招标标底和投标报价的参考。
三、本定额适用于海拨高程小于或等于2000m地区的工程项目。
海拔高程大于2000m的地区,根据水利枢纽工程所在地的海拔高程及规定的系数计算。
海拔高程应以拦河坝或水闸顶部的海拔高程为准,没有拦河坝或水闸的,以厂房顶部海拔高程为准。
一个建设项目,只采用一个调整。
高原地区人工、机械定额调整系数四、本定额不包括冬季、雨季和特殊地区等气候影响的因素和增加设施的费用。
五、本定额按一日三班作业施工,每班八小时工作制拟定。
若部分工程项目采用一日一班或一日二班制的,定额不作调整。
六、本定额的“工作内容”仅扼要说明各章节的主要施工过程及工序,次要施工过程及工序和必要的辅助工作所需的人工、材料、机械已包括在定额内。
七、定额中人工、机械用量指完成一个定额子目内容,所需的全部人工和机械台班数。
包括基本工作、准备各结束、辅助生产,不可避免的中断、必要休息、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械维修、保养、加油、加水等到全部工作。
八、定额中人工是指完成该定额子目工作所需的人工耗用量,包括基本用工和辅助用工,并按其所需的技术等级,分别列示出工长、高级工、中级工、初级工的工时及其合计数。
八、材料消耗定额(含其它材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
1、材料定额中,未列示品种、规格的,可根据设计选定品种、规格计算,但定额数量不得调整。
凡材料已列示了品种、规格的,编制预算单价时不予调整。
2、材料定额中,凡一种材料名称之后,同时并列了几种不同型号规格的,如石方工程导线的火线和电线,表示这种材料、只能选其一种型号规格的定额进行计价。
第一章土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程.二、土方定额的计量单位,除注明外,均按自然方计算.三、土方定额的名称自然方:指未经扰动的自然状态的土方.松方:指自然方经人工或机械开挖而松动过的土方.实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程.八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等.九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0。
5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程.十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2。
5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2。
5m2的洞挖工程.十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2.5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算.十四、采用一 -39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
c35微膨胀混凝土定额微膨胀混凝土是一种特殊的建筑材料,在建筑工程中被广泛应用。
本文将介绍有关c35微膨胀混凝土的定额标准,旨在规范工程施工过程并确保质量和安全。
2.产品标准c35微膨胀混凝土的生产和施工需要符合一系列的产品标准,以确保其性能和质量达到设计要求。
按照相关标准,控制混凝土的配合比、水胶比、材料比例等参数是必要的。
3.材料要求3.1 水泥:采用的水泥应符合GB/T 175-2007《通用水泥》标准的C45级或以上。
3.2 砂:砂的细度模数应符合设计要求,粗细颗粒比例应合理。
3.3 石料:石料应符合GB/T 14685-2011《粗集料和细集料用偏振光显微镜法测定矿物组成》标准。
3.4 骨料:骨料应符合设计要求,并经过筛分和洗净处理。
3.5 外加剂:外加剂应符合GB 50119-2013《建筑用特种混凝土外加剂》标准。
4.配合比设计根据工程要求和设计要求,进行配合比设计是确保c35微膨胀混凝土强度和稳定性的重要环节。
配合比设计应合理,并经过试验验证。
5.施工控制5.1 原材料检验:在施工前,对水泥、砂、石料、骨料和外加剂等原材料进行检验,确保其符合要求。
5.2 施工现场管理:施工现场应做好临时设施和安全措施,严格遵守施工规范,确保施工过程的质量和安全。
5.3 搅拌、浇筑和养护:按照配合比和施工要求,进行搅拌、浇筑和养护工作,注意控制施工速度和浇筑质量,并进行适当的养护措施。
6.验收标准6.1 强度验收:按照设计要求和相关标准,进行强度试验,确保c35微膨胀混凝土的强度达到要求。
6.2 外观验收:对混凝土外观进行检查,确保表面平整、无蜂窝、无裂缝等缺陷。
7.安全注意事项在施工过程中,必须严格遵守相关安全规定,配备必要的防护设备,以确保工人的人身安全和施工的顺利进行。
c35微膨胀混凝土是一种常用的建筑材料,其生产和施工需要严格按照相关标准和要求进行。
通过良好的配合比设计和施工控制,可以确保微膨胀混凝土的质量和性能符合设计要求,从而保证工程的安全性和可靠性。
砌石工程单价水利水电工程中的护坡、墩墙、涵洞等均有用块石、条石或料石砌筑,在地方水利工程中应用尤为普遍。
砌石单价主要由砌石材料单价和砌筑单价两部分组成。
1.砌石材料1)定额计量单位砌石工程所用石料均按材料计算,其计量单位视石料的种类而异。
对堆石料、过渡料和反滤料,按堆方(松方)计;对片石、块石和卵石,按码方计;对条石、料石以清料方计。
如无实测资料时,不同计量单位间体积换算关系可参考表1。
表1 石方松实系数换算表项目自然方松方实方码方备注土方石方1 1砂方 1混合料 1块石 1 包括片石、大卵石注:1.松实系数是指土石料体积的比例关系,供一般土石方工程换算时参考;2.块石实方指堆石坝坝体方,块石松方即块石堆方。
2)石料的规格与标准定额中石料规格及标准如表2所示,使用时不要混淆。
表2 石料规格和标准表名称规格标准碎石指经破碎、加工分级后,粒径大于5mm的石块。
片石指厚度大于15cm,长、宽各为厚度的3倍以上,无一定规则形状的石块。
卵石指最小粒径大于20cm的天然河卵石。
块石指厚度大于20cm、长宽各为厚度的2~3 倍,上下两面大致平行并大致平整,无尖角、薄边的石块。
毛条石指一般长度大于60cm的长条形四棱方正石料。
粗料石指毛条石经过修边打荒加工、外露面方正、各相邻面正交、表面凸凹不超过10mm的石料。
细料石指毛条石经过修边打荒加工、外露面四楞见线、表面凸凹不超过5mm的石料。
3)石料单价各种石料作为材料在计算其单价时分三种情况。
第一种是施工企业自采石料,其直接费单价计算按第四章第五节所述方法计算;第二种是外购石料,其单价按材料预算价格编制;第三种是从开挖石渣中捡集块石、片石,此时石料单价只计人工捡石费用(概预算定额中均有人工捡集块石定额)及从捡集石料地点到施工现场堆放点的运输费用。
2.砌筑单价根据设计确定的砌体形式和施工方法,套用相应定额可计算砌石单价。
砌石包括干砌石和浆砌石,对于干砌石,只需将砌石材料单价代入砌筑定额,便可编制砌筑工程单价。
