房建单位工程监理质量评估报告范本
- 格式:doc
- 大小:22.50 KB
- 文档页数:5
监理单位工程质量评估报告范本一、引言本次工程质量评估报告由监理单位进行撰写,旨在对工程项目的质量进行客观评估,并提供改进建议,以确保工程质量得到有效控制和提高。
二、项目概况该工程项目是一栋住宅楼的新建工程,总建筑面积达到XXXX平方米,工程包括地基基坑施工、主体结构施工、装饰装修等。
该工程项目的质量管理文件包括设计文件、施工组织设计和技术交底等。
三、评估方法本次工程质量评估采用了以下方法:1.客观观察法:监理人员对工程项目进行实地考察,对工程进度、质量等进行全面观察和记录。
2.文件分析法:对工程项目的设计文件、施工组织设计和技术交底等进行细致分析,评估项目的设计合理性和施工质量把控措施。
3.随机抽样法:对工程项目的施工过程进行随机抽样,进行材料检测和施工质量检查,以获取一定的可信数据。
四、评估结果根据对工程项目的评估,得出以下结果:1.设计合理性评估:工程项目的设计文件符合相关法规和规范,设计方案合理,考虑了施工过程中的风险和安全。
但在一些细节设计上存在不足,需要施工方根据实际情况进行调整。
2.施工质量评估:工程项目的主体结构施工质量良好,符合相关规范要求。
但在细部施工、装饰装修等方面存在一定的问题,如水电工程存在隐患、装饰材料应用不规范等。
3.合同履约评估:施工方在这个工程项目中存在一些违约行为,如未按时交付材料、违规使用劳动力等。
五、存在问题基于上述评估结果,我们整理出以下存在的问题:1.局部存在结构安全隐患,需要立即整改。
2.区域装饰装修材料存在质量问题,需要更换或改进。
3.一些环节施工未按图纸要求进行,需要返工或修复。
六、改进建议根据存在的问题,我们提供以下改进建议:1.施工方应及时整改存在的结构安全隐患,保障施工质量。
2.施工方应对装饰装修材料进行重新筛选,确保质量合格。
3.施工方应加强施工人员的培训和管理,确保施工按照图纸要求进行。
七、结论根据评估结果和改进建议,我们得出以下结论:1.工程项目的设计文件和主体结构施工质量较好,符合相关规范要求。
房屋建筑工程质量评估报告书工程名称:xxxxxxxxxxxxxxxxxxxxxx监理单位:xxxxxxxxxxxxxxxx有限公司x x x x x建设厅制xxxxxx有限公司:受你单位委托,我单位对本工程进行监理,现做出工程质量评估报告。
监理单位:xxxxxxxx有限公司项目总监(负责人):单位技术负责人:(公章)单位法定代表人:年月日评估结论意见·2 ·二、地基基础方面· 3 ·三、主体结构方面主体结构施工按施工图及图审文件施工,符合验收规范标准要求。
各种进厂材料均有出厂合格证和检测报告。
所规定现场抽样取样送检试验项目全部完成,合格有效、符合要求。
主体结构通过检测中心实体回弹检测合格,并有混凝土实体回弹检测报告。
所有隐蔽工程均进行了现场检查验收及重点部位实施旁站监理;隐蔽资料及检查记录齐全、真实,报检、报验齐全有效;有关人员及监理工程师均签章认证有效。
主体分部工程经施工单位自检合格后,由现场各专业监理单位及总监理工程师检查、验收、审核。
质量控制资料齐全有效;观感质量合格;该工程质量认定达到合格标准。
对建设行政主管部门、质量监督机构及监理单位提供的问题均已整改;在工程质量上不存在有争议的问题。
该分部工程不存在违法分包及转包现象。
四、使用功能方面基础、主体结构无异常情况,安全可靠。
屋面防水及卫生间防水,经蓄水试验检查无渗漏;门窗三性能试验合格,无渗无漏、开启灵活;水暖工程通过试压和灌水、通水、通球、冲洗吹扫清洗检验,全部满足使用功能;电气防雷、接地、开关插座安装、火灾自动报警系统、电阻测试、通电照明等经检验合格,满足设计和施工质量验收规范。
该工程在使用功能上均满足要求。
·4 ·五、单位工程质量核定该单位工程经施工单位自检合格;根据施工单位提供的相关工程档案资料,并结合工程实体情况,认为施工单位完成施工图纸及施工合同内全部内容,各种工程隐蔽资料齐全、真实、有效、签字签章齐全;各分项分部工程质量评定合格;质量控制资料齐全;观感评定合格;安全功能及使用功能良好。
xxx建设工程工程竣工监理质量评估报告一、工程概况建筑面积xxx平方米,基地面积xxx平方米,设计使用年限50年,建筑高度xxx米,结构类型:框架结构,抗震等级:三级,抗震类别:丙类,抗震设防烈度:7度,防雷级别:三类,屋面防水等级:二级,耐火等级:二级,本工程由xxx建设,xxx设计,xxx监理,xxx监督,xxx承包。
二、评估依据1、《中华人民共和国建筑法》2、《建筑工程质量管理条例》3、《中华人民共和国合同法》4、《工程建设监理规范》5、《建筑工程施工质量验收统一标准》GB50300-20136、《建筑地基基础工程施工质量验收规范》GB50202-20027、《混凝土结构工程施工质量验收规范》GB50204-20138、《砌体工程施工质量验收规范》GB50203-20119、《屋面工程质量验收规范》GB50207-200210、《建筑地面工程施工质量验收规范》GB50209-201011、《建筑装饰装修工程质量验收规范》GB50210-201312、《建筑给水排水及采暖工程施工质量验收规范》GB50242-201313、《建筑电气工程施工质量验收规范》 GB50303-201214、施工图纸、设计说明和设计指定的标准图集三、质量控制1、进场后我监理部积极做好工程前期的准备工作,在熟悉图纸、有关设计文件和工程地质勘察报告的基础上,及时编制本工程的《监理规划》和《监理实施细则》,同时对施工单位的《施工组织设计》和各《专项施工方案》进行了认真审核,主动协调工程建设各方主体间的关系,保证了工程施工的正常进行。
2、原材料的控制:对进场的钢筋、水泥、砼、砂、碎石等认真审核相关资料查看其是否齐全、与投标书是否相符;并对钢筋、水泥、钢筋焊接接头、砂浆试块、商品砼试块等及时按规范要求见证取样、送检复试;装饰装修原材料的品牌、规格、型号按标书或业主要求验收;对消防、水电、弱电等原材料按规范及业主指定品牌验收;塑钢门窗按业主指定规格、品牌验收;不合格材料禁止进场使用,把好使用材料的质量关。
监理质量评估报告(范本)监理质量评估报告撰写人:XXX监理公司摘要:本次监理工作主要对项目施工过程进行全程监管,共提交工程验收报告X份,其中按期完工项目X个,超期项目X个,验收合格率为X%。
在施工期间,我们对工程进度、质量、安全等方面进行了全面监督,并及时向建设单位和承建单位提出了具体的问题和解决方案。
一、监理概述1.1. 项目概况本项目位于XXX省XXX市,建筑面积XX平方米。
建设单位为XXX集团,承建单位为XXX建设有限公司,监理单位为XXX监理公司。
1.2. 监理职责本项目的监理职责如下:1)严格执行合同文件,确保工程质量达到《建筑工程质量管理规定》等相关规定的要求;2)对施工图纸、施工方案、工程变更、聘请的质量检测机构等项目核心技术问题进行审查和确认;3)监督承包人履行有关工程建设、施工质量、安全生产等方面的协议和规定,并及时与建设单位沟通交流;4)对工程施工现场的质量、进度、安全等方面进行监管并提出有效的整改措施和建议;5)报送建设单位、施工单位、有关监管部门准确、完整、及时的监理报告,同时对其实施资料定期检查,以确保监理报告的真实性和客观性。
1.3. 监理工作收费标准本项目的监理费用为合同总金额的X%。
二、施工进度2.1. 施工进度总览根据监理工作任务清单,我们对工程施工进度进行了监管。
截至报告日期,已提交工程验收报告X份,其中按期完工项目X个,超期项目X个,验收合格率为X%。
2.2. 工期分析在项目初始阶段,我们对整个工程建设计划进行了审查,确定了一系列的工期节点,对承建单位进行了有效的管理和监督,确保了工程按照预定进度顺利地进行。
同时,我们对工程进度进行了实时监督,并根据工程进展情况提出了相关问题和解决方案。
例如,针对某个施工节点延期的情况,我们多次与承建单位进行沟通,帮助其解决了相关困难,最终保证了工程的按期完成。
三、施工质量3.1. 施工质量总览在施工期间,我们对工程各个节点的质量进行了全面监督,并及时向承建单位提出具体的问题和解决方案。
监理质量评估报告(范本)监理质量评估报告(范本)-1一、概述本篇监理质量评估报告为某城市ABC项目的监理单位The Bridge Company提供。
本报告对项目中的施工质量、工期、安全等方面进行了全面评估,并提出了改进建议,旨在帮助项目实现更好的管理和监管,确保项目圆满完成。
二、项目概况该项目为一座长约1公里的城市高架桥,主要由4座桥墩和36节T梁组成。
项目投入总资金约为5亿元人民币,施工周期为2年。
监理单位The Bridge Company参与项目全周期的管理与监督,负责监督工程质量、安全管理及质量保证等工作。
三、施工质量1.桥墩混凝土浇筑在本项目中,桥墩混凝土一次性浇筑占比较高,需要特别关注浇筑质量。
经现场测量分析,混凝土的初次浇筑强度未达到设计要求,需要补浇料并延长养护时间。
同时,我们发现承包商在生产过程中存在一些工艺难题,如混凝土自流性不佳,易造成混凝土充填不均的情况。
我们建议承包商改进生产工艺,增强混凝土的流动性以减少浇筑中的空隙,加强振捣力度,确保整个过程的均一性和连贯性。
2.悬臂T梁拼装在T梁的拼装过程中,我们观察到了许多错误的组装工艺和活塞拉带的错误操作,导致了T梁的拼装偏差。
我们建议承包商加强对拼装过程的监督力度,并进行培训,特别是对于新入职工人,要进行详尽的职业培训并确保其能正确认识并操作好拼装工具。
3.钢筋加工和安装在项目中,我们注意到了一些钢筋在生产加工和安装过程中出现的问题。
例如,在钢筋工艺中,承包商未能按照施工图中的位置和间距要求加工钢筋,导致了钢筋绑扎不紧。
在钢筋安装中,承包商也存在不按照设计方案要求截断过长的钢筋或未按要求预留钢筋长度的问题,导致了施工后的钢筋未能按图纸设计要求位置,进而使得某些结构件钢筋的分布不符合要求,希望承包商认真总结问题,增强管理和监管力度,严格执行施工计划及相关标准规范。
四、工期工程延期是较为常见的施工项目问题之一。
在本项目中,我们了解到在项目投入之前,承包商没有做到充分的主动交流与汇报,导致一些工艺细节没有得到及时解决。
建设工程监理质量评估报告(精选五篇)第一篇:建设工程监理质量评估报告建设工程质量监督档案ZJ14:建设工程监理质量评估报告建设工程监理质量评估报告工程名称工程地址建设单位设计单位勘察单位施工单位监理单位评估项目施工质量与技术标准符合情况质结构类型建筑面积工程造价合同工期开工日期完工日期总监理工程师量评估意见质量验收条件审核意见监理资料整理情况质量问题整改情况其他需要说明的问题质量评估结论监理工程师:总监理工程师:监理单位(公章):年月日年月日年月日注:此报告由监理单位填写,(详细评估报告可附后)由建设单位在工程验收 7 个工作日前报送质监站。
第二篇:工程监理质量评估报告五丰食品(深圳)有限公司龙岗肉类联合加工厂监理总结一、工程概况五丰食品(深圳)有限公司龙岗肉类联合加工厂工程位于深圳市龙岗区横岗街道荷坳社区,总用地面积80786平方米,被一条排污河分成南北两个地块,南区为B地块31968平方米,北区为A地块48818,两块用地的直线距离203余米,通过规划一路、规划二路、规划三路连接,道路路程500余米。
总建筑面积为46104平方米。
包括土建工程、装饰工程、电气工程、给排水工程、暖通空调工程、制冷工程等。
A块用地在规划一路的北侧,位于横岗污水处理厂用地北侧,位于横岗污水处理厂用地北侧。
规划有生猪、牛、羊待宰、屠宰、冷却、分割、冷藏配送等建筑。
各个车间根据建设用地状况,从东北向至西南向布置,根据各个建筑物的不同使用功能和卫生标准,利用建筑物本身并结合厂区绿化,有机的分隔成为卫生要求较低的原料区(脏区)和卫生要求较高的成品区(净区)。
工程监理情况:本监理公司依照法律、法规以及有关技术标准、设计文件和建设工程承包合同,代表建设单位对施工安全、质量、进度、合同等实施了监理,为了确保工程结构安全和使用功能,重点抓了以下工作:1、认真审阅了施工单位编制的施工组织设计。
2、施工单位按照工程设计要求、施工技术标准和合同约定,对建筑材料、建筑构配件和设备进行了检验,监理工程师进行了审核签字。
房建工程验收监理评估报告_范本XXX工程监理质量评估报告一、工程概况1、工程名称:XXX工程建设单位:XXX建设指挥部工程监督:XXX建设工程质量安全监督站地勘单位:XX地质工程勘察院设计单位:XXXX建筑设计研究院监理单位:XXXX建设监理有限公司施工单位:XXXX工程建设公司监理内容及范围4组团子单位工程5建筑面积14181m2结构类型砼框架6层主体施工2月18日砌体施工3月26日基础验收4月25日砼观感验收4月25日主体结构验收7月8日竣工初验8月15日监理工作贯穿于施工的全过程:审查施工组织设计,钢筋工程、模板工程、砼工程技术方案审查及现场监督实施,施工放样复核、原材料见证取样试验、结构施工、装饰装修施工及内业资料的收集整理,监理对施工过程采取旁站、巡视、见证等手段进行监控,对关键工序如混凝土浇筑等重点工序进行了全过程旁站。
2、施工工期施工单位1月29日至8月4月27日进行了中间验收,主体工程部位于7月8日进行了中间验收,验收过程XX 建设工程质量安全监督站均现场监督并进行了现场抽查,8月15日项目监理部组织建设、设计单位进行初步验收。
4、设计变更、洽商情况(1)、;(2)、;(3)、;(4)、;(5)、;(6)、;(7)、;(8);(9);(10)、;以上变更均按照程序办理了变更手续,并按照变更内容进行了实施。
5、沉降观测情况八、质量事故、缺陷及处理情况在本工程的施工过程中,质量缺陷及处理情况:1、3月5日,由于1-G/1-7~1-8轴KL-47地梁底模过早拆除,造成地梁开裂,经过返工凿除后重新浇筑;2、;3、;4、;5、。
以上缺陷经补强及整改,参建各方认定在结构上不影响安全及使用功能,对外观无影响,监理认定不影响质量评定。
九、工程内业资料核查(详见资料核查报告)l图纸会审、设计变更及洽商记录:齐全l工程定位测量、放线记录:基本齐全l原材料出厂合格证书及进场检验报告:齐全l施工试验报告及见证检测报告:齐全l管道、设备强度试验、严密性试验记录:基本齐全l系统清洗、灌水、通球试验记录:l设备调试记录l 接地、绝缘电阻测试记录l隐蔽工程验收记录:齐全l施工记录:齐全l施工组织设计、技术交底:齐全l预制构件、预拌砼合格证:齐全l检验批、分项、分部工程质量验收记录:齐全l工程质量事故及事故调查处理资料:齐全十、单位工程质量评定单位工程分部工程分项工程平均合格率结论XXXX工程地基与基础无支护基坑土方开挖2批土方回填2批混凝土基础模板19批钢筋22批混凝土14批现浇结构6批主体结构混凝土结构模板22批钢筋26批混凝土4月27日基础部位工程中间验收及7月8日主体结构中间验收结论,及8月15日项目监理部组织建设单位、设计单位、施工单位对单位工程进行的初步验收:1)单位工程共有6个分部:地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暖、建筑电气,均同意验收;2)质量控制资料基本齐全,符合要求;3)安全和功能检验资料基本齐全;4)观感质量;综上所述,根据中间验收结论及监理实测结果,本工程质量符合设计、规范及质量检验评定标准的要求,监理同意验收,质量等级评定为合格。
房屋建筑工程监理质量验收评估报告
本文旨在对房屋建筑工程的监理质量验收情况进行评估,并提出有关建议和改进措施。
一、项目概况
该房屋建筑工程为一座25层高的住宅楼,位于城市中心,总建筑面积约为2万平方米。
工程施工周期约为三年。
二、验收评估结果
经过检测和评估,本次房屋建筑工程监理质量验收结果如下:
- 基础工程:合格
- 主体结构工程:合格
- 电气工程:合格
- 给排水工程:基本合格
- 安装工程:基本合格
通过本次验收评估发现,给排水工程和安装工程在施工过程中存在一些质量问题,需要进一步改进和完善。
同时,还需要加强工程施工的监管力度,确保施工质量符合相关标准和规定。
三、建议和改进措施
基于本次验收评估结果,我们提出以下建议和改进措施:
1. 给排水工程和安装工程需要进一步完善和改进,确保施工质量达到标准要求;
2. 加强对施工单位的日常监管,发现和解决施工难题;
3. 完善工程验收机制,确保施工质量符合相关标准。
以上建议和改进措施,希望能够得到有关方面的认可和支持,并在工程建设过程中得到落实。
附:监理质量验收评估报告附件。
注:以上内容如有不正之处,请各位专家批评指正。

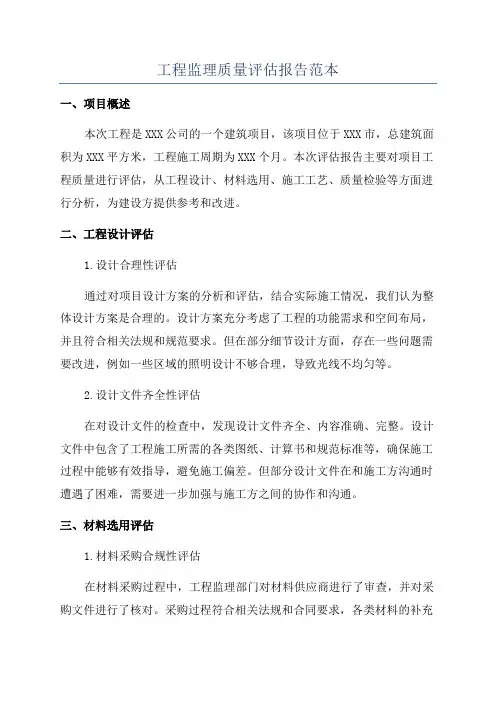

工程监理质量评估报告范本一、项目概述本次工程是XXX公司的一个建筑项目,该项目位于XXX市,总建筑面积为XXX平方米,工程施工周期为XXX个月。
本次评估报告主要对项目工程质量进行评估,从工程设计、材料选用、施工工艺、质量检验等方面进行分析,为建设方提供参考和改进。
二、工程设计评估1.设计合理性评估通过对项目设计方案的分析和评估,结合实际施工情况,我们认为整体设计方案是合理的。
设计方案充分考虑了工程的功能需求和空间布局,并且符合相关法规和规范要求。
但在部分细节设计方面,存在一些问题需要改进,例如一些区域的照明设计不够合理,导致光线不均匀等。
2.设计文件齐全性评估在对设计文件的检查中,发现设计文件齐全、内容准确、完整。
设计文件中包含了工程施工所需的各类图纸、计算书和规范标准等,确保施工过程中能够有效指导,避免施工偏差。
但部分设计文件在和施工方沟通时遭遇了困难,需要进一步加强与施工方之间的协作和沟通。
三、材料选用评估1.材料采购合规性评估在材料采购过程中,工程监理部门对材料供应商进行了审查,并对采购文件进行了核对。
采购过程符合相关法规和合同要求,各类材料的补充和更换也符合规定。
但对于部分关键材料的供应商选择和质量监控还需加强,以确保材料的质量达到设计要求。
2.材料质量评估在材料质量方面,我们对工程所使用的各类材料进行了抽样测试。
测试结果显示,大部分材料的质量达到了设计要求和相关标准,但部分材料存在质量问题,例如一些砖块的强度不达标。
我们建议建设方对这些质量问题材料进行替换,以确保工程质量的整体稳定性。
四、施工工艺评估1.施工组织设计评估我们对施工组织设计进行了评估,并与施工方进行了沟通交流。
施工方根据设计要求细化了施工计划和各项工序,并制定了相应的安全防护措施和质量检查方法。
施工组织设计方案较为合理,但在实施过程中,存在一些问题,如施工进度滞后、人员配备不足等,建议施工方进一步优化施工组织设计,加强施工管理。
序号九江培罗城制衣有限公司宿舍工程(五层)工程质量评估报告彭泽县建设工程监理公司2016年09月07日一、工程概况、项目名称:九江培罗城制衣有限公司宿舍楼(五层)、地点:彭泽县三支路、建设单位:九江培罗城制衣有限公司、 监理单位 彭泽县建设工程监理公司、 承建单位:彭泽县浪溪建筑工程有限公司、 设计单位:彭泽县设计室、 勘察单位:九江建筑设计院、 建设规模:建筑面积约 平方米,地上 层,地下 层;框架结构,人工挖孔桩基础;结构安全等级二级,为职工宿舍楼,设计使用年限 年。
、 工程质量监理情况. 、模板安装工程质量控制措施( )要求模板支撑及其支撑体系的承载力、刚度和稳定性必须满足设计要求及安全规范规定,模板拼缝必须严密,避免漏浆,同时要求模板接头处必须平整,保证砼成型后外观质量满足设计及规范要求。
( )复核基础、柱轴柱垂直度是否符合规范要求,对每一施工段的梁、板、柱的截面尺寸、标高、轴线进行复核,确保砼成型尺寸符合设计要求。
、钢筋制作安装工程质量控制措施( )督促施工单位加大自检力度,坚持跟班检查钢筋制作、安装质量,保证钢筋的锚固长度、搭接长度、钢筋接头位置等构造要求符合设计要求及施工规范规定。
( )监理工程师不定期巡查,对钢筋的制作、安装进行严格控制,检查过程中发现问题要求施工单位及时整改,经复查符合要求后方可同意进行下道工序施工。
( )对每一施工段柱钢筋电渣压力焊的焊接质量进行全数检查,不合格的和有质量缺陷的一律要求割除重新焊接,并按照规范规定的取样由监理工程师见证取样送样,实验结果:抗拉强度符合要求,破坏部位为原材,破坏特征为塑断,评定合格。
、砼工程的质量控制措施本工程采用现场拌制混凝土,工程开工以对现场砂、石、水泥送检到当地检测中心进行检测,并出具配合比;每次混凝土浇筑前,监理人员都要查看混凝土设定配比于配比单吻合,监督粘稠度及做坍落度实验,确保混凝土成品质量符合设计要求。
( )砼浇筑过程中,监理人员进行全过程旁站监理,严格控制砼供料、振捣、浇筑质量,同时要求施工单位安排专业钢筋工、木工及水电跟班看护相应工种的施工质量,发现问题及时整改,并按照规范规定要求施工单位留置同条件及标准养护试块,旁站监理人员做好旁站记录,如实反映砼浇筑情况。
单位工程房屋建筑工程监理工程质量评估报告1.项目背景本次工程是单位的房屋建筑工程,位于XX市。
总工程面积为XX平方米,包括主楼、附属设施及室外园林景观。
本次监理工作旨在评估工程的施工质量和合规性,确保工程的安全可靠、合乎规范。
2.评估范围及指标本次评估主要关注以下几个方面的指标:(1)建筑结构:包括主楼、地基、框架结构等;(2)施工工艺:包括施工组织、材料配合、施工过程等;(3)安全生产:包括施工期间的安全措施、安全管理等;(4)质量验收:包括施工过程中的质量验收、竣工验收等。
3.数据收集与分析(1)对施工工地进行现场调查,了解施工过程、工艺和安全措施的执行情况;(2)检查施工记录、质量报告以及相关材料的真实性和完整性;(3)对施工现场进行抽样检测,包括材料的强度、外观质量等方面;(4)听取施工方、监理方及业主方的意见和反馈。
4.评估结果(1)建筑结构方面:主楼的承重结构符合国家建筑设计规范,达到了预期的强度和稳定性要求。
地基基础工程的处理合理,没有出现明显的沉降和不平整现象。
(2)施工工艺方面:施工工艺符合相关规范要求,施工过程中没有发现重要构件的安装错误或瑕疵。
材料配合合理,施工现场管理有序,环境整洁。
(3)安全生产方面:施工期间安全措施得到落实,工地安全警示标志、警戒线等设置合理,工人个人防护用品使用情况良好。
施工方具备应急管理能力,对突发事故的处理及时有效。
(4)质量验收方面:施工过程中的质量验收记录齐全,验收标准明确,合格率较高。
竣工验收符合有关要求,能够正常使用。
5.问题和建议在本次评估中,我们发现以下问题:(1)施工方对一些细节处理欠缺严格把控,如部分外墙涂料存在起皮、开裂现象;(2)施工期间噪音、粉尘管理不够严格,对周边环境造成一定影响;(3)一些部位的细节装饰工艺需要进一步改进。
基于以上问题,我们提出以下建议:(1)施工方应加强对细节工艺的管理和把控,确保施工质量达到设计要求;(2)施工方应制定详细的噪音、粉尘管理方案,严格执行,减少对周边环境的影响;(3)施工方应与装饰工艺设计单位进行沟通,改进细节装饰工艺,提高工程质量。
单位(子单位)工程质量竣工评估报告
注:表格不够填写时,可以增加附页。
江北区建设工程质量监督站
本表由监理单位进行填写。
1、“工程隐蔽验收和检测情况及结论”:应填写监理单位是否全过程参与工程隐蔽验收
和现场检测、见证试验,并对其过程中形成的资料结论予以确认;
2、“监理资料情况”:应填写监理过程中形成的监理细则、监理月报、监理指令及记录、报验报审单、监理日记、会议纪要是否完整、内容是否详实准确;
3、“质量评价意见及结论”:应填写根据监理单位人员对各分部分项检验批的验收情况,以及竣工验收前监理单位对工程的质量检查,监理单位作出工程的质量评价意见和质量等级结论。
工程名称:X X X X 23# 楼质量评估报告(单位工程)编制:总监理工程师:审核:审批:XX市XXXXXXXXXX监理有限责任公司年月日目录一、工程概况二、监理工作依据三、监理工作质量控制体系四、施工过程质量控制五、分项、分部工程验收情况1、分项、分部工程质量验收2、质量控制资料核查3、结构实体检测4、安全和功能检测资料核查5、两块试块强度统计、评定6、观感质量检查六、单位工程质量验收(评估)结论一、工程概况:工程名称:X工程地点:X建设单位:X勘察单位:X设计单位:X监理单位: X施工单位: X建筑安装公司X桩基技术公司(桩基分包单位)检测单位:X1、工程有关说明:○1本工程占地面积 647.5 M2,建筑面积 11803.7 M2(含地下室649.4M2),建筑层数为 17 层,建筑高度 54.950 M,建筑总高 55.723 M;○2本工程建筑设计使用年限 50 年,结构安全等级二级;○3本工程建筑耐火等级二级,地下室耐火等级一级;○4本工程抗震设防裂度六度,抗震等级四级;○5本工程防水等级:屋面防水等级Ⅱ级、二道设防,地下室防水等级Ⅱ级。
2、工程做法简介2.1 基础分部:○1桩基:本工程采用桩基(预应力混凝土管桩),桩端持力层为第6层残积土,桩端进入持力层不小于0.6M;桩型PHC-400A(95)-C80,共356根;设计单桩竖向承载力特征值Ra=680KN。
○2地下室底板、墙及顶板采用C30商品混凝土浇筑。
2.2 主体分部:本工程主体结构为钢筋混凝土框剪结构,二层结构~七层结构采用C30商品混凝土浇筑,八层结构~屋面结构采用C25商品混凝土浇筑;填充墙采用200厚混凝土空心砌块,外墙采用MU7.5空心砌块、M7.5混合砂浆砌筑,内墙采用MU5.0空心砌块、M5.0混合砂浆砌筑。
2.3 装饰分部:○1楼地面:1︰2水泥砂浆面层。
○2内墙面:房间、客厅为混合砂浆粉刷层,批白水泥;楼梯间为混合砂浆粉刷层,批白水泥,内墙涂料(乳胶漆);厨房卫生间为水泥砂浆粉刷层(拉毛)。
监理质量评估报告范本6【监理质量评估报告范本6】报告题目:XXX工程监理质量评估报告报告编制单位:监理公司名称报告编制日期:XXXX年XX月XX日1. 前言本报告是根据对XXX工程进行的监理活动,对施工质量以及监理企业在工程管理过程中的工作情况进行评估的结果,以便提供相关决策依据。
2. 项目概况XXX工程为XXX项目的一部分,总工期为XX个月,总投资额为XXX万元。
工程包括XXX。
3. 评估内容和方法3.1 项目建设进度评估根据项目计划和实际进展,对工程建设进度进行评估,主要评估施工进度与计划进度的符合程度。
3.2 施工质量评估针对工程质量管理体系,采用抽查和全面检查的方式,对施工过程中的工程质量进行评估,并对质量问题进行记录和反馈。
3.3 监理单位工作评估通过检查监理单位的工作文档、监理报告、工作记录等,评估监理单位在项目管理实践中的工作情况,包括工作效率、技术能力、沟通协调能力等。
4. 评估结果4.1 项目建设进度评估结果根据实际施工情况和工程计划,工程进度整体符合计划要求,各施工节点进度基本符合预期,但在某些特定工艺节点上存在延误,对进度造成一定影响。
4.2 施工质量评估结果通过抽查和全面检查,发现工程质量管理存在以下问题:(1) 施工材料未按规定检验,个别材料存在质量问题;(2) 部分工程施工不符合施工图纸和技术要求,存在施工质量问题;(3) 施工过程中部分工序存在工艺操作不规范,影响施工质量。
4.3 监理单位工作评估结果监理单位工作效率较高,监理报告编写完整详实,技术能力较强,但监理单位在工程管理沟通协调方面还存在一定不足。
5. 评估结论5.1 工程管理优势点(1) 工程进度基本符合计划要求,施工管理较为规范,工程存在一定的管理经验和技术优势;(2) 监理单位工作高效,报告和文档编写规范,技术能力较强。
5.2 工程管理不足点(1) 施工质量管理存在一定问题,需要加强施工材料质量检验和工艺操作规范;(2) 监理单位在工程管理沟通协调方面还存在一定不足,需要进一步加强团队协作和沟通能力。
房屋建筑主体分部工程质量监理评估报告一、项目背景为了全面评估房屋建筑主体分部工程的质量状况,特进行本次监理评估。
本项目为一栋多层住宅楼的主体工程,总建筑面积为XXX平方米,由XX个分部工程组成。
评估旨在检查各个分部工程的施工质量是否符合相关规范和标准,为业主提供一个准确的质量状况评估和问题列表。
二、评估方法本次评估采用现场实地检查和文档资料审查相结合的方法进行。
首先对各个分部工程进行现场检查,检查项包括施工工艺及操作规范是否符合要求、材料质量是否达标、工程结构是否牢固等。
同时,还对相关的文档资料进行审查,包括施工许可证、质量检测报告、施工图纸等。
三、评估结果经过对各个分部工程的检查和审查,评估结果如下:1.地基基础工程地基基础工程施工质量较好。
地基处理合理,基础坚实。
检查了地基基础工程相关的文档资料,施工许可证齐全,质量检测报告符合要求。
2.混凝土结构工程混凝土结构工程施工质量较好。
现场检查了结构施工过程中的重要环节,包括混凝土配制、浇筑、振捣等,均符合施工规范和标准。
相关的文档资料也证实了混凝土结构工程的质量良好。
3.钢结构工程钢结构工程施工质量一般。
现场检查发现,部分钢结构存在焊缝不合格、连接处松动等问题。
需加强施工质量管控,确保钢结构的安全可靠。
4.砌体工程砌体工程施工质量一般。
现场检查发现,部分砌体墙存在开裂、砌筑不牢固等问题。
需加强对工艺操作的控制,确保砌体工程的质量合格。
5.屋面工程屋面工程施工质量较好。
现场检查发现,屋面防水材料使用完好,施工工艺合理。
文档资料审查也证实了屋面工程的质量良好。
四、评估建议根据以上评估结果,提出以下建议:1.针对钢结构工程,建议加强施工质量管控,对已存在的问题进行修复,并加强对焊缝的检测,确保连接处的安全可靠。
2.针对砌体工程,建议加强对工艺操作的控制,特别要注意砂浆的配制和墙体的牢固度。
3.建议其他工程继续保持良好的施工质量,并定期进行维护和检查,确保工程的持久性和稳定性。
工程检验批质量检查记录表(通用)祁润波
九江培罗城制衣有限公司
宿舍工程(五层)
工程质量评估报告
彭泽县建设工程监理公司
2016年09月07日
一、工程概况
1、项目名称:九江培罗城制衣有限公司宿舍楼(五层)
2、地点:彭泽县三支路
3、建设单位:九江培罗城制衣有限公司
4、监理单位: 彭泽县建设工程监理公司
5、承建单位:彭泽县浪溪建筑工程有限公司
6、设计单位:彭泽县设计室
7、勘察单位:九江建筑设计院
8、建设规模:建筑面积约5000 平方米,地上5层,地下0层;框架结构,人工挖孔桩基础;结构安全等级二级,为职工宿舍楼,设计使用年限50年。
2、工程质量监理情况
2.1、模板安装工程质量控制措施
(1)要求模板支撑及其支撑体系的承载力、刚度和稳定性必须满足设计要求及安全规范规定,模板拼缝必须严密,避免漏浆,同时要求模板接头处必须平整,保证砼成型后外观质量满足设计及规范要求。
(2)复核基础、柱轴柱垂直度是否符合规范要求,对每一施工段的梁、板、柱的截面尺寸、标高、轴线进行复核,确保砼成型尺寸符合设计要求。
2.2、钢筋制作安装工程质量控制措施
(1)督促施工单位加大自检力度,坚持跟班检查钢筋制作、安装质量,保证钢筋的锚固长度、搭接长度、钢筋接头位置等构造要求符合设计要求及施工规范规定。
(2)监理工程师不定期巡查,对钢筋的制作、安装进行严格控制,检查过程中发现问题要求施工单位及时整改,经复查符合要求后方可同意进行下道工序施工。
(3)对每一施工段柱钢筋电渣压力焊的焊接质量进行全数检查,不合格的和有质量缺陷的一律要求割除重新焊接,并按照规范规定的取样由监理工程师见证取样送样,实验结果:抗拉强度符合要求,破坏部位为原材,破坏特征为塑断,评定合格。
2.3、砼工程的质量控制措施
本工程采用现场拌制混凝土,工程开工以对现场砂、石、水泥送检到当地检测中心进行检测,并出具配合比;
每次混凝土浇筑前,监理人员都要查看混凝土设定配比于配比单吻合,监督粘稠度及做坍落度实验,确保混凝土成品质量符合设计要求。
(3)砼浇筑过程中,监理人员进行全过程旁站监理,严格控制砼供料、振捣、浇筑质量,同时要
求施工单位安排专业钢筋工、木工及水电跟班看护相应工种的施工质量,发现问题及时整改,并按照规范规定要求施工单位留置同条件及标准养护试块,旁站监理人员做好旁站记录,如实反映砼浇筑情况。
(4)砼浇筑完毕后7d内,要求施工单位必须安排专人定时对砼浇水养护,保持砼表面处于湿润状态。
2.4、水电预留、预埋的质量控制措施
(1)检查预埋管件壁厚、内外径、焊缝刀口毛刺等原材料质量及防锈漆的涂刷。
(2)对现场预留预埋构件全数检查,确保预留预埋准确无误、无一遗漏。
(3)检查柱筋电渣压力焊的防雷接地跨焊焊接质量的可靠性。
(4)水、电监理工程师签认隐蔽验收记录后方可砼浇筑。
二、质量评定情况
1、模板分项工程
1.1、模板工程采用木质支架胶合板相配合的工艺,现浇板采用胶合板。
模板支设符合要求,具有足够的强度、刚度和稳定性。
1.2、模板拼缝比较严密,模板接头处平整度一般,板面较清洁。
1.3、主体结构分部工程中模板分项工程,经查验该分项工程的主控项目及一般项目均满足施工质量验收规范要求,该分项工程评定合格。
2、钢筋分项工程
2.1、钢筋材料在进场后,材料均进行了取样,并送至我县检测单位,送检的试件检测结果全部合格。
2.2、钢筋分项工程验收,依据设计图纸及施工质量验收规范要求,该分项工程合格。
3、砼分项工程
3.1、主体结构砼设计强度C25,依据设计图纸及施工质量验收规范要求,采取旁站监督,对砼配合比、塌落度、楼面板厚厚度进行全面检查,均达到合格;
3.2、砼的主控项目及一般项目均满足施工质量验收规范要求,该分项工程评定合格。
4、砖砌体分项工程
4.1、质量保证,填充墙所有砖材料、砂浆试块均现场取样、砖材料及砂浆送至县检测单位进行检测,检测结果合格。
4.2、砌体结构分项,填充墙分项工程的主控项目及一般项目均满足施工质量验收规范要求,该分项工程评定合格。
5、主体施工原位检测情况:
5.1、砼保护层检测;板类钢筋保护层合格率为92%,不合格点的最大偏差为+10mm,梁类钢筋保护
层厚度合格率为93%.结论:该工程板类、梁类钢筋保护层合格。
5.2、经检测中心回弹法检测砼强度报告,满足合格要求。
三、工程质量缺陷情况:
装饰装修分部工程,楼地面分项工程出现烧浆起砂质量问题。
原因分析如下:
1、在主体结构工程全部完成后,由于施工单位资金难以周转(施工负责人张和初所说),在2013年4月份至5月份装饰装修施工处在半停工状态,有时安排人员施工,有时施工现场没有人员,到6月中旬施工现场基本停止施工,给监理工作带来不利影响,7月份施工单位在没有告知监理的情况下擅自组织人员进行施工,导致楼地面施工时无监理到场监督,在监理介入工地后,楼地面工程已经完成;
2、水灰比过大,施工单位在施工时砂浆流动性,用水过大,大大降低了面层砂浆强度而且造成砂浆泌水,砂浆出现起砂现象;
3、施工单位质量意识不强,在组织施工时,没有进行质量交底,造成工序施工不当,施工时地面压光工序不当,以及底层过干或过湿,造成压光时间过早或过晚;
4、施工时间处在7月最炎热时间,在楼地面施工完成后,未派专人对楼地面进行浇水养护,造成了楼地面起砂;
5、对于7月份监理工作脱节现象,主要监理没有履行好工作,未与建设单位及时沟通,现场情况没有第一时间告知;
十、验收结论
基础工程与主体结构施工按照设计图纸及施工质量验收规范要求进行,监理对工序施工均能掌控中,各工序施工环节进行了验收评定,五方责任主体及监督单位均参加了基础及主体分部验收,评定合格。
装饰装修分部工程的楼地面分项工程,出现的质量缺陷现象,主要原因在于施工单位在资金周转问题上对后期施工管理不善造成了楼地面起砂问题,地面起砂问题可以通过相关技术及整改方案进行处理;
我公司对此次情况认为,楼地面分项工程属于装饰装修分部工程,是对各楼层地面的结合层,属于地面的找平,虽然造成地面观感及使用心情上的因素,但不会影响主体结构的抗震性、结构荷载等问题;
彭泽县建设工程监理公司 2016年9月7日。
