采暖安装工程预算书
- 格式:xls
- 大小:19.50 KB
- 文档页数:7

一、编制说明1、工程概况该说明为某小区22号楼3单元采暖预算,建筑面积971.28平方米,其中供暖面积892.08平方米。
设计热负荷83.7KW,热负荷指标93.85W/㎡。
本工程为包工包料三类工程。
其他说明:1)所有管道均为镀锌钢管,丝接;未标注支管管径均为DN25。
2)卫生间选用TDF2型散热器,其他房间选用GD2—1.0/6型散热器,每个散热器设手动放气阀.3)立管及室外管道均用50mm岩棉保温管保温,外缠铝箔保护层一道。
4)立管支架采用L50×50×5角钢,一层设一个,外刷防腐漆两道,银粉漆两道.2、预算编制依据(1)、施工图纸、说明书及有关的标准图、通用图。
(2)、《建筑设备工程概预算》《安装工程概预算手册》《全国统一安装工程预算定额》相应的费用定额及取费标准,调价文件:《全国统一安装工程预算定额江苏省单位估价表》、《江苏省安装工程费用定额》(3)、主要材料单价依据:信息价(江苏省市场管理部门2012年材料市场价格文件,第9期) (4)、主要经济技术指标:62.3元每平米二、费用分析表1、定额计价法(1)、综合间接费取费标准包工包料的各类工程劳动保险费率均取9%。
这部分费用中的各项费用由承发包双方根据施工组织设计等。
通过合同形式或签证加以确认,作为工程结算的依据.包干费:是指包定额说明有关材料和设备场内二次搬运,建筑垃圾的清理外运,非甲方所为四小时以内的临时停水停电费用,现场安全文明施工措施费。
设计变更发生的费用不包含在包干费之内,应另行按实调整。
包干费计费标准:按定额人工费的20%计算。
(应该取)(5)、税金:是指国家税法规定的应计入工程造价的营业税、城市建设维护税和教育费附加.税金取3.4%.(6)、工程造价计算程序序号费用名称计算式备注1 定额基价按全国统一安装工程预算定额江苏省单位估价表2其中人工费定额人工费3 机械费定额机械费4 辅材费(1)-(2)-(3)5 主材费定额用量⨯各市材料价格6 综合间接费(2)⨯费率按费用定额7 劳动保险费(2)⨯费率按费用定额8 利润(2)⨯利润率按费用定额9 其他费用按合同或签证为准10 不含税工程造价[(1)+(5)+(6)+ (7)+(8)+(9)]11 税金(10)⨯税率12 工程造价(10)+(11)2、单位工程费用表三、预算书22号楼3单元采暖工程预算书如下:四、工程量计算书1、钢管长度1)DN50 镀锌钢管丝扣连接供水干管:长度=入口长度—立管离墙的距离+供水立管相应长度=1。
采暖安装施工合同模板甲方(以下简称“业主”):乙方(以下简称“施工方”):根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚信的原则基础上,就甲方委托乙方进行采暖安装工程的事宜,达成如下协议:一、工程概况和造价1. 工程地点:________________。
2. 工程内容及施工方法:乙方按照甲方提供的《工程设计图》和《工程方案书》进行采暖设备的安装。
具体内容包括:____________。
3. 工程总价款为人民币大写:________元整(小写:________元)。
其中:设备材料费________元,人工费________元,拆除费________元,清洁、搬运、运输费________元,图纸设计费________元,管理费________元,其他费用________元。
4. 设备材料供应清单详见附件《设备材料供应清单》。
乙方提供的设备材料:________。
甲方自购的设备材料:________。
二、工期1. 开工日期:____年__月__日。
2. 竣工日期:____年__月__日。
三、工程监理若本工程实行工程监理,甲方与监理公司另行签订《工程监理合同》,并将监理人员的姓名、单位、联系方式及职责等在开工前通知乙方。
四、施工配合1. 甲方义务:(1)提供房屋原始图纸等相关文件。
(2)需在地面上有特殊要求的,预先向乙方说明。
(3)提供施工所需的水、电等基础设施。
2. 乙方义务:(1)按照甲方的要求进行施工,保证工程质量。
(2)遵守现场管理规定,文明施工,不滋事。
(3)服从甲方的监督和检查,及时整改不符合要求的地方。
五、工程质量及验收1. 工程质量应符合国家相关标准和规范要求。
2. 工程验收时,甲方应组织相关人员对工程进行验收。
验收合格的,甲方应按照约定支付工程款。
六、违约责任1. 甲方未按照约定支付工程款,应支付违约金,违约金为未支付工程款的__%。
2. 乙方未按照约定时间完成工程,应支付违约金,违约金为合同总价的__%。

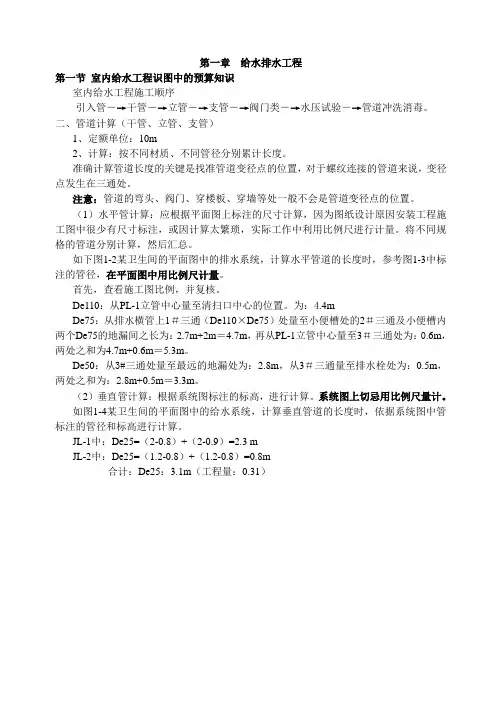

第一章给水排水工程第一节室内给水工程识图中的预算知识室内给水工程施工顺序引入管-→干管―→立管―→支管-→阀门类-→水压试验-→管道冲洗消毒。
二、管道计算(干管、立管、支管)1、定额单位:10m2、计算:按不同材质、不同管径分别累计长度。
准确计算管道长度的关键是找准管道变径点的位置,对于螺纹连接的管道来说,变径点发生在三通处。
注意:管道的弯头、阀门、穿楼板、穿墙等处一般不会是管道变径点的位置。
(1)水平管计算:应根据平面图上标注的尺寸计算,因为图纸设计原因安装工程施工图中很少有尺寸标注,或因计算太繁琐,实际工作中利用比例尺进行计量。
将不同规格的管道分别计算,然后汇总。
如下图1-2某卫生间的平面图中的排水系统,计算水平管道的长度时,参考图1-3中标注的管径,在平面图中用比例尺计量。
首先,查看施工图比例,并复核。
De110:从PL-1立管中心量至清扫口中心的位置。
为:4.4mDe75:从排水横管上1#三通(De110×De75)处量至小便槽处的2#三通及小便槽内两个De75的地漏间之长为:2.7m+2m=4.7m,再从PL-1立管中心量至3#三通处为:0.6m,两处之和为4.7m+0.6m=5.3m。
De50:从3#三通处量至最远的地漏处为:2.8m,从3#三通量至排水栓处为:0.5m,两处之和为:2.8m+0.5m=3.3m。
(2)垂直管计算:根据系统图标注的标高,进行计算。
系统图上切忌用比例尺量计。
如图1-4某卫生间的平面图中的给水系统,计算垂直管道的长度时,依据系统图中管标注的管径和标高进行计算。
JL-1中:De25=(2-0.8)+(2-0.9)=2.3 mJL-2中:De25=(1.2-0.8)+(1.2-0.8)=0.8m合计:De25:3.1m(工程量:0.31)2 图1-2图1-33图1-4 六、管道消毒、冲洗 1、定额单位:100m2、计算,按定额划分汇总,定额分为DN50、DN100、DN200、DN300、、、、按段划分,那么将DN15~DN50归为一个定额子目即DN50;DN65~DN100归为一个定额子目即DN100,其他依此类推。

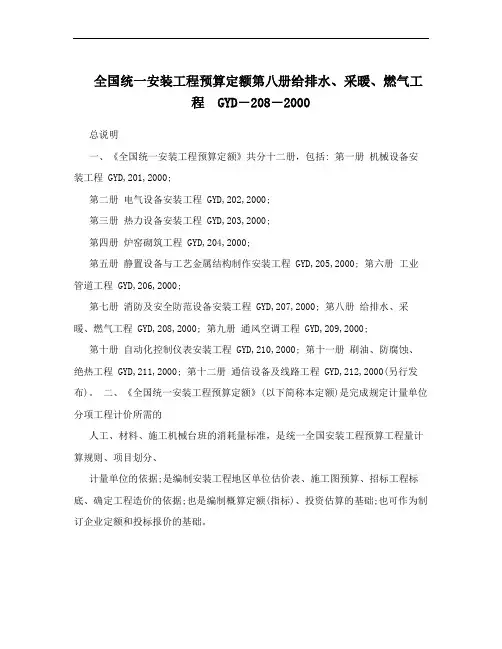

全国统一安装工程预算定额第八册给排水、采暖、燃气工程GYD-208-2000总说明一、《全国统一安装工程预算定额》共分十二册,包括: 第一册机械设备安装工程 GYD,201,2000;第二册电气设备安装工程 GYD,202,2000;第三册热力设备安装工程 GYD,203,2000;第四册炉窑砌筑工程 GYD,204,2000;第五册静置设备与工艺金属结构制作安装工程 GYD,205,2000; 第六册工业管道工程 GYD,206,2000;第七册消防及安全防范设备安装工程 GYD,207,2000; 第八册给排水、采暖、燃气工程 GYD,208,2000; 第九册通风空调工程 GYD,209,2000;第十册自动化控制仪表安装工程 GYD,210,2000; 第十一册刷油、防腐蚀、绝热工程 GYD,211,2000; 第十二册通信设备及线路工程 GYD,212,2000(另行发布)。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
全国统一安装工程预算定额共分十二册总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程 GYD,201,2000;第二册电气设备安装工程 GYD,202,2000;第三册热力设备安装工程 GYD,203,2000;第四册炉窑砌筑工程 GYD,204,2000;第五册静置设备与工艺金属结构制作安装工程 GYD,205,2000;第六册工业管道工程 GYD,206,2000;第七册消防及安全防范设备安装工程 GYD,207,2000;第八册给排水、采暖、燃气工程 GYD,208,2000;第九册通风空调工程 GYD,209,2000;第十册自动化控制仪表安装工程 GYD,210,2000;第十一册刷油、防腐蚀、绝热工程 GYD,211,2000;第十二册通信设备及线路工程 GYD,212,2000(另行发布)。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
第一章《全国统一安装工程预算定额》总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程GYD-201-2000;第二册电气设备安装工程GYD-202-2000;第三册热力设备安装工程GYD-203-2000;第四册炉窑砌筑工程GYD-204-2000;第五册静置设备与工艺金属结构制作安装工程GYD-205-2000;第六册工业管道工程GYD-206-2000;第七册消防及安全防范设备安装工程GYD-207-2000;第八册给排水、采暖、燃气工程GYD-208-2000;第九册通风空调工程GYD-209-2000;第十册自动化控制仪表安装工程GYD-210-2000;第十一册刷油、防腐蚀、绝热工程GYD-211-2000;第十二册通信设备及线路工程GYD-212-2000。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
供暖工程施工造价方案范本一、项目概况本项目是位于XX市的一处住宅小区,总建筑面积为XXXX平方米,共有XX栋楼,每栋楼共有XX层,每层有XX个户型。
本项目的供暖工程包括集中供暖系统和室内供暖设备的安装工程,总共涉及XX个细项工程。
二、工程材料及设备清单1. 集中供暖系统材料清单- 锅炉:XX台- 管道:XX米- 阀门:XX个- 泵:XX台- 管道绝热材料:XX平方米- 控制系统:XX套- 其他辅助设备:XX个2. 室内供暖设备清单- 散热器:XX个- 地暖系统:XX套- 热风机:XX台- 控制器:XX个- 其他辅助设备:XX个三、工程施工要求1. 按照相关标准和规范进行施工,确保施工质量和安全。
2. 施工过程中要注意环保和节能,减少能源消耗和污染。
3. 施工人员必须持证上岗,严格遵守施工纪律,保障施工现场秩序。
四、施工工艺流程1. 设计阶段:根据项目需求和实际情况进行供暖系统设计,确定系统布置及管线走向。
2. 原料采购:根据设计图纸和材料清单,采购所需的设备和材料。
3. 施工准备:进行施工场地的清理与布置,做好施工准备工作。
4. 施工工序:按照施工方案逐步施工,包括管道敷设、设备安装、绝热处理等工序。
5. 系统调试:完成施工后进行系统的调试和操作,确保系统正常运行。
6. 完工验收:完成施工后进行验收,确保工程质量符合要求。
五、施工造价预算1. 人工费用:XXXX元2. 材料费用:XXXX元3. 设备费用:XXXX元4. 机械费用:XXXX元5. 管道安装费用:XXXX元6. 绝热材料费用:XXXX元7. 其他费用:XXXX元总计:XXXX元六、供暖工程建设风险分析1. 设计风险:设计方案可能存在不合理之处,导致施工问题。
2. 材料风险:使用劣质或不合格材料,影响工程质量。
3. 施工风险:施工过程中存在安全隐患或质量问题,影响工程进度。
4. 环保风险:未按照环保标准进行施工,影响环境质量。
七、总结本供暖工程施工造价方案经过详细的分析和计算,总预算为XXXX元,包括人工费用、材料费用、设备费用等多项费用。
建筑安装工程预(结)算书工程名称********************综合商住楼工程结构类型底框结构建筑面积10882.12 M2 工程造价8961583.78元经济指标823.52元/M2 审核人编制人编制日期:××××年04 月14 日工程造价汇总表一、土建预算造价7839645.70元二、给水排水安装预算造价 259834.89元三、采暖安装预算造价423911.80元四、电气安装预算造价412001.90元五、弱电安装预算造价26189.49元六、工程总造价8961583.78元七、平方米经济指标823.52元/M2编制说明一、工程概况本工程为**********综合商住楼工程,钢筋混凝土筏板基础,底框结构,地下一层,地上六层。
地下一层层高4.0米,1~2层层高4.2米,为商业用途;3~6层为住宅商品房,层高3.0米。
建筑面积10882.12平方米。
二、编制依据1、工程量:依据********设计的施工图;套用96版《××省建筑工程预算定额》、《××省建设工程混凝土砂浆材料消耗预算定额》; 2001版《××省建筑工程预算定额地区基价》,2000版《全国统一安装工程预算定额》,2001版《全国统一安装工程预算预算定额甘肃省地区基价》,按照现行工程量计算规则编制而成。
2、取费等级及类别:四类四级甲。
3、材料价差:按××市建设局××文件《关于颁发***市××××年第一期建设工程一类材料指导价格的通知》,结合市场价、估价进行调整。
4、暂未计取劳保基金。
5、工程量算至室外散水1.5米处。
三、其他说明:下列项目没有市场参考价,或市场品种多、价格差异大,对造价影响幅度较大的项目均未进入本预算。
1、设计说明甲方自理项目、施工现场决定项目;2、地面及墙身保温节能;3、轻质材料隔墙,未说明所用材料;瓦屋面材料及尺寸不详4、欧式装饰构件,瓦屋面锅台、操作台;5、给排水消防:不锈钢水箱,水箱间泵阀,手提式灭火器;6、暖通:暖风机、水冷管道(尺寸不详)、空调机组及水冷机组设备、卫生间换气扇;7、电气:双电源动力设备及其配管配线;8、弱电:电话、电视、网络系统,仅计算插座及穿线管。
电锅炉供暖工程方案报价书单位名称:XXX有限公司项目名称:供暖工程项目地点:XXX市项目负责人:XXX联系电话:XXX一、项目概况本项目为电锅炉供暖工程,包括锅炉采购安装、管道布置、暖气片安装等内容。
项目总面积为XXX平方米,采暖面积为XXX平方米。
供暖要求按照XXX标准进行,为了满足项目的需求,我公司将提供全套的供暖解决方案。
二、技术方案1. 采暖系统设计根据项目实际情况,我公司将采用电锅炉供暖系统。
根据XXX标准,将采用管道布置暖气片的方式进行供暖,确保室内温度达到要求。
2. 锅炉采购安装我公司将选用XXX品牌的电锅炉,保证性能稳定,能效高,安全可靠。
同时,我公司将派专业的安装团队进行安装,并确保按照相关标准进行。
3. 管道布置及暖气片安装根据项目的实际需求,我公司将进行全面的管道布置和暖气片安装工作,确保供热系统的顺利运行。
4. 控制系统设计我公司将设计合适的控制系统,包括温度控制、水泵控制等功能,确保供暖系统的安全稳定运行。
5. 安全与环保在施工过程中,我公司将严格遵守相关安全规定,保障施工人员的安全;同时,在使用过程中,我公司将保障供暖系统的环保性能,使用符合国家标准的原材料。
三、报价明细1. 锅炉费用:XXX元2. 安装费用:XXX元3. 管道布置及暖气片安装费用:XXX元4. 控制系统设计费用:XXX元5. 安全与环保费用:XXX元6. 其他费用:XXX元总计:XXX元四、工期安排根据项目实际情况,我公司将合理安排施工进度,确保工期的准确完成。
五、服务保障在项目完成后,我公司将提供一定的保修期,保障供暖系统的正常运行。
同时,在保修期外,我公司将提供技术支持和维修服务。
六、商务条款1. 付款方式:先行XX%首付款,余款在项目完成后支付2. 交付标准:按照相关标准交付3. 报价有效期:XX天4. 附加条款:XXX七、客户签字XXX(盖章):_________日期:_________备注:以上报价以XX年XX月XX日为准,若有变动,以最新报价为准。
全国统一安装工程预算定额第八册给排水、采暖、燃气工程GYD-208-2000总说明一、《全国统一安装工程预算定额》共分十二册,包括: 第一册机械设备安装工程 GYD,201,2000;第二册电气设备安装工程 GYD,202,2000;第三册热力设备安装工程 GYD,203,2000;第四册炉窑砌筑工程 GYD,204,2000;第五册静置设备与工艺金属结构制作安装工程 GYD,205,2000; 第六册工业管道工程 GYD,206,2000;第七册消防及安全防范设备安装工程 GYD,207,2000; 第八册给排水、采暖、燃气工程 GYD,208,2000; 第九册通风空调工程 GYD,209,2000;第十册自动化控制仪表安装工程 GYD,210,2000; 第十一册刷油、防腐蚀、绝热工程 GYD,211,2000; 第十二册通信设备及线路工程 GYD,212,2000(另行发布)。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
