隧道施工准备、洞口、明洞施工方案

正式版

下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。

隧道施工准备、洞口、明洞施工方案

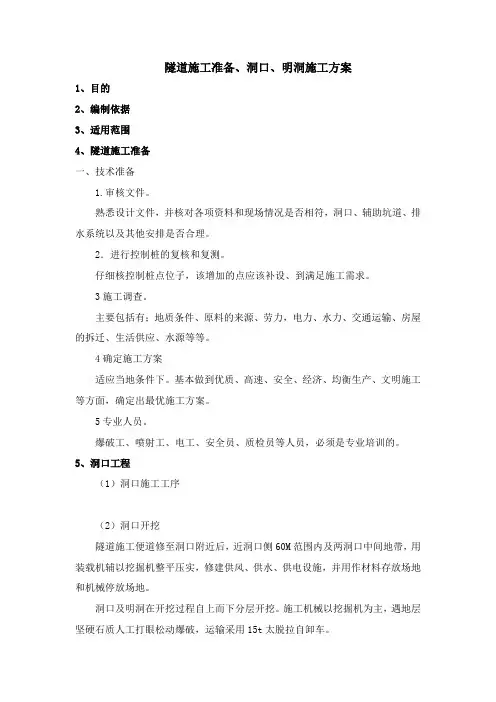

1、目的

明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业安全、保证开挖质量

2、编制依据

1、中华人民共和国交通部公路现行施工规范;

2、现行公路钢筋混凝土工程施工质量检验评定标准,《河北省公路工程质量检验评定标准》和《公路工程质量检验评定标

准》(土建工程)(JTG F80/1-2004);

3、《公路隧道工程施工技术指南》;

4、《公路工程施工安全技术规程》;

5、施工现场的实际调查情况及我单位的现有施工管理水平、施工机械设备及以往类似工程的施工经验。

3、适用范围

适用于新建铁路福厦线双线隧道正洞及其辅助坑道的开挖施工。

4、隧道施工准备

1.隧道施工前应做好现场调查研究,核对设计文件和编制施工组织设计等工

作 2.预测隧道施工对地表和地下已设结构物的影响。

4.对交通运输条件和施工运输便道进

行方案比选。

5.施工场地布置与洞口相邻工程,水利工程和电讯,弃渣利用,农田水利,征地的关系

6.建筑物,道路工程,水利工程和电讯,电力线等设施的拆迁情况和数量。

7.调查和测试水源,水质并拟定供水方案。

8.天然筑路拆料9粘土,沙砾,石料)的产地,数量,质量鉴定及供应方案。9.可质利用电源,动力,通信,机具车辆维修,物质,消防,劳动力,生活供应及医疗卫生条件。

10.合理安排一定的施工工具,现场核对设计文件了解方案选择和设计的经过,

核对隧道平面、纵面设计及洞门设计,核对设计文件中的施工方法、技术措施与实际条件是否符合现场交接和核对测量桩志第一章综合说明

1.1 编制范围

本专项施工方案的编制范围为松树口隧道洞口段。

1.2 编制依据

1、新建张涿高速公路保定段LJ-S6标段招标书、招标答疑通知中标通知书、施工合同、松树口隧道施工设计图、设计交底纪要;

2、河北省制定的高速公路建设标准或有关规范;

3、中华人民共和国交通部公路现行施

工规范;

4、现行公路钢筋混凝土工程施工质量检验评定标准,《河北省公路工程质量检验评定标准》和《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004);

5、《公路隧道工程施工技术指南》;

6、《公路工程施工安全技术规程》;

7、施工现场的实际调查情况及我单位的现有施工管理水平、施工机械设备及以往类似工程的施工经验。

1.3 编制原则

1、严格按照合同文件和设计施工图纸、公路施工规范的要求,优化组织,统筹安排,突出重点,兼顾一般,保质保量按期完成施工任务。

2、保证工程质量,确保施工安全,重视环境保护,做到文明施工。

1.4 工程概况

松树口隧道为分离式双向四车道高速公路长隧道。

隧道设置情况表

起点桩号

终点桩号

隧道类型

隧道长度

进口形式

出口形式

YK94+927

YK97+170

分离式

2243 m

端墙式

端墙式

ZK94+902

ZK97+120

2218 m

隧道右线张家口端布置有10米偏压明洞,涿州端布置有5米明洞;左线张家口端布置有5米偏压明洞,涿州端布置有5米明洞。

1.5 气候、水文地质情况

区内属于我国东部季风性温暖带半干旱大陆性气候区,四季分明,春多风少雨,夏多雨炎热,伏秋湿润凉爽,冬严寒少雪。7月最热,平均气温

22.8~26.1°C,极端最高气温41.9°C,1月最冷,平均气温-7.2~-7.4°C极端最低气温-17.7°C,最大冻土深度为

1.20m~1.40m,雨季多集中于夏季月,四季有大风。

隧道张家口端位于拒马河右岸。右线地貌上为陡坡,上方为一陡崖,岩体完整性、稳定性差。隧道涿州端位于规划野三坡新城西侧,地貌上为残丘缓坡,岩体完整性、稳定性差。

隧道出水以潮湿及滴水为主。

1.6 主要工程数量

隧道洞口工程开挖量为10896 m?,片石混凝土量为1083 m?,喷射混凝土量为454 m?,钢筋量为10759㎏。

第二章施工准备

2.1 设备准备

按照“性能先进可靠、合理配套、适量备用”的原则进行配置,确保洞口工程的工程质量和工期。

拟投入的主要施工设备如下表:

配备本工程的材料试验、测量、质检仪器设备表

水泥、钢材、混凝土、砂浆试验、质检仪器

1

万能材料试验机

WE-1000

拉料车

2

2.3 施工进度计划

隧道洞口工程所需设备在20xx年12月20日前完成进场。

根据本工程特点、工程量情况和我单位施工技术力量、机械设备实力情况,安排本工程涿州端段于20xx年12月21日开工,20xx年1月24日竣工,工期为30天,张家口端段于20xx年12月30日开工,20xx年1月24日竣工,工期为25天。

第三章洞口及明洞工程施工方法

3.1 施工方案

3.1.1 总体方案

1、本隧道涿州端洞口地质较差,进洞
