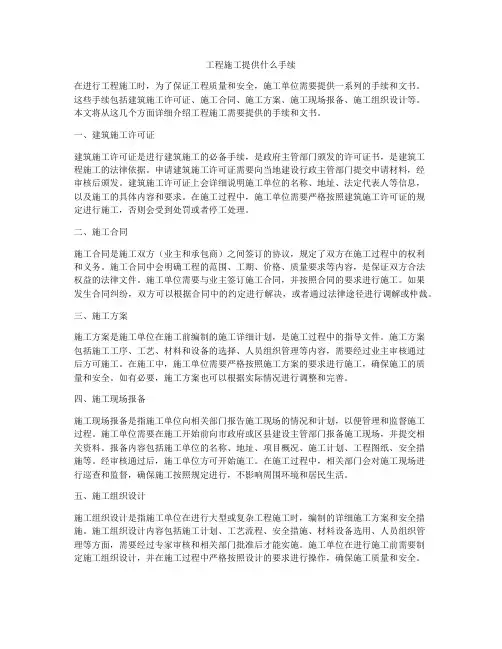

施工各阶段需提供的资料(施工单位)
- 格式:doc
- 大小:30.50 KB
- 文档页数:12
工程施工原始资料有哪些一、工程设计文件工程设计文件是工程施工的重要依据,通常包括总平面布置图、结构图、给排水图、电气图等各类工程设计图纸,以及设计说明书、设计计算书等文件。
这些设计文件是工程施工的起点,对工程的选址、布局和结构等方面有着重要的指导作用。
在施工前,施工单位需要对设计文件进行仔细审阅,确保能够准确理解设计意图,做到按图施工。
二、施工图纸施工图纸是在设计文件的基础上进行详细细化的图纸,一般由施工单位或监理单位根据设计文件进行编制。
施工图纸是施工现场施工的参考依据,包括工程结构、规格、尺寸、材料等方面的详细信息。
在施工现场,施工人员需要根据施工图纸进行指导,严格按照图纸要求进行施工操作。
三、合同文件合同文件是工程施工合同的重要组成部分,包括招投标文件、中标通知书、工程合同书、补充协议等。
在施工过程中,双方需要严格遵守合同文件中约定的各项条款,确保合同的履行和工程施工过程的合法合规。
四、质量检验报告质量检验报告是施工过程中对于材料、构件、工艺等方面质量检验的记录和证明,包括材料检验报告、焊接质量检验报告、钢筋混凝土质量检验报告等。
这些检验报告是质量监督部门和建设单位对于工程质量进行评估的重要依据,对于确保工程质量至关重要。
五、材料进场验收记录材料进场验收记录是指在施工现场对于进场材料进行验收的记录和报告,通常包括材料名称、规格、批号、生产厂家、进场时间、验收人员等信息。
材料进场验收记录是施工单位和监理单位对进场材料进行质量把关的重要手段,对于杜绝假冒伪劣材料、确保施工质量至关重要。
六、工程进度计划工程进度计划是指在施工过程中对工程进度进行详细规划和安排的文件,包括总体进度计划、分部工程进度计划、施工工序计划等。
工程进度计划是确保工程按时完工的重要依据,对于施工过程的组织和安排具有重要的指导作用。
综上所述,工程施工原始资料包括工程设计文件、施工图纸、合同文件、质量检验报告、材料进场验收记录、工程进度计划等,这些资料直接关系到工程质量、安全和进度,对于施工过程具有重要的指导和监督作用。
施工资料(19篇)施工资料(1)时间飞逝,新年的钟声已经到来,在这辞旧迎新之际,我们对过往的一年做深刻的总结。
20xx年工程部在公司领导的关怀指导下,在公司各级业务部门的亲密协作下,部门各位员工全身心地投入。
作为公司工程建设专业的核心职能部门,我们牢记公司领导的教导和嘱托,从部门职能动身,从项目的技术特征和开发要求着手,突出自身的技术优势和专业特长,充分发挥部门在工程技术管理上的核心作用,严格掌握工程质量及工程进度,完成了公司领导支配的各项目标。
工程部形成一个专业配套齐全,岗位职责分明的团结奋进、有很强战斗力的集体。
工程部在总经理正确领导和部门同事的共同努力下,截至20xx年12月底,我们已先后完成了5个套房、3个店面、1个酒吧共9个项目,总产值427万元,在建工程8个套房估量20xx年4月底全部竣工、本着回顾过去,总结阅历,找出不足,进而丰富和改善自己的原则,为此,我们就在工程部20xx年的工作状况在以下几个方面改进在项目的实施中,我们获得了一些阅历、教训,在这里,需要进行总结,以便今后加以借鉴和学习。
一、项目标准化从部门成立开头,公司就一直强调标准化、流程化管理,我们做项目不是为了仅仅是完成某一个项目,而是要总结出肯定的标准和流程,这样我们将来才能更简单的完成更多的项目、面对更多的不同的客户。
紧跟着领导的指示,我们建立了公司项目实施流程、项目设计施工规范,最终利用与各部门协作,逐步制订了公司材料品牌标准化图集。
这样的标准为以后项目的实施供应了依据,同时也削减了施工时间,甚至从各方面降低了成本。
利用公司项目对标准的研发,今后对于其他品牌,我们也要依据同样的方法和步骤来建立标准。
但是在建立标准的过程中,由于公司没有自己的标准,所以很多设计依据都是经过现有材料品牌、或是参照客户供应的来下结论的。
二、项目制度化对于一个公司、一个部门,制度的建立与落实是维系进展的命脉,员工的工作、施工队的实施都必需要有一个完善的制度来加以管理。
工程施工环节资料一、施工前资料准备1. 工程项目资料在施工前,首先要对工程项目的相关资料进行全面了解和准备。
包括该工程项目的规划设计图纸、施工图纸、技术规范、工程量清单、合同文件等。
这些资料是施工过程中的重要依据,对施工的顺利进行起着至关重要的作用。
2. 施工现场资料施工现场的准备是施工工作的基础,要对施工现场的各项情况进行详细调查和评估。
包括施工现场的地形地貌、地质条件、场地大小、周边环境等情况。
通过对现场情况的了解,可以为施工工作的具体安排和实施提供重要参考。
3. 施工物资资料施工工程所需的物资包括人力、材料、设备等。
在施工前要对所需物资进行详细清单的编制,包括物资的名称、规格型号、数量、质量要求、供应商信息等。
只有充分准备好施工物资,才能保证施工工作的顺利进行。
4. 安全防护资料施工现场安全是施工工程的首要任务,要对施工现场的安全防护设施进行充分准备。
包括施工现场的围栏、警示标志、安全帽、安全绳、灭火器等设施。
只有确保安全防护设施的齐全有效,才能预防施工过程中的安全事故发生。
二、施工过程资料管理1. 施工日志在施工过程中,要对施工工作的每一个环节进行详细记录和汇总。
施工日志是对施工工作的一个全面梳理和分析,记录着施工过程中的各项工作内容、进度、质量等情况。
通过施工日志的及时填写和管理,可以帮助项目管理人员及时了解施工进展情况,及时调整工作计划。
2. 施工进度计划施工进度是对施工工作的一个全面规划和安排。
要对施工的时间节点、进度计划、工期安排等进行详细的管理和监控。
通过施工进度计划的合理安排,可以确保施工工程按时完成,有效控制施工过程中可能出现的延误和违约情况。
3. 质量验收资料质量是工程施工工作的根本目标,要对施工质量进行严格监督和验收。
在施工过程中要对施工质量进行检查和评估,及时记录和整理施工质量资料。
通过质量验收资料的管理,可以确保施工质量符合规范要求,提升工程的整体品质。
4. 安全检查资料安全是施工工程的首要任务,要对施工现场的安全情况进行全面检查和整改。

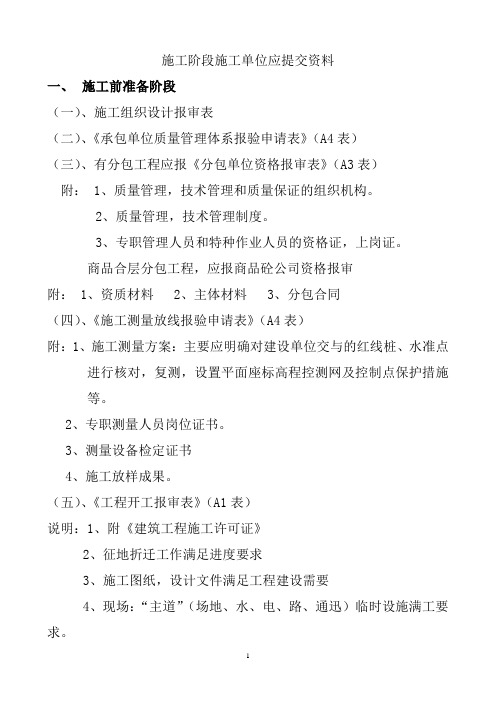

施工阶段施工单位应提交资料一、施工前准备阶段(一)、施工组织设计报审表(二)、《承包单位质量管理体系报验申请表》(A4表)(三)、有分包工程应报《分包单位资格报审表》(A3表)附: 1、质量管理,技术管理和质量保证的组织机构。
2、质量管理,技术管理制度。
3、专职管理人员和特种作业人员的资格证,上岗证。
商品合层分包工程,应报商品砼公司资格报审附: 1、资质材料 2、主体材料 3、分包合同(四)、《施工测量放线报验申请表》(A4表)附:1、施工测量方案:主要应明确对建设单位交与的红线桩、水准点进行核对,复测,设置平面座标高程控测网及控制点保护措施等。
2、专职测量人员岗位证书。
3、测量设备检定证书4、施工放样成果。
(五)、《工程开工报审表》(A1表)说明:1、附《建筑工程施工许可证》2、征地折迁工作满足进度要求3、施工图纸,设计文件满足工程建设需要4、现场:“主道”(场地、水、电、路、通迅)临时设施满工要求。
5、施工组织设计已获批准6、人员,机到位或落实。
(六)、砼浇捣编申请(A11表)每次砼浇捣前均应进行申请,附必要的浇捣方案及相应的配合比等资料。
(七)、拆模申请(A12表)(八)、工程竣工验收报验(A10表)该表在程序验收前,报项目监理机构,并附上全部竣工资料及竣工报告,经资料审批合格后,进行予验收,由项目监理机构提出整改意见,经复查后签署竣工报验单。
(九)、施工总进度计划报审(A4表)若施工组织设计中已有可用项。
(十)、月施工进度计划(A4表)要求每月25日前上板,附报应进度计划,若有“甲供”产品,应注明进场计划。
(十一)、中与监理有关各方进行工作联系(C1表)(十二)、第一份《监理工程通知单》(B1表)录目单位场应填一份《监理工程师通知回复单》(A6表)二、施工阶段(一)、工程材料/构配件/设备报验(A9表)1、按实际进场情况报验2、附检应出厂合格证等质量证明文件3、附检应见证取样试验报告单(可待试验结果出来后补报)4、商品砼材料报验应附砼开盘签定(可待试验结果出来后补报)(二)、钢筋焊接接头报验1、附焊接接头试验报告。
工程施工阶段建设单位、施工单位需要提供以下必备资料交底书一、施工准备阶段资料(复印件应注明存放处,保管人等,并做好内部登记及目录)1、甲方项目部应向监理机构提供的复印件和图纸⑴、设计图纸、有关设计文件、图纸会审纪要、图纸修改通知单;⑵、施工承包合同(副本)复印件;⑶、建设单位与相关供应商签订的协议书(甲供料);⑷、施工许可证、规划;(复印件)2、施工单位应向监理单位提供的资料(施工单位未提供时,应去索要。
并做好内部登记及目录)⑴、施工企业资质证书(复印件);⑵、施工企业营业执照及注册号(复印件);⑶、施工企业安全审查认可证(复印件);⑷、企业法人代码证书(复印件);⑸、质量体系认证证书(ISO 9002证书);⑹、工程项目经理、主任工程师、管理人员资格证书上岗证书(复印件);⑺、施工项目特殊工人上岗证书(对焊工、电焊工、电工、架子工、起重工、测量工、取样员、机抄工等)复印件;⑻、本工程自审手续齐全、经本企业上级有关部门负责人签认的施工组织设计(施工方案);⑼、计量器具鉴定证书;⑽、总包单位质保体系人员分工框架图(附电话号码);⑾、施工现场质量管理检查记录(先由总包填写,后由总监签认);质监站首次会议必查资料;⑿、总包企业施工总进度计划表;⒀、分包单位资质等级证书、营业执照、特殊行业施工许可证;⒁、分包单位特殊工人上岗证书(对焊工、电焊工、电工、架子工、起重工等)。
二、施工阶段进场材料检查、验收及监理监督台帐1、收集原材料生产许可证、出厂合格证,做好材料进场检查监理监督。
⑴、收集各种规格的钢筋生产许可证、出厂合格证,做好每批材料进场验收监理监督。
⑵、收集各种品牌的水泥出厂合格证,做好监理监督。
⑶、收集商品砼砼出厂证明单、级配单,做好监理商品砼进场检查台帐。
做好同条件养护和标养试块的记录工作。
⑷、收集骨料(砂、石)出厂合格证、复试报告、级配单,做好监理骨料进场检查。
⑸、收集墙体材料类(烧结普通砖、烧结多孔砖、混凝土砌块、混凝土多孔砖等)出厂合格证,做好监理监督。
工程施工资料有哪些一、合同文件1、《施工总承包合同》施工总承包合同是工程施工的法律依据,规定了工程的设计、施工、监理等具体内容和要求,约定了双方的权利和义务,是保证施工过程顺利进行的基础文件。
2、《分包合同》如果工程采用了分包施工方式,那么各分包单位与总包单位之间必须签订《分包合同》,明确施工范围、工期、质量要求等内容,以确保各方的权益不受损害。
3、《供货合同》工程施工中涉及到施工材料、设备的采购,都需要签订《供货合同》,约定供货单位提供的材料、设备的品质、数量和交付时间等,以确保施工过程的顺利进行。
二、施工设计文件1、《施工图纸》施工单位必须按照设计单位提供的施工图纸进行施工,确保施工过程的顺利进行。
施工图纸包括总平面图、结构平面图、设备布置图、细部图等,是施工单位的施工依据。
2、《工程规划方案》工程规划方案是施工单位为了解决实际施工中的技术问题而制定的施工方案,是施工过程中必需的文件,规定了施工过程中的工艺、方法、设备等内容。
3、《施工方案》施工单位应按照设计单位和监理单位的要求制定施工方案,明确施工的具体步骤、施工机具、施工工艺等内容,保证施工的安全、质量和进度。
三、验收报告1、《初验报告》初验报告是施工单位在工程竣工前向监理单位提交的验收报告,对工程的施工质量、安全和符合设计要求情况作出评价,并要求维修、整改等工作。
2、《竣工验收报告》竣工验收报告是监理单位对工程施工质量、安全等方面进行验收的报告,一般验收通过后方可办理竣工手续,移交使用单位。
四、竣工验收资料1、《竣工图纸》竣工图纸是竣工验收程序完成后的成果之一,记录了工程实际建设的各项数据,并纠正了施工过程中的错误和缺陷,是工程竣工验收的必备资料。
2、《工程竣工报告》工程竣工报告是工程监理单位对工程验收结果的综合评定,对工程的质量、安全等方面进行总结,纪录工程的整体情况及重要信息。
3、《竣工资料清单》竣工资料清单是竣工验收程序的最后一步,对工程竣工验收过程中的各项资料进行整理、汇总,并形成清单以备档案保存和查阅。
施工单位在施工各阶段需提供的资料施工单位在施工各阶段需提供的资料一、施工组织设计及各主要分项工程施工方案报审表(A2表)附件:施工组织设计;各主要分项工程施工方案(应有施工单位有关部门及负责人签字和公司公章)。
施工组织设计的相关内容如下:1、工程概况、工程特点、工期要求、工程造价、施工部署;2、单位工程施工部署和施工方案;3、施工目标;4、分部分项工程施工方案;5、季节性施工措施。
如:雨季、冬季、夏季以及夜间等确保施工质量的具体措施;6、采用新技术、新工艺、新材料、新结构的具体措施;二、开工前应报送施工现场质量管理报审表(A4表)附件:1、施工现场质量管理检查记录表;2、现场质量管理各种制度;3、质量责任制度;4、各工种的施工技术标准;5、工程质量检验制度;6、进场材料、设备存放与管理办法;7、施工主要人员登记表(资格证书、上岗证书复印件);8、现场砼搅拌管理制度和计量精度控制措施;三、开工时报送开工报审表(A1表)附件:1、开工报告;2、施工许可证复印件;3、施工机具、材料、劳动力进场计划表;四、开工前报送工程定点、定位测量成果报验申请表(A4表)附件:1、施工单位专职测量人员岗位证书和测量仪器鉴定证书复印件;2、控制桩、平面控制网、高程控制网、水准控制点的测量成果;3、控制桩的保护措施;五、基础土方开挖成型后,报送地基验槽报验申请表(A4表)附件:1、地基验槽记录;2、隐蔽工程验收记录;六、±0.000以下基础钢筋砼结构拆模后,报送基础工程结构报验申请表(A4表)附件:1、基础结构验收记录;2、隐蔽工程验收记录;3、现浇结构外观尺寸偏差检验批质量验收记录表;七、基础土方回填成型后,报送土方回填报验申请表(A4表)附件:1、土方回填高程检验批质量验收记录表;2、土方回填密实度检测报告;八、钢筋工程施工前报送材料报验申请表(A9表)附件:1、钢筋进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、钢筋原材产品合格证(复印件应有供应商盖章及代表批量);3、钢筋原材机械性能检验报告;九、桩锚固钢筋施工完成后,报送隐蔽工程验收报验申请表(A4表)附件:1、隐蔽工程验收记录;2、钢筋原材产品合格证及检验报告(注明上述A9表的编号);十、安装工程进场材料报验申请表(A9表)附件:1、钢筋进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、产品合格证;3、给水管、排水管、焊接钢管、电线管等应附管材、管件进场抽样检查记录;4、阀门应附强度及严密性试验记录;十一、模板工程完成后,报送模板工程报验申请表(A4表)附件:模板工程检验批质量验收记录表。

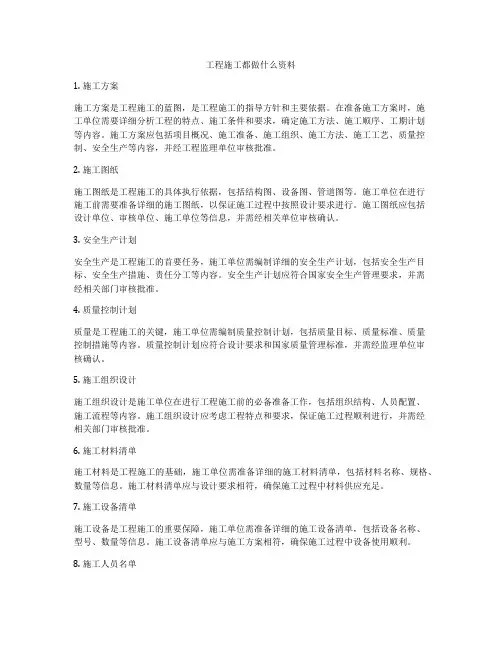

工程施工都做什么资料1. 施工方案施工方案是工程施工的蓝图,是工程施工的指导方针和主要依据。
在准备施工方案时,施工单位需要详细分析工程的特点、施工条件和要求,确定施工方法、施工顺序、工期计划等内容。
施工方案应包括项目概况、施工准备、施工组织、施工方法、施工工艺、质量控制、安全生产等内容,并经工程监理单位审核批准。
2. 施工图纸施工图纸是工程施工的具体执行依据,包括结构图、设备图、管道图等。
施工单位在进行施工前需要准备详细的施工图纸,以保证施工过程中按照设计要求进行。
施工图纸应包括设计单位、审核单位、施工单位等信息,并需经相关单位审核确认。
3. 安全生产计划安全生产是工程施工的首要任务,施工单位需编制详细的安全生产计划,包括安全生产目标、安全生产措施、责任分工等内容。
安全生产计划应符合国家安全生产管理要求,并需经相关部门审核批准。
4. 质量控制计划质量是工程施工的关键,施工单位需编制质量控制计划,包括质量目标、质量标准、质量控制措施等内容。
质量控制计划应符合设计要求和国家质量管理标准,并需经监理单位审核确认。
5. 施工组织设计施工组织设计是施工单位在进行工程施工前的必备准备工作,包括组织结构、人员配置、施工流程等内容。
施工组织设计应考虑工程特点和要求,保证施工过程顺利进行,并需经相关部门审核批准。
6. 施工材料清单施工材料是工程施工的基础,施工单位需准备详细的施工材料清单,包括材料名称、规格、数量等信息。
施工材料清单应与设计要求相符,确保施工过程中材料供应充足。
7. 施工设备清单施工设备是工程施工的重要保障,施工单位需准备详细的施工设备清单,包括设备名称、型号、数量等信息。
施工设备清单应与施工方案相符,确保施工过程中设备使用顺利。
8. 施工人员名单施工人员是工程施工的主体,施工单位需准备详细的施工人员名单,包括工程管理人员、技术人员、作业人员等。
施工人员名单应符合工程要求,确保施工过程中施工人员素质过硬。
施工程序一、施工准备阶段在进行任何施工工作之前,必须进行充分的施工准备工作。
这一阶段的主要任务包括但不限于:•制定施工计划:确定施工的时间安排、工作内容分解、人员配备等;•确定施工队伍:确定参与施工的人员及其职责分工;•准备施工材料:确认所需的施工材料并进行采购;•安排施工设备:准备所需的施工设备,并做好设备检查和维护工作;•制定安全措施:制定安全施工的规范和措施,确保工程施工过程中的安全。
二、施工执行阶段1.开工仪式:在正式施工前,通常会举行开工仪式,标志着工程正式启动。
2.地基处理:–挖掘地基:根据设计要求,开展地基的挖掘工作,保证地基平整。
–地基处理:根据不同的地质情况,可能需要进行填土、夯实、排水等处理。
3.主体施工:–结构施工:按照设计图纸要求进行主体结构的施工,包括梁、柱、墙等。
–设备安装:安装机电设备及管道系统等。
4.装饰装修:进行室内外装修工程,包括地面铺装、墙面刷漆、装饰材料安装等。
5.验收交付:完成主体施工和装饰装修后,进行工程的验收工作,确保工程质量满足要求。
三、施工收尾阶段施工完成后,需要进行一系列工作来完成工程的收尾工作,保证工程的交付和使用。
1.清理整理:对施工现场进行清理整理,清除垃圾、材料等,保持工程环境整洁。
2.环境恢复:修复施工过程中可能受损的环境,恢复原状。
3.工程验收:组织相关部门进行工程的最终验收,确认工程质量符合规定要求。
4.交付使用:完成工程验收后,正式交付使用。
四、总结与展望施工程序的执行是一个系统工程,需要多个环节的有序协调和合作。
只有严格执行施工程序,才能保证工程质量和安全。
今后,我们将继续加强施工管理,提高施工效率和质量,为社会建设做出更大贡献。
感谢您对施工程序的关注和支持!。

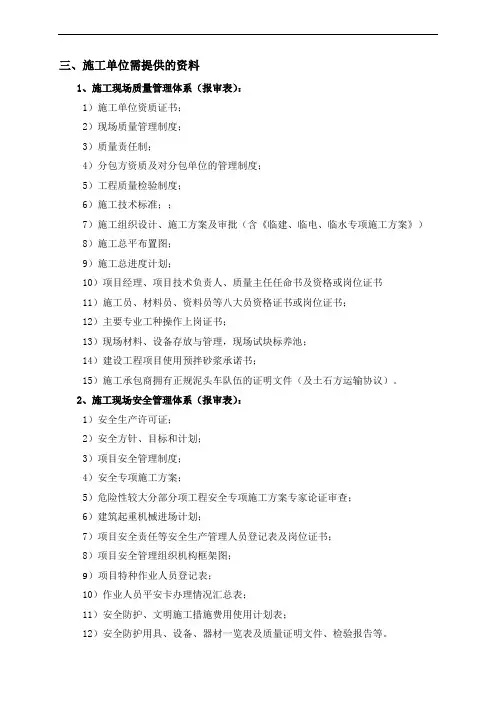

三、施工单位需提供的资料
1、施工现场质量管理体系(报审表):
1)施工单位资质证书;
2)现场质量管理制度;
3)质量责任制;
4)分包方资质及对分包单位的管理制度;
5)工程质量检验制度;
6)施工技术标准;;
7)施工组织设计、施工方案及审批(含《临建、临电、临水专项施工方案》)8)施工总平布置图;
9)施工总进度计划;
10)项目经理、项目技术负责人、质量主任任命书及资格或岗位证书
11)施工员、材料员、资料员等八大员资格证书或岗位证书;
12)主要专业工种操作上岗证书;
13)现场材料、设备存放与管理,现场试块标养池;
14)建设工程项目使用预拌砂浆承诺书;
15)施工承包商拥有正规泥头车队伍的证明文件(及土石方运输协议)。
2、施工现场安全管理体系(报审表):
1)安全生产许可证;
2)安全方针、目标和计划;
3)项目安全管理制度;
4)安全专项施工方案;
5)危险性较大分部分项工程安全专项施工方案专家论证审查;
6)建筑起重机械进场计划;
7)项目安全责任等安全生产管理人员登记表及岗位证书;
8)项目安全管理组织机构框架图;
9)项目特种作业人员登记表;
10)作业人员平安卡办理情况汇总表;
11)安全防护、文明施工措施费用使用计划表;
12)安全防护用具、设备、器材一览表及质量证明文件、检验报告等。
施工单位在施工各阶段需提供的资料施工单位在施工各阶段需提供的资料一、施工组织设计及各主要分项工程施工方案报审表(A2表)附件:施工组织设计;各主要分项工程施工方案(应有施工单位有关部门及负责人签字和公司公章)。
施工组织设计的相关容如下:1、工程概况、工程特点、工期要求、工程造价、施工部署;2、单位工程施工部署和施工方案;3、施工目标;4、分部分项工程施工方案;5、季节性施工措施。
如:雨季、冬季、夏季以及夜间等确保施工质量的具体措施;6、采用新技术、新工艺、新材料、新结构的具体措施;二、开工前应报送施工现场质量管理报审表(A4表)附件:1、施工现场质量管理检查记录表;2、现场质量管理各种制度;3、质量责任制度;4、各工种的施工技术标准;5、工程质量检验制度;6、进场材料、设备存放与管理办法;7、施工主要人员登记表(书、上岗证书复印件);8、现场砼搅拌管理制度和计量精度控制措施;三、开工时报送开工报审表(A1表)附件:1、开工报告;2、施工许可证复印件;3、施工机具、材料、劳动力进场计划表;四、开工前报送工程定点、定位测量成果报验申请表(A4表)附件:1、施工单位专职测量人员岗位证书和测量仪器鉴定证书复印件;2、控制桩、平面控制网、高程控制网、水准控制点的测量成果;3、控制桩的保护措施;五、基础土方开挖成型后,报送地基验槽报验申请表(A4表)附件:1、地基验槽记录;2、隐蔽工程验收记录;六、±0.000以下基础钢筋砼结构拆模后,报送基础工程结构报验申请表(A4表)附件:1、基础结构验收记录;2、隐蔽工程验收记录;3、现浇结构外观尺寸偏差检验批质量验收记录表;七、基础土方回填成型后,报送土方回填报验申请表(A4表)附件:1、土方回填高程检验批质量验收记录表;2、土方回填密实度检测报告;八、钢筋工程施工前报送材料报验申请表(A9表)附件:1、钢筋进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、钢筋原材产品合格证(复印件应有供应商盖章及代表批量);3、钢筋原材机械性能检验报告;九、桩锚固钢筋施工完成后,报送隐蔽工程验收报验申请表(A4表)附件:1、隐蔽工程验收记录;2、钢筋原材产品合格证及检验报告(注明上述A9表的编号);十、安装工程进场材料报验申请表(A9表)附件:1、钢筋进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、产品合格证;3、给水管、排水管、焊接钢管、电线管等应附管材、管件进场抽样检查记录;4、阀门应附强度及严密性试验记录;十一、模板工程完成后,报送模板工程报验申请表(A4表)附件:模板工程检验批质量验收记录表。
十二、钢筋工程(包括构造柱、阳台栏板、屋面栏板、水箱等)完成后,在隐蔽前应报送钢筋工程报验申请表(A4表)附件:1、钢筋工程检验批质量验收记录表;2、隐蔽工程验收记录;3、钢筋原材产品合格证、检验报告(注明上述A9表的编号);4、钢筋焊接件机械性能检验报告(按实际发生的焊接类型、规格的焊接件);5、焊条、焊剂产品合格证;十三、安装工程预埋后,报送隐蔽工程报验申请表(A4表)附件:1、接地装置安装,避雷引下线和配电接地干线敷设检验批质量验收记录表;2、电线、电缆导管和线槽敷设检验批质量验收记录表;3、室给排水管道及配件安装工程检验批质量验收记录表;4、隐蔽工程验收记录;5、技术复核;6、给排水管道隐蔽工程严密性试验;十四、混凝土浇筑前,报送水泥、砂、石、外加剂等以及其它相关材料报验申请表(A9表)附件1、水泥进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、水泥出厂合格证、生产许可证;3、水泥物理性能检验报告;十五、混凝土浇筑前,浇筑后,报送混凝土浇筑原材、配合比、施工报验申请表(A4表)附件:1、混凝土原材料及配合比设计检验批质量验收记录表;2、混凝土配合比报告单等质保资料(第一次使用时);3、开盘鉴定(注明使用部位);4、混凝土浇筑令(简要说明钢筋、模板、安装工程预埋的质量情况);5、混凝土施工检验批质量验收记录表;十六、施工测量放线(包括基础、主体结构、砖砌体),报送施工测量放线报验申请表(A4表)附件:1、测量放线的依据材料;2、测量放线成果;十七、沉降观测后,报送沉降观测报验申请表(A4表)附件:1、沉降原始观测记录;2、沉降观测结果汇总表;3、观测点平面布置图(第一次);4、PST曲线图(竣工前报送);十八、外脚手架拆除前,报送测量记录报验申请表(A4表)附件:建筑物垂直度、标高、全高测量记录。
十九、钢筋混凝土梁板底模拆除前,报送拆模申请表(A4表)附件:1、模板工程拆除检验批质量验收记录表;2、拆模混凝土试块强度试验报告;3、必要时需提供混凝土浇筑时间;拟拆模的梁最大跨度、挑梁的长度;二十、砖墙砌体施工前,报送砌体工程使用材料报审表(A4表)附件:1、材料进场数量清单(应包括:材料名称、产地、规格、数量、拟用部位);2、砌块出厂合格证;3、砌块的质量检验报告;4、水泥出厂合格证;物理性能检验报告;5、砌筑砂浆配合比报告单;二十一、框架主体钢筋混凝土施工完成后,报送结构报验申请表(A4表)附件:1、框架结构验收记录;2、各层框架结构钢筋混凝土外观及尺寸偏差检验批质量验收计录表(未拆模的楼层除外);二十二、砖砌体施工完成后,报送主体工程报验申请表(A4表)附件:1、主体工程验收记录;2、各楼层砌体工程检验批质量验收记录表;3、砌体工程的质量保证资料;4、混凝土试块强度报告及混凝土强度评定表;5、砂浆试块强度报告及砂浆强度评定表;二十三、墙粉刷前墙线管和给排水管工程敷设后,报送电线导管和给排水管报验申请表(A4表)附件:1、电线导管和给排水管工程敷设检验批质量验收记录表;2、隐蔽工程验收记录;3、技术复核;二十四、屋面、楼地面、外墙水泥砂浆找平层施工前,报送找平层基层施工报验申请表(A4表)附件:1、水泥出厂合格证;2、水泥物理性能检验报告;3、基层处理隐蔽工程验收记录;4、找平层水泥砂浆配合比报告单;二十五、外墙砖铺贴完在勾缝前,报送外墙砖报验申请表(A4表)附件:外墙砖铺贴工程检验批质量验收记录。
二十六、外墙面、外墙线条砂浆打底抹灰完后,外墙漆或外墙涂料施工前,报送外墙粉刷报验申请表(A4表)附件:1、外墙粉刷工程检验批质量验收记录表;2、隐蔽工程验收记录;(说明粉刷及滴水线情况)3、与外墙漆施工班组工序交接记录;二十七、外墙漆施工前,报送外墙漆工程材料报审表(A9表)附件;1、所使用外墙漆材料产品合格证;2、外墙漆施工方案报审;3、所使用外墙漆材料检验报告(必须有资质的检测单位);二十八、外墙漆施工完成后,报审外墙漆面层报验申请表(A4表)附件:外墙漆工程检验批质量验收记录表。
二十九、铝合金门窗、木门窗、不锈钢扶手等装饰工程项目施工前,分别报送相应的工程材料报审表(A9表)附件:1、进场材料数量清单(应包括:材料名称、产地、规格、数量拟用部位);2、所使用的工程材料产品合格证及质量证明书;3、在加工厂自行制作的半成品,应提供质量证明文件;4、检验试验报告(三性试验、各种材料检验);三十、墙砂浆打底粉刷完后,报送墙粉刷报验申请表(A4表)附件:1、室粉刷工程检验批质量验收记录表;2、隐蔽工程验收记录;3、与涂料施工班组工序交接记录;三十一、防水工程施工前,报送防水基层报验申请表(A4表)附件:1、找平层检验批质量验收记录表;2、隐蔽工程验收记录(说明找平层及阴阳角材料情况);3、工序交接记录;三十二、防水工程前,报送防水工程施工方案报审表(A2表)附件:防水工程施工方案。
三十三、防水工程前,报送防水材料报审表(A9表)附件:1、防水工程施工报审表;2、防水材料合格证;3、防水材料检验报告;三十四、防水工程施工完成后,报送防水工程施工质量报验申请表(A4表)附件:1、防水工程检验批质量验收记录表;2、隐蔽工程验收记录;3、屋面蓄水(淋水)试验记录;三十五、每月二十八日前,报送施工月进度计划报审表(A4表)附件:1、施工月进度计划表;2、本月已完成工作量统计表;三十六、外脚手架拆除前,报送外脚手架拆除报验申请表(A4表)附件:1、安全保护措施,安全防护措施;2、外墙面保护措施;3、拆除的架料清理措施;三十七、接到监理工程师通知单后,按要求完成指定整改工作后,报送监理工程师通知回复单(A6表)附件:1、监理工程师通知回复单;2、整改工作检查验收记录;三十八、分项工程完成后,报送分项工程报验申请表(A4表)附件:1、分项工程验收记录表2、分项工程各检验批质量验收汇总表;三十九、分部工程完成后,报送分部工程报验申请表(A4表)附件:1、分部工程验收记录表;2、分部工程所含分项工程检验批质量验收记录表;3、质量控制资料(按G.0.1—2表容提供资料);4、安全和主要功能检验(检测)报告(按G.0.1—3表容提供资料);5、观感资料检测验收记录(按G.0.1—4表容提供资料);四十、工程基本竣工,即已基本完成合同、施工图纸规定的容,并经施工单位技术部门组织验收合格后,报送工程竣工报验单(A10表)附件:1、施工单位编制的《工程竣工报告》;2、土建、水电、安装等工程竣工图;3、单位工程质量验收记录表;4、工程业资料:单位工程所含各分部、各分项工程质量验收记录表;质量控制资料(按G.0.1—2表容提供资料);安全和主要功能检验(检测)报告(按G.0.1—3表容提供资料);观感资料检测验收记录(按G.0.1—4表容提供资料);5、工程保修书;。
