防水导墙施工方案
- 格式:docx
- 大小:32.80 KB
- 文档页数:2
墙体防水施工方案一、工程概况二、施工准备1.施工前应认真查看施工图纸和设计要求,了解施工范围、材料和工法要求。
2.需要准备的主要材料有:防水涂料、防水卷材、防水剂、防水补强网、防水密封胶等。
3.准备施工工具有:刷子、批刀、滚筒刷、喷枪、钢丝刷等。
4.对施工人员进行必要的技术培训,使其掌握施工要点和安全知识。
三、施工工艺1.表面处理:将墙体外表面清除干净,去除浮沙、浮灰等杂物,确保表面光洁。
2. 防水底漆:使用刷子或滚筒刷将防水底漆均匀涂刷于墙体表面,覆盖面积为1-2平方米/升,厚度约0.1-0.2mm,待干燥后再进行下一步施工。
3. 防水涂料施工:将防水涂料涂刷于墙面,刷涂层数应根据施工图纸和设计要求确定,每层涂刷厚度控制在0.2mm左右,各涂层之间要保持一定的干燥时间。
4.防水卷材施工:将防水卷材切割成合适的尺寸,用喷枪或刷子涂刷防水剂于墙面,并将防水卷材铺贴于墙面,压实并排出空气,确保粘结牢固。
5.防水补强网施工:将防水补强网按照设计要求铺贴于墙面,并使用抹刀将其与墙面充分贴合,使其均匀牢固。
6.防水密封胶施工:对墙角部位、接缝处和构筑物穿墙部位进行涂刷防水密封胶,确保水密性。
7.检查工程质量:按照设计要求对施工质量进行检查,如发现质量问题及时进行整改。
8.清理工地:施工结束后,清理施工现场,保持环境整洁。
四、施工安全措施1.施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。
2.施工人员应全程佩戴安全帽、安全鞋和防尘口罩等个人防护用品,严禁赤脚施工。
3.在高处施工时应系安全带,严禁翻越设施和随意攀爬。
4.使用刷子、喷枪等工具时要注意防护措施,避免液体飞溅、溅入眼睛等危险情况。
5.使用防水涂料、防水剂等化学品时,要注意通风,避免吸入有害气体。
6.施工人员应接受必要的安全培训,熟悉操作规程,并严格按照操作规程施工。
通过以上施工方案,可以对墙体进行全面的防水处理,确保建筑物的使用寿命和安全性。
外墙防水施工方案范本1. 引言在建筑施工中,外墙防水是一项必不可少的工作,它能有效地防止水分渗透到建筑物内部,保护墙体材料和构件的使用寿命,同时提高建筑物的整体质量。
本文档旨在提供一套外墙防水施工方案范本,以帮助施工人员在实际工作中更好地进行外墙防水工作。
2. 施工前准备在进行外墙防水施工之前,需要进行充分的准备工作,包括以下方面:•完善的设计方案:根据建筑结构和外墙材料的特点,制定合理的施工方案。
•材料准备:准备好质量可靠的外墙防水涂料、胶粘剂、防水卷材等材料,并按照相关规定进行验收。
•检查墙体和基层:对待施工的墙体和基层进行全面检查,确保墙体表面平整、结实且无明显缺陷。
3. 施工步骤3.1 基层处理外墙防水施工的基础是基层处理。
基层处理的目的是保证基层结实、平整,并具有一定的耐水性。
具体步骤包括:1.清理:清除基层表面的灰尘、油污等杂质。
2.补平:通过加铺水泥砂浆或其他适宜的材料,将基层表面填平、修整。
3.处理裂缝:对墙体裂缝进行修复处理,确保无明显裂缝。
3.2 防水层施工防水层是外墙防水的核心,其施工步骤如下:1.打底处理:在基层处理干燥后,涂刷一层防水底漆,提高涂层的附着力。
2.防水涂料涂刷:根据产品说明,按要求涂刷防水涂料。
一般需要涂刷两到三遍,每遍涂刷之间需等待涂层干燥。
3.防水卷材粘贴:将防水卷材按照设计要求粘贴在防水涂层上,确保卷材与涂层有良好的结合。
3.3 补漏维护在基层处理和防水层施工完成后,需要对已施工的外墙防水进行检查和维护:1.检查:对已施工的防水层进行全面检查,发现漏水或其他缺陷及时进行修补。
2.维护:在正常使用中,定期检查和维护外墙防水层,确保其持久有效。
4. 施工注意事项在外墙防水施工过程中,需要注意以下事项:•施工环境:施工时注意风、尘、温度等因素对施工质量的影响,确保施工环境适宜。
•材料选择:选择合适的防水材料,根据墙体材料和建筑环境的不同,选择相应的防水产品。
导墙施工方案一、导墙施工导墙是控制地下连续墙各项指标的基准,它起着支护槽口土体,承受地面荷载和稳定泥浆液面的作用。
对于地质情况比较好的地方,可以直接施作导墙,对于松散层可通过地表注浆进行地基加固及防渗堵漏。
其施工顺序如下:1、场地处理根据要求合理布置施工场地,平整场地、清除杂物、保持无地下障碍物并夯打密实。
在场地平整后规划挖掘机和灰罐车行车路线,使便道与沟槽位置保持一定距离,以免影响孔壁稳定。

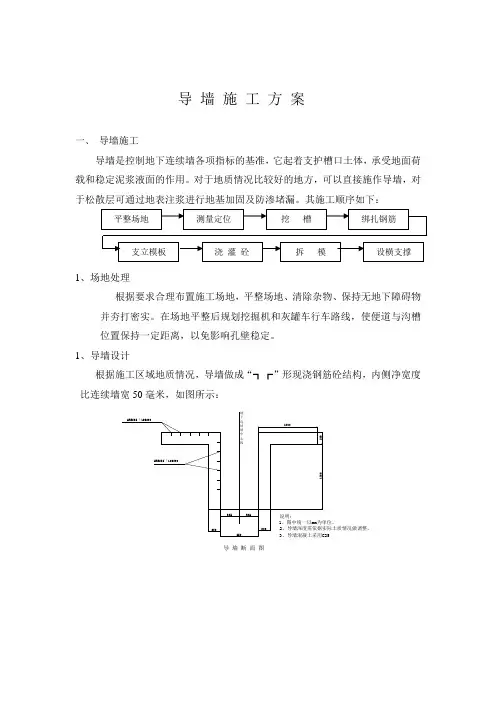

1、导墙设计根据施工区域地质情况,导墙做成“┓┏”形现浇钢筋砼结构,内侧净宽度比连续墙宽50毫米,如图所示:导 墙 断 面 图正确无误并做好保护,施工人员做好施工前的安全技术交底工作。
开挖过程中防止沟内积水,发生侧壁垮塌,及时开挖集水坑,并准备水泵进行抽排,合理安排施工工序防止错挖或超挖。
依据现场的定位控制点,用全站仪放出地墙轴线,并放出导墙位置,导墙开挖采用小型挖掘机开挖,人工配合清底,基底夯实后。
4、钢筋绑扎导墙钢筋采用单排Φ12@200网片,纵向钢筋搭接长度为30d,接头错开,1.3倍的搭接长度区域内接头面积不能超过50%,为保证钢筋位置和保护层厚度正确,内外钢筋之间加设支撑钢筋,每1.0m不少于1个,梅花型布置,在钢筋外侧垫置水泥砂浆保护层块或塑料卡,钢筋用挂线控制垂直度,用水平仪测量并控制垂直度。
原材料严格执行双控,经复试合格后方准使用。
5、支立模板导墙模板采用木定型模板组装而成,支模前应对模板进行计算,避免涨模、爆模,为防止模板发生位移,保证模板整体稳定,应与内外部的钢管架、导沟两侧土体连接牢固,模板之间用方木支撑,模板拼接要严密避免漏浆形成蜂窝麻面,6、浇筑砼导墙结构体采用c25混凝土浇筑,插入式振捣器振捣。
混凝土采用分层均匀浇筑的方法,每层厚度500-700mm(1.5倍振动棒的长度),保持下料均匀,两侧对称浇筑同时上升,以免造成导沟不均匀下沉或侧壁倾斜,导墙顶高出地面不小于5厘米,以防止地面水流入槽内,污染泥浆。
外墙防水工程施工方案外墙防水工程在建筑施工中具有重要作用,有效防止外墙渗水对建筑结构造成损害。
选择合适的防水材料和施工方法对外墙防水至关重要。
本文将介绍外墙防水工程施工方案,旨在为大家提供指导和参考。
一、施工前准备在进行外墙防水工程施工前,需要做好相关准备工作。
首先,对外墙进行彻底清洁,确保表面无灰尘、油污等杂物。
其次,检查外墙表面是否存在裂缝、鼓包等问题,必要时进行修补。
最后,选择合适的防水材料和工具,确保施工现场安全整洁。
二、防水材料选择常见的外墙防水材料包括沥青涂料、聚氨酯材料、丙烯酸乳液等。
根据外墙材料和施工环境选择合适的防水材料非常重要,可以咨询专业人士或者进行相关测试以确定最佳选择。
三、施工方法1. 防水底涂在进行外墙防水工程时,首先需要进行防水底涂。
在表面清洁的基础上,使用刷子或辊涂机均匀涂抹防水底涂材料,确保覆盖全面。
2. 防水隔离层施工防水隔离层施工是外墙防水工程的关键步骤。
根据具体情况选择合适的防水隔离层材料,进行多层叠加施工,确保防水隔离层的完整性和牢固性。
3. 防水保护层施工防水保护层施工是外墙防水工程的最后一道防线。
选用高质量的防水保护层材料,按照要求进行涂刷或覆盖,确保外墙防水效果持久稳定。
四、施工验收外墙防水工程施工完成后,需要进行严格的验收。
检查外墙表面是否存在漏水现象,检测各层防水材料的附着性和耐水性等指标,确保外墙防水工程质量达标。
以上就是外墙防水工程施工方案的基本内容,希望对大家在进行外墙防水工程时提供一些指导和参考。
在施工过程中,务必注意安全、质量,确保外墙防水工程效果达到预期效果。
墙面防水工程施工组织方案本工程为某居民小区墙面防水工程,工程地址位于XX市XX区。
工程范围包括小区内所有楼栋的外墙面防水处理,总建筑面积约为XXXX平方米。
本工程的施工单位为XX建筑工程有限公司。
二、工程特点1. 墙面防水工程是保障建筑质量和居民生活安全的重要工程,对施工质量要求较高。
2. 工程所在地区气候多变,降雨较多,对于防水工程施工周期有一定影响。
3. 工程所在居民小区为密集住宅区,周围环境繁忙,需要合理安排工期,避免对周边居民的生活造成影响。
三、施工组织方案1. 施工前准备(1) 确定施工方案:根据工程特点和技术要求,制定防水工程施工方案,明确施工工艺、安全措施和质量标准。
(2) 人力、物力准备:组织施工队伍,确定施工人员和技术人员的配备及安排;准备必要的施工设备和材料,确保施工进度和质量。
2. 施工流程(1) 确定施工顺序:根据建筑结构和外墙条件,合理确定施工顺序,保证施工进度和质量。
(2) 行前会议:在施工前召开专项安全会议,明确各岗位责任,落实安全防护措施,确保施工安全。
(3) 施工方案沟通:与施工现场相关单位协调,明确施工范围、施工工期及对周边环境的影响等,确保施工顺利进行。
(4) 施工过程管控:采取严格的施工控制措施,对施工质量进行全程监控,确保工程按照要求进行。
3. 施工技术要求(1) 材料选择:选择优质防水材料,严格按照生产厂家要求进行使用,保证防水材料的质量和施工效果。
(2) 施工工艺:遵循专业的防水施工工艺,严格按照要求进行施工,保证工程质量。
(3) 防水层厚度:对防水涂料和防水卷材厚度进行严格把控,确保防水层的均匀性和密实性。
四、安全防护措施1. 安全教育:在施工前对施工人员进行安全教育培训,增强施工人员的安全意识和责任心。
2. 安全设施:设置必要的安全警示标识和隔离设施,确保施工现场安全通畅。
3. 安全检查:定期对施工现场进行安全检查,及时发现和排除安全隐患,确保施工安全。
防水工程的施工方案及质量保证措施1、设计施工概况本工程设计做防水的部位有基础底板、地下室外墙、地下室顶板、屋面防水,室内卫生间等,各部位釆用的防水材料及施工方法有所不同。
本工程地下室防水采用1.5厚CPS高分子防水卷材、自防水碗(P6)和局部1.0厚水泥基渗透结晶型防水涂料。
本工程屋面包括屋面A、B屋面均采用1.51.2厚CPS高分子防水卷材和40厚细石混凝土刚性防水层。
卫生间、茶水间等有防水要求的地面采用水泥基渗透结晶型防水涂料。
2、防水材料的选择及检验(1)防水材料的选择本工程所用的防水材料必须符合设计技术要求,所选用材料的各厂家必须具有生产其产品的资质、生产合格证明及产品的环保、力学性能等检验证书等,并符合国家有关规范及行业标准。
(2)防水材料的检验防水材料进入现场应由厂家提供生产日期、产品合格证、厂家资质等相关证明材料,由项目的试验员依据规范的规定对材料进行分批、分规格现场取样试验,对不符合规范、环保、物理性能要求的材料一律退场。
未经复试的材料严禁用于本工程。
3、各部位的防水施工(1)基础底板防水施工a)底板防水卷材施工程序:基础垫层T涂刷底油T第一层防水卷材T第二层防水卷材T防水保护层b)底板防水施工要点基层处理:基层表面应牢固平整,无污染、干燥。
防水导墙:墙面平整,与基层交接及转角处均做成圆弧型。
防水导墙在防水完毕后将卷材头用塑料布覆盖保护。
(2)地下室外墙防水施工a)地下室外墙防水卷材施工程序:基层清理T涂刷底油T第一层防水卷材T第二层防水卷材T防水保护层粘贴b)外墙防水施工要点基层清理:外墙的混凝土结构不平处必须用磨光机打磨平整,并清理干净。
出墙管根防水处理:地下室出外墙的管根部位用水泥砂浆抹成圆弧角,附加层包裹管根不少于30cm未出墙洞口防水卷材粘贴入洞口四壁。
(3)地下室顶板防水施工a)地下室顶板防水卷材施工程序:基层清理涂刷底油第一层防水卷材r第二层防水卷材防水保护层b)顶板防水施工要点基层清理:基层必须清理干净,结构施工时的钢筋地锚必须切割掉,保证切口圆滑,不得高于顶板面。
导墙施工方案一、工程概况本项目为某大型商业综合体项目,地处繁华商圈,周边交通便捷。
项目占地面积约为10000平方米,建筑面积约为20000平方米。
本次施工任务为导墙施工,主要包括导墙的定位、浇筑、养护等环节。
二、施工准备1.人员准备:组织一支专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2.材料准备:采购合格的混凝土、钢筋、模板、脚手架等材料,并做好材料检验工作。
3.设备准备:准备混凝土搅拌机、泵车、振动棒、电焊机、水准仪等施工设备。
4.技术准备:熟悉施工图纸,编制施工方案,对施工人员进行技术交底。
三、施工流程1.导墙定位:根据施工图纸,采用测量仪器进行导墙定位,确保位置准确无误。
2.模板安装:按照定位结果,安装模板,模板要求平整、垂直,缝隙严密。
3.钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、长度、直径等符合规范要求。
4.混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实、均匀。
5.振捣:采用振动棒进行振捣,确保混凝土内部无气泡、蜂窝等缺陷。
6.养护:混凝土浇筑完成后,及时覆盖保湿,进行养护。
7.模板拆除:混凝土强度达到设计要求后,拆除模板,进行下一道工序施工。
四、施工质量控制1.严格遵循施工方案,确保施工过程符合规范要求。
2.加强材料检验,确保材料合格。
3.定期对施工人员进行技术培训,提高施工水平。
4.加强现场质量检查,发现问题及时整改。
5.做好施工记录,为工程验收提供依据。
五、施工安全措施1.制定施工现场安全管理规定,明确各岗位职责。
2.加强施工现场安全培训,提高施工人员安全意识。
3.配备安全防护设施,如安全帽、安全带、防护眼镜等。
4.定期进行安全检查,发现问题及时整改。
5.做好施工现场环境保护,减少施工对周边环境的影响。
六、施工进度安排1.施工前期:完成施工图纸审查、材料采购、设备调试等工作。
2.施工中期:完成导墙定位、模板安装、钢筋绑扎、混凝土浇筑等环节。
3.施工后期:完成养护、模板拆除、施工验收等工作。
防水导墙方案第1篇防水导墙方案一、项目背景随着城市化进程的加速,地下空间利用成为缓解城市用地紧张的有效途径。
在地下空间开发中,防水导墙技术是确保地下结构安全、防止地下水渗透的关键。
本方案旨在为某项目制定一套合法合规的防水导墙方案,确保项目施工过程中达到防水效果,保障工程质量和安全。
二、防水导墙设计原则1. 合法合规:严格遵守国家相关法律法规、行业标准及规范要求。
2. 安全可靠:确保防水导墙结构在设计使用年限内安全可靠。
3. 经济合理:在满足防水要求的前提下,优化设计方案,降低工程成本。
4. 环保节能:采用绿色、环保、节能的建筑材料和施工工艺。
三、防水导墙设计方案1. 材料选择根据项目地质条件、地下水文地质及工程环境等因素,选择合适的防水材料。
主要包括:- 防水混凝土:强度等级不低于C30,抗渗等级不低于P6;- 防水卷材:采用高分子防水卷材,符合GB/T 18173.1-2012标准;- 止水带:采用橡胶止水带或塑料止水带,符合GB/T 18173.2-2014标准;- 防水涂料:采用环保型聚氨酯防水涂料,符合GB/T 19250-2013标准。
2. 结构设计防水导墙结构主要包括墙身、导墙、防水层、保护层等部分。
- 墙身:采用现浇混凝土结构,厚度根据计算确定;- 导墙:设置于墙身两侧,采用相同材料,厚度与墙身一致;- 防水层:采用卷材或涂料,施工过程中确保搭接严密、无破损;- 保护层:采用细石混凝土,厚度不小于50mm。
3. 施工工艺- 基础处理:清除基层浮浆、杂物,确保基层平整、坚实;- 铺设防水层:按照设计要求进行防水材料的铺设,确保搭接宽度满足规范要求;- 施工缝处理:设置橡胶止水带,施工过程中严格把控缝宽、缝距;- 防水层施工:采用专用施工机具,确保防水层施工质量;- 保护层施工:在防水层验收合格后,及时施工保护层。
4. 施工监控施工过程中,对以下关键环节进行监控:- 基础处理:检查基层平整度、坚实度、清洁度;- 防水层施工:检查防水材料质量、施工工艺、搭接宽度;- 施工缝处理:检查止水带安装质量、缝宽、缝距;- 防水层验收:检查防水层完整性、无破损;- 保护层施工:检查保护层厚度、均匀度。
防水导墙方案导墙是一种常用于建筑工程中的混凝土结构,主要用于保护建筑物的基础和墙体免受水的渗透侵蚀。
在建筑中,地下室和地基周围的区域是最容易受到水渗透的地方。
为了解决这一问题,防水导墙方案应运而生。
本文将介绍防水导墙方案的基本原理、材料和施工步骤。
一、防水导墙的基本原理防水导墙的基本原理是通过在墙体中设置导墙,将水从基础和墙体周围引导出去,防止水渗透到建筑物内部。
防水导墙一般由橡胶密封条、专用导墙材料和防水涂料组成。
橡胶密封条负责与墙体形成完全密封的连接,防止水流通过,而专用导墙材料则能将水导向排水系统。
防水涂料能够有效地增加墙体的防水性能,提高整个导墙系统的密封性。
二、材料选择1. 导墙材料:导墙材料的选择应根据工程的具体要求来确定。
常见的导墙材料包括橡胶、聚氨酯、聚氯乙烯等。
这些材料具有良好的耐水性和耐腐蚀性,能够有效地防止水渗透。
2. 密封材料:橡胶密封条是导墙系统中的重要组成部分,其主要作用是与墙体形成密封连接。
密封材料应具有耐水性和耐老化性,能够长期保持较好的密封性能。
3. 防水涂料:防水涂料是提高导墙系统防水性能的重要手段。
常见的防水涂料有聚合物涂料、沥青涂料等。
这些涂料能够有效地填补墙体表面的细微孔隙,形成一层防水保护层。
三、施工步骤1. 墙体准备:在施工之前,需要对墙体进行清洁和处理。
确保墙体表面没有杂物、灰尘和油污,否则会影响防水材料的粘接和密封效果。
2. 导墙材料安装:将导墙材料按照设计要求粘贴在墙体上。
在粘贴过程中,要注意确保材料与墙体完全贴合,没有气泡或裂缝。
同时,与墙体接触处应进行密封处理,以确保水不会渗透。
3. 密封材料安装:在导墙材料与墙体的接缝处安装橡胶密封条。
确保密封条与导墙材料和墙体之间形成完全密封的连接。
密封材料的选择应根据导墙材料的特性来确定,以确保密封性能的稳定和可靠性。
4. 防水涂料涂覆:在导墙材料固定和密封材料安装完成后,可以对墙体进行防水涂料的涂覆。
导墙施工方案导墙施工方案一、施工准备施工前首先要进行准备工作,包括施工人员的组织安排、材料设备的采购、施工图纸的准备等。
根据工程图纸确定导墙的布置位置和尺寸。
二、材料设备准备1.主要材料:水泥、砂浆、砖块等。
2.主要设备:砌筑工具、砂浆搅拌机、扬子钻等。
三、导墙施工流程1.测量定位:根据施工图纸测量导墙位置的坐标,并用粉笔进行标记。
2.开槽:使用扬子钻在墙面上开槽,用来安装导墙铁板。
3.安装导墙铁板:将导墙铁板放入开槽中,并用水泥浆固定。
4.砌筑砖墙:将砖块用水泥砂浆粘贴在导墙铁板上,逐层砌筑至设计高度。
5.抹灰:将墙面抹上1-2cm厚的灰浆,平整表面。
6.粉刷:涂刷两道底漆和两道面漆,使墙面色泽均匀、光滑。
四、施工注意事项1.施工过程中严格按照设计图纸要求施工,尺寸准确。
2.砂浆配比要合理,保证墙体的强度和稳定性。
3.导墙铁板要坚固,固定牢靠,不得有松动现象。
4.墙面抹灰要均匀,注意厚度的控制,避免出现开裂。
5.粉刷要注意涂刷的均匀性和色泽的一致性。
6.施工现场要保持整洁,及时清理施工垃圾。
五、安全措施1.施工人员穿戴好个人防护用品,如安全帽、工作服、手套等。
2.施工现场要设置警示标志,保持通道畅通,防止行人误入施工区域。
3.材料堆放要整齐有序,防止倒塌伤人。
4.使用电器设备时要注意防水和漏电保护,以免触电事故发生。
5.高空作业时要做好安全防护措施,如搭建脚手架、系好安全带等。
六、质量控制1.施工前要检查施工材料和设备是否符合质量要求。
2.施工过程中要严格按照规范操作,保证施工质量。
3.施工结束后要进行检查和验收,确保导墙的质量达到要求。
总结:导墙施工方案的实施要按照规范和设计要求进行,施工人员要具备一定的专业知识和技术能力。
施工过程中要注意施工质量和安全措施,确保施工进度和质量。
只有这样,才能保证导墙施工的顺利进行和工程质量的达标。
一、工程概况
本工程占地面积约14750.64㎡,总建筑面积138788.34㎡。
结构形式为框架-核心筒结构,基础形式为筏板基础,底板厚度为1250-4200mm不等。
根据现场实际情况(基坑肥槽空间狭小),拟沿基础底板外边线砌筑砖墙,既能作为防水导墙,满足防水施工需要,又能作为基础边模,满足底板施工需要。
导墙施工过程中,如因现场条件所限,无法砌筑240mm厚导墙,则改砌筑120mm厚导墙。
如120mm厚导墙仍无法砌筑,可取消该部位导墙,将防水层直接做到现有基坑支护面上。
二、编制依据
1、德丰大厦项目施工组织设计。
2、德丰大厦项目施工蓝图。
3、现场实际情况。
三、施工准备
1、现场底板垫层施工完毕,地下室外墙边线定位放线并复测完成。
2、施工所需砖、砂子、水泥等材料均进场,并验收合格。
3、施工所需机具、人员均已到位。
四、施工做法
1、采用水泥砖,M5水泥砂浆,沿基础底板外边线砌筑240mm厚砖墙,墙体高于基础底板板顶500mm,每隔4米设置一道370mm墙垛,墙体垂直方向上每隔600mm,设置2道Φ8拉结筋。
墙体内侧需抹灰找平,抹灰层厚度为15mm 厚。
2、导墙砌筑过程中,将作业面范围内垫层采用3mm厚橡胶板进行覆盖保护。
3、后附施工做法详图。
1、墙体放线
墙体施工前,将基层清理干净,并根据施工图放出墙体外边线,放线结束后及时组织验线工作,并经监理单位复核无误后,方可施工。
2、制备砂浆
砌筑所用砂浆配合比由试验室确定,砂浆采用机械搅拌。
搅拌时间:水泥砂浆和水泥混合砂浆不得少于2min,同时还要具有较好的和易性和保水性,一般稠度以5~7cm为宜。
砂浆要搅拌均匀,随拌随用,水泥砂浆和水泥混合砂浆分别在3h和4h内使用完毕。
3、砂浆试块的制作
在每250m³墙体中,砂浆应至少制作一组(每组六块)。
4、砌块排列
(1)墙体转角处,应分皮咬槎。
(2)砌体水平灰缝厚度和垂直灰缝宽度一般为10mm。
但不应大于12mm,也不应小于8mm。
5、铺砂浆与砌筑
将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点,并按砌筑顺序及所需量倒运在灰槽或灰斗内,以供铺设。
(1)砌块应逐条铺砌,采用满铺、满挤法。
灰缝应做到横平竖直,全部灰缝均应填满砂浆。
水平灰缝宜用坐浆满铺法。
垂直缝可先在砌块端头铺满砂浆(即将砌块铺浆的端面朝上依次紧密排列)然后将砌块上墙挤压至要求的尺寸也可在砌好的砌块端头刮满砂浆,然后将砌块上墙进行挤压,直至所需尺寸。
(2)砌块砌筑一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
同时应随时进行检查,做到随砌随查随纠正,以便返工。
(3)勾缝:每当砌完一块,应随后进行灰缝的勾缝(原浆勾缝),勾缝深度一般为3~5mm。
六、质量标准
1、砌块的品种、强度等级必须符合设计要求。
砂浆品种及强度应符合设计要求。
同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。
2、砌体水平灰缝的砂浆饱满度,应按净面积计算不得低于90%竖向灰缝饱满度不得小于80%,竖向凹槽部位应用砂浆填时不得出现瞎缝、透明缝。
3、墙体转角处应同时砌筑。
临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
4、墙体的水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应大于12mm,也不应小于8mm。
七、安全文明施工
1、必须佩戴好安全帽。
2、脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过2人。
3、不准站在墙顶上做划线、刮缝及清扫墙面或检查大面垂直等工作。
4、不准用不稳固的工具或物体在脚手板面垫高操作。
5、不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上砖时失手掉下造成安全事故。
6、在砌块砌体上,不得作为其他施工临时设施的支撑支承点。
7、做到工完料尽场地清。
对落地的砂浆、碎砖等应及时清理回收使用或运送至指定地点。
