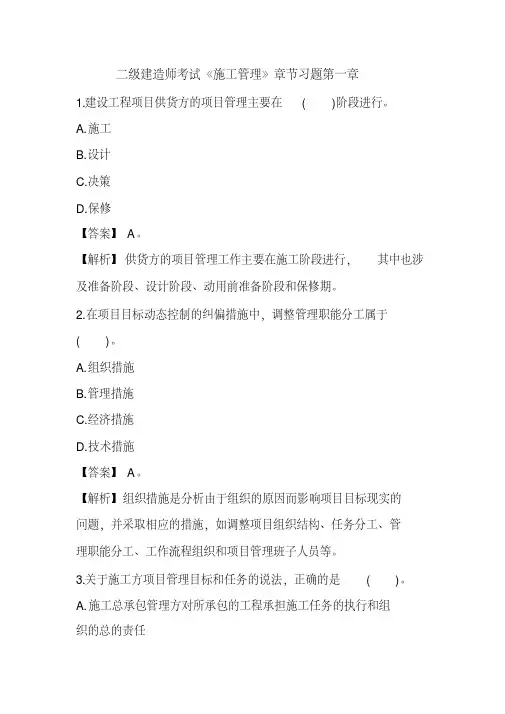

二级建造师考试《施工管理》章节习题第一章1.建设工程项目供货方的项目管理主要在()阶段进行。
A.施工B.设计C.决策D.保修【答案】A。
【解析】供货方的项目管理工作主要在施工阶段进行,其中也涉及准备阶段、设计阶段、动用前准备阶段和保修期。
2.在项目目标动态控制的纠偏措施中,调整管理职能分工属于()。
A.组织措施B.管理措施C.经济措施D.技术措施【答案】A。
【解析】组织措施是分析由于组织的原因而影响项目目标现实的问题,并采取相应的措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。
3.关于施工方项目管理目标和任务的说法,正确的是()。
A.施工总承包管理方对所承包的工程承担施工任务的执行和组织的总的责任B.施工方项目管理服务于施工方自身的利益,而不需要考虑其他方C.由业主选定的分包方应经施工总承包管理方的认可D.建设项目工程总承包的主要意义是总价包干和“交钥匙”【答案】C。
【解析】施工总承包方对所承包的建设工程承担施工任务的执行和组织的总的责任;施工方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和施工方本身的利益;建设项目工程总承包的主要意义并不在于总价包干,也不是“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。
4.施工组织总设计包括如下工作:①计算主要工种工程的工程量;②编制施工总进度计划;③编制资源需求量计划;④拟订施工方案。
其正确的工作排序是()。
A.①②③④B.①④②③C.①③②④D.④①②③【答案】B。
【解析】施工组织总设计的编制通常采用如下程序:①收集和熟悉编制施工组织总设计所需的有关资料和图样,进行项目特点和施工条件的调查研究;②计算主要工种工程的工程量;③确定施工的总体部署;④拟订施工方案;⑤编制施工总进度计划;⑥编制资源需求量计划;⑦编制施工准备工作计划;⑧进行施工总平面图设计;⑨计算主要技术经济指标。
二级建造师《施工管理》分章节练习题及答案一、单项选择题1. 关于施工成本控制的说法,正确的是()。
A. 施工成本管理体系由社会有关组织进行评审和认证B. 要做好施工成本的过程控制,必须制定规范化的过程控制程序C. 管理行为控制程序是进行成本过程控制的重点D. 管理行为控制的目的是规范管理人员的管理行为2. 施工成本控制的步骤是()。
A. 比较→分析→预测→纠偏→检查B. 预测→比较→分析→检查→纠偏C. 分析→检查→比较→预测→纠偏D. 检查→比较→分析→预测→纠偏3. 某施工承包企业将其承接的高速公路项目的目标总成本,分解为桥梁工程成本、隧道工程成本、道路工程成本等子项,并编制相应的成本计划,这是按()编制成本计划。
A. 成本组成B. 项目组成C. 工程类别D. 工程性质4. 下列施工成本管理的措施中,属于组织措施的是()。
A. 选用合适的分包项目合同结构B. 确定合理的施工成本控制工作流程C. 确定合适的施工机械,设备使用方案D. 对施工成本管理目标进行风险分析,并制定防范性对策5. 施工成本控制的正确工作步骤是()。
A. 预测比较分析检查纠偏B. 预测分析比较检查纠偏C. 检查比较分析预测纠偏D. 比较分析预测纠偏检查二、多项选择题1. 下列施工成本管理的措施中,属于经济措施的有()。
A. 明确成本管理人员的工作任务和责、权、利B. 对不同的技术方案进行技术经济分析C. 编制资金使用计划,确定施工成本管理目标D. 通过偏差原因分析,预测未完工程施工成本E. 防止分包商的索赔2. 关于赢得值法及其参数计算的说法,正确的有()。
A. 赢得值法有四个评价指标,四个参数B. 四个评价指标中费用偏差是最重要的指标C. 投资(进度)偏差反映的是绝对偏差D. 进度偏差为正值,表示进度延误E. 赢得值法可定量判断进度、费用的执行情况3. 下列施工成本管理的措施中,属于组织措施的有()。
A. 编制施工成本控制工作计划B. 进行技术经济分析,确定最佳的施工方案C. 确定合理详细的工作流程D. 对成本目标进行风险分析,并制定防范性对策E. 选用合适的合同结构4. 施工成本分析的依据包括()。

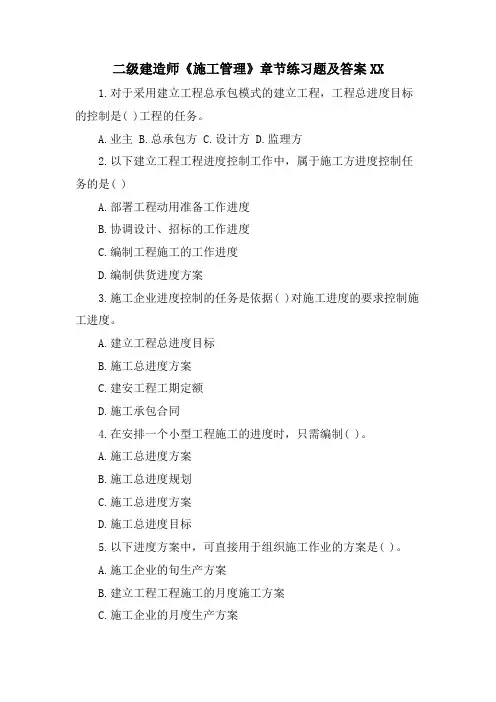

二级建造师《施工管理》章节练习题及答案XX1.对于采用建立工程总承包模式的建立工程,工程总进度目标的控制是( )工程的任务。
A.业主B.总承包方C.设计方D.监理方2.以下建立工程工程进度控制工作中,属于施工方进度控制任务的是( )A.部署工程动用准备工作进度B.协调设计、招标的工作进度C.编制工程施工的工作进度D.编制供货进度方案3.施工企业进度控制的任务是依据( )对施工进度的要求控制施工进度。
A.建立工程总进度目标B.施工总进度方案C.建安工程工期定额D.施工承包合同4.在安排一个小型工程施工的进度时,只需编制( )。
A.施工总进度方案B.施工总进度规划C.施工总进度方案D.施工总进度目标5.以下进度方案中,可直接用于组织施工作业的方案是( )。
A.施工企业的旬生产方案B.建立工程工程施工的月度施工方案C.施工企业的月度生产方案D.建立工程工程施工的季度施工方案6.关于横道图特点的说法,正确的选项是( )。
A.横道图无法表达工作间的逻辑关系B.可以确定横道图方案的关键工作和关键路线C.只能用手工方式对横道图方案进展调整D.横道图方案适用于大的进度方案系统7.某建立工程施工进度方案如以下图所示(时间单位:天),那么该方案的计算工期是( )天。
A.20B.21C.23D.258.某工程双代号网络方案如以下图所示(时间单位:天),其关键线路为( )条。
A. 2B. 4C. 3D. 59.某网络方案中,工作 A 的紧后工作是 B 和 C,工作 B 的最迟开始时间为 14,最早开始时间为 10;工作 C 的最迟完成时间为16,最早完成时间为 14;工作 A 与工作 B、C的时间间隔均为 5 天,那么工作 A 的总时差为( )A.3B.7C.8D.1010.某建立工程网络方案中A工作的自由时差为5天,总时差为7天。
在检查施工进度时发现只有该工作实际进度拖延,且影响总工期3天,那么该工作实际进度比方案进度拖延( )天。

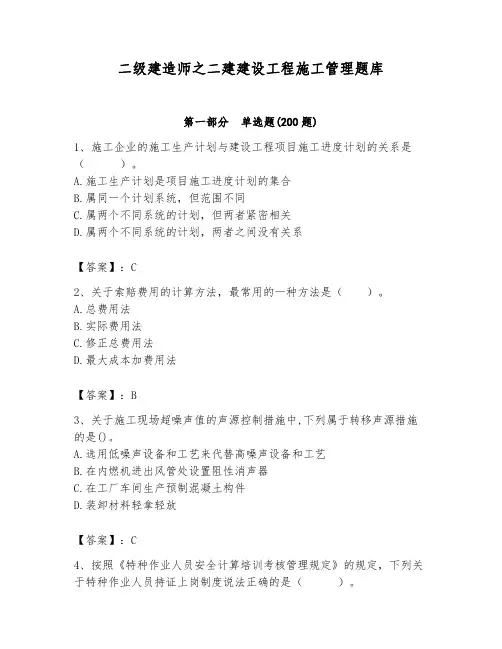

二级建造师之二建建设工程施工管理题库第一部分单选题(200题)1、施工企业的施工生产计划与建设工程项目施工进度计划的关系是()。
A.施工生产计划是项目施工进度计划的集合B.属同一个计划系统,但范围不同C.属两个不同系统的计划,但两者紧密相关D.属两个不同系统的计划,两者之间没有关系【答案】:C2、关于索赔费用的计算方法,最常用的一种方法是()。
A.总费用法B.实际费用法C.修正总费用法D.最大成本加费用法【答案】:B3、关于施工现场超噪声值的声源控制措施中,下列属于转移声源措施的是()。
A.选用低噪声设备和工艺来代替高噪声设备和工艺B.在内燃机进出风管处设置阻性消声器C.在工厂车间生产预制混凝土构件D.装卸材料轻拿轻放【答案】:C4、按照《特种作业人员安全计算培训考核管理规定》的规定,下列关于特种作业人员持证上岗制度说法正确的是()。
A.特种作业操作证每两年复审一次B.特种作业操作证在各省、自治区、直辖市范围内有效C.对于未经培训考核,即从事特种作业的,依照刑法的有关规定追究刑事责任D.离开特种作业岗位达6个月以上的特种作业人员,应当重新进行实际操作考核,经确认合格后方可上岗作业【答案】:D5、分部工程可以按照()进行划分。
A.施工工艺、设备类型B.工种、材料C.楼层、施工段、变形缝D.专业性质、工程部位【答案】:D6、关于成本加酬金合同,下列说法中正确的是()。
A.在非代理型CM模式中采用成本加固定费用合同B.在最大成本加费用合同中,投标人所报的固定酬金中包括的费用有风险费、利润和暂定金额C.最大成本加费用合同,如果实际成本超过了合同中规定的工程成本总价,由业主方和承包商分摊所产生的额外费用D.采用施工总承包管理模式时,业主方与施工总承包管理单位的合同一般采用成本加酬金合同【答案】:D7、从将该财产折价或者拍卖、变卖该财产的价款中优先受偿。
这样的担保类型是()。
A.保证B.抵押C.质押D.留置和定金【答案】:B8、建设工程项目施工准备阶段的施工预算成本计划以项目实施方案为依据,采用()编制。

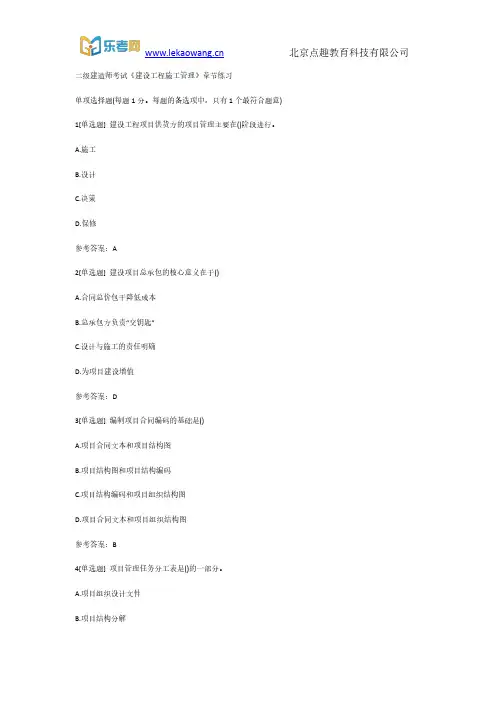

二级建造师施工管理各章节练习题施工管理第一节施工方的项目管理一、单项选择题(每题1分,每题的备选项中只有一个最符合题意)1.对于一个建设工程而言,有代表不同利益方的项目管理,其中()的项目管理是管理的核心。
A.业主方B. 施工方C.供货方D. 设计方2.业主方的项目管理工作涉及项目实施阶段的全过程,竣工验收属于建设工程项目的( )阶段。
A.决策B. 设计准备C.施工D. 动用前准备3. 甲单位拟新建一电教中心,经设计招标,由乙设计院承担该项目设计任务。
下列目标中,不属于乙设计院项目管理目标的是()。
A.项目投资目标B.设计进度目标C.施工质量目标D.设计成本目标4.建设工程项目的全寿命周期不包括()。
A.决策阶段B.实施阶段C.控制阶段D.使用阶段5.设计、采购和施工任务综合承包,即EPC承包,它们的项目管理属于( )的项目管理。
A.设计方B.业主方C.施工方D.建设项目工程总承包6.某建设工程项目施工采用施工总承包管理模式,其中的二次装饰装修工程由建设单位发包给乙单位。
在施工中,乙单位应该直接接受()的工作指令。
A.建设单位B.设计单位C.施工总承包管理企业D.施工承包企业二、多项选择题(每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)7.施工方是承担任务的单位的总称谓,它包括()。
A.施工总承包方B.施工总承包管理方C.分包施工方D.提供劳务的参与方E.供应建筑材料的供货方8. 下列选项中,关于施工总承包管理方的主要特征的说法正确的是( )。
A.一般情况下,施工总承包管理方不承担施工任务B.一般情况下,由施工总承包管理方与分包方和供货方直接签订施工合同C.施工总承包管理方承担对分包方的组织和管理责任D.施工总承包管理方和施工总承包方承担的管理任务和责任相同E.由业主选定的分包方应经施工总承包管理方的认可答案:一.单选 1.A 2.D 3.C 4.C 5.D 6.C 二.多选 1.ABCD 2.ACDE 1第二节施工管理的组织一、单项选择题(每题1分,每题的备选项中只有一个最符合题意)1.某公司准备实施一个大型建设项目的管理任务。
二级建造师考试《建设工程施工管理》章节练习单项选择题(每题1分。
每题的备选项中,只有1个最符合题意) 1[单选题]建设工程项目供货方的项目管理主要在()阶段进行。
A.施工B.设计C.决策D.保修参考答案:A2[单选题]建设项目总承包的核心意义在于()A.合同总价包干降低成本B.总承包方负责“交钥匙”C.设计与施工的责任明确D.为项目建设增值参考答案:D3[单选题]编制项目合同编码的基础是()A.项目合同文本和项目结构图B.项目结构图和项目结构编码C.项目结构编码和项目组织结构图D.项目合同文本和项目组织结构图参考答案:B4[单选题]项目管理任务分工表是()的一部分。
A.项目组织设计文件B.项目结构分解C.项目工作流程图D.项目管理职能分工参考答案:A5[单选题]编制施工组织总设计涉及下列工作:①施工总平面图设计;②拟定施工方案;③编制施工总进度计划;④编制资源需求计划;⑤计算主要工种的工程量。
正确的编制程序是()。
A.⑤-①-②-③-④B.①-⑤-②-③-④C.①-②-③-④-⑤D.⑤-②-③-④-①参考答案:D6[单选题]在项目目标动态控制的纠偏措施中,调整管理职能分工属于()。
A.组织措施B.管理措施C.经济措施D.技术措施参考答案:A7[单选题]项目进度跟踪和控制报告是基于进度的()的定量化数据比较的成果。
A.预测值与计划值B.计划值与实际值C.实际值与预测值D.计划值与定额标准值参考答案:B8[单选题]根据≤建设工程施工合同(示范文本)≥(GF-2013-0201),项目经理确需离开施工现场时,应取得()书面同意。
A.承包人B.监理人C.建设主管部门D.发包人参考答案:D9[单选题]根据≤建设工程施工合同(示范文本)≥(GF-2013-0201),项目经理因特殊情况授权其下属人员履行某项工作职责时,应至少提前()天书面通知监理人。
A.5B.7C.14D.28参考答案:B10[单选题]某工程施工过程中,承包人未通知监理人检查,私自对某隐蔽部位进行了覆盖,监理人指示承包人揭开检查,经检查该隐蔽部位质量符合合同要求。

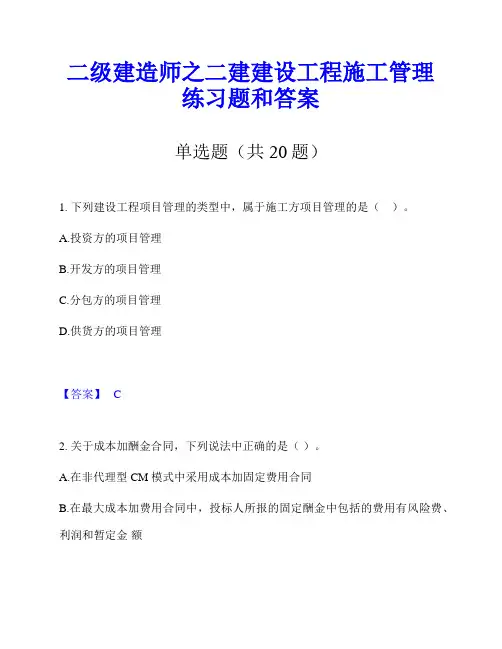

二级建造师之二建建设工程施工管理练习题和答案单选题(共20题)1. 下列建设工程项目管理的类型中,属于施工方项目管理的是()。
A.投资方的项目管理B.开发方的项目管理C.分包方的项目管理D.供货方的项目管理【答案】 C2. 关于成本加酬金合同,下列说法中正确的是()。
A.在非代理型 CM 模式中采用成本加固定费用合同B.在最大成本加费用合同中,投标人所报的固定酬金中包括的费用有风险费、利润和暂定金额C.最大成本加费用合同,如果实际成本超过了合同中规定的工程成本总价,由业主方和承包商分摊所产生的额外费用D.采用施工总承包管理模式时,业主方与施工总承包管理单位的合同一般采用成本加酬金合同【答案】 D3. 根据《建设工程文件归档规范》GB/T 50328-2014 的要求,若文件保管期限是短期,则表示()。
A.工程档案保存20 年以上B.工程档案保存20 年以下C.工程档案保存10 年以下D.工程档案保存10 年以上【答案】 B4. 关于工程网络计划的叙述,下列说法正确的有()。
A.在单代号、双代号网络计划中,一般存在实箭线和虚箭线两种箭线B.在单代号、双代号网络计划中,均可有虚箭线C.在双代号网络计划中,关键线路上一般没有虚箭线D.单代号网络计划中,当工作有紧后工作时,工作的自由时差等于该工作与其紧后工作之间的时间间隔的最小值【答案】 D5. 根据《建设工程施工劳务分包合同(示范文本)》(GF—2003—0214),劳务分包人的义务之一是()。
A.编制劳务分包项目的施工组织设计B.搭建生活和生产用临时设施C.与监理、设计及有关部门建立工作联系D.做好已完工程的产品保护工作【答案】 D6. 根据《建设工程工程量清单计价规范》,综合单价计算的内容包括:①计算定额子目工程量;②确定人、料、机单价;③确定组合定额子目;④测算人、料、机消耗量;⑤计算清单项目的人、料、机费;⑥计算清单项目的管理费和利润;⑦计算清单项目的综合单价,其正确的步骤为()。
二建《施工管理》章节练习:第四章2018二建《施工管理》章节练习:第四章1、在影响施工质量的五大因素中,建设主管部门推广的高性能混凝土技术,属于( )的因素。
A.方法B.环境C.材料D.机械【答案】A。
【解析】建设主管部门在建筑业中推广应用的10项新的应用技术,包括地基基础和地下空间工程技术、高性能混凝土技术、高强钢筋和预应力技术、新型模板及脚手架应用技术、钢结构技术、建筑防水技术等,这属于方法的因素。
2、施工现场对墙面平整度进行检查时,适合采用的检查手段是( )。
A.量B.靠C.吊D.套【答案】B。
【解析】实测法是通过实测,将实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。
其手段可概括为“靠、量、吊、套”四个字。
所谓靠,就是用直尺、塞尺检查诸如墙面、地面、路面等的平整度。
3、某工厂在设备基础的混凝土浇筑过程中,由于施工管理不善,导致28d的混凝土实际强度达不到设计规定强度的30%。
对这起质量事故的正确处理方法是( )。
A.修补处理B.加固处理C.返工处理D.不作处理【答案】C。
【解析】当工程质量缺陷经过修补处理后不能满足规定的质量标准要求,或不具备补救可能性则必须采取返工处理。
4、根据《质量管理体系》(GB/T 19000--2000),施工企业开展质量管理和质量保证的基础是( )。
A.质量体系文件B.质量手册C.程序文件D.质量计划【答案】A。
【解析】质量管理体系标准明确要求,企业应有完整的和科学的`质量体系文件,这是企业开展质量管理和质量保证的基础。
5、政府质量监督机构按照监督方案应对工程项目全过程施工的情况进行不定期检查,其中在( )阶段应每月安排监督检查。
A.基础施工B.施工准备C.设备安装D.竣工验收E.主体结构施工【答案】AE。
【解析】监督机构按照监督方案对工程项目全过程施工的情况进行不定期的检查。
检查的内容主要是:参与工程建设各方的质量行为及质量责任制的履行情况,工程实体质量和质量控制资料的完成情况,其中对基础和主体结构阶段的施工应每月安排监督检查。
二级建造师《施工管理》精选章节试题1.以下属于建筑安装工程费用中人工费的是()A.津贴、补贴B.职工福利费C.工会经费D.失业保险费2.某施工企业对已完工程及设备的保护费属于()A.平安文明施工费B.财产保险费C.措施工程费D.其他工程费3.某施工工程分局部项工程费为1200万元,其中人工费为450万元,机械费为300万元,可计量的措施工程费为400万元,该施工工程的平安文明施工费以人工费和机械费为计算根底,费率为 2%,那么该工程的平安文明施工费为()万元A. 32 B. 24 C. 23 D. 15 解析:(450+300) X2%=15 万元4.某施工工程人工费为80万元,材料费为140万元,施工机械费为40万元,企业管理费以人工费和机械费合计为计算根底,费率为18%,利润率以人工费为计算根底,费率为30%,规费为30万元,综合计税系数为3. 41%,那么该工程的含税造价为()万元A. 316 B. 347 C. 360 D. 450解析:人工+材料+机械+企业管理费+利润+规费+税金二[80+140+ 40+(80+40) X 18%+80X30%+30] X (1+3.41%)=347 万元5.在施工中必须发生,但在投标时很难具体分项预测的二次搬运费和冬雨季施工费的计价适宜采用()A.实物量法B.综合单价法C.参数法D.分包法6.某建筑工程工程的分局部项工程费为180万元,其中人工费为45万元,可计量的措施工程费为65万元,平安文明施工费以定额基价为计算根底,费率为2. 25%,那么该工程的平安文明施工费为()万元A. 1. 46 B, 2. 48 C, 4. 05 D. 5. 51解析解析0+65) X2. 25%=5. 51万元7.在招投标过程中假设出现招标文件的工程量清单描述与设计图纸不符时,投标人应以()为准确定投标报价的综合单价A.设计图纸B.消耗量定额C.工程量清单的工程特征描述D.企业定额8.某施工企业按规定为职工购置防暑降温饮料的支出属于()A.人工费里的补贴B.职工福利费C.劳动保护费D.企业管理费中的其他费用9.根据《建立工程工程量清算单计价标准》(GB50500-XX),招投标时不能作为竞争性费用的是()A.夜间施工费B.冬雨季施工费C.平安文明施工费D.已完工程及设备保护费10.根据《建立工程工程量清算单计价标准》(GB50500-xx)编制投标文件时,招标文件提供了暂估单价的材料,应按()计入综合单价A.投标时的市场价格B.投标人自主确定的价格C.招标文件确定的价格D.政府主管局部确定的价格11.关于施工定额的说法,正确的选项是()。
二级建造师《施工管理》分章节练习题及答案一、施工组织设计(一)练习题1. 以下关于施工组织设计的原则,错误的是()A. 安全第一,预防为主B. 符合施工图纸和技术规范C. 节约用地,合理布局D. 施工顺序不合理2. 施工组织设计的主要内容包括()A. 施工方案B. 施工进度计划C. 施工平面布置图D. 所有以上内容3. 以下哪个环节不属于施工组织设计的编制程序()A. 收集资料B. 编制施工方案C. 编制施工预算D. 编制施工进度计划(二)答案1. D2. D3. C二、施工进度管理(一)练习题1. 以下关于施工进度计划的说法,正确的是()A. 施工进度计划是施工组织设计的一部分B. 施工进度计划不需要进行调整C. 施工进度计划编制完成后,不能进行修改D. 施工进度计划与施工组织设计无关2. 以下哪个因素对施工进度计划影响最大()A. 施工图纸B. 施工资源C. 施工环境D. 施工组织3. 以下哪个环节不属于施工进度管理的内容()A. 施工进度计划的编制B. 施工进度计划的执行C. 施工进度计划的调整D. 施工质量验收(二)答案1. A2. C3. D三、施工成本管理(一)练习题1. 以下关于施工成本管理的说法,错误的是()A. 施工成本管理是施工管理的重要组成部分B. 施工成本管理包括成本预测、成本计划、成本控制和成本分析C. 施工成本管理的主要目的是降低成本D. 施工成本管理不需要考虑项目整体利益2. 以下哪个环节不属于施工成本管理的内容()A. 成本预测B. 成本计划C. 成本核算D. 成本验收3. 以下哪个因素对施工成本影响最大()A. 施工资源B. 施工进度C. 施工质量D. 施工环境(二)答案1. D2. D3. A四、施工质量管理(一)练习题1. 以下关于施工质量管理的说法,错误的是()A. 施工质量管理是施工管理的重要组成部分B. 施工质量管理包括质量计划、质量控制、质量保证和质量改进C. 施工质量管理的主要目的是确保工程质量D. 施工质量管理不需要考虑项目进度和成本2. 以下哪个环节不属于施工质量管理的内容()A. 质量计划B. 质量控制C. 质量验收D. 质量改进3. 以下哪个因素对施工质量影响最大()A. 施工资源B. 施工进度C. 施工成本D. 施工环境(二)答案1. D2. C3. A五、施工安全管理(一)练习题1. 以下关于施工安全管理的说法,错误的是()A. 施工安全管理是施工管理的重要组成部分B. 施工安全管理包括安全计划、安全控制、安全教育和安全事故处理C. 施工安全管理的主要目的是确保施工安全D. 施工安全管理不需要考虑项目进度和成本2. 以下哪个环节不属于施工安全管理的内容()A. 安全计划B. 安全控制C. 安全验收D. 安全事故处理3. 以下哪个因素对施工安全影响最大()A. 施工资源B. 施工进度C. 施工成本D. 施工环境(二)答案1. D2. C3. D六、施工合同管理(一)练习题1. 以下关于施工合同管理的说法,错误的是()A. 施工合同管理是施工管理的重要组成部分B. 施工合同管理包括合同签订、合同履行、合同变更和合同终止C. 施工合同管理的主要目的是确保合同履行顺利D. 施工合同管理不需要考虑项目进度、成本和质量2. 以下哪个环节不属于施工合同管理的内容()A. 合同签订B. 合同履行C. 合同验收D. 合同变更3. 以下哪个因素对施工合同管理影响最大()A. 施工资源B. 施工进度C. 施工成本D. 施工环境(二)答案1. D2. C3. B由于篇幅限制,以上仅提供了部分章节的练习题及答案。
二级建造师《施工管理》章节习题(含答案)2017二级建造师《施工管理》章节习题(含答案)一、单项选择题1.下列不属于施工质量保证体系的是()。
A.思想保证体系B.组织保证体系C.工作保证体系D.信息保证体系【答案】D2.实践中,人们归纳为“量、靠、吊、套”的检查操作方法称为()A目测法B实测法C量测法D测量法【答案】B3.下列不属于质量管理的八项原则的是()A全员参与B持续改进C基于理论的决策方法D领导作用【答案】C二、多项选择题1.施工方法包括()等。
A.施工技术方案B.施工技术措施C.施工工艺D.施工技术标准E.工法【答案】ABCE2.下列对施工质量保证体系的运行说明正确的是()A施工质量保证体系的运行,应以质量计划为主线,过程管理为重心,按照PDCA循环原理展开B计划可以理解为施工质量计划阶段,明确目标并制定实现目标的行动方案C实施指按计划规定的方法与要求展开施工作业技术活动D检查就是对照计划检查执行情况和效果【答案】ABDE4.根据GB/T19000质量管理体系标准,各类企业都编制质量体系程序文件均应制定的程序文件有()。
A.文件控制程序B.质量目标管理程序C.安全生产管理程序D.不合格品控制程序E.质量记录管理程序【答案】ADE5.施工质量保证体系的.运行,应按照事前、事中和事后控制相结合的模式依次展开,下列关于事前、事中和事后控制的说明,正确的有()A事前控制有两层含义,一是进行施工质量目标的预控,二是控制施工准备工作状态B事前控制属于预控方式C事中控制的关键是增强质量意识,发挥操作者自我约束自我控制D事中控制的关键是监控和他人控制E事后控制指对质量偏差的纠正【答案】ABC6.施工质量影响因素主要有“4M1E”,其中“M”中包括()。
A.人B.机械C.资金D.环境E.材料【答案】ABE7.下列属于施工作业环境因素的是()。
A.施工现场的给排水条件B.施工周边建筑物C.施工安全防护设施D.施工道路条件E.施工照明设施【答案】ACDE房屋施工保证书房屋施工保证书发包人(甲方):_____梁建设________________承包人(乙方):___________________________发包人、承包人根据《中华人民共和国建筑法》、《建设工程质量管理条例》和《房屋建筑工程质量保修办法》,经协商一致,对____户主梁建设在跑马岗村建造的私有住房___签定工程质量保证书.第一条工程质量承包范围和内容承包人在质量保修期内,按照有关法律、法规、规章的管理规定和双方约定,承担本工程质量保修责任.第二条质量保证条款明细:双方根据《建设工程质量管理条例》及有关规定,约定本工程的质量保证如下:⒈保证地基基础工程和主体结构工程能达到合理使用年限;⒉保证屋面具有防水能力,房间楼层和外墙面及洗手间等具防渗漏性能.⒊保证整体楼层具有抗风防水抗震能力.⒋保证楼层有加高再建承受能力;⒌保证房屋各楼层建筑高度达到发包方要求;⒍保证房屋建筑格局适用于甲方需求.⒎其他项目保证条约:_______________________________________________________________________________________________________ ______________________.质量保证自工程竣工验收合格之日起生效.第三条质量保修责任⒈如未达到上述要求,承包人应当在接到甲方通知之日起7天内派人负责维修或重建.承包人不在约定期限内派人修建,发包人可以委托他人修理.费用由承包方负责.⒉发生紧急抢修事故的,承包人在接到事故通知后,应当立即到达事故现场抢修.⒋除不可抗力以外造成的房屋倒塌、裂缝、倾斜等因素,乙方负全部责任.第四条保修费用因建筑质量出现问题而造成的修建费用由乙方承担.第五条其他双方约定的其他工程质量其它注意事项:___________________________________________________________________________________________________ ______________________.本工程质量保证书,由甲乙双方在竣工前共同签署,自签订之日起即产生法律效力,本合同签订后,甲乙双方如需要提出修改时,经双方协商一致后,可以签订补充协议,作为本合同的补充合同.甲方:乙方:法定代表人(签字):法定代表人(签字):年月日年月日房屋建筑工程质量保证书房屋建筑工程质量保证书发包方(甲方):_____梁施工________________承包商(乙):___________________________雇主,承包商根据“建筑法”,“建设工程质量管理条例”和“房屋建筑质量保修方法”,以协商一致方式,为首的____梁施工建在跑马地村的私人房屋___保证工程质量的签字仪式。
二级建造师之二建建设工程施工管理练习题附答案详解单选题(共20题)1. 建设工程主体结构施工中,政府质量监督机构安排监督检查的频率至少是()A.每周一次B.每旬一次C.每月一次D.每季度一次【答案】 C2. 某施工企业承担了一幢六层房屋的施工任务。
根据项目管理目标责任书中规定的各项职责,该工程的施工方项目经理组织有关人员完成了项目组织结构模式的确定、施工组织设计的编制等准备工作。
在第二层施工时,旁站监理员发现施工工人未按施工组织设计中的要求进行操作,存在质量隐患。
旁站监理员发现上述问题时,应向()报告。
A.监理工程师B.质检员C.业主现场代表D.项目技术负责人【答案】 A3. 依据我国现行质量管理体系标准的相关要求,下列不属于质量管理原则的是()。
A.以产品为关注焦点B.领导作用C.全员积极参与D.过程方法【答案】 A4. 根据《招标投标法实施条件》,对某 3000 万元投资概算的工程项目进行招标时,施工投标保证金额度符合规定的是()万元人民币。
A.70B.100C.120D.50【答案】 D5. 下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是()A.项目承包商在施工工地的财产损失B.项目承包商职工在施工工地的人身伤害C.项目法人外聘员工在施工工地的人身伤害D.项目法人、承包商以外的第三人因施工原因造成的财产损失【答案】 D6. 关于施工合同索赔的程序,说法正确的是()。
A.索赔文件应该交由建设单位审核B.监理人在收到索赔通知书或有关索赔的进一步证明材料后的28天内,将索赔处理结果答复承包人C.承包人接受索赔处理结果的,发包人应作出索赔处理结果答复后14天内完成赔付D.承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出合同工程接受证书颁发前所发生的任何索赔【答案】 D7. 设计方进度控制的任务是依据()对设计工作进度的要求控制设计工作进度。
A.设计总进度纲要B.设计任务委托合同C.设计标准和规范D.可行性研究报告【答案】 B8. 通常以独立的单项工程或完整的工程项目为计算对象编制确定的生产要素消耗的数量标准或项目费用标准,是根据已建工程或现有工程的价格数据和资料,经分析、归纳和整理编制而成的是()。
2024年二级建造师之二建建设工程施工管理练习题(一)及答案单选题(共40题)1、关于工作任务分工的说法,错误的是()。
A.组织论中的组织分工就是工作任务分工B.工作任务分工可以用相应的组织工具表示其组织关系C.项目各参与方有各自的项目管理工作任务分工D.工作任务分工应随着项目进展而不断深化和细化【答案】 A2、施工项目技术负责人每天在施工日志中对当天的施工质量和进度情况进行详细记载,属于项目目标动态控制过程中()的工作。
A.准备阶段B.收集项目实际值C.进行目标计划值和实际值比较D.纠偏环节【答案】 B3、关于项目管理工作任务分工表特点的说法,正确的是()。
A.每一个任务只能有一个主办部门B.每一个任务只能有一个协办部门和一个配合部门C.项目运营部应在项目竣工后介入工作D.项目管理工作任务分工表应作为组织设计文件的一部分【答案】 D4、施工成本分析的依据中,核算范围最广,既可以对已经发生的经济活动进行核算,还可以对尚未发生或正在发生的经济活动进行核算的是()。
A.会计核算B.统计核算C.成本核算D.业务核算【答案】 D5、关于施工文档资料,下列说法错误的是()。
A.是城建档案的重要组成部分B.是施工质量、安全评测的依据C.是建设工程进行竣工验收的必要条件D.是全面反映建设工程质量状况的重要文档资料【答案】 B6、某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天,工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天,则工作F的总时差和自由时差分别为()。
A.5;4B.11;7C.5;5D.4;4【答案】 A7、某施工机械的时间定额为0.391台班/100立方米,与之配合的工人小组有4人,则该机械的产量定额为()立方米/台班。
A.2.56B.256C.0.64D.64【答案】 B8、关于生产安全事故应急预案的概念,下列说法中正确的是()。
2018 二建《建设工程施工管理》章节测试题丰振俭编辑二级建造师考试《施工管理》难度分析二级建造师考试《施工管理》难度分析内容如下,同学们可以根据下文对于管理科目重难点的分析,进行有针对的复习提升。
一、二级建造师施工管理学科特点:1.施工管理是建造师考试的基础科目,以“三控三管一协调”为核心分别进行阐述。
包括7 章32 节96 目约450 个知识点。
2.施工管理的难度并不大,但根据历年的统计,本科目在公共科目中的通过率往往最低,主要有两方面原因:一是施工管理的知识点分布散乱,容易造成记忆混淆; 二是施工管理更多的是考查考生对关键语句和关键词的理解与记忆,考试中文字游戏的陷阱极多,若“咬文嚼字”的功力差,易失分。
3.在复习过程中,考生要加强重视程度,认真听讲,抓牢髙频考点,反复阅读教材,多做高质量习题,作到题书合一,避免因对关键语句和关键词的理解与记忆不到位而造成的失分现象。
二、二级建造师施工管理考试复习策略1.合理分配复习时间制定学习计划特别要注意合理分配各科目的学习时间。
二级建造师建设工程施工管理是最基础的科目,且与专业实务科目联系紧密,优先学习施工管理可以全面把握二级建造师考试的知识体系和框架结构,对未来专业实务科目的学习帮助极大。
法规科目作为唯一的纯理论性科目切记不要死记硬背,近年来对于法规科目的考查愈加注重各章节间融会贯通的能力。
公共科目总的复习时间原则上不应超过30%,剩余的时间和精力要全部投入到专业实务科目中,精读细读,加强记忆,勤于练习,专业实务科目才是通过建造师考试最大的拦路虎。
2.结合理论精练习题二级建造师的考试并不适宜题海战术,对于习题的选择非常重要,切勿盲目做题,更不要寄希望于”押题”。
一套高质量的习题有助于帮助考生理解相关知识点,把握命题规律。
故一要注重习题的准确度,二要注重习题的精华程度。
题源的选择要优先选用高口碑、高信用的培训机构或出版社。
近三年的考试真题必须做,真题代表了命题者的思路和方向,通过真题演练,以实战的状态检验知识点的掌握情况。
二级建造师《施工管理》章节练习题一、单选题(每题2分,共计40分)1. 以下哪个选项不属于施工管理的范畴?A. 施工组织设计B. 施工质量控制C. 施工进度管理D. 市场营销2. 以下哪个是施工组织设计的基本任务?A. 确定施工顺序B. 确定施工方法C. 确定施工进度D. 确定工程量3. 施工质量控制的核心是什么?A. 施工方案B. 施工工艺C. 质量检验D. 质量评定4. 以下哪个因素对施工进度影响最小?A. 施工资源B. 施工方法C. 施工组织D. 施工环境5. 以下哪种施工进度计划形式适用于大型工程?A. 横道图B. 网络图C. 甘特图D. 饼图6. 以下哪个是施工成本管理的核心?A. 成本核算B. 成本控制D. 成本预测7. 以下哪个不属于施工安全管理的主要内容?A. 安全生产责任制B. 安全教育培训C. 安全生产投入D. 安全生产处罚8. 以下哪个是施工合同管理的基本原则?A. 公平公正B. 诚实信用C. 自愿互利D. 合法合规9. 以下哪个选项不是施工项目管理的三大目标?A. 质量目标B. 安全目标D. 进度目标10. 以下哪个是施工项目管理的核心?A. 项目策划B. 项目组织C. 项目实施D. 项目验收二、多选题(每题3分,共计30分)11. 施工组织设计的主要内容包括以下哪些方面?A. 工程概况B. 施工方法C. 施工进度计划D. 施工平面布置12. 以下哪些因素会影响施工进度?A. 施工资源B. 施工方法C. 施工组织D. 施工环境13. 施工质量控制的主要手段包括以下哪些?A. 质量检验B. 质量评定C. 质量监督D. 质量策划14. 以下哪些是施工成本管理的任务?A. 成本预测B. 成本控制C. 成本核算D. 成本分析15. 以下哪些属于施工安全管理的主要内容?A. 安全生产责任制B. 安全教育培训C. 安全生产投入D. 安全生产处罚16. 以下哪些是施工合同管理的基本原则?A. 公平公正B. 诚实信用C. 自愿互利D. 合法合规17. 以下哪些是施工项目管理的三大目标?A. 质量目标B. 安全目标C. 成本目标D. 进度目标18. 以下哪些是施工项目管理的核心?A. 项目策划B. 项目组织C. 项目实施D. 项目验收19. 以下哪些因素会影响施工成本?A. 材料价格B. 劳动力成本C. 施工方法D. 施工进度20. 以下哪些是施工安全管理的基本原则?A. 安全第一B. 预防为主C. 综合治理D. 严格执法三、案例分析题(每题10分,共计30分)21. 某工程项目,合同价为1000万元,合同工期为6个月。
二级建造师建筑工程施工管理章节练习题二级建造师建筑工程施工管理章节练习题一、单项选择题1、下列选项中,不属于施工项目管理组织的主要形式的是()。
A. 工作队式 B. 线性结构 C. 矩阵式 D. 事业部式正确答案是:B. 线性结构。
2、在下列选项中,属于施工项目管理规划大纲主要内容的是()。
A. 项目概述 B. 项目管理目标 C. 项目管理组织 D. 施工方案与技术措施正确答案是:D. 施工方案与技术措施。
3、根据九部委《标准施工招标文件》中“通用合同条款”的规定,在合同履行过程中,以下()情形应由发包人承担责任。
A. 不可抗力 B. 材料检验 C. 提供原材料 D. 提供测量资料正确答案是:D. 提供测量资料。
二、多项选择题1、下列选项中,属于施工项目管理规划的内容的是()。
A. 施工方案与技术措施 B. 质量管理目标 C. 施工组织设计 D. 资源需求计划 E. 安全管理目标正确答案是:A. 施工方案与技术措施;C. 施工组织设计;D. 资源需求计划;E. 安全管理目标。
2、下列选项中,属于施工安全控制的技术措施的是()。
A. 杜绝安全事故隐患 B. 临时设施设置 C. 施工现场布置 D. 安全教育和培训 E. 安全技术交底正确答案是:A. 杜绝安全事故隐患;B. 临时设施设置;C. 施工现场布置;E. 安全技术交底。
三、案例分析题某建筑工程,由于设计变更,工程延期1个月,造成施工总成本80万元的损失。
设计变更后,项目经理部及时提交了索赔意向书,并于一周后向工程师提出了以下索赔:1、工期索赔:因设计变更造成工期延长,应给予延长工期2周的索赔请求。
2、经济索赔:应支付承包商有关停工及新工作的额外工作费用,以及工期延期造成的直接经济损失,合计70万元。
问题:1、工程师对工期索赔的审核与处理是否正确?说明理由。
2、承包商的额外工作费用计算是否正确?说明理由。
3、对于索赔中的其他直接经济损失应如何理解和计算?说明理由。
