人防施工注意事项一、通风人防密闭套管安装1、管道穿过密闭墙处设密闭套管按07FK02图集防护密闭套管安装图,密闭肋采用3mm钢板制作。
此处与规范RFJ01-2015不一致,必须按照RFJ01-2015验收规范施工(注意等级五星)。
2、管道预埋应先除锈,并在内刷红丹防锈漆两道在土建施工时,一起浇捣在墙里。
3、管道穿越防护闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙防水套管,当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙防水套管4、管穿墙处之墙壁,如遇非混凝土墙壁时应改用混凝土墙壁,其浇注混凝土范围,Ⅱ型套管应比翼环直径( D4 )大 200mm ,而且必须将套管一次浇固于墙内。
套管内的填料应紧密捣实。
5、气密测量管气密测量管做法:气密测量管两端套外丝管帽堵密封堵。
管中心距地高度为1.5m,两侧出外墙50mm。
详见下图6、自动排气活门预埋安装示意图1)预埋短管一侧出外墙100mm,另一端与墙齐平,管道预埋前应除去锈疤,刷红丹防锈漆两道。
管道遇密闭肋采用满焊,要求严密不漏风。
管径与活门的通风口径一致。
密闭肋按设计要求采用3mm厚2)活门安装前应存放在干燥处,阀盘处于关闭位置,外套应除锈涂漆,转动部位应涂润滑油,重锤螺钉等部位应涂工业凡士林。
3)自动活气门外套与短管应用法兰连接,法兰间应垫以4-5mm厚的橡胶垫,保证法兰密闭不透气。
4)活门重锤的位置必须置于超压一侧,并保证活门外套,杠杆与水平连接。
7、除尘器安装1)本工程采用LWP型除尘器,安装前应用60-70度的10%苏打水溶液洗干净,风干后浸上20#(或10#)机油,静淋3-5分钟后,装入除尘室的框架。
2)安装时将孔眼大的网层至于空气进入侧。
二、给排水人防密闭套管三、人防预留预埋工艺(电气专业)1、编制依据1)《建筑电气工程施工质量验收规范》GB 50303-20152)《防空地下室电气设备安装》图集 07FD023)RFJ01-2015 ( 最重要的依据,与图集不一致的全部以此为准 )2、概况二次结构砌筑作业完成后需等待结构验收完成方可进行粗装作业。
人防密闭套管封堵方法说实话人防密闭套管封堵这事,我一开始也是瞎摸索。
我最早的时候,就想着拿点水泥简单糊一下。
没成想啊,这根本就不行。
首先呢,这种简单的封堵一点都不严密,就好比是拿一张破纸去堵窗户缝,外面的风一吹就完蛋了。
而且没过多久,那水泥就开始有裂缝了。
这是我第一次失败,给我整得有点懵。
后来我又试了用防火泥。
当时看着它软软的,感觉能把那些缝隙都填满。
我就使劲往套管的缝隙里塞啊,塞得满满的。
一开始,感觉还挺好,封堵得严严实实的。
可是呢,用了一段时间发现一个大问题。
这防火泥不耐热啊,要是周围的温度有点变化,它就开始变形,缝隙又出现了。
这又没成功,搞得我有点沮丧。
再后来啊,我就发现还是得用那种专业的封堵材料。
我从以前做工程的朋友那听说了几种。
我就找来了一些叫做防水密封胶和填充材料的东西。
这填充材料像是棉花糖一样能塞到很深的缝隙里,把空间先填满。
然后再用防水密封胶,就像给它穿上一件防水层外衣。
基本步骤呢,就是先彻底清理套管周围的脏东西,就像给要贴春联的门先擦干净一样,一定要干净,不然这胶和填充材料就粘不牢。
然后把填充材料塞进去,塞得时候一点一点来,确保每一个小角落都有。
塞完了,就开始涂密封胶。
这个胶要涂得均匀,就像我们刷墙涂油漆那样均匀,厚一点薄一点都不行,太薄了封不住,太厚了容易掉。
不过有一点我不太确定,就是这个干燥的时间,有时候觉得干得挺快,有时候好像又很慢,我想可能和环境的温度湿度有关系。
反正我现在就这么做着呢,目前来看效果还真的挺好。
咱要是再试试有没有更好的方法,我以后还得琢磨琢磨。

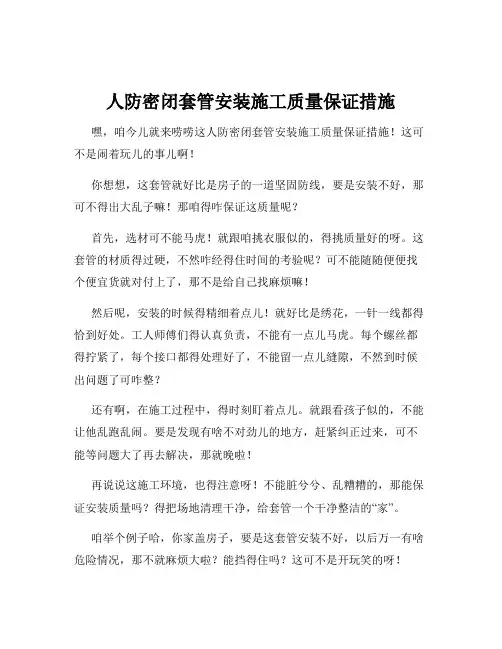

人防密闭套管安装施工质量保证措施嘿,咱今儿就来唠唠这人防密闭套管安装施工质量保证措施!这可不是闹着玩儿的事儿啊!
你想想,这套管就好比是房子的一道坚固防线,要是安装不好,那可不得出大乱子嘛!那咱得咋保证这质量呢?
首先,选材可不能马虎!就跟咱挑衣服似的,得挑质量好的呀。
这套管的材质得过硬,不然咋经得住时间的考验呢?可不能随随便便找个便宜货就对付上了,那不是给自己找麻烦嘛!
然后呢,安装的时候得精细着点儿!就好比是绣花,一针一线都得恰到好处。
工人师傅们得认真负责,不能有一点儿马虎。
每个螺丝都得拧紧了,每个接口都得处理好了,不能留一点儿缝隙,不然到时候出问题了可咋整?
还有啊,在施工过程中,得时刻盯着点儿。
就跟看孩子似的,不能让他乱跑乱闹。
要是发现有啥不对劲儿的地方,赶紧纠正过来,可不能等问题大了再去解决,那就晚啦!
再说说这施工环境,也得注意呀!不能脏兮兮、乱糟糟的,那能保证安装质量吗?得把场地清理干净,给套管一个干净整洁的“家”。
咱举个例子哈,你家盖房子,要是这套管安装不好,以后万一有啥危险情况,那不就麻烦大啦?能挡得住吗?这可不是开玩笑的呀!
总之,人防密闭套管安装施工质量保证,那是方方面面都得考虑到的。
从选材到施工,从工人到环境,一个都不能少!咱可不能掉以轻心,得把这事儿当成大事儿来对待。
只有这样,才能让这套管真正起
到它应有的作用,保护我们的安全呀!大家说是不是这个理儿?咱可
不能在这上面偷懒耍滑,得实实在在地把工作做好,让大家都能放心、安心!这就是我要说的,大家可得记住啦!。
人防工程电气安装要点施工准备阶段、施工前、施工过程三个方面论述了人防工程电气施工的质量控制要点。
一、施工准备阶段的质量预控1、开工前,熟悉图纸,参与设计交底,了解工程特点以及关键部位(特别是有防护密闭要求的部分)的质量要求。
2、电气安装工程所需材料、器件与设备的认定。
工程所需材料、器件与设备应由监理进行质量认定。
对不符合质量要求的材料、器件与设备等应及时退换。
3、工程上所用的主要电气材料设备,进场时应由承包单位填写《材料/构配件/设备报验单》,并附准用证、出厂合格证、材料证明(检验报告)、商检证明等材料。
由监理批复是否可以进场,是否可以在指定工程部位使用。
二、施工图交底会审和施工前应注意的事项1、材料选用。
人防地下工程内部环境潮湿,电气设备和材料均应选用具有较好的防潮性能的产品。
2、关于电源①、设有临战封堵出入口的人防工程,工程电源进线不得从临战封堵区域进入,应通过墙体、下垂梁或顶板中预埋防护密闭盒或密闭套管进入。
②、对尚无区域电源可引接的地下室,应预留好电源进线穿管及有关设备安装位置。
☆电力系统电源和区域内电源引入地下室,应有手动换切装置,保证战时顺利转换。
③、防空地下室内安装的变压器、断路器、电容器等高、低压电气设备,应采用无油、防潮设备;内部电源的发电机组应采用柴油发电机组,严禁采用汽油发电机组。
3、电力线路及敷设①、弱电线路(电话、通信、监控、安保、火灾报警等)进出人防工程可选用塑料导线,但必须采用暗管加密闭盒的方式。
②、电缆桥架穿过有防护、密闭要求的墙体、板时要中间断开,断开处改用电缆穿管方式,并作好防护密闭处理;应尽量不使用分支电缆穿越有防护、密闭要求的墙体、板(密闭处理难)。
③、电缆、电线穿管的安装A.电缆、电线在穿越密闭穿墙短管时,应清除管内积水、杂物。
在管内两端应采用密闭材料充填,填料应捣固密实。
B.电缆桥架穿过有防护、密闭要求的墙体、板时要断开,断开处改用电缆穿管方式,并做好防护密闭处理,盒内不得有接头。

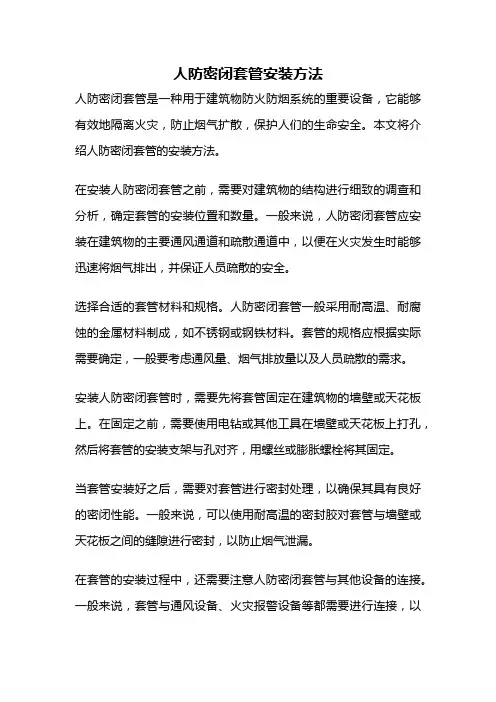

人防密闭套管安装方法人防密闭套管是一种用于建筑物防火防烟系统的重要设备,它能够有效地隔离火灾,防止烟气扩散,保护人们的生命安全。
本文将介绍人防密闭套管的安装方法。
在安装人防密闭套管之前,需要对建筑物的结构进行细致的调查和分析,确定套管的安装位置和数量。
一般来说,人防密闭套管应安装在建筑物的主要通风通道和疏散通道中,以便在火灾发生时能够迅速将烟气排出,并保证人员疏散的安全。
选择合适的套管材料和规格。
人防密闭套管一般采用耐高温、耐腐蚀的金属材料制成,如不锈钢或钢铁材料。
套管的规格应根据实际需要确定,一般要考虑通风量、烟气排放量以及人员疏散的需求。
安装人防密闭套管时,需要先将套管固定在建筑物的墙壁或天花板上。
在固定之前,需要使用电钻或其他工具在墙壁或天花板上打孔,然后将套管的安装支架与孔对齐,用螺丝或膨胀螺栓将其固定。
当套管安装好之后,需要对套管进行密封处理,以确保其具有良好的密闭性能。
一般来说,可以使用耐高温的密封胶对套管与墙壁或天花板之间的缝隙进行密封,以防止烟气泄漏。
在套管的安装过程中,还需要注意人防密闭套管与其他设备的连接。
一般来说,套管与通风设备、火灾报警设备等都需要进行连接,以便实现整个防火防烟系统的正常运行。
安装完成后,需要对人防密闭套管进行检测和验收。
检测主要包括对套管的密闭性能进行测试,确保其能够有效地隔离火灾和烟气。
验收则包括对安装质量进行评估和确认,以确保人防密闭套管的安装符合相关标准和要求。
人防密闭套管的安装方法需要经过调查、选择材料、固定安装、密封处理、连接其他设备以及检测验收等步骤。
只有严格按照规范进行安装,才能保证人防密闭套管的正常运行,提供有效的防火防烟保护。
人防区密闭套管安装要求听好喽,这人防区密闭套管安装可有不少讲究呢。
一、前期准备。
1. 材料检查。
拿到套管的时候,先瞅瞅它的质量。
这套管得是结实的,不能有裂缝啊、砂眼啥的。
就像挑水果一样,有瑕疵的可不能要。
如果是那种锈迹斑斑的,也得好好处理一下,不然装上去也是个麻烦事。
2. 测量定位。
在墙上或者楼板上确定安装位置的时候,可得小心又小心。
测量的时候要精确,就像狙击手瞄准目标一样,偏差个几厘米都可能出大问题。
而且要根据设计图纸来,不能自己瞎估摸。
要是位置定错了,后续的管道安装就全乱套了。
二、安装过程中的要求。
1. 套管固定。
把套管固定的时候,就像给它找个安稳的家一样。
如果是安装在墙上,得保证它垂直,不能歪歪扭扭的。
要是装歪了,管道穿过去的时候就跟走迷宫似的,不顺畅。
可以用一些支架或者钢筋来固定,这些固定的东西也要安装牢固,不能松松垮垮的,不然套管会移位。
要是安装在楼板上呢,套管要和楼板底面平齐,不能凸出来也不能凹进去太多。
就像镶嵌宝石一样,得刚刚好。
2. 密封处理。
这密封可是关键中的关键啊。
在套管和管道之间的缝隙,要用密封材料填得严严实实的。
就像给它们之间打个严丝合缝的补丁一样。
密封材料的质量也要过关,不能用那些一戳就破的便宜货。
一般可以用那种防火、防水、防毒的密封材料,毕竟人防区要求高嘛。
而且密封要从里到外都做好,不能只做表面功夫,里面留个大口子就不行喽。
3. 焊接要求(如果有焊接的情况)要是套管和管道需要焊接,那得找技术好的师傅来干。
焊接的地方要平整光滑,不能像狗啃的一样坑坑洼洼。
而且要保证焊接牢固,不能有虚焊的情况。
就像建房子的地基一样,焊接不牢,整个结构都不稳当。
焊接完了还得检查检查,看看有没有裂缝或者气孔之类的问题。
三、安装后的检查。
1. 整体外观检查。
安装完了之后,站远一点看看整体效果。
套管是不是安装得整整齐齐的,有没有和周围环境格格不入的情况。
就像看一个人穿衣服一样,得搭配协调。
如果外观有什么问题,比如套管表面被刮花了,或者密封材料流得到处都是,那也得处理一下。

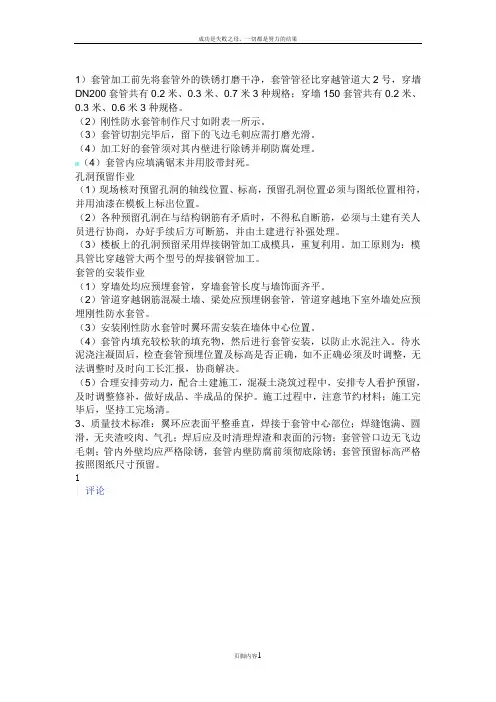

成功是失败之母,一切都是努力的结果1)套管加工前先将套管外的铁锈打磨干净,套管管径比穿越管道大2号,穿墙DN200套管共有0.2米、0.3米、0.7米3种规格;穿墙150套管共有0.2米、0.3米、0.6米3种规格。
(2)刚性防水套管制作尺寸如附表一所示。
(3)套管切割完毕后,留下的飞边毛刺应需打磨光滑。
(4)加工好的套管须对其内壁进行除锈并刷防腐处理。
(4)套管内应填满锯末并用胶带封死。
孔洞预留作业(1)现场核对预留孔洞的轴线位置、标高,预留孔洞位置必须与图纸位置相符,并用油漆在模板上标出位置。
(2)各种预留孔洞在与结构钢筋有矛盾时,不得私自断筋,必须与土建有关人员进行协商,办好手续后方可断筋,并由土建进行补强处理。
(3)楼板上的孔洞预留采用焊接钢管加工成模具,重复利用。
加工原则为:模具管比穿越管大两个型号的焊接钢管加工。
套管的安装作业(1)穿墙处均应预埋套管,穿墙套管长度与墙饰面齐平。
(2)管道穿越钢筋混凝土墙、梁处应预埋钢套管,管道穿越地下室外墙处应预埋刚性防水套管。
(3)安装刚性防水套管时翼环需安装在墙体中心位置。
(4)套管内填充较松软的填充物,然后进行套管安装,以防止水泥注入。
待水泥浇注凝固后,检查套管预埋位置及标高是否正确,如不正确必须及时调整,无法调整时及时向工长汇报,协商解决。
(5)合理安排劳动力,配合土建施工,混凝土浇筑过程中,安排专人看护预留,及时调整修补,做好成品、半成品的保护。
施工过程中,注意节约材料;施工完毕后,坚持工完场清。
3、质量技术标准:翼环应表面平整垂直,焊接于套管中心部位;焊缝饱满、圆滑,无夹渣咬肉、气孔;焊后应及时清理焊渣和表面的污物;套管管口边无飞边毛刺;管内外壁均应严格除锈,套管内壁防腐前须彻底除锈;套管预留标高严格按照图纸尺寸预留。
1|评论页脚内容1。

人防测压管及密闭套管预埋作业指导书(doc X页)人防测压管及密闭套管预埋作业指导书1.系统概况清洁间、开水间、电梯机房、配电间、地下车库设置机械排风系统,自然进风。
人防测压管预埋至防护密闭门外的通道内,穿越密闭墙的风管要求采取密闭防护措施。
2.材料要求:2.1密闭套管采用普通钢板焊接制作,钢板的品种、规格、厚度应符合设计和现行国家产品标准,并应有出厂合格证书和质量鉴定文件,普通钢板厚度应符合规范要求δ,3mm。
2.2人防测压管选用DN15热浸镀锌钢管制作,2.3.安装测压装置用的木砖尺寸为50,50,100,应用沥青油浸泡做防腐处理。
2.4.密闭套管的密闭盘采用δ,5mm普通钢板,测压管密闭盘采用δ,3mm普通钢板2.5.普通钢板表面应平整、光滑、厚度均匀,并有紧密的氧化铁薄膜,不得有裂纹、结疤等缺陷。
3.主要机具:氧气、乙炔装置,电焊机,砂轮锯,鎯头,划规,钢板尺,划针,卷圆机,套丝板,钢卷尺,剪板机,水平尺。
4.操作工艺:4.1.穿越人防密闭墙的风管均必须采取防护密闭措施,不得预留孔洞后安装,配合土建按图直接在密闭墙内浇注密闭套管,严禁遗漏和事后剔凿,穿越防护区内墙的风管应积极配合土建准确的预留孔洞。
4.2.人防测压管选用DN15镀锌管制作,预埋在防护密闭门外的通道内,测压管穿越人防地下室顶板处加一道直径60mm,δ,3mm厚钢板密闭环,双面焊接。
测压管安装时,两段丝扣应用管箍保护,以保证丝扣完好,方便于以后施工工序。
4.3.人防测压管室外端应预留150,150铁盒,内部塞满填料并做好标记,以防止拆模后找位置困难,造成大面积剔凿。
4.4.人防测压管室内端预留50×50×100沥青木砖四个,用于安装减压装置,具体尺寸参见《防空地下室通用图集》FT-121。
4.5.密闭套管长度为:密闭墙厚度+200mm,密闭盘钢板厚度δ=5mm,密闭盘宽度3cm,密闭盘必须进行双面焊接,密闭盘置于套管正中位置。

浅谈人防工程防护密闭套管预埋施工本文对人防工程防护密闭套管、预埋管的材质以及加工制作要求进行深入探讨,并结合本人在人防工程中的施工经验对防护密闭套管的安装和通风预留管的施工工艺进行阐述和总结。
标签:防护密闭套管;密闭肋;预留;固定;封堵人防工程以前施工中很少碰到,近几年来人防工程越来越多,作为一名安装工程施工管理人员,人防在前期施工中主要是做好防护密闭套管的预留和通风预埋管的安装工作,防护密闭套管的制作和安装不同于普通套管,结合本人在工程施工过程中遇到问题以及个人总结的一些经验,与大家一起探讨。
什么是人防工程,人民防空工程(civil air defence works),简称人防工程,人民防空工程也叫人防工事,是指为保障战时人员与物资掩蔽、人民防空指挥、医疗救护而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室。
人防工程是防备敌人突然袭击,有效地掩蔽人员和物资,保存战争潜力的重要设施;是坚持城镇战斗,长期支持反侵略战争直至胜利的工程保障。
鉴于人防工程的特殊性,其墙体也区别与普通墙体工程,如临空墙、防护隔墙、密闭隔墙等,墙体和底板均为混凝土浇筑工程,因此要求我们在进行安装工程之前需进行大量的预留预埋工作,套管预埋便是其中的显著代表,在此就本项施工内容进行探讨。
图纸是工程施工的最重要依据,人防工程也不例外,套管在选型制作之前要认真仔细研究图纸,特别注意图纸中套管注释,有些时候图纸上是没有节点大样图的,要根据注释翻阅图集,切忌不要凭经验确定套管类型,人防工程的防护密闭套管与普通工程套管形式是不同的,主要分为电气防护密闭套管、给排水防护密闭套管、通风预留埋管,本文针对此三项内容展开。
1.电气预留防护密闭套管主要分为A型、B型、C型、D型、E型5种类型,采用壁厚不小于2.5mm的热镀锌钢管制作,密闭肋为3~10mm厚的热镀锌钢板,在制作过程中如破坏镀锌层,需进行二次镀锌处理。
2.给排水预留防护密闭套管安装分为A型、B型、C型、D型、E型、F型六种类型,钢管采用3.5~8mm厚Q235-A型,翼环采用Q235-A型10~12mm 厚制作,连接处焊缝根据套管规格型号不同为4~8mm。
人防密闭套管采用刚性连接。

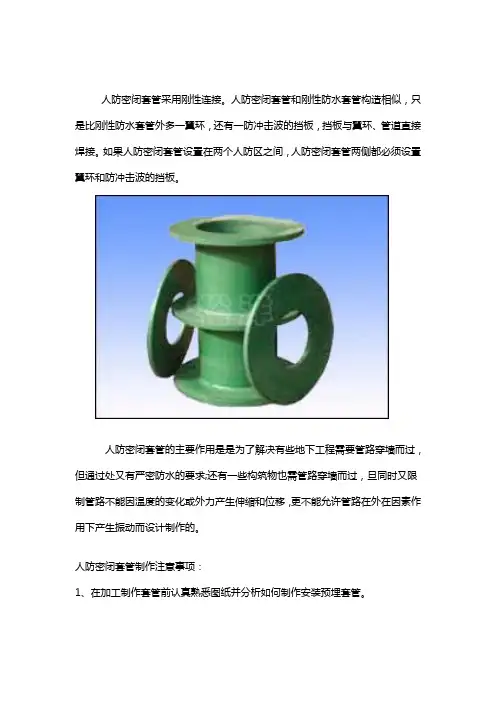

人防密闭套管和刚性防水套管构造相似,只是比刚性防水套管外多一翼环,还有一防冲击波的挡板,挡板与翼环、管道直接焊接。
如果人防密闭套管设置在两个人防区之间,人防密闭套管两侧都必须设置翼环和防冲击波的挡板。
人防密闭套管的主要作用是是为了解决有些地下工程需要管路穿墙而过,但通过处又有严密防水的要求;还有一些构筑物也需管路穿墙而过,旦同时又限制管路不能因温度的变化或外力产生伸缩和位移,更不能允许管路在外在因素作用下产生振动而设计制作的。
人防密闭套管制作注意事项:
1、在加工制作套管前认真熟悉图纸并分析如何制作安装预埋套管。
2、根据建筑平面图,结构管面图以及建筑立面图,来确定弘盛套管的长度。
再根据给排水平面图和大样图,并参照标准图集来制作。
3、给排水套管在制作时应注意,安装后应管口与墙、梁、柱完成面相平。
4、在制作人防密闭套管时,翼环和套管厚度应符合规范要求,防水套管的翼环两边应双面满焊,且焊缝饱满,平整,光滑,无夹渣,无气泡,无裂纹等现象。
焊好后,把焊渣清理干净,再刷两遍以上的防锈漆。
在安装时,套管两端应用钢筋三方以上夹紧固定牢固,并不得歪斜。
5、密闭肋一为固定防松动,与砼更好的结合在一起;二为战时防毒气沿管壁或套管壁渗入防护区,所以密闭肋的材质,厚度,高度都有规范要求。
6、人防要求是防水等级是一级,民用的一般是二级或者三级了,既然有了等级,材料可能一样也可能不一样了,但是一级防水是比二级防水多一层,二级又比三级多一道了。
施工方法还是一样的。

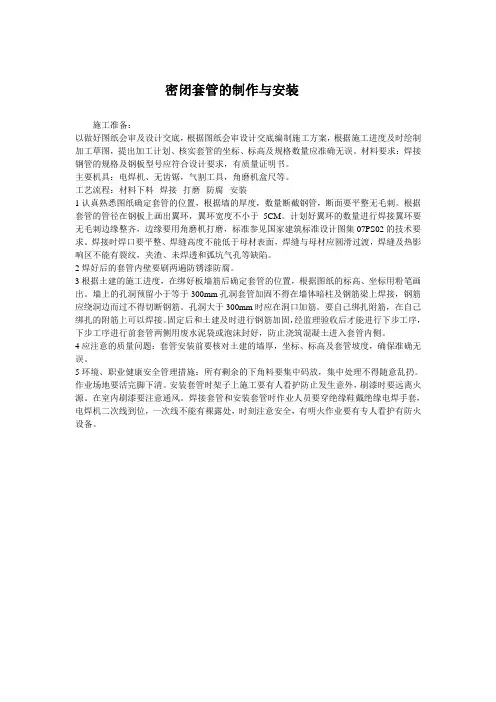

密闭套管的制作与安装施工准备:以做好图纸会审及设计交底,根据图纸会审设计交底编制施工方案,根据施工进度及时绘制加工草图,提出加工计划、核实套管的坐标、标高及规格数量应准确无误。
材料要求:焊接钢管的规格及钢板型号应符合设计要求,有质量证明书。
主要机具:电焊机、无齿锯,气割工具,角磨机盒尺等。
工艺流程:材料下料--焊接--打磨--防腐--安装1认真熟悉图纸确定套管的位置,根据墙的厚度,数量断截钢管,断面要平整无毛刺。
根据套管的管径在钢板上画出翼环,翼环宽度不小于5CM。
计划好翼环的数量进行焊接翼环要无毛刺边缘整齐,边缘要用角磨机打磨,标准参见国家建筑标准设计图集07PS02的技术要求。
焊接时焊口要平整、焊缝高度不能低于母材表面,焊缝与母材应圆滑过渡,焊缝及热影响区不能有裂纹,夹渣、未焊透和弧坑气孔等缺陷。
2焊好后的套管内壁要刷两遍防锈漆防腐。
3根据土建的施工进度,在绑好板墙筋后确定套管的位置,根据图纸的标高、坐标用粉笔画出。
墙上的孔洞预留小于等于300mm孔洞套管加固不得在墙体暗柱及钢筋梁上焊接,钢筋应绕洞边而过不得切断钢筋。
孔洞大于300mm时应在洞口加筋。
要自己绑扎附筋,在自己绑扎的附筋上可以焊接。
固定后和土建及时进行钢筋加固,经监理验收后才能进行下步工序,下步工序进行前套管两侧用废水泥袋或泡沫封好,防止浇筑混凝土进入套管内侧。
4应注意的质量问题:套管安装前要核对土建的墙厚,坐标、标高及套管坡度,确保准确无误。
5环境、职业健康安全管理措施:所有剩余的下角料要集中码放,集中处理不得随意乱扔。
作业场地要活完脚下清。
安装套管时架子上施工要有人看护防止发生意外,刷漆时要远离火源。
在室内刷漆要注意通风。
焊接套管和安装套管时作业人员要穿绝缘鞋戴绝缘电焊手套,电焊机二次线到位,一次线不能有裸露处,时刻注意安全,有明火作业要有专人看护有防火设备。
人防工程电气安装方案人防工程电气安装方案主要包括以下几个方面:1. 电气设计人防工程的电气设计需要根据工程的用途和规模,确定合适的电气方案。
一般情况下,人防工程的电气设计需要考虑以下几个方面:电源选择、配电方式、电气设备、照明系统、防雷接地等。
1.1 电源选择人防工程的电源选择需要根据工程的用途和规模,选择合适的电源类型。
一般情况下,人防工程的电源可以选择市电、自备发电机组、应急电源等。
1.2 配电方式人防工程的配电方式需要根据工程的用途和规模,选择合适的配电方式。
一般情况下,人防工程的配电方式可以选择放射式、链式、树式等。
1.3 设备人防工程的电气设备选择需要根据工程的用途和规模,选择合适的电气设备。
一般情况下,人防工程的电气设备可以选择高低压开关柜、变压器、断路器、接触器、继电器等。
1.4 照明系统人防工程的照明系统需要根据工程的用途和规模,选择合适的照明系统。
一般情况下,人防照明系统可以选择疏散照明、应急照明、正常照明等。
1.5 防雷接地人防工程的防雷接地需要根据工程的用途和规模,选择合适的防雷接地方式。
一般情况下,人防工程的防雷接地可以选择共用接地体、单独接地体、联合接地体等。
2. 电气安装人防工程的电气安装需要根据电气设计方案,进行合理的安装。
一般情况下,人防工程的电气安装需要考虑以下几个方面:电气设备的安装、电气管道的安装、电气接线的安装、防雷接地的安装等。
2.1 电气设备的安装人防工程的电气设备安装需要根据电气设计方案,进行合理的安装。
一般情况下,电气设备的安装需要考虑设备的定位、高度、倾斜度等因素。
2.2 电气管道的安装人防工程的电气管道安装需要根据电气设计方案,进行合理的安装。
一般情况下,电气管道安装需要考虑管道的类型、尺寸、位置等因素。
2.3 电气接线的安装人防工程的电气接线安装需要根据电气设计方案,进行合理的安装。
一般情况下,电气接线安装需要考虑接线的类型、位置、长度等因素。
更多同类供应信息人防1、密闭填料可根据实际情况选用环氧树脂、密闭防火胶泥、白布带粘聚醋酸乙烯根填入、油麻缠绕封堵。
2、平时不封堵,在战时转换期内进行封堵。
3、核4级、核4B级、核5级、常5级人防工程的电气管线采用明管敷设时,在受冲击波方向(防护密闭门或临战封堵外侧)应设置抗力片防护。
4、核6级、核6B级、常6级人防工程的电气管线不需设置抗力片。
5、在防护密闭门或临战封堵外侧受冲击波方向,接线盒应采用防护盖板,盖板厚度应为≥3mm的热镀锌钢板。
6、接线盒应选用热镀锌钢板,厚度≥3mm。
密闭套管说明:1.穿管处混凝土墙厚应不小于200,否则应使墙壁一边或两边加厚。
加厚部分的直径至少为D4+200。
2.钢管和挡圈焊接后经镀锌处理,再施行与套管安装。
全部施行安装后再施行挡板和固定法兰焊接。
3.焊工采用手工电弧焊,焊条型号为E4303。
防水套管主要的作用“保护管道不被破坏”管道穿铁道、过马路、走接到等处,为防止管道受荷载被压坏,而在管道外部设置保护性套管,如:大口径混凝土管道,大口径钢管等避免外力(荷载)直接作用在管道外壁上,造成管道破损,而采取措施;塑料类管材穿越楼板也同样需要保护。
比如上述大家关于u-pvc排水塑料管加套管的做法,就是防止管道根部受外力破坏的一种保护性措施。
(塑料类管材最怕从根部破坏,因为,维修很困难)。
同理,对于塑料类给水管材,在楼板上加设套管,不仅考虑施工、或维修,更有保护根部不被破坏的作用。
大家知道,塑料类给水管材的套管,不一定要穿过楼板,但,在楼板上的高度有明确的要求,目的就在于此。
(可见规程内容、有详解)。
管道穿越基础墙体,多见混凝土剪力墙,也要安装套管,保护管道——当建筑物发生沉降时,通过管道和套管间的缝隙,以祢补管道随建筑物沉降的差值,减低建筑物对管道的压力。
管道穿三缝(伸缩缝、沉降缝、防震缝)时,为保证管道不被建筑物三缝两侧的不均于沉降而折断、或扭曲等,通常,也要设套管。
一、密闭穿墙短管的制作及安装1、当管道穿越防护密闭隔墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管.2、密闭翼环应采用厚度大于3mm的钢板制作。
钢板应平整,翼高宜为30—50mm。
密闭翼环与密闭穿墙短管的结合部位应满焊。
3、密闭翼环应位于墙体厚度的中间,并应于周围结构钢筋焊牢。
密闭穿墙短管的轴线应于所在墙面垂直,平整。
4、密闭穿墙短管两端伸出墙面的长度,应符合下列规定:(1)、电缆、电线穿墙短管宜为30—50mm;(2)、给水排水穿墙短管应大于40mm;(3)、通风穿墙短管应大于100mm。
5、密闭穿墙短管作套管时,应符合下列规定:(1)、在套管和管道之间应用密闭材料填充密实,并应在管口两端进行密闭处理。
填充长度度应为管径的3-5倍,且不得小于100mm;(2)、管道在套管内不得有接口;(3)套管内径应比管道外径大30-40mm。
6、密闭穿墙短管应在朝向核爆冲击波端加装防护抗力片,抗力片宜采用厚度大于6mm的钢板制作。
抗力片上槽口宽度应与所穿越的管线外径相同,两块抗力片的槽口必须对插。
7、当同一处由多条管线需作穿墙密闭处理时,可在密闭窗墙短管两端各焊上一块密闭翼环.两块密闭翼环均应与所在墙体的钢筋焊牢,且不得露出墙面。
8、给水管、压力排水管、电缆电线等密闭穿墙短管,应采用壁厚大于3mm的钢管。
9、通风管的密闭穿墙短管,应采用厚2-3mm的钢板焊接制作,其焊缝应饱满、均匀、严密。
二、通风管道与附件的制作安装1、在第一道密闭阀门至工程口部的管道与配件,应采用厚2—3mm的钢板焊接制作,其焊缝应饱满、均匀、严密。
2、染毒区的通风管道应采用焊接连接。
通风管道与密闭阀门应采用带密闭槽的法兰连接,其接触应平整;法兰垫圈应采用整圈无接口橡胶密封圈。
3、主体工程内通风管与配件的钢板厚度应符合设计要求.当设计无具体要求时,钢板厚度应大于0.75mm.4、工程测压管在防护密闭门外的一端应设有往下的弯头,另一端宜设在通风机房或控制室,并应安装球阀。
房屋建筑工程电气线盒与套管在二次结构内安装施工工法房屋建筑工程电气线盒与套管在二次结构内安装施工工法一、前言随着现代建筑技术的不断发展,电气线盒与套管的安装施工工法也日趋完善。
本文将介绍一种在房屋建筑二次结构内安装电气线盒与套管的施工工法。
通过对该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析的详细介绍,旨在帮助读者深入了解并应用该工法。
二、工法特点该工法的特点在于将电气线盒与套管的安装工作放在房屋建筑的二次结构阶段进行,以便更好地嵌入墙体和楼板结构中,提高施工效率和质量。
该工法可以减少在施工现场进行电气线盒与套管安装的时间和工序,从而节约施工成本和劳动力资源。
三、适应范围该工法适用于各类房屋建筑的二次结构施工阶段。
无论是住宅的墙体和楼板结构,还是商业建筑、办公楼等各种建筑类型,都可以采用该工法进行电气线盒与套管的安装。
四、工艺原理该工法的关键是在二次结构施工阶段预留出适当的空间来安装电气线盒与套管。
在施工前,应根据实际需要进行合理的设计规划,确定电气线盒与套管的位置、数量和布局。
在施工时,应根据实际情况进行具体操作。
五、施工工艺在施工过程中,需要注意以下几个阶段的具体操作:1. 准备阶段:包括确定电气线盒与套管的位置和布局,准备所需的材料和机具设备。
2. 套管安装阶段:按照设计要求,在墙体和楼板结构的预留孔中安装套管,并与电气线盒连接。
3. 线盒安装阶段:将电气线盒放置在套管中,并与套管固定连接。
4. 验收与测试阶段:对安装完成的电气线盒与套管进行验收和测试,确保其质量和功能达到设计要求。
六、劳动组织施工过程中应合理组织施工人员的工作,确保各个工序的顺利进行。
根据施工计划和实际情况,合理分配劳动力资源,确保施工进度和质量。
七、机具设备施工过程中需要使用的机具设备包括钻孔机、焊接设备、线盒固定工具等。
这些设备应具备适合施工工艺的特点和性能,以提高施工效率和质量。
八、质量控制为了保证施工过程中的质量,应进行质量控制。
注:本记录一式两份,一份交接受交底人,一份存档。
工程名称太仓万达广场北区工程施工单位中建二局安装工程有限公司
交底部位4#5#6#楼及地下室相应部位工序名称地下室人防工程电气防护密闭穿管交底提要:
防护密闭穿管、密闭穿管、密闭肋、抗力片、人防管线穿围护墙、电缆桥架穿越人防围护墙交底内容:附图1
技术负责人交底人接受交底人
工程名称太仓万达广场北区工程施工单位中建二局安装工程有限公司
交底部位4#5#6#楼及地下室相应部位工序名称地下室人防工程电气防护密闭穿管交底提要:
防护密闭穿管、密闭穿管、密闭肋、抗力片、人防管线穿围护墙、电缆桥架穿越人防围护墙交底内容:附图2
技术负责人交底人接受交底人
