500kV架空输电线路张力架线施工技术探析
- 格式:pdf
- 大小:260.78 KB
- 文档页数:2

500kV架空输电线路张力架线施工技术分析杨凯钧发表时间:2018-08-09T11:37:40.783Z 来源:《基层建设》2018年第17期作者:杨凯钧谢军[导读] 摘要:在对我国的输电线路进行参考之后,我们可以发现电压大小一般是位于100-500kV之间。
浙江省送变电工程有限公司浙江省杭州市 310016 摘要:在对我国的输电线路进行参考之后,我们可以发现电压大小一般是位于100-500kV之间。
在本文中,我们主要谈论了输电线路在实际的施工过程中所遇到的一些问题,并且讨论了在张力架线的施工技术方面有关质量方面的控制,其目的是为了给高压输电线路在实际的施工过程中提出一些可供参考的建议。
关键词:500kV;输电线路;张力架线;质量控制 1.概述对于我们国家而言,煤炭资源主要是分布在西部地区以及北部地区,而水能资源主要是分布在西南地区,因此这就使得东部地区的一次能源相对比较匮乏,用电负荷比较紧张,因此目前我国正在大力发展“西电东送”战略。
为了能将电能输送过去,需要大量架设电线,而且电压等级相对来说是非常高的,这种远距离输送电源对于导线的质量控制要求很高,因此架空输电线路的张力架线显得非常重要。
在本文中,我们主要分析了输电线路在实际的施工过程中所遇到的一些问题,并且讨论了在张力架线的施工技术方面的有关质量方面的控制,其目的是为了给高压输电线路在实际的施工过程中提出一些可供参考的建议。
2.500kV架空输电线张力架线施工技术方面的质量控制方法 2.1.500kV架空输电线张力架线施工过程中需要注意的一些事项 2.1.1.张力放线段的划分原则一般来说,选择的牵引绳的数量多少、导线的磨损程度以及当地的地形情况都会对导线的展放流程起到非常重要的作用,因此如何更加科学有效地选择出放线的流程段是非常重要的。
一般在选择张力放线段的时候通常要考虑以下几个方面:(1)张力放线段的长度一般会控制在5-8公里,这样就可以容下足够的放线滑车的路线长度,一般数量为15个,如果在选择牵张场地的时候存在一定的困难,此时在放线段所放置的放线轮滑的数目不应该超过20个。
探究500kV架空输电线路张力架线施工技术在进行500kV高压架空电线输电过程的施工中,输电线路的条件、输电线路放线的质量以及在施工过程中和紧线施工中的难易问题和输电线路施工的合理性等因素都会影响架线区域内的输电线路的长短。
要严格的按照实际情况来对区域的施工进行施工划分,并及时对施工过程中出现的问题进行修改和处理,在施工过程中要严格考虑施工时出现的影响因素,对经济技术进行比较后按区域进行合理的划分。
在对高压输电线路架线的施工过程中要设立相关的牵引场和张力场的放线施工,牵引场和张力场要满足对施工现场地形和场地面积的需求,在满足现场施工条件下相邻的直线塔之间进行轮临锚。
1.2导引绳系、牵引绳和地线的展放①在施工的过程中,可在空中通过线路展放的方式进行展线,利用直升飞机或者热气球等。
根据飞行器对施工路段进行开放式的划分,在利用人工手段将位于塔顶上的初导转移到放线滑车里面,然后再连接好每个环节,确保施工过程的连通性,还可以采用地面铺放的方法,在树木和建筑群等高压电线较少的区域内进行放线,将成轴的导引线分散在施工的每个地点,然后利用人工操作的方法将成轴的导引线分散的铺开最后将其放在放线的滑车里,在指定位置上进行导引线的收卷工作,从而保证在施工过程中加固引导线上升到新的高度,在锚绳的后面进行下个程序工作的转交。
②逐级牵放引导绳方法进行施工,用初导牵放的二导对三导进行牵放工作,以此来进行别的步骤,用牵放的方法牵放出在施工过程中所需要的引导线使用的规格型号,最后在按照每个条数进行牵放工作,将引导线进行组合并且应用到实际施工中。
③架空地线展放。
关于500kV高压输电线路架空线路的绽放工作,一般在张力放线的工作中都是用引导线来完成,在进行架空地线的牵放工作中根据实际的操作情况,可以利用大小不同型号的牵引机和张力机来进行施工操作。
OPGW(光纤复合架空地线)放线的区段长度和实际的长度必须是一样的。
在OPWG进行张力展放的操作过程中,要按照实际的情况对张力机进行选择,同时还要按照实际的情况结合相关的技术规范标准来进行施工要求,但是OPWG的额包络角放置在放线轮滑车里的最佳的温度是≤60℃。
500kV架空输电线路张力架线施工技术探析摘要:为保证架线质量,需要根据工程具体条件和施工资源条件设计选择张力架线施工工艺流程、施工机械、施工组织及操作方法等。
本文就500kV架空输电线路张力架线施工工艺进行详细的阐述。
关键词:500kV;架空输电线路;张力架线;施工工艺引言随着社会的不断发展,社会用电需求量越来越大,这就要求通过建设更多的输电线路进行电力传输,以满足社会用电的需求。
输电线路作为一种电力、电能传输的基础设施,对我国社会经济建设具有重要的意义。
尤其是对500kV、1000kV等电压等级较高的输电线路来说,在整个电网的运行中发挥着非常重要的作用。
张力架线施工技术是一种500kV架空输电线路建设的常用技术,其能有效提高输电线路运行的稳定性。
1 500kV架空输电线路张力放线施工技术1.1施工区段的划分在500kV架空输电线路张力放线施工中,对架线区段长度影响的因素主要包括线路条件、放线质量及放线施工、紧线施工的难度与合理性等。
在划分施工区段的过程中,必须要严格根据实际的工程条件,并对多种影响因素进行综合考虑,在分析与比较经济技术后进行区段的合理划分。
在放线施工中,以设立牵引场与张力场,但必须要满足以下条件:(1)牵引机、张力机可运到现场;(2)场地面积、地形可以满足施工的具体要求;(3)对于相邻的直线塔可做过轮临锚,但必须满足具体的设计与施工要求。
1.2导引绳系、牵引绳及地线展放1.2.1初导展放程序和方法1)空中展放利用直升机、飞艇、热气球、动力伞、航模或其他展放,或用发射方法展放,称为空中展放法。
按飞行器或发射器能力将线路分成展放段展放,将初导逐基落到塔的顶部,人工将初导挪移并过渡到需用相的放线滑车内,将各段相连接,使其在施工段内贯通相连。
此法主要适用于对环境有影响及受障碍物限制的场合(如树木、农作物及跨越物较多的地方)。
2)地面铺放人工沿线路铺放,称为地面铺放法。
将成轴导引绳尽可能分散地运到施工段沿线指定地点,人工将成轴导引绳铺放开来,逐塔穿过放线滑车,与邻段导引绳相连,在牵引场或张力场或其他指定位置将导引绳锚住,在张力场或牵引场或其他另一指定位置收卷导引绳,使导引绳升空至一定高度,锚绳,移交给下道工序。

探究500kV架空输电线路张力架线的施工质量控制摘要:随着,社会经济的快速发展,输电线路建设的重要性日益凸显。
尤其是对于当前主流的500kV架空输电线路中,如何提高张力放线施工质量成为我们研究的重点。
本文从500kV架空输电线路张力放线施工过程中的施工技术以及施工管理两方面,对如何提高其施工质量进行了论证,重点指出了绳或者线跳槽的问题、牵引板翻转及线与线、线与绳相磨、子导线相互缠绕的问题,并提出了相应的解决措施,同时对施工管理方面进行了简单的探讨,以期为高压架空输电线路的施工技术、施工质量、施工安全等提供参考意见。
关键词:500kV;架空输电线路;张力架线;施工质量控制一、施工技术方面需要注意的问题及质量控制措施(一)绳或者线跳槽的问题的控制措施500kV架空输电线路张力放线过程中最容易发生的绳或者线跳槽的地方主要是在转角塔、直接塔以及同相的双瓷瓶串之间。
当我们在施工时,发现在转角塔处发生绳或线跳槽问题时,首先要确定滑车的悬挂方式是否符合相关的规定,如果采用双滑车模式,我们需要用角钢将其串联在一起,如果是采用单根调节绳模式,这时我们就要采取措施保证放线滑车均衡受力;其次,放置牵引板时要注意保证其放置的角度要与放线滑车的角度保持相同,在放置牵引板时,要保证牵张机处在停止状态,防止人员受到伤害,我们使用绳索将平衡锤固定在滑车上,并保证其处于悬空状态,这时候我们在启动滑车,使得牵引板及平衡锤顺利穿越滑车,在取下绳索后继续进行下一步操作;需要注意的是,在刚开始进行放线作业时,线缆的受力较小,很容易发生跳槽现象,这时候我们要及时的进行停机检查,及时排除故障。
当我们发现在直接塔上发生跳槽问题时,我们要第一时间进行停机操作,以防绳索卡死现象的发生,然后,我们要用钩子等专用的工具将跳槽的线缆进行复位;但是,当发现线缆被卡死了,这时我们可以将放线滑车进行倒车操作,放松线缆之间的张力,然后再采取措施将跳槽的绳或线提起、复位。

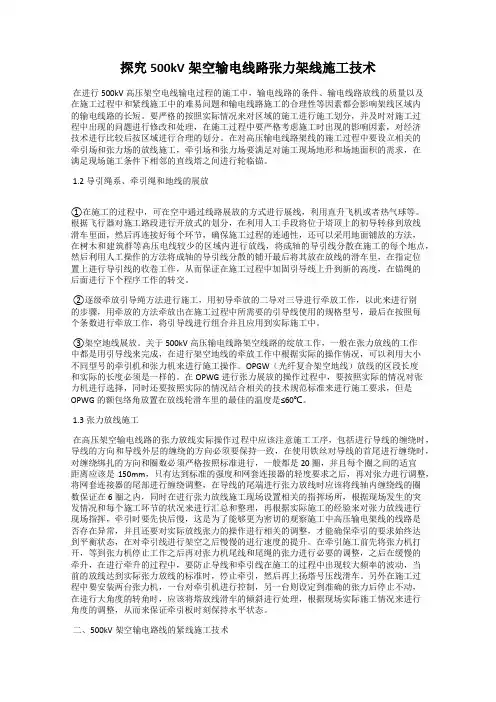

分析500kV架空输电线路张力架线施工技术张威摘要:本文主要是分析500kV架空输电线路张力架线施工技术相关内容,以期辅助相关的课题研究。
关键词:500kV;架空输电线路;张力架线;施工技术1、500kV架空输电线路张力放线施工技术1.1施工区段划分对于500kV架空输电线路而言,在张力放线施工阶段需要做的第一步就是划分施工区段。
在这个过程中需要考虑的因素是多方面的。
其中最为关键的因素主要有:施工线路的地理环境、防线质量优劣、施工过程的难易程度及其合理性等。
在该阶段,务必综合考虑上述的多方面因素,同时考虑技术性、经济性,进行施工区段划分。
在实施架空输电线路张力放线施工时,需要建立牵引场与张力场,因此在施工过程中下属条件需要满足:1)可以将牵引机和张力机顺利输送到施工指定位置。
2)施工场地的地形条件和场地区域环境能够达到相关施工标准要求。
3)相邻直线塔可以做过轮临锚,但前提条件是需要达到相关设计、施工标准。
1.2导引绳系、牵引绳及地线展放方法1)初导展放。
进行初导展放的过程中,可以通过热气球或者直升机等工具实施空中展放。
考虑飞行器工具的性能把整个施工线路进行分段,然后在进行分段施工。
将初导逐基落在塔顶,然后通过人工操作的手段把初导转移至放线滑车中,最后把各段进行连接,这样可以确保整个施工的连贯性。
对于一些障碍物不多、比较空旷的地段,如基本没有高的建筑物或者树木等,可以不采用飞行器辅助操作,直接在地面上进行铺放。
将成轴导引绳分别放置在对应的施工段位置,通过人工操作将轴导引绳铺开,然后逐塔放线滑车,连接好临近导引绳,最后将导引绳锚住同时在规定的地点收卷导引绳。
通过这样的方式来确保导引绳的高度能够达到设计要求。
完成上述工作后可以进入后续的工作。
2)中间级导引绳展放。
①导引绳需要按照次序进行逐级牵放。
简而言之,利用初导牵放二导、二导牵放三导,以此类推,通过这样的施工方法可以保证施工质量,使之满足有关要求。
500kV架空输电线路张力架线的施工质量控制分析发布时间:2021-05-28T03:40:33.868Z 来源:《电力设备》2021年第2期作者:李睿[导读] 其张力架线施工质量直接影响着线路运行的稳定性以及可靠性,对于500kV的架空输电线路而言更是如此。
(身份证号:45030219850712****)摘要:在我国电力系统中,输电线路一般分为架空输电线路和电缆输电线路,而根据电压等级又可分为高压、超高压以及特高压输电线路,结合当前我国架空输电线路实际情况,本文围绕500kV架空输电线路张力架线的施工质量控制展开分析,从施工技术质量控制以及施工管理质量控制两个方面进行了详细探讨,以期能够为相关施工工程提供有效参考。
关键词:500kV;架空输电线路;张力架线;施工质量引言随着当前我国社会、经济以及科学技术水平的不断发展,电力资源在其中扮演着越来越重要的角色,电力系统运行的安全性以及稳定性直接影响着人们的工作和生活。
架空输电线路作为电力系统中的重要部分,其张力架线施工质量直接影响着线路运行的稳定性以及可靠性,对于500kV的架空输电线路而言更是如此。
一、架空输电线路张力架线施工技术质量控制(一)张力放线段划分张力放线段的划分是架空输电线路张力架线施工过程中的重要环节,也是基础环节,直接影响着施工的质量和效果。
在实际施工过程中,导线展放流程会受到诸多因素影响,例如牵引绳数量、地形条件等,因此为确保张力架线施工质量,需要在进行放线流程段选择的过程中注意以下几个要点。
第一,为确保放线滑车的路线长度科学合理,满足实际施工需求,张力放线段的长度范围应保持在3km到5km之间,另外,在进行张力放线段划分的过程中,还需要结合实际现场施工情况,合理设置滑轮数量,若在选择牵张场地的过程中,存在一些问题,那么就需要将放线段内的滑轮数量控制在20以下,因为导线通过放线滑车越多,受损伤的程度就越大。
第二,为进一步控制施工质量,在实际确定放线段的过程中,需要尽可能地将直线压接管数量控制在较小的范围之内,因此在实际施工过程中,应该尽量使得放线流程段与线盘中导线的长度呈现出一定倍数关系。

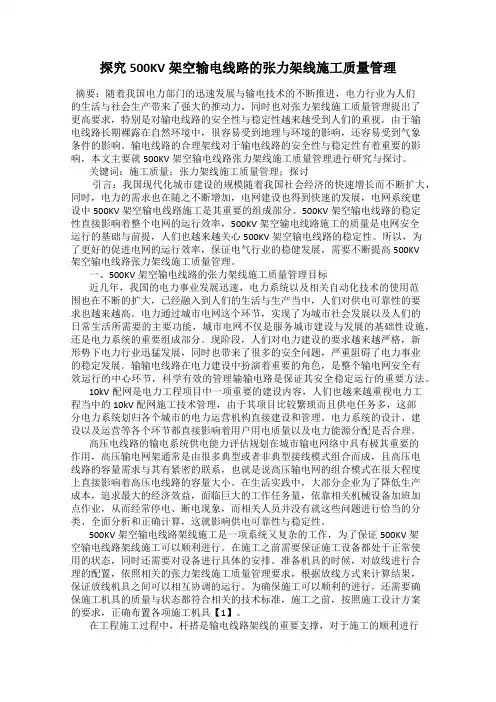

探究500KV架空输电线路的张力架线施工质量管理摘要:随着我国电力部门的迅速发展与输电技术的不断推进,电力行业为人们的生活与社会生产带来了强大的推动力,同时也对张力架线施工质量管理提出了更高要求,特别是对输电线路的安全性与稳定性越来越受到人们的重视,由于输电线路长期裸露在自然环境中,很容易受到地理与环境的影响,还容易受到气象条件的影响。
输电线路的合理架线对于输电线路的安全性与稳定性有着重要的影响,本文主要就500KV架空输电线路张力架线施工质量管理进行研究与探讨。
关键词:施工质量;张力架线施工质量管理;探讨引言:我国现代化城市建设的规模随着我国社会经济的快速增长而不断扩大,同时,电力的需求也在随之不断增加,电网建设也得到快速的发展,电网系统建设中500KV架空输电线路施工是其重要的组成部分。
500KV架空输电线路的稳定性直接影响着整个电网的运行效率,500KV架空输电线路施工的质量是电网安全运行的基础与前提,人们也越来越关心500KV架空输电线路的稳定性。
所以,为了更好的促进电网的运行效率,保证电气行业的稳健发展,需要不断提高500KV架空输电线路张力架线施工质量管理。
一、500KV架空输电线路的张力架线施工质量管理目标近几年,我国的电力事业发展迅速,电力系统以及相关自动化技术的使用范围也在不断的扩大,已经融入到人们的生活与生产当中,人们对供电可靠性的要求也越来越高。
电力通过城市电网这个环节,实现了为城市社会发展以及人们的日常生活所需要的主要功能,城市电网不仅是服务城市建设与发展的基础性设施,还是电力系统的重要组成部分。
现阶段,人们对电力建设的要求越来越严格,新形势下电力行业迅猛发展,同时也带来了很多的安全问题,严重阻碍了电力事业的稳定发展。
输输电线路在电力建设中扮演着重要的角色,是整个输电网安全有效运行的中心环节,科学有效的管理输输电路是保证其安全稳定运行的重要方法。
10kV配网是电力工程项目中一项重要的建设内容,人们也越来越重视电力工程当中的10kV配网施工技术管理,由于其项目比较繁琐而且供电任务多,这部分电力系统划归各个城市的电力运营机构直接建设和管理。

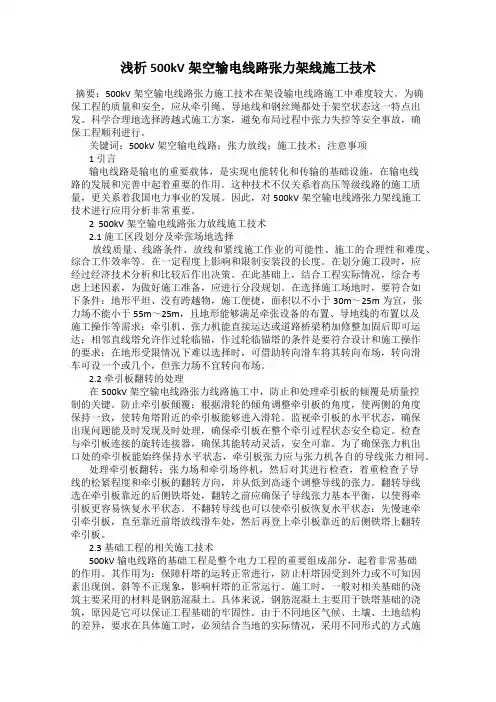

浅析500kV架空输电线路张力架线施工质量控制摘要:500kV架线输电线路工程属于当前电力工程建设中的重要施工内容,对于电力领域的建设发展具有积极的影响。
如今,500kV架线输电线路工程的建设力度逐渐加大,其施工质量也越来越受到业内人士的关注,为了实现对其施工质量的控制,就必须要加强对其施工技术的研究。
基于此,文章将对500kV架线输电线路工程张力架线施工质量控制方面展开讨论,以期为类似工程实践提供参考。
关键词:500kV;输电线路;张力架线;质量管理引言:电力的供应质量与安全性关系着人民群众的切身利益,在现代社会中,电力需求急剧增加,为满足电力供应需求,加大电力工程的建设至关重要。
在高压输电线路工程中,张力架线技术属于一项常见的施工技术,该项技术的应用可以有效的提升输电线路的施工质量,并且这项技术已经被广泛的运用到了500kV架线输电线路工程当中,为此,有必要对其施工质量控制问题展开深入研究。
一、500KV架空输电线路张力架线在技术方面的质量控制1、绳或线跳槽的处理同相串联的双瓷瓶发生碰撞、转角塔以及直接塔发生绳或线跳槽是500kV架空输电路张力架线施工中最常见的技术问题。
为了防止同相串联的双瓷瓶发生碰撞,应确保两串瓷瓶之间保持一定的距离,比如在悬挂瓷瓶时用铁丝进行提吊。
碰撞发生后,应迅速查明原因,并在安装附件时更换碰坏的瓷瓶。
转角塔发生绳或线跳槽时应首先确定放线滑车的悬挂方式是否正确,双滑车要用角钢连在一起,并确保两滑车受力均衡和降速度一致。
其次是根据滑车的倾斜角来调整牵引板的倾斜角,使两者的倾斜角保持一致,以便牵引板顺利进入放线滑车。
牵张机要在牵引板进入放线滑车之前停止运行,把麻绳的一端拉到横担上,另一端绑在平衡锤的尾部,在收紧麻绳继续牵引时应确保平衡锤处于悬空的状态。
平衡锤和牵引板穿过放线滑车后,应在解下麻绳继续放线操作。
由于张力很小,牵引绳和导线的出线或进线方向和位置均不易掌控,容易出现张力轮槽口的导线或牵引轮槽口的牵引绳跳槽的现象,应注意牵引绳和导线方向和位置的控制。
500kV架空输电线路张力架线的施工质量控制措施探究摘要:500kV架空输电线路是我国电网的重要构成部分,在保证电能的安全、稳定输送上发挥重要作用,因此,加强500kV架空输电线路各环节施工管理,保证施工质量具有重要的现实意义。
张力架线是500kV架空输电线路施工的关键一环,要求施工单位提高认识,结合以往工作经验及施工具体情况,及时采取有效的质量控制措施,确保施工工作保质保量的完成。
关键词:500kV 架空输电线路张力架线质量控制500kV架空输电线路张力架线施工内容专业、参与人员及影响因素较多,如出现质量问题,会给电能的安全输送造成较大影响,甚至引发安全事故,因此,施工单位应提高认识,做好施工工作合理部署,制定详细的施工计划,积极采取针对性施工质量管理措施,保证施工任务安全、顺利完成。
一、做好充分的张力架线准备工作500kV架空输电线路张力架线施工内容多,技术要求高,为保证张力架线工作的顺利完成,施工单位应做好架线区域调查,对张力架线工作有个整体的把握,尤其应做好充分的准备,具体应注重以下内容的落实:1.科学部署施工任务施工前施工单位应根据500kV架空输电线路施工内容,做好施工部署工作。
一方面,组织各部门施工负责人召开施工前的工作座谈会,讲解施工内容,张力架线施工规范等,提高各部门负责人认识,把握施工的重点与难点。
另一方面,明确各负责人职责,合理划分施工管理任务,确保各施工环节都有人负责管理。
另外,做好施工前各施工人员协调以及技术交底工作,保证施工人员严格按照规范要求及施工流程进行施工。
2.合理划分张力放线段合理划分张力放线段,不仅可提高施工效率,而且可避免意外的发生,保证施工任务的安全进行。
划分张力放线段时,施工单位应注意以下细节:一方面,张力放线段的长度一般在3~8km,且不能超过20个放线滑轮的长度,如条件不允许时需做好防护措施,避免导线受压损伤。
另一方面,施工中如导线跨域较为重要的设施或复杂地形时,应在牵引力满足要求的基础上,将施工段施工延长。
500kV架空输电线路张力架线施工技术探析
发表时间:2017-11-24T16:51:39.013Z 来源:《电力设备》2017年第19期作者:陈鹏程[导读] 摘要:为保证架线质量,需要根据工程具体条件和施工资源条件设计选择张力架线施工工艺流程、施工机械、施工组织及操作方法等。
(国网河北省电力公司检修分公司河北省石家庄市 050000)摘要:为保证架线质量,需要根据工程具体条件和施工资源条件设计选择张力架线施工工艺流程、施工机械、施工组织及操作方法等。
本文就500kV架空输电线路张力架线施工工艺进行详细的阐述。
关键词:500kV;架空输电线路;张力架线;施工工艺引言
随着社会的不断发展,社会用电需求量越来越大,这就要求通过建设更多的输电线路进行电力传输,以满足社会用电的需求。
输电线路作为一种电力、电能传输的基础设施,对我国社会经济建设具有重要的意义。
尤其是对500kV、1000kV等电压等级较高的输电线路来说,在整个电网的运行中发挥着非常重要的作用。
张力架线施工技术是一种500kV架空输电线路建设的常用技术,其能有效提高输电线路运行的稳定性。
1 500kV架空输电线路张力放线施工技术 1.1施工区段的划分
在500kV架空输电线路张力放线施工中,对架线区段长度影响的因素主要包括线路条件、放线质量及放线施工、紧线施工的难度与合理性等。
在划分施工区段的过程中,必须要严格根据实际的工程条件,并对多种影响因素进行综合考虑,在分析与比较经济技术后进行区段的合理划分。
在放线施工中,以设立牵引场与张力场,但必须要满足以下条件:(1)牵引机、张力机可运到现场;(2)场地面积、地形可以满足施工的具体要求;(3)对于相邻的直线塔可做过轮临锚,但必须满足具体的设计与施工要求。
1.2导引绳系、牵引绳及地线展放 1.
2.1初导展放程序和方法 1)空中展放利用直升机、飞艇、热气球、动力伞、航模或其他展放,或用发射方法展放,称为空中展放法。
按飞行器或发射器能力将线路分成展放段展放,将初导逐基落到塔的顶部,人工将初导挪移并过渡到需用相的放线滑车内,将各段相连接,使其在施工段内贯通相连。
此法主要适用于对环境有影响及受障碍物限制的场合(如树木、农作物及跨越物较多的地方)。
2)地面铺放人工沿线路铺放,称为地面铺放法。
将成轴导引绳尽可能分散地运到施工段沿线指定地点,人工将成轴导引绳铺放开来,逐塔穿过放线滑车,与邻段导引绳相连,在牵引场或张力场或其他指定位置将导引绳锚住,在张力场或牵引场或其他另一指定位置收卷导引绳,使导引绳升空至一定高度,锚绳,移交给下道工序。
1.2.2中间级导引绳的展放程序和方法要点
首先,逐级牵放导引绳。
通过初导牵放二导、二导牵放三导的方法,逐级牵放,以牵放出施工所需要的规格导引绳。
其次,逐条牵放导引绳。
最后是组合应用。
先采用空中展放法进行导引绳的牵放,并采用逐条牵放导引绳的方法牵放出多条导引绳,除了留下一根,将其余的导引绳转移到与其相对应的放线滑车中。
1.2.3牵引绳展放
用导引绳通过小牵引机和小张力机配合,带张力展放牵引绳,展放牵引绳的操作方法与导线张力放线相同,属于一牵一放线方式。
牵引绳与牵引绳的连接应使用能通过牵引机卷扬轮的抗弯连接器。
1.2.4架空地线展放 500kV输电线路的架空地线都是采用张力放线法进行。
通常都是用导引绳进行张力放线,并采用大牵引机与小张力机进行架空地线的牵放。
OPGW放线的区段长度必须和OPGW长度一致。
在进行张力展放OPGW的过程中,必须要采用专业的张力机,并严格按照相关的技术规范进行施工,其中,OPGW于放线滑车中的额包络角应在60°以下。
1.3张力放线施工
(1)当导线进行盘绕时,其盘绕的方向必须要和导线外层线的方向一致,在盘绕时应左进右出;(2)和导线相连的连接器尾部应采用铁丝进行盘绕绑扎,一般情况下,各道应绑扎20圈,且两道之间的距离应为150mm,以保证其连接强度满足网套连接器的强度要求,并利用旋转连接器将网套连接器连接在走板后边,通过进行尾部张力的调整,将尾线拉紧;(3)在进行张力放线时,导线尾线在线轴中的盘绕圈数应在6圈以上,且尾端要和线轴固定;(4)在张力场设置张力放线的指挥所,根据现场指挥指令张力放线作业;现场指挥必须要根据各个施工岗位的实际情况,在汇总与合理判断后才能发出作业指令;(5)在牵引时,应遵循先慢后快的牵引原则进行,即在开始时先进行慢速牵引,并密切观察施工段沿线,看是否出现异常;同时进行放线张力的调整,以保证牵引板处于水平状态,等到牵引绳与导线都架空之后,才能慢慢将牵引速度提速;(6)在牵引时可先将张力机打开,等张力机刹车后再将牵引机启动。
在停止施工作业时,应遵循先停牵引机、后停张力机的原则。
在放线时,必须要保证尾线、尾绳的尾部张力,并根据张力机的特性进行张力调整。
应逐渐、缓慢升高张力,以防导线和牵引绳之间出现较大幅度的波动;(7)当放线张力升高到标准高度时,应暂停牵引,并进行上扬塔号压线滑车的安装。
2 500kV架空输电线路紧线施工技术 2.1紧线工艺
张力放线结束后应尽快紧线。
宜以张力放线施工段作紧线段,以牵张场相邻的直线塔或耐张塔作紧线操作塔。
当放线段由多个耐张段组成时,根据施工需要,也可选择中间耐张塔作紧线操作塔。
紧线段跨多个耐张段时,应对各耐张段分别紧线,先紧与紧线操作塔最远的耐张段,再紧次远的耐张段,依此类推。
2.2弧垂的调整
(1)观测档的位置必须要分布均匀,而相邻的两个观测档不得超出3个以上的线档;(2)观测档必须要具备一定的代表性;(3)一般选择悬挂点高差较小或者距离较大的线档作为观测档;(4)应选对相邻线档监测范围比较大的塔号作为观测站。
2.3画印
当相同的耐张段弧垂调整完成之后,可在各直线塔与耐张塔上进行画印。
其中,直线塔与耐张塔的画印方法如下,采用垂球将横担挂孔中心投影到任何的一条子导线上,并采用直角三角板的直角边与导线紧贴,而另一个角边则以投影点进行对准,在各个子导线上画印,使各个印记点连接成直线并与导线垂直。
当直线转角塔进行单滑车悬挂时,应以放线滑车的滑轮顶点作为画印点,然后采用直角三角板于各个子导线上进行画印。
结束语
综上所述,500kV架空输电线路张力架线中跨越施工,必须要重视导线、导引绳、牵引绳等在放线时处于架空状态的特点,并合理选择有效的施工方案,以避免在放、紧线时发生张力失控等安全事故,以保证施工的安全进行
