工程实体质量情况说明
- 格式:doc
- 大小:13.50 KB
- 文档页数:2
JD—006 四川省工程质量监督报告工程名称:工程地址:监督机构:年月日四川省建设厅制一、工程概况:二、监理工作概况:1.根据工程项目的规模和特点成立了由等人监督组,并制定工程质量监督工作方案,明确监督抽查重点及部位,以保证监督工作的顺利实施。
2.根据《建设工程质量管理条例》,国家的法律、法规和工程强制性标准,对责任主体和有关机构履行质量责任的行为以及工程实体质量和工程竣工验收程序进行了监督检查。
3.实施质量监督起止时间年月日至年月日。
四川省建设厅制三、工程质量评价表四川省建设厅制四、监督结论及竣工验收备案建议四川省建设厅制JD—006填写说明一、本报告适用于已报监的各类新建、扩建、改建及装饰装修等建筑安装工程。
二、监督机构应在工程竣工验收合格后7个工作日内,向备案机关提交工程质量监督报告。
三、工程质量监督报告应根据监督抽查情况,客观反映责任主体和有关机构履行质量责任的行为及检查到的工程实体质量情况。
四、工程质量监督报告应由负责该项目的质量监督人员填写,有关专业监督人员签认,工程质量监督机构负责人审查签字,加盖公章。
五、工程概况和监督工作概况。
1.工程概况和监督工件概况。
2.对责任主体和有关机构质量行为及执行工程建设强制性标准的检查情况。
3.工程实体质量监督抽查(包括监督检测)情况。
4.工程质量技术档案和施工管理资料抽查情况。
5.工程质量问题的整改和质量事故处理情况。
6.各方质量责任主体及相关有资格人员的不良记录内容。
7.工程质量竣工验收监督记录。
8.对工程竣工验收备案的建议。

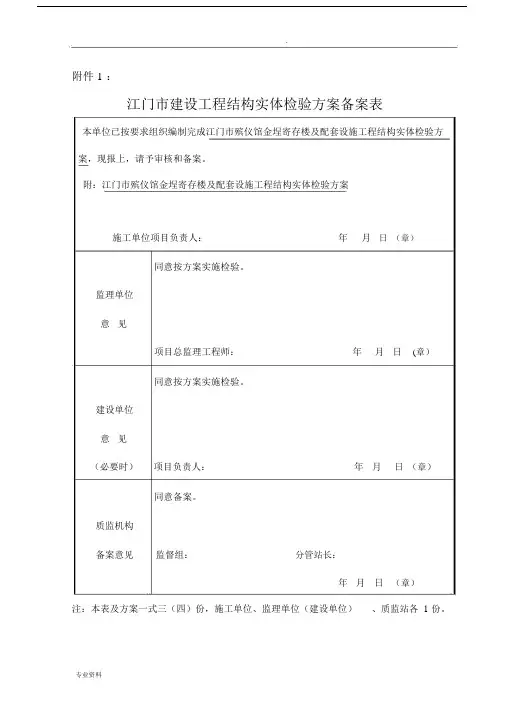

.附件 1 :江门市建设工程结构实体检验方案备案表本单位已按要求组织编制完成江门市殡仪馆金埕寄存楼及配套设施工程结构实体检验方案,现报上,请予审核和备案。
附:江门市殡仪馆金埕寄存楼及配套设施工程结构实体检验方案施工单位项目负责人:年月日(章)同意按方案实施检验。
监理单位意见项目总监理工程师:年月日(章)同意按方案实施检验。
建设单位意见(必要时)项目负责人:年月日(章)同意备案。
质监机构备案意见监督组:分管站长:年月日(章)注:本表及方案一式三(四)份,施工单位、监理单位(建设单位)、质监站各 1 份。
.附件 2:江门市殡仪馆金埕寄存楼及配套设施工程项目结构实体检验方案编制人:(项目技术负责人)谭锦斌审核人:(项目负责人)巫朝强.审批人:(企业技术负责人)谢锐锋编制单位:(施工单位)江门市政企业集团有限公司年月日目录1 编制依据及说明 (1)1.1 编制依据 (1)1.2 编制说明 (1)2 工程概况 (2)2.1 总概况 (2)2.2 混凝土设计强度等级及对应的混凝土配合比数 (3)2.3 楼板厚度、剪力墙厚度、主梁高、柱截面尺寸、层高设计参数.3 2.4 钢筋保护层设计厚度 (6)2.5 填充墙砌体拉结筋设计要求 (6)3 结构实体检验方案 (6)3.1 混凝土强度及抗渗性能检验试块的留置与检验 (7)3.2 混凝土同条件试块留置与检验 (7)3.3 混凝土拌合物(或结构混凝土)氯离子含量检测 (8).3.4墙、柱、梁的混凝土外观质量检查、强度回弹检测 (8)3.5梁、板钢筋保护层厚度检验 (11)3.6结构实体位置与尺寸偏差检验 (12)3.6.1柱截面尺寸、垂直度检验 (12)3.6.2梁高检验 (14)3.6.3墙厚检验 (14)3.6.4板厚检验 (14)3.6.5层高检验 (14)3.7 填充墙砌体化学植筋锚固力检测 (15)4自检主要检测设备 (15)5检测人员配置 (16).1、编制依据及说明1 .1 编制依据(1 )江门市殡仪馆金埕寄存楼及配套设施工程的施工图纸、承包合同等;(2)《建筑工程施工质量验收统一标准》(GB5020300-2001);(3)《混凝土结构工程质量验收规范》(GB50204-2002);(4)《砌体结构工程施工质量验收规范》(GB50203-2011);(5)《混凝土中钢筋检测技术规程》(JGJ/T152-2008 );(6)《广东省建设工程质量管理条例》;(7 )江门市建设工程质量监督站下发的“江建质监[2015]6号文件”。
工程施工质量检验批填写说明检验批填写说明表格填写工程施工质量验收工作,都要按验标规定的表格来填写,质量验收结果和结论均应反映在各类表格上。
⑵施工单位检查评定记录。
由专职质量检查员填写,填写要求:①定量项目,当检查点少时,可直接在表中填写检查数据。
当检查点数较多填写不下时,可在表中填写综合结论,如“共检查20处,不大于7mm,符合设计要求”。
②定性项目,按验标条文所规定的质量要素全面描述。
填写“合格或不合格”、“符合设计要求或不符合设计要求”、“符合验标要求或不符合验标要求”等。
③既有定量又有定性的项目,填写验标要求的全部检验数据,并按验标条文所规定的质量要素全面描述。
④对于有允许偏差的抽查点,将实测数据直接填入。
对主控项目和一般项目验收情况的描述,需填写数值,可分列描述。
⑶监理单位验收记录。
对主控项目和一般项目验收情况的描述。
①主控项目:除核对施工单位的检查评定记录外,还要填写监理单位按验标规定采用平行检验、见证取样检测、见证检验等方法取得的质量数据与施工单位的检验结果互为对照,监理单位的检验数量须符合验标规定。
②一般项目:按验标规定,监理单位的检查数量和方法自定。
一般项目的监理单位验收记录可填具体数据,也可填写“符合要求或规定、合格”。
对于原材料的质量结论,或者具体定量数据的判定,填写“合格”;对于一些定性要求的结论,填写“符合要求”;对于不符合验标规定的项目,可暂不填写,待处理后再验收,但应做出标记。
③施工作业人员质量责任登记,将每个检验批施工工序名称和施工作业人员的名字都登记上,由监理单位负责核查确认登记内容的真实性、全面性。
4.验收结论由施工单位检查评定结果和监理单位验收结论两部分组成,特殊情况加上“勘察设计单位现场确认地基地质条件情况”一栏。
⑴施工单位检查评定结果。
由施工单位负责该分项工程的专职质量检查员填写“检查评定合格”结果,分项工程的负责人、技术负责人签名。
⑵监理单位验收结论。
由监理工程师填写“同意验收”结论并签名。
住宅工程常见质量问题专项治理任务书(施工单位):由你公司承建的工程,以下内容列入常见质量问题专项治理计划,具体项目如下:1、钢筋混凝土现浇楼板裂缝2、散水下沉、开裂3、外墙保温饰面层裂缝、渗漏4、外窗渗漏5、有防水要求的房间地面渗漏6、屋面渗漏请按要求,认真编制上述项目的《》,经项目总监理工程师审查后,于年月日前报我单位批准。
(建设单位章)年月日签字栏:建设单位代表设计单位代表施工单位代表监理单位代表说明:1、本书应在工程开工前下达,质量监督机构在监督交底时应予检查;2、本书一式五份,建设、设计、监理、施工单位各执一份,工程竣工时作为验收依据之一,另一份报工程质量监督机构存档;3、本书由参建单位项目(或技术)负责人签字。
施工单位:(盖章)工程名称结构/层数建设单位建筑面积监理单位开工日期工程地点竣工日期序号防治项目主要措施及防治结果1、钢筋混凝土现浇楼板裂缝2、散水下沉、开裂3、外墙保温饰面层裂缝、渗漏4、外窗渗漏5、有防水要求的房间地面渗漏6、屋面渗漏项目技术负责人:项目经理:年月日审核意见:总监理工程师:年月日说明:1、本报告由施工单位在工程竣工前填写;2、本报告一式四份,建设、监理、施工单位各执一份,工程竣工时作为验收依据之一,另一份报工程质量监督机构存档。
监理单位:(盖章)工程名称结构/层数建设单位建筑面积施工单位开工日期工程地点竣工日期防治项目:完成情况:主要监理措施:平行检验内容及结果防治成果评价总监理工程师:年月日说明:1、本报告由监理单位在工程竣工前填写;2、“平行检验内容及结果”栏:填写在常见质量问题防治过程中进行平行检验的内容、数量和结果;3、“防治成果评价”栏:对工程实体进行常见质量问题防治检查验收的结果;4、本报告一式四份,建设、监理、施工单位各执一份,工程竣工时作为验收依据之一,另一份报工程质量监督机构存档。
建设单位工程竣工验收报告模板建设单位工程竣工验收报告模板(7篇)什么样的工程竣工验收报告才是有效的呢?我们眼下的社会,报告十分的重要,其在写作上有一定的技巧。
下面是小编给大家整理的建设单位工程竣工验收报告模板,仅供参考希望能帮助到大家。
建设单位工程竣工验收报告模板篇1一、项目执行情况从项目的执行情况来看,绝多数是好的,达到了项目建设目的,项目在我市的野生动物保护、工程造林、城镇绿化和优质苗木的提供和推广等工作中发挥了积极作用。
二、项目效与评价野生动物自然保护区项目建设和基础设施的加强,使我市野生动物保护管理工作进一步加强,一批野生动物保护站、观测点的建,促进了我市野生动物保护工作的规范化运转,保护站等,使熊猫等野生动物在自然保护区得到进一步保护,数量不断增加。
近期内在我市出现的“胜林一号”放归;金丝猴数活动范围扩,常在旅游景点与游人相遇;野生鸟类明显增加,在城区时常可见。
都充分说明了我市森林生态环境质量得到了明显改善,以及人们生态意识和保护动物意识的明显提高。
三、存在问题和建议问题1:骨干苗圃项目设计、批复与实际投入不符,在一定程度上影响了项目功能的发挥。
__年和__年,国家分别下达给我市骨干苗圃建设项目7个。
各项目承担区县按照要求,由具备设计资格的省林业设计院对项目进行了初设,并经省厅批复。
按照设计要求,每个骨干苗圃项目,国家投资在80100万元。
但实际投资均为40万元,再加上地方配套投资不能完全兑现,致使项目建设内容受到限制和缩减。
但苗圃类林业建设项目与工业建设项目不同,虽然缩减了量建设内容,仍能依据土地这一自然条件进行苗木生产,但与我们建设骨干苗圃所要求的高起点、高质量和高科技含量育苗,确不相适应。
建议:国家将小型林业基建项目的投资计划、资金以及项目建设的要求,通过省厅直接下达给地市州林业行政主管部门,以充分调动和发挥地市州林业行政主管部门的监督管理职能。
提出上述建议,一是地市州林业行政主管部门对所辖县区更为了解,对是否应该立项和建设规模更有发言权;二是地市州可依据建设项目在区域的地位与作用,有争取同级财政配套的可能;三是较之于国家和省厅,地市州对承建单位有更明显的.监控能力,更有利于项目建设。
填表说明填表时必须遵守“填表基本规定”,并符合以下要求。

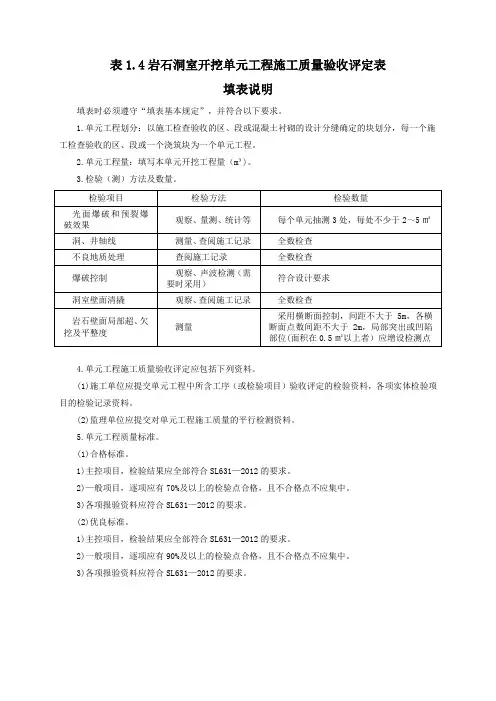

1.单元工程划分:以施工检查验收的区、段或混凝土衬砌的设计分缝确定的块划分,每一个施工检查验收的区、段或一个浇筑块为一个单元工程。
2.单元工程量:填写本单元开挖工程量(m³)。
3.检验(测)方法及数量。
4.单元工程施工质量验收评定应包括下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.单元工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部符合SL631—2012的要求。
2)—般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL631—2012的要求。
(2)优良标准。
1)主控项目,检验结果应全部符合SL631—2012的要求。
2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL631—2012的要求。
填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1.本表适用于土质洞室、砂砾石洞室开挖。
对岩土过渡段洞室,岩石洞室的软弱岩层、断层及构造破碎带段洞室等,可参照执行。
2.单元工程划分:以施工检查验收的区、段、块划分,每一个施工检查验收的区、段、块(仓),划分为一个单元工程。
3.单元工程量:填写本单元开挖工程量(m³)。
5.单元工程施工质量验收评定应包括下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
6.单元工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部符合SL631—2012的要求。
2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL631—2012的要求。
工程质量缺陷处理及整改报告范文江北统表06-1工程质量缺陷处理及整改报告工程名称:安质监号:整改部位:(此处填写单位工程名称)1、2、3、…………施工单位认定意见监理单位认定意见建设单位认定意见项目经理:年月日(盖章)项目总监:年月日(盖章)项目负责人:年月日(盖章)(本页无需打印)填写说明:一、整改部位处,填写此次核查的单位工程名称。
单位工程名称必须和安质监登记通知书上的单位工程名称相符。
二、各方主体认定意见处,应填写明确意见。
如已整改完毕,符合要求。
三、整改报告如多页,各方主体应每页盖章或加盖骑缝章。
五、工程质量缺陷处理及整改报告的内容如下:(一)桩基工程1、桩位偏差超过规范及设计要求的整改报告;2、桩基完整性及承载力检测不合格的检测报告(复印件)及整改报告;3、预制桩施工中高位桩的处理报告;4、桩基原材料进场复验(包含监督检测)不合格的检测报告(复印件)及整改报告;5、监督巡查及各方责任主体在验收中发现的质量缺陷处理及整改报告。
(二)其他分部工程1、工程实体及现场检测(包含监督检测)不合格的检测报告(复印件)及整改报告;2、原材料进场复验(包含监督检测)不合格的检测报告(复印件)及整改报告;3、监督巡查及各方责任主体在验收中发现的质量缺陷处理及整改报告。
(三)竣工验收前核查1、除地基基础、主体结构、建筑节能分部之外的工程实体及现场检测(包含监督检测)不合格的检测报告(复印件)及整改报告;2、除地基基础、主体结构、建筑节能分部之外的原材料进场复验(包含监督检测)不合格的检测报告(复印件)及整改报告3、除地基基础、主体结构、建筑节能分部之外的各分部验收及监督巡查中发现的质量缺陷处理及整改报告。
论据充分,文字运用娴熟。
单位工程竣工验收申请报告范文一5篇篇1一、工程概况本单位工程位于XX市XX区,是由XX公司投资建设的大型商业综合体项目。
该项目占地面积约XX平方米,建筑面积达XX平方米,其中包括商业中心、办公楼、酒店和公寓等多种建筑形态。
该项目的建设旨在打造一个集购物、办公、休闲、娱乐于一体的大型商业综合体,提升城市商业形象和市民生活品质。
二、工程完成情况经过近三年的紧张施工,本单位工程已全部竣工,各项功能已全部投入使用。
其中,商业中心已引进了众多知名品牌商家,办公楼也已有多家企业入驻,酒店和公寓等配套设施也已完善。
在施工过程中,我们严格按照设计要求和质量标准进行施工,确保了工程的质量和安全。
同时,我们也积极响应环保号召,在施工过程中采取了多项节能环保措施,为保护环境做出了积极贡献。
三、验收依据本次竣工验收的依据主要包括:1. 国家相关法律法规,如《建筑法》、《安全生产法》等;2. 工程建设标准,如《建筑设计规范》、《建筑施工规范》等;3. 合同约定,包括与投资方签订的合同、与施工方签订的施工合同等。
四、验收范围和内容本次验收的范围包括本单位工程的全部建筑形态,涉及商业中心、办公楼、酒店和公寓等。
验收的内容主要包括:1. 建筑结构的安全性、稳定性、抗震性等;2. 建筑设备的运行状况,如电梯、空调、消防等;3. 室内外环境质量,如空气质量、噪音控制等;4. 配套设施的完善程度,如停车场、绿化景观等。
五、验收程序和方法本次验收程序主要包括:1. 现场检查:组织专家和工作人员对现场进行全面检查,包括建筑外观、室内布局、设备运行等;2. 文件审核:对相关文件进行审核,包括设计文件、施工记录、检测报告等;3. 现场试验:对部分设备进行现场试验,如电梯、消防等;4. 综合评估:根据检查结果和审核情况,进行综合评估,形成验收意见。
六、验收结论和意见经过近三个月的紧张验收工作,我们认为本单位工程已全部竣工,各项功能已全部投入使用。
一、报告概述尊敬的业主单位:我单位根据《建设工程质量管理条例》和《建筑工程施工合同》的有关规定,现将我单位承担的[项目名称]工程的施工情况及移交申请报告如下:一、项目概况1. 项目名称:[项目名称]2. 项目地点:[项目地点]3. 项目规模:[项目规模]4. 项目类型:[项目类型]5. 施工单位:[施工单位名称]6. 设计单位:[设计单位名称]7. 监理单位:[监理单位名称]8. 业主单位:[业主单位名称]二、施工情况1. 施工进度:截止至[日期],我单位已完成[工程量百分比]的施工任务,包括主体结构、装饰装修、水电安装、暖通、消防等分部分项工程。
2. 施工质量:在施工过程中,我单位严格按照国家相关规范、标准和设计要求进行施工,确保工程质量达到合格标准。
现将主要分部分项工程质量情况说明如下:(1)主体结构:混凝土强度、钢筋保护层厚度、模板支撑体系等均符合设计要求。
(2)装饰装修:墙面、地面、顶面平整度、垂直度、阴阳角方正度等均符合设计要求。
(3)水电安装:管道布局合理,管道连接牢固,电气线路敷设规范,强弱电分设,接地可靠。
(4)暖通:通风、空调系统运行正常,管道连接严密,保温、防腐措施到位。
(5)消防:消防设施安装齐全,系统运行正常,符合消防设计要求。
三、移交申请1. 施工单位已按照合同约定,完成施工图纸设计范围内的全部工程内容。
2. 施工单位已按照合同约定,对施工过程中产生的工程垃圾、废料进行清理,确保施工现场的整洁。
3. 施工单位已按照合同约定,对施工现场进行绿化、美化,达到施工现场文明施工的要求。
4. 施工单位已按照合同约定,对施工现场的临时设施进行拆除,恢复原状。
5. 施工单位已按照合同约定,对施工过程中产生的各类资料进行整理、归档,确保移交资料的完整、准确。
6. 施工单位已按照合同约定,对施工过程中产生的债权、债务进行清理,确保移交后无遗留问题。
鉴于以上情况,现申请将[项目名称]工程移交给业主单位。
单位(子单位)工程质量竣工验收监督记录
说明:
1、监督人员重点应对验收的组织形式、程序等是否符合有关规定进行监督,并对实体质量、相关资料和建筑物明显部位设置永久性标牌进行抽查;监督记录根据现场监督情况进行调整,如实记录。
2、责任主体报送的如下资料作为本表附件:
(1)单位(子单位)工程竣工验收通知书;
(2)工程竣工报告(施工单位);
(3)工程勘察、设计质量检查报告;
(4)工程监理质量评估报告;
(5)住宅工程应提交《住宅工程质量分户验收汇总表》;
(6)单位(子单位)工程质量竣工验收记录(建设、监理、勘察、设计、施工单位盖章)。
3、工程质量竣工验收监督要求:
(1)当参加验收各方对工程竣工验收意见一致时,监督机构应提出明确的验收监督意见,并做好验收监督记录;当参加验收各方对工程质量验收意见不一致时,应当协商提出解决的办法,待意见一致后,重新组织验收。
(2)监督机构如发现有违法、违规和违反强制性标准的,应责令改正或要求整改后建设单位重新验收。
(3)竣工验收监督记录应包含住宅工程质量分户验收监督抽查意见。
第1篇一、前言通信施工工程验收是通信工程建设过程中的重要环节,是确保通信工程质量、安全、功能和使用寿命的关键步骤。
为确保通信施工工程验收工作的顺利进行,本说明对通信施工工程验收的范围、程序、方法、标准及注意事项等方面进行详细阐述。
二、验收范围1. 通信线路工程:包括光缆线路、电缆线路、通信管道、通信塔等。
2. 通信设备安装工程:包括通信设备、传输设备、接入设备、电源设备等。
3. 通信机房工程:包括土建工程、电气照明、通风空调、防雷接地等。
4. 通信系统集成工程:包括网络设备、软件系统、安全系统等。
5. 通信工程配套设施:包括接地系统、防雷系统、电源系统等。
三、验收程序1. 施工单位自检:施工单位在工程完工后,按照施工图纸、技术规范和设计要求进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位在施工单位自检合格的基础上,对工程进行验收,发现问题及时通知施工单位整改。
3. 设计单位验收:设计单位在监理单位验收合格的基础上,对工程进行验收,确保工程符合设计要求。
4. 建设单位验收:建设单位在施工单位、监理单位、设计单位验收合格的基础上,对工程进行最终验收。
四、验收方法1. 视觉检查:对施工实体进行外观检查,观察是否存在缺陷、损伤等问题。
2. 仪器检测:使用专业仪器对施工实体进行检测,如电缆线路的电气特性、光缆线路的传输性能等。
3. 文件审查:审查施工单位的施工记录、质量检验报告、监理单位的监理记录等。
4. 功能测试:对通信设备、系统进行功能测试,确保其正常运行。
五、验收标准1. 符合国家、行业和地方相关标准、规范和设计要求。
2. 施工质量达到合格标准。
3. 工程安全可靠,符合国家安全生产规定。
4. 通信设备、系统功能齐全,性能稳定。
5. 工程配套设施完善,满足使用要求。
六、注意事项1. 验收过程中,各参建单位应严格按照验收标准进行,确保验收质量。
2. 验收过程中,如发现质量问题,应及时通知施工单位整改,整改合格后方可进行后续验收。
SG-026填写说明一、本表适用于总监理工程师(建设单位项目负责人)组织施工单位项目负责人和技术质量负责人、设计单位工程项目负责人对主体结构分部工程质量验收,质量监督机构对该分部监督检查后也要签署监督检查意见。
二、主体结构分部构成条件:三、填写要求:1.工程概况:由施工单位填写。
(1)结构类型:根据房屋的实际主体结构形式填写成砖混、底框砖混、多排柱内框架、框架、框架一抗震墙、抗震墙、部分框支抗震墙、框架核心筒、板柱一抗震墙、轻框等结构形式的任一种或几种。
(2)验收层段:工程较大或分段施工时,可按楼层或轴线段将单位工程分为两次或多次对主体结构分部工程进行验收,填写某次验收的层段范围。
一般表现,为了便于签字盖章和管理,可将单位工程主体结构分部质量验收的情况综合后,填写单位工程楼层数。
(3)施工周期为主体结构分部工程的施工起止日期。
(4)验收日期为各责任主体单位对主体结构分部工程进行检查验收日期,若分几次分段验收,可将验收日期同时填于表内。
2.实体质量检查情况:总监理工程师组织相关责任主体单位对主体结构分部工程所涉及的分项工程实体质量和工程质量文件检查验收,形成统一意见后由总监理工程师填写。
包括该分部所涉及的相关分项观感质量、主控项目、一般项目的检查情况。
若有分项工程存在安全或缺陷已处理,也应写明,如现浇板负筋保护层偏大已由法定检测单位鉴定检测,设计单位复核认可等。
3.质量文件核查情况:相关责任主体单位对主体结构工程质量文件汇总表所涉及的,应该有的内容逐一检查核对,项数为相关序号项数的累计,由总监理工程师填写。
4.各相关责任主体单位的验收意见除施工单位评定意见由项目负责人填写外,其余均由相关签字人填写。
填写的内容应根据各自单位职责,填明是否参与检查验收程序和验收的结论性意见,如是否符合经审查批准的设计图纸和施工规范,质量合格与否,能否进入下一步工序施工,并且签字盖各单位章。
项目验收报告范文(精选6篇)项目验收报告篇1 一、工程概况xx项目座落于xx市国家旅游度假区内,xx路旁,西临xx花园小区,东临xx别墅群,南临国宾馆,所处地理位置优越,交通方便。
以高原湖泊滇池为依托,西山睡美人为屏障,依山旁水,拥有满面苍翠的自然景观和清新的空气,项目建筑造型独特,具有西方式建筑特色和风格,是聚集购物、休闲、娱乐为一体的综合商业区。
本工程规划许可证号:xx号;施工许可证号:xx号20xx-20xx,其总建筑面积为xxxx平方米。
共xx个单位工程,建筑功能为商铺,建筑最高xxm。
基础为静压预制管桩上独立承台基础,地梁连通,全钢筋混凝土现浇框架结构,抗八度地震设防。
工程于20xx年xx月xx日开工,20xx 年xx月xx日提交验收。
二、该项目工程完成简况根据参建各方合同约定的内容,工程设计、施工等均按要求的项目完成任务,达到合同的质量等级要求,在本工程设计、施工过程中,严格执行各项法律、法规、规范及xx省xx市有关规定。
本工程地下土质土层复杂,属于软土地基,工程造型独特、美观,跨度大,施工工序复杂,质量要求高,施工单位编制了有针对性的施工组织设计和分部施工方案。
施工技术、质量保证资料、施工管理及建筑材料、构配件和设备的出厂检验报告等档案资料齐全有效。
根据各方合同约定的内容,审查完成情况如下:1、完成设计项目情况:基础、主体、室内外装饰工程;给排水工程、消防工程;建筑电气安装工程;电梯安装工程;室外工程;小区市政道路工程。
经审查基础工程合格、主体工程合格、室内外装饰工程合格、屋面工程合格;给排水工程合格;建筑电气工程合格。
2、完成合同约定情况:总承包合同约定、分包合同约定、专业承包合同约定经审查已按照合同约定内容完成。
3、技术档案和施工管理资料:经审查建设前期、施工图设计审查等技术档案齐全;监理技术档案和管理资料齐全;施工技术档案和管理资料齐全。
4、试验报告:经审查主要建筑材料(钢材、水泥、砖、砂、石、防水材料、电气材料等)齐全,符合要求。
请浏览后下载,资料供参考,期待您的好评与关注!
工程实体质量情况说明
1、测量放线
本工程的测量放线,经监理单位复核,全高的垂直度误差24mm
以内,标高误差26mm以内,轴线位置误差7mm以内,均在规范要
求范围内。
2、模板工程质量
施工单位严格按照审批后的模板施工方案施工,柱、梁板轴线及
标高等均符和设计要求及规范规定。各分项工程的模板在安装完成后
报监理验收合格后才进行下道工序施工。模板安装及拆除检验批共计
99个检验批,分项工程检验批均符合设计及规范要求,评定合格。
3、钢筋工程质量
按试验检验要求,所有进场的钢材在外观质量检查合格后取样送
检复验。钢筋进场10批次,见证取样共计48组,检测合格后,使用
于拟定部位。钢筋加工从配料开始,经监理检查,钢筋加工符合规范
和设计要求。钢筋焊接接头见证取样共计146组,检测合格后,使用
于拟定部位。在钢筋安装方面,监理对孔桩钢筋的品种、级别、规格、
数量、搭接长度和锚固长度全数进行检查,钢筋加工及安装检验批共
计150个批次,钢筋工程质量满足设计要求和施工规范规定,评定合
格。
4、混凝土工程质量
本工程混凝土全部采用黄山中汇实业有限公司生产的商品混凝
土。混凝土浇筑前,严格审查砼配料单及砼组成材料检测试验报告。
并督促施工单位做好砼浇筑前的准备工作。每次浇筑都进行监理旁
站,抽查砼的坍落度,并要求施工单位根据施工要求,及时调整混凝
土塌落度。在旁站过程中发现振捣不密实、漏振现象,及时得到调整
和纠正。在各个施工段见证砼强度等级取样,按规范要求留置标准试
件。混凝土浇捣完成后及时按施工方案进行覆盖和浇筑养护。混凝土
施工检验批共计99个检验批,现浇结构检验批共计54个检验批,分
项工程检验批均符合设计及规范要求,评定合格。主体结构砼抗压试
请浏览后下载,资料供参考,期待您的好评与关注!
块见证取样共计103组,二次结构砼抗压试块见证取样共计44组,
检测合格。混凝土试块各强度等级经统计方法与非统计方法评定均符
合要求。混凝土工程质量满足设计和《混凝土结构工程施工质量验收
规范》要求,评定合格。
5、砌体工程质量
按试验检验要求,所有进场的材料均在外观质量检查合格后取样
送检复验。水泥进场2批次,见证取样2组;水泥砼砖块进场2批次,
见证取样2组;加气砼砌块进场8批次,见证取样8组,种植钢筋见
证检测10组,经检测均合格。墙体砌筑前砖提前浇水湿润,砂浆饱
满灰缝横平竖直,组砌方法正确,墙面平整洁净,临时施工洞、拉接
筋设置等均符合设计和施工规范要求。墙体检验批共计45个检验批,
符合设计和施工规范要求,评定合格。
6、沉降观测情况
本工程共设置14个沉降观测点(A楼5个、B楼4个、C楼5
个)从2014年 4月13日开始,至2014年 7月 31日为止,共观测
9 次。累计最大沉降量7.5mm,最小沉降量1.7mm,从累计沉降量分
析,该建筑物总体呈均匀沉降趋势。
