变电站电气试验工程试验方案讲解
- 格式:docx
- 大小:42.58 KB
- 文档页数:16
变电所高压电气设备试验-V1变电所高压电气设备试验,是指对高压电气设备(如变压器、断路器、隔离开关等)进行检测和试验的过程,以确保其符合安全生产的要求。
在变电站使用过程中,由于负载等各种原因,电器设备难免存在一些故障或隐患,而试验就是用来识别和解决这些问题的一种手段。
试验的目的是保证设备能够正常运行、满足电网运行要求,以及确保设备在运行中不会产生危险。
在试验过程中,需要特别注意安全问题,防止事故的发生。
下面,我们重点介绍一下变电所高压电气设备试验的主要内容和注意事项。
一、试验前准备1. 试验前需对设备进行全面的检查和维护,确保设备正常运转,检查内容包括设备机械状态、电气连接状态等。
2. 确定试验参数,如试验电压、电流等。
试验参数应该符合标准规范,并应该根据不同设备的特点,进行调整和优化。
3. 确保试验现场的安全措施到位,如安装隔离开关、接地、防护措施等。
二、试验过程1. 检验变电所高压电气设备的接线情况,判断是否牢固可靠。
2. 按照试验参数进行试验,尽可能模拟实际负载条件,强制设备在应力状态下运行一段时间。
3. 过程中应注意观察设备的运行状态,并记录相关参数数据。
如发现设备存在任何问题,应立即停止试验并对问题进行排查与处理。
三、试验后处理1. 根据试验结果,进行相关数据处理和分析,判断设备是否合格,是否需要进一步的调整和维护。
2. 根据试验数据,制定合理的设备使用方案,防止设备因异常状态而产生损坏或事故。
3. 在试验结束后,应对设备进行全面的保养和维护,尽可能延长设备的使用寿命。
总之,变电所高压电气设备试验是确保设备正常运行的关键一环,只有严格按照标准规范进行试验,并根据实际情况进行调整和优化,才能保证设备的稳定运行,减少事故的发生,确保电网运行的安全稳定。
安定110kV变电站工程电气试验作业指导书安定110kV变电站电气施工项目部2023年9月批准: 年月日技术年月日质量年月日安全年月日编写: 年月日目录一、工程概况二、试验组织与管理三、试验准备工作四、试验原则及试验项目五、危险点及控制措施六、安全质量规定七、其他(一)、工程概况:(1)本期主变压器采用观里变3#旧主变改造使用。
SSZ8-31500/110三相三绕组有载调压自冷式油浸变压器, 分接头:110±3×2.5%/38.5/10.5kV, 接线方式:YN,yno,d11, 主变阻抗电压:U12%=10.07%, U13%=17.76% U23%=6.5%。
(2) 110kV本期新上完整间隔7个, 其中2个进线间隔(2#、3#进线), 2个主变出线间隔(1#、2#主变)、1个分段间隔、2个母线设备间隔。
(3)10kV系统新建10kV出线12个间隔,主变间隔2个,母设间隔2个;接地变间隔1个,电容器间隔3个,分段间隔2个,本期工程安装2组电容器(2*3000Kvar),1组消弧接地变;(4)控保屏安装30台.全微机保护;(5)二次电缆敷设7000米.(6)二次光缆敷设3000米。
(7)一次电缆敷设310米。
(二)、试验组织与管理项目部总工: 曹良项目部安全员: 承德阳高压试验负责人: 高水丰(三)、试验准备工作1.学习与掌握变电所设计图纸有关内容;2.熟悉试验场地及其配套设施;3.学习与掌握电气设备旳技术数据和出厂试验汇报;4.学习与掌握交接试验规程及试验项目;(1)准备试验仪器仪表及配套工具, 熟悉使用状况;(2)试验变压器 TSB-1.5/50 NO: 071(3)试验变压器YD—3KVA NO: 2-1(4)试验变压器YD—2KVA NO: 2-2(5)语音提醒操作箱 YDS NO: 1(6)兆欧表 ZC11D-5 NO: 9-0141(7)数字式万用表 316 NO: 90570016(8)电动摇表 ZC48 NO: 010(9)直流电桥 QJ-23 NO: 48(10)直流双臂电桥QJ44 No:837(11)变比电桥HD-2023A NO: 2023555(12)变压器直流电阻测试仪5585 NO: 850555(13)直流高压发生器NO:990415(14)氧化锌避雷器泄漏电流测试仪 BC-150-6 NO: 026009 (15)直流发生器 DHV-200KV/3mA NO: 202345(16)M-8000I型数字介损测试仪(17)电容表: CM8601(18)交流电压表 L2-V NO: 654(19)交流电流表T15-A NO: 174(20)地网导通测试仪 DTY—III 202303(四) 、试验原则及试验项目:4-1 电气试验原则及试验项目:本期工程旳电气设备所有为国产设备,故交接试验旳技术原则如下: 交接试验原则按江苏省电力企业企业原则Q/GDW-10-J206-2023 «输变电设备交接和状态检修规程»执行;现将电气设备旳详细试验项目列举如下:(五)、危险点及控制措施(六)、安全质量规定:此工程是常州供电企业近期一种重要旳电力建设工程,在施工工作中应注意切实提高施工质量,保证安全施工和按期投产,努力实现达标投产和争创精品工程旳目旳。
色智能技术研究院10KV变电所预防性试验电气试验施工方案编制:审核:批准:二零一六年一月目录一。
工作任务概况二。
试验人员及试验设备准备三.试验准备四.试验进度计划五。
技安措施及注意点一、工作任务概况1。
1.重庆绿色智能技术研究院10KV变电所预防性试验,总容量为 8850kVA+60kVA,其1*1600kVA+5*1250kVA+1*1000kVA+2*30kVA共变压器9台,10kV高压开关柜22台,开关及保护16套,10KV电力电缆13根,10KV电压互感器2只,少油开关检测1只,高压避雷器21只,接地电网7处等。
本次停电计划为一天,电气试验施工周期为一天,施工完成1#、2#线主变、开关、电缆试验及所有保护校验工作(包括清扫),当天下午恢复送电.1。
2.本计划编制依据1。
2.1.《电气设备预防性试验规程》(DL/T596—1996)1。
2。
2.《重庆市电力设备交接和预防性试验规程》二.试验人员及试验设备配备2.1.试验人员2.1。
1.试验班班长(现场负责人)2。
1。
2.试验班组成员:2.2.试验设备2。
2。
1.电试设备:YSKS3/JD交流耐压控制箱、试验变压器3KVA/5KVA、变压比自动测试仪、变压器直流电阻测试仪、氧化锌避雷器测试仪、直流泄露测试仪、高压电子兆欧表2。
2。
2.开关试验设备:KZY-3/ZKC—1 型开关特性测试仪、回路电阻自动测试仪、2.2。
3.继电保护试验设备:AD310B/单相继电保护试验仪、JZS-2继电器综合测试仪、大电流发生器、3KVA/5KVA调压器三、试验准备3.1.安全、技术准备3。
1.1.由试验班班长会同技术负责人察看现场编制作业计划书,开出(变电第一或第二种工作票)报主管部门审批以后执行3.1。
2.根据作业计划书及业主要求和现场实际情况对试验班组人员进行安全技术交底3。
1。
3.根据现场具体情况,合理布置现场人员工作3.1。
4.察看现场安全工器具情况(应满足工作票安全措施要求所需安全工器具,如有损坏或不全应另带)四.试验进度计划一.试验进度计划*试验日期为月日当天月日上午1.开具变电第一种工作票审核并送至试验现场(用户变电所值班负责人或许可人填写)2016年 /2.试验人员到现场开开工会、分工并做好准备工作2016年 / 7:45----8:00*用户值班人员应在此时间前将柜进线开关断开使设备停运并做好安措、技措。
天津地铁3号线供电系统安装工程第1标段变电所电气试验方案编制:审核:中铁十三局集团电务工程有限公司天津地铁3号线供电系统安装工程第1标段项目经理部一、编制依据GB50150—2006《电气装置安装工程电气设备交接试验标准》Q/TGS 1016-2007天津市电力公司企业标准2007年《电力设备交接和预防性试验规程》GB1984 交流高压断路器GB/T3309 高压开关设备常温下的机械试验《保护继电器校验》《电工调试》《电力工程电气设备手册》《城市轨道交通直流牵引供电系统》GB/T10411-2005二、使用范围本工艺规范仅限中铁十三局集团电务工程有限公司承建的天津地铁3号线供电系统安装工程的电气调试试验。
本工艺规范如有与国家行业规范、部门规范矛盾之处,请以国家行业、部门标准规范为准。
三、试验项目高压试验3.1 干式变压器试验:3.1.1 测量绕组连同套管的直流电阻;3.1.2 检查所有分接头的变压比;3.1.3 测量绕组连同套管的绝缘电阻吸收比或极化指数;3.1.4 绕组连同套管的交流耐压试验;3.1.5 测量与铁芯绝缘的各紧固件及铁芯接地线引出套管对外壳的绝缘电阻;3.1.6 额定电压下的冲击合闸试验;3.2 互感器试验3.2.1 测量电流互感器的励磁特性曲线;3.2.2 检查互感器变比;3.3 SF6断路器试验3.3.1 辅助和控制回路绝缘电阻及交流耐压试验;3.3.2 导电回路电阻;3.3.3 合、分闸时间及同期性以及合闸电阻预投入时间;3.3.4 断口并联电容的电容量和tgδ;3.3.5 合、分闸电磁铁的最低动作电压;3.4 避雷器试验3.4.1 测量绝缘电阻;继保试验3.1 35kV进线开关柜二次回路检查;3.2 35kV变压器馈线柜二次回路检查;3.3 主变压器保护屏CT二次回路检查;3.4 线路保护屏CT二次回路检查;3.5 CT一二次回路绝缘电阻;3.6 CT二次回路直流电阻;3.7 差动及过流(后备)保护CT变比、极性;3.8 定值核对、装置刻度检查(从试验仪器向保护装置二次回路输入电流,检查装置的电流值是否能与CT变比对应);3.9 大电流传动(用大电流试验仪器向差动CT一次回路输入电流,检查装置的电流值是否能与输入的电流值对应);3.10 35kV进线保护过流保护调试(瞬时投入);3.11 35kV进线保护速断保护调试;3.12 35kV进线保护零序过流保护调试;3.13 35kV变压器保护差动保护I、II(高压侧及低压侧比率差动传动);3.14 35kV变压器保护差动保护I、II(高压侧及低压侧差动速断传动);3.15 35kV变压器保护高后备保护(过流传动);3.16 35kV变压器保护高后备保护(过负荷传动);3.17 35kV变压器保护高后备保护(复合电压闭锁过流保护传动);3.18 35kV变压器保护过负荷保护;3.19 35kV变压器有载调压保护;3.20 变电站接地电阻测试;3.21 相量分析;四、试验步骤(一)高压试验1、干式变压器试验1.1试验用设备1.2 试验环境条件1.2.1试验环境温度不低于5℃、相对湿度10~80%。

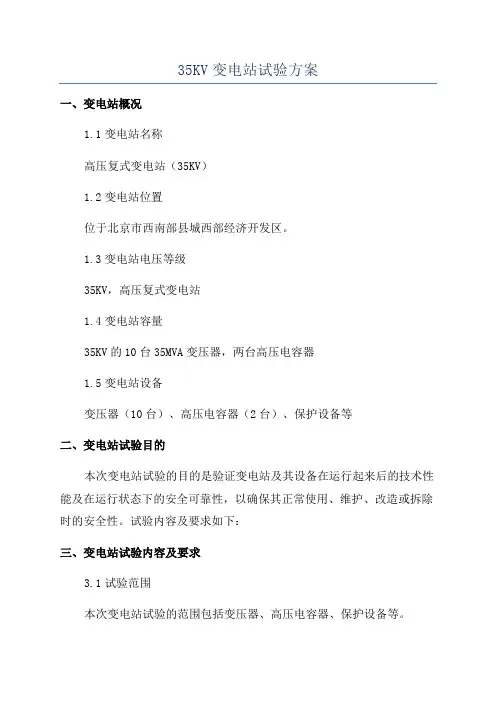

35KV变电站试验方案
一、变电站概况
1.1变电站名称
高压复式变电站(35KV)
1.2变电站位置
位于北京市西南部县城西部经济开发区。
1.3变电站电压等级
35KV,高压复式变电站
1.4变电站容量
35KV的10台35MVA变压器,两台高压电容器
1.5变电站设备
变压器(10台)、高压电容器(2台)、保护设备等
二、变电站试验目的
本次变电站试验的目的是验证变电站及其设备在运行起来后的技术性能及在运行状态下的安全可靠性,以确保其正常使用、维护、改造或拆除时的安全性。
试验内容及要求如下:
三、变电站试验内容及要求
3.1试验范围
本次变电站试验的范围包括变压器、高压电容器、保护设备等。
3.2变压器试验
检查变压器的外观状况,定是否有破损、渗漏等现象;检查变压器的主要技术参数:电压等级、额定容量、短路电压、电缆接口类型等,保产品的准性;检查变压器内部隔离、导线及绕组的绝缘电阻和接地电阻,保设备的正常运行;测量变压器的定子、调压室及定子绕组端子的漏电流,保变压器安全性;测量变压器的负荷损耗、空载损耗,定变压器的正常技术性能;检测变压器内部接触、绕组温度。
220kV变电站工程高电压电气设备交接试验方案批准:.审核:.编写:.XXXX建设公司220kV变电站工程项目部XXXX年XX月XX日一.概述220kV变电站工程进行交接试验的高电压电气设备本期有:1号主变压器一台(1×180MVA),其中220kV部分:出线4回、1号主变间隔、母联间隔、Ⅰ、Ⅱ母线PT间隔等;110kV部分:本期3回、1号主变间隔、母联间隔、Ⅰ、ⅡPT间隔等;10kV户内包括1号主变进线柜、Ⅰ段母线PT柜、10回馈线柜、2个站用变柜、4组补偿电容器组柜、1个分段柜等;10kV户外1组1号主变出线干式电抗器,本期装设4×8Mvar补偿电容器组。
二、试验依据:1、试验方案包括了该变电所主要的一次高压电气设备及其所有附件的一般交接试验,一次高压设备的交流耐压试验、变压器局部放电试验等重大试验项目则另写方案。
2、试验依据为XX电网公司企业标准Q/GXD 126.01—2009《电力设备交接和预防性试验规程》(并参考国标《GB1208-1997》),其试验结果应符合XX电网公司企业标准Q/GXD 126.01—2009《电力设备交接和预防性试验规程》及该产品技术要求。
3、试验方法按现行国家标准《高电压试验技术》的规定及相应产品技术要求。
三.试验项目及要求:1. 220kV主变压器⑴油中溶解气体色谱分析:交接时,110kV以上的变压器,应在注油静臵后、耐压和局部放电试验24h后分别进行一次,各次无明显差异。
⑵绕组直流电阻:各相绕组电阻相互间的差别不应大于平均值的2%,无中性点引出的绕组,线间差别不应大于平均值的1%。
⑶绕组绝缘电阻、吸收比或极化指数:绝缘电阻换算至同一温度下,与前一次出厂测试结果相比应无显著变化,一般不低于上次值的70%。
⑷绕组连同套管的tgδ:20℃时不大于下列数值:110~220kV(20℃时)不大于0.8%;35kV(20℃时)不大于1.5%且 tgδ值与出厂试验值或历年的数值比较不应有显著变化(一般不大于30%)⑸电容型套管主绝缘及电容型套管末屏对地绝缘电阻:主绝缘的绝缘电阻值大于10000MΩ;末屏对地的绝缘电阻不应低于1000MΩ⑹电容型套管绝缘及电容型套管末屏对地tgδ与电容量:交接时在室温下tgδ(%)不应大于规程规定及厂家要求;电容型套管的电容值与出厂值或上一次试验值的差别不超出±5%。
35KV变电站试验方案本试验依据《Q/SDG电力设备交接和预防性试验规程》一、35KV站部分1、16000KVA变压器二台2、35KV-SF6开关二台3、35KV电缆二根4、35KV避雷器、PT二组5、35KV综保、6KV综保各二组警告:35KV一线、二线电缆头上有电,必须按电业安全规程进行具体的保证安全的组织措施和技术措施。
1、变压器试验1.1 直流电阻测量连同有载分接开关1.2 绝缘电阻测量1.3 绕组连同套管tgδ1.4 绝缘油试验1.5 直流泄漏电流测量1.6 有载分接开关过渡电阻测量1.7 中性点接地电阻、流比试验1.7.1直流电阻测量1.7.2绝缘电阻测量1.7.3交流耐压(32KV/1分)1.7.4流比:绝缘电阻、交流耐压26KV/1分)1.8 变压器油色谱分析及水分分析2、SF6开关试验2.1 绝缘电阻测量2.2 交流耐压试验,极与极、极对地(出厂试验电压80%,68KV)2.3 回路电阻测量2.4 机械特性(弹跳时间、合闸时间、分闸时间、相间分闸时间)3、35KV电缆试验3.1 绝缘电阻测量3.2 直流耐压试验(78KV/5分)4、避雷器4.1 绝缘电阻测量4.2 直流1MA电压及0.75U1MA下的泄漏电流测量5、综合保护按试验报告的定值校验6、接地电阻测量7、35KV侧母线(100KV/1/分)分相试验二、6KV侧1、6KV开关试验1.1开关回路电阻测量2.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)1.4 机械特性(弹跳时间、合闸时间、分闸时间、相间分闸时间)2、6KV一、二段母排试验(6KV侧母线32KV/1分)分相试验3、各高压开关至变压器电缆试验4、综合保护校验(按试验报告定值校验)5、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量1#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》二、6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)1、6KV开关试验2、开关回路电阻测量3、绝缘电阻测量4、开关极与极、极对地交流耐压试验(32KV/1分)二、6KV一、二段母排试验(28KV/1分)三、各高压开关至变压器电缆试验四、综合保护校验(按试验报告定值校验)五、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量六、接地电阻测量3#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)1 6KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2、6KV一、二段母排试验(28KV/1分)3、各高压开关至变压器电缆试验4、综合保护校验(按试验报告定值校验)5、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量1#楼二楼变电站(6KV电压等级)3台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、变压器开关柜、联络柜)1 6KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2、6KV一、二段母排试验(28KV/1分)3 各高压开关至变压器电缆试验4 综合保护校验(按试验报告定值校验)5 金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量2#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)16KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2 6KV一、二段母排试验(28KV/1分)3 各高压开关至变压器电缆试验4 综合保护校验(按试验报告定值校验)5 金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量备注:1、工作日期:2011-1-1上午8:00至21:002、全体人员必须统一工作服及合格的劳防用品,持证上岗3、每个工作地点一张工作票及工作负责人4、由于晚间工作,业主提供临时用电及相关的照明5、业主须提供继电保护整定值及继电器原理图。
10KV变电所预防性试验电气试验施工方案第一章引言1.1项目背景根据国家电网公司的要求,为确保变电所的安全运行和减少事故发生的风险,必须定期进行预防性试验。
本施工方案旨在提供一系列电气试验的施工方案,以确保变电所设备的性能和安全性。
1.2施工目标本施工方案的目标是进行变电所设备的预防性电气试验,包括高压开关设备、变压器、断路器等,以确认其正常运行和安全性,发现潜在问题,并及时进行修复和维护。
第二章试验方案2.1试验内容本试验包括但不限于以下内容:-变压器绕组绝缘电阻测试-断路器的动态和定值特性试验-避雷器的电气绝缘水平试验-继电保护设备的校验和测试-断路器的绝缘电阻测试-高压开关设备的全功能试验2.2试验仪器和设备为进行以上试验,必须准备以下仪器和设备:-绝缘电阻测试仪-动态特性试验仪-天兆绝缘电阻测试仪-三相继电保护测试仪-高压开关设备试验仪第三章施工准备3.1施工前检查在试验开始前,应进行设备的检查和清洁,确保设备表面无腐蚀、漏油和其他损坏。
如发现问题,应进行及时修复。
3.2试验人员培训试验人员必须具备相关的电气试验知识和技能,熟悉试验仪器和设备的操作方法,并了解变电所设备的特性和工作原理。
3.3试验仪器校验试验仪器的准确性是保证试验结果准确性的前提。
在施工前,应对试验仪器进行校验和检测,确保其性能良好。
第四章施工步骤4.1试验设备安装根据试验方案的要求,安装绝缘电阻测试仪、动态特性试验仪、天兆绝缘电阻测试仪、三相继电保护测试仪和高压开关设备试验仪。
4.2试验参数设置根据试验方案的要求,设置试验仪器的参数,包括电流值、电压值、时间等,以确保试验过程和结果符合要求。
4.3进行试验按照试验顺序和方法,依次进行变压器绕组绝缘电阻测试、断路器的动态和定值特性试验、避雷器的电气绝缘水平试验、继电保护设备的校验和测试、断路器的绝缘电阻测试,以及高压开关设备的全功能试验。
4.4数据记录和分析在试验过程中,及时记录试验数据,并进行分析。
电气试验工程施工方案电气试验工程施工是指在电气设备安装完成后,为了验证设备的性能和电气系统的可靠性,进行的一系列试验和检查工作。
本施工方案是为了保障电气试验工程的安全和质量,将在施工前、施工中和施工后全过程进行详细的规划和设计,以确保试验工程的顺利进行。
二、施工前准备工作1、确定试验范围和目标在开始施工前,需要确定本次试验的范围和目标。
这包括确定需要进行试验的电气设备和系统,以及试验的目的和要求。
2、制定试验计划根据试验范围和目标,制定详细的试验计划。
试验计划应包括试验内容、试验方法、试验步骤、试验条件、试验设备和仪器的准备等内容。
3、安全风险评估对试验工程安全风险进行评估,确定相关安全措施和应急预案,确保试验过程中的安全。
4、人员培训对参与试验工程的人员进行相关的培训和培训,确保他们具备必要的知识和技能,能够胜任试验工程的相关工作。
5、设备和仪器的检查和校准对试验所需的设备和仪器进行检查和校准,确保它们的准确性和可靠性。
6、材料和施工队伍的准备根据试验计划,准备所需的材料和设备,组织施工队伍,确保施工所需的一切条件都具备。
7、施工方案的制定根据试验计划和准备工作的结果,制定详细的施工方案。
施工方案应包括施工步骤、施工程序、施工质量要求、安全措施和应急预案等内容。
三、施工过程1、现场布置根据施工方案,对施工现场进行布置。
包括设备和仪器的摆放、安全警示标志的设置、施工区域的划分等。
2、试验设备的安装和连接根据试验计划,对试验设备进行安装和连接。
安装应符合图纸要求,连接应正确可靠。
3、试验条件的准备根据试验计划,对试验条件进行准备。
这包括施工现场的环境条件、电源和电气系统的状态等。
4、试验的进行按照试验计划,对试验进行。
包括设备的开启和运行、数据的采集和记录、对设备和系统性能的检查和测试等。
5、数据处理和分析对试验过程中采集到的数据进行处理和分析。
包括数据的整理和归档、数据的分析和统计等。
6、问题处理在试验过程中,如发现问题需要及时处理。
10KV变电站电气试验工程试验方案编写:年月日审核:年月日批准:年月日试验负责人:上海*** 电力工程有限公司一、整体目标:1、为确保上海************** 集团10KV变电站安全稳定运行目标的实现提供电气试验安全性、准确性。
2、为上海************** 集团10KV变电站设备投运状态的良好,有效的检测和测量数据,确保高压试验的技术有效性、公正性和独立性。
3、全面贯彻电网建设公司的电气试验质量方针, 不断完善改进电气试验质量体系,始终保持电气试验的有效性,不断采用最新技术,提高检测、技术水平。
二、控制性目标:1 、试验设备校准合格率达100%;2、试验安全100%;3、标准装置周期受检率达100%;4、杜绝各类电气设备试验时事故的发生;电气试验方案一、总则:1、严格执行电气试验规程规定。
2、每个试验项目分试验前试验方法的分析、试验中遇到的问题及解决方案、试验后的结论审核。
3、对于重要试验项目,制定可行的试验方案和备用试验方案。
4、对于危险系数高的实验项目现场查勘后进行危险点分析、总结,列举出应对措施二、电气试验执行规程:10KV变电站电气设备高压试验执行规程三、试验项目分析1、试验过程对电气试验质量控制,试验方法控制(1)、电气试验质量的控制:试验人员的资质的审核必须达到要求,试验过程发现的问题及时反映,及时解决。
(2)、电气试验方法控制:明确每个电气设备的检测项目,严格按照电气试验标准化作业指导书进行。
2、试验结论:试验结论严格按照《电气设备交接和预防性试验标准》执行,由高压试验专责审核签字。
四、重要试验项目方案:1、10kV 开关试验方案(见附录1)。
2、避雷器试验方案(见附录2)。
3、变压器试验方案(见附录3)。
五、危险点系数高的分析:1、接地线装设不牢靠、接地点不明确、假接地。
(一)、危险点:烧坏试验设备、影响测量数据。
控制措施:实行专人接地、专人检查。
对接地点不明确的必须要现场施工项目负责人进行确认方可进行。
(二)、危险点:对被试品的损坏。
控制措施:试验前对被试品全面了解,接地情况需要现场施工负责人确认。
(三)、危险点:试验为完成地线拆除。
控制措施:试验完成后由试验负责人拆除接地线,其他工作人员不得擅自拆除接地线。
2、耐压试验电压高,现场施工人员多,现场试验员多。
危险点:现场耐压试验电压高、人员多,现场试验员多,容易发生人员触电事故。
控制措施:杜绝非试验人员参与高压试验。
耐压试验区域广选择施工人员撤出后再进行升压。
现场所有的试验人员在耐压时由试验负责人统一指挥。
3、现场试验需要拆除接线,接线回复状况;现场进行情况。
危险点:PT CT二次线的接线不明确试验时烧坏设备,PT CT试验拆除未回复和短接线未拆除投运时设备烧坏。
控制措施:CT的一次耐压和绝缘试验时二次接线由专人的试验人员进行检查,每组二次线圈短接接地;完成后由总负责人进行全面检查,无误后方可进行耐压。
对PT试验时短接的二次接线,试验完成后由试验人员拆除,最后由试验负责人检查后方可密封绕组盖板。
4、容性被试品试验后未进行放电。
危险点:电容器的绝缘试验;绝缘试验等容性电气设备的高压试验在试验后未进行放电导致他人触电。
控制措施:每次高压试验结束后进行放电,设专人进行监督。
放电人员要进行充分放电,对不确定放电情况的被试品必须要重新放电处理。
五、电气设备试验长期出现问题:1、主要试验项目的注意事项:(一)、耐压试验:(1)、此项试验属破坏性试验,必须在其它绝缘试验完成后进行。
变压器试验时必须将变压器本体及套管放气。
(2)、试验可根据试验回路的电流表、电压表的突然变化,控制回路过流继电器的动作,被试品放电或击穿的声音进行判断。
(3)、交流耐压前后应测量绝缘电阻和吸收比,两次测量结果不应有明显差别。
(4)、如试验中发生放电或击穿时,应立即降压,查明故障部位。
试验时的加压部位与测量绝缘电阻相同,应注意套管表面的清洁及温度、湿度对测量结果的影响。
(7)、对测量结果进行分析判断时,主要是与同类型变压器、各线圈相互比较,不应有明显变化。
(二)、直流耐压试验:(1)、试验设备的布置要紧凑、连接线要短,宜用屏蔽导线,既要安全又便于操作;对地要有足够的距离,接地线应牢固可靠。
(2)、应将被试品表面擦拭于净,并加屏蔽,以消除被试品表面脏污带来的测量误差。
(3)、能分相试的被试品应分相试验,非试验相应短路接地。
(4)、试验电容量小的被试品应加稳压电容。
(5)、试验结束后,应对被试品进行充分放电。
(6)、泄漏电流过大,应先检查试验回路各设备状况和屏蔽是否良好,在排除外因之后,才能对被试品作出正确的结论。
(7)、泄漏电流过小,应检查接线是否正确,微安表保护部分有无分流与断线。
(8)、高压连接导线对地泄漏电流的影响(9)、由于与被试品连接的导线通常暴露在空气中(不加屏蔽时),被试品的加压端也暴露在外,所以周围空气有可能发生游离,产生对地的泄漏电流,尤其在海拔高、空气稀薄的地方更容易发生游离,这种对地泄漏电流将影响测量的准确度。
用增加导线直径、减少尖端或加防晕罩、缩短导线、增加对地距离等措施,可减少对测量结果的影响。
(10)、空气湿度对表面泄漏电流的影响:当空气湿度大时,表面泄漏电流远大于体积泄漏电流,被试品表面脏污易于吸潮使表面泄漏电流增加,所以必须擦净表面,并应用屏蔽电极。
六、电气设备的试验项目、试验环境。
1、试验项目严格《按照电力设备预防性试验规程验标准》执行,每个试验项目做好记录,由试验负责人严格把关。
2、试验环境:由于现场无法满足所有的试验项目,所有有部分设备在室内进行试验。
对试验室必须有良好的试验条件。
现场试验时,在设备没有对环境特别要求的情况下环境温度在10~40C进行保证测试数据的准确。
环境湿度达到80%时不得进行绝缘试验。
试验记录时应详细的记录环境温湿度。
10kV 真空断路器试验方案试验设备、仪器及有关专用工具1、预防性试验所需仪器及设备材料:2、所有的设备必须送检合格安全工作的要求1、 耐压试验时由于工作范围很广,试验电压很高。
所以必须设安全监护人。
用安全围栏网将试验区域围出并悬挂“止步,高压危险”标示牌。
在试验区域 悬挂“在此工作”标示牌。
2、 必须严格执行DL409-1991《电业安全工作规程》及市公司相关安全规定。
三、试验项目1、绝缘电阻的测量(一) 、试验目的测量开关的绝缘电阻,目的在于初步检查开关内部是否受潮、老化。
(二) 、试验时使用的仪器5000V 兆欧表(三) 、测量步骤(1)、断开被试品的电源,拆除或断开对外的一切连线, 将被试品接地放电。
放电时应用绝缘棒等工具进行,不得用手碰触放电导线。
(2)、用干燥清洁柔软的布擦去被试品外绝缘表面的脏污,附录必要时用适当的清洁剂洗净。
(3)、兆欧表上的接线端子“ E”是接被试品的接地端的,“L”是接高压端的,“G”是接屏蔽端的。
应采用屏蔽线和绝缘屏蔽棒作连接。
将兆欧表水平放稳,当兆欧表转速尚在低速旋转时,用导线瞬时短接“ L”和“ E”端子,其指针应指零。
开路时,兆欧表转速达额定转速其指针应指“a”。
然后使兆欧表停止转动,将兆欧表的接地端与被试品的地线连接,兆欧表的高压端接上屏蔽连接线,连接线的另一端悬空(不接试品),再次驱动兆欧表或接通电源,兆欧表的指示应无明显差异。
然后将兆欧表停止转动,将屏蔽连接线接到被试品测量部位。
(4)、驱动兆欧表达额定转速,或接通兆欧表电源,待指针稳定后(或60s),读取绝缘电阻值。
( 5)、读取绝缘电阻后,先断开接至被试品高压端的连接线,然后再将兆欧表停止运转。
( 6)、断开兆欧表后对被试品短接放电并接地。
( 7)、测量时应记录被试设备的温度、湿度、气象情况、试验日期及使用仪表等。
(四)、影响因素及注意事项(1)、试品温度一般应在10〜40C之间。
( 2)、绝缘电阻随着温度升高而降低,但目前还没有一个通用的固定换算公式。
温度换算系数最好以实测决定。
例如正常状态下,当设备自运行中停下,在自行冷却过程中,可在不同温度下测量绝缘电阻值,从而求出其温度换算系数。
2、导电回路直流电阻(一)、试验目的测量其接触电阻,判断是否合格。
(二)、试验时使用的仪器回路电阻测试仪(三)、测量步骤(1)、首先,应和上开关( 3 次),然后把测试夹分别夹到开关同相的两端接线排上。
然后,启动测试仪器,进行测量,直至3 相测完。
( 2)、测量时应记录被试设备的温度、湿度、气象情况、试验日期及使用仪表等。
(四)、影响因素及注意事项电流输入和电压输入应在不同位置,尽量清洁接触点,使之达到更好的测量效果。
(五)、测量结果的判断对真空断路器按制造厂规定。
3、交流耐压(一)、试验目的交流耐压,是判断开关整体绝缘最有效的试验手段。
(二)、试验时使用的仪器耐压控制箱、试验变压器(三)、影响因素及注意事项(1)、被试品为有机绝缘材料时,试验后应立即触摸,如出现普遍或局部发热,则认为绝缘不良,应及时处理,然后再作试验。
(2)、如果耐压试验后的绝缘电阻比耐压前下降30%,则检查该试品是否合格。
(3)、在试验过程中,若由于空气湿度、温度、表面脏污等影响,引起被试品表面滑闪放电或空气放电,不应认为被试品的内绝缘不合格,需经清洁、干燥处理之后,再进行试验。
(4)、升压必须从零开始,不可冲击合闸。
升压速度在40%试验电压以内可不受限制,其后应均匀升压,速度约为每秒3%的试验电压。
(5)、耐压试验前后均应测量被试品的绝缘电阻。
(六)、测量结果的判断对于绝缘良好的被试品,在交流耐压中不应击穿,而其是否击穿,可根据下述现象来分析。
(1)、根据试验回路接入表计的指示进行分析:一般情况下,电流表如突然上升,说明被试品击穿。
(2)、根据被试品的状况进行分析:被试品发出击穿响声(或断续放电声)、冒烟。
出气、焦臭、闪弧、燃烧等,都是不容许的,应查明原因。
这些现象如果确定是绝缘部分出现的,则认为是被试品存在缺陷或击穿。
附录二避雷器试验方案一、试验设备、仪器及有关专用工具1、预防性试验所需仪器及设备材料:2、所有的设备必须送检合格二、安全工作的要求1、由于工作范围很广,试验电压很高。
所以必须设安全监护人。
用安全围栏网将试验区域围出并悬挂“止步,高压危险”标示牌。
在试验区域悬挂“在此工作”标示牌。
2、必须严格执行DL409-1991《电业安全工作规程》及市公司相关安全规定。
三、试验项目1、绝缘电阻的测量(一八试验目的测量避雷器的绝缘电阻,目的在于初步检查避雷器内部是否受潮;有并联电阻者可检查其通、断、接触和老化等情况。
(二八测量步骤(1)、拆除或断开对外的一切连线。
图1测量避雷器绝缘电阻接线图(2)、用干燥清洁柔软的布擦去被试品外绝缘表面的脏污,必要时用适当的清洁剂洗净。
