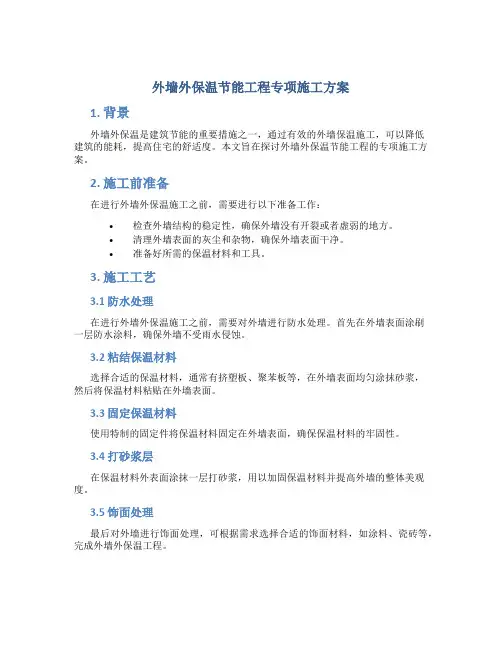

节能(保温)工程专项施工

方案示范文本

In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each

Link To Achieve Risk Control And Planning

某某管理中心

XX年XX月

节能(保温)工程专项施工方案示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、工程概况

武汉城开.天兴花园二期二标段207#、208#楼工程

位于江岸区谌家矶,由武汉时代建筑设计有限公司设计,

武汉鸿诚工程咨询管理有限公司监理,武汉荣城建设集团

有限公司承包。207#楼总建筑面积为6748.39㎡,地上十

八层。208#楼总建筑面积为8136.93㎡,地上二十三层。

本工程建筑分类为一类高层,结构安全等级为二级,设计

使用年限分类为三类,设计使用年限为50年本工程建筑分

类为一类高层,结构安全等级为二级,设计使用年限分类

为三类,设计使用年限为50年,本工程结构形式为剪力墙

结构。

二、节能设计

1、外墙节能设计:采用外墙内保温做法。

外墙墙体材料采用250厚蒸压加气块混凝土砌块,保温材料采用30厚无机保温砂浆,界面剂一道(仅在外墙梁、柱设),底层聚合物砂浆(部位同网格布)。

2、屋面节能设计

207#楼采用100厚挤塑聚苯板、208#楼采用80厚挤塑聚苯板。建筑胶水泥腻子抹平,二层2厚聚氯乙烯防水卷材刷基层处理剂一遍。

3、外墙门窗节能设计

采用塑钢单框双层玻璃门。

4、楼地面节能设计

采用20厚挤塑聚苯乙烯泡沫塑料板。

三、编制依据

GB50176-93民用建筑热工设计规范

JGJ134-2001夏热冬冷地区居住建筑节能设计标准

GB50411-2007建筑节能工程施工质量验收规范

GB50325-2006民用建筑工程室内环境污染控制规范

07 ZTJ108 JZ-C(无机活性)浆料保温系统建筑构造

07EJ101建筑节能构造用料做法

四、外墙保温施工方法及施工工艺、检查标准

1、施工工艺

墙面基层检查→吊垂直、套方、抹灰饼、冲筋找平→弹保温层控制线→浇水调理→甩浆拉毛处理→抹保温浆料第一遍→稳定后抹保温浆料第二遍并收光→检验平整度、垂直度→浇水养护→饰面层施工。

2、各施工段施工工序周期

甩浆拉毛(24h)→保温砂浆第一层(15mm厚表面初期硬化约12-15h)→第二层保温砂浆(养护至涂料施工要求时间)→饰面层施工

3、施工要点:

(1)基层检查:施工前应检查墙面基层状况,如墙面的强度、平整度、干燥程度、酸碱值以及其他影响施工的附着物(如油污)等,如不符合,应采取相应的预处理措施。

A、基层的强度:一般用目测、敲打等方式检查,合格的基层应不掉粉、不起砂、无空鼓、开裂和脱离现象,抹灰应均匀,接槎应平缓。

B、基层的平整度:一般用2米靠尺和锲开塞尺检查基层表面的平整度,抹灰允许偏差2mm,阴阳角的垂直与方正应用2米方尺和2米拖线板等工具进行检查,允许偏差2-3mm。

C、基层的干燥程度:基层含水率应低于10%。

D、基层的酸碱度:PH值应小于10,酸碱度的测定方法如下:用清水将脱脂棉花浸湿,然后将其轻轻按在待测得基面上以吸收基层的碱份,1分钟后用油试纸或PH试笔

测定与基层接触的湿棉,便可直接测得PH值。

E、基层其它问题:基层表面的浮浆、尘土等应予以清除。墙面各种预埋件、水暖设施等应按设计要求提前安装定位,外露金属件应做防锈处理。

(2)做标志贴饼(冲筋找平)

保温浆料施工前应在墙面做好施工厚度标志,应按下列步骤进行贴饼:

A、用2米靠尺检查墙面平整度,2米拖线板检查墙面垂直度。

B、距顶部约100mm同时距阴角约100mm处,根据大墙角已挂好的钢垂直线控制厚度,用保温浆料做50mm ×50mm标准灰饼。

C、贴饼后,在两水平贴饼间拉水平控制线,具体做法为将带小线的小园钉插入标准贴饼,拉直小线,使小线控制比标准贴饼略高1mm,在两贴饼之间按1.5米的间隔水

平粘贴标准贴饼。

D、施工完成后水平向用2-5米小线拉线检查贴饼的一致性,垂直方向用2米拖线板检查垂直度,并测量灰饼厚度作记录。

E、直线在距楼层底部约10cm,大墙阴阳角10cm处粘贴标准贴饼,之后按间隔1.5米左右沿垂直方向粘贴标准贴饼。

(3)浇水调理、甩浆拉毛

A、在施工前,基层必须浇水湿润,浇水应在抹灰前一天进行,抹灰时再进行一次浇水湿润(宜用喷雾器或喷浆泵喷淋),浇水深度以渗入墙体8-10cm为宜,注意墙体不可喷水过量,不得向前面泼水,不能有明水存在。

B、刷素水泥浆:甩出的水泥浆应均匀分布,严格控制好配合比及干稀程度,待干燥后保证其强度。

(4)保温砂浆抹面

以两个技工、一个辅助工为一组(可分为几个班组同时分部施工),抹B料上墙第一遍约10㎜,当材料凝结后,用手指按压有一定强度时,一名技术工继续朝前抹,另一名技术工返回,再抹回第二遍B料。视吸水情况用刮杆刮平,并用木槎搓实。约3-4分钟后,即可抹A料,厚度一般为5-8㎜。刮平、搓实,并用铁抹子压实收平,切记不要收的太光,要保持适应的毛糙度,即使保温材料中颗粉料表面的1/5左右闻分显露在表面,使整个表面看上去是一个平整均匀的半颗粒面,以便做外墙涂料刷防水腻子时,能够更好更牢固地粘结。

(5)养护:施工进行完24小时(夏季6-8月8-10小时后)开始洒水养护。养护期为7-10天,夏季每天养护不少于5次,春秋季不少于3次,冬季视情况而定。

4、注意事项目

(1)、拆除脚手架应防止破坏已抹好的墙面,门窗洞
