回采工作面探放水钻探施工总结
- 格式:doc
- 大小:26.50 KB
- 文档页数:3

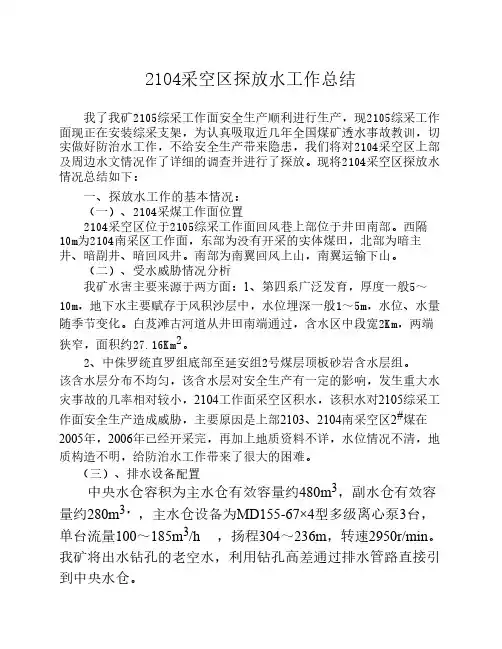

2104采空区探放水工作总结我了我矿2105综采工作面安全生产顺利进行生产,现2105综采工作面现正在安装综采支架,为认真吸取近几年全国煤矿透水事故教训,切实做好防治水工作,不给安全生产带来隐患,我们将对2104采空区上部及周边水文情况作了详细的调查并进行了探放。
现将2104采空区探放水情况总结如下:一、探放水工作的基本情况:(一)、2104采煤工作面位置2104采空区位于2105综采工作面回风巷上部位于井田南部。
西隔10m为2104南采区工作面,东部为没有开采的实体煤田,北部为暗主井、暗副井、暗回风井。
南部为南翼回风上山,南翼运输下山。
(二)、受水威胁情况分析我矿水害主要来源于两方面:1、第四系广泛发育,厚度一般5~10m,地下水主要赋存于风积沙层中,水位埋深一般1~5m,水位、水量随季节变化。
白芨滩古河道从井田南端通过,含水区中段宽2Km,两端狭窄,面积约27.16Km2。
2、中侏罗统直罗组底部至延安组2号煤层顶板砂岩含水层组。
该含水层分布不均匀,该含水层对安全生产有一定的影响,发生重大水灾事故的几率相对较小,2104工作面采空区积水,该积水对2105综采工作面安全生产造成威胁,主要原因是上部2103、2104南采空区2#煤在2005年,2006年已经开采完,再加上地质资料不详,水位情况不清,地质构造不明,给防治水工作带来了很大的困难。
(三)、排水设备配置中央水仓容积为主水仓有效容量约480m3,副水仓有效容量约280m3,,主水仓设备为MD155-67×4型多级离心泵3台,单台流量100~185m3/h ,扬程304~236m,转速2950r/min。
我矿将出水钻孔的老空水,利用钻孔高差通过排水管路直接引到中央水仓。
(四)、探放水工作设备配备情况我矿现有二种型号的探放水设备,一台钻机型号:ZLJ—250,功率8KW,最大钻进深度为75米,钻杆85根(φ42),钻头两个(φ55);另一台钻机型号:KHYD-90,功率6KW,最大钻进深度为60m,钻孔开孔直径55mm,钻杆85根(φ42),钻头二个(φ55)。
三季度探放水工作总结正帮煤业是边技改边生产矿井,井田范围内9#煤层大部分已采,根据初设,三条技改大巷(回风大巷、轨道大巷、运输大巷)布置在采空区底部,采空区水患严重危害我矿安全生产工作,因此9#采空区探放水工作是正帮煤业基建技改的重中之重,正帮煤业在经理层的正确领导下,技术科严格落实防治水的“十条红线”制度以及集团公司防治水“三项”管理制度,在防治水方面时,取得较好的效果。
一、三季度防治水工作的总结在孝义管理公司领导的大力支持下,在正帮煤业正确领导下通过各部门的共同努力,按照岗位职责要求和行为规范,努力做好工作,认真完成了防治水的各项工作,主要有以下方面:1、技术人员经常深入井下现场,掌握井下地质情况,查明影响生产的地质因素,及时汇报各种相关地质情况,保证生产正常接续,收集勘探和采掘工作面的地质资料,及时了解地质情况。
深入现场解决出现的问题,加速自身素质的提高,同时利用闲余时间学习有关矿井地质及采矿方面的知识,努力使地质和采矿结合。
2、根据回风大巷出水情况以及水情水害分析报告、水文地质预测预报情况。
7月18日与集团公司地测处取得联系,请福建华虹公司对回风大巷、运输大巷、轨道大巷、1001运输巷四个掘开工作面及1002工作面两巷及切眼,全部进行了TEM探测,有效的探明了采空积水以及地质构造情况。
尤其是对回风大巷进行了瞬变电物探工作,探明积水区域的位置,根据物探先行、钻探的跟进的原则,在物探成果的指导下,在左手帮分别布置五个钻孔向9#煤采空区钻探,验证全部钻探出水,涌水量为25.3m³/h,截止10月4日,回风大巷三个钻孔出水,涌水量约为16 m³/h。
回风大巷总计排水量约为86000m³。
3、7月份请山西省煤炭地质研究所对回风大巷的水质进行化验,得出检验结果,该水水黄、无嗅、铁离子1.82%。
二、探放水现场管理落实情况1、各掘开工作面探放水时,地测技术员、安全员、瓦检员、钻探负责人必须现场跟班,根据探放水设计,技术员给定的位置、方位、倾角、间距等参数,探水队实行钻探工作,钻探结束后,四方现场联合验收签字,技术科分析成果钻探,并上探放水台账、探放水钻探图。
煤矿,综采工作面探放水总结2104采空区探放水工作总结我了我矿2105综采工作面安全生产顺当进展生产,现2105综采工作面现正在安装综采支架,为仔细吸取近几年全国煤矿透水事故教训,切实做好防治水工作,不给安全生产带来隐患,我们将对2104采空区上部及周边水文状况作了具体的调查并进展了探放。
现将2104采空区探放水状况总结如下:一、探放水工作的根本状况:(一)、2104采煤工作面位置 2104采空区位于2105综采工作面回风巷上部位于井田南部。
西隔10m为2104南采区工作面,东部为没有开采的实体煤田,北部为暗主井、暗副井、暗回风井。
南部为南翼回风上山,南翼运输下山。
(二)、受水威逼状况分析我矿水害主要来源于两方面:1、第四系广泛发育,厚度一般5~10m,地下水主要赋存于风积沙层中,水位埋深一般1~5m,水位、水量随季节变化。
白芨滩古河道从井田南端通过,含水区中段宽2Km,两端狭窄,面积约27.16Km2。
2、中侏罗统直罗组底部至延安组2号煤层顶板砂岩含水层组。
该含水层分布不匀称,该含水层对安全生产有肯定的影响,发生重大水灾事故的几率相对较小,2104工作面采空区积水,该积水对2105综采工作面安全生产造成威逼,主要缘由是上部2103、2104南采空区2#煤在2023年,2023年已经开采完,再加上地质资料不详,水位状况不清,地质构造不明,给防治水工作带来了很大的困难。
(三)、排水设备配置中心水仓容积为主水仓有效容量约480m3,副水仓有效容量约280m3,,主水仓设备为MD155-67×4型多级离心泵3台,单台流量100~185m3/h ,扬程304~236m,转速2950r/min。
我矿将出水钻孔的老空水,利用钻孔高差通过排水管路直接引到中心水仓。
(四)、探放水工作设备配备状况我矿现有二种型号的探放水设备,一台钻机型号:ZLJ—250,功率8KW,最大钻进深度为75米,钻杆85根(φ42),钻头两个(φ55);另一台钻机型号:KHYD-90,功率6KW,最大钻进深度为60m,钻孔开孔直径55mm,钻杆85根(φ42),钻头二个(φ55)。
掘进工作面钻场探放水分析总结编制指南哎呀,这掘进工作面钻场探放水分析总结编制指南可真是让人头疼啊!不过,既然咱们是要写这篇文章,那就不能怂了,得好好儿地把它给搞定咯!咱们得明确一下这个指南的目的。
其实就是为了让咱们在掘进工作面钻场探放水的时候,能够更加科学、合理地进行分析总结,从而提高工作效率和质量。
那么,接下来就让我来给大家简单介绍一下这个指南的主要内容吧!1. 掘进工作面钻场探放水的意义在掘进工作面钻场探放水之前,咱们得先了解一下它的意义。
其实,掘进工作面钻场探放水主要有以下几个方面的作用:一是为了保证掘进工作面的正常施工;二是为了让咱们更好地了解地下地质情况;三是为了让咱们及时发现并解决地下水问题。
2. 掘进工作面钻场探放水的方法说到掘进工作面钻场探放水的方法,那可是有很多种哦!比如说,有的水文地质条件较好的地区,可以采用物探方法进行探放水;而对于一些水文地质条件较差的地区,就需要采用钻探方法进行探放水了。
这些方法都有各自的优缺点,咱们在实际操作的时候,还得根据具体情况来选择合适的方法。
3. 掘进工作面钻场探放水的步骤好了,既然知道了掘进工作面钻场探放水的意义和方法,那么接下来的问题就是:如何来进行掘进工作面钻场探放水呢?其实,这个过程大致可以分为以下几个步骤:一是对掘进工作面进行详细的勘察;二是制定合理的探放水方案;三是进行实际的探放水操作;四是对探放水结果进行分析总结;五是对下一阶段的工作进行规划。
4. 掘进工作面钻场探放水的注意事项在进行掘进工作面钻场探放水的时候,还要注意以下几点:一是要确保安全;二是要遵守相关法律法规;三是要做好环境保护工作;四是要注重与相关部门的沟通协作。
掘进工作面钻场探放水是一个非常重要的工作环节,咱们在进行这项工作的时候,一定要认真负责,严谨细致,力求做到最好!希望通过这篇文章,能够帮助大家更好地理解和掌握掘进工作面钻场探放水的相关知识和技巧。
加油吧,朋友们!。
煤矿井下探放水工程总结一、探放水设计概况(一)水文地质简况1、Y5煤层为煤系上部煤层,上部长兴组(PIC)为岩溶裂隙含水岩层,为煤层顶板直接充水层,是Y5开采的只要充水源,当大气降水充足时、采掘工作面有滴水出现。
2、底板水、煤层为浅部开采、下部茅口灰岩(PIM)为岩溶强、含水层、含水丰富、由地表沟水和大气降水补给,为煤层底板直接充水层。
3、矿坑水:其主要充水源为大气降水通过裂隙渗入矿坑,但矿区附近地表水体缺乏、贫水期多、据矿井涌水量观察显示、矿井一般涌水量为3.4im3∕h、水量较小。
4、老窖水:Y5煤层无地表露头煤。
上部未有小煤开采过、本矿原来也未开采过,基本没有老窖水,但在采掘中注意有疑必探的掘进。
综上所述,矿区水文地质条件属简单-中等复杂程度。
做到先探后采,以防严重事故发生,确保安全生产。
矿井最大涌水量为3.4m3/h,一般涌水量为0.84m3/h。
(二)设计情况根据防治水规定要求,在进行掘进施工作业之前必须进行有效的探放水。
1112运输巷掘进工作面准备在____月份开始碛头施工,故在动工前,矿技术科于____年____月份对该施工地点完善了探放水设计,采用____DY-620型的坑道钻机进行施工,该钻机的最大转距为____米,钻头直径为42mm。
1112运输巷碛头设计一组钻孔,钻孔数量为____个成扇形布置,因该巷道是沿煤层走向掘进,钻孔均沿煤层施工,具体施工参数见钻孔布置示意图。
该掘进工作面预计在施工过程中无涌水现象。
如果有涌水出现,积水沿运输巷水沟流至运输大巷的水沟排出地面。
二、实际探放水情况1112运输巷掘进工作面碛头于____年____月____日早班开始施工探放水钻孔,于____年____月____日竣工。
由掘进一队完成施工作业。
该次钻孔施工采用____DY-620钻机进行钻进,共计施工钻孔一组共计____个孔,总工钻孔进尺____米。
在施工过程中均未发现有出水情况。
三、探放水工作成果分析评估探放水钻孔工程质量验收单掘进工作面名称1112运输巷掘进工作面验收时间____年____月____日开钻位置1112运输巷碛头验收项目钻孔号验收内容(眼位、方位、倾角、孔深、直度等是否符合设计要求)验收结果1符合要求合格2符合要求合格3符合要求合格4符合要求合格5符合要求合格钻探责任人签字:刘思华____年____月____日验收人员签字:黄仁全____年____月____日掘进队负责人签字:年月日本次探放水工作严格按地测部门的设计进行施工,施工钻孔的实际情况和设计相符。
井下工作面探放水总结报告编写提纲
1.工作面概况
1.1井下四邻关系及地面情况
1.2煤层及储量
2.工作面地质及水文地质条件井上下水文地质分析
需要有针对性的水情或水害威胁分析。
2.1工作面地质条件
2.2工作面水文地质条件
顶板含水情况、底板含水情况
3.施工目的探放水目的
4.施工组织方法探放水工作设备选用情况
5.工作面物探、钻探综合探测情况
单孔设计是否达到相关规定要求,
单孔设计是否达到探水、放水的设计位置、设计目的。
6.工作面防排水系统及疏放水情况钻探数据成果及分析
涌水量、排水管路铺设、排水路线、设备
7.钻探验证情况
设计及措施与现场作业条件是否相符。
物探成果验证情况。
8.施工中存在的问题
9.工作面安全性评价
10总结分析
11附图
11.1钻场设计布置平面图
11.2钻场施工布置平面图
11.3钻孔施工迎头断面布置图、平面布置图、剖面布置图。
钻探工工作总结
钻探工作总结。
钻探工作是一项重要的地质勘探工作,它为石油、天然气和矿产资源的勘探和
开发提供了重要的技术支持。
在过去的一年里,我们团队在钻探工作中取得了一定的成绩,现在我来总结一下我们的工作情况。
首先,我们在钻探过程中严格遵守了安全操作规程,保证了工作人员的安全。
我们组织了多次安全培训和演练,及时排除了潜在的安全隐患,确保了工作的顺利进行。
其次,我们在勘探目标的选择和钻探方案的设计上做了大量的工作,充分考虑
了地质条件、资源储量和环境影响等因素,最大限度地提高了钻井的成功率。
同时,我们还采用了先进的钻井技术和设备,提高了钻井效率,降低了成本。
另外,我们在钻井过程中及时调整了工作方案,解决了一些技术难题和意外情况,保证了钻井的顺利进行。
我们还加强了与相关部门和合作伙伴的沟通和协作,保证了工作的协调进行。
最后,我们对钻井过程进行了全面的数据分析和总结,为今后的工作提供了宝
贵的经验和教训。
我们还及时向上级领导和相关部门做了工作汇报,得到了他们的肯定和支持。
总的来说,我们在钻探工作中取得了一定的成绩,但也存在一些不足和问题。
我们将继续努力,不断提高自身的技术水平和工作质量,为资源勘探和开发做出更大的贡献。
防治水工作总结(精选5篇)20xx年度,在各级领导的大力支持和下,防治水工作得到顺利开展,现结合自身实际将20xx年度工作概述如下:一、20xx年防治水工作总结:1、探放水现场管理及物探工作的全面开展根据矿井生产接续,我科加强了对探放水施工现场的管理,在2507轨道巷、2508运输巷、2508轨道巷、2509轨道巷、2509运输巷探放水工作时,进行了现场盯班,现场交接班,落实探放水设计,措施等,保证每次探放水工作有质有量完成;本着“物探先行,钻探验证”原则,对掘进巷道进行物探工作,并形成有序的工作程序,将物探数据进行分析,制定物探分析报告,为掘进生产的正常进行创造安全的环境,为矿井稳产、高产提高技术支持。
2、矿井涌水量观测在日常生产过程中我科按照各防治水有关文件,摸清矿井实际涌水量,确保矿井安全生产。
加强了对矿井涌水点的观测,在每月上中下三旬,分别对二采运输下山、二采水仓、主井底、风井底等地点的涌水量进行了水量观测,并建立台账,记录在案。
确保矿井正常的安全生产。
3、加强雨季三防工作随着雨季来临,根据各雨季三防有关文件、规定,加强了对气象的观测,并建立台账,进行每日一观测,对天气情况、降水量等进行了记录,根据公司下发的雨季三防文件,将强了对地面的观测,编写了雨季三防演练方案,下发各有关单位,并组织学习。
配合雨季三防办公室完善了各项工作。
为矿井在雨季期间的正常生产提供了有利的保障。
4、水害治理大会战根据吕梁市离市区煤炭工业172号文件的要求,对矿井开展了水害治理大会战,根据通知要求分四个阶段,第一阶段为自查阶段,第二阶段为集中整治阶段,第三阶段为整改完善阶段,地市阶段为总结分析阶段;现已经完成第一阶段的自查阶段,现在在进行第二阶段的集中整治阶段,在第一阶段中对防治水各项制度进行了完善,制定了大会战实施方案,对照区防治水大会战方案开展自查自改工作,根据检查小组提出的问题,加强集中整治,确保矿井防治水工作的规范化。
神华集团XX矿010908工作面探放水总结总工程师:防治水副总:审核:编制:编制单位:地测科编制时间:2016.4.15010908工作面探放水总结010908工作面于2015年3月形成,在工作面形成前,地测科于2015年1月5日对该工作面上部及周边水文情况作了详细调查及分析,并编制了探放水设计。
按照地测科《010908工作面探放水设计》要求,由天荣公司与钻探队施工的探放水工作于2015年2月展开,截至目前已经完成设计规定的各项任务。
为更好指导回采工作,现将010908工作面探放水情况总结如下:一、探放水位置、水害分布及探放水、排水设备情况(一)010908工作面位置该工作面位于井田南翼九层盘区,西部为906采空区20米防隔水煤柱,东部为实体煤,南部为小窑采空区,北部为九层轨道延伸。
(二)受水威胁情况影响该工作面正常生产的水害类型主要是7、8层煤小井采空区积水和我矿708、706工作面采空区积水。
积水面积8层煤小井采空区约14660m²,我矿7层煤工作面积水面积约20210㎡, 7层煤小井采空区积水面积不详,此外打钻期间发现切眼以南32米处下部存在12层煤小井采空区,且采空区内有大量积水。
(三)探放水、排水设备参数1、钻探队设备施工钻机型号为ZDY4000S 矿用全液压坑道钻机,质量2540kg,转速5-280r/min,主轴倾角±45°,开孔钻头直径133mm,钻头直径85mm,钻杆直径73mm,钻杆长1000mm,常规钻进深度350米。
2、天荣公司设备钻机型号为ZDY6000LD近水平定向钻机,钻机施工倾角+15°~-5°,煤层中最小弯转半径172m,每6m平面方位最大变化2°,最大倾角变化2°,岩层中每6m倾角变化为1.5°。
3、排水设备配置见附图1:010908工作面排水系统示意图二、探放水成果010908工作面共施工探放水钻孔97个,其中钻探队施工88个孔,天荣公司施工9个孔,探放12层孔2个,探放8层孔7个。
山西大土河永娜煤业D1004采煤工作面探放水总结(书面材料)二〇一〇年六月D1004采煤工作面探放水工作总结我矿D10004采煤工作面安装已结束,已投入生产,为认真吸取王家岭煤矿事故教训,切实做好防治水工作,不给生产带来隐患,我们对D1004采煤工作面上部及周边水文情况作了详细的调查并进行了探放。
现将D1004采煤工作面探放水情况总结如下:一、探放水工作的基本情况:(一)、D1004采煤工作面位置D1004综采工作面位于井田北部。
西隔16m为D1003工作面,东为实体煤田,北接王家庄煤矿井田,南连采区准备巷,地面位于杨家掌村以东,大刘公路以北。
(二)、受水威胁情况分析我矿水害主要来源于两方面:一是10#煤的顶板水,即太原组L5灰岩水。
该含水层分布不均匀,该含水层对生产有一定的影响,发生重大水灾事故的几率相对较小,我们已经做了水质化验分析,与炭窑坪新井建设的主斜井水样检测的化学成分基本一致;二是老窑积水,该积水对安全生产造成了极大的威胁,主要原因是上部4#煤已局部开采,地质资料不详,水位情况不清,地质构造不明,给防治水工作带来了很大的困难。
(三)、排水设备配置中央水仓容积为560m3,安设同等能力的离心式排水泵三台,一台工作,一台备用,一台检修。
水泵型号:D85—45×5,功率为90KW;排水量:80—100m3/h;扬程225m;排水管:Φ108×4三趟;管路长360m。
采区主、副水仓容积为778 m3,安设同等能力的清水离心式排水泵三台,两台工作,一台备用,水泵型号5DA-8×3,功率为37KW,流量:108m3/h;扬程60m;排水管:Φ108×4二趟;管路长1520m。
我矿将出水钻孔的老窑水利用钻孔高差直接引到中央水仓。
钻孔单孔出水量最大时为36m3/h,根据以上数据符合排水规定。
(四)、探放水工作设备配备情况我矿现有三种型号的探放水设备,现分别在D1004工作面九顺和十顺对上层采空区进行钻探,九顺钻机型号:ZDY—880,功率15KW,最大钻进深度为200米,钻孔开孔直径89mm,终孔直径59mm,钻杆100根(φ50、800mm/根),钻头两个(φ75);十顺钻机型号:①ZDY-1250,功率22KW,最大钻进深度为200m,钻孔开孔直径89mm,终孔直径59mm,钻杆100根(φ50、1000mm/根),钻头两个(φ75)。
回采工作面探放水钻探施工总结
一、工作面概况:
×××工作面上部3#煤为小煤窑破坏区,9#煤为我矿四盘区采空区以及部分实体煤柱;东为实体煤、南为实体煤、西为15#煤北翼盘区大巷、北为实体煤。
该工作面所在15#煤的平均厚度为左右,属中厚煤层,底板为厚左右的泥岩,顶板为厚10m左右的石灰岩(局部可能有的泥岩伪顶)。
根据地测科提供的《×××工作面探放水钻探设计》,预计×××工作面上部采空区积水量约5000m3,孔内水压不大于。
二、使用设备:
根据现场施工情况,选用ZYJ-420/200型架柱式液压回转钻机和ZDY-1000型煤矿用全液压坑道钻机,钻机概况如下:
ZYJ-420/200型架柱式液压回转钻机;功率:15KW;钻杆:φ42mm 地质钻杆,每根长度1000mm;钻头:不大于φ75mm的复合片金钢钻头;最大钻进距离200m。
ZDY-1000型煤矿用全液压坑道钻机:功率:22KW;钻杆:φ50mm 地质钻杆,每根长度800mm;钻头:不大于φ75mm的复合片金钢钻头;最大钻进距离300m。
三、钻探成果:
从2013年10月14日开始施工至12月2日,共施工14个钻孔,累计进尺:米,探测成果见附表。
四、成果分析:
本次探放水施工14个钻孔,其中10个钻孔落入9#煤老空,2个落入3#煤老空,分别为:? 、1-1#孔,方位:28°,倾角:50°,孔深:,终孔情况:孔内96-98m处见3m煤,落空,无返水,风往外吹,无水,孔口瓦斯%;? 、8-1#孔,方位:208°,倾角:48°,孔深:122m,终孔情况:孔内处见2m煤,钻进速度快,122m风往外吹,无水,孔口瓦斯%。
另外,8-2#孔,方位:253°,倾角:47°,孔深:,终孔情况:孔内一直见矸,返水正常,无水,孔口瓦斯%;1-3#孔,方位:253°,倾角:49°,孔深:,因生产衔接安排,现暂停施工。
本次探放水除5-1#孔(方位:28°,倾角:50°,孔深:34m,涌水量/h)出现涌水,现孔内只有少量渗水,其余钻孔均无水,结合本次探测资料分析:×××工作面上覆9#煤没有大面积采空区积水,但不排除可能存在局部积水情况。
1-2#、3#钻孔探测范围为上部3#煤可疑区,待综采队安装完毕后再施工。
五、建议
1、在打钻过程中,部分钻孔中间煤层瓦斯浓度高,建议采煤队在回采本采面过程中注意预防瓦斯超限。
2、为了防止回采过程中可能存在的局部采空区积水涌入×××工作面,建议采煤队在×××工作面进回风巷口低洼处配备一套流量不小于60m3/h的水泵和4寸的排水管路。
同时,在初采时尤其要注意观察工作面涌水的变化情况,发现涌水量增大时,要及时向生产调
度指挥中心及地测科汇报,以便采取相关措施。
钻探队
××年××月××日。
