人行通道安全防护棚施工方案【方案一】一、立项背景及目标人行通道的安全是城市公共交通事业的重要组成部分,为了进一步加强人行通道的安全性,减少交通事故发生率,本方案旨在通过建设安全防护棚,提高人行通道的安全性防护能力,确保行人的安全。
二、方案概述本方案通过在人行通道两侧建设安全防护棚,为行人提供安全通行的环境。
主要包括以下内容:1. 原则(1) 符合人行通道的设计标准和规范;(2) 保证施工过程中的行人通行的便利性和安全性;(3) 保持周边建筑物的整体风貌。
2. 工程范围(1) 安全防护棚的建设范围为人行通道的两侧,覆盖整个人行通道的长度;(2) 施工区域内,需要进行相关设施搬迁和地面平整。
3. 工程设计(1) 结构设计采用钢结构或混凝土构建,具有足够的强度和稳定性,能够承受特定地区的风、雨、雪等自然灾害;(2) 外观设计采用透明或半透明材料作为顶棚,保持通透性和采光性,同时结合周边建筑风格进行设计。
4. 工程施工(1) 施工流程包括场地准备、基础施工、主体结构施工、安装调试等环节;(2) 施工周期根据工程规模、施工条件等因素进行调整,尽量缩短施工周期,减少对周边行人和交通的影响;(3) 施工安全遵守建筑施工现场安全操作规程,加强组织和管理,确保施工期间的安全性。
5. 工程验收(1) 按照相关部门的标准和规范进行验收;(2) 验收合格后,投入使用。
三、预期效果(1) 提高人行通道的安全性,减少交通事故发生率;(2) 提供行人通行的舒适性和便利性;(3) 保持周边建筑物的整体风貌。
【方案二】一、立项背景及目标人行通道的安全是城市公共交通事业的重要组成部分,为了进一步加强人行通道的安全性,减少交通事故发生率,本方案旨在通过建设安全防护棚,提高人行通道的安全性防护能力,确保行人的安全。
二、方案概述本方案通过在人行通道两侧建设安全防护棚,为行人提供安全通行的环境。
主要包括以下内容:1. 原则(1) 符合人行通道的设计标准和规范;(2) 保证施工过程中的行人通行的便利性和安全性;(3) 保持周边建筑物的整体风貌。
为确保施工现场人员安全,预防事故发生,根据《建筑施工安全生产管理条例》及相关规定,结合本工程实际情况,特制定本人行防护棚专项方案。
二、方案目的1. 防止人员在高处作业时发生坠落事故;2. 防止物体打击事故的发生;3. 确保施工现场的通行安全。
三、方案内容1. 防护棚类型及尺寸(1)防护棚类型:根据现场实际情况,采用全封闭式防护棚。
(2)防护棚尺寸:长×宽×高(m)为3×2×2.5。
2. 防护棚材料(1)框架:采用Q235B钢材,主梁、次梁及立柱均采用φ48×3.5钢管。
(2)顶板:采用18mm厚花纹钢板,颜色为灰色。
(3)侧板:采用0.8mm厚镀锌钢板,颜色为灰色。
(4)封闭式防护棚顶部采用双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护。
3. 防护棚搭设要求(1)搭设地点:防护棚应设置在施工现场人员频繁通行的区域,如施工电梯、物料提升机地面进料口等。
(2)搭设方法:采用现场组装,分段拼装,然后整体吊装。
(3)搭设顺序:先搭设框架,然后安装顶板、侧板及封闭式防护棚顶部。
(4)搭设安全措施:搭设过程中,严格遵守安全操作规程,确保人员安全。
4. 防护棚拆除要求(1)拆除顺序:先拆除封闭式防护棚顶部,然后拆除侧板、顶板,最后拆除框架。
(2)拆除安全措施:拆除过程中,严格遵守安全操作规程,确保人员安全。
四、安全管理措施1. 人员培训:对施工人员进行安全操作规程培训,提高安全意识。
2. 施工现场管理:设置专职安全员,负责施工现场的安全管理工作。
3. 定期检查:定期对防护棚进行检查,发现问题及时整改。
4. 应急预案:制定应急预案,确保发生事故时能够及时有效地进行处置。
五、实施计划1. 方案编制:本方案编制完成后,立即组织实施。
2. 防护棚搭设:在人员培训完成后,开始搭设防护棚。
3. 防护棚拆除:在施工结束前,拆除防护棚。
4. 方案评估:在防护棚搭设及拆除完成后,对方案进行评估,总结经验教训。
安全通道防护棚施工方案为确保施工过程中的安全,建立起安全通道防护棚是非常关键的。
下面是一个关于安全通道防护棚的施工方案,供参考:一、施工方案概述1.1项目概况本项目为安全通道防护棚的施工方案,旨在提供施工过程中的人员和设备的安全保障。
1.2现场情况在施工现场,需要建立起一条安全通道防护棚,用以保护进出施工现场的人员和设备。
1.3施工原则1)安全第一:确保施工过程中的人员和设备的安全。
2)效率优先:在保证安全的前提下,尽可能提高施工效率。
二、施工内容2.1建设安全通道根据施工现场的实际情况和要求,建设一条符合标准的安全通道。
通道宽度为3米,高度为3.5米,长度根据实际需要进行确定。
2.2搭建防护棚在安全通道两侧搭建防护棚,用以防护施工区域。
防护棚采用合适的材料,具备防风、防雨、防火等功能。
防护棚的顶部应搭设排水设施,确保雨水不会积聚在防护棚顶部。
2.3安装照明系统在安全通道和防护棚的内部,安装适当数量的照明设备,以确保施工过程中的照明需求。
照明系统应安装在安全通道的上方,以避免妨碍施工和通行。
2.4配备消防设施在安全通道和防护棚内部,配备适当数量的灭火器材和应急疏散指示牌等消防设施,以应对突发火灾等紧急情况。
2.5规划通行路线在安全通道内,规划出清晰的通行路线,并设置警示标志和指引标志,以提醒施工人员和进出施工现场的人员按照指定路线通行。
2.6安装监控设备在安全通道和防护棚的适当位置,安装监控设备。
监控设备要求能够录像,并能够实时监测施工区域的情况,以保障人员和设备的安全。
三、施工计划3.1确定施工时间根据实际情况,确定施工时间为XX年XX月XX日至XX年XX月XX日。
3.2施工进度计划按照施工时间,制定具体的施工进度计划。
包括各个施工阶段的时间安排和施工任务分配等。
四、安全措施4.1工人安全培训在施工前,必须对施工人员进行安全教育和培训,包括防护棚的基本安全知识、应急处理方法等。
4.2穿戴个人防护装备所有进入施工现场和安全通道的人员必须穿戴好个人防护装备,包括安全帽、防护服、防尘口罩、防滑鞋等。
2024年人行通道安全防护棚施工方案一、施工概述人行通道安全防护棚的施工旨在保障行人在通道内的安全,防止因天气或其他原因引发的意外伤害。
本施工方案将包括工程概述、施工组织设计、主要施工工艺、施工注意事项等内容。
二、工程概述1. 工程名称:人行通道安全防护棚施工工程;2. 工程地点:根据实际情况确定;3. 工程范围:人行通道内,根据实际情况确定具体范围;4. 工程内容:施工将搭建安全防护棚,包括框架结构搭建、覆盖材料安装等。
三、施工组织设计1. 组织管理人员:设立工程总监、项目经理等职位,明确责任分工,保证施工的顺利进行;2. 施工队伍安排:根据工程的规模和需要,确定所需的工人人数,合理安排施工队伍;3. 材料和机械设备采购:确定所需材料清单,并及时采购;根据需要租赁所需的机械设备,确保施工的进行;4. 施工场地布置:为施工搭建工地,并设置安全警告标志,确保施工安全;5. 施工工序安排:根据施工的逻辑关系和工期要求,合理安排施工工序,确保施工进度;6. 施工质量控制:进行施工前期的交底和技术交底,明确施工要求和质量要求,加强施工现场的质量监督。
四、主要施工工艺1. 地基处理(1)对地基进行清理和平整处理,确保施工起点的平整度和整体稳定性;(2)对需要加固的地基,进行相应的加固处理,如填充土石方。
2. 基础施工(1)基础的施工方式和结构根据实际情况确定,可以采用浇筑混凝土或其他形式的基础处理;(2)确保基础的强度和稳定性,满足对安全防护棚的要求。
3. 骨架搭建(1)根据设计要求,按照图纸或施工图进行搭建;(2)采用适当的材料,如钢结构、铁艺等,搭建骨架结构,并进行牢固连接。
4. 覆盖材料安装(1)根据设计要求和实际情况,选择适当的覆盖材料;(2)进行覆盖材料的安装,确保覆盖材料的牢固性和外观质量。
5. 清理和检查(1)施工完成后,及时对施工现场进行清理,清除垃圾和杂物,保持现场整洁;(2)进行安全检查和质量验收,确保施工的安全和质量。
2024年行人安全通道防护棚施工方案____年行人安全通道防护棚施工方案一、引言随着城市化进程的不断推进,行人安全成为城市规划和交通设计的重要问题。
行人通道作为城市道路交通系统的一个重要组成部分,承担着行人出行的重要功能。
然而,在现实中,行人通道的安全问题时有发生,特别是在道路施工过程中,当施工区域与行人通道相连接时,更容易引发潜在的风险。
因此,为了保障行人通道的安全和畅通,本方案将提出行人安全通道防护棚的施工方案。
二、施工目标1. 提供行人在施工区域通行的安全环境,避免行人与施工现场的接触。
2. 减少施工对行人通道的影响,减少行人通道被封闭的时间。
3. 保证施工过程中行人和周边设施的安全,防止意外事故的发生。
三、施工方案1. 基础设施准备在施工前,需要对施工区域的现场进行仔细勘测和准备工作。
包括:确定施工区域范围、检查地下管线、清理施工区域和临时设施等。
确保施工前的准备工作完善且合理。
2. 防护棚搭设(1)确定防护棚的材料和结构形式。
可以选择轻型铝合金材料作为主要骨架,顶部采用蓬式结构,便于通风和采光。
(2)根据施工区域的形状和尺寸,设计合理的防护棚搭设方案。
保证防护棚的稳定性和承载能力。
(3)在防护棚的两侧设置安全护栏,避免行人跌落或进入施工区域。
(4)安装防火措施,以防止火灾事故的发生。
3. 施工过程管理(1)限制施工区域尽可能小,以减少对行人通道的封闭时间。
(2)在施工现场设置明显的警示标志和指示牌,提醒行人避免进入施工区域。
(3)安排专人在施工区域指引行人绕行,确保行人的安全。
(4)对施工现场进行定期巡视,及时发现并解决问题。
4. 清理和恢复工作(1)施工完成后,及时清理施工现场和临时设施。
恢复行人通道的通行能力。
(2)清理施工垃圾,保持周边环境整洁。
(3)对行人通道进行检查和修复,确保通道质量和安全。
四、技术要求1. 防护棚的结构应符合国家建筑安全规范要求,并具有较好的抗风和承载能力。
一、编制依据:1、建筑施工普通脚手架安全技术规定的通知沪建安87第525号文2、建筑施工高处作业安全技术规范JGJ80—913、建筑施工安全检查标准JGJ59—99二、工程概况中山西路以南,天山路以东房屋拆除工程,凡是沿街面拆除工程,街面人行道必须搭设行人安全通道防护棚,防止高空坠落物造成安全事故,并能对施工区域围档封闭隔离作用;三、落地行人安全通道防护棚搭设设计1、本工程中山西路靠天山路开始以南至桑拿会所、日本料理止;天山路靠中山西路以东开始至川香园止必须搭设落地行人安全通道防护棚,通道防护棚采用毛竹搭设,落地行人安全通道防护棚搭设高度3米,宽度2米~4米;2、落地行人安全通道防护棚,立杆采用单立管,立杆间距:米,立杆横距跨度:2米~4米,防护棚搭设高度:3米;立杆底部采用木垫板200×200×50㎜,立杆距垫板200㎜处设置纵向扫地杆,纵向水平杆大横杆间距:米,防护棚上下二层间距:米;3、防护棚上下二层櫊栅间距:米,搁栅采用毛竹,搁栅间距:米,搁栅采用竹蔑与横向水平杆绑扎牢,上下二层间距米,上层满铺木模板㎝厚胶合板,木模板下面铺设密目网封闭严密、平正,木模板四边打洞采用18号铅丝双股与搁栅绑扎牢固,下层满铺竹笆板,竹笆板下面满铺密目网封闭严密、平正,竹笆板四角采用18号铅丝双股与搁栅绑扎牢;4、防护棚纵向必须设置剪刀撑加固,剪刀撑搭设不小于4跨,不小于6米,剪刀撑纵向水平向连续设置,竖向连续到顶,剪刀撑与地面夹角不小于45度,不大于60度,剪刀撑一端抵在垫板上,另一端与立杆、水平杆绑扎牢固;防护棚横向跨度水平杆采用斜杆进行加固参照例图;5、防护棚顶部四周采用米高防护栏杆加竹笆板封闭隔离,防护棚内侧底部采用米高防护栏杆上、中、下三道,上杆高米,中杆居中,下杆距地200㎜采用竹笆板满封闭加密目网防护棚内侧上下满铺全封闭,防护隔离;四、安全通道防护棚搭设(一)施工准备1、防护棚搭设作业人员架子工必须经现行国家标准特种作业人员技术考核管理规则培训考核合格,体检合格者才能持证上岗;2、施工现场必须建立严格的安全检查验收制度和专人维修保护制度,基础未经验收,不准搭设防护棚,验收记录应存档,使用不合格和未经验收的防护棚,要按违章指挥追究有关领导人的责任;3、材料准备:(1)必须建立健全材料采购,进场和搭设前的检查验收制度,落实责任制,不合格的材料,不准进场;(2)毛竹各类杆件有效部分的直径不得小于:小横杆㎝,立杆、大横杆、剪刀撑、顶撑、抛撑、搁栅6㎝,扶手栏杆5㎝;(3)不准使用青嫩、枯脆、白麻和虫蛀的竹杆,小横杆、顶撑的裂缝达二节,长杆裂缝达四节的,不准使用;(4)竹蔑宜采用广蔑,不得使用断腰、霉点和大节疤的蔑料,采用铅丝绑扎的防护棚,铅丝的规格不得小于18号铅丝,并应双股并联捆扎;(5)单位工程各级负责人应按安全通道防护棚施工方案要求,安全技术措施逐级向搭设人员进行安全技术交底,并做好记录;(6)经检查验收的竹杆应按规格分类堆放整齐、平稳、堆放场地不得积水;(7)搭设场地清理地面杂物、平整、夯实搭设场地、浇捣厚100㎜标号30混凝土硬地坪,设置排水沟,确保排水畅通;(二)搭设1、按防护棚立杆间距,立杆横距跨度要求进行定位放线;2、铺设垫板注意以下事项:(1)垫板应准确地铺设在定位线上;(2)垫板必须铺平稳,不得悬空,垫板50厚×200×200㎜木垫板;3、杆件搭设防护棚搭设顺序如下:放置垫板→纵向扫地杆→立杆→横向扫地杆→纵向水平杆→横向水平杆→附墙杆拉结→防护栏杆→剪刀撑→櫊栅→竹笆板→密目网……4、搭设立杆、顶撑、附墙拉结安全技术措施(1)防护棚立杆间距米,立杆横距跨度2~4米,防护棚搭设高度:3米,立杆距木垫板200㎜处设置纵向扫地杆,采用蔑户与立杆捆扎牢固;(2)立杆接长采用搭接方式,搭接长度不少于米,必须绑扎四道铅丝或五道蔑户,立杆搭接必须错开设置,当开始搭设立杆时,应每隔6跨设置一根抛撑,直至附墙拉结安装牢固后,方可拆除;(3)当搭设有附墙拉结时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置附墙拉结,立杆必须采用附墙拉结与建筑物可靠连接;(4)附墙杆拉结布置①首步附墙杆拉结,应在第一步纵、横向水平杆下方不大于300㎜立杆处,附墙杆采用毛竹一端与立杆绑扎牢,另一端与建筑物可靠连接;②附墙杆如无法与建筑物可靠连接可以采用毛竹斜撑固定,斜撑一端与防护棚立杆绑扎,另一端与地桩绑扎牢固,斜撑与地面夹角45度~60度,地桩采用Φ48×㎜钢管长度不少于米,打入地下不少于米;③附墙杆拉结:竖向间距米,水平间距米二步三跨;(5)防护棚立杆处必须设置顶撑:上下顶撑必须与小横杆抵紧横向水平杆垂直成线,落地顶撑必须抵紧在垫板上,每根顶撑和立杆的绑扎不得少于三道5、搭设纵向、横向水平杆、防护栏杆、搁栅、竹笆板安全技术措施;(1)纵向水平杆大横杆设置在立杆内侧,纵向水平杆间距米,采用蔑户与立杆绑扎牢固,横向水平杆紧贴纵向水平杆下方采用蔑户与内外立杆绑扎牢;(2)纵向水平杆接长采用搭接方式,搭接长度不小于米,必须绑扎四道铅丝或五道蔑户,纵向水平杆接长点应交错布置;(3)防护棚内侧施工区域底部搭设安全防护栏杆,防护栏杆距垫板米,上、中、下三道水平杆,上杆高度米,中杆距地米,下杆距地200㎜,铺设米高竹笆板围护满铺,竹笆板四角采用18号铅丝双股与水平杆绑扎牢,横平竖直;防护棚内侧施工区域上下满铺密目网,密目网与水平杆、立杆绑扎牢,平整、垂直进行全封闭隔离;(4)横向水平杆小横杆间距米,小横杆伸出立杆内外长度不少于300㎜,横向水平杆跨度与立杆采用蔑户绑扎牢固,并采用顶撑落地顶撑一端抵在垫板上,另一端与横向水平杆抵紧;(5)防护棚内外立杆与横向水平杆两端采用斜杆进行加固支撑,斜杆与地面夹角60度,斜杆一端抵紧垫板,另一端与立杆、横向水平杆上下连接到顶;(6)防护棚搁栅:上、下二层间距米,搁栅间距米;上层搁栅上部采用木模板满铺,木模板采用㎝厚胶合板、木模板四角打洞采用18号铅丝双股与搁栅绑扎牢,木模板下部采用密目网满铺、平整;挺直;下层搁栅上部采用竹笆板满铺,竹笆板四角采用18号铅丝双股与搁栅绑扎牢固,竹笆板下部满铺密目网,横平竖直;6、搭设剪刀撑、防护栏杆、安全技术措施(1)剪刀撑应随立杆、纵横向水平杆等同步搭设,剪刀撑采用斜杆组合成剪刀撑,剪刀撑与地面夹角不小于45度,不大于60度,剪刀撑纵向连续设置,竖向连续到顶,剪刀撑搭设不小于4跨,不小于6米;(2)剪刀撑接长应采用搭接方式,搭接长度不小于米,必须绑扎四道铅丝或五道蔑户,剪刀撑一端抵紧垫板,另一端与立杆、纵横向水平杆等连接到顶;(3)防护棚顶部四周采用米高防护栏杆上下二道,上杆高米,下杆居中位置,下部设置高度不小于180㎜档脚板,防护栏杆内侧采用竹笆板围档全封闭,竹笆板四角采用18号铅丝双股与水平杆绑扎牢固,竹笆板铺设横平竖直;五、行人安全通道防护棚检查和验收安全技术要求(一)杆件质量检查和验收1、各种杆件有效部分的直径不得小于规范标准要求;2、旧毛竹小横杆、顶撑的裂缝达两节,长杆裂缝达四节的,不准使用;3、不准使用青嫩、枯脆、白麻和虫蛀的竹杆;4、竹蔑宜采用新鲜广蔑,不得使用断腰、霉点和大节疤的蔑料;5、采用铅丝绑扎,铅丝的规格不得小于18号,并应双股并联绑扎;6、竹笆板宜采用由毛竹或楠竹制作的竹串片板;(二)防护棚检查验收1、地基基础完工后及防护棚搭设前;2、搭设达到设计高度后;3、遇到六级及六级以上大风和暴雨后,寒冷地区开冻后;4、停用超过一个月后;(三)防护棚检查验收应根据下列技术要求1、杆件的设置和连接,附墙杆拉结、支撑、门洞桁架等构造是否符合规范要求;2、地基是否积水,底座是否松动,立杆是否悬空,绑扎是否松动;3、防护棚其立杆、水平杆、支撑、斜撑、剪刀撑等垂直度、偏差、沉降等检验方法必须符合规范要求;脚手架搭设的技术要求与允许偏差表1六、拆除1、拆除前必须完成以下准备工作:(1)应全面检查防护棚的绑扎连接、附墙杆拉结、支撑体系等是否符合安全要求;(2)应根据检查结果,补充完善施工方案中拆除顺序,经主管部门批准方可实施;(3)拆除安全技术措施,应由施工单位工程负责人逐级进行技术交底;设置警戒区域安全防护,并有专人进行监护、专人指挥;(4)应清理防护棚上杂物和地面障碍物;2、拆除应符合以下要求:(1)拆除防护棚顺序一般为:竹片笆→栏杆→剪刀撑→搁栅→纵横向水平杆→立杆……按自上而下、先装者后拆、后装者先拆逐步拆除,一步一清,不得采取上下同时作业,应先拆中间扣,再拆两边扣,由中间操作人员向下传递杆件;(2)所有附墙杆拉结应随防护棚逐层拆除,严禁先将附墙杆拉结整层或数层拆除后再拆防护棚;分段拆除高差不应大于2步,如高差大于2步,应增设附墙杆拉结;(3)当防护棚拆至下部最后一根长毛竹时,应先在适当位置搭设临时抛撑加固,后拆附墙拉结;3、卸料应符合以下要求:(1)各杆件必须及时分段集中运至地面,严禁抛扔;(2)运至地面的杆件应按要求检查并分类堆放齐正、随码堆放,置于干燥通风处;七、安全管理(一)人员要求1、防护棚搭设人员必须是经过国家现行标准特种作业人员安全技术考核管理规则考核合格的专业架子工;上岗人员应定期体检,体检合格者方可发上岗证;2、搭设脚手架人员必须戴安全帽、安全带,穿防滑鞋等,袖口、裤口要扎紧;(二)搭设阶段1、防护棚的杆件质量必须按规范要求进行检查验收,合格后方准使用;2、脚手架搭设应按JGJ59—99安全检查标准进行检查,发现问题应及时校正维修;3、防护棚的搭设质量必须符合要求方能投入使用;4、在靠近架空输电线路搭设防护棚时,应按供电局规定确保一定的安全距离,必要时切断电源或迁移电线;5、施工现场带电线路,如无可靠的安全措施,一律不准通过防护棚,非电工不准擅自接电线电器装置;(三)使用阶段1、六级及六级以上大风和雾、雨、雪天应停止防护棚作业,雨雪后上架应有防滑措施,应扫除积雪;2、应设专人负责对防护棚进行检查和保修;3、在下列情况下,必须对防护棚进行检查:(1)在六级大风与大雨后;(2)停用超过一个月,复工前;4、检查保修项目:(1)各主节点诸杆件的安装,附墙杆拉结、支撑、门洞等各节点设置构造是否符合施工组织设计要求;(2)地基是否积水、底座是否松动、立杆是否悬空;(3)安全防护措施是否符合要求;5、在防护棚使用期间,严禁任意拆除下列杆件:(1)主节点的纵、横向水平杆,纵、横向扫地杆;(2)附墙杆拉结;(3)支撑;(4)栏杆、挡脚板;要拆除上述任一杆件均应采取安全措施,并报主管部门批准;6、严禁任意在防护棚基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准;7、临街搭设的脚手外侧应有行人安全通道安全防护棚防护措施,以防坠物伤人;8、在防护棚上进行电、气焊作业时,必须有防火措施和专人看守;9、工地临时用电线路的架设及防护棚接地、避雷措施等应按国家现行标准施工现场临时用电安全技术规范JGJ46-2005的有关规定执行;(四)拆除阶段拆除防护棚时,地面应设围栏和警戒标志,并派专人看守,严禁一切非操作人员入内;拆下的杆件,应按类分堆,分级传递严禁高空抛掷;。
行人安全通道防护棚施工方案行人安全通道防护棚是一种用于保护行人在施工现场安全通行的临时性结构。
其主要功能是为行人提供通行的便利和保护,防止施工现场的物体、材料掉落或其他危险对行人造成伤害。
下面是一个行人安全通道防护棚的施工方案,共计1200字以上。
一、项目概述行人安全通道防护棚建设的目的是为了保护行人在施工现场的安全。
本项目的工程地址为XX市地,防护棚总长度为XX米。
施工方案将根据施工地点的实际情况和相关规定来设计,并采用合理的材料和结构来确保施工的质量和安全。
二、施工方案1.建设形式:2.材料选取:(1)钢架:采用高强度的钢材进行搭建,确保防护棚的结构稳定和承重能力。
(2)防水材料:使用防水性能良好的塑料布,采用焊接方式连接,材料应具有防水、耐磨、耐腐蚀等特性。
(3)固定器材:选用可靠的螺栓和钢丝绳等材料进行固定,确保防护棚的稳定性。
3.施工步骤:(1)设计:根据施工现场的特点和要求,经过测量和分析后,进行防护棚的设计和制图。
(2)地基处理:根据设计要求,清理施工地点表面的杂物,并根据需要进行地面整平。
(3)钢架搭建:根据制图,搭建钢架结构。
首先,按设计要求设置基础支撑点,然后根据设计图纸逐步搭建钢架结构,注意各个部位的连接牢固和垂直度。
(4)塑料布覆盖:在钢架结构搭建完成后,将防水塑料布覆盖在钢架上,并使用焊接方式进行连接,确保整个通道防护棚的防水性能和美观度。
(5)警示标识和围栏安装:在防护棚两侧安装警示标识牌和围栏,以提醒行人注意安全,避免进入施工区域。
(6)安全检查:在施工完成后,进行一次全面的安全检查,确保防护棚的结构稳定可靠,无安全隐患,为行人提供良好的行人安全通道。
三、施工安全措施在施工过程中,必须加强安全管理,严格遵守相关规章制度,采取以下措施以确保施工安全:1.施工现场设置明显的安全警示标志,提醒行人注意安全。
2.在施工现场设置专人负责安全管理,对行人进行引导和劝阻,确保只有具备合法权限的人员才能进入施工区域。
人行道防护棚搭设施工方案1. 引言人行道防护棚是城市道路保障行人安全的重要设施之一。
它能够为行人提供遮阳、防雨等功能,同时起到缓冲车辆与行人之间的冲击作用。
本文详细介绍人行道防护棚搭设施工方案,包括工程准备、材料选择、施工步骤等。
2. 工程准备2.1 确定施工范围在开始施工前,需要明确人行道防护棚的搭设范围。
根据道路的具体情况,确定搭设长度和宽度,并标明具体的位置。
2.2 测量和绘制工程图纸根据搭设范围确定的尺寸,使用测量工具进行实地测量。
根据测量结果,绘制详细的工程图纸,包括长度、宽度、高度等参数。
确保图纸准确无误。
2.3 确定材料和设备需求根据工程图纸确定所需材料和设备清单。
例如,钢管、螺栓、连接件、脚手架等。
同时,也需要考虑到材料和设备的数量、规格和质量要求。
3. 材料选择3.1 钢管钢管是人行道防护棚的主要材料之一。
选择合适的钢管非常重要,它需要具备足够的强度和耐腐蚀性。
常用的钢管有镀锌钢管、不锈钢管等。
3.2 连接件连接件是将钢管连接在一起的重要部件。
选择合适的连接件可以保证人行道防护棚的整体稳定性。
常用的连接件有三通、四通、弯头等。
需要注意的是,连接件的规格和材质需与钢管相匹配。
3.3 其他材料除了钢管和连接件之外,还需要考虑到其他的材料,如螺栓、垫圈、胶水等。
这些材料在施工过程中起到连接、固定和填充的作用。
4. 施工步骤4.1 施工前准备在开始施工前,需要做好以下准备工作:•清理施工区域,确保没有杂物影响施工。
•搭设脚手架,提供施工的支撑平台。
•配置所需工具和设备。
4.2 安装钢管支架首先,根据工程图纸确定钢管的位置和高度。
然后在地面上安装基础支架,将钢管固定在支架上。
确保钢管水平且稳固。
4.3 连接钢管使用连接件将钢管连接起来。
根据工程图纸的要求,选择合适的连接方式。
连接件需要牢固可靠,防止钢管松动或倾斜。
4.4 安装屋顶和围墙在钢管构架完工后,安装屋顶和围墙。
根据实际情况选择不同的材料,如钢板、玻璃、塑料板等。
行人安全通道防护棚施工方案一、方案概述行人安全通道防护棚施工方案是为了提高行人通过施工区域的安全性而制定的。
为了保证行人的安全和流畅通行,采用搭建防护棚的方式,将施工区域与行人通道进行隔离,防止行人受到施工活动的影响。
二、施工具体方案1. 施工区域的划定在施工区域周围设立橙色警示标志,标明施工区域的范围,提醒行人注意。
在施工区域周围划定一定的安全距离,防止行人误入施工现场。
2. 搭建防护棚(1)材料准备根据施工区域的大小和形状,选择合适的材料进行搭建防护棚。
常用的材料有钢管、脚手架、防护网等。
(2)搭建过程首先搭建支撑结构,使用钢管或脚手架搭建固定的框架,将框架固定在地面上或者使用支撑脚手架进行支撑。
在框架上拉起防护网,将施工区域与行人通道隔离开来。
同时,为了增加防护效果,可以在框架上安装透明的塑料板,使行人能够清晰地看到施工现场,避免意外发生。
3. 安全通道设置在施工区域内设置行人专用通道,确保行人能够安全通行并且不会受到施工活动的干扰。
设置明显的指示牌和标志,指示行人通行的方向和注意事项。
4. 安全警示标志在行人通道的入口处和施工区域的周围设置明显的安全警示标志,提醒行人注意安全,遵守相关规定。
5. 施工现场管理(1)设置专人负责现场安全管理,确保施工区域内的人员遵守安全规定,不得随意进出行人通道。
(2)定期清理施工区域内的杂物和垃圾,保持通道通畅。
(3)根据施工进度和施工区域的变化,及时调整和拆除防护棚,以保证施工区域的安全。
三、安全措施1. 安全教育在施工区域内设置安全教育牌,向行人传达施工区域的危险性和注意事项。
2. 工作人员装备施工现场的工作人员需配备安全帽、安全鞋等个人防护装备,保障自身的安全。
3. 施工区域的隔离搭建防护棚,将施工区域与行人通道隔离,防止行人及车辆误入施工区域。
4. 临时交通标志在施工区域的周围设置临时交通标志,提醒行人注意,并设置路障引导行人按指定通道通行。
5. 安全巡查定期进行安全巡查,确保施工区域内的安全措施得以有效执行,及时排查并消除安全隐患。

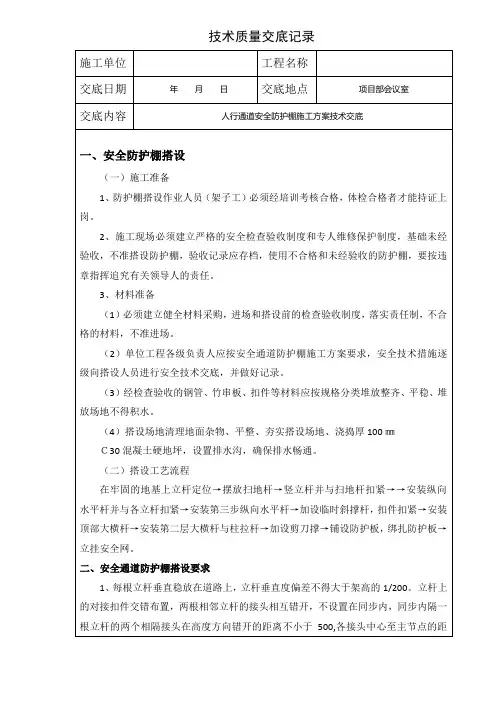

人行通道安全防护棚施工方案
人行通道安全防护棚施工方案
1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)
2、《钢管脚手架扣件》(GB15831)
3、《建筑施工高处作业安全技术规范》(JGJ80-91)
4、《关于加强本市施工现场钢管、扣件检验的通知》(沪建安质监(2003)第149号文)
5、《建筑施工安全检查标准》(JGJ59-99)
二、工程概况
泉天下.国际公馆-泉林首府工程位于贵阳市乌当区新添大道旁。
结构层数:地下2层,地上37层,框剪结构,建筑高度:99米。
本工程东、南、两面行人进出通道,为了安全生产必须搭设通道安全防护棚进行安全防护,防护棚采用(6.5×180?、5.0×100?)矩形管,电焊连接搭设。
搭设高度:3,3.5米。
三、落地安全通道防护棚搭设设计
(一)东、南两侧行人安全通道防护棚搭设要求
1、本工程安全防护棚、立杆采用(5.0×100?)矩型管,立杆纵向间距为3.6,7米,立杆横向间距(跨度)为3.4,8.5米。
立柱底部采用8×200×200铁板加Φ10膨胀螺栓与砼地坪铰紧固定,立杆与铁板满焊连接立杆立杆距垫板200mm处设置纵向扫地杆,纵向水平杆间距1.8米,防护棚上下二层。
桁架上下斜管及腹杆采用(L50×5mm)角钢,电焊连接。
腹杆与斜管夹角为60度,桁架高度为0.70米,桁架两尽端加斜杆支撑加固。
2、防护棚纵向设置剪刀撑,剪刀撑每二跨设置一组。
剪刀撑纵向连续设置。
剪刀撑竖向连接到顶,剪刀撑一端支撑在垫板上,另一端与立杆、水平杆连接到顶。
3、防护棚檩条采用角钢(L50×5mm)电焊连接,檩条间距为0.30米,上下2层,二层间距为0.7米,上下均满铺胶合板,胶合板下满铺密目网封闭严密。
胶合板四周采用18#铅丝双股与檩条绑扎牢固。
4、安全通道防护棚上部四周采用1米防护竹笆板封闭隔离围护。
四、安全防护棚搭设
(一)施工准备
1、材料准备
矩型管采用现行国家标准《建筑钢结构焊接技术规程》,其质量符合现行国家标准《碳素结构钢》
2、单位工程各级负责人应按施工组织设计中的技术要求、安全措施逐级向搭设人员进行技术交底。
3、要求对矩型管、胶合板、密目网等进行检查,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放齐整、堆放场地不得有积水。
4、搭设现场清除地面杂物,平整搭设场地,硬地坪,设置排水沟,确保排水畅通。
(二)搭设
1、按防护棚的矩型管立杆间距、排距要求进行定位放线
2、铺设垫板注意以下事项:
(1)垫板应准确地放在定位线上。
垫板采用(,8×200×200?)铁板加Φ10膨胀螺栓与砼地坪铰紧固定,立杆与铁板焊接牢固。
(2)垫板必须铺设放平稳,不得悬空。
3、杆件搭设
防护棚搭设顺序如下:放置垫板?纵向扫地杆?矩型钢管?纵向水平杆?桁架上、下弦杆腹杆组合?附墙件连接?剪力撑支撑?檩条?胶合板?密目网……。
4、搭设矩型管立杆的安全技术措施
(1)矩型管采用(6.5×180、5.0×100?),立杆纵向间距为3.6,7米,立杆横向间距(跨度)为3.4,8.5米,防护棚搭设高度为3,3.5米。
矩型管立杆距垫板200?外设置纵向扫地杆,采用电焊焊接与立杆焊牢。
(2)矩型管立杆接长应采用对接电焊连接,立杆对接电焊焊接应交错布置,两根相邻立杆的接头不准设置在同步内,同步内隔一根立杆的两相邻接头在高度方向错开的距离不准小于500?,各接头中心至主节点的距离不应大于步距的1/3。
(3)开始搭设矩型管里立杆时,应每隔二跨设置一根抛撑,直至附
墙件按装稳定后,方向拆除。
矩型管立杆距地面1.7米处设置首步附墙杆拉结,附墙杆一端与矩型管立杆采用电焊焊牢,另一端与结构墙面预埋铁板焊接牢固。
(4)当搭设附墙件构造时,应搭设完该处的立杆、纵向水平杆、剪力撑杆后,应立即设置附墙件拉结。
首步附墙杆拉接设置第一步横向水平杆下部不大于300?立杆处,附墙杆一端采用电焊与立杆焊牢,另一端与结构预埋件电焊(满焊)焊牢,附墙杆必须垂直于结构墙面。
附墙杆间距:纵向间距6米,竖向间距3.6米。
(5)立杆顶端伸出桁架高度不应小于1000?。
5、搭设纵向水平杆的安全技术措施
(1)纵向水平杆间距不大于1.8米,纵向水平杆设置在立杆内侧,搭设纵向水平杆时其长度不少于2跨,纵向水平杆接长应采用电焊连接,电焊接头应交错布置,两根相邻纵向水平杆的接头不准设置在同步或同跨内,不同步或不同跨两根相邻接头在水平方向错开的距离不应小于500?,纵向水平杆采用电焊与立杆焊牢。
(2)同一步纵向水平杆必须四周交圈,用电焊焊接与内外立杆焊牢。
6、搭设桁架上、下弦杆的安全技术措施
(1)桁架上、下弦杆采用长矩型管(6.5×180),上弦杆接长采用电焊焊接方式,二杆头平接,并满焊牢固,平接口处设置在上弦杆1/3处(按图2)。
(2)下弦杆采用长矩型(6.8×180?),下弦杆接长也采用电焊焊接方式,二杆头平接,并满焊牢固,平接口处设置在下弦杆中处(按图2)。
(3)桁架腹杆夹角60度,腹杆与上、下弦杆采用电焊焊牢连接,腹杆伸出上、下弦杆不应少于100?,桁架上、下弦杆与立杆内外立杆采用电焊焊接牢固,上、下弦杆伸出立柱杆不少于100?。
7、搭设剪力撑、斜撑、附墙件安全技术措施
(1)剪力撑应随立杆、纵向水平杆、桁架等同步搭设,剪力撑采用斜杆组合搭设剪力撑,剪力撑与地面成45度夹角,剪力撑接长应采用电焊焊接方式,采用满焊焊牢,剪力撑搭设不少于4跨,不少于6米剪力撑纵向连续搭设,竖向连续到顶,剪力撑一端抵在垫板上,另
一端与立杆、水平杆、桁架上、下弦杆杆端焊牢。
(2)斜撑:防护棚横向桁架两端设置斜撑,夹角60度,斜撑一端与立杆焊牢,另一端与上、下弦杆电焊焊牢,斜撑杆端伸出上弦杆及立杆,外侧长度不少于100?。
(3)附墙件连接:首步附墙杆拉接设置第一步横向水平杆下部不大于300?立杆处,附墙杆一端采用电焊焊接与立杆内外焊牢,另一端与结构预埋铁板电焊(满焊)焊牢,附墙件必须垂直结构墙面,附墙件竖向间距3.6米,水平间距6米。
(三)矩型管检查
1、必须有产品合格证书。
2、应有质量检测报告、产品准用证、生产许可证、营业执照、资质证书,矩型管材质检验应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定。
3、矩型管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
4、矩型管外径、壁厚、端面等偏差要符合国家要求。
5、矩型管必须除锈,涂防锈漆、黄色油漆和标识漆。
6、焊条应备生产许可证,检测报告、产品合格证、营业执照、资质证书。
7、使用旧矩型管、焊条要求进行严格检查、检测。
(1)旧矩型管的检查:表面锈蚀深度?0.5?,锈蚀检查每年一次,检查时应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。
矩型管弯曲变形应各种杆件的端部弯曲长度?1.5米,弯曲深度?5?。
