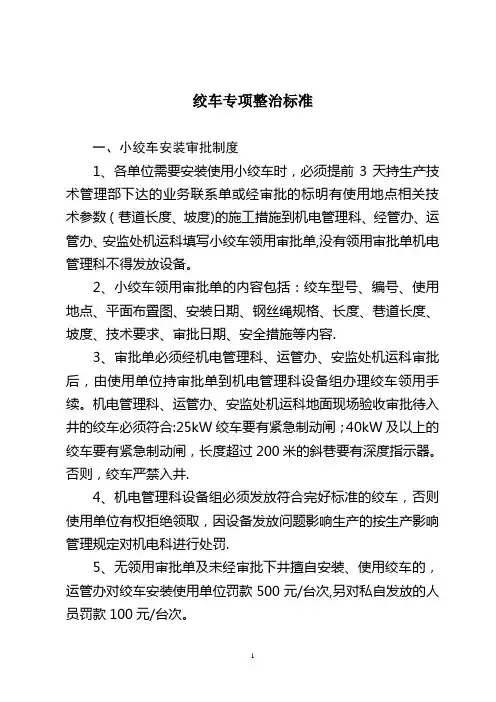

1 绞车专项整治标准
一、小绞车安装审批制度
1、各单位需要安装使用小绞车时,必须提前3天持生产技术管理部下达的业务联系单或经审批的标明有使用地点相关技术参数(巷道长度、坡度)的施工措施到机电管理科、经管办、运管办、安监处机运科填写小绞车领用审批单,没有领用审批单机电管理科不得发放设备。
2、小绞车领用审批单的内容包括:绞车型号、编号、使用地点、平面布置图、安装日期、钢丝绳规格、长度、巷道长度、坡度、技术要求、审批日期、安全措施等内容.
3、审批单必须经机电管理科、运管办、安监处机运科审批后,由使用单位持审批单到机电管理科设备组办理绞车领用手续。机电管理科、运管办、安监处机运科地面现场验收审批待入井的绞车必须符合:25kW绞车要有紧急制动闸;40kW及以上的绞车要有紧急制动闸,长度超过200米的斜巷要有深度指示器。否则,绞车严禁入井.
4、机电管理科设备组必须发放符合完好标准的绞车,否则使用单位有权拒绝领取,因设备发放问题影响生产的按生产影响管理规定对机电科进行处罚.
5、无领用审批单及未经审批下井擅自安装、使用绞车的,运管办对绞车安装使用单位罚款500元/台次,另对私自发放的人员罚款100元/台次。 2 6、绞车在井下私自挪装、转用的,机电管理科、运管办对其双重罚款1000元/台次。
二、绞车安装要求
25kw及以上新安装的绞车,必须有液压紧急制动闸装置,40kw及以上新安装的绞车,提升长度超过200m,必须有深度指示器。
斜巷上口绞车安装在轨道中心线位置时,绞车的提升中心线与轨道中心线必须保持一致。
绞车前要有电限位装置和机械限位装置.机械限位安装在绞车前方两根轨道末端,统一端正,不歪斜,固定牢固,用红白油漆漆好;电限位安装在标准道岔直轨一侧,机械限位前300毫米处,不歪斜,用专用底座固定牢固。
三、绞车基础浇灌标准
1、基础的长、宽:根据绞车基础架尺寸定,一般比绞车基础架大200mm。
