活动板房拆除和搭设施工方案
- 格式:docx
- 大小:39.82 KB
- 文档页数:9

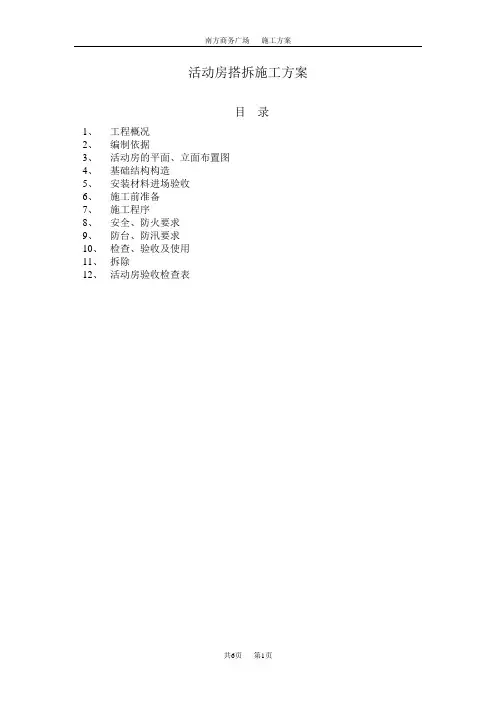

活动房搭拆施工方案目录1、工程概况2、编制依据3、活动房的平面、立面布置图4、基础结构构造5、安装材料进场验收6、施工前准备7、施工程序8、安全、防火要求9、防台、防汛要求10、检查、验收及使用11、拆除12、活动房验收检查表第一章工程概况南方商务广场工程为商业、办公综合开发项目,位于闵行区沪闵路以北、莲花路以西。
该工程临时用房为职工宿舍和食堂、浴室,拟在施工现场的西南侧搭设。
1.1、职工宿舍考虑正常施工人员为400人左右,宿舍区设计:单位宿舍面积为3.6*6.3m,布置5张床,宿8人,共计50间。
宿舍分为上下二层,层高为3米,采用组装活动板房,地面为夯实的地基上浇筑C20混凝土(按6m柱距分格),楼面为钢网压水泥砂浆地坪。
宿舍前设1.5m宽走廊,门、窗为塑料门窗,宿舍区底层四周做散水坡,专砌排水沟,保证排水沟的畅通;每幢活动房设一个楼梯出入二层。
具体的平面布置和剖面见附图。
1.2食堂和浴室食堂搭建一层,供就餐用,浴室分男女两间,层高均为3m,室内均设排水沟,保证排水畅通。
地面对原土夯实,上浇C20混凝土地面,上铺300*300的防滑玻化砖,屋面采用上海市通用的预应力楼板并浇筑40厚C20防水细石混凝土。
浴室内设防水灯头、开关和漏电保护装置。
第二章编制依据2.1 国务院令第393条建设工程安全生产管理条例2.2 DGJ08-114-2005 临时建(构)筑物应用技术规范2.3 JGJ46-2005 施工现场临时用电安全技术规范2.4 JGJ80-91 建设施工高处作业安全技术规范2.5 GBJ68-84 建筑结构设计统一标准2.6 GBJ17-88 钢结构设计规程2.7 CECS-102 门式钢架轻型房屋钢结构技术规程2.8 DBJ08-68-97 轻钢结构规程2.9 TGT81-91 建筑钢结构焊接规程2.10 GBJ11-89 建筑抗震设计规范2.11 GB-50018 冷弯薄型钢结构技术规程2.12 GB50205 钢结构工程施工质量验收规范2.13 GBJ16 建设设计防护规范第三章活动房的平面、立面布置3.1 活动房平面布置(见图一、图二)3.2 活动房立面布置(见图三、图四)第四章基础结构构造基础构造见图五、图六4.1 基础宽度为600mm,深度为500mm;4.2 垫层为100mm厚素砼;4.3 砖条形基础宽度为500mm~240mm、厚度380mm;4.4 地圈梁宽度为240mm、厚度为120mm;4.5 活动房每间地圈梁四角处埋设100mm*100mm*8mm钢板。
活动板房拆除工程方案一、前期准备工作在进行活动板房的拆除工程之前,需要做好充分的前期准备工作。
首先要对活动板房进行全面的检查,确认活动板房的结构和材料,了解其具体的拆除方式和工艺要求。
同时,要对周围环境进行评估,确定周围建筑物、交通道路、水电管线等受影响的情况,制定有效的安全保障措施和施工方案。
二、拆除方案的制定根据实际情况,制定合理的拆除方案,考虑到拆除工程所需要的人力、物力和财力等资源,同时要充分保障施工人员的安全。
拆除方案应包括以下内容:1. 拆除过程的具体步骤及工艺要求;2. 拆除所需的设备和工具;3. 施工人员的分工及工作职责;4. 安全保障措施及应急预案。
三、设备和工具准备根据拆除方案,准备好必要的设备和工具,如起重机、切割机、电动钻等,同时要检查设备和工具的使用状态,保证施工过程中的正常运转。
四、人员分工在拆除工程中,要根据施工方案合理分配施工人员的工作任务,明确其责任和工作内容。
同时,要对施工人员进行相关安全教育和培训,提高其安全意识和技能水平。
五、拆除过程控制在拆除过程中,要加强现场管理和指挥,确保施工过程的安全和顺利进行。
特别要注意对拆除过程中产生的噪音、粉尘、异味等对周边环境的影响,采取有效的防护措施,确保周边环境不受污染。
六、安全保障措施在拆除工程过程中,要严格执行相关安全规程,加强安全管理,确保施工人员的安全,特别要对高空作业和电气设备的使用进行严格的管理和监督,确保施工安全。
七、环境保护措施在拆除工程中要加强对废弃物的处理和清运工作,合理利用资源,减少对环境的影响,同时要对拆除现场进行定期清理,确保周边环境的整洁。
八、项目验收在拆除工程完成后,应及时进行项目验收,确认拆除工作的质量和进度是否符合要求,必要时可以进行抽样检测和检验,并及时整理相关资料,做好档案资料的归档和保存。
九、总结经验对拆除工程进行总结和经验反馴,及时发现问题并制定改进措施,从而提高施工质量和效率,为日后的类似工程提供参考。
活动房拆除方案1. 引言活动房是一种便捷、快速搭建的临时建筑,在各种活动、施工工地、灾难救援等场合广泛使用。
然而,当活动房不再需要时,拆除工作就变得至关重要。
本文将介绍一种有效的活动房拆除方案,以确保安全、高效的完成拆除工作。
2. 准备工作在拆除活动房之前,需要进行一系列准备工作,以确保拆除工作的顺利进行:•确定拆除计划:制定详细的拆除计划,包括时间安排、人员配备、材料准备等。
•安全评估:进行活动房内外的安全评估,确定潜在的安全风险,并采取相应的防护措施。
•材料准备:准备必要的工具和设备,如钢锤、安全帽、手套等。
•通知相关方:通知相关方关于拆除计划,确保所有参与人员都对拆除工作有清晰的了解。
3. 拆除步骤3.1. 清理活动房内物品首先,需要清理活动房内的物品。
移除家具、设备和其他杂物,并妥善处理,可以选择回收利用或正确的废物分类处理。
3.2. 拆除屋顶按照拆除计划,从上往下逐层拆除活动房的屋顶。
首先,移除屋顶的檐口材料,然后使用工具将屋顶覆盖材料除去。
3.3. 拆除墙体拆除墙体需要注意安全,防止倒塌和对周围环境的损害。
拆除过程中可采取以下步骤:•先从外墙开始,使用手工工具或机械设备逐段拆除墙体。
•在拆除的过程中,需要注意墙体上是否安装了电线、管道等,确保拆除不会对其他设施产生影响。
•拆除墙体前,可以采取适当的支撑和加固措施,以确保拆除过程稳固、安全。
3.4. 拆除地板地板的拆除相对较为简单,可以使用手动工具如锤子、撬棍等进行拆除。
需要注意的是,可能需要移除地板下的隔离材料,以便后续的清洁工作。
4. 清理工作拆除完成后,需要进行清理工作,以减少对环境的影响,并回收利用可能的材料。
•清理垃圾:将拆除过程中产生的垃圾和废物进行分类处理,并妥善清理现场。
可以选择合适的废物处理设施进行处理。
•材料回收:对于可以回收利用的材料,如金属结构、玻璃等,可以选择进行回收处理,以减少资源的浪费。
•周边环境修复:对拆除活动房所占用的土地进行修复,还原为正常状态。
目录第一章布置方案 (2)1.1办公区的布置 (2)1。
2 西区域 (2)第二章临时房搭设要求 (2)2.1 搭设要求 (2)2。
2搭设注意事项 (3)2.3 临时建(构)筑物搭设的相关要求 (3)2。
3。
1材料要求 (3)2。
3.2防火间距要求 (4)2.3。
4安全疏散要求 (4)2.3。
5用电要求 (4)2。
3。
6消防设施的配置要求 (5)2。
3.7使用规定 (5)第三章临时房搭设 (6)3。
1 施工前准备 (6)3。
2 安装程序 (6)3。
2。
1 钢架安装 (6)3。
2.2 螺旋固定 (6)3。
2.3 柱梁楼板安装 (7)3.2。
4 墙板安装 (7)3。
25 门窗安装 (7)3。
2。
6 楼梯栏杆安装 (7)3.3检查、验收及使用 (8)第四章拆除方案 (8)4。
1 拆除施工前准备 (8)4。
2拆除施工程序 (9)4.2。
1 工程拆除施工工艺流程 (9)4.2.2 拆除施工 (9)第五章安全文明施工措施 (10)第一章布置方案1。
1办公区的布置办公楼为两栋二层结构,两栋各长29。
12m,宽6m,为单排结构,首层高3米,二层高2。
6m,单间尺寸为3。
64m×6m。
办公楼平面布置见附图.采用合格供应商的标准彩钢板轻钢结构,墙体材料采用防火岩棉夹心板,进场前核对其资质情况,在施工时控制施工质量,确保结构安全. 办公楼通过建设方提供水源接入,并通过三相接头接到卫生间用水区域.从东侧变电房接出一路150KW电源供办公楼使用,在办公楼内各配置一个消防箱。
用于消防防护。
1。
2 西区域休息室、门卫等在东大门西侧区域简称西区,为一栋一层结构,长32。
76米,宽6米,为单排结构,檐高2。
88米。
男女卫生间及浴室为一栋一层结构,长7.28米,宽6米。
西区为合格供应商的标注彩钢板轻钢结构,体材料采用防火岩棉夹心板,单间尺寸为3.64m×6m,西区平面布置图见附图。
第二章临时房搭设要求2.1 搭设要求办公区及西区场地原为芦苇荡,进行场地平整后再修建硬化水泥路面作为办公区道路。
活动板房拆安施工方案活动板房是一种经济实用的临时建筑,常用于各类活动和工程现场。
在一些项目结束后或者需要更换地点时,就需要进行活动板房的拆除和安装工作。
本文就活动板房拆除和安装工作的方案进行详细介绍。
一、拆除工作1. 材料准备在进行活动板房的拆除工作之前,首先需要准备好相关工具和材料,包括但不限于:•手工工具:榔头、镐、扳手等•机械工具:电动扳手、电动钻等•安全防护用具:头盔、手套、安全带等2. 拆除流程1.卸除固定–使用电动扳手或扳手等工具,先将活动板房各个部分的紧固件拆除,确保各个构件能够自由拆卸。
2.拆除构件–按照顶层向底层的顺序,逐层拆除活动板房的构件,注意避免构件倒塌造成安全事故。
3.清理现场–拆除完成后,要及时清理拆除工作产生的杂物和垃圾,确保施工现场的整洁。
二、安装工作1. 地面准备在进行活动板房的安装工作之前,需要对安装地点进行必要的准备工作,确保地面平整、稳固。
2. 安装步骤1.搭建支架–根据活动板房的构件,首先搭建支架结构,保证支架平稳牢固。
2.安装墙体和顶部–按照设计要求,安装活动板房的墙体和顶部构件,确保各个构件之间的连接紧密。
3.安装门窗–最后安装活动板房的门窗,调整门窗的开合顺畅,安装合理。
三、注意事项1.安全第一:在进行拆除和安装工作时,必须严格遵守安全操作规程,确保施工人员的安全。
2.检查质量:在安装完成后,要对活动板房的各个部分进行仔细检查,确保构件安装合理。
3.环保要求:拆除工作完成后,要对拆卸产生的废料进行分类处理,符合环保要求。
结语通过以上方案,我们可以有效地进行活动板房的拆除和安装工作,确保施工过程安全、顺利。
如有任何问题或建议,请随时与我们联系,我们将竭诚为您服务。
活动板房安拆安全施工方案活动板房是一种便捷且经济实惠的临时建筑,常被用于各类活动、工地和临时住宿等场合。
在活动板房的安装和拆除过程中,安全一直是最重要的关注点。
本文将从施工前准备、安装过程、拆除过程以及安全措施等方面详细介绍活动板房的安拆安全施工方案。
一、施工前准备1. 定期检查和维护:在开始任何施工之前,应定期检查板房的质量和状况。
检查活动板房的构件、连接件、屋面和墙体是否存在松动、损坏或破损等情况。
如果发现有问题,应及时修复或更换。
2. 制定施工计划:在开始施工之前,应制定详细的施工计划。
其中包括活动板房的布局、吊装方案、安装顺序和拆除步骤等。
施工计划应得到相关部门的批准,并向参与施工人员进行培训。
3. 人员培训:参与活动板房安装和拆除的工作人员应接受相关培训。
培训内容应包括相关安全知识、使用工具和设备的正确方法、危险预防和应急处理等。
4. 环境检测:在施工前,应对施工现场进行环境检测。
特别需要检测的是地质情况和周边环境的稳定性,以确保活动板房的安全性。
二、安装过程1. 吊装安全:在进行吊装时,应确保吊装设备和绳索的质量和稳定性。
在吊装过程中,应避免人员站在吊物下方,以防止发生意外。
2. 预制组装:将活动板房的构件预先组装好,减少现场拼装的时间和人员,同时也减少了安装过程中的危险因素。
3. 连接件稳固:在将板房的构件连接时,应确保连接件的质量和稳固性。
使用螺栓进行连接时,应适时检查和紧固,以确保连接的牢固。
4. 屋顶安装:在安装屋顶板材时,应注意板材的质量和正确的安装方法。
在屋顶板材上设置脚手架和防护网,以防止施工人员从高处坠落。
5. 深基础安装:对于需要安装深基础的活动板房,应根据设计要求进行深基础的施工。
施工过程中要注意土方开挖的安全和支护措施的合理使用。
三、拆除过程1. 安全警示:在开始拆除活动板房之前,应安排专人负责现场安全警示工作。
设置警示标志和告示牌,警示周边人员注意安全。
2. 拆除组织:制定详细的拆除计划,包括拆除序列和工具使用等。
一、方案概述为保障施工现场的安全、环保、高效,根据《中华人民共和国安全生产法》及相关法律法规,结合现场实际情况,特制定本活动板房拆除专项方案。
二、拆除工程概况1. 工程名称:XXX项目活动板房拆除工程2. 工程地点:XXX项目施工现场3. 拆除面积:XXX平方米4. 拆除时间:自方案批准之日起,30天内完成拆除工作三、拆除原则1. 安全第一:严格遵守国家安全生产法律法规,确保拆除工程安全、顺利进行。
2. 环保优先:采取有效措施,降低拆除过程中对环境的影响。
3. 高效施工:合理组织施工,确保拆除工程按时完成。
四、拆除工程组织与管理1. 成立拆除工程领导小组,负责拆除工程的全面管理工作。
2. 拆除工程实行项目经理负责制,项目经理对拆除工程的安全、质量、进度全面负责。
3. 拆除工程现场设立安全员、环保员,负责现场安全、环保监督工作。
五、拆除工程准备1. 完成拆除工程所需设备、材料、工具的采购和进场。
2. 制定详细的拆除工程方案,包括拆除顺序、拆除方法、安全措施等。
3. 对拆除工程人员进行安全教育和培训,确保其具备拆除工程所需的技能和安全意识。
六、拆除工程实施1. 拆除顺序:先拆除非承重结构,再拆除承重结构;先拆除屋面,再拆除墙体;先拆除室内设施,再拆除室外设施。
2. 拆除方法:采用人工拆除、机械拆除等方法,确保拆除工程顺利进行。
3. 安全措施:拆除过程中,严格执行安全操作规程,确保施工人员生命安全。
七、拆除工程验收1. 拆除工程完成后,组织相关人员进行验收,确保拆除质量符合要求。
2. 验收合格后,清理施工现场,拆除围栏及警示标志,撤离施工现场。
八、拆除工程总结1. 拆除工程完成后,对拆除工作进行总结,分析拆除过程中的问题,提出改进措施。
2. 对拆除工程人员进行表彰,鼓励其在今后的工作中继续发扬优良作风。
九、附则1. 本方案由拆除工程领导小组负责解释。
2. 本方案自批准之日起实施。
注:本方案仅供参考,具体实施过程中可根据实际情况进行调整。
集装箱式活动板房搭设施工专项方案三层集装箱式活动板房搭设施工方案目录集装箱活动房搭设施工方案1、施工准备2、集装箱、彩钢板活动房搭拆方案2.1 材料要求2.2 搭设前准备工作2.3 集装箱安装程序XXX,提供三层集装箱式活动板房搭设施工方案,旨在为客户提供高效、安全、便捷的解决方案。
一、施工准备施工前,需检查设备和工具是否完好,同时准备好所需的材料和人员。
确保施工现场安全有序,避免人员和物品的损失。
二、集装箱、彩钢板活动房搭拆方案2.1 材料要求集装箱、彩钢板等材料应符合国家标准,并且经过检验合格。
同时,需要准备好安装所需的螺丝、螺母等配件。
2.2 搭设前准备工作在搭设前,需要对施工现场进行清理和平整,确保施工现场干净整洁。
同时,需要对材料进行检查,保证材料的完好性。
2.3 集装箱安装程序按照设计方案,先安装地面框架,然后安装集装箱。
在安装过程中,需要严格按照程序进行,确保安装质量。
安装完成后,进行检查和调整,保证整个活动房的稳定性和安全性。
以上是XXX提供的三层集装箱式活动板房搭设施工方案,希望能够为客户提供帮助。
2.4 彩钢板活动房施工彩钢板活动房的施工需要注意以下几点:1.地基处理:必须保证地基平整、坚实,且符合设计要求。
2.钢结构安装:必须按照设计要求进行安装,且保证连接牢固。
3.彩钢板安装:必须按照设计要求进行安装,且保证板材平整、无变形。
4.屋面防水:必须按照设计要求进行防水处理,且保证无渗漏。
5.窗户安装:必须按照设计要求进行安装,且保证窗户密封、开启灵活。
2.5 消防与疏散要求彩钢板活动房的消防与疏散要求如下:1.安装灭火器:必须按照国家标准配置灭火器,并定期检查和更换。
2.安装烟雾探测器:必须按照国家标准配置烟雾探测器,并定期检查和更换。
3.安装疏散指示标志:必须按照国家标准配置疏散指示标志,并保证清晰可见。
4.安装应急照明:必须按照国家标准配置应急照明,并保证正常使用。
5.疏散通道:必须保证疏散通道畅通无阻,且符合设计要求。
活动板房拆除及搭设施工方案一、项目概述二、拆除准备1.根据实际情况编制详细的拆除计划,包括拆除区域划分、工期安排等。
2.准备必要的工具和设备,如起重机、推车、气动钻等。
3.安排人员进行必要的培训,使其熟悉工作流程并掌握安全操作规范。
三、拆除工序1.清理周围环境,确保安全通道畅通。
2.拆除顶部铁皮,先从顶部中央开始,逐渐向两侧展开。
3.拆除墙体,先拆除门窗,并按序逐层进行拆除。
4.拆除地板,先拆除地上的活动板,再清理地下杂物。
5.拆除地基,挖掘机清理地基,并进行平整处理。
四、搭设准备1.根据实际需要,编制详细的搭设计划,包括搭设区域划分、材料准备等。
2.准备所需的材料,如活动板、支撑杆、螺栓等。
3.确保搭设现场的安全与整洁,清理杂物,消除隐患。
五、搭设工序1.搭设地基,根据地面情况选择合适的地基处理方式,如基础桩或者固定螺栓。
2.搭设框架,按照搭设计划,在地基上以一定间距搭设支撑杆,并使用螺栓和连接件将其固定在一起。
3.安装墙体,将活动板按照搭设计划逐层安装,并保证其水平、垂直和稳固。
4.安装门窗,根据设计要求将门窗安装在相应位置,并确保其密封性和操作正常。
5.搭设顶部,根据搭设计划,将顶部活动板和防水材料等安装到位,并进行密封处理。
6.确认搭设质量,进行细节修整,检查门窗、墙体等是否牢固、无漏雨等问题。
六、安全措施1.严格遵守工作安全规范,确保人员安全。
2.检查设备和工具的使用状况,确保其正常运行。
3.建立安全警戒区域,防止无关人员进入工地。
4.配备必要的安全防护措施,如安全帽、手套、护目镜等。
5.加强现场监督和检查,及时发现和解决安全问题。
七、总结活动板房拆除及搭设工程是一项重要而复杂的施工工作,需要对工作流程进行详细规划并严格按照方案进行执行,同时要注意安全措施的落实,确保施工过程安全可控。
通过合理的拆除和搭设工序,可以提高施工效率和工程质量,为后续使用提供良好条件。
板房搭拆施工方案1. 简介本文档旨在提供一个完整的板房搭拆施工方案,涵盖了板房搭建和拆除的所有步骤、安全措施等内容。
板房作为一种临时性建筑,广泛应用于工地施工现场、野外活动场地等场合。
通过本文档的指导,施工人员可以快速而安全地搭建和拆除板房。
2. 搭建板房2.1 准备工作在开始搭建板房之前,需要进行以下准备工作:•根据施工现场的需求,确定板房的尺寸和布局。
•确保施工现场的土地平整、无障碍物阻挡。
•准备好所需的板材、支架、连接件等材料和工具。
2.2 搭建步骤以下是搭建板房的具体步骤:1.搭建地基:在施工现场挖掘地基,确保地基平整稳固。
根据板房尺寸,决定地基的大小。
2.安装地脚:将预先准备好的地脚支架固定在地基上,确保地脚支架位置准确。
3.安装主梁和次梁:将主梁和次梁连接起来,并将其固定在地脚支架上。
确保主梁和次梁牢固可靠。
4.安装墙体支架:根据板房布局,安装墙体支架。
确保墙体支架位置准确,并与主梁和次梁连接牢固。
5.安装门窗框架:根据需要,安装门窗框架。
确保门窗框架平整牢固。
6.安装屋顶:将屋顶板材安装在主梁和次梁上,并用连接件固定。
确保屋顶平整、防水。
7.安装墙体板材:将墙体板材安装在墙体支架上,并用连接件固定。
确保墙体牢固、平整。
8.进行必要的后续工作:根据需求,进行电线布置、排水管道安装等工作。
2.3 安全措施和注意事项在搭建板房的过程中,需要注意以下安全措施:•施工人员必须佩戴安全帽、安全鞋等个人防护装备。
•确保施工现场的安全,禁止其他人员进入施工区域。
•在搭建过程中,及时清理施工现场的杂物,确保施工区域干净整洁。
•在搭建过程中,严禁抛掷尖锐物品或从高处坠物。
•使用工具时,要注意安全使用,避免发生意外伤害。
3. 拆除板房3.1 准备工作在开始拆除板房之前,需要进行以下准备工作:•清理施工现场,移除施工区域内的所有杂物和设备。
•确保板房周围没有其他人员,确保拆除过程的安全。
•准备好所需的工具和设备,如撬棍、榔头等。
活动板房拆除及搭设施工方案
概述
活动板房作为临时建筑,常被用于临时住所、办公场所等,而其拆除及重新搭设工作极具挑战性。
本文将介绍活动板房的拆除流程和搭设施工方案,旨在为相关工程提供参考。
拆除方案
施工前准备
•对周围环境进行清理,确保施工区域无障碍物。
•检查活动板房结构,做好拆除准备。
拆除步骤
1.剥离外墙板:使用工具逐块拆下外墙板,注意不要损坏其他部件。
2.拆除屋顶结构:先拆除顶部支撑物,再移除屋顶板。
3.拆除地基:清理地基材料,确保平整。
安全注意事项
•确保工人佩戴好安全帽、手套等防护用具。
•小心操作,避免发生意外。
搭设方案
场地选择
•选择平整、通风良好的场地搭设,确保安全。
搭设流程
1.地基准备:确保地基平整,做好基础工作。
2.安装支撑结构:先搭建支撑结构,确保稳固。
3.安装墙体:逐步搭建墙体结构,注意固定连接处。
4.安装屋顶:安装屋顶结构,确保防水。
5.配置设施:安装门窗等设施,完善活动板房。
施工注意事项
•注意质量安全,确保结构稳固。
•遵守相关规定,保证搭设符合标准。
结束语
活动板房的拆除及搭设施工是一项复杂的工程,需要细致操作和严格遵循规程。
本文介绍了基本的拆除流程和搭设方案,希望能为相关工程提供参考。
在实际操作中应当根据具体情况进行调整,确保施工安全、质量。
活动板房拆除施工方案1. 引言活动板房作为一种临时建筑,被广泛应用于各类工程和活动场所中。
然而,当活动板房的使用期限到达或需要进行其他改建工作时,拆除活动板房成为必要的操作。
本文档旨在详细介绍活动板房拆除的施工方案,包括准备工作、拆除流程、安全注意事项等,以确保拆除过程顺利进行,并保证施工人员和周围环境的安全。
2. 准备工作在进行活动板房拆除之前,需要进行充分的准备工作,以确保施工过程的顺利进行。
准备工作的主要内容包括:2.1 施工区域划定在拆除活动板房之前,需要将施工区域划定出来。
可以使用标志牌或隔离栏对施工区域进行标识,以防止未经授权的人员进入,确保施工人员和周围环境的安全。
2.2 施工人员培训所有参与活动板房拆除工作的施工人员需要接受相关培训,了解拆除过程中可能遇到的风险和安全注意事项。
培训内容应包括使用相关工具和设备的正确方法,紧急情况的处理方法等。
2.3 工具和设备准备在进行活动板房拆除工作时,需要准备相应的工具和设备。
常用的工具包括锤子、电钻、扳手等,设备包括脚手架、安全带等。
确保工具和设备的正常运行,检查是否存在损坏或缺损,并进行必要的维修或更换。
3. 拆除流程活动板房的拆除过程需要按照一定的流程进行,以确保安全和高效。
下面是拆除活动板房的一般流程:3.1 板房内部物品清理在拆除活动板房之前,必须先将其内部的物品进行清理。
清理过程需要注意避免破坏活动板房结构或造成安全隐患。
3.2 拆除外部固定物拆除活动板房之前,需要先拆除外部固定物,例如围栏、门窗等。
可使用相应的工具将其拆除,并确保施工区域的安全。
3.3 去除底部支撑活动板房通常有底部支撑脚,拆除时需要先去除这些支撑脚。
使用扳手等工具进行拆除,并确保拆除过程安全稳定。
3.4 拆除墙体和顶棚拆除活动板房的主要部分是墙体和顶棚。
通常使用电钻等工具进行拆除,注意施工过程中的安全和周围环境的保护。
3.5 清理拆除垃圾拆除完成后,需要对拆除的垃圾进行清理。
活动板房拆除施工方案活动板房拆除施工方案一、概述:活动板房是为了解决临时性住房需求而快速搭建的一种房屋结构,拆除活动板房需要满足安全、高效、环保等要求。
本方案旨在规范活动板房的拆除工作,确保施工过程中人员安全,同时最大程度地对环境进行保护。
二、施工准备:1. 制定详细的拆除施工计划,明确施工队伍组织结构、工作任务和施工期限。
2. 开展施工前的安全培训,确保工人具备基本的安全意识和操作技能。
3. 准备必要的施工设备和工具,如起重机械、切割工具、手动工具等。
三、拆除步骤:1. 停止供电供水和燃气、排污系统,确保施工区域安全。
2. 拆除活动板房外部构件,包括墙板、屋顶、门窗等,使用手动工具或机械设备进行拆除。
3. 拆除活动板房内部构件,包括墙体、地面、室内装饰等,分别进行拆除和清理。
4. 将拆除的材料分类处理,如木材、钢材、塑料等,进行回收利用或安全处置。
5. 清理施工现场,清除残留的材料和废弃物,恢复施工区域的整洁。
四、施工安全:1. 在施工区域设置明显的安全警示标志,防止他人误入施工区域。
2. 严格按照作业规程进行操作,杜绝危险行为和违章操作。
3. 制定紧急救援预案,装备必要的急救设备和消防器材,确保施工期间能够及时处理突发事件。
五、环保措施:1. 对拆除产生的废弃物进行分类处理,确保可回收材料能够得到充分利用。
2. 采用低噪音、低振动的机械设备进行拆除作业,减少噪音和振动对周围环境的影响。
3. 严禁将废弃材料和废水随意倾倒,将废弃物妥善处置,避免对环境造成污染。
六、施工质量验收:1. 完成施工任务后,进行施工质量验收,确保拆除工作符合相关规范和标准。
2. 对施工区域进行清理和恢复,保持施工现场的整洁和安全。
综上所述,本方案通过详细的拆除步骤、施工安全措施和环保措施,确保了活动板房拆除工作的安全和高效进行。
同时,合理利用回收材料和严格遵守环保要求,保护了环境。
在实际施工过程中,需根据具体情况进行调整和完善,以确保施工的顺利进行。
现有高速公路东环改快速路一期工程-昆仑大道立交工程活动板房搭设及拆除施工方案建设单位:南宁纵横时代建设投资有限公司监理单位:重庆兴宇工程建设监理有限公司施工单位:中铁十一局集团有限公司编制日期:2017年11月20日目录一、工程概况。
.。
.。
..。
.。
.。
.。
.....。
....。
.。
..。
....。
.。
...。
.。
....。
..。
...。
.。
.。
.。
.。
.。
..。
...。
....。
.1二、编制依据。
..。
...。
.。
..。
..。
..。
.。
.。
.。
..。
..。
....。
.。
....。
...。
.....。
........。
...。
.。
.。
.....。
. 1三、搭设施工程序。
...。
.。
.。
.。
.。
.。
.。
..。
.。
.。
....。
.。
.。
..。
..。
..。
.。
...。
..。
.。
1 四、集装箱房现场组装与吊装。
..。
..。
..。
.。
.。
.。
..。
..。
....。
..。
.。
.。
...。
.。
.....。
.。
.。
2五、防火与配备。
..。
...。
..。
......。
.。
.。
...。
....。
.。
.。
..。
.。
.....。
..。
....。
..。
........。
.....。
..。
.。
3六、验收.。
..。
.。
.。
.。
...。
.....。
.。
......。
..。
..。
...。
.。
..。
..。
.。
. .。
..。
.。
..。
..。
..。
...。
..。
..。
.。
.。
(4)七、使用与维护.。
..。
..。
.。
.........。
.。
.....。
........。
..。
...。
..。
.。
.。
.。
.。
.。
.。
.。
.。
.。
.。
..。
.。
. 4八、拆除与回收..。
.。
.。
.。
.。
.。
..。
...。
...............。
..。
..。
..。
.。
..。
.........。
..。
. (6)一、工程概况1、本项目在昆仑大道立交工程范围内,主要建设活动板房住宿及办公一体化临时设施,约1800m2,搭设临时活动板房共2层,主要由A级防火集装箱22个,A级防火二通集装箱、三通集装箱各6个,新款5人卫生间集装箱2个及相应配套设施,集装箱由专业厂家统一发货,吊运至施工现场拼装,加固达到验收条件后方可入住。
活动板房搭设及拆除施工方案一、搭设施工方案1. 地基准备在选择搭建活动板房的地点后,首先需要清理地面,确保基地平整、坚实。
如果有必要的话,可以进行填土和夯实处理,以保证地基的稳固性。
2. 基础搭建在地基准备完成后,需要开始搭建活动板房的基础。
通常可以选择采用水泥基础或地脚螺栓固定的方式。
水泥基础需要进行混凝土浇筑、固化,而地脚螺栓则需要将固定螺栓埋入地下固定。
3. 钢架安装完成基础后,下一步是安装钢架结构。
根据设计图纸的要求,逐步搭建钢架结构,确保每个部件连接牢固、稳定。
4. 外墙围护完成钢架结构后,需要进行外墙围护工作。
这包括安装活动板房的外墙材料,常见的有彩钢板、夹芯板等。
确保外墙围护牢固、绝缘,具备保暖防水功能。
5. 屋顶搭建最后,进行屋顶的搭建工作。
一般采用彩钢瓦等材料,覆盖在钢架结构上,确保活动板房整体结构完整,并具备防水、防晒功能。
二、拆除施工方案1. 撤除外墙材料在拆除活动板房时,首先需要撤除外墙材料。
根据墙体结构的情况,采用适当的工具进行拆除,确保施工安全。
2. 拆卸屋顶结构接下来是拆卸屋顶结构。
根据屋顶建造的方式,逐步拆卸屋顶部分,注意防止坠落和碎片伤人。
3. 拆除钢架结构最后是拆除钢架结构,这一步需要谨慎操作,确保工作人员和周围人员的安全。
梁柱等部件可以采用切割或拆卸工具进行拆卸。
4. 清理整理完成拆除工作后,需要对场地进行清理整理,将拆除产生的废料、碎片等妥善处理,以确保场地整洁。
结语通过以上搭设及拆除施工方案的实施,可以有效地完成活动板房的建造和拆除工作。
在操作过程中,务必严格遵守安全规范,保障施工人员和周围环境的安全,以确保施工工程顺利完成。
轻钢活动板房安装及拆除一、安装施工工艺1、放线按照图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个点。
2、地梁安装1)将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差3毫米。
2)根据基础四周给定的相对标高找正地梁标高.3)调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行。
4)地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求,栓孔深度应与螺栓长度相符,螺栓安装后,应与基础面保持垂直。
3、立柱安装1)安装顺序:柱—→圈梁—→调节拉杆2)将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个螺栓与地梁相连接,中间立柱,山墙立柱用2个螺栓连接到地梁上.3)走道托架可随柱一起安装。
即在地面将走道托架与柱连接,使之为一体.立柱安装完,应立即安装圈梁和调节拉杆。
柱与拉杆最好交替安装。
4)安装圈梁和调节拉杆的同时,校正立柱垂直度(沿墙板方向)。
柱垂直度用线坠测量,柱垂直度允许偏差为L/100,≤10mm.4、楼面一字梁系统安装1)安装顺序:一字梁—→水平支撑—→楼面檩条2)借助柱上二层调节拉杆基座设置单滑轮,将一字梁吊起至安装位置.一字梁每端用4个镀锌螺栓与柱连接。
3)将水平支撑在地面组对好,呈剪刀状.安装水平支撑。
在安装水平支撑时,校正立柱垂直度,方向同上。
4)柱垂直度校正完毕后,将一字梁、水平支撑、调节拉杆上的安装螺栓全部紧固。
安装楼面檩条。
楼面檩条均采用镀锌螺栓分别与立柱、檩档连接.5、走道系统安装1)安装顺序:走道托架—→转角平台托架—→梯—→栏杆-→走道板2)将转角平台托架与其下立柱用8个螺栓连接好。
3)将转角平台托架吊起至安装位置。
4)走道托架上端用2个螺栓与柱上角钢托连接,下端用2个自攻钉连接于柱上.5)转角平台托架的长边与山墙柱和角立柱用3个螺栓连接好。
6)用水平尺在相互垂直的两个方向上找正转角平台托架,紧固螺栓。
活动板房安拆安全施工方案一、背景介绍活动板房在现代建筑中被广泛应用,用于暂时性的住宿、办公、仓库等功能。
在使用完毕后,活动板房的拆除过程十分重要,需要遵循相关的安全施工方案,以确保施工人员和周围环境的安全。
二、安拆前准备工作在进行活动板房的安拆工作之前,需要进行以下准备工作:1.制定详细的安拆计划,包括拆除顺序、安全措施等内容。
2.清除板房内部所有物品,确保拆除时不会对其他物品造成损坏。
3.检查板房结构是否稳固,如有破损或松动部分需要提前修复。
三、安拆过程安全控制在进行活动板房的安拆过程中,需要严格遵守以下安全控制措施:1.确保施工人员穿戴好安全帽、手套、防护眼镜等个人防护装备。
2.开展施工前的安全教育培训,使施工人员认识到潜在的危险。
3.使用适当的工具和设备进行安拆,避免使用损坏或不符合要求的工具。
4.在拆卸过程中,避免造成板房结构不稳定,可采取逐层分解的方式进行拆除。
5.施工过程中,设立周边安全警戒线,确保周围人员不进入施工区域。
四、紧急事件处置在安拆过程中,如果发生紧急事件,如坍塌、火灾等情况,应立即采取以下措施:1.立即报警并通知相关人员。
2.尽快撤离现场,并确保所有人员的安全。
3.如果有能力进行初步灭火,应根据情况使用灭火器进行灭火。
五、安拆结束后清理工作安拆结束后,需要进行相关的清理工作,包括:1.清除施工现场上的杂物、碎片等杂物。
2.对拆卸的板房部件进行整理、分类、清洗和储存,以备后续使用。
3.对施工现场进行整体清洁,确保环境卫生。
结语活动板房的安拆施工是一个重要的环节,需要严格遵守安全规范,保障工作人员和施工现场的安全。
只有科学有序地进行安拆工作,才能有效地减少安全事故的发生,确保施工质量和工作效率。
以上是关于活动板房安拆安全施工方案的相关内容,希望能够提供参考和帮助。
活动板房拆除和搭设施工方案WORD完美格式
活动板房拆除和搭设施工方案目录
一、工程概况
..整理分享..
WORD完美格式
二、拆除施工前准备
三、拆除施工程序
四、搭设施工程序
五、安全文明施工
一、工程概况
原活动板房位于马洲公园处,拆除板房为两层11间(6*4*22)。
因工地迁移需要,拆除后将其重新搭建至民俗馆工地,搭建活动板房为两层10间(6*4*20)。
二、拆除施工前准备
2.1总包方须为拆除方提供充分的条件(拆迁施工许可证、临时道路占用许可证、以及相关手续),以便安拆方施工的顺利进行。
2.2拆除单位必须有房屋拆除相关资质。
2.3拆除前须把电源线路切断,以保证施工过程中工人的安全。
2.4根据本工程的实际施工需要,现场需接通380V和220V电源,配制好所需要的电源线,作好分配电箱的接电工作。
2.5施工机具、劳动力及专业技术工人均可满足施工的一般展开,施工前应认真组织有关技术、施工人员进行撤除安全和技术交底。
2.6拟定送货车辆的行进路线及材料退场前的堆放场地,以确保道路畅通、不影响退场施工为准。
..整理分享..
WORD完美格式
2.7搭好落地钢管脚手架,准备好其他防护设施和安全设施。
三、撤除施工程序
3.1工程撤除施工工艺流程
根据图纸要求及彩板楼房的特点,本工程拆除工艺流程为:屋面包边拆除→屋面板拆除→二层隔墙板拆除→屋面C型钢大梁拆除→四周二层拉杆拆除→下层扣板拆除→木地板拆除→走廊钢板拆除→下层隔墙拆除→二层楼层C型钢梁拆除→四周立柱拆除→清理现场材料。
3.2撤除施工
3.2.1拆除工作应由相关专业资质厂家进行,严禁擅自拆除;拆除的另一原则是“先装后拆,后装先拆”。
活动房内楼层安装电箱时应用木梯子上人,上人到屋面的登高梯子也应用木梯子或者搭临时脚手架上至屋面;将屋面四周包边全部拆除,屋面板按顺序一块一块拆除螺丝,然后再往工具袋或者专用工具箱内放。
3.2.2撤除二层隔墙板时,将隔墙板往地上传,以保持二层楼面有足够的撤除空间。
3.2.3逐跨撤除屋面C型钢大梁后,由撤除人员共同往下传,并运离活动房园地。
3.3.4拆除二层四周彩钢板包括拉杆,并清理现场。
随后拆除下层扣板。
3.2.5撤除二层木地板并清理呈现场。
撤除二层走廊钢板,包括..整理分享..
WORD完美格式
栏杆走廊牛腿拆除。
3.2.6拆除一层隔墙,再拆除上层楼层梁C型钢,并清理出现场。
二层C型钢梁按顺序拆除,四周立柱包括彩钢板按
顺序一间间拆除。
3.2.7以上按顺序全部拆除后,把所有板房材料清理出工地。
四、搭设施工程序
4.1施工前准备
4.1.1施工前应认真组织有关技术、施工人员进行图纸;会审和技术交底。
4.1.2查看现场三通一平的情况,对现场的生活用水、污水排放等确保畅通,各种构件及板材的堆放场地应高出路面lOcm,以防积水。
4.1.3根据本工程的实际施工需要,现场需接通380V和220V电源,计算好所需要足够的电源线,作好分配电箱的接电工作。
4.1.4拟定送货车辆的行进路线及材料进场后的堆放场地,以确保道路畅通、不影响施工为准。
4.1.5对土建基础的平面尺寸及水平进行测量、复核,确保工程施工顺利进行。
4.2基础结构构造:
4.2.1设置钢构独立基础,尺寸为500㎜*500㎜*500㎜钢筋砼基础,内设4根Ф12的钢筋笼,Ф6的箍筋,10间共35个。
4.2.2垫层为700㎜*700㎜*100mm厚素砼。
..整理分享..
WORD完美格式
4.2.3板墙下地圈梁宽度为240mm、厚度150㎜,内设4根Ф12的钢筋。
4.2.4活动房每个独立基础上口埋设l5Omm×150mm×8mm 钢板。
4.2.5四周设置排水沟坡向马路雨水井,坡度为1%,最低深度为150mm。
4.2.6活动板房室内铺10cm碎石,15cm的C25混凝土垫层。
4.3安装程序
根据图纸要求及彩板楼房的特点,拟订本工程安装工艺流程程:
4.3.1钢架安装
构件的进场要按照规范规定要求进行清点、检查、验收和堆放,对因运输损坏变形的构件及时反映提出书面报告,不合格构件决不允许施工安装。
钢架安装时桁架的尺寸进行复查校对,全部合格后方可进入下道工序。
4.3.2螺旋固定
拼装好的钢构进行逐榀安装,首先撑起第一榀钢梁,钢梁撑起后用方管柱将钢粱支撑牢固,并用铅锤线调整第一榀梁,
使其与地面垂直.用钢卷尺量准尺寸,然后撑第二榀粱,安装同上,接着安装片粱,片梁与主粱用螺栓。
其余各榀主梁及片梁可按上述步骤全部安装到位,并再次检查钢梁位置是否正确。
如有误差,还需调整。
4.3.3柱梁楼板安装
..整理分享..
WORD完美格式
确定无误后,用角铁焊接程度支撑及钢粱内的穿架,然后焊接方管柱和底盘铁。
柱梁安装竣事后,安装楼板。
楼板与楼板之间要密实。
4.3.5墙板安装
楼板铺好后开始安装墙扳,安装墙板时.预留好门窗的位置,待外墙全部安装后,开始安装顶板,盖好顶板后,先将顶板上面的活全部做完,包括做好风檐板,防水处置惩罚,屋顶罩子等。
4.3.6门窗安装
XXX整体安装竣事后进行角窗安装,窗的安装留意密实,不应与墙板有缝隙,窗户安装完毕后应进行防水处置惩罚,门的安装要做到平、直。
4.3.7楼梯栏杆安装
安装楼梯和栏杆,要求栏杆平直和栏板连接牢固,楼梯踏步采用花纹钢板,楼梯不能有晃动,楼梯与山墙固定,栏杆板用75mm自功螺丝与楼梯固定。
4.4检查、验收及使用
4.4.1活动房隐蔽工程及搭设过程中,提供的构件质量检查评定表做好检查记录,验收时做为资料提供;
4.4.2对不符合标准,及安装中不规范等,及时采取整改措施,并做好验收记实;
..整理分享..
WORD完美格式
4.4.3搭设完毕后,由搭设单位进行自检,合格后报使用单位,经使用总包单位验收确认符合使用条件后,方可投入使用;4.4.4在使用期间,要经常检查、维护。
5、安全文明施工措施
5.1所有施工人员必须戴好安全帽,高空作业时系好安全带,杜绝在施工现场任意穿行、打闹。
5.2在施工路段拉线围护禁止非工作人员通行,且派专人指挥看护。
5.3施工用电:电气线路,临时和附属设施等,都要符合安全、卫生、防火要求,并要加强管理,做到安全生产和文明
施工。
施工现场须配有专业的电工、焊工,非电工、焊工不得擅自动用施工电具及配电箱等。
5.4施工现场临时用电,搭设完时必需专人验收合格并填写验收单及领取合格准用证后方能使用。
5.5施工现场坑、井、沟和各种孔、洞、高压线、变压器周围,都有要指定专用设置围拦或盖板和安全标志,施工前要对工人加强教育。
5.6实行逐级安全技术交底制度。
二米以上的高处悬空作业而无安全设施的,必须挂好安全带,扣好安全保险钩,不准穿硬底和带钉易滑的靴鞋,不准向下或向上乱抛材料和工具等物件。
5.7机械设备不准“带病”运转,不准超负荷作业,不准在运转中维修保养,必须有漏电保护装置。
5.8在各种临边必须有可靠的防护设施。
禁止上下交叉作业。
5.9工地现场防火措施及防火管理,必须符合公司有关防火制度的规定。
现场必须设置灭火器。
周围电焊作业需有看火人员。
..整理分享..
WORD完美格式
5.10执行特种作业人员持证上岗制度。
5.11开工前须对工人进行安全文明施工教育,进入施工现场,必须遵守安全生产规章制度。
非有关人员不准进入危险区内。
