中缅油气管道工程站场(阀室)土建工程现场检查确认要
- 格式:pptx
- 大小:7.99 MB
- 文档页数:42

提升中缅油气管道及其配套项目消防监督水平的有效对策分析中缅油气管道是“一带一路”战略在缅甸实施的先导项目,对改变我国能源战略布局,实现能源进口多元化,保障能源安全具有重要意义。
同时,管道线路长,点多面广,风险大,采取有效措施加强消防监督,提高消防监督水平,预防消防安全事故发生是不可忽视的工作。
本文介绍了中缅油气管道及其配套项目的重要性及战略地位,分析了消防安全风险点,指出消防安全管理的不足,并提出消防监督有效对策。
标签:中缅油气管道;消防监督;制度;机构设置;队伍建设引言管道运输是油气输送的重要方式,采用管道输送方式有利于保证油气输送安全,带动沿线经济社会发展,改善人们生产生活状况。
然而,尽管管道在输送油气工作中发挥重要作用,但管道消防安全事故屡见不鲜,尤其是一些重大消防安全事故,不仅导致油气输送难以正常进行,同时还会引发油气泄露、火灾爆炸等事故,对沿线自然环境,附近居民的人身安全带来巨大损失。
因此,采取有效措施,加强消防监督工作,预防油气管道火灾安全事故发生是必要的。
本文结合中缅油气管道基本情况,就提升消防监督水平提出相应对策,希望能为实际工作的有效开展提供启示与借鉴。
1中缅油气管道及其配套项目的重要性及战略地位中缅油气管道是“一带一路”战略在缅甸实施的先导项目,是继中亚油气管道、中俄原油管道、海上通道之后的第四大能源战略通道,是国家重要的能源战略工程。
管道起于缅甸皎漂,从瑞丽市弄岛入境,省内最终抵达云南省安宁市,管道配套的年产1300万吨级石油炼化项目将于2017年6月28日在云南安宁市开工投产运行,它是我国西南地区最大的炼化项目。
中缅油气管道的建设和开通,对改变我国能源战略布局,降低对马六甲海峡的过分依赖,实现能源进口多元化,保障能源安全具有重要意义。
安宁市中石油炼化项目是保障国家能源安全和中国石油调整炼化布局的战略性工程,同时能缓解中国西南部缺油少气的现状,将极大改善广大人民群众的生产生活状况。
中缅原油管道工程[xx]http:(302)所属行业:能源化工所属地区:xx进展阶段:工程设计项目简介:项目设计能力2200万吨/年。
进展阶段:工程设计建设周期:2011年6月25日-2013年主要设备:泵、阀、管网、流量变速器、质量流量计、液位指示仪、消防设施、正面吊、龙门吊、牵引车、轮胎吊、离心泵、除焦泵、吸油焦泵、集装箱、装卸桥、压力容器、球罐、远程监控及数据采集系统、油汽回收装置、裂解装置、合成塔、压缩机、风机、仪器仪表、常减压蒸馏装置、渣油加氢脱硫装置等设备。
(仅供参考)项目简介:项目位于云南省、贵州省、重庆市,中缅原油管道工程是我国实施能源战略的重点项目之一,是我国能源进口的西南大通道。
管道起自缅甸西海岸马德岛,从云南瑞丽市入境,终点到达重庆市,原油管道工程(国内段)包括1干1支。
干线从云南省瑞丽市58号界碑入境,与中缅天然气干线管道并行,经德宏州、保山市、大理州、楚雄州、昆明市、曲靖市,在贵州安顺市与原油干线管道分离,原油管道转向北行,经贵阳市、遵义市,到达重庆市。
干线全长1631.1km,管径813mm/610mm/559mm,全线采用X70级钢管;干线设置工艺站场11座,阀室77座。
中缅原油管道设计能力2200万吨/年,支线为安宁支线,全长42.8km,管径610mm,采用X65级钢:支线设置站场1座,阀室1座。
瑞丽-禄丰段管道设计输量2000×104t/a,禄丰-重庆段管道设计输量1000×104t/a;禄丰-安宁支线设计输量1000×104t/a。
干线瑞丽-禄丰段长度605.93km(与天然气管道并行),安宁支线42.78km,2011年6月25日开工,2013年4月25日完成线路施工。
项目总投资303亿元。
建设单位:xx石油管道建设项目经理部邮政地址:xxxx邮编:1000联系人:xx电话:010-、传真:建设单位:xx石油管道建设项目经理部邮政地址:云南省昆明市大观路232号大观酒店中缅油气管道工程项目部邮编:6500 联系人:xx年电话:9传真:。

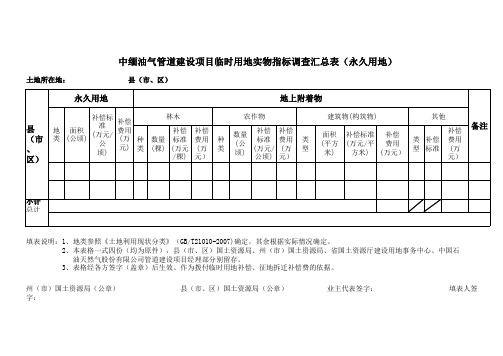

中缅油气管道建设项目临时用地实物指标调查汇总表(永久用地)
土地所在地: 县(市、区)
填表说明:1、地类参照《土地利用现状分类》(GB/T21010-2007)确定。
其余根据实际情况确定。
2、本表格一式四份(均为原件),县(市、区)国土资源局、州(市)国土资源局、省国土资源厅建设用地事务中心、中国石
油天然气股份有限公司管道建设项目经理部分别留存。
3、表格经各方签字(盖章)后生效、作为拨付临时用地补偿、征地拆迁补偿费的依据。
州(市)国土资源局(公章) 县(市、区)国土资源局(公章) 业主代表签字: 填表人签字:。
中缅油气管道(国内段)工程建设难点及对策周子栋;林罡;徐娜;夏政;杨开玖;李永军;杨学青【摘要】中缅油气管道是目前我国管道建设史上难度最大的工程,极其恶劣的建设环境对管道安全提出了严峻挑战.建设难点主要包括社会条件复杂、环境敏感点众多、地质条件复杂、地质灾害点多、地震频繁、活动断裂带多等.针对建设难点提出了相应对策,主要包括优化线路路由、油气站场合建、管道并行敷设、设置隧道及跨越、进行地质灾害专项治理、开展抗震设计、加强水工保护和水土保持等.通过采取以上对策有效保证了中缅油气管道在横断山脉、云贵高原、喀斯特地区等复杂地貌单元的安全敷设.【期刊名称】《石油工程建设》【年(卷),期】2014(040)004【总页数】3页(P52-54)【关键词】中缅油气管道;建设难点;施工措施;水土保持;管道并行【作者】周子栋;林罡;徐娜;夏政;杨开玖;李永军;杨学青【作者单位】西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018;西安长庆科技工程有限责任公司,陕西西安710018【正文语种】中文中缅油气管道起点为缅甸西海岸,从云南省瑞丽市入境,途经云南省、贵州省,原油管道终点为重庆市,天然气管道终点为广西贵港市。
在贵阳和贵港,天然气管道分别与中贵联络线和西气东输二线联网。
原油管道干线国内段全长1 631 km,管径813 mm。
天然气管道干线国内段全长1 727 km,管径1 016 mm。
油、气管道并行长度1 101 km(其中同期建设606 km),原油管道与已建的中贵天然气管道并行243 km。
为配套中缅原油管道,拟在昆明建设1 300万t/a规模的炼厂,届时炼厂所产成品油将主要满足云南地区成品油消费需求,部分油品输送至四川中南部地区,为此在云南省配套建设“三干五支”共8条成品油管道。
刘支强参与扑灭山火山中小站-新康丹在出厂时没有正确安装,方向上下颠倒了。
他们把零件按正确顺序和方向重新回装,这台设备完成大修,再没有发生烧机油的问题。
设备出现的这些“低级错误”经过刘支强和同事的细心排查逐一得到更正,保障了设备安全平稳运行。
通过一系列技术问题的解决,刘支强和同事们总结、摸索出一套处理泵机组故障的技术方法,编制完成《设备电子“病历本”》工作台账,像设备“医生”一样专门记录各型设备故障出现的现象、处理措施等详细信息。
他们还编制出图文并茂的《故障处理完工报告》,让大家方便相互交流学习。
刘支强带领同事们进一步实现了管理信息化。
他们自主开发《中缅天然气管道物性及工艺计算软件》《中缅原油管道输油主泵机组故障快速诊断与统计分析软件》《中缅管道天然气发电机日常维护管理软件》等多个设备运行管理软件,都已取得国家版权“新康丹人不甘于完成普通任务和按部就班,长期坚持结合生产运行实际,持续推进小改小革,已经完成多项技术革新,在降本增效、节能减排方面取得突出成效。
”刘支强的语气中充满自豪。
单向阀阀井作业受限,他们制作专用作业工具,用千斤顶分步加力开阀,在多次单向阀开启作业中取得良好效果;自制空冷器风扇电机拆装支架集成设备,确保作业安全的同时,提高了劳动效率;自制泵机组空气过滤器防虫网,确保了进气质量;研究发电机维护过程的降本增效综合措施,获得显著经济效益,经测算,年节约成本约10万美元;制作完成收球小车、收油槽、推杆、拉杆及叉车前端固定卡头等,实现收发清管器的机械辅助作业,降低了劳动强度,提高作业效率……2016年,新康丹泵站集体荣获中国石油天然气集团公司“质量信得过班组”称号,并多次获得中油国际管刘支强操作工艺阀门石油天然气集团有限公司“年度先进工作者”、“杰出员工”、“优秀员工”,中油国际公司“青年岗位能手”……这就是独处深山不寂寞的新康丹人拿出的亮眼成绩单。
既然选择了坚守,就让坚守变得更加精彩,更加有价值,更加有意义,让无悔的青春在大山之中熠熠生辉。
一、目的为确保燃气工程施工安全,预防和减少安全事故的发生,保障人民群众生命财产安全,根据国家有关安全生产法律法规和燃气工程施工安全标准,特制定本方案。
二、检查范围1. 燃气工程施工现场;2. 燃气设备安装、调试、验收环节;3. 燃气管道、阀门、仪表等设施;4. 燃气施工人员的培训和资质。
三、检查内容1. 施工现场安全管理:(1)施工现场是否设置安全警示标志;(2)施工人员是否佩戴安全帽、安全带等防护用品;(3)施工现场是否存在高空作业、有限空间作业等高风险作业;(4)施工现场消防设施是否完好、有效。
2. 施工工艺和操作规范:(1)施工工艺是否符合国家、行业和地方标准;(2)施工操作是否规范,是否存在违规操作;(3)施工过程中的技术交底、记录是否完整。
3. 燃气设备、管道、阀门等设施:(1)设备、管道、阀门等是否符合国家、行业和地方标准;(2)设备、管道、阀门等是否存在损坏、老化现象;(3)设备、管道、阀门等安装、调试、验收是否规范。
4. 燃气施工人员培训和资质:(1)施工人员是否经过专业培训,取得相应资质;(2)施工人员是否熟悉燃气工程施工安全操作规程;(3)施工人员是否具备应急处置能力。
四、检查方法1. 文件审查:查阅施工图纸、施工方案、施工记录、设备合格证、人员培训记录等;2. 现场检查:对施工现场进行实地查看,检查施工现场安全措施、施工工艺、设备设施等;3. 调查询问:询问施工人员、监理人员、管理人员等,了解燃气工程施工安全情况;4. 实验检测:对设备、管道、阀门等设施进行现场检测,确保其符合安全标准。
五、检查时间1. 施工前:对施工人员进行安全培训,审查施工图纸、施工方案等;2. 施工过程中:定期对施工现场进行安全检查,发现问题及时整改;3. 施工结束后:对燃气设备、管道、阀门等设施进行验收,确保其符合安全标准。
六、检查结果处理1. 对检查中发现的安全隐患,要求施工方立即整改,并跟踪整改情况;2. 对不符合安全标准的设备、管道、阀门等设施,要求施工方进行更换或维修;3. 对违反安全生产法律法规的行为,依法进行处理。
燃气管网运行工施工质量检验详细办法燃气管网工程是一项涉及公共安全的重大工程,为确保燃气管网工程的安全稳定运行,需要制定详细的施工质量检验办法。
本文将从施工管理、质量检验、安全保障等方面进行阐述。
施工管理施工组织设计对于燃气管网工程的施工组织设计,应严格按照国家和地方相关规定及标准进行,确保施工工艺符合安全技术标准和要求。
在施工前,应召开工程技术交底会议,明确各项技术标准及工程施工质量检验工作要求。
施工人员施工必须由具有相应资格证书和经验的专业技术人员进行,并按照规定进行安全培训。
在工程施工前应对施工人员进行安全、技术等方面的培训,确保了解各项施工技术标准及安全要求。
施工设备施工设备应符合相关规定和标准,并拥有相应的备件、防护装置、安全措施等。
在施工前,应进行设备调试和维护,确保设施状态良好,对设备的清洗、检验、测量、标记等工作进行认真评估并记录,以备后续审核。
质量检验材料检验对于燃气管网工程中所用材料,应在施工前进行质量检验。
检验过程应包括外观检查、尺寸、化学成分等多个方面,各项指标应符合国家和地方相关规定和标准。
施工现场质量检验在施工现场,应设置工程质量检验站,并配备相关的检验设备和专业技术人员进行现场检验和监控。
检验过程应覆盖施工的各个方面,涵盖施工车间、材料贮存、接头制备、焊接、管道安装、开放试验和地面铺装等多个环节。
焊接质量检验对于焊接质量的检验,应按照相关国家和地方标准进行,包括考虑焊接面积大小、连续性、牢固度等方面。
对于焊口,应进行X光、射线、超声波等无损检测,保证焊接质量可靠。
安全保障安全防护在施工现场应配备安全防护物品,包括安全帽、安全鞋、手套、口罩、防火服等。
施工方还应制定安全操作规程,实行严格的安全管理措施,保证施工现场安全稳定运行。
交通安全燃气管网工程施工现场交通安全应得到重视,施工方应规划好施工现场道路、通道等。
当有交通需要通过施工现场时,施工方应设置警示标志、指示牌等,提醒交通来往的人员保持警惕,注意交通安全。
中缅油气管道工程隧道试验管理一、标准的正确运用根据《石油天然气建设工程质量验收规范穿越工程》SY4207-2007的相关规定,对隧道施工用材料的检测标准的实际使用,GB50204混凝土结构工程施工质量验收规范GB50203砌体工程施工质量验收规范GB钢结构施工质量验收规范JGJ18钢筋焊接及验收规范JGJ81建筑钢结构焊接技术规程GB50119-2003混凝土外加剂应用技术规程尤其是对现场使用的砂和碎石,检测标准是按照JGJ52-2006和JGJ53-2006标准,是根据(GB50204混凝土结构工程施工质量验收规范)的规定要求。
而不是GB/T14684-2001和GB/T14685-2001的标准。
一定注意相关材料对应标准的正确运用。
二、材料取样委托工程上材料的使用必须按照EPC承包商等工程服务商的签订合同承诺所供应的原材料,不得自行选购使用,否则进行退场处理。
对每批次进场的砂和碎石必须在现场监理的见证下取样检测,对所送检材料的真实性负责,不得弄虚作假,一旦查处试验室检测的材料与现场实际不符,将对相关负责人及责任人进行严肃处理。
水泥进场取样原则是按袋装200t批次取样一次,散装按500t 如不足200t或500t也按一批次取样检测,但必须是同一生产厂家、同一等级、同一批号;按国家标准《硅酸盐和普通硅酸盐水泥》GB175的标准进行检测。
所进场材料必须有厂家合格证与出场质量证明书;外加剂的进场检验按每批次不超过2t进行检测。
钢结构,型钢的规格尺寸及允许偏差应符合其产品标准要求,用卡尺和游标卡尺检测5处每一品种、规格的型钢。
其表面外观质量符合国家现行有关标准外,还应符合:1、当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材厚度负允许偏差值的1/2。
2、钢材表面的锈蚀等级应符合现行国家标准。
3、钢材端边不得有分层和夹渣等缺陷。
对钢结构的焊接,焊接人员必须持有合格证书,对首次使用的钢材,焊接材料、方法、焊后处理等,应进行焊接工艺评定,并应评定报告确定焊接工艺三、现场试验管理首次使用和每台班使用前均应对混凝土自动计量拌和机进行标定,调整好数据偏差,直至调整满足规范要求的偏差值。
中缅油气管道工程质量检查报告质量部第024期检查位置:管道四、五公司、建设公司检查内容:现场各工序施工质量检查人员:戴兴凯检查日期:2012.05.21 - 2012.05.31编制单位:管道局中缅项目部质量部目录1.检查时间 (1)2.检查地点 (1)3.检查与参与人员 (1)4.检查目的 (1)5.现场检查情况 (1)5.1 当达分输站施工情况 (1)5.2 敏建地区QCA2066桩施工情况进行检查 (2)5.3 管道四公司大开挖加箱涵现场施工情况 (3)5.4 管道四公司试压分部预制现场情况检查 (4)5.5 管道四公司POPA山地区施工情况 (4)6.分包商管理检查情况 (5)6.1当达分输站、仁安羌分输压气站检查情况 (5)6.2曼德勒分输站及曼德勒泵站检查情况 (7)6.3 KP130营地建设检查情况建议 (7)7.存在的问题与建议 (8)7.1水工保护接高问题 (8)1.检查时间本次检查阶段为2012年05月21日至05月31日。
2.检查地点四、五公司各施工机组、建设公司机组、KP130营地建设3.检查与参与人员检查人员: 戴兴凯参与人员: 四公司姜涛、闫丰、尹宏卫等,五公司黄海军、谢泽兵、车育峰等4.检查目的4.1检查各分部场施工情况,各分输站施工情况,水工保护施工情况;4.2对检查中发现的质量问题进行分析处理;5.现场检查情况5.1 当达分输站施工情况2012年5月21日会同监理部分检查当达分输站施工现场,截止当日综合值班室基础地梁浇注完毕,部分模板未拆除,检查现场发现地梁混凝土浇注胀模、局部跑浆漏振出现蜂窝、个别混凝土保护层偏小等情况出现。
上述质量缺陷,质量部要求现场对出现胀模部位及时剔除修补,使混凝土表面平整,确保不影响后续装修施工,同时要求后续模板安装加强支护杜绝类似情况再次发生;对局部蜂窝部位要求剔出缺陷混凝土,采用高标高水泥砂浆修补,养护时间不少于7天;对保护层偏小问题要求现场检查模板安装必须前检查垫块绑扎数量是否满足要求,浇注前现场质检员对钢筋保护层作为必检项目检查。
