最新吹灰器及吹灰蒸汽管道安装监理实施细则
- 格式:pdf
- 大小:57.76 KB
- 文档页数:5
蒸汽管道安装监理实施细则1. 引言蒸汽管道是工业生产中重要的能源输送设备,其安装质量直接关系到工业生产的安全和效率。
为了确保蒸汽管道的安装符合规范要求,需要进行监理工作。
本文将介绍蒸汽管道安装监理的实施细则,包括监理人员的职责、监理流程和监理要点等内容。
2. 监理人员的职责蒸汽管道安装监理人员是负责对蒸汽管道安装工程进行全过程的监督和检查的专业人员。
他们的职责包括:2.1. 监督施工现场的整体情况,确保施工场地符合要求并具备安全条件;2.2. 检查蒸汽管道安装施工图纸的符合性,确保施工过程与设计图纸相符;2.3. 检查施工过程中的材料选择和质量控制,确保材料符合相关标准;2.4. 检查焊接工艺和焊接质量,确保焊缝的牢固性和密封性;2.5. 检查管道安装的水平和垂直度,确保管道安装的准确性;2.6. 检查蒸汽管道系统的调试和试运行过程,确保系统运行的稳定性和安全性。
3. 监理流程蒸汽管道安装监理的流程主要包括以下几个环节:3.1. 准备阶段:监理人员在施工前应仔细研读设计图纸和相关技术规范,了解项目的要求和特点。
与施工单位进行沟通,明确监理工作的时间安排和任务要求。
3.2. 施工阶段:监理人员在施工过程中进行现场检查,对施工质量进行监控。
监理人员应随时与施工单位和设计单位进行沟通,及时解决施工中的问题。
3.3. 完工阶段:监理人员对已完成的蒸汽管道进行全面检查,核实施工过程中的数据和记录。
对测试数据和试运行情况进行审核,确保系统的安全性和可靠性。
4. 监理要点4.1. 材料检查:监理人员应检查蒸汽管道材料的质量和符合性,包括管道、法兰、阀门等。
对于质量不合格的材料,要及时予以返工或更换。
4.2. 焊接质量控制:监理人员应检查焊接工艺的合理性和焊缝的质量。
要求焊接工艺符合相关标准,焊缝的牢固性和密封性要符合要求。
4.3. 安装位置准确性:监理人员应检查管道的水平和垂直度,确保管道安装的准确性,避免因安装不准确导致系统故障或泄漏。

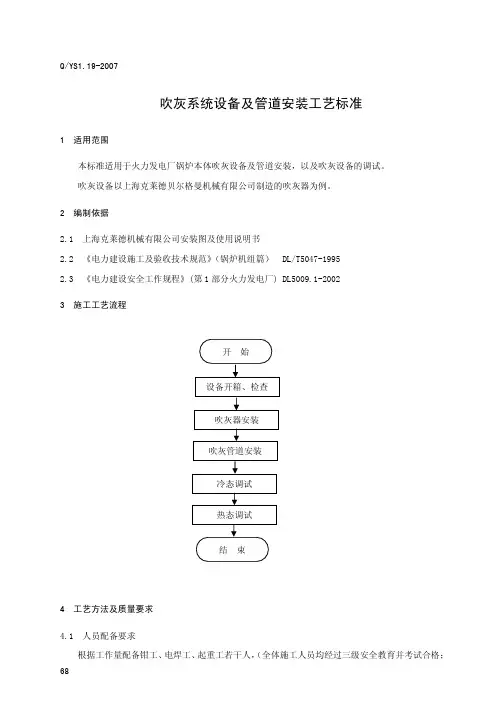

吹灰系统设备及管道安装工艺标准1适用范围本标准适用于火力发电厂锅炉本体吹灰设备及管道安装,以及吹灰设备的调试。
吹灰设备以上海克莱德贝尔格曼机械有限公司制造的吹灰器为例。
2编制依据2.1上海克莱德机械有限公司安装图及使用说明书2.2《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-19952.3《电力建设安全工作规程》(第1部分火力发电厂)DL5009.1-20023施工工艺流程4工艺方法及质量要求4.1人员配备要求根据工作量配备钳工、电焊工、起重工若干人,(全体施工人员均经过三级安全教育并考试合格;68焊工经焊前练习确认合格;高空作业人员经体检合格,能适应高处作业的要求)。
4.2机械及施工工具配置设备倒运、清点需用的低架运输车,起吊设施(龙门吊或其它吊车)能满足需要,安装时吊车能满足吊装需求,直流电焊机配置能满足焊接要求。
施工工具应准备水平管、割把、盘尺、盒尺、以及2吨倒链等,角磨、榔头、撬杠、记号笔等常备工具。
4.3设备清点、检查。
清点吹灰器及附件数量、规格,复查尺寸是否符合图纸要求,管接头和插座装配是否符合规定;检查管子表面有无裂纹、撞伤、龟裂、压扁、砂眼和分层等缺陷,如外表面缺陷超过管子规定厚度的10%以上时,应上报进行处理.4.4作业方法及要求4.4.1吹灰器的安装a)炉墙接口箱应装在炉壁的波型箱上,保持绞接螺栓的通孔绝对水平是非常重要的,可避免吹灰器倾斜。
此板定位后,应牢固地焊在波形箱上。
b)从吹灰器前端板上取下绞接销。
c)喷头要置于墙箱内,前吊挂装置插入炉墙接口箱。
d)插入绞接螺栓,吹灰器前端可吊挂在炉墙接口箱上。
e)吹灰器后部支吊必须装在支架上,或者使吹灰器的装设位置能在三轴线方向上固定(轴向,垂直与水平)。
f)用吊车将吹灰器吊起,使螺杆可插入支架的支吊孔,吹灰器安全就位。
g)螺杆必须能在吹灰器轴线方向上移动,这样吹灰器就被放置在与炉壁成规定角度上,而且喷嘴也可进入炉内规定的距离。

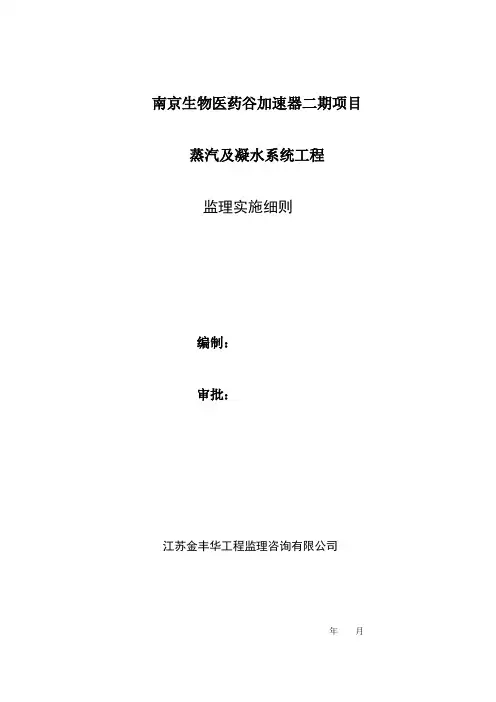

南京生物医药谷加速器二期项目蒸汽及凝水系统工程监理实施细则编制:审批:江苏金丰华工程监理咨询有限公司年月一、工程概况本工程名称为南京生物医药谷加速器二期项目。
其设计内容与范围如下:本工程为南京生物医药谷加速器二期项目中厂房一—厂房九(厂房编号为201—209)各楼层空调和工艺用户蒸汽及凝水输送预留主管道的设计。
即0.6MPa(G)饱和和蒸汽主管从园区室外地下车库东面的侧墙进入蒸汽机房,蒸汽在机房内经入户总计量和减压至0.35MPa(G)过热蒸汽,再经蒸汽分汽缸分配后分三路供汽主管送至各单体。
蒸汽和凝水支管通过各栋厂房的预留竖直管道井进入各楼层,其中厂房四(厂房编号204)进户蒸汽及蒸汽凝水管道上仅安装切断阀,其余每栋厂房各楼层的入户蒸汽支管上安装流经方向依次装有蒸汽计量表和切断阀,在同层的凝水管道上安装有切断阀。
每栋厂房各楼层的蒸汽计量表后,凝水切断阀后的管道由空调和工艺用户自行设计和安装。
本工程蒸汽主要用于空调用户的加热和加湿用途和工艺用户的加热用途。
为保证蒸汽计量的正确性,每栋厂房各楼层的蒸汽计量表均带有温度和压力补偿;蒸汽流量表的抄见数可在每栋厂房的挂表间集中显示,并能在园区控制室的计算机上实现显示、累计和打印等功能。
二、设计、施工、验收执行主要标准(1)《机械设备安装工程施工及验收通用规范》GB50231-2009(2)《工业金属管道工程施工规范》GB50235-2010(3)《现场设备、工业管道焊接工程施工规范》GB50236-2011(4)《工业金属管道工程施工质量验收规范》GB50184-2011(5)《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010(6)《通风与空调工程施工质量验收规范》GB50243-2002三、蒸汽管道施工(1)管材:本工程蒸汽管道选用输送流体用无缝钢管(20#),应符合现行国家标准规定。
(2)管道连接方法及安装要求管道安装前应用压缩空气吹除脏物,然后用四氯化碳(CCL4)将管内擦洗干净。
六、监理的工作方法及措施错误!未定义书签。

吹灰器及吹灰蒸汽管道安装监理实施细则批准:审核:编写:一、专业工程的特点 错误!未定义书签。
二、监理工作内容及范围 错误!未定义书签。
三、编制依据 错误!未定义书签。
四、监理工作流程 错误!未定义书签。
五、监理工作的控制要点及目标值错误!未定义书签。
七、职业健康安全、环境控制对象及方法错误!未定义书签。
错误!未定义书签。
八、记录一、专业工程的特点炉,单炉膛、一次再热、平衡通风、紧身封闭布置、固态排渣、全钢结构、全悬吊结构n 型锅炉。
本期工程吹灰器及吹灰管道均由上海克莱德贝尔格曼机械 有限公司生产制造,炉膛上部垂直段水冷壁和尾部烟道包墙两侧共布置 长伸缩式吹灰器、 6台半伸缩式吹灰器和 2台温度探针, 炉膛下部螺旋段水冷壁 四周共布置 70 台炉膛吹灰器。
本监理实施细则仅适用于华能鹤岗发电有限公司二期 1 X 600MW 超临界机组工程锅炉吹灰器安装。
、监理工作内容及范围1. 监理工作内容1.1. 严格审查施工单位报审的施工方案。
设备报审表》(表A9)同时附有出厂合格证及质量证明书, 经监理工程师确认达到技术要求的方可使用。
施工阶段监理对工程建设进行“四控” (质量、安全、进度、投资) “二管” 合同管理及信息管理) “一协调”(协调有关单位间的工作关系) 。
华能鹤岗发电有限公司二期工程锅炉为HG-1900/型超临界参数变压直流38 台特1.2.凡运到现场的材料、设备施工单位应向监理机构提交《工程材料 / 构配件 /1.3.参加本工程关键工序和隐蔽工程的质量检查和验收。
1.4.8.电力建设施工及验收技术规范》 (锅炉机组篇)根据《电力建设安全工作规程》 (第 1 部分:火力发电厂)和《工程建设标 准强制性条文》进行安全生产监督管理,监督检查施工单位安全文明施工 情况。
在施工过程中如果出现质量缺陷、 安全隐患, 专业监理工程师及时下达 《监理工程师通知单》 、《监理工作联系单》要求施工单位进行整改并检查整改 结果。
蒸汽压力管道的管理制度与蒸汽吹灰器安全操作规程一、蒸汽压力管道的管理制度蒸汽压力管道是工业生产中常见的重要设备,为了确保其安全运行和有效管理,制定了以下蒸汽压力管道的管理制度。
1. 管道设计与安装1.1 管道设计应符合相关标准和规范要求,包括管道材质、尺寸、厚度等。
1.2 管道安装应由具备相应资质的专业人员进行,并按照设计要求进行施工。
1.3 安装完成后,应进行管道压力测试,确保管道的密封性和承压性能。
2. 管道维护与检修2.1 定期对蒸汽压力管道进行检查,包括管道的外观、支撑结构、阀门、管件等是否完好,并及时处理发现的问题。
2.2 定期对管道进行清洗,防止管道内部结垢、积灰等影响正常运行。
2.3 对管道进行防腐处理,延长管道的使用寿命。
2.4 定期对管道进行液压试验,以确保管道的安全运行。
3. 管道操作与使用3.1 使用人员应经过专业培训,了解蒸汽压力管道的基本知识和操作规程。
3.2 操作人员应按照规定的操作程序进行操作,严禁违规操作。
3.3 在操作过程中,应注意管道的压力变化情况,及时调整和控制。
3.4 使用人员应定期检查管道的工作状态,如发现异常情况,应及时上报并采取措施。
4. 管道事故应急处理4.1 针对可能发生的管道事故,应制定相应的应急预案,并进行演练。
4.2 发生事故时,应立即停止使用管道,并采取紧急措施,确保人员安全。
4.3 事故处理完毕后,应进行事故原因分析,总结教训,完善管理制度。
二、蒸汽吹灰器安全操作规程蒸汽吹灰器是用于清洁锅炉传热面的重要设备,为了保障吹灰器的安全操作,制定了以下蒸汽吹灰器安全操作规程。
1. 吹灰器操作前准备1.1 操作人员应具备相应的操作证书和培训资质。
1.2 在操作前,应检查吹灰器的工作状态,包括各部位的密封情况、电气连接是否正常等。
1.3 确保吹灰器的供电和蒸汽供应正常。
2. 吹灰器操作流程2.1 操作人员应按照规定的操作程序进行吹灰器的启停操作。
2.2 在启动吹灰器前,应确认各部位的阀门是否处于正确位置,以避免操作错误。
吹灰器及吹灰蒸汽管道安装监理实施细则Document number:NOCG-YUNOO-BUYTT-UU986-1986UT吹灰器及吹灰蒸汽管道安装监理实施细则批准:审核:编写:目录一、专业工程的特点华能鹤岗发电有限公司二期工程锅炉为HG-1900/型超临界参数变压直流炉,单炉膛、一次再热、平衡通风、紧身封闭布置、固态排渣、全钢结构、全悬吊结构п型锅炉。
本期工程吹灰器及吹灰管道均由上海克莱德贝尔格曼机械有限公司生产制造,炉膛上部垂直段水冷壁和尾部烟道包墙两侧共布置38台特长伸缩式吹灰器、6台半伸缩式吹灰器和2台温度探针,炉膛下部螺旋段水冷壁四周共布置70台炉膛吹灰器。
本监理实施细则仅适用于华能鹤岗发电有限公司二期1×600MW超临界机组工程锅炉吹灰器安装。
二、监理工作内容及范围1.监理工作内容1.1.严格审查施工单位报审的施工方案。
1.2.凡运到现场的材料、设备施工单位应向监理机构提交《工程材料/构配件/设备报审表》(表A9)同时附有出厂合格证及质量证明书,经监理工程师确认达到技术要求的方可使用。
1.3.参加本工程关键工序和隐蔽工程的质量检查和验收。
1.4.施工阶段监理对工程建设进行“四控”(质量、安全、进度、投资)“二管”(合同管理及信息管理)“一协调”(协调有关单位间的工作关系)。
1.5.根据《电力建设安全工作规程》(第1部分:火力发电厂)和《工程建设标准强制性条文》进行安全生产监督管理,监督检查施工单位安全文明施工情况。
1.6.在施工过程中如果出现质量缺陷、安全隐患,专业监理工程师及时下达《监理工程师通知单》、《监理工作联系单》要求施工单位进行整改并检查整改结果。
2.监理工作范围吹灰器及吹灰蒸气管道安装。
三、编制依据1.《华能鹤岗发电二期工程项目监理规划》。
2.吉电监理管理体系文件(QB/JDSC01-2005)和管理体系程序文件。
3.哈尔滨锅炉厂有限公司提供的施工图纸:4.S-18886-6锅炉总图及布置图5.V04,PS-LL,PS-SB,TS-O,PS-AT,管路安装、运行与维修手册6.SCO5161GL-0-0吹灰管路系统布置图7.SCO5161GL-0-0吹灰管路系统原理图8.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95。

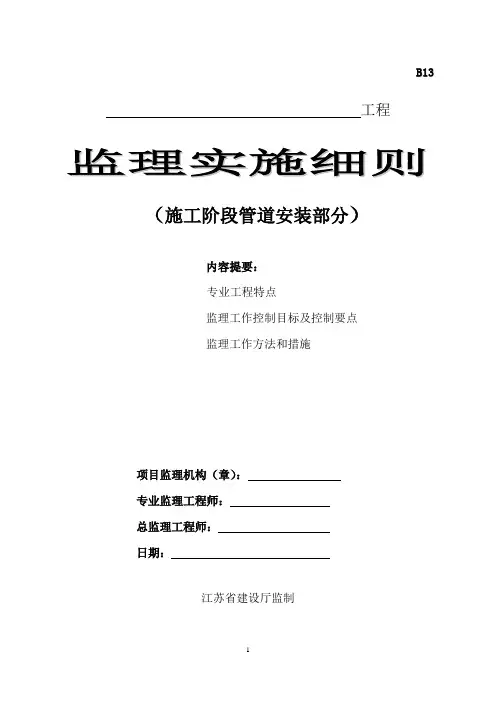

B13工程监理实施细则(施工阶段管道安装部分)内容提要:专业工程特点监理工作控制目标及控制要点监理工作方法和措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录B13 (1)一、专业特点 (3)二、编写依据 (3)三、质量控制要点 (3)四、监理方法和措施 (4)(一)室内给水管道及配件安装 (4)(二)室内消火栓系统安装 (6)(三)给水设备安装 (7)(四)室内排水系统安装 (8)(五)雨水管道及配件安装 (9)(六)室内热水管道及配件安装 (10)(七)卫生器具安装 (12)(八)室内采暖管道安装 (13)(九)室外给水管网 (16)(十)室外排水管道安装 (19)(十一)室外供热管道及配件安装 (20)一、专业特点二、编写依据1.国家和上级有关工程建设监理方针、政策、法律、法规等2.建设单位委托监理合同3.建设单位与承包单位签订的施工合同中规定的有关条款4.监理大纲和监理规划5.经审查合格的设计图纸文件6.江苏省、苏州市有关工程建设文件7.《建筑工程施工质量验收统一标准》GB50300-20018.《建筑给水排水及采暖工程施工质量验收规范》GB50242-20029.《工业金属管道工程施工及验收规范》GB50235-97三、质量控制要点四、监理方法和措施(一)室内给水管道及配件安装1.给水管道系统选用的材质和管道配件必须符合设计要求和规范规定。
生活给水系统所涉及的材料必须达到饮用水标准。
控制手段:检查进场材料合格证和有关部门提供的检测试验报告。
2.埋地的管道应按设计要求进行防腐,防腐材料和防腐层厚度以及施工方法应符合设计要求和规范规定。
控制手段:现场观察检查或局部解剖检查,检查施工单位的防腐记录。
3.采用焊接连接的管道,焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过度,焊缝及热影响区表面应无裂纹、未融合、未焊透、夹渣、弧坑、气孔等缺陷;采用其他方式连接(螺纹连接、法兰连接、镀锌管的卡套式专用管件连接,塑料管和复合管橡胶圈接口、粘接接口、热熔连接、专用管件连接,铸铁管的承插接口、胶圈接口等)的管道,其施工方法应符合设计图纸要求和施工质量验收规范的规定。

管道安装监理细则一、编制依据建筑给水排水及采暖工程施工质量验收规范GB50242--2002。
在进行监理过程中,本细则未涉及的部分以上述文件作为工程质量监控的依据。
二、管道安装工程施工工艺流程(一)管道安装基本工艺预留孔洞,预埋套管管制道作支安架装通水试验系统冲洗防锈防腐闭水试验水压试验填堵孔洞管道安装安装准备绝热调试竣工验收管道预制与加工管材防锈及防腐管道防腐、防锈、保温(二)室内给排水工程安装工艺1、给水安装准备管道冲洗管道试压支管安装立管安装干管安装预制加工竣工验收2、排水安装准备防腐防锈竣工验收闭水通球阀门雨水支管安装污水立管安装污水支管安装雨水立管安装管道预制污水干管安装雨水干管安装3、卫生设备安装准备安装器具及配件检查卫生器具与墙、地缝隙处理卫生器具的安装卫生器具配件预装卫生器具外观检查卫生器具的精装通水试验水泵接合器、消防水泵、水流指示器、高位水箱安装连接4、消防安装准备干管安装竣工验收系统通水调试报警阀、消火栓配件喷头安装节流装置安装喷头支管安装、系统综合试压及冲洗管道冲洗管道试压支管安装消防箱就位、阀件安装立管安装三、管道安装工程的加工制作(一)管材外观检查用于工程上的管材应进行外观抽检,镀锌钢管不得出现镀锌层脱皮。
(二)管子切口1、丝扣连接钢管切断面倾斜不得超过1/2螺距。
2、气割断面倾斜不得超过1/4管壁厚度。
3、 PVC塑料管断面倾斜<3mm。
(三)钢管连接1、丝扣连接,丝扣长度丝扣填料:冷水管为细油麻丝加厚白漆,填料须丝扣紧缠3~4层,填料不得渗入管内。
丝扣连接结束后,应将外露在配件外的丝扣上填料清理干净,镀锌管外露的丝扣应涂防锈漆两度作防锈处理。
法兰焊接管道应插入法兰内,管口距法兰密封面为1.5倍的管壁厚,法兰内外均连续焊接。
组对法兰;两密封面应相互平行,螺孔偏差不大于孔径的5%。
法兰垫片;给排水管道为橡胶板。
垫片厚度DN<350mm为2mm,DN>350mm为3mm。

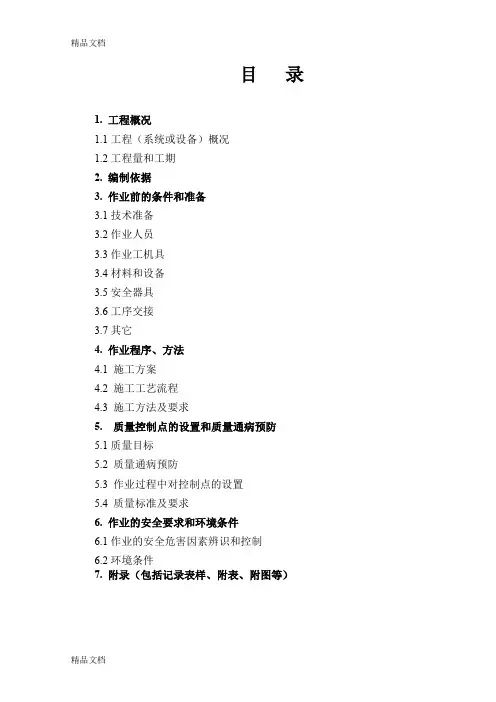

目录1. 工程概况1.1工程(系统或设备)概况1.2工程量和工期2. 编制依据3. 作业前的条件和准备3.1技术准备3.2作业人员3.3作业工机具3.4材料和设备3.5安全器具3.6工序交接3.7其它4. 作业程序、方法4.1 施工方案4.2 施工工艺流程4.3 施工方法及要求5. 质量控制点的设置和质量通病预防5.1质量目标5.2 质量通病预防5.3 作业过程中对控制点的设置5.4 质量标准及要求6. 作业的安全要求和环境条件6.1作业的安全危害因素辨识和控制6.2环境条件7. 附录(包括记录表样、附表、附图等)吹灰器及吹灰管道安装作业指导书要点1工程概况及工程量1.1系统或设备概况简要介绍本锅炉炉膛及空气预热器安装的吹灰器、烟温探针及相关管道的情况,包括吹灰器类型、数量、安装位置、生根方式、蒸汽来源、设计参数、吹灰管道规格、总体布置、材质、以及减温、减压站、汽源站、疏水站的相关情况。
1.2工程量和工期1.2.1 工程量依据吹灰器厂家、锅炉厂、设计院的相关图纸及设备清单等资料,统计本工程锅炉本体、空气预热器需要安装的长、短吹灰器、烟温探针及相关管道、设备的规格、数量、长度、重量并统计总的安装工作量。
设备统计表1.2.2 施工工期本内容为完成此项工作所需的绝对施工工期。
从设备清点、检查开始,到组合、安装、验收结束止进行工期计算。
2 编制依据3. 作业前的条件和准备3.1技术准备施工技术准备应包含:施工图纸会审、施工方案的确定审批、施工措施的设计审批、施工材料设备预算编制、外委外购件的委托、作业指导书编制、施工技术交底、上道工序具备的技术条件等,以及其他相关的技术准备工作。
针对施工具体情况提出要求和达到的标准。
3.2作业人员3.2.1 作业人员配置、资格表中各类作业人员的工种、数量、资质,应根据项目的作业内容、工作量大小、工期、作业难度等条件进行相应的配置。
3.2.2 作业人员职责分工和权限3.3作业工机具施工作业工机具统计表根据施工内容的需要进行工器具的配置。
蒸汽压力管道的管理制度与蒸汽吹灰器安全操作规程蒸汽压力管道是工业生产中常见的设备,其安全管理至关重要。
本文将探讨蒸汽压力管道的管理制度以及蒸汽吹灰器的安全操作规程,旨在提高工业生产中对蒸汽压力管道的安全性管理水平。
一、蒸汽压力管道的管理制度蒸汽压力管道的管理制度是确保其安全运行的基础。
首先,应建立完善的蒸汽压力管道管理组织机构,明确各级责任人员的职责和权限。
同时,制定蒸汽压力管道的安全管理制度和操作规程,明确各项管理措施和操作要求。
其次,应建立蒸汽压力管道的档案管理制度,包括管道的设计、安装、维护、检修等各个环节的记录和资料,以便随时查阅。
此外,还应定期对蒸汽压力管道进行巡视和检测,及时发现和排除安全隐患。
另外,应建立蒸汽压力管道的事故应急预案和演练制度,确保在发生事故时能够迅速、有效地处理。
同时,还应定期组织蒸汽压力管道的安全培训和教育,提高员工的安全意识和应急能力。
二、蒸汽吹灰器的安全操作规程蒸汽吹灰器是蒸汽压力管道中的重要设备,其安全操作对于管道的正常运行至关重要。
首先,应对蒸汽吹灰器进行定期检修和维护,确保其正常工作。
同时,要定期对吹灰器的工作状态进行检测,及时发现并排除故障。
其次,蒸汽吹灰器的操作人员应具备相关的操作技能和安全知识。
在操作蒸汽吹灰器时,应严格按照操作规程进行,确保操作的安全性和有效性。
同时,要注意蒸汽吹灰器的工作环境,确保操作人员的人身安全。
另外,蒸汽吹灰器的使用应符合相关的标准和规范。
在选择蒸汽吹灰器时,应根据实际需求选择适合的型号和规格。
同时,要定期对蒸汽吹灰器进行检测和校准,确保其工作参数的准确性和稳定性。
三、蒸汽压力管道的安全管理挑战与应对措施蒸汽压力管道的安全管理面临着一些挑战,如管道老化、腐蚀、疲劳等问题。
为了应对这些挑战,首先要加强对蒸汽压力管道的定期检测和维护,及时发现和修复问题。
其次,要加强对蒸汽压力管道的监控和预警。
通过安装传感器和监测设备,实时监测管道的工作状态和参数,发现异常情况及时采取措施。
某设备安装工程监理实施细则1. 前言本文档旨在规范某设备安装工程的监理实施细则,以确保工程的顺利进行和质量的达标。
本细则适用于某设备安装工程的监理工作,监理人员应严格按照本细则进行工作。
2. 监理人员的职责监理人员应具备相关的专业知识和经验,其中的主要职责包括但不限于:•监督施工单位按照相关设计文件和技术规范进行施工,确保施工符合法律法规要求;•对施工现场进行巡视和检查,及时发现和纠正施工过程中的质量问题;•提供工程质量监督报告,记录工程进展、质量问题和整改情况;•协调解决施工中遇到的技术问题和纠纷;•参与施工单位与业主的工作协调会议,及时传达工程进展和问题。
3. 工程施工的关键节点某设备安装工程的施工过程中,存在一些关键节点需要监理人员关注和掌控,主要包括:3.1 设备到货验收设备到货验收是确保施工材料质量的重要步骤。
监理人员应参与设备到货验收工作,对设备的数量、规格、性能进行检查,确保设备的质量符合设计要求和合同约定。
3.2 施工现场的准备工作在施工前,监理人员应对施工现场进行巡视和检查,确保施工所需材料、设备和人员已经到位,并满足施工的要求。
如发现问题,应及时提醒施工单位进行整改。
3.3 施工过程监督监理人员应对施工过程进行全程监督,包括但不限于:•检查施工现场的安全状况,督促施工单位进行安全措施的落实;•检查施工材料和设备的符合性,确保符合相关规范和要求;•对施工过程中的关键节点进行现场检查,确保施工的质量达到要求;•定期检查施工进度,确保工程按计划进行。
3.4 质量验收和竣工验收在工程施工结束后,监理人员应参与工程质量验收和竣工验收工作。
对工程质量进行全面评估,确保工程质量符合设计要求和合同约定。
如发现质量问题,应督促施工单位进行整改。
4. 工程变更在工程施工过程中,可能会发生一些工程变更,监理人员应负责对工程变更进行评估。
对于合理的工程变更,监理人员应确保施工单位按照相关规定和程序进行变更;对于不合理的工程变更,监理人员应提出合理的意见,确保工程质量和工期不受影响。
建设单位:黑龙江建龙钢铁有限公司监理单位:黑龙江冶金建设监理有限公司施工单位:黑龙江省安装工程公司工程名称:黑龙江建龙钒业五氧化二钒工程蒸汽管道吹扫方案批准:审核:编制:二O一一年八月十六日目录1. 编制依据2. 管道基本参数3. 指挥机构组成4. 吹扫前的准备5. 吹扫合格检验标准6. 安全及注意事项五氧化二钒工程蒸汽管道安装吹扫方案本工程管道的安装属于压力管道。
管道安装完毕,应按设计文件和施工验收规范的要求进行吹扫或清洗。
其目的是为了把施工时在管内遗留的焊渣、铁锈、泥沙等杂物清除干净,防止管道内的介质在输送运行过程中阻塞阀门,损坏设备,污染介质和沾污产品。
管道的吹扫清洗方案应根据管道内部的脏污程度、工作介质及生产工艺的要求确定;蒸汽管道应以蒸汽吹扫。
(一)编制依据1. 工业金属管道工程施工及验收规范 GB50235-972. 现场设备、工业管道焊接工程施工质量验收规范 GB50236-983. 钢结构工程施工质量验收规范 GB50205-20024. 工业设备及管道绝热工程施工及验收规范 GBJ126-895. 建筑防腐蚀工程施工及验收规范 GB50212-916. 国家相关的法律、法规及验评标准(二)管道基本参数1、管道工作介质:工业生产用过热蒸汽;2、管道工作压力:1.0MPa;3、管道工作温度:300℃;4、管道材料规格:无缝钢管 D325×8、D273×7、D219×6;5、管道总长度:400m;(三)指挥机构组成1、总指挥(1人)——对管道吹扫的全过程负全面责任。
2、副总指挥(1人)——在总指挥的领导下,分别指挥负责蒸汽热源、管道沿线和吹扫排除口的观测操作人员管理和操作过程工作。
3、安全员(1人)——在总指挥的直接领导下,分别负责管道沿线和吹扫排除口处的安全工作。
4、观测操作人员(5人)——在副总指挥的领导下,分别分布在管道沿线的各疏水口、固定支架、滑动导向支架,按操作程序进行疏水、观测记录管道的热伸长(主要是滑动支架的移位情况)和固定支架的安全情况。
锅炉吹灰设备及管道安装方案1.适用范围本作业指导书适用于燃煤发电机组工程锅炉吹灰设备及其管道的安装。
2.编制依据2.1《燃煤发电机组工程施工组织设计》及《燃煤发电机组工程锅炉专业施工组织设计》2.2《吹灰器管路布置图以及相关说明书》丹阳市电站锅炉配件厂2.3《吹灰设备安装图》上海克莱德贝尔格曼机械有限公司2.4《电力建设施工质量验收及评价规程》(第2部分:锅炉机组) DL/T 5210.2 — 2009 2.5《电力建设施工质量验收及评价规程》(第5部分:管道及系统) DL 5190.5-2012 2.6《电力建设施工质量验收及评价规程》(第7部分:焊接)DL/T5210.7-20102.7《电力建设施工技术规范》(第2部分:锅炉机组)DL 5190.2-20122.8《火力发电厂焊接技术规程》DL/T869-20122.9《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20022.10《工程建设标准强制性条文》(电力工程部分)2011版(第一篇)火力发电工程2.11《现场临时用电安全技术规范》 JGJ46-20052.12管理手册和程序文件3.工程概况及主要工程量3.1工程概况燃煤发电机组工程 2×1000MW燃煤汽轮发电机组的锅炉为超超临界参数变压运行螺旋管圈水冷壁直流炉,单炉膛、二次再热、采用四角切圆燃烧方式、平衡通风、固态排渣、全钢悬吊结构塔式、露天布置燃煤锅炉。
蒸汽吹灰系统分锅炉本体受热面吹灰和预热器吹灰两部分,吹灰汽源取自一次低温再热器进口集箱。
锅炉本体部分有128台墙式吹灰器布置在炉膛部分,106台长伸缩式吹灰器和4台半伸缩式吹灰器布置在锅炉上部区域。
每台空气预热器烟气进/出口端各布置1台伸缩式双介质吹灰器。
管路中设有自动疏水点,蒸汽吹灰疏水共有点,排水到大气式扩容器。
锅炉整套吹灰实现过程控制,管路系统设计通常按2台墙式吹灰器和2台伸缩式吹灰器同时投运考虑。
本锅炉吹灰设备(包括吹灰器,管路及动力柜)的设计和制造由上海克莱德贝尔格曼机械有限公司承担。
工艺管道安装工程监理实施细则一.工程概况(一).项目工艺管道1.工艺外管①.氟硅酸管(DN150):由磷酸装置经外管至冰晶石生产主厂房;②.浓硫酸管(DN50):由硫酸装置经外管至冰晶石生产主厂房;③.低压蒸汽管(DN200):由磷酸锅炉房经外管至冰晶石生产主厂房;④.循环冷却上水管(DN100);由循环冷却水站经外管至冰晶石生产主厂房;⑤.循环冷却回水管(DN100);由冰晶石生产主厂房经外管至循环冷却水站;⑥.压缩空气管:由空压站经外管至冰晶石生产主厂房;⑦.污水管:由污水收集池经外管至氟硅酸钠污水处理站;⑧.生产及消防用水管:由生产及消防给水管网经外管至厂区生产及消防给水管网;⑨.生活用水管:由生活给水总管经外管至厂区生活用水总管;2.装置内工艺管道装置内各种液体、气体物料管道。
如:氟硅酸、硫酸、煤气等管道。
3.工艺管道分布装置内的工艺管道分布在罐区、煤气发生站、冰晶石厂房。
灌区主要有:氟硅酸管、硫酸管、工艺水管。
煤气发生站主要有:煤气管冰晶石厂房内主要有:氟硅酸管、硫酸管及其他工艺管道。
工艺外管采用架空敷设,生产、消防给水管网采用埋地敷设。
二. 编制依据1.《监理规划》2.《建设工程监理规范》〔GB50319-2000〕3.《特种设备安全监察条例》(国务院2009年修改版)4.国家及政府有关部门颁发的有关质量管理的文件。
5. 施工图设计文件及其它相关文件资料8.《工业金属管道工程施工及验收规范》(GB50235-97)9.《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98)10.《压力管道安全技术监察规程-工业管道》TSG D0001-200911.《压力管道使用登记管理规则》TSG D5001-200912.《压力管道规范-工业管道》GB/T20801-200613.《安全阀安全技术监察规程》TSG ZF001-200614.《特种设备安装改造维修告知书》TSZS003-2003三. 质量目标(一)对施工单位的要求1.本工程的施工单位(至少要取得压力管道施工许可)必须要取得相应资质;2. 施工单位必须编制详细可行的施工组织设计(或施工方案中至少要有压力管道的施工技术方案);3. 特殊工种人员必须持有相应资格证书;(二)对进场材料进行严格控制,在施工过程中,对施工质量进行严格管理,使施工质量达到国家相关标准规范、设计技术要求。
WORD文档可编辑吹灰器及吹灰蒸汽管道安装监理实施细则批准:审核:编写:目录一、专业工程的特点 (2)二、监理工作内容及范围 (2)三、编制依据 (3)四、监理工作流程 (3)五、监理工作的控制要点及目标值 (3)六、监理的工作方法及措施 (6)七、职业健康安全、环境控制对象及方法 (8)八、记录 (9)一、专业工程的特点华能鹤岗发电有限公司二期工程锅炉为HG-1900/25.4-YM4型超临界参数变压直流炉,单炉膛、一次再热、平衡通风、紧身封闭布置、固态排渣、全钢结构、全悬吊结构п型锅炉。
本期工程吹灰器及吹灰管道均由上海克莱德贝尔格曼机械有限公司生产制造,炉膛上部垂直段水冷壁和尾部烟道包墙两侧共布置38台特长伸缩式吹灰器、6台半伸缩式吹灰器和2台温度探针,炉膛下部螺旋段水冷壁四周共布置70台炉膛吹灰器。
本监理实施细则仅适用于华能鹤岗发电有限公司二期1×600MW超临界机组工程锅炉吹灰器安装。
二、监理工作内容及范围1.监理工作内容1.1.严格审查施工单位报审的施工方案。
1.2.凡运到现场的材料、设备施工单位应向监理机构提交《工程材料/构配件/设备报审表》(表A9)同时附有出厂合格证及质量证明书,经监理工程师确认达到技术要求的方可使用。
1.3.参加本工程关键工序和隐蔽工程的质量检查和验收。
1.4.施工阶段监理对工程建设进行“四控”(质量、安全、进度、投资)“二管”(合同管理及信息管理)“一协调”(协调有关单位间的工作关系)。
1.5.根据《电力建设安全工作规程》(第1部分:火力发电厂)DL5009.1-2002和《工程建设标准强制性条文》进行安全生产监督管理,监督检查施工单位安全文明施工情况。
1.6.在施工过程中如果出现质量缺陷、安全隐患,专业监理工程师及时下达《监理工程师通知单》、《监理工作联系单》要求施工单位进行整改并检查整改结果。
2.监理工作范围吹灰器及吹灰蒸气管道安装。
三、编制依据1.《华能鹤岗发电二期工程项目监理规划》。
浦东机场三期扩建能源中心及综合管廊管线工程蒸汽管道吹扫、调试监理实施细则编制 .审核 .上海三凯工程咨询有限公司2018年12月27日一、工程概况1、能源中心锅炉房内,设置了4台20t/h的蒸汽锅炉,按照设计要求4台锅炉提供0.8Mpa蒸汽气源,由锅炉主蒸汽蒸汽管道(DN200)分别输送至分气缸;由分气缸分配至热气除氧器的两路蒸汽管(DN80)和一路至卫星厅板交机房蒸汽管(D478*9)组成;能源中心蒸汽管道由分气缸送出,蒸汽管道(DN450)通过室外高架与综合管廊输送至卫星厅-7.5m地下室与卫星厅主蒸汽管连接,提供卫星厅空调采暖用热源。
卫星厅的蒸汽通过室外管廊与管沟,接入航站楼地下室,经中指廊分别送至1-3#热力交换站,后经各热力交换站内设置的减压阀组减压至0.4MPa后输送至汽水热交换器。
在卫星厅热交换站内的减压阀组上,分别设置了安全阀、安全阀的放散管分别接至室外安全处。
2、参建单位建设单位:上海机场(集团)有限公司。
设计单位:华东建筑设计院有限公司。
监理单位:上海三凯工程咨询有限公司。
上海建科工程咨询有限公司。
施工单位:上海市安装工程集团有限公司。
3、编制依据相关的设计文件GB50235—2010《工业金属管道工程施工规范》GB50184—2011《工业金属管道工程施工质量验收规范》GB50236-2011《现场设备工业管道焊接工程施工规范》GB50683-2011《现场设备工业管道焊接工程施工质量验收规范》二、工程监理范围1、锅炉本体的主蒸汽管至分气缸管道为第一段(4座锅炉的4路主蒸汽管道);2、分气缸至卫星厅供汽管(口径为DN450)至卫星厅进1#、2#及3#板交的蒸汽管道切断阀间的管道第二段(蒸汽系统此段管路中间没有设置切断阀);3、进入1#、2#及3#板交的蒸汽管道切断阀至板交内的减压阀组之间管段为第三段;4、1#、2#及3#板交减压阀组管道至汽水换热器进口段的管道为第四段;5、各区段蒸汽疏水阀组的布置a.能源中心段:锅炉房内分气缸1个,分气缸设置疏水阀组—1组;室外高架管廊蒸汽管道设置疏水阀组—1组;综合管廊内蒸汽管道设置疏水阀组—6组;b.卫星厅段:-7.5米地下室蒸汽管道设置疏水阀组—1组(S1区域);±0.00米中置廊蒸汽管道设置疏水阀组—3组(S1区域1/9A 轴、S2区域19A轴、1/27A轴);1#板交内蒸汽管道减压阀组设置疏水阀组—2组(S1区域);2#板交内蒸汽管道减压阀组设置疏水阀组—3组(S1区域);3#板交内蒸汽管道减压阀组设置疏水阀组—3组(S2区域);3#板交内蒸汽管道管线进口段设置疏水阀组—1组(S2区域);c.卫星厅板交内汽水交换器疏水阀组:1#板交蒸汽系统设置汽水交换器2台、疏水阀组—4组;2#板交蒸汽系统设置汽水交换器4台、疏水阀组—8组;3#板交蒸汽系统设置汽水交换器4台、疏水阀组—8组;三、监理工作目标锅炉房蒸汽管道吹扫干净,蒸汽管道中的锈蚀和焊渣及其他异物全部清除,以免异物进入热交换机内造成设备故障和事故,确保蒸汽锅炉的安全运行。
吹灰器及吹灰蒸汽管道安装监理实施细则批准:审核:编写:目录一、专业工程的特点 (2)二、监理工作内容及范围 (2)三、编制依据 (3)四、监理工作流程 (3)五、监理工作的控制要点及目标值 (3)六、监理的工作方法及措施 (6)七、职业健康安全、环境控制对象及方法 (8)八、记录 (9)一、专业工程的特点华能鹤岗发电有限公司二期工程锅炉为HG-1900/25.4-YM4型超临界参数变压直流炉,单炉膛、一次再热、平衡通风、紧身封闭布置、固态排渣、全钢结构、全悬吊结构п型锅炉。
本期工程吹灰器及吹灰管道均由上海克莱德贝尔格曼机械有限公司生产制造,炉膛上部垂直段水冷壁和尾部烟道包墙两侧共布置38台特长伸缩式吹灰器、6台半伸缩式吹灰器和2台温度探针,炉膛下部螺旋段水冷壁四周共布置70台炉膛吹灰器。
本监理实施细则仅适用于华能鹤岗发电有限公司二期1×600MW超临界机组工程锅炉吹灰器安装。
二、监理工作内容及范围1.监理工作内容1.1.严格审查施工单位报审的施工方案。
1.2.凡运到现场的材料、设备施工单位应向监理机构提交《工程材料/构配件/设备报审表》(表A9)同时附有出厂合格证及质量证明书,经监理工程师确认达到技术要求的方可使用。
1.3.参加本工程关键工序和隐蔽工程的质量检查和验收。
1.4.施工阶段监理对工程建设进行“四控”(质量、安全、进度、投资)“二管”(合同管理及信息管理)“一协调”(协调有关单位间的工作关系)。
1.5.根据《电力建设安全工作规程》(第1部分:火力发电厂)DL5009.1-2002和《工程建设标准强制性条文》进行安全生产监督管理,监督检查施工单位安全文明施工情况。
1.6.在施工过程中如果出现质量缺陷、安全隐患,专业监理工程师及时下达《监理工程师通知单》、《监理工作联系单》要求施工单位进行整改并检查整改结果。
2.监理工作范围吹灰器及吹灰蒸气管道安装。
三、编制依据1.《华能鹤岗发电二期工程项目监理规划》。
吹灰器及吹灰蒸汽管道安装
监理实施细则
批准:
审核:
编写:
目录
一、专业工程的特点 (2)
二、监理工作内容及范围 (2)
三、编制依据 (3)
四、监理工作流程 (3)
五、监理工作的控制要点及目标值 (3)
六、监理的工作方法及措施 (6)
七、职业健康安全、环境控制对象及方法 (8)
八、记录 (9)
一、专业工程的特点
华能鹤岗发电有限公司二期工程锅炉为HG-1900/25.4-YM4型超临界参数变压直流炉,单炉膛、一次再热、平衡通风、紧身封闭布置、固态排渣、全钢结构、全
悬吊结构п型锅炉。
本期工程吹灰器及吹灰管道均由上海克莱德贝尔格曼机械有限
公司生产制造,炉膛上部垂直段水冷壁和尾部烟道包墙两侧共布置38台特长伸缩式吹灰器、6台半伸缩式吹灰器和2台温度探针,炉膛下部螺旋段水冷壁四周共布
置70台炉膛吹灰器。
本监理实施细则仅适用于华能鹤岗发电有限公司二期1×600MW超临界机组工程锅炉吹灰器安装。
二、监理工作内容及范围
1.监理工作内容
1.1.严格审查施工单位报审的施工方案。
1.2.凡运到现场的材料、设备施工单位应向监理机构提交《工程材料/构配件/设备
报审表》(表A9)同时附有出厂合格证及质量证明书,经监理工程师确认达到技术要求的方可使用。
1.3.参加本工程关键工序和隐蔽工程的质量检查和验收。
1.4.施工阶段监理对工程建设进行“四控”(质量、安全、进度、投资)“二管”(合
同管理及信息管理)“一协调”(协调有关单位间的工作关系)。
1.5.根据《电力建设安全工作规程》(第1部分:火力发电厂)DL5009.1-2002和
《工程建设标准强制性条文》进行安全生产监督管理,监督检查施工单位安全文明施工情况。
1.6.在施工过程中如果出现质量缺陷、安全隐患,专业监理工程师及时下达《监理
工程师通知单》、《监理工作联系单》要求施工单位进行整改并检查整改结果。
2.监理工作范围
吹灰器及吹灰蒸气管道安装。
三、编制依据
1.《华能鹤岗发电二期工程项目监理规划》。
2.吉电监理管理体系文件(QB/JDSC01-2005)和管理体系程序文件。
3.
哈尔滨锅炉厂有限公司提供的施工图纸:S-18886-6
锅炉总图及布置图
V04,PS-LL ,PS-SB ,TS-O ,PS-AT ,管路安装、运行与维修手册SCO5161GL-0-0 吹灰管路系统布置图SCO5161GL-0-0 吹灰管路系统原理图
4.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95。
5.《火电施工质量检验及评定标准》(锅炉篇)1996年版。
6.
《电力建设安全工作规程》(第1部分:火力发电厂)DL5009.1-2002
四、监理工作流程
五、监理工作的控制要点及目标值
1.
监理工作的控制要点
提供相关文件、资料
(施工单位)
审核(监理)
实施(施工单位)监督(监理)
提出整改意见(监理)
提出报告(施工单位)
验证、审核、认可
(监理)
批准整改意见(业主)
实施整改(施工单位)
1.1.认真审核《吹灰器及蒸汽管道安装施工方案》,并严格执行。
1.2.检查开工条件是否具备。
1.3.检查施工单位在本项工程的开工前,是否对施工人员进行质量和安全措施的技
术交底。
1.4.检查施工承包方的测量工具、测量仪器的检验合格证书,测量仪器、测量工具
须经检定合格并在检测使用有效期内方可使用。
1.5.检查并参加进场设备开箱检查验收工作,发现问题及时解决。
1.6.监督检查吹灰器喷嘴安装距离符合规定要求,防止吹损和磨损受热面设备。
1.7.检查吹灰器及蒸汽管道安装是否影响热膨胀。
1.8.监督检查吹灰器吊装的吊点选择是否合理,防止设备产生永久变形。
1.9.本工程施工质量控制中的见证点(W)、停工待检点(H)、旁站点(S)。
见附
表3。
2.目标值
2.1.质量控制目标:按照《电力建设工程施工及验收技术规范》和《火电施工质量
检验及评定标准》验收。
均应达到优良标准。
2.2.进度控制目标:检查施工单位进度报表,核实所报送的已完项目的时间及工程
量,杜绝虚报现象。
按业主要求保证安装进度按计划工期如期实现。
2.3.安全控制目标:审查施工单位的施工方案安全技术措施是否符合《工程建设强
制性标准》,施工过程中发现安全隐患应及时要求施工单位暂停施工进行整改。
如施工单位拒不整改或不停止施工的,应及时向有关上级部门报告,坚决杜绝重大人身伤亡事故、重大设备事故。
2.4.有关质量标准见附表1、附表2。
2.5.施工质量控制点(W、H、S)见附表3。
附表1 吹灰器安装质量标准
检验指标性质单位
质量标准
合格优良
部件外观检查无裂纹、变形等缺陷
吹灰器喷口中心至受热面边缘
距离偏差
mm ±10
合金钢部件材质主要无错用
吹灰器转动部分主要转动灵活,移动平稳,行程开关。
