脚手架搭设技术措施
- 格式:doc
- 大小:102.00 KB
- 文档页数:7
脚手架搭设安全技术交底防止脚手架坍塌的措施和预防措施随着建筑工程的发展,脚手架在施工过程中起到了至关重要的作用。
然而,脚手架的搭设不当或者不遵循安全规范,可能导致脚手架坍塌事故的发生,进而危及工人的生命安全。
为了确保施工过程中的安全性,下面将介绍脚手架搭设安全技术交底的措施和预防措施。
首先,脚手架搭设安全技术交底的措施包括以下几个方面。
1. 安全责任交底:施工单位应明确项目的安全生产责任,确定项目经理或者安全员等安全管理人员,并向相关人员进行安全责任和安全技术交底,使其深入了解和掌握脚手架搭设的安全规范和要求。
2. 脚手架设计图纸的传达:施工单位应将脚手架的设计图纸以书面形式传达给负责脚手架搭设的人员,确保其理解并能够按照设计图纸进行搭设。
3. 安全技术标准的交底:施工单位应向负责搭设脚手架的人员交底相关的安全技术标准和要求,包括脚手架的承重能力、施工工艺、材料使用等方面的注意事项,确保施工人员在搭设过程中能够按照规范进行操作。
4. 现场安全巡视的交底:施工单位应将现场安全巡视的具体要求和注意事项进行交底,确保巡视人员能够及时发现并及时解决脚手架搭设中存在的安全隐患。
接下来,我们来介绍一些防止脚手架坍塌的预防措施。
1. 脚手架搭设前的勘测:在搭设脚手架之前,施工单位应进行现场勘测,了解地基和承重能力,并确定脚手架的搭设位置、高度和范围等,以确保脚手架的稳定性。
2. 选择合适的脚手架类型:根据具体的工程要求和设计图纸,选择合适的脚手架类型,避免使用过低承重能力或者不适应工程要求的脚手架。
3. Material选择和检查:使用优质、符合标准的脚手架材料,并对材料进行检查,确保其完好无损、承重能力符合要求,避免使用破损或者失效的脚手架材料。
4. 搭设过程中的注意事项:在脚手架搭设过程中,施工人员应按照设计图纸和安全技术交底要求,正确搭设各个部位,并加固脚手架的连接点,避免因组装不当而造成脚手架的不稳定。
脚手架安全技术措施1、脚手架的搭设作业遵守以下规定(1)钢管脚手架的杆件连接必须使用合格的扣件,不得使用铅丝和其他材料绑扎。
脚手杆件不得钢木混搭。
(2)搭设场地应平整,立杆下面需垫木垫板。
脚手架杆件若落在回填土上时,基础要平整夯实,立杆下面要垫5cmXl5cm×200cm的通板,并在脚手架外侧设置排水沟,以保证地基具有足够的承载能力,避免脚手架整体或局部沉降。
(3)在搭设之前,必须对进场的脚手架杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。
(4)脚手架的搭设作业,必须在统一指挥下,严格按照以下规定程序进行:1)按设计放线、铺垫板、设置底座或标定立杆位置。
四层以上悬挑梁需按专项方案计算间距进行锚固。
2)周边脚手架应从一个角部开始并向两边延伸交圈搭设,“一”字形脚手架应从一端开始并向另一端延伸搭设。
3)应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第1步的纵向和横向钢管,随校正立杆垂直之后予以固定,并按此要求继续向上搭设。
脚手架各杆件相交伸出的端头均大于10cm,以防止杆件滑脱。
(5)在设置第一排连墙件前,“一”字形脚手架应设置必要数量的抛撑,以确保构架稳定和架上作业人员的安全。
边长220m的周边脚手架,亦应适量设置抛撑。
(6)剪刀撑、斜杆等整体拉结杆件和连墙件应随搭升的架子一起及时设置。
(7)脚手架处于顶层连墙点之上的自由高度不得大于6m。
当作业层高出其下连墙件2步或4m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
(8)脚手板或其它作业层板铺板要求:1)脚手板或其它铺板应铺平铺稳,必要时应予绑扎固定。
2)脚手板采用对接平铺时,在对接处,与其下两侧支承横杆的距离应控制在100〜20Omm之间。
3)脚手板采用搭设铺放时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆。
铺板严禁出现端头超出支承横杆250mm以上未作固定的探头板。
4)长脚手板采用纵向铺设时,其下支承横杆的间距不得大于1.5m(冲压钢脚手板)。
脚手架搭设技术措施1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步;如果超过相邻连墙件以上两步,无法设置连墙件时,应采取撑拉固定措施与建筑结构拉结。
2、每搭完一步脚手架后,应按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。
3、立杆搭设应符合下列规定:(1)相邻立杆的对接连接应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.3.6条的规定;(2)脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;(3)当架体搭设至有连墙件的主节点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。
4、脚手架纵向水平杆的搭设应符合下列规定:1)脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;2)纵向水平杆的搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.1条的规定;3)在封闭型脚手架的同一步中,纵向水平杆应四周交圈设置,并应用直角扣件与内外角部立杆固定。
5、脚手架横向水平杆搭设应符合下列规定:1)搭设横向水平杆应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.2条的构造规定;2)双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不应大于100mm;3)单排脚手架的横向水平杆不应设置在下列部位:1)设计上不允许留脚手眼的部位;2)过梁上与过梁两端成60°角的三角形范围内及过梁净跨度1/2的高度范围内;3)宽度小于1m的窗间墙;4)梁或梁垫下及其两侧各500mm的范围内;5)砖砌体的门窗洞口两侧200mm和转角处450mm的范围内;其他砌体的门窗洞口两侧300mm和转角处600mm的范围内;6)墙体厚度小于或等于180mm;7)独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;8)砌筑砂浆强度等级小于或M2.5的砖墙。
脚手架施工方案【5篇】(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、计划大全、策划方案、报告大全、心得体会、演讲致辞、条据文书、作文大全、教案资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, this store provides various types of classic sample essays for everyone, such as work summaries, plan summaries, planning plans, report summaries, insights, speeches, written documents, essay summaries, lesson plan materials, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!脚手架施工方案【5篇】为了确保事情或工作扎实开展,我们需要提前开始方案制定工作,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
扣件式钢管脚手架搭设安全技术措施扣件式钢管脚手架是一种常见的建筑施工脚手架,由于其搭建简单、方便,承载能力大,并且可以根据需要任意组合,被广泛应用于建筑工程中。
然而,在使用过程中,如果不注意安全技术措施,就会增加一些危险因素,可能会对工人造成伤害和危险。
1.搭设前的安全技术措施在搭设扣件式钢管脚手架之前,应对脚手架施工现场进行全面勘察,了解地面的承重能力,对现场的环境、施工场地以及天气进行评估,检查材料质量及件数是否满足施工需要。
同时,对搭设的目的和使用范围进行详细的规划和设计。
2.搭设中的安全技术措施在搭建扣件式钢管脚手架的过程中,应注意以下方面的安全技术措施:(1)使用设备和材料符合标准。
钢管应按规定长度、规格和厚度选用,和脚手架搭配的扣件、销子等材料的质量和数量要严格符合规定。
(2)确定脚手架的承重能力。
在施工前,根据负荷情况,计算出脚手架能够承受的最大荷载能力,确保有足够的承重能力。
(3)搭设和拆卸脚手架应按照规程操作,确保脚手架的稳定和安全。
搭建脚手架时,应按照设计图纸和构造图,按照一定顺序逐层搭建,先架设稳定支架,在梁上安装钢管,然后固定扣件连接,最后重新检查所有节点、固定物等是否妥善。
(4)搭建完毕后,还要对整个脚手架进行检查。
确认脚手架是否有损坏、松动、变形、断裂、不平、结冰等情况,及时采取措施加以改善。
3.使用后的安全技术措施脚手架搭建好后,工程部门还应定期检查脚手架工作的可靠性和稳定性。
在使用脚手架期间,还需注意以下安全技术措施:(1)禁止在脚手架上进行割、磨、电焊等具有火源性的施工,以及使用大型重物或挂架作业。
(2)在每日使用前,应检查脚手架所有脚轮是否已经按需装上、固定采取,防止因为脚轮摇摆、坠落而造成事故。
(3)在使用脚手架的过程中,不得超过其承重极限,严禁聚集人员或进行过重的作业等。
扣件式钢管脚手架以其操作灵活、易钢材,承载能力大、安全可靠等特点广泛应用于各类建筑工程中。
脚手架的搭设、拆除安全技术措施脚手架是在建筑工地或其他场所临时搭设的设施,用于支撑施工人员和材料,提供施工平台。
在搭设和拆除脚手架时,需要严格遵守相关规定和安全技术措施,以确保施工安全。
以下是脚手架的搭设、拆除安全技术措施的具体内容。
一、脚手架搭设前的准备1.设计方案:根据施工需要,合理制定脚手架的设计方案,包括脚手架类型、高度、位置、支撑结构、固定方法等。
2.选用材料:脚手架材料应该符合国家标准和建筑规范要求,并且材料质量应该可靠,承重能力应该符合设计要求。
3.搭设场地的准备:清理施工场地,保证施工场地平整,没有障碍物,同时也应该考虑当地的气候条件和风力等因素。
二、脚手架搭设时的安全技术措施1.搭设脚手架的工人必须经过认真培训,具备相关技术和安全意识。
2.搭设脚手架的过程中,应按照设计方案的要求,按照从底部向上的顺序搭建,确保每一层都搭建牢固。
3.施工现场应该设立相应的警示标志和警示线,划分安全区域和人员通行路线,并设置安全监控系统,加强安全管理。
4.脚手架安装中使用的脚手架螺栓,齿轮,扣板等紧固件需要符合国家标准或行业规范,并在使用前进行检测,松动或损坏的紧固件应及时更换或修理。
5.钢管脚手架的搭设要遵循“剪力墙内搭设,杆件与垂直向水平向30度夹角或上下重合”的原则,而砖砌脚手架的搭设则应遵循合理布置、搭一级挂一级,同时要进行安全距离的控制。
三、脚手架拆除时的安全技术措施1.拆除脚手架时需要使用专业的拆卸工具和设备,并且应按照规定的拆除程序进行操作。
2.在拆除脚手架之前,应该删除所有的杂物和施工用品,并将脚手架上的所有紧固件彻底检查,确保拆除过程中的安全性。
3.拆除脚手架时应注意安全距离,严禁将一层脚手架彻底拆除或打开,避免其它层级的杆件或垫片意外脱落。
4.在拆除完成后,所有的脚手架材料应予以彻底清理,储存起来,以备下次使用。
搭设和拆除脚手架时,要坚持以安全为先,严格按照规定执行安全技术措施,确保施工过程的安全可靠。
脚手架施工技术1、基础处理在搭建脚手架前,应对基础进行处理,确保基础平整、坚实,能够支撑起脚手架的重量。
如果基础不平稳,可能会导致脚手架倾覆或者损坏,给施工带来安全隐患。
2、安装底座在基础上安装底座,底座应与基础平稳,并确保所有底座在同一水平面上。
这样能够保证脚手架的稳定性和承重能力。
3、安装立杆在底座上安装立杆,立杆应该垂直于地面,并确保立杆的稳定性和承重能力。
立杆是脚手架的主要支撑结构,必须严格遵守安装规范。
4、安装横杆在立杆之间安装横杆,横杆应该平行于地面,并确保横杆的稳定性和承重能力。
横杆是连接立杆的重要部件,必须按照要求进行安装。
5、安装支撑和固定件在立杆和横杆之间安装支撑和固定件,确保支撑和固定件牢固连接在一起。
支撑和固定件能够提高脚手架的稳定性和承重能力。
6、安装防护栏和安全网在脚手架的外侧安装防护栏和安全网,确保防护栏和安全网牢固连接在一起。
防护栏和安全网能够保护施工人员的安全,防止意外坠落事故的发生。
7、检查和维护在搭建完成后,应对脚手架进行检查和维护,确保脚手架的稳定性和安全性。
如果发现任何问题,应及时进行维修和更换。
脚手架施工技术是建筑工程中不可或缺的一部分,只有严格按照施工规范进行操作,才能确保施工质量和安全。
脚手架施工安全技术交底社会工作者中级综合能力模拟试题及答案一、单项选择题1、下列哪一项不属于社会工作者的主要职责?A.促进社会福利的落实B.推动社会政策的实施C.组织社区服务活动D.管理社会服务机构正确答案:D.管理社会服务机构。
2、社会工作者的核心能力不包括哪一项?A.沟通与协调能力B.评估与计划能力C.领导与团队建设能力D.自我认知与自我调节能力正确答案:C.领导与团队建设能力。
社会工作者的核心能力包括沟通与协调能力、评估与计划能力、团队合作能力、自我认知与自我调节能力等,不包括领导与团队建设能力。
领导与团队建设能力是组织管理者的核心能力。
3、下列哪一项不是社会工作者的服务对象?A.贫困家庭B.老年人群C.残疾人群D.青少年群体正确答案:D.青少年群体。
脚手架搭设安全技术措施脚手架搭设是建筑施工过程中必不可少的环节之一。
为确保施工人员的安全,采取适当的安全技术措施是非常重要的。
本文将详细介绍在脚手架搭设过程中应采取的安全技术措施,以确保工作人员的安全。
1. 脚手架搭设前的准备工作在脚手架搭设之前,必须进行充分的准备工作,包括确定脚手架的类型、尺寸和布置等。
以下是脚手架搭设前的准备工作安全技术措施:•确定搭设脚手架的位置:在选择脚手架搭设位置时,需要考虑地面的坚固程度、坡度和稳定性。
确保选择的位置平整,并且远离电线、管道和其他危险物。
•检查和准备所需材料:在搭设脚手架之前,需要仔细检查和准备所需的脚手架材料,包括钢管、脚手架板、脚手架附件等。
确保这些材料在使用前没有损坏或锈蚀。
•培训工作人员:在搭设脚手架之前,必须确保所有参与搭设工作的人员都接受过专业培训。
培训内容包括脚手架搭设的基本原理、安全操作规程等。
只有经过培训合格的人员才能参与搭设工作。
2. 脚手架搭设过程中的安全措施在脚手架搭设的过程中,需要严格遵守安全操作规程,确保工作人员的安全。
以下是一些常见的脚手架搭设过程中的安全技术措施:•建立安全警戒区域:在脚手架搭设现场周围,需要设立明显的安全警戒区域,禁止非搭设人员进入。
并且使用标志牌、阻隔带等设施进行明确标识。
•正确使用脚手架材料:在搭设脚手架时,必须确保使用的脚手架材料符合国家标准,并且严格按照使用说明进行操作。
遵循正确的搭设步骤,确保脚手架的稳定性和承载能力。
•安全操作工具和设备:为了保证脚手架搭设过程中的安全,工作人员应该使用符合规范的安全操作工具和设备。
例如,使用可靠的扣件和连接器,确保连接牢固;使用工具带,以便将工具和材料固定在脚手架上。
•保持脚手架的清洁和整洁:在脚手架搭设过程中,需要定期清理和整理脚手架,清除杂物和积水。
保持脚手架的清洁和整洁可以减少滑倒和其他意外事故的发生。
•定期检查和维护:搭设脚手架后,需要定期进行检查和维护,确保脚手架的完好和安全性。
脚手架搭设施工方案脚手架搭设施工方案为了确保事情或工作有效开展,往往需要预先制定好方案,方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
怎样写方案才更能起到其作用呢?以下是小编为大家收集的脚手架搭设施工方案,欢迎阅读,希望大家能够喜欢。
脚手架搭设施工方案1(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。
2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图。
3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章。
(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。
立杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人审批签字盖章。
(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M 设一拉结点。
拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。
脚手架搭设及拆除安全技术措施脚手架是建筑工程中不可或缺的工具,它为施工人员提供了一个安全、便捷的工作平台。
然而,脚手架的搭设和拆除也是十分危险的工作,如果不遵守相关的安全技术措施,就会给人员造成严重的伤害甚至致命的危险。
因此,本文将从脚手架搭设和拆除两方面,详细介绍与这项工作相关的安全技术措施。
一、脚手架搭设安全技术措施1.准备工作。
搭建脚手架前,必须事先进行大量的准备工作,如制作脚手架图纸和计划书等。
在搭建工程中,还需在脚手架的周围设立防护栏杆、减震器和其他必要的安全设施,以确保工作过程中的安全。
2.选材和搭建。
脚手架的材料必须是质量可靠、符合规范标准的。
在搭建过程中,必须聘请具有相关经验的专业人员进行施工,以确保搭建的质量和安全性。
同时,搭建脚手架时,要严格按照图纸要求进行操作,保持脚手架的稳定性和平衡性。
3.检查和及时维护。
在脚手架完成搭建后,需要进行全面的检查和测试,确保脚手架的稳定性和安全性。
同时,在脚手架实际使用中,还需要进行定期的检查和维护,及时消除因使用过程中出现的磨损、松动等故障,确保脚手架的使用安全。
二、脚手架拆除安全技术措施1.准备工作。
拆除脚手架前,必须提前做好必要的安全措施,如清理脚手架周围的杂物,搭建安全网和保护垫等。
同时,还需确定拆除进度和标志出拆除的区域,并在其中设立相应的标志和固定设施。
2.拆除过程中。
在拆除脚手架过程中,必须采取逐层拆除的方法,先拆除上层,再逐层往下拆除,以便控制拆除区域的范围和具体拆除的内容。
同时,还需采用专业工具进行拆除,避免直接用手拆除,以免造成人员伤害。
3.清理和平整。
拆除脚手架后,必须彻底清理和整平拆除区域,移除脚手架残留物和其他杂物,并及时恢复拆除现场的正常状态,以保证周围环境的安全和整洁。
总之,在脚手架搭设和拆除过程中,必须始终把人员的安全放在第一位,聘请专业人员进行操作,并遵循相关的安全技术措施。
只有这样,才能确保脚手架搭设和拆除过程的安全和顺利,为施工人员提供一个安全、便捷的工作平台。

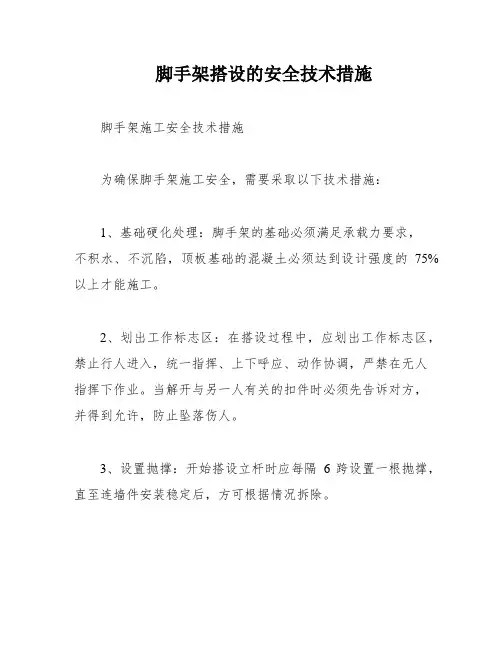

脚手架搭设的安全技术措施脚手架施工安全技术措施为确保脚手架施工安全,需要采取以下技术措施:1、基础硬化处理:脚手架的基础必须满足承载力要求,不积水、不沉陷,顶板基础的混凝土必须达到设计强度的75%以上才能施工。
2、划出工作标志区:在搭设过程中,应划出工作标志区,禁止行人进入,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。
当解开与另一人有关的扣件时必须先告诉对方,并得到允许,防止坠落伤人。
3、设置抛撑:开始搭设立杆时应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
4、及时拉结和支顶:脚手架及时与结构拉结或采取临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。
5、配合施工进度:脚手架必须配合施工进度搭设,一次搭设的高度不得超过相邻连墙件以上两步。
6、检查验收和签证:在搭设过程中应由安全员、架子班长等进行检查、验收和签证。
每两步验收一次,达到设计施工要求后挂合格牌。
脚手架施工作业安全技术措施在脚手架上施工作业时,需要采取以下技术措施:1、验收合格后使用:结构外脚手架每支搭一层,支搭完毕后,经项目经理部安全员验收合格后方可使用,任何班组长和个人,未经同意不得任意拆除脚手架部件。
2、控制施工荷载:严格控制施工荷载,脚手板上不得集中堆放荷载,施工荷载不得大于3KN/m2,确保较大安全储备。
3、限制作业层数:结构施工时不允许三层同时作业,装修施工时同时作业层数不超过两层,临时使用的悬挑脚手架同时作业层数不超过一层。
4、采取适当的临时抛拉措施:当作业层高出其下连墙件3.1m以上,且其上尚无连墙件时应采取适当的临时抛拉措施。
5、设置防护栏杆:各作业层之间设置可靠的防护栏杆,防止坠楼物件伤人。
6、定期检查脚手架:定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
脚手架拆除安全技术措施在脚手架拆除过程中,需要采取以下技术措施:1、由专业架子工拆除:脚手架搭拆人员必须是经过考核的专业架子工,并持证上岗。
外脚手架搭设安全技术措施外脚手架搭设是建筑工程中必不可少的一项工作,也是施工期间存在安全隐患的环节。
在搭设外脚手架的过程中,必须要遵守一系列的安全技术措施,以确保施工人员的人身安全和建筑工程的质量。
下面就来介绍一下外脚手架搭设安全技术措施。
一、组织安全教育培训搭设外脚手架需要具备专业技能和相关证书才能进行,因此施工单位应在施工前进行全员安全教育培训,确保所有人员都了解搭设外脚手架的安全规范和操作流程。
二、选用适当的脚手架材料外脚手架所需的材料应该经过严格的检测和认证,选择适当的材料可以确保外脚手架的质量和稳定性。
一般来说,大型建筑工程应选用钢管脚手架,小型建筑工程可以选择铝合金脚手架。
三、组织专业人员施工搭设外脚手架的过程需要专业人员进行操作,施工单位应当招聘具有外脚手架搭设经验的人员进行施工。
同时,施工单位应配备足够数量的安全管理人员,确保施工过程中能够随时进行安全检查和维护。
四、检测外脚手架质量在搭设外脚手架完成后,应根据质量标准进行严格检测,确保外脚手架的质量和稳定性。
外脚手架的固定件和连接件应该牢固,不得出现松动或脱落的现象。
五、加强防护措施在搭设外脚手架的过程中,应加强防护措施,特别是对人员的保护。
包括:设置防护栏杆,固定防护网,配备安全带等。
六、做好交通标识和疏导工作在外脚手架搭设的施工现场周围应设置交通标识和警示牌,明确施工区域的入口和出口,并配备人员进行疏导工作。
这样可以有效避免施工现场的交通事故。
七、加强自我保护意识在外脚手架搭设的过程中,施工人员也需要加强自我保护意识,遵守安全规定和操作流程,做好自我安全防范,确保施工作业的安全。
在搭设外脚手架的过程中,安全第一,质量至上,施工人员需要牢记这个原则,同时加强与车辆和行人的沟通和配合,确保施工现场的安全和有序。
脚手架施工安全技术措施1)技术保证条件(1)搭设人员:全部采用专业架子工搭设,脚手架搭设操作人员必须是经过按现行国家标准《特种作业安全技术考核管理规则》(GB5036)考核合格的专业架子工,并取得架子工操作证的人员、一人一证件,而且全部已办理平安卡的人员。
(2)安全技术交底:工人进场前,由公司及项目部组织三级教育及详细的安全技术交底,并经考核合格人员方能上岗作业。
交底必须交到每一个操作工人,使每个工人均熟知各部位的搭设要求和安全注意事项,并对现场情况和材料堆放情况有熟悉的了解,了解搭设的质量要求、安全要求和工期要求。
(3)环境:通过交底,使工人明白所处的操作环境,并按方案要求清理搭设范围内的杂物等,使之符合搭设要求。
(4)资金及后勤保障:工人工资按时发放,所需材料及构配件等及时采购并运到现场,切实保障好操作人员的后勤工作(生活、食宿等)。
(5)职业健康安全及劳动保护:正确配戴及使用劳保用品。
(6)文明施工:材料分类堆码整齐,工完场清。
(7)安全施工:严格按安全施工要求操作,服从现场管理人员的管理。
2)脚手架搭设安全技术要求(1)架子工作业时,必须戴安全帽,系紧安全带,穿工作鞋,戴工作卡,操作工具及零件放在工具袋内。
搭设中应统一指挥,思想集中,相互配合,严禁在脚手架搭设过程中,嘻笑打闹,材料工具不能随意乱抛乱扔,吊运材料工具的下方不准站人。
(2)凡遇六级以上大风,浓雾、雷雨时,均不得进行高空作业,特别是雨后施工,要注意防滑,对脚手架进行经常检查,凡遇大风或停工段时间再使用脚步手架时,必须对脚手架进行全面检查,如发现连接部份有松动,立杆、大横杆、小横杆、顶撑有左右上下位移,铁丝解除,脚手板断裂、跷头等现象,应及时加固处理。
(3)搭设双排脚手架时,应先立立柱,立柱架设先立里侧立柱,后立外侧立柱,立柱时要临时固定,在立柱的外侧规定位置及时设置剪刀撑,以防止脚手架纵向倾倒。
(4)架设脚手架时,切勿单独一个人操作,防止脚手架倒塌伤人,脚手架搭设进度,应高出施工工作面一步架。
脚手架搭设安全技术措施一、技术保障措施1、架子搭设完毕,用合格密目安全网铺围护于架子的外围及底部。
2、钢管与扣件进场前应经过检查挑选(选择标准应符合规范,所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。
每个螺栓的预紧力在40N·m~65N·m之间。
3、由搭设会同施工单位、监理单位和质检单位对整个脚手架进行验收检查,验收合格后方可投入使用。
4、该脚手架作为建筑物装饰作业时,安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。
5、脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。
其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。
二、质量保障措施1、操作人员作业前必须进行岗位技术培训与安全教育。
2、技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。
3、脚手架必须严格依据本《施工方案》进行搭设;搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。
4、脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立即整改。
三、安全保障措施1、操作人员必须持有登高作业操作证,方可上岗。
2、架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。
3、在架子上施工的各工种作业人员,应注意自身安全(尤其是在卸料平台上的工作人员);不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。
4、雨、雪、雾及六级以上大风等天气,严禁进行脚手架搭设、拆除工作。
四、钢管落地脚手架1、钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30Ω。
脚手架的搭设、拆除安全技术措施一、搭设安全措施:1、脚手架搭设或拆除人员必须由符合劳动部颁发的《特种作业人员安全技术培训考核管理规定》经考核合格,领取《特种作业员操作证》的专业架子工进行。
2、操作人员应持证上岗。
操作时必须配戴安全帽、安全带、穿防滑鞋。
3、大雾及雨、雪天气和6级以上大风时,不得进行脚手架上的高处作业。
雨、雪天后作业,必须采取安全防滑措施。
4、脚手架搭设作业时,应按形成基本构架单元的要求逐排、逐跨和逐步地进行搭设,矩形周边脚手架宜从其中的一个角部开始向两个方向延伸搭设。
确保已搭部分稳定。
搭设作业,应按以下要求作好自我保护和保护好作业现场人员的安全:5、在架上作业人员应穿防滑鞋和佩挂好安全带。
保证作业的安全,脚下应铺设必要数量的脚手板,并应铺设平稳,且不得有探头板。
当暂时无法铺设落脚板时,用于落脚或抓握、把(夹)持的杆件均应为稳定的构架部分,着力点与构架点的水平距离应不大于08米,垂直距离应不大于15米。
位于立杆接头之上的自由立杆(尚未水平杆联接者)不得用作把持杆。
6、架上作业人员应作好分工和配合,传递杆件应掌握好重心,平稳传递不要用力过猛,以引起人身或杆件失衡。
对每完成的一道工序,要相互询问并确认后才能进行下一道工序。
7、作业人员应佩戴工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。
8、架设材料要随上随用,以免放置不当时掉落。
9、每次收工以前,所有上架材料应全部搭设上,不要存留在架上,而且一定在形成稳定的构架,不能形成稳定构架的部分应采取临时撑拉措施以加固。
二、架上作业时的安全注意事项:1、作业前应注意检查作业环境是否可靠,安全防护措施是否齐全有效,确认无误后方可作业。
2、作业时应注意随时清理落在架面上的材料,保持架面上规整架面上清洁,不要乱放材料、工具,以影响作业的安全和发生掉物伤人。
3、在进行撬、拉、推等操作时,要注意采取正确的姿势,站脚根,或一手把持在稳固的结构或支持物上,以免用力过猛身体失去平稳可把东西甩出。
脚手架搭设安全技术措施1脚手架必须随结构施工进度搭设,搭设时避开立体交叉作业,严格按方案及相应安全规范、标准进行施工,控制好立杆的垂直度、横杆水平度并确保节点符合要求。
2脚手架防雷采用 12圆钢,每片每两层设两点与结构防雷带相焊接,必须保证脚手架整体导电不间断,摇测电阻不大于4 。
遇有雷雨天气,脚手架上人员必须立即离去。
3脚手架的验收和日常检查按照以下规定进行,检查合格后,方允许投入使用或继续使用。
3.1每搭设10m高度;3.2达到设计高度;3.3刚搭设完毕后或连续使用达四个月;3.4施工中途停止使用超过15天,在重新使用之前;3.5在遭受暴风、大雨、大雪、地震等强力作用之后;3.6在使用过程中,发现有显著变形、沉降、拆除杆件和拉结以及其它安全隐患存在的情况时。
4工人上架操作时必须戴安全帽、佩挂安全、穿防滑鞋。
禁止在架板上加垫单块脚手板或其它物品增加操作高度。
5严禁上架操作人员在架面上奔跑、退行、嬉闹和坐在栏杆上,避免发生碰撞、闪失、失衡、脱手、滑跌和落物等不安全作业。
6上下脚手架必须走马道,严禁攀援脚手架上下。
7严禁在架面上堆放材料,杂物必须及时清除,不得把脚手架作为模板的支撑。
8严禁自架上向架下抛掷材料、物品和倾倒垃圾。
19使用期间严禁拆除脚手架主节点处纵横向水平杆、纵横向扫地杆以及连墙杆。
10在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
禁止将地线搭在脚手架上。
12六级及以上大风和雾、雨、雪天停止脚手架上作业,雨、雪后上架操作应注意防滑,并扫除积雪。
13未尽事宜执行国家、地方、行业安全法规、规范、标准和现场规定。
外脚手架搭设施工方法与技术措施外脚手架是指在建筑施工过程中用于支撑和搭设高处作业平台的临时设施。
搭设外脚手架的方法和技术措施对保证施工安全、提高施工效率和质量起着关键作用。
本文将详细介绍外脚手架搭设的方法和技术措施。
一、外脚手架搭设的方法1.确定搭设方案:在搭设外脚手架前,需要根据具体工程的要求和特点,确定搭设方案。
搭设方案应包括外脚手架的布置、构件的选择和搭设方法等内容。
2.准备施工材料:外脚手架搭设所需的主要材料包括钢管、扣件、杆件、砖石、脚手架板、垫木等。
在搭设前,要对这些材料进行检查,确保其质量合格,并做好防护措施,防止材料的损坏。
3.搭设钢管扣件结构:在钢筋混凝土结构中搭设外脚手架时,常采用钢管扣件结构。
其主要步骤包括选择钢管和扣件,组装主杆道架,搭设横杆和纵杆,最后进行校正和加固。
4.搭设悬挑脚手架:悬挑脚手架用于施工过程中的高处作业。
其搭设方法包括选择悬挑脚手架的类型,确定支撑结构,安装支撑臂和脚手架板,最后进行校正和加固。
5.搭设架空脚手架:架空脚手架用于层高较高的建筑物外墙施工。
其搭设方法包括选择支撑和过桥结构,确定支撑间距和支撑高度,布置脚手架板和防护栏杆,最后进行校正和加固。
二、外脚手架搭设的技术措施1.安全措施:在外脚手架搭设过程中,应加强对操作人员的安全教育和培训,确保其具备必要的安全意识和技能。
同时,要做好安全防护措施,包括设置防护栏杆、安装安全网和警示标志等,防止人员从高处坠落。
2.质量控制:外脚手架的质量关系到施工的安全和效果。
在搭设过程中,要对材料进行质量检查,确保其符合国家标准和规范要求。
同时,要加强对搭设工艺的控制,确保外脚手架的稳定性和承载能力。
3.施工组织:外脚手架搭设涉及到多个施工环节和工种,需要进行合理的组织和协调。
施工方应制定详细的施工计划和施工图纸,明确每个施工环节的工期和责任。
同时,要加强与其他施工工序的沟通和配合,确保施工进度和质量。
4.监测与维护:外脚手架搭设完毕后,需要进行定期的监测和维护,确保其稳定和安全。
脚手架施工方案一.编制依据二、工程概况:三、施工准备:四、施工方法:1、脚手架构件的质量标准钢管采用外径48mm壁厚3.5mm焊接钢管,搭设前应对扣件和钢管仔细挑选,扣件应有出厂合格证明,发现有断痕、脆裂、裂纹螺栓孔大、变形、滑丝的不合格扣件禁止使用,脚手管有严重锈蚀、弯裂、凹陷、壁薄或裂纹的不得使用。
2、脚手架的选型:(1)、B~D间脚手架B~D间脚手架为满堂承重架,脚手架生根于每层平台上。
最下一层承重架生根在基坑基槽土上,并在脚手管根部垫木方。
外操作架第一层生根在基坑基槽土上,待第一层混凝土板施工完成, 强度达到100%后, 操作架由已施工完的混凝土平台上向外侧挑出,与平台部满堂架连接牢固并加斜撑加固。
在横向上每隔四跨加剪刀撑,加强整体稳定性。
如图所示:在外侧增加斜撑做行人步道,斜撑纵向的间距为1200mm。
挑沿的脚手管与板下脚手架的所有相交节点都用脚手扣进行固定连接,挑沿1500mm,行人步道宽度为外挑长度为1000mm。
搭设方法如图所示:脚手架的选型:杆距柱边500mm,短边2根、柱脚手架:立长边3根,步距1200mm;梁脚手架:立杆间距1000mm,步距1500mm;纵梁小横杆间距600mm;采用外双排脚手架。
立杆验算如下:承重脚手架决定其承载力的主要是立杆的强度和刚度,所以只进行立杆计算。
立杆满足要求脚手架整体也满足要求。
脚手管步距取1.2米(脚手管选用Φ48×3.5)两端视为铰接则计算长度为1.2米脚手管性能参数:A=4.89×10-4㎡WX=5.08×10-6m3[δ]=2.1×108Pa回转半径:i=15.8㎜长细比:L/ i =1200/15.8=75.9 λ<80因此纵间弯曲系数:Φ=1.02-0.55×[(75.9+20)/100]=0.492由δ=N/A≤[δ]得:N=ΦA[δ]=0.492×4.89×10-4×2.1×108=5.05×104N(单杆)按3000mm高梁计算:每平方需立杆数为78120÷(5.05×104N)=1.55根/㎡为安全起见,本承重架间距初步确定为3000mm梁下为600mm,为柱支模方便,立杆间距可做相应调整,调整后的立杆在杆顶加设1个扣件。
小横杆间距按300设计小横杆受力计算:模板自重取0.12 KN/m2;脚手管截面抵抗矩W=5.08×103mm2;对于500*3000mm截面梁,模板自重0.849KN/m3;混凝土自重为20.58KN/ m3;混凝土振捣荷载1.6 KN/ m3;钢筋荷重0.54N/ m3;总荷重设计值23.569KN/ m3;小横杆所受弯矩最大值M=0.125×23.569×0.82×0.3=0.724KN·m;脚手管应力σ=M/W=0.724×106/5.08×103=142.5 N/mm2<[σ]=215 N/mm2;满足要求。
按1400mm高梁计算:每平方需立杆数为38120÷(5.05×104N)=0.75根/㎡为安全起见,本承重架间距初步确定为1400mm梁下为1000mm,为柱支模方便,立杆间距可做相应调整,调整后的立杆在杆顶加设1个扣件。
小横杆间距按600设计小横杆受力计算:模板自重取0.12 KN/m2;脚手管截面抵抗矩W=5.08×103mm2;对于500*1400mm截面梁,模板自重0.396KN/m;混凝土自重为9.604KN/m;混凝土振捣荷载1.6 KN/m;钢筋荷重0.25KN/m;总荷重设计值11.85KN/m;小横杆所受弯矩最大值M=0.125×11.85×0.82×0.6=0.728KN·m;脚手管应力σ=M/W=0.728×106/5.08×103=143 N/mm2<[σ]=215 N/mm2;满足要求。
板脚手架:板下满堂红脚手架立杆间距双向1200mm,步距1200mm。
(2)、A列及固定端脚手架:横向共5排脚手架,其中柱外侧各1排,距柱500㎜,生根于夯实平整的回填土上。
立杆纵向间距1000㎜,水平杆步距1500㎜,与梁脚手架连成整体。
梁脚手架:梁底1排位于梁底,着力于已施工完的基础梁上,同样生根于夯实平整的回填土上。
梁侧各1排,梁侧脚手架也必须通过斜撑着力到基础梁上(如下图)。
纵梁小横杆间距600mm,mm每层梁、柱施工完毕后脚手架都必须与施工完的梁柱连接起来,形成新的连接整体。
(3)、施工要求1、立杆的间距、垂直度立杆的间距选用1.0米,允许偏差±5cm,立杆的垂直偏差不得大于架高的1/2002、扫地杆设置从垫板往上20cm处,设置扫地杆,扫地杆采用对接接长。
扫地杆在端头与立杆交接处伸出扣件长度不少于10cm。
3、横杆间距、平整度横杆步距采用1.5米,用对接方法接长,一根横杆两端高差不能超过2cm,纵向水平杆全长平整度不能超过±10cm。
4、立杆、横杆接头的详细做法立杆的对接扣件应交错布置,两个相邻立柱的接头不应设在同步同跨,两相邻立柱接头高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。
纵向水平杆对接接头应交错布置,不应设在同步同跨,相邻接头水平距离不应小于500cm,并应避免设在纵向水平杆的跨中。
3、剪刀撑的搭设方法在梁柱架体四面均必须要设置两道剪刀撑,每道剪刀撑跨越立杆的根数宜在4 -7根之间,每道剪刀撑的宽度沿柱的宽度及长度设置。
斜杆与地面的倾角宜在45°-60°之间。
由底至顶连续设置。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不应大于15cm。
剪刀撑接长采用搭接接长,搭接长度不小于100cm,用3个扣件等距离布置,扣件扣在钢管端头处不小于10cm处剪刀撑下端一定要落地。
4、小横杆的设置每一主节点处必须设置一根横向水平杆,并采用直角扣件扣紧在纵向水平杆上部,端头处伸出长度不小于10cm,该杆轴线偏离主节点的距离不应大于150cm,在双排架中,靠柱一侧的外伸长度不应大于50cm。
5、脚手板的防护栏杆脚手板一般应设置在3根小横杆上,要铺满,铺严密,在两侧设置180mm以上高踢脚板,操作层上部护身栏杆1.2米高,下部护身栏杆0.6米高,踢脚板0.2米高。
脚手板端应搭接;脚手板之间不得有空隙。
脚手板的端部用8#铁线绑扎牢固。
6、控制重点:(1)扣件紧固。
(2)根据规规定及现场实际情况设置斜拉撑。
(3)梁、板底立杆端部标高控制。
(4)接头交替布置,不得全部在同一水平面上。
(5)操作层外侧1.200m高度横向设置栏杆。
(6)确保立杆位置准确,铺放平稳,不得悬空。
(7)封闭用大眼安全网(平面)将脚手架与建筑物之间封闭起来,每一步操作架封闭一道。
安全网固定牢固,安全网平面不得向外侧倾斜。
基准面以上不高于3m处设首层网,操作层以下1m以设平网一道;操作层面外侧的操作架外侧及下方兜挂立网。
(8)脚手架搭设完后,必须挂牌标明搭设班组、维护负责人、使用荷载、作业容,并经安监部门验收合格后方可使用。
7、脚手架搭设时注意事项1.主节点处,不同直径的钢管严禁混合使用。
2.固定横向水平杆(或纵向水平杆)、剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mm。
3.各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
4.对接扣件的开口应朝向架子的侧,螺栓朝上,直角扣件的开口不得朝下,以确保安全。
5.上架作业人员必须持证上岗,戴安全帽、系安全带。
6.搭设过程中,应注意调整脚手架垂直度,最大允许偏差50mm。
7.脚手架搭设人员经体检合格后方可作业,有不宜高空作业人员,严禁高空作业五:脚手架拆除1、拆除顺序安全网脚手板小横杆大横杆立杆剪力撑2、拆除要求2.1拆除脚手架前,周围应设围栏或警戒标志,设专人监护,非施工人员严禁入。
2.2拆除顺序应逐层由上而下进行,严格按照先搭后拆,后搭先拆的原则逐步逐层逐件的拆除,严禁上下同时作业。
2.3所有与混凝土柱或梁相连的脚手管应随脚手架逐层拆除,严禁先将此脚手管整层或数层拆除后再拆除脚手架;分段拆除高差不应大于2步,如果高差大于2步则应增设与柱相连的脚手管进行临时加固。
拆除脚手板或较长、较重、有两端连接的部件时,一定要两人或多人作业。
拆除水平杆时,松开连接后,水平托下。
拆除立杆时,应先把稳上端,再松开下连接点取下。
2.4脚手架若采取分段、分立面拆除时,对不拆除的脚手架两端,应按要求设置与柱或梁相连的临时支撑,以防止因架子晃动,影响作业安全。
当脚手架拆除6m立杆时,应两人同时作业,防止钢管倾倒伤人事故的发生。
2.5拆除脚手架的大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆,不得往下抛扔。
交叉作业面时,要派专人监护,防止坠物伤人。
2.6拆除后的各构配件应分段往下顺放或采用吊车吊下,严禁随意抛扔。
2.7拆除过程听从专人指挥,尽量避免单人作业,多人作业时,应加强指挥,禁止不按顺序进行乱拆乱卸。
2.8参加拆除作业的人员,一律不准酒后操作。
操作时不准说笑、打闹或擅自离开工作岗位。
六、成品保护:1.避免坠物,防止砸毁下部成品。
2、运输时注意保护成品,避免冲、撞、刮、蹭成品角、边、面。
3、在脚手架使用过程中,禁止拆卸架上部件和松动架上螺丝。
4、设立标志、防止机械运行中撞击脚手架。
七、质量保证措施:1、保证措施:加强监督检查。
2、基础处理必须平整夯实,垫木铺放平稳,不得乱拆,不得悬空。
3、立杆的垂直偏差不得大于架高的1/2004、大横梁的水平偏差不大于该片脚手架总长度的1/250。
且不大于5厘米。
5、小横梁伸出外立杆的距离不得少于10厘米。
6、剪刀撑,拉结杆(点)必须按要求施工不得乱拆。
八、安全文明施工及环境保护措施(一)安全施工保证措施:1脚手架搭设⑴全体施工人员必须遵守《电力建设安全工作规程》和《电力建设施工安全管理规定》,必须遵守公司和项目经理部的各项安全管理制度。
(2)各工序施工前必须对全体作业人员进行安全技术交底,且全员签字。
(3)现场非司机人员,严禁操作机械、车辆,施工现场限速5Km/h。
(4) 架子工、司机、起重工等特殊工种必须持证上岗,特种工作业任务严禁无相应证件人员施工。
(5)所有操作人员必须戴好安全帽;高处作业时必须系好安全带;脚手架上施工,严禁穿硬塑料底鞋,防止滑落;随身工具、小型材料装入工具袋,防止坠物。
施工人员在操作时必须注意自己的操作姿势,避免脚手管中心距手持部位过远,造成力矩过大,牵引引起人身重心失稳,导致坠落、坠物事故。
