光伏施工日志
- 格式:docx
- 大小:25.76 KB
- 文档页数:8

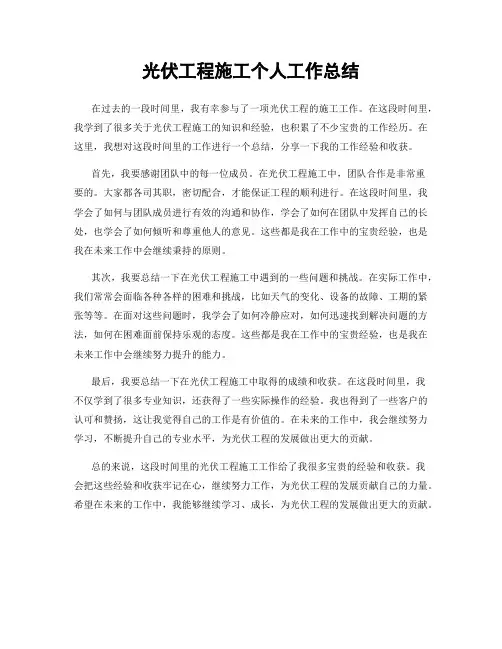

光伏工程施工个人工作总结在过去的一段时间里,我有幸参与了一项光伏工程的施工工作。
在这段时间里,我学到了很多关于光伏工程施工的知识和经验,也积累了不少宝贵的工作经历。
在这里,我想对这段时间里的工作进行一个总结,分享一下我的工作经验和收获。
首先,我要感谢团队中的每一位成员。
在光伏工程施工中,团队合作是非常重要的。
大家都各司其职,密切配合,才能保证工程的顺利进行。
在这段时间里,我学会了如何与团队成员进行有效的沟通和协作,学会了如何在团队中发挥自己的长处,也学会了如何倾听和尊重他人的意见。
这些都是我在工作中的宝贵经验,也是我在未来工作中会继续秉持的原则。
其次,我要总结一下在光伏工程施工中遇到的一些问题和挑战。
在实际工作中,我们常常会面临各种各样的困难和挑战,比如天气的变化、设备的故障、工期的紧张等等。
在面对这些问题时,我学会了如何冷静应对,如何迅速找到解决问题的方法,如何在困难面前保持乐观的态度。
这些都是我在工作中的宝贵经验,也是我在未来工作中会继续努力提升的能力。
最后,我要总结一下在光伏工程施工中取得的成绩和收获。
在这段时间里,我不仅学到了很多专业知识,还获得了一些实际操作的经验。
我也得到了一些客户的认可和赞扬,这让我觉得自己的工作是有价值的。
在未来的工作中,我会继续努力学习,不断提升自己的专业水平,为光伏工程的发展做出更大的贡献。
总的来说,这段时间里的光伏工程施工工作给了我很多宝贵的经验和收获。
我会把这些经验和收获牢记在心,继续努力工作,为光伏工程的发展贡献自己的力量。
希望在未来的工作中,我能够继续学习、成长,为光伏工程的发展做出更大的贡献。

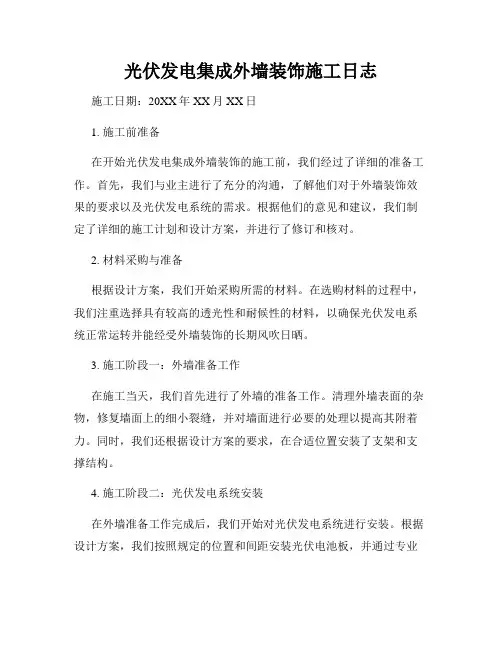

光伏发电集成外墙装饰施工日志施工日期:20XX年XX月XX日1. 施工前准备在开始光伏发电集成外墙装饰的施工前,我们经过了详细的准备工作。
首先,我们与业主进行了充分的沟通,了解他们对于外墙装饰效果的要求以及光伏发电系统的需求。
根据他们的意见和建议,我们制定了详细的施工计划和设计方案,并进行了修订和核对。
2. 材料采购与准备根据设计方案,我们开始采购所需的材料。
在选购材料的过程中,我们注重选择具有较高的透光性和耐候性的材料,以确保光伏发电系统正常运转并能经受外墙装饰的长期风吹日晒。
3. 施工阶段一:外墙准备工作在施工当天,我们首先进行了外墙的准备工作。
清理外墙表面的杂物,修复墙面上的细小裂缝,并对墙面进行必要的处理以提高其附着力。
同时,我们还根据设计方案的要求,在合适位置安装了支架和支撑结构。
4. 施工阶段二:光伏发电系统安装在外墙准备工作完成后,我们开始对光伏发电系统进行安装。
根据设计方案,我们按照规定的位置和间距安装光伏电池板,并通过专业设备进行连接和固定。
在安装过程中,我们特别注重对电缆线路的布置和隐藏,以保证整体装饰效果的美观性。
5. 施工阶段三:外墙装饰光伏发电系统安装完成后,我们开始进行外墙装饰的施工。
根据业主的要求和设计方案,我们选用了高质量的装饰材料,并根据墙面的不同部位进行色彩和纹理的搭配。
同时,我们注重施工细节,保证施工过程中不对光伏发电系统造成任何损坏。
6. 施工阶段四:系统调试与测试在光伏发电集成外墙装饰施工完成后,我们进行了系统的调试和测试。
通过连接光伏发电系统与电网,并进行电流的检测和运转测试,以确保系统正常运行并能够正常供电。
同时,我们还进行了外墙装饰的验收,确保其质量和外观效果达到设计要求。
7. 施工总结通过本次光伏发电集成外墙装饰施工,我们不仅实现了业主对外墙装饰的要求,还为他们提供了可持续的清洁能源。
在实施的过程中,我们秉承着精益求精的态度,不断优化施工流程和细节,确保项目的顺利进行和质量的达标。

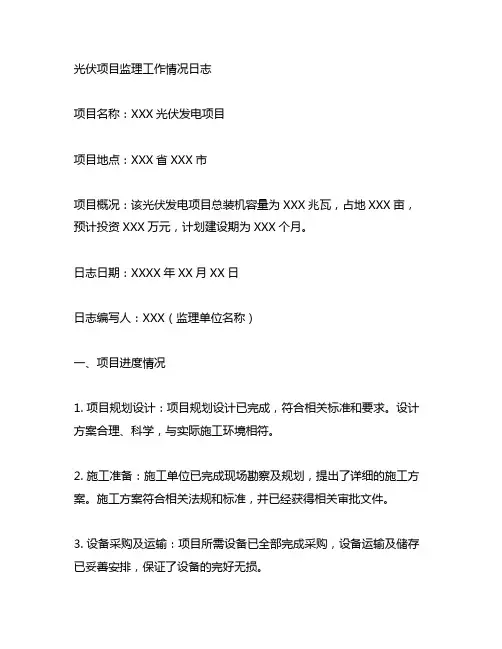

光伏项目监理工作情况日志项目名称:XXX光伏发电项目项目地点:XXX省XXX市项目概况:该光伏发电项目总装机容量为XXX兆瓦,占地XXX亩,预计投资XXX万元,计划建设期为XXX个月。
日志日期:XXXX年XX月XX日日志编写人:XXX(监理单位名称)一、项目进度情况1. 项目规划设计:项目规划设计已完成,符合相关标准和要求。
设计方案合理、科学,与实际施工环境相符。
2. 施工准备:施工单位已完成现场勘察及规划,提出了详细的施工方案。
施工方案符合相关法规和标准,并已经获得相关审批文件。
3. 设备采购及运输:项目所需设备已全部完成采购,设备运输及储存已妥善安排,保证了设备的完好无损。
4. 施工进度:目前项目施工进度符合施工计划,各项施工工序有序进行,无延期现象。
5. 安全生产:施工单位严格执行安全生产制度,确保了施工现场的安全。
二、质量管理情况1. 设备安装:设备安装过程中,监理单位严格按照相关图纸和标准进行检查和验收,保证了设备的安装质量。
2. 施工工艺:施工单位按照工艺要求进行施工,保证了施工质量。
3. 现场巡视:监理单位采取定期巡视和抽查的方式,保证了施工质量。
4. 合格证验收:各项工程进展均符合验收标准,已获得相应的合格证。
三、成本和进度情况1. 成本控制:项目施工中各项成本均在可控范围内,未发生超支情况。
2. 进度管理:项目各项工程进度控制良好,未发生严重的延期情况。
四、后续工作计划1. 下阶段工作安排:监理单位将继续加强对项目的监督,确保项目施工的顺利进行。
2. 安全生产:继续严格执行安全生产制度,确保施工现场的安全。
3. 质量管理:继续严格按照相关质量标准进行检查和验收,保证项目施工质量。
4. 成本控制:继续加强成本控制,确保项目在规定预算内完成。
以上为XXX光伏发电项目监理工作情况日志,希望相关部门和人员能够认真查阅,并对日志中提到的各项工作情况给予重视。
监理单位将继续努力,确保项目顺利进行,保证项目的质量和安全。
光伏电站工程施工记录第一天今天是我们光伏电站工程项目的第一天,早晨7点整,我们整装待发,前往工地。
整个工程队伍由20人组成,其中包括电工、工程师、技术员和劳工。
我们来到工地,首先进行了现场勘察和测量,确定了光伏板的安装位置和方向。
整个工程分为几个步骤,首先是土方开挖和基础施工。
我们根据设计图纸确定了光伏板支架的位置和尺寸,然后开始进行土方开挖。
由于地势较为崎岖,开挖工作进展较为缓慢,但是我们配合默契,很快完成了土方开挖的工作。
接着是基础的施工工作,我们先用水泥和石子将基础部分夯实,然后进行模板浇筑。
由于基础的要求较高,我们反复检查测量,确保基础的尺寸和平整度达标。
下午5点,基础的施工工作顺利完成,我们对当天的工作进行了总结和交流,做好了第二天的准备工作。
第二天今天是我们光伏电站工程项目的第二天,早上8点,我们继续进行支架的安装工作。
由于前一天的基础工作做得很好,支架的安装进展较为顺利。
我们按照设计图纸上的要求,将支架部分安装到基础上,并进行了反复检查和调整,确保支架的安装符合规范。
接下来是光伏板的安装工作,我们首先将光伏板运输到工地,然后根据设计图纸的要求进行安装。
由于光伏板体积较为庞大,搬运和安装工作较为繁重,但是我们团队紧密合作,配合默契,很快完成了光伏板的安装工作。
下午3点,光伏板的安装工作基本完成,我们开始进行电气布线和接线工作。
我们根据设计要求,将光伏板的输出端与逆变器相连,然后将逆变器输出口与电网相连,最终将整个光伏电站的电路系统连接起来。
当天晚上5点,我们最后进行了一次系统的检查和测试,确保整个光伏电站的安装和接线工作都符合规范。
我们满怀成就感,对这两天的工作进行了总结和反思,并做好了第三天的准备工作。
第三天今天是我们光伏电站工程项目的第三天,早上8点,我们继续进行最后的调试和测试工作。
我们对整个光伏电站的电路系统进行了最后的检查和调整,确保系统的稳定性和安全性。
接着是对光伏电站的性能和输出功率进行测试。

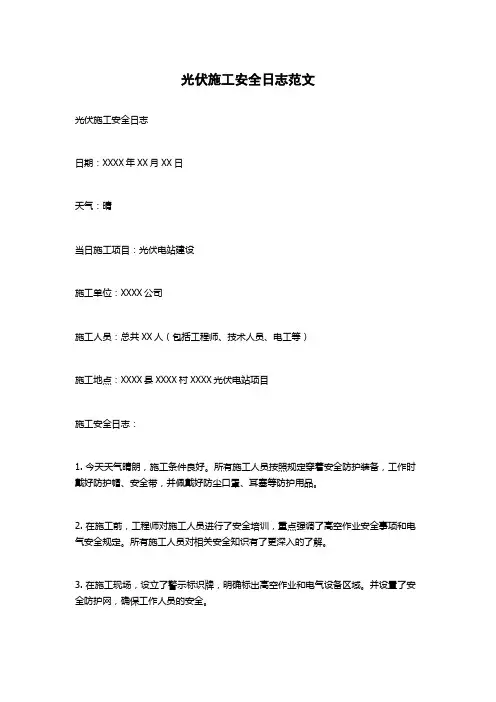

光伏施工安全日志范文光伏施工安全日志日期:XXXX年XX月XX日天气:晴当日施工项目:光伏电站建设施工单位:XXXX公司施工人员:总共XX人(包括工程师、技术人员、电工等)施工地点:XXXX县XXXX村XXXX光伏电站项目施工安全日志:1. 今天天气晴朗,施工条件良好。
所有施工人员按照规定穿着安全防护装备,工作时戴好防护帽、安全带,并佩戴好防尘口罩、耳塞等防护用品。
2. 在施工前,工程师对施工人员进行了安全培训,重点强调了高空作业安全事项和电气安全规定。
所有施工人员对相关安全知识有了更深入的了解。
3. 在施工现场,设立了警示标识牌,明确标出高空作业和电气设备区域。
并设置了安全防护网,确保工作人员的安全。
4. 针对高空作业场所,工作人员在开始工作前进行了安全检查,确保梯子、脚手架等设施的牢固稳定。
同时,工作人员之间互相配合,采取了安全绳等措施,确保高空作业安全。
5. 在电气设备安装过程中,工程师和电工严格按照操作规程进行施工,确保电气系统正常运行。
所有电气设备都经过严格检测和绝缘测试,确保施工过程中不发生电击事故。
6. 施工过程中,工程师和技术人员对施工现场进行了巡视,及时发现并解决了施工中的安全隐患,保证了施工的顺利进行。
7. 施工结束后,工作人员对施工现场进行了清理,确保没有留下任何危险物品或隐患。
同时,对使用过的安全防护装备进行了清理和归还。
8. 当天施工期间未发生任何安全事故,施工安全有序进行。
总结:本次光伏施工过程中,公司始终将安全放在首位,严格按照相关规定和操作规程进行施工,确保了施工的安全和顺利进行。
同时,施工人员也积极配合,严格遵守安全操作规范,保障了自身安全。
希望以后的施工工作也能够继续保持这样的良好状态,确保施工的安全和质量。

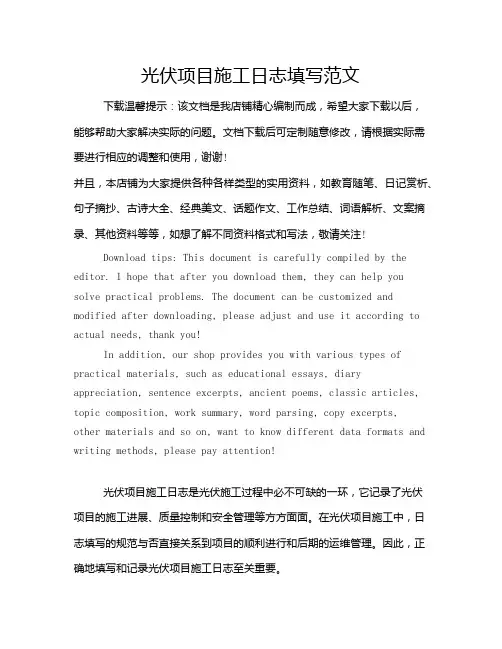

光伏项目施工日志填写范文下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!光伏项目施工日志是光伏施工过程中必不可缺的一环,它记录了光伏项目的施工进展、质量控制和安全管理等方方面面。

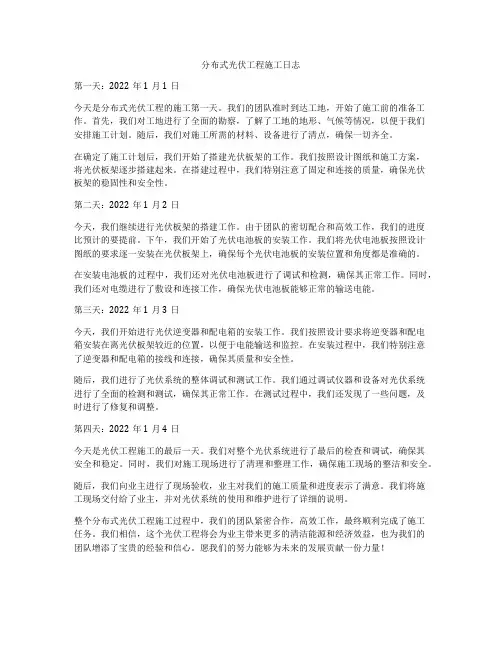

分布式光伏工程施工日志第一天:2022年1月1日今天是分布式光伏工程的施工第一天。
我们的团队准时到达工地,开始了施工前的准备工作。
首先,我们对工地进行了全面的勘察,了解了工地的地形、气候等情况,以便于我们安排施工计划。
随后,我们对施工所需的材料、设备进行了清点,确保一切齐全。
在确定了施工计划后,我们开始了搭建光伏板架的工作。
我们按照设计图纸和施工方案,将光伏板架逐步搭建起来。
在搭建过程中,我们特别注意了固定和连接的质量,确保光伏板架的稳固性和安全性。
第二天:2022年1月2日今天,我们继续进行光伏板架的搭建工作。
由于团队的密切配合和高效工作,我们的进度比预计的要提前。
下午,我们开始了光伏电池板的安装工作。
我们将光伏电池板按照设计图纸的要求逐一安装在光伏板架上,确保每个光伏电池板的安装位置和角度都是准确的。
在安装电池板的过程中,我们还对光伏电池板进行了调试和检测,确保其正常工作。
同时,我们还对电缆进行了敷设和连接工作,确保光伏电池板能够正常的输送电能。
第三天:2022年1月3日今天,我们开始进行光伏逆变器和配电箱的安装工作。
我们按照设计要求将逆变器和配电箱安装在离光伏板架较近的位置,以便于电能输送和监控。
在安装过程中,我们特别注意了逆变器和配电箱的接线和连接,确保其质量和安全性。
随后,我们进行了光伏系统的整体调试和测试工作。
我们通过调试仪器和设备对光伏系统进行了全面的检测和测试,确保其正常工作。
在测试过程中,我们还发现了一些问题,及时进行了修复和调整。
第四天:2022年1月4日今天是光伏工程施工的最后一天。
我们对整个光伏系统进行了最后的检查和调试,确保其安全和稳定。
同时,我们对施工现场进行了清理和整理工作,确保施工现场的整洁和安全。
随后,我们向业主进行了现场验收,业主对我们的施工质量和进度表示了满意。
我们将施工现场交付给了业主,并对光伏系统的使用和维护进行了详细的说明。
整个分布式光伏工程施工过程中,我们的团队紧密合作,高效工作,最终顺利完成了施工任务。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:无。
2、现场人员投入:4人,管理人员2人,施工人员2人。
3、今日进度:签订安全管理协议书和环保、职业卫生、安全告知书;杜工走预付款流程;厂区内部北侧放线,占地边界线已放好,因现场不方正及遮挡问题,重新调整排布;打桩人员看现场;落实箱变参数,并让成工审核完成,符合要求;出厂区内北部桩点图。
4、明日计划:段总看现场,把调整的部分向业主进行讲解,确定涉及柏树的问题如何处理;确认无误后放点,给支架厂家反馈最终的支架形式和组数;联系商混站询价;准备箱变基础开槽;催业主清理停车场堆放的钢材。
2019年10月31日,星期四,晴,19~2度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:无。
2、现场人员投入:4人,管理人员2人,施工人员2人。
3、今日进度:厂区内部北侧放点,已放132个点;现场观测阴影遮挡问题,并写分析报告;与杜工沟通现场放料问题;确定箱变基础参数,杜工找厂内施工人员报价,预计明天给价格;商混询价C30混凝土380元每方。
4、明日计划:继续放点;找段总确认厂内最终安装方案;与支架厂家沟通技术参数。
2019年11月1日,星期五,多云,18~5度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:无。
2、现场人员投入:4人,管理人员2人,施工人员2人。
3、今日进度:厂区内部北侧放点,已放356个点;与业主沟通确定完成最终安装方案。
4、明日计划:继续放点;打桩机进场,准备打桩。
2019年11月2日,星期六,小雨,10~5度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:4人,管理人员2人,施工人员2人。
3、今日进度:厂区内部北侧放点,已放516个点;打桩机调试完成并打孔30个。
4、明日计划:完成厂区地面部分放点工作;打桩机进行打孔。
2019年11月3日,星期日,阴,16~4度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:7人,管理人员2人,施工人员5人,其中放点2人,打桩3人。
3、今日进度:厂区内部南侧放点,因现场施工受影响仅剩最南侧一排;打桩机打孔146个,因土质问题更换机头影响进度,累计完成打桩176个。
4、明日计划:复核停车场排布;打桩机继续打孔。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:7人,管理人员2人,施工人员5人,其中放点2人,打桩3人。
3、今日进度:厂区内部放点全部完成,停车场现场复核排布位置,不需要调整;重新布置线缆路径及安装形式,测算电缆及桥架使用量;与支架厂家沟通发货;打桩机打孔260个,累计完成打桩436个。
4、明日计划:停车场开始放点;打桩机继续打孔。
2019年11月5日,星期二,晴转多云,14~1度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:7人,管理人员2人,施工人员5人,其中放点2人,打桩3人。
3、今日进度:厂区内部打桩全部完成;停车场南部放点完成。
4、明日计划:停车场北部放点。
2019年11月6日,星期三,多云转晴,15~-1度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:2人放点。
3、今日进度:停车场南部放点基本完成,仅剩东部未清理现场部分;箱变基础位置放点完成;打桩机休息一天。
4、明日计划:停车场继续放点,开始打桩。
2019年11月7日,星期四,晴,15~-1度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:7人,管理人员2人,施工人员5人,其中放点2人,打桩3人。
3、今日进度:停车场放点全部完成;停车场汇流箱通道切割路面;打桩机打桩120个;联系支架厂家发地桩,已发出明天到现场。
4、明日计划:停车场继续打桩;接收地桩;联系商混站供混凝土。
2019年11月8日,星期五,晴,13~1度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:6人,管理人员2人,施工人员4人。
3、今日进度:联系桥架及商混站,准备合同;地桩已发出,因高速封堵停在岔河村位置;打桩机打桩165个;成工,马总组织现场会,将东南角40块组件移至最北侧。
4、明日计划:停车场继续打桩;接收地桩;与商混站及桥架供应商签合同。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机。
2、现场人员投入:6人,管理人员2人,施工人员4人。
3、今日进度:打桩全部完成,地桩到场76*4*1500的656支,89*4*1500的538支,10#圆钢30根共180米,40*4的接地扁铁10根共60米,40*4的接地角钢184根共368米。
4、明日计划:散桩,开始灌桩。
2019年11月11日,星期一,多云,13~1度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:打桩机,挖掘机。
2、现场人员投入:10人,管理人员2人,施工人员8人。
3、今日进度:灌桩完成118个,耗用10方混凝土,跟理论计算用量基本一致;箱变基础开槽完成。
4、明日计划:继续灌桩;箱变基础地基夯实,打垫层。
5、现场问题:1、施工队在挖箱变基础过程中破坏部分草皮,现已初步恢复。
2、施工队现场负责人员已更换三人,为保证项目施工进度及施工质量,建议施工队能固定一个现场负责人。
3、由于现场灌注桩施工人员较少,水泥罐车每车只能发10方,每车需要补125元的运费。
2019年11月12日,星期二,晴转多云,15~-4度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:水泥泵车、汽油振捣棒。
2、现场人员投入:10人,管理人员2人,施工人员8人。
3、今日进度:今日灌桩完成240个,耗用20方混凝土,共计完成358个。
4、明日计划:继续灌桩;箱变基础地基夯实,打垫层。
2019年11月13日,星期三,晴转多云,0~-8度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:混凝土泵车、汽油振捣棒。
2、现场人员投入:16人,管理人员2人,施工人员14人。
3、今日进度:今日灌桩完成220个,共计完成600个;箱变基础垫层打完。
4、明日计划:继续灌桩;2019年11月14日,星期四,晴转多云,8~-5度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:混凝土泵车、汽油振捣棒。
2、现场人员投入:16人,管理人员2人,施工人员14人。
3、今日进度:今日灌桩完成230个,共计完成830个;箱变基础底部圈梁浇筑完成。
4、明日计划:继续灌桩,箱变基础墙体砌筑;张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:混凝土泵车、汽油振捣棒、发电机。
2、现场人员投入:16人,管理人员2人,施工人员14人。
3、今日进度:今日灌桩完成163个,耗用10方混凝土;箱变基础墙体砌筑完成。
4、材料到场情况:桥架全部到场。
5、明日计划:完成灌桩;完成箱变基础;接收支架。
2019年11月16日,星期六,阴,11~-2度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:混凝土泵车、汽油振捣棒、发电机。
2、现场人员投入:16人,管理人员2人,施工人员14人。
3、今日进度:今日灌桩完成193个,灌注桩全部完成,共计1186个;箱变基础上圈梁浇筑完成。
4、材料到场情况:支架立柱、横梁及螺栓到场,支架剩余材料明天到场。
5、明日计划:箱变基础外墙抹灰,完成箱变接地;安装光伏支架。
2019年11月17日,星期日,多云,3~-10度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机。
2、现场人员投入:7人,管理人员2人,施工人员5人。
3、今日进度:箱变基础完成。
4、材料到场情况:剩余支架材料全部到场5、明日计划:支架散料;清理车棚桩基余土。
2019年11月18日,星期一,晴,-1~-11度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机。
2、现场人员投入:16人,管理人员2人,施工人员14人。
3、今日进度:停车场支架散料完成;停车场桩基余土清理完成30%。
4、材料到场情况:无5、明日计划:西院地面支架散料;清理停车场桩基余土;安装停车场光伏支架。
2019年11月19日,星期二,晴,4~-7度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机、电焊机、切割机。
2、现场人员投入:17人,管理人员2人,施工人员15人。
3、今日进度:停车场支架安装完成3组;西院地面区域支架散料完成50%;停车场桩基余土清理完成60%。
4、材料到场情况:支架檩条直连接件全部到场。
5、明日计划:西院地面支架散料;清理停车场桩基余土;安装停车场光伏支架;加工立面支架。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机、电焊机、切割机。
2、现场人员投入:15人,管理人员2人,施工人员13人。
3、今日进度:停车场支架安装完成7组;停车场桩基余土清理完成;立面支架裁切完成。
4、材料到场情况:到场18拖组件,共计468块。
5、明日计划:继续安装停车场光伏支架;立面支架打孔焊接;开始安装桥架。
2019年11月21日,星期四,晴,6~-5度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机、电焊机、切割机。
2、现场人员投入:20人,管理人员2人,施工人员18人。
3、今日进度:停车场支架今日安装完成8组;西院地面处桥架安装完成50%;西院地面支架散料完成开始安装支架。
4、材料到场情况:无5、明日计划:继续安装停车场光伏支架和西院地面支架;安装屋顶处桥架。
2019年11月22日,星期四,晴,7~-2度。
张家口长城液压油缸有限公司1227.6KW分布式光伏电站项目施工日志:1、现场机械投入:发电机、电焊机、切割机。
2、现场人员投入:20人,管理人员2人,施工人员18人。
3、今日进度:停车场支架今日安装完成8组;西院地面支架斜梁安装完成6组;立面支架焊接完成23个。
