精装修工程成品保护要求
- 格式:docx
- 大小:19.51 KB
- 文档页数:5

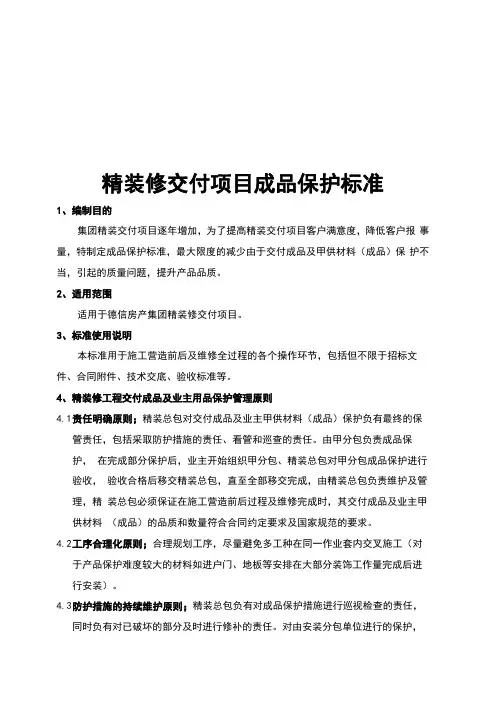

精装修交付项目成品保护标准1、编制目的集团精装交付项目逐年增加,为了提高精装交付项目客户满意度,降低客户报事量,特制定成品保护标准,最大限度的减少由于交付成品及甲供材料(成品)保护不当,引起的质量问题,提升产品品质。
2、适用范围适用于德信房产集团精装修交付项目。
3、标准使用说明本标准用于施工营造前后及维修全过程的各个操作环节,包括但不限于招标文件、合同附件、技术交底、验收标准等。
4、精装修工程交付成品及业主用品保护管理原则4.1责任明确原则;精装总包对交付成品及业主甲供材料(成品)保护负有最终的保管责任,包括采取防护措施的责任、看管和巡查的责任。
由甲分包负责成品保护,在完成部分保护后,业主开始组织甲分包、精装总包对甲分包成品保护进行验收,验收合格后移交精装总包,直至全部移交完成,由精装总包负责维护及管理,精装总包必须保证在施工营造前后过程及维修完成时,其交付成品及业主甲供材料(成品)的品质和数量符合合同约定要求及国家规范的要求。
4.2工序合理化原则;合理规划工序,尽量避免多工种在同一作业套内交叉施工(对于产品保护难度较大的材料如进户门、地板等安排在大部分装饰工作量完成后进行安装)。
4.3防护措施的持续维护原则;精装总包负有对成品保护措施进行巡视检查的责任,同时负有对已破坏的部分及时进行修补的责任。
对由安装分包单位进行的保护,验收合格后安装单位备部分保护材料移交精装总包单位,用于精装总包日常维护使用。
5、交付成品及业主用品保护管理:5.1精装修工程涉及成品保护的责任单位为精装修成品保护实施单位(原则为装饰总包或装饰的其他分包施工单位)。
5.2精装修施工成品保护前,实施单位必须完成工序验收,经业主工程师验收合格后,由实施单位进行成品保护,不得将未维修完毕的物品进行成品保护。
5.3精装修成品保护施工后,现场严禁在户内进行切割加工,必须到第三地进行切割加工;施工时涉及墙地面、墙地砖切割、凿除,必须做好对周边用品的保护,同时对切割、凿除部位进行适当湿润或其它处理,避免扬尘;6、楼内公共区域保护标准作法:6.1.入户大堂及电梯厅地面6.1.1保护方式:入户大堂瓷砖地面必须使用12MM厚多层板或TK板、或细木工板满贴保护(见下图)。
精装修工程成品保护措施一.楼地面工程防水施工应同结构施工及水暖施工建立严格的交接制度。
同时应通知有关专业,确保工期不安排交叉作业。
防水施工人员,应穿软底鞋作业,并确保未凝固前不得上人。
严禁其它人员随意踩踏防水层。
防水层施工后,应尽快施工保护层,不应长期暴露,更不允许穿钉鞋在上面践踏和堆放其他杂物,以防刺破防水层。
楼地面施工时,应保护好,电器等设备暗管,不得碰撞门框和墙面。
不得在已施工好的楼地面上拌砂浆;地漏、出水口等部位安装好的临时堵头要保护好,防止堵塞和灌入杂物。
饰面砖等材料切割不得在已完工的楼地面上进行(含石材),操作时不要把灰浆或板块掉入已安装好的地漏及上下水管内。
存放石材板块应采用板块立放,光面相对。
板块的底面应垫木条,在施工现场倒运时,应轻搬轻放,防止碰撞损坏。
大理石地面试拼应在平整的地面上,试拼人员应穿干净的软底鞋操作。
操作人员应做到随铺随砌随擦抹干净(可用软毛刷或干布),并将房间封闭或在其上面铺塑料布保护。
面砖、地砖、花岗岩施工应同水暖电安装综合考虑安排,严禁贴面后进行电气焊。
如必须焊接,需经专业人员同意并采取面层保护措施后才可进行。
面砖、地砖,花岗岩铺贴砂浆未初凝、未达到强度,严禁上人或碰击。
质量检测宜在初凝后进行。
二、门窗工程门窗进场后,应按规格、型号、分类堆放,然后挂牌并表明其规格、型号和数量,用毡布盖好,木方垫牢,防止受潮变形,钢门窗要刷一道防锈漆,木门窗框靠墙一侧应刷防腐剂。
门窗运输时要轻拿轻放并有保护措施,避免掉衬、磕碰,要防止变形。
吗门窗应入库保存,下面应垫起,垫平,码放整齐,门窗保护膜要封闭好再进行安装。
残留砂浆及污物应及时清洗干净,如门窗表面有污物,应用棉纱揩净。
门扇安装之前,应先把窗玻璃安装完,以免风把门扇刮坏。
三、油漆.粉刷.玻璃安装油漆前首先要清理好周围环境,防止尘土粘结;油漆完后,应及时把滴在地面、窗台、五金、墙面上的油漆擦干净,油漆活完后,应派专人看管,防止碰摸。

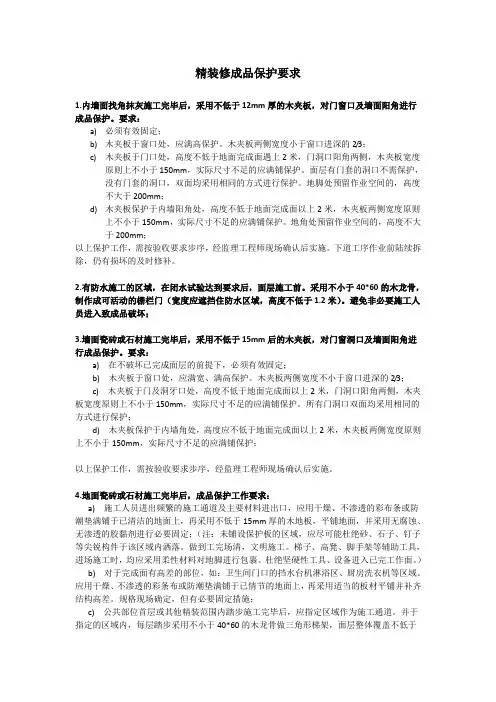

精装修成品保护要求1.内墙面找角抹灰施工完毕后,采用不低于12mm厚的木夹板,对门窗口及墙面阳角进行成品保护。
要求:a)必须有效固定;b)木夹板于窗口处,应满高保护。
木夹板两侧宽度小于窗口进深的2/3;c)木夹板于门口处,高度不低于地面完成面遇上2米,门洞口阳角两侧,木夹板宽度原则上不小于150mm,实际尺寸不足的应满铺保护。
面层有门套的洞口不需保护,没有门套的洞口,双面均采用相同的方式进行保护。
地脚处预留作业空间的,高度不大于200mm;d)木夹板保护于内墙阳角处,高度不低于地面完成面以上2米,木夹板两侧宽度原则上不小于150mm,实际尺寸不足的应满铺保护。
地角处预留作业空间的,高度不大于200mm;以上保护工作,需按验收要求步序,经监理工程师现场确认后实施。
下道工序作业前陆续拆除,仍有损坏的及时修补。
2.有防水施工的区域,在闭水试验达到要求后,面层施工前。
采用不小于40*60的木龙骨,制作成可活动的栅栏门(宽度应遮挡住防水区域,高度不低于1.2米)。
避免非必要施工人员进入致成品破坏;3.墙面瓷砖或石材施工完毕后,采用不低于15mm后的木夹板,对门窗洞口及墙面阳角进行成品保护。
要求:a) 在不破坏已完成面层的前提下,必须有效固定;b) 木夹板于窗口处,应满宽、满高保护。
木夹板两侧宽度不小于窗口进深的2/3;c) 木夹板于门及洞牙口处,高度不低于地面完成面以上2米,门洞口阳角两侧,木夹板宽度原则上不小于150mm,实际尺寸不足的应满铺保护。
所有门洞口双面均采用相同的方式进行保护;d) 木夹板保护于内墙角处,高度应不低于地面完成面以上2米,木夹板两侧宽度原则上不小于150mm,实际尺寸不足的应满铺保护;以上保护工作,需按验收要求步序,经监理工程师现场确认后实施。
4.地面瓷砖或石材施工完毕后,成品保护工作要求:a) 施工人员进出频繁的施工通道及主要材料进出口,应用干燥、不渗透的彩布条或防潮垫满铺于已清洁的地面上,再采用不低于15mm厚的木地板,平铺地面,并采用无腐蚀、无渗透的胶黏剂进行必要固定;(注:未铺设保护板的区域,应尽可能杜绝砂、石子、钉子等尖锐构件于该区域内洒落。
精装修工程成品保护细则精装修工程是指在住宅或商业建筑内进行的一系列装修工程,包括室内设计、材料选购、施工等。
为了保护精装修工程的成品,避免成品受到损坏或污染,需要制定一系列的保护细则。
下面是一份精装修工程成品保护细则的示例,供参考:一、施工前期准备1.在施工现场设立指定的保护区域,对施工现场进行划分,并设置明显的标识,指示保护区域的范围。
2.在保护区域设立临时围栏或挡板,防止非相关人员进入或触碰成品。
3.保证施工现场的通风条件良好,避免污染空气。
二、地面保护1.在施工开始前,需要对地面进行清洁,并且必要时进行修复。
地面上使用防滑垫、硬纸板、毛毯等物品进行保护,防止施工过程中的磨损或污染。
2.在保护完毕后,需要进行定期清理,避免灰尘、泥沙等污物造成损害。
三、墙面保护1.在施工开始前,需要对墙面进行清洁,并且必要时进行修复。
墙面上使用挡板、纸箱、薄膜等物品进行保护,防止施工过程中的碰撞、划伤或污染。
2.在施工期间,要严禁在墙面上直接作业,必要时使用固定的工作平台等设施。
四、天花板保护1.在施工开始前,需要对天花板进行清洁,并且必要时进行修复。
天花板上使用薄膜、网格布等物品进行保护,防止施工过程中的碰撞、划伤或污染。
2.在施工期间,要严禁向天花板上撒放工具或材料,避免对天花板造成破坏。
五、门窗保护1.在施工开始前,需要将门窗进行清洁,并且必要时进行修复。
门窗上使用膜封等物品进行保护,防止施工过程中的碰撞、划伤或污染。
2.在施工期间,要避免将门窗用作放置工具或材料的支撑点,避免对门窗造成破坏。
六、设备保护1.在施工开始前,需要对设备进行清洁,并确保设备正常工作。
设备上使用薄膜、防尘套等物品进行保护,防止施工过程中的碰撞、划伤或污染。
2.在施工期间,要严格按照设备的使用说明进行操作,避免造成设备的损坏。
七、定期清理1.在施工过程中,需要定期对保护区域内的成品进行清理,包括去除灰尘、泥沙等污物,并注意不要使用有损成品的清洁剂或工具。
精装修工程成品保护方案一、前期准备工作1.编制具体的装修成品保护方案,包括成品保护的时间、保护的具体措施、责任人等,并与相关人员进行沟通和确认。
2.购买相应的保护材料,如塑料薄膜、泡沫板、防尘布等,保证保护材料的质量符合要求。
3.需要在施工现场设置成品保护专门标志,提醒施工人员和工人注意成品保护。
4.进行详细的现场勘察,了解施工现场的具体情况,确定需要保护的成品范围和具体措施。
二、施工期间的成品保护1.在施工前,对施工区域内的地面、墙面、天花板等进行清洁,确保施工现场干净整洁。
2.对需要保护的地面、墙面、天花板等进行仔细检查,发现任何损坏或破损应及时修复。
3.对地坪进行保护,可以使用塑料薄膜或泡沫板等材料进行垫铺,避免重物碰撞或磨损对地坪造成损害。
4.对大型设备或机械进行保护,使用专门的防尘布或塑料遮罩覆盖,以防尘、水或碰撞造成损伤。
5.对墙面进行保护,可以使用塑料薄膜或泡沫板等材料进行包覆,避免泥浆、油漆等的溅沫造成污染或损害。
6.对天花板进行保护,可以使用防尘布或塑料遮罩进行覆盖,避免灰尘、水珠等的污染和损害。
7.特殊需求的成品保护,如玻璃、石材等,应根据具体情况采取特殊的保护措施,如封样保护、临时围栏等。
8.设立专门的成品保护区域,禁止无关人员进入,确保成品的安全。
9.建立完善的成品保护台账,记录保护的成品种类、数量、保护时间等信息,定期进行检查和整理。
三、施工结束后的成品保护1.施工结束后,对施工区域内的地面、墙面、天花板等进行清洁,确保无灰尘、污渍等污染物。
2.对保护材料进行检查,如有破损或污染的材料应及时清理或更换。
3.对成品进行验收,检查成品是否完好无损,并及时清洁和维护。
4.对保护区域进行恢复,清除保护材料和标志,确保施工区域整洁有序。
5.对成品保护台账进行总结,分析保护措施的效果和不足之处,为今后的保护工作提供经验和参考。
四、成品保护责任1.明确成品保护的责任部门和责任人,确保成品保护工作的专人负责。
精装修工程成品保护方案精装修工程成品保护方案在进行精装修工程时,装修公司和业主都希望能获得最完美的成品,因此成品保护便成为必不可少的工程环节之一。
本文将详细介绍精装修工程成品保护的方案。
1. 前期准备在进入精装修施工现场前,必须先对现场进行全面清理。
如清除灰尘、杂物、旧家具、家电等,确保施工区域整洁干净。
然后,将所有与装修无关的物品和装饰品暂放在别的房间或搬离现场。
最后,安装做好防护措施,如金属板、防护纸等。
这些防护措施可有效防止施工过程中受到涂料、墙纸、装修材料等的影响和污染。
2. 防护材料在施工过程中,所有要保护的部位都应使用防护材料进行包覆。
下面列举一些常见的防护材料:(1) 防尘棚在精装修工程中,尤其是翻新旧房子时,防尘棚不可避免地会使用。
封闭空间,既可以减少粉尘、噪音的扰民效果,还可以保护未装修或装修完成的地面、墙面和家具等。
此外,防尘棚还可以作为施工场所,为施工人员的工作提供安全和便利。
(2) 钢板/塑料薄膜钢板和塑料薄膜是用于保护开槽、道路或其他地方的防护材料。
一般情况下,混凝土板和地面需要这种材料来防止建筑垃圾、水泥、油漆等对地板、墙壁等造成的损坏。
钢板是减少材料损坏和施工人员踩踏地面的最佳选择。
塑料薄膜则在墙壁、家具、地板等地方使用。
(3) 腻子补洞在进行精装修工程过程中,经常会出现开槽、槽孔、刮腻子、刷墙漆等问题。
这时,腻子补洞就应运而生了。
它可以弥补装修过程中由此造成的毛刺,破洞,等等minor问题,可以大幅度改善整个房屋的完美程度。
这些防护材料的使用将能更好地保护房屋的成品,让装修过程更加顺利,同时避免不必要的物料损失。
3. 定期清洁精装修工程的成品保护过程不只是一次性的管理,还需要进行长期的维护和保养。
做好常规清洁才能确保成品的保护效果。
一般来说,根据装修施工程的进度来排定清理的时间,以免造成新的扰民效果。
4.总结在进行精装修工程时,成品保护是维持工程顺利进行和保证工程质量不可忽视的一部分。

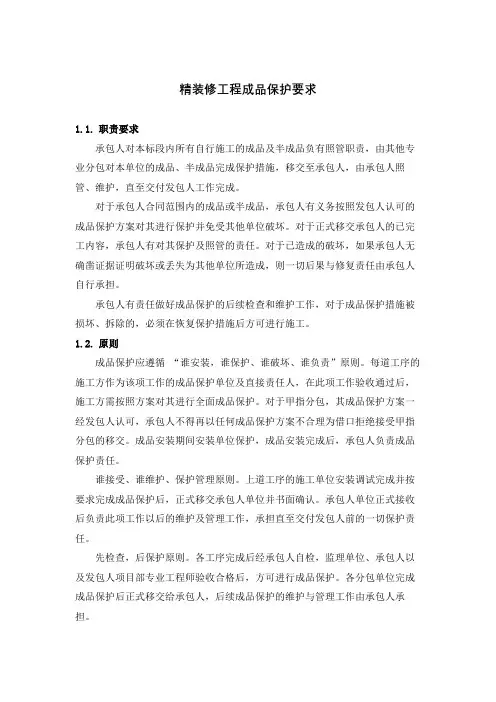

精装修工程成品保护要求1.1.职责要求承包人对本标段内所有自行施工的成品及半成品负有照管职责,由其他专业分包对本单位的成品、半成品完成保护措施,移交至承包人,由承包人照管、维护,直至交付发包人工作完成。
对于承包人合同范围内的成品或半成品,承包人有义务按照发包人认可的成品保护方案对其进行保护并免受其他单位破坏。
对于正式移交承包人的已完工内容,承包人有对其保护及照管的责任。
对于已造成的破坏,如果承包人无确凿证据证明破坏或丢失为其他单位所造成,则一切后果与修复责任由承包人自行承担。
承包人有责任做好成品保护的后续检查和维护工作,对于成品保护措施被损坏、拆除的,必须在恢复保护措施后方可进行施工。
1.2.原则成品保护应遵循“谁安装,谁保护、谁破坏、谁负责”原则。
每道工序的施工方作为该项工作的成品保护单位及直接责任人,在此项工作验收通过后,施工方需按照方案对其进行全面成品保护。
对于甲指分包,其成品保护方案一经发包人认可,承包人不得再以任何成品保护方案不合理为借口拒绝接受甲指分包的移交。
成品安装期间安装单位保护,成品安装完成后,承包人负责成品保护责任。
谁接受、谁维护、保护管理原则。
上道工序的施工单位安装调试完成并按要求完成成品保护后,正式移交承包人单位并书面确认。
承包人单位正式接收后负责此项工作以后的维护及管理工作,承担直至交付发包人前的一切保护责任。
先检查,后保护原则。
各工序完成后经承包人自检,监理单位、承包人以及发包人项目部专业工程师验收合格后,方可进行成品保护。
各分包单位完成成品保护后正式移交给承包人,后续成品保护的维护与管理工作由承包人承担。
持续保护原则。
承包人对成品的保护及维护需要一直持续到移交发包人工作完成,在此期间成品保护如有损坏需要及时修护或更新。
由于维护不当造成的成品破坏责任由承包人承担。
时效性原则。
任何成品及半成品应在施工验收完成后立即进行保护。
总价包干原则。
所有成品保护费用为总价包干使用,包含本标段内所有需要成品保护的项目,不限于本技术要求中列明的成品保护措施。
精装修工程成品保护措施1.夹板封包:在施工期间,对墙面、地面等成品进行夹板封包,以避免被其他施工材料刮擦、磨损。
夹板的选择要坚固耐用,并且与成品的尺寸相匹配,能够完全覆盖成品。
2.覆盖保护膜:在墙面、地面等成品上覆盖一层保护膜,以防止灰尘、油污等污染,同时还可以防止划痕和磨损。
保护膜的选择应具备防水、防酸碱、耐磨损等功能,以确保成品的完好无损。
3.建立保护栏杆:在工地周围建立栅栏,禁止无关人员靠近成品,防止误碰、踩踏等行为导致成品损坏。
4.做好防尘工作:在施工现场进行防尘措施,如悬挂防尘帘等,避免灰尘对成品的附着和污染。
5.定期清洁保养:施工完成后,对成品进行定期清洁和保养,及时清除灰尘和污渍,保持成品的亮丽和光洁。
6.禁止施工危险物品靠近:在施工现场,禁止放置危险物品,如用火、刀具等,以免对成品造成损坏。
7.避免重物碰撞:在施工现场,要避免重物对成品的碰撞和摩擦,如搬运家具、工具等时要小心操作,尽量减少对成品的冲击。
8.妥善保管施工材料:施工过程中的材料要妥善保管,防止放置不当导致的损坏,如水泥要防水存放,防止受潮变质。
9.加强巡检和监督:在施工期间,加强对成品保护措施的巡检和监督,及时发现问题并进行整改,确保每个环节都得到妥善的保护。
10.建立施工规范和安全制度:在施工前制定施工规范和安全制度,明确每个人在施工过程中应遵守的规定,做好成品保护工作。
总结起来,精装修工程的成品保护措施包括夹板封包、覆盖保护膜、建立保护栏杆、做好防尘工作、定期清洁保养、禁止施工危险物品靠近、避免重物碰撞、妥善保管施工材料、加强巡检和监督、建立施工规范和安全制度等。
通过合理的措施和规范,可以最大限度地保护精装修工程的成品,确保其质量和使用寿命。
装修施工期间成品保护措施1.地面的成品保护1)水、电专业所有在地面下暗敷的管线必须于地面施工前完成,以避免地面施工完后再次剔凿。2)地面未达到足够强度前不得上人及堆放材料。3)在地面上倒运暖气片等设备时注意轻挪轻放,以防碰坏地面。4)油漆、浆活施工时地面加以遮盖,以防污染。2.墙面(抹灰、防水腻子)的成品保护1)水、电专业对于穿墙或于墙内暗敷管线的施工,要尽早及时施工,以避免后期再次凿开墙面。2)墙面腻子刮完后,应开始巡视,防止墙面因乱涂乱划遭受污染。3)抹灰完成后,倒、运料时注意柱、墙棱角的保护,尽量避免磕碰。4)若楼内油漆工程赶在墙面腻子之后施工,施工时油漆与腻子分水线处须贴上胶条,以防油漆污染墙面。5)竣工清理时注意不要污染墙面。3.顶棚腻子的成品保护1)水、电专业在顶棚处施工时注意不要乱摸,以防污染顶棚。2)室内清理时应适量洒水,以免扬尘污染顶棚。4.门窗的成品保护1)门窗到场后应入库存放,下边应垫起、垫平、码放整齐。对已装好披水的窗,注意存放时的支垫,防止损坏披水。2)检查门窗保护膜,确认完好无损后再进行安装,安装好后及时将门框两侧用木板条捆绑好,防止碰撞损坏。3)任何工种严禁用门窗作为架高支点,以防门窗变形或损坏。室内运输材料时,防止磕、碰和损坏门窗。4)墙顶腻子、油漆浆活施工时注意不要污染门窗及五金配件。5.厕所、卫生间防水的成品保护1)防水施工前水暖专业的套管、托吊工作必须做完,以免后期剔凿。2)防水层施工过程中,未固化前不得上人走动,以免破坏防水层。3)进行保护层施工时运送砂浆的手推车车腿要用软物包裹,以防刮破防水层。6.消防设备的成品保护1)消防设备的成品保护主要注意不得随意开关消火栓龙头。2)配电箱、盘、柜、开关、插座等电气设备的成品保护3)注意看护,防止被毁、被盗。4)进行涂料等施工时注意防止污染。5)非电工禁止乱动电气设备。6)置于室外时要搭设防护棚,防止物品坠落冲击、防止雨淋。7.交工前楼层成品保护1) 各房间在工程竣工交付前一律不得使用,为防万一,工程经理部根据楼层面积分层分区,组织专职人员负责成品质量保护,值班巡查。2) 成品保护专职人员在工程经理部确定的所有区域,切实按照有关规定的成品保护职责、制度,做好保护范围内的所有成品检查工作。3) 在工程办理竣工手续前,任何人不得在楼层内使用卫生间、设备间等其它设施。专职成品保护值班人员工作至工程竣工验收。4) 在工程调试及修补阶段,楼层入口处设置保卫人员,内部工作人员挂牌登记入内,非工程工作人员不得进入楼层。8.对指定分包的成品保护管理措施1) 工程经理部根据施工组织设计、设计图纸编制成品保护方案,以合同、协议等形式明确各分包成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,工程经理部在各分包单位保护成品工作方面起协调监督作用。2) 工程经理部对所有入场分包单位进行定期的成品保护意识教育工作,依据合同、规章制度、各项保护措施,使分包单位认识到做好成品保护工作是保证自己的产品质量从而保证分包自身的荣誉和切身的利益。3) 工程项目经理部技术部门进行方案交底,各责任工程师对施工班组的技术交底及对班组及成员进行操作交底的同时,必须对成品保护工作进行交底。4) 对指定分包单位在进行本道工序施工时,如需要碰动其它专业的成品时,指定分包单位必须以书面形式上报工程经理部,项目经理经与其它专业分包协调后,其它专业派人协助指定分包单位施工,待施工完成后,其它人员恢复其成品。5) 项目经理部制定季、月度计划时,要根据总控计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。6) 上道工序与下道工序(主要指土建与水电,不同分包单位间的工序交接)要办理交接手续。交接工作在各指定分包之间进行,工程经理部起协调监督作用,工程经理部各责任工程师要把交接情况记录在施工日记中。7) 工程经理部在工程收尾阶段,协助精装修分包单位分层、分区设置专职成品保护员,其它专业分包队伍要根据工程经理部制定的“入室作业申请单”并在填报手续齐全,经工程经理部批准后,方准进入作业,否则成品保护员有权拒绝进入作业。施工完成后要经成品保护员检查确认没有损坏成品,签字后方准离开作业区域,若由于成品保护员的工作失误,没有找出成品损坏的人员或单位,这部分损失将由成品责任单位及责任人负责赔偿。。
装饰工程成品保护措施管理规定一、总则为了确保装饰工程成品的完好交付,并有效降低施工作业过程中对装饰工程成品的可能损坏,保证装饰效果符合设计要求,现制定本保护措施管理规定。
二、保护措施的范围及责任1.本规定适用于所有装饰工程成品的保护工作,包括但不限于墙面、地面、天花板、门窗、家具、装饰灯具等。
2.施工单位负责制定和实施保护方案,并由项目经理负责具体执行和监督保护工作。
3.相关责任人员包括项目经理、质量安全员、监理人员等。
三、保护措施的编制和落实1.在施工前,施工单位应制定详细的保护计划,明确保护目标、措施和责任人。
2.保护措施应根据具体条件,针对不同施工阶段的装饰工程成品制定,包括但不限于覆盖保护、封闭保护、固定保护、警示标识等。
3.项目经理应组织施工人员进行保护措施的安装、调整和监督,确保保护措施的落实到位。
4.保护工作完成后,施工单位应及时撤除保护措施,并进行检查确认,确认无损坏后方可移交给业主。
四、保护措施的具体要求1.覆盖保护:对于墙面、地面等成品进行覆盖保护,可以使用塑料薄膜、防尘布等材料,保护材料应无损伤、无积尘。
2.封闭保护:对于门窗等装饰成品,应进行封闭保护,以防止施工过程中的杂物、灰尘进入。
施工单位应使用透明塑料薄膜或木板进行封闭保护,并保持严密性。
3.固定保护:对于装饰灯具、壁饰等易受损的成品,施工单位应采取固定保护措施,确保成品不松动、摇晃或倾倒。
4.警示标识:施工现场应设置明显的警示标识,提示施工人员注意装饰工程成品保护,禁止随意触碰、堆放杂物等行为。
五、保护措施的整改和追究1.对于施工单位未按照保护措施管理规定进行保护工作的,项目经理应及时制定整改措施,并进行整改。
如造成损坏,施工单位应承担相应赔偿责任。
2.对于监理人员未能及时发现保护工作不到位的,项目经理应进行督促整改,如有恶意疏忽,应追究其责任。
六、附则1.本规定自颁布之日起执行,实施细则由项目经理根据具体情况制定。
