临时用电施工配电箱及开关箱的设置要求
- 格式:doc
- 大小:19.00 KB
- 文档页数:3
临时用电施工配电箱及开关箱的设置要求范本一、总体要求1. 所有临时用电施工配电箱及开关箱的设置必须符合国家电力安全规范和施工标准,确保施工安全和电力质量。
2. 临时用电施工配电箱及开关箱的设置应满足工程需要,布置合理,便于维护和管理。
3. 所有电源、电缆、开关箱等设备必须经过质量检测合格后方可使用,在使用过程中应定期进行巡视和检测,确保设备的正常运行。
二、配电箱的设置要求1. 所有配电箱必须放置在干燥通风、无火源和易燃物的安全地点,不得放置在容易受潮、温度过高或易燃爆炸的区域。
2. 配电箱应设置在可靠的支架或固定设备上,并与地面保持一定的距离,以防止电气设备受潮或其他不利因素影响其正常工作。
3. 配电箱的门板应可靠关闭,箱体内部的设备应整齐、牢固固定,接线端子应进行防护以确保安全可靠,不得出现松动、脱落或漏电等现象。
4. 配电箱的箱体应设有防尘、防水等措施,以确保设备能够正常运行并防止不必要的损坏。
5. 配电箱的安装要求符合设备生产厂家的要求,并按照工程图纸进行布置和连接。
三、开关箱的设置要求1. 所有开关箱必须放置在干燥通风、无火源和易燃物的安全地点,不得放置在容易受潮、温度过高或易燃爆炸的区域。
2. 开关箱应设置在可靠的支架或固定设备上,并与地面保持一定的距离,以防止电气设备受潮或其他不利因素影响其正常工作。
3. 开关箱的门板应可靠关闭,开关按钮和指示灯应明确标识,开关箱内部的设备应整齐、牢固固定,接线端子应进行防护以确保安全可靠,不得出现松动、脱落或漏电等现象。
4. 开关箱的箱体应设有防尘、防水等措施,并配备适当的散热设备,以确保设备能够正常运行并防止不必要的损坏。
5. 开关箱的安装要求符合设备生产厂家的要求,并按照工程图纸进行布置和连接。
开关箱的接线应牢固可靠,接地措施必须符合电力安全规范要求。
四、其他要求1. 所有配电箱和开关箱的设备和线路必须经过专业人员安装、验收和检测,合格后方可投入使用。
行业资料:________ 临时用电施工配电箱及开关箱的设置要求单位:______________________部门:______________________日期:______年_____月_____日第1 页共8 页临时用电施工配电箱及开关箱的设置要求1、配电系统应设置实行分级配电。
即分为总配电箱、分配电箱、开关箱三级。
配电系统宜使三相负荷平衡。
220V或380V单相用电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时,宜采用220/380V三相四线制供电2、动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置。
动力开关箱与照明开关箱必须分设。
3、总配电箱以下可设若干分配电箱;分配电箱以下可设若干开关箱。
总配电箱应设在靠近电源的地区,分配电箱应装设在用电设备或负荷相对集中的地区。
分配电箱与开关箱的距离不得超过30m。
开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
4、配电箱、开关箱应采用冷轧钢板或优质绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体网板厚度不得小于1.5mm,箱体表面应做防腐处理。
箱体外观应完整、坚固、防雨、防尘。
箱门不得采用上下开启式,并有防止碰触箱内带电部分的绝缘措施。
5、配电箱、开关箱应装设在干燥、通风及常温场所;不得堆放任何妨碍操作、维修的物品;不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。
不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤的场所。
否则,须作特殊防护处理。
固定式配电箱应设围栏,并有防雨防砸措施。
6、配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上。
固定式配电箱、开关箱的中心点与地面的垂直距第 2 页共 8 页离应为1.4-1.6m;移动式分配电箱、开关箱的中心点与地面的垂直距离宜为0.8-1.6m。
临时用电施工配电箱及开关箱的设置要求主要包括以下几个方面的内容:安装位置、安全保护、电缆布线、设备选择、操作与维护等,下面我将详细阐述每个方面的要求。
1. 安装位置要求:临时用电施工配电箱及开关箱应安装在通风良好、干燥、无火源处,远离易燃、易爆物品,并确保不会被人为撞击或其他外力损坏。
尽量避免在易受潮湿或露天使用环境下安装。
2. 安全保护要求:配电箱及开关箱必须具备过载保护、短路保护和漏电保护功能,以确保在电流过大、短路或漏电等情况下能够及时切断电源,防止发生电气事故。
此外,还应配备防火、防水和防尘的装置,确保使用过程中的安全性。
3. 电缆布线要求:使用标准的电缆进行布线,且应遵循电缆规范进行布线,保持电缆整齐、明确、有序地布设。
应注意避免电缆过长或过短,防止接头松动或绞胎过紧导致安全隐患。
电缆布线要保持与其他设备、管道等的安全距离,避免相互干扰或损坏。
4. 设备选择要求:选择合适的配电箱及开关箱设备,应注意其功能齐全、质量可靠、安全性能优良。
并且要根据实际需要,确定所需设备的额定电流、额定电压和开关容量等参数,确保其能够满足工程要求,且保证设备性能稳定。
5. 操作与维护要求:用户在使用临时用电施工配电箱及开关箱时,应接受相关的安全操作培训,熟悉设备的工作原理和操作方法。
同时,要定期进行设备的检查和维护,如清洁设备、检查控制回路和电缆连接等。
在设备运行过程中,要随时注意正常工作状态,发现异常情况及时进行处理,并定期进行设备的定期检测和维修。
以上便是临时用电施工配电箱及开关箱的设置要求。
通过以上要求的合理设置,能够确保临时用电施工中的电气设备能够安全、稳定地运行,保障施工人员的人身安全和施工质量的顺利进行。
临时用电施工配电箱及开关箱的设置要求临时用电施工是指在施工过程中为了满足施工现场的电力供应需求而设置的临时用电设施。
在进行临时用电施工时,必须符合以下设置要求,以确保施工安全和电力供应的稳定性。
1. 安全距离设置:为了防止临时用电设施与其他设备或建筑物之间的相互干扰或发生火灾、触电等事故,必须设置适当的安全距离。
按照规定,临时用电设施与可燃物之间的最小安全距离为1.5米,与非可燃物之间的最小安全距离为1.0米。
2. 接地设置:为了保证临时用电设施的安全运行,必须进行正确的接地设置。
临时用电配电箱和开关箱的金属外壳必须通过专用接地线连接到设施的总接地点,并与工地的总接地网相连。
接地线的导线截面不得小于4平方毫米。
3. 电缆布线设置:电缆布线应尽量避免与其他设备或建筑物的磨擦、碰撞或过度拉伸。
电缆应铺设整齐,并通过托架或槽道进行固定,以防止电缆松动或损坏。
同时,电缆的敷设高度应符合安全标准,不得低于2.5米。
4. 过载保护设置:临时用电设施的重要部件之一就是过载保护装置。
在配电箱和开关箱中,必须安装适当的过载保护装置,如熔断器或断路器。
过载保护装置的额定电流应根据实际需要进行选择,并按照标准进行正确的安装和调整。
5. 温度和湿度要求:临时用电设施的运行环境中,温度和湿度也是重要的要求。
一般来说,温度应控制在-5℃至40℃之间,湿度应控制在30%至90%之间。
同时,设施中应设置温湿度监测装置,并按时进行检测和记录。
6. 防护措施设置:为了保护临时用电设施的安全性,应设置相应的防护措施。
例如,配电箱和开关箱的盖板必须完好无损,并具有防水、防尘和防火的功能。
设施周围应设置警示标识,以提示人们注意安全。
总结:临时用电施工配电箱及开关箱的设置要求涉及安全距离、接地、电缆布线、过载保护、温湿度要求和防护措施等方面。
在进行临时用电施工时,必须按照国家相关规定和标准进行设置和操作,以确保施工安全和电力供应的可靠性。
临时施工用电基本要求一、配电箱和开关箱。
1. 位置。
配电箱和开关箱可不能随便乱放哦。
要放在干燥、通风的地方,要是放在潮湿或者容易被水淹的地儿,那电可就“撒欢儿”乱跑啦,很危险的。
就像人要住在干燥舒服的房子里一样,配电箱和开关箱也得有个好住处。
2. 安装。
它们得安装得稳稳当当的,不能歪歪扭扭。
固定得牢固了,才不会在施工过程中被碰倒。
而且呢,箱门得能正常开关,就像门得能正常开合让人进出一样,要是关不上或者打不开,那可不行。
3. 标识。
上面得有清楚的标识,就像每个人都有自己的名字一样。
哪个开关管哪条线路,得一目了然。
要是没有标识,就像在一个没有路标的迷宫里,电工师傅找起线路来可就费劲了,还容易出错呢。
4. 接地和接零。
接地和接零是保护电的“小卫士”。
配电箱和开关箱得有可靠的接地或者接零措施。
这就好比给电系上了安全带,一旦出了问题,电就能通过接地或者接零装置安全地释放掉,而不会乱“打人”。
二、电线电缆。
1. 选型。
选电线电缆的时候可不能瞎选。
要根据施工用电的功率、电流大小来选合适的型号。
要是选小了,就像小马拉大车,电线会发热,严重的话还会着火呢。
这就好比给一个大力士穿小鞋,肯定不行。
2. 敷设。
电线电缆敷设得整齐有序。
不能乱拉乱扯,像一团乱麻似的。
要是在空中,得有一定的高度,不能太低,不然容易被碰到,造成触电事故。
要是在地上,也不能随便扔着,得有保护措施,避免被车辆碾压或者被人踩踏损坏。
3. 接头。
电线电缆的接头得接得结实又安全。
要是接头松松垮垮的,就像断了的骨头没接好一样,会产生电火花,那可是很危险的信号,容易引发火灾或者触电。
三、用电设备。
1. 连接。
用电设备和电源的连接得规范。
就像两个人牵手,得握得紧而且正确才行。
不能有漏电的地方,要是漏电,就像一个“电老鼠”在到处乱窜,谁碰到谁倒霉。
2. 保护装置。
用电设备得有合适的保护装置,比如过载保护、短路保护等。
这就像给设备穿上了“防护服”。
要是没有这些保护,设备一旦出问题,就可能“一命呜呼”,还可能连累周围的人和其他设备呢。
2023年临时用电施工配电箱及开关箱的设置要求主要包括以下几个方面:1. 安全性要求临时用电施工配电箱及开关箱的设置必须符合电气安全标准,并经过专业电气工程师的设计和验收。
配电箱及开关箱的外壳必须有良好的绝缘性能,并且要能够防止水、灰尘等外部物体进入箱体内部,以确保用电设备和人员的安全。
2. 功能要求临时用电施工配电箱及开关箱的设置要求具备完善的功能,包括主断路器、分断路器、漏电保护器、过载保护器等。
主断路器主要用于切断整个电路的电源,分断路器用于切断具体的电器设备或线路。
漏电保护器主要用于检测电路是否存在漏电现象,并在检测到漏电时迅速切断电路。
过载保护器主要用于检测电路是否存在过载现象,并在检测到过载时切断电路,以保护电器设备的安全。
3. 容量要求临时用电施工配电箱及开关箱的设置要求根据实际用电负荷确定合适的容量。
保证电路的稳定供电,避免电器设备过载,影响工程进度。
需要根据工程规模、设备数量等因素合理确定配电箱及开关箱的容量。
4. 接地要求临时用电施工配电箱及开关箱的设置要求进行良好的接地。
接地是为了保证电气设备安全工作的一项重要保障措施。
配电箱及开关箱的外壳必须与接地系统良好连接,确保电流通过接地线路排除到地下,以减少设备损坏和人身安全事故的发生。
5. 环境保护要求临时用电施工配电箱及开关箱的设置要求符合环境保护要求,采用无污染、无毒、无害的材料和技术,减少对环境的影响。
同时,要符合能耗节约要求,合理调整用电设备的功率和使用时间,以减少能源消耗和二氧化碳排放量。
以上是关于2023年临时用电施工配电箱及开关箱的设置要求的主要内容,要求包括安全性、功能性、容量、接地和环境保护等方面。
通过合理的设置和规范的操作,能够确保用电设备和施工人员的安全,促进施工工作的顺利进行。

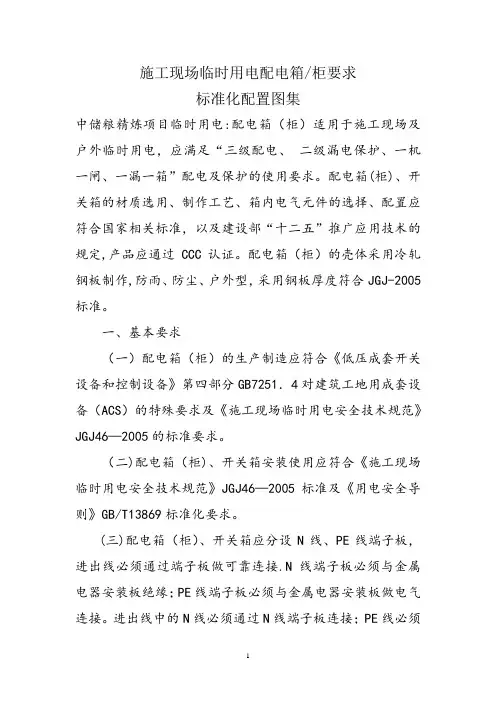

施工现场临时用电配电箱/柜要求标准化配置图集中储粮精炼项目临时用电:配电箱(柜)适用于施工现场及户外临时用电,应满足“三级配电、二级漏电保护、一机一闸、一漏一箱”配电及保护的使用要求。
配电箱(柜)、开关箱的材质选用、制作工艺、箱内电气元件的选择、配置应符合国家相关标准,以及建设部“十二五”推广应用技术的规定,产品应通过CCC认证。
配电箱(柜)的壳体采用冷轧钢板制作,防雨、防尘、户外型,采用钢板厚度符合JGJ-2005标准。
一、基本要求(一)配电箱(柜)的生产制造应符合《低压成套开关设备和控制设备》第四部分GB7251.4对建筑工地用成套设备(ACS)的特殊要求及《施工现场临时用电安全技术规范》JGJ46—2005的标准要求。
(二)配电箱(柜)、开关箱安装使用应符合《施工现场临时用电安全技术规范》JGJ46—2005标准及《用电安全导则》GB/T13869标准化要求。
(三)配电箱(柜)、开关箱应分设N线、PE线端子板,进出线必须通过端子板做可靠连接.N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。
进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
PE线与端子板连接必须采用电气连接,电气连接点的数量应比箱体内回路数量多2个,1个为PE线进箱体的连接点,1个为重复接地的连接点.(四)电器元件应选用符合GB/4048.2-2001、GB6829以及JGJ46—2005标准的产品,并符合建设部“十二五”推广应用技术要求.二、总配电箱(柜)内设400A-630A具有隔离功能的DZ20型透明塑壳断路器作为主开关,分路设置4—8路采用具有隔离功能的DZ20系列160A—250A透明塑壳断路器,配备DZ20L(DZ15L)或LBM —1系列作为漏电保护装置,使之具有欠压、过载、短路、漏电、断相保护功能,同时配备电度表、电压表、电流表两组电流互盛器。
漏电保护装置的额定漏电动作电流与额定漏电动作时间的乘积不大于30mA。
临时用电施工配电箱及开关箱的设置要求I. 引言临时用电施工配电箱及开关箱是施工现场临时供电系统的重要组成部分。
它们负责将电力供应分配到各个临时用电设备和工作区域,确保施工现场的用电安全和正常运行。
本文将介绍临时用电施工配电箱及开关箱的设置要求,包括位置选择、安装标准、防护措施等内容。
II. 位置选择1. 与电源距离合理:临时用电施工配电箱及开关箱应与电源之间的距离尽量缩短,减少线路损耗和电压降低的风险,同时便于监控和维护。
2. 空气流通良好:施工现场常常存在粉尘、烟雾、腐蚀性气体等不利于设备运行的因素,应选择位置通风良好的区域,避免对配电箱及开关箱造成影响。
3. 不易受潮涝:应选择相对高于地面的位置,避免被雨水、地下水或其他液体淹没,防止电气设备受潮受损。
4. 远离易燃易爆区域:临时用电施工配电箱及开关箱应远离易燃易爆物质存放区域,以防止设备受到火灾的危险。
III. 安装标准1. 固定稳固:临时用电施工配电箱及开关箱应使用牢固的支架或底座固定,以防止设备在施工过程中被碰撞或意外移动。
2. 绝缘保护:配电箱及开关箱的外壳和内部分隔板等部件应具备绝缘性能,避免电气部件接触到金属或其他导电材料,从而降低触电和短路的风险。
3. 防护等级:配电箱及开关箱的外壳应具备适当的防护等级,能够防止尘土、水分、短时间的喷溅等对设备造成损害。
4. 接地保护:配电箱及开关箱应进行可靠的接地保护,确保电气设备的安全运行,防止接地故障造成的触电危险。
IV. 防护措施1. 安全标识:配电箱及开关箱应明确标示相关的安全警示和使用指南,包括电压、额定容量、最大负荷、禁止触摸等内容,以提醒工作人员注意用电安全。
2. 配备安全设备:配电箱及开关箱应配备过流保护器、漏电保护器等安全设备,及时发现电气故障并切断电源,保护人身安全。
3. 定期检查:施工现场应有专人负责定期检查配电箱及开关箱的安全状况,包括电线接头的松动、设备表面的磨损和腐蚀等,及时采取维护措施。
施工现场临时用电安全技术规范—配电箱及开关箱配电箱及开关箱•配电箱及开关箱的设置• 配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
配电系统宜使三相负荷平衡. 220V或380V单相有电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时,宜采用220/380V三相四线制供电。
• 总配电箱以下可设若干分配电箱;分配电箱以下可设若干开关箱;总配电箱应设在靠近电源的区域,分配电箱应设在用电设备 30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
• 每台用设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制 2台及2台以上用电设备(含插座。
)• 动力配电箱与照明配电箱宜分别设置.当合并设置为同一配电箱时,动力和照明应分路配电;动力开关箱与照明开关箱必须分设.•配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在有严重损伤作用的瓦斯、烟气、潮气及其他有害介质中,亦不得装设在易受外来固体物撞击、强烈振动、液体浸油及热源烘烤场院所。
否则,应予清除或做防护处理。
• 配电箱、开关箱周围应有足够2人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品,不得有灌木、杂草.• 配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为 1.2—2.0mm,其中开关箱箱体钢板厚度不得小于1。
2mm,配电箱箱体钢板厚度不得小于1。
5mm,箱体表面应做防腐处理。
• 配电箱、开关箱应装设端正、牢固。
固定式配电箱、开关箱的中心点与地面的垂直距离应为 1。
4—1.6m。
移动式配电箱、开关箱应装设在坚固、稳定的支架上。
其中心点与地面的垂直距离宜为0。
8—1.6mm.•配电箱、开关箱内的电器(含插座)应先安装在金属或非木质阻燃绝缘电器安装板上,然后方可整体紧固在配电箱、开关箱箱体内。
金属电器安装板与金属箱体应做电气连接。
• 配电箱、开关箱内的电器(含插座)应按其规定位置紧固在电器安装板上,不得歪斜和松动.•配电箱的电器安装板上必须分设 N线端子板和PE线端子板。
配电箱及开关箱设置要求一、设置标准1、按照“总配电室—分配电室—开关箱—用电设备”的顺序分级设置;2、按照“动力与照明分别设置”的原则;3、开关箱应由末级分配电箱配电;4、总配电箱应设在靠近电源的地区,分配电箱应装设在用电设备或负荷相对集中的地区分配电箱与开关箱的距离不得超过30m.开关箱与其控制的固定式用电设备的水平距离不宜超过3m;5、配电箱、开关箱应装设在干燥、通风及常温场所,不利装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。
不得装设在易受外来固体物撞击、强裂振动、液体侵溅及热源烘烤的场所。
否则,须作特殊防护处理。
6、配电箱、开关箱周围应有足够二人同时工作的空间和通道。
不得堆放任何防碍操作、维修的物品,不得有灌木、杂草。
7、配电箱、开关箱应采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5m。
8、配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上。
9、固定式配电箱、开关箱的下底与地面的垂直距离大于1.3m,小于1.5m;移动式配电箱、开关箱的下底与地面的垂直距离宜大于0.6m,小于1.5m.10、配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体内。
金属板与配电箱应作电气连接。
11、配电箱、开关箱内的开关电器应按其规定的位置紧固在电器安装板上,不得歪斜和松动。
12、配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线端子板分设。
13、配电箱、开关箱内的连接线应采用绝缘导线,接头不得松动,不得有外露带电部分。
14、配电箱和开关箱的金属箱体、金属电器安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零,保护零线应通过接线端子板连接。
15、配电箱、开关箱心须防雨、防尘。
二、配电箱、开关箱使用与维修1、所有配电箱均应标明其名称、用途并作出分路标记。
2、所有配电箱门应配锁,配电箱和开关箱应由专人负责。
3、所有配电箱、开关处应每月进行检查和维修一次。
临时用电施工配电箱及开关箱的设置要求
1、配电系统应设置实行分级配电。
即分为总配电箱、分配电箱、开关箱三级。
配电系统宜使三相负荷平衡。
220V或380V单相用电设备宜接入220/380V三相四线系统;当单相照明线路电流大于30A时,宜采用220/380V三相四线制供电
2、动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置。
动力开关箱与照明开关箱必须分设。
3、总配电箱以下可设若干分配电箱;分配电箱以下可设若干开关箱。
总配电箱应设在靠近电源的地区,分配电箱应装设在用电设备或负荷相对集中的地区。
分配电箱与开关箱的距离不得超过30m。
开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
4、配电箱、开关箱应采用冷轧钢板或优质绝缘材料制作,钢板厚度应为1.2~2.0mm,其中开关箱箱体钢板厚度不得小于1.2mm,配电箱箱体网板厚度不得小于1.5mm,箱体表面应做防腐处理。
箱体外观应完整、坚固、防雨、防尘。
箱门不得采用上下开启式,并有防止碰触箱内带电部分的绝缘措施。
5、配电箱、开关箱应装设在干燥、通风及常温场所;不得堆放任何妨碍操作、维修的物品;不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。
不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤的场所。
否则,须作特殊防护处理。
固定式配电箱应设围栏,并有防雨防砸措施。
6、配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上。
固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4-1.6m;移动式分配电箱、开关箱的中心点与地面的垂直距离宜为0.8-1.6m。
落地式配电箱的底部宜抬高,室内宜高出地面100-200mm,室外应高出地面200mm以上。
底座周围应采取封闭措施,并应能防止鼠、蛇类等小动物进人箱内。
7、配电箱内的电器应首先安装在非木质阻燃的绝缘电器安装板上,然后整体紧固在配电箱箱体内。
8、配电箱、开关箱内的开关电器(含插座)应按其规定的位置紧固在电器安装板上,不得歪斜和松动。
9、配电箱、开关箱内严禁有任何带电明露部位,配电箱的电器安装板上必须分设N 线端子板和PE线端子板。
进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接。
10、配电箱、开关箱内的连接线必须采用铜芯绝缘导线。
导线绝缘的颜色标志应按规范要求配置并排列整齐;导线分支接头不得采用螺栓压接,应采用焊接并做绝缘包扎,不得有外露带电部分。
11、配电箱、开关箱的金属箱体、电器正常不带电的金属底座、外壳等必须通过PE线端子板与PE线做电气连接,金属箱门与金属箱体必须通过编织软铜线做电气连接。
12、配电箱、开关箱箱体应外涂安全警示标示,并按照临电施工组织设计统一编号,停止使用的配电箱应切断电源,箱门上锁。
13、配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
配电箱、开关箱的进、出线口应配置固定线卡、进出线应加绝缘护套并成束卡在箱体上,不得与箱体直接接触。
移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。
