负控终端安装调试规范贵州天能电力高科技有限公司目录1、工程安装调试规模 (3)2、工程安装调试进度 (3)3、安装规范 (4)4、调试规范 (8)5、施工四措 (8)6、资料收集 (12)7、工程验收 (13)8、特殊情况处理 (13)根据贵州电网公司2010年市场营销专项项目《贵州电网负荷控制管理终端安装工程》的建设要求,我局根据我放实际情况提出一下安装规范。
一、工程安装调试规模本工程涉及下属个分县局共台负荷控制管理终端的安装及调试。
安装过程中涉及的机械电能表,请各分县局自行安排资金更换为带485通讯功能的电子表。
二、工程安装调试进度本工程工期从合同签订生效后,负荷控制管理终端和通讯卡到货之日起计算150个日历日内完成。
各分县局自行组织力量,合理安排,保证按时完成。
表2-1 工程进度表三、安装规范总体要求:终端安装于透明表箱内,用控制电缆将电压引入表箱,经端子盒后接入终端,RS-485通信电缆直接引入。
一)、安装前的准备工作:1、RS-485通信电缆、交流电压导线选用质量认证合格的材料。
(1)RS-485通信电缆:可选用红黑双色屏蔽双绞线,不低于2×0.5 mm2;(2)交流电压导线:选用铜质单芯绝缘线,电压导线截面积不低于2.5 mm2。
导线按A、B、C、N相色黄、绿、红、黑配置。
(3)控制电缆:室外安装须使用控制电缆。
电缆芯数应满足要求。
2、配件:表3-1 室外安装配件清单表3-2 室内安装配件清单注:M垫铁(镀锌)、带移动槽的横担、UI型抱箍、单头栓、接线端子盒根据现场实际情况自行定制安装。
二)、终端安装按以下步骤安装用电现场管理终端:1.选择易于安装的位置,对照用电现场管理终端上挂钩中间位置用Φ5mm钻头钻一个孔;对照用电现场管理终端底壳两个螺孔位置用Φ5mm钻头钻两个孔。
2.将用电现场管理终端垂直悬挂在挂钩螺钉上,并拧紧下方固定螺钉。
注意保证挂钩与挂钩螺钉之间、挂钩螺钉与大地之间接触良好。
供电公司现场如何安装和调试负控终端机【摘要】负控终端机在供电系统中扮演着至关重要的角色,安装和调试过程是确保系统正常运行的关键环节。
在调查现场情况后,确定安装位置是必不可少的步骤,确保位置合理且便于终端机的操作和维护。
安装过程中需要严格按照操作规程进行,避免出现安全隐患。
初步调试是保证终端机功能正常的一部分,需根据实际情况进行调整和测试。
完善终端机配置包括设置参数和连接网络,确保终端机可以正常运行。
负控终端机安装调试的过程不仅提升了供电系统的运行效率,还保障了系统的可靠性和安全性。
只有通过正确安装和调试,才能确保供电系统的正常运行,为社会和人们的生产生活提供稳定可靠的电力保障。
【关键词】关键词:负控终端机、安装、调试、现场情况、安装位置、初步调试、配置、必要性、影响、供电系统、正常运行、重要性1. 引言1.1 负控终端机的作用和重要性负控终端机是供电系统中不可或缺的设备,其作用和重要性不可小觑。
负控终端机可以实现对供电系统的监控和保护,及时发现并排除各种故障,确保供电系统的稳定运行。
通过对负控终端机的监测和控制,可以提高供电系统的可靠性和安全性,减少故障的发生,保障用户的用电需求。
负控终端机还可以实现对供电设备的远程监控和智能化管理,提高供电系统的运行效率和管理水平。
对负控终端机的安装和调试工作至关重要,只有确保其正常运行和准确性能,才能更好地保障供电系统的正常运行和用户的用电需求。
负控终端机的作用和重要性不仅体现在供电系统的安全稳定运行上,更体现在提高供电系统的智能化管理和服务水平上。
只有充分认识到负控终端机的作用和重要性,才能更好地推动供电系统的发展和改善,为用户提供更加优质、稳定的用电服务。
1.2 安装和调试负控终端机的意义安装和调试负控终端机是供电公司现场工作中至关重要的一环。
负控终端机作为供电系统中的关键设备,其安装和调试直接影响着供电系统的正常运行和安全性。
正确地安装和调试负控终端机具有十分重要的意义。
福建省电力有限公司负荷管理终端安装规定(修订试行)1 范围本规定适用于福建省电力有限公司所属、合资联营各供电单位已投运用户负荷管理终端的安装施工及工程验收。
2 引用标准国家电网公司生产营销[2004]183 号《电力负荷管理系统通用技术条件》(试行)DL/T 5161-2002 《电气装置安装工程》2.1环境要求温度:-25℃~+55℃湿度:相对湿度10%~100%(包括凝露),绝对湿度小于29g/m3大气压:BB2 级,66~108kPa2.2 终端安装位置2.2.1 230M 终端2.2.1.1 户内安装式当终端为一体化终端时,可选择以下二种安装方式:方式一:终端安装在配电室内便于值班人员查询操作的合适的位置。
在终端的下方加装一个接线盒箱,将加连接终端的所有接线先接至接线盒箱,再从接线盒箱至终端。
方式二:当客户侧有适合安装终端、接线端子排及试验接线盒的负控小室或其它可封闭的小室时,终端、接线端子排及试验接线盒可安装在负控小室或其它可封闭的小室内。
当终端为分体式终端时,可选择以下三种安装方式:方式一:终端安装在配电室内便于值班人员查询操作的合适的位置,在终端的下方加装一个接线盒箱,将加连接终端的所有接线(交流采样装置接线除外) 先接至接线盒箱,再从接线盒箱至终端。
交流采样装置及试验接线盒安装在负控小室或其它可封闭的小室内。
方式二:在配电室内便于值班人员查询操作的合适的位置,加装一个负控终端箱,将终端、交流采样装置、接线端子排及试验接线盒安装在负控终端箱内。
方式三:当客户侧有适合安装终端、交流采样装置、接线端子排及试验接线盒的负控小室或其它可封闭的小室时,终端、交流采样装置、接线端子排及试验接线盒可安装在负控小室或其它可封闭的小室内。
2.2.1.2 户外安装式将终端(含交流采样装置)、接线端子排及试验接线盒安装在负控终端箱内,负控终端箱应靠近电能表的位置安装,将控制线引至可控开关(可控开关位置应便于用户手动操作)。

供电公司现场如何安装和调试负控终端机【摘要】本文介绍了供电公司现场安装和调试负控终端机的重要性。
在安装过程中,需要进行准备工作、按照安装图纸和操作规程进行安装、连接电源和信号线,并进行相应的调试工作。
安装完成后,还需对负控终端机进行系统测试,及时排除故障并解决问题。
总结了安装和调试的关键步骤,强调了安装和调试的重要性,并展望了负控终端机在供电运行中的作用。
这些步骤将有助于确保负控终端机的正常运行,提高供电系统的可靠性和效率。
通过本文的指导,供电公司可以更好地了解如何安装和调试负控终端机,提升供电运行效率和服务水平。
【关键词】供电公司、现场安装、调试、负控终端机、重要性、准备工作、安装过程、接线调试、系统测试、故障排除、关键步骤、安装调试的重要性、负控终端机、供电运行、作用。
1. 引言1.1 介绍供电公司现场安装和调试负控终端机的重要性供电公司现场安装和调试负控终端机是供电网络运行的重要环节。
负控终端机是监控和控制负荷的关键设备,它能够实现远程监测和控制负荷,保障供电系统的稳定运行。
安装和调试的质量直接影响着供电系统的运行效果和安全性。
对负控终端机的安装和调试工作必须高度重视,确保设备安装正确、接线准确、调试无误。
只有经过严格的安装和调试,负控终端机才能正常运行,保障供电系统的正常运行。
在供电公司现场安装和调试负控终端机时,需要根据规范和标准进行操作,并确保所有步骤和细节都符合要求。
定期对已安装的负控终端机进行检查和维护也是非常重要的,以确保设备长期稳定运行。
对供电公司现场安装和调试负控终端机的重要性不可忽视。
本文将重点讨论负控终端机的安装和调试流程,希望能够为相关工作提供指导和参考。
1.2 说明本文将重点讨论的内容本文将重点讨论供电公司现场如何安装和调试负控终端机的具体步骤和注意事项。
通过准备工作、安装过程、接线调试、系统测试和故障排除等环节的详细介绍,读者将了解到在进行负控终端机安装和调试时需要注意的关键点。

供电公司现场如何安装和调试负控终端机本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载按钮下载本文档(有偿下载),另外祝您生活愉快,工作顺利,万事如意!供电公司在对负控终端进行安装和调试工作时,对供电公司的运行情况带来重要的影响,以下是针对如何在现场进行安装和调试工作展开的合理讨论,笔者依据多年经验以及实际情况提出相关建议,互相学习交流,仅供参考。
1 前期的准备工作配备相应的运维人员负荷管理体系和设备安装中接触的部门有很多,为了能够给工程提供方便,因此需要相关企业将专业的人员调过来对此安装环节做好仔细的监督,并且让相关人员到位。
相关人员应当对供电体系中的运行情况做好熟悉的掌握,并且要有很高的计算机水平,从而给系统提供方便。
并且应当将监督终端进行合理安装,与主站采取有效的连接,达到标准的要求。
终端安装按以下步骤安装用电现场管理终端:选择易于安装的位置,对照用电现场管理终端上挂钩中间位置用Φ5mm钻头钻一个孔;对照用电现场管理终端底壳两个螺孔位置用Φ5mm钻头钻两个孔。
将用电现场管理终端垂直悬挂在挂钩螺钉上,并拧紧下方固定螺钉。
注意保证挂钩与挂钩螺钉之间、挂钩螺钉与大地之间接触良按要求将各种线路接入用电现场管理终端。
主站运行端与终端档案的建立相关人员在对终端进行安装时,主站应保持顺利运作的状态,主站通道应当要具备畅通性,进而将终端接入端口开放。
相关人员应当将拟定安装的相关档案事先输入到相应的数库中,从而能够让现场对终端的情况清楚了解。
相关人员在安装之前应当将IP、APN 等录入进去。
安装地点选择相关人员应当在终端的地方选择相应的仪器进行测试有关单位信号的整体强度能否达到标准;相关人员还应该对安装的具体地方做到充分的考虑,确保表记接线等相关接线处于较短的状态下;遮蔽雨雪与强光:倘若连接表记是在计量柜屏的里面,那么相关人员在安装时应当处在表计相近的地方;假如在室外计量表箱里面连接表计,那么应当在计量表箱里面进行安装;如果室外表箱的地方不足,那么相关人员就要增加相应的安装箱;相关人员也能够在配电室里安装终端,并且将脉冲线等相关接线放入到室外表箱位置上;相关人员在对终端进行安装时,应当与高压地方保持一定的距离,确保安全性。

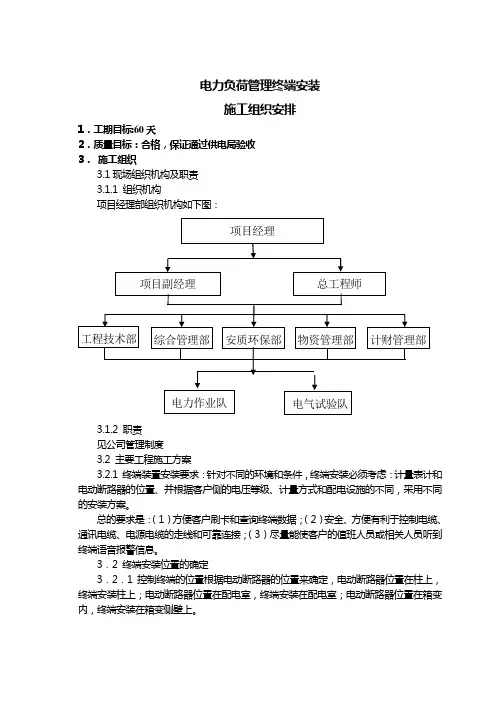

电力负荷管理终端安装施工组织安排1.工期目标:60天2.质量目标:合格,保证通过供电局验收3.施工组织3.1现场组织机构及职责3.1.1 组织机构项目经理部组织机构如下图:3.1.2 职责见公司管理制度3.2 主要工程施工方案3.2.1 终端装置安装要求:针对不同的环境和条件,终端安装必须考虑:计量表计和电动断路器的位置、并根据客户侧的电压等级、计量方式和配电设施的不同,采用不同的安装方案。
总的要求是:(1)方便客户刷卡和查询终端数据;(2)安全、方便有利于控制电缆、通讯电缆、电源电缆的走线和可靠连接;(3)尽量能使客户的值班人员或相关人员听到终端语音报警信息。
3.2 终端安装位置的确定3.2.1控制终端的位置根据电动断路器的位置来确定,电动断路器位置在柱上,终端安装柱上;电动断路器位置在配电室,终端安装在配电室;电动断路器位置在箱变内,终端安装在箱变侧壁上。
3.2.2非控制终端的位置根据计量表计的位置来确定,计量表计位置在柱上,终端安装柱上;计量表计位置在配电室,终端安装在配电室;计量表计位置在箱变内,终端安装在箱变侧壁上。
3. 2. 3变电站内终端安装,安装于主控制室内计量屏中的适当位置或安装于开关柜上空置的仪表室内。
3.2.4终端安装在户内,如为启用预付费功能的终端,为方便刷卡和查询等操作,要避免装于屏内,应在满足方便敷设信号电缆、控制电缆、电源线等情况下,安装于配电屏外侧或配电室墙上;只用于监测的非预付费终端可安装在屏内;3.2.5终端安装在户外,应使客户外安装箱,其位置的选择应当既能方便操作又不易遭到损坏,且终端语音报警信息能被客户察觉;如终端与电能表受现场客观条件限制,无法采用电缆连接时,可选用微功率无线数传模块(也称“小无线”)进行无线连接。
3.2.6终端安装在地下室,或安装位置的信号强度弱不能保证正常通信时,应当采用远程无线通讯中继器进行无线通讯。
3.3负荷控制终端的固定,应保证不歪斜、不松动。
