预制钢筋混凝土桩施工工艺预制钢筋混凝土桩:测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→终止压桩→切割桩头。
1、施工准备工作:⑴整平场地,清除桩基范围内的高空、地面、地下障碍物;架空高压线距打桩架不得小于10m;修设桩机进出、行走道路,做好排水措施。
⑵按图纸布置进行测量放线,定出桩基轴线,先定出中心,再引出两侧,并将桩的准确位置测设到地面,每一个桩位打一个小木桩;并测出每个桩位的实际标高,场地外设2~3个水准点,以便随时检查之用。
⑶检查桩的质量,将需用的桩按平面布置图堆放在打桩机附近,不合格的桩不能运至打桩现场。
⑷检查打桩机设备及起重工具;铺设水电管网,进行设备架立组装和试打桩。
在桩架上设置标尺或在桩的侧面画上标尺,以便能观测桩身入土深度。
⑸打桩场地建(构)筑物有防震要求时,应采取必要的防护措施。
⑹学习、熟悉桩基施工图纸,并进行会审;做好技术交底,特别是地质情况、设计要求、操作规程和安全措施的交底。
⑺准备好桩基工程沉桩记录和隐蔽工程验收记录表格,并安排好记录和监理人员等。
2、吊桩定位打桩前,按设计要求进行桩定位放线,确定桩位,每根桩中心钉一小桩,并设置油漆标志;桩的吊立定位,一般利用桩架附设的起重钩借桩机上卷扬机吊桩就位,或配一台履带式起重机送桩就位,并用桩架上夹具或落下桩锤借桩帽固定位置。
3、压桩时,桩机就位系利用行走装置完成、它是由横向行走(短船行走)和回转机构组成。
把船体当作铺设的轨道,通过横向和纵向油缸的伸程和回程使桩机实现步履式的横向和纵向行走。
当横向两油缸一只伸程,另一只回程,可使桩机实现小角度回转,这样可使桩机达到要求的位置。
4、静压预制桩每节长度一般在12m以内,插桩时先用起重机吊运或用汽车运至桩机附近,再利用桩机上自身设置的工作吊机将预制混凝土桩吊入夹持器中,夹持油缸将桩从侧面夹紧,即可开动压桩油缸,先将桩压入土中1m左右后停止,调正桩在两个方向的垂直度后,压桩油缸继续伸程把桩压入土中,伸长完后,夹持油缸回程松夹,压桩油缸回程,重复上述动作可实现连续压桩操作,直至把桩压入预定深度土层中。
钢筋混凝土预制桩的施工工艺在建筑工程领域,钢筋混凝土预制桩是一种常见且重要的基础形式,其具有承载力高、稳定性好、施工速度快等优点,被广泛应用于各类建筑物和构筑物的基础工程中。
接下来,让我们详细了解一下钢筋混凝土预制桩的施工工艺。
一、施工准备在进行钢筋混凝土预制桩施工之前,需要做好充分的准备工作。
首先是场地准备,要清理施工现场的障碍物,平整场地,确保桩机有足够的工作空间和稳定的行走路线。
其次是技术准备,要熟悉施工图纸和地质勘察报告,确定桩的类型、数量、长度和入土深度,制定合理的施工方案和施工顺序。
同时,还要进行测量放线,确定桩位的准确位置,并设置好控制桩和水准点。
材料和设备的准备也是至关重要的。
钢筋混凝土预制桩一般在预制厂制作,运到现场后要进行检查验收,确保桩的质量符合设计要求。
施工中常用的设备有打桩机、起重机、电焊机等,要对这些设备进行调试和维护,保证其性能良好,能够正常运行。
此外,还要做好人员的组织和培训工作,确保施工人员熟悉施工工艺和操作规程,能够严格按照要求进行施工。
二、桩的制作钢筋混凝土预制桩的制作过程需要严格控制质量。
首先,要根据设计要求选择合适的混凝土强度等级和钢筋规格,并确保原材料的质量合格。
在制作过程中,先支设模板,然后绑扎钢筋骨架,再浇筑混凝土。
混凝土的浇筑要连续进行,振捣密实,避免出现蜂窝、麻面等质量缺陷。
桩的养护也是不可忽视的环节。
养护方式通常有自然养护和蒸汽养护两种。
自然养护需要在常温下浇水保湿,养护时间不少于 7 天;蒸汽养护则可以加快混凝土的强度增长,但要控制好蒸汽的温度和压力,养护时间一般为 1-2 天。
桩制作完成后,要进行质量检验。
检验项目包括桩的外观质量、尺寸偏差、混凝土强度等,只有检验合格的桩才能用于施工。
三、桩的吊运和堆放桩的吊运要根据桩的长度和重量选择合适的吊运设备和吊运方法。
吊运时要保持桩身平稳,避免碰撞和损坏。
桩的堆放场地要平整坚实,排水良好。
桩应按规格、型号分类堆放,堆放层数不宜超过 4 层。
预制钢筋混凝土管桩施工方案工艺方法及技术措施1.1.1.1.1.工艺流程测定桩位→桩机就位调平→施工人员、设备进场→将管桩吊入压桩机夹控器及桩尖焊接→校核桩垂直度→夹持好管桩对准桩位调直底桩→压桩至露出地面2.5m-3m→吊桩→校核垂直度→对桩→检验焊缝质量→电焊焊接接头→静压沉桩再接驳→截桩→测量桩顶标高→成桩→移机。
1.1.1.1.2.施工技术要求1、测量定位(1)根据设计图纸中的桩位平面图和给定的测量控制座标,采用全站仪现场放样。
先放控制点,并做好保护。
(2)根据图纸放出轴线和桩位,并在各轴线的延长线上埋设控制桩。
(3)做好轴线控制桩后,根据实际压桩线路图,按施工区域划分测量定位控制网,一般一个区域内根据每天施工进度放样15-20个桩,由图纸设计桩位计算出坐标值,用全站仪在场地内将准备施工的每根桩的桩位准确定位,用40cm 长¢25直径的钢筋或竹片固定桩位中心,并用白灰粉按桩径大小画一圆圈,以方便插桩和对中。
2、压桩前的准备工作(1)制定好有效的沉桩流水路线,严格控制布桩密度,或采用间隔跳打法,在施工过程中严禁形成封闭桩。
沉桩时先长后短、先高后低;从中心位置向外侧施工。
(2)场地平整坚硬,在较软的场地中适当铺设道渣,不能使桩机在打桩过程中产生不均匀沉降,静压压桩机对施工场地要求较高,由于桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工安全,必须对施工场地进行局部回填平整,采取必要的措施提高地基承载力,使其达到静压桩施工要求。
3、钻机就位检查桩机,确保设备正常运转后移动桩机按测量好的位置就位、对中、调直。
4、管桩的验收、堆放、吊运及插桩(1)管桩的进场验收管桩进场后,应按照GB13476-2009《先张法预应力砼管桩》的标准对管桩的外观、桩径、壁厚、桩身弯曲度、桩端平整度、桩身强度等按规范进行验收,并做好验收交接记录。
对不符合验收标准的管桩不予验收。
预制钢筋混凝土管桩施工方案工艺方法及技术措施1.1.1.1.1.工艺流程测定桩位→桩机就位调平→施工人员、设备进场→将管桩吊入压桩机夹控器及桩尖焊接→校核桩垂直度→夹持好管桩对准桩位调直底桩→压桩至露出地面2.5m-3m→吊桩→校核垂直度→对桩→检验焊缝质量→电焊焊接接头→静压沉桩再接驳→截桩→测量桩顶标高→成桩→移机。
1.1.1.1.2.施工技术要求1、测量定位(1)根据设计图纸中的桩位平面图和给定的测量控制座标,采用全站仪现场放样。
先放控制点,并做好保护。
(2)根据图纸放出轴线和桩位,并在各轴线的延长线上埋设控制桩。
(3)做好轴线控制桩后,根据实际压桩线路图,按施工区域划分测量定位控制网,一般一个区域内根据每天施工进度放样15-20个桩,由图纸设计桩位计算出坐标值,用全站仪在场地内将准备施工的每根桩的桩位准确定位,用40cm长¢25直径的钢筋或竹片固定桩位中心,并用白灰粉按桩径大小画一圆圈,以方便插桩和对中。
2、压桩前的准备事情预制钢筋混凝土管桩施工计划工艺办法及手艺措施(1)制定好有效的沉桩流水路线,严格控制布桩密度,或采用间隔跳打法,在施工过程中严禁形成封闭桩。
沉桩时先长后短、先高后低;从中心位置向外侧施工。
(2)场地平整坚硬,在较软的场地中适当铺设道渣,不能使桩机在打桩进程中产生不匀称沉降,静压压桩机对施工厂地要求较高,由于桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工平安,必须对施工厂地进行局部回填平整,采取必要的措施提高地基承载力,使其达到静压桩施工要求。
3、钻机就位检查桩机,确保设备正常运转后移动桩机按测量好的位置就位、对中、调直。
4、管桩的验收、堆放、吊运及插桩(1)管桩的进场验收管桩进场后,应按照GB-2009《先张法预应力砼管桩》的标准对管桩的外观、桩径、壁厚、桩身弯曲度、桩端平整度、桩身强度等按规范进行验收,并做好验收交接记录。

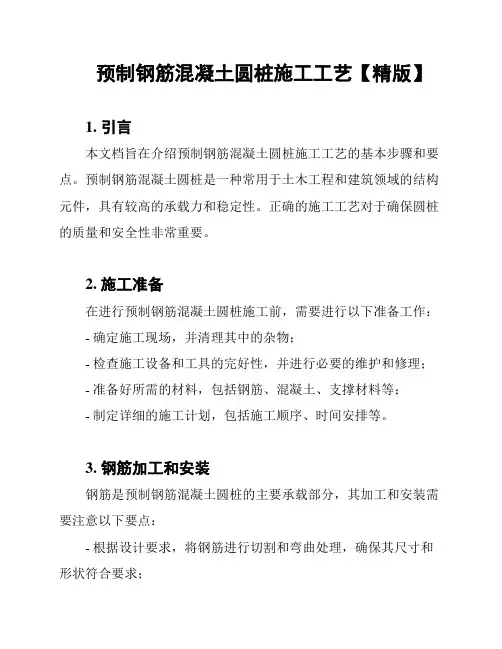

预制钢筋混凝土圆桩施工工艺【精版】1. 引言本文档旨在介绍预制钢筋混凝土圆桩施工工艺的基本步骤和要点。
预制钢筋混凝土圆桩是一种常用于土木工程和建筑领域的结构元件,具有较高的承载力和稳定性。
正确的施工工艺对于确保圆桩的质量和安全性非常重要。
2. 施工准备在进行预制钢筋混凝土圆桩施工前,需要进行以下准备工作:- 确定施工现场,并清理其中的杂物;- 检查施工设备和工具的完好性,并进行必要的维护和修理;- 准备好所需的材料,包括钢筋、混凝土、支撑材料等;- 制定详细的施工计划,包括施工顺序、时间安排等。
3. 钢筋加工和安装钢筋是预制钢筋混凝土圆桩的主要承载部分,其加工和安装需要注意以下要点:- 根据设计要求,将钢筋进行切割和弯曲处理,确保其尺寸和形状符合要求;- 在施工现场进行钢筋的焊接或连接,保证连接牢固;- 根据设计图纸和要求,将钢筋安装到预制桩模具中,确保钢筋位置准确。
4. 混凝土浇筑混凝土是预制钢筋混凝土圆桩的主要材料,其浇筑过程需要注意以下要点:- 准备好混凝土搅拌设备,并根据混凝土配比要求进行搅拌;- 在确保模具内钢筋位置准确的情况下,将混凝土缓慢地倒入模具中;- 在浇筑过程中使用振动器进行振捣,以确保混凝土的密实性和均匀性。
5. 桩顶处理桩顶处理是为了确保预制钢筋混凝土圆桩与上部结构的连接和稳定性,其中包括以下步骤:- 在桩顶部位预留出适当的空间,用于与上部结构的连接或固定;- 安装必要的连接件或固定件,以实现桩顶与上部结构的牢固连接;- 根据需要,进行桩顶的修整和打磨,以满足设计要求。
6. 检查和验收在完成预制钢筋混凝土圆桩施工后,需要进行检查和验收,以确保桩的质量和安全性:- 对施工过程中的每个环节进行检查,包括钢筋加工和安装、混凝土浇筑等;- 检查圆桩的尺寸、形状和质量,确保其符合设计要求;- 进行必要的验收测试,如承载力测试等,以验证圆桩的性能。
7. 结论预制钢筋混凝土圆桩的施工工艺是确保圆桩质量和安全性的关键。
钢筋混凝土预制桩的施工过程及质量要求钢筋混凝土预制桩的施工过程一般包括以下几个步骤:1. 厂家预制:钢筋混凝土预制桩一般在专门的预制厂进行加工制造。
首先,在模具中放置钢筋骨架,并根据设计要求进行编排和绑扎钢筋。
然后,在模具中倒入混凝土,并进行振捣和养护。
2. 运输和储存:经过养护后,钢筋混凝土预制桩会被运输到工地,然后被暂时储存在合适的场地上,等待施工使用。
3. 端部的处理:在开始施工之前,需要根据实际情况对预制桩的端部进行处理,通常可以采用切割或焊接等方法,使桩端符合设计要求。
4. 桩基施工准备:首先,需要在地面上进行桩基的布置,并确定每根桩的位置。
然后,施工人员需对地面进行开挖和清理,确保打桩区域的平整和清洁。
5. 打入桩体:将预制桩通过振动或冲击的方式逐渐打入地下,直至达到设计要求的桩顶高度。
在打桩过程中,需要进行监控和记录,确保桩的垂直度和位置准确。
6. 桩顶处理:一般情况下,桩顶的平整度和高程要求非常高,可能需要进行修整和调整,以确保桩顶与地面的连接紧密和平稳。
7. 质量检验:施工完成后,需要对预制桩进行质量检验,检查桩体的垂直度、位置、骨架钢筋的完整性等。
同时,还需要进行对桩顶的高程和平整度进行检测,确保其符合设计要求。
钢筋混凝土预制桩的质量要求包括以下几个方面:1. 厂家质量要求:预制桩的制造需要在专门的预制厂进行,并严格按照相关法规和标准进行加工制造。
预制厂应具备合格的设备和技术人员,并有相应的质量控制体系。
2. 桩体质量要求:预制桩的钢筋骨架应符合设计要求,钢筋的保护层要达到规定的厚度。
混凝土应具有足够的强度和均匀性,不存在明显的缺陷和损伤。
预制桩的尺寸、形状和重量应符合设计要求。
3. 桩顶处理要求:桩顶的平整度和高程要求非常高,应确保其与地面的连接紧密和平稳。
桩顶的表面应没有明显的裂缝、砂眼等缺陷。
4. 桩基施工要求:钢筋混凝土预制桩在打桩时需要保持垂直度和位置的准确性,打桩的振动或冲击力需要控制在一定的范围内,以避免损坏桩体和桩周土质。
钢筋混凝土预制方桩施工工艺引言钢筋混凝土方桩是在基础建设领域广泛应用的一种施工技术,它具有搭建临时支撑结构形成围护体系,便于钢筋混凝土的浇筑,同时还能提高施工效率和质量等优点。
本文将详细介绍钢筋混凝土预制方桩的施工工艺,为施工方提供有效的指导。
施工前准备在进行钢筋混凝土预制方桩施工前,需要进行充分的准备工作,主要包括以下几个方面:1.设计方案:根据工程的要求和设计规范,制定钢筋混凝土预制方桩的设计方案,包括方桩的尺寸、钢筋配筋、预制模具和混凝土配合比等。
2.材料准备:根据设计方案,采购所需的材料,包括方桩模具、钢筋、混凝土等。
同时要对材料进行质量检验,确保其符合相应的标准要求。
3.设备检查:检查所需的施工设备,包括搅拌机、模具安装机等,确保其运行正常。
施工工艺流程钢筋混凝土预制方桩的施工工艺主要包括以下几个步骤:1.模具安装:将预制方桩的模具安装在施工现场,根据设计方案进行定位和调整,确保模具的水平度和垂直度达到要求。
2.钢筋布置:根据设计方案的要求,将预制方桩内部的钢筋布置好。
通常采用焊接或绑扎的方式,确保钢筋的密实性和稳定性。
3.混凝土浇筑:将预制方桩的内部空间填充混凝土,采用搅拌机进行搅拌,确保混凝土的均匀性和质量。
同时要注意控制混凝土的浇筑速度,避免引起裂缝和空洞等质量问题。
4.养护处理:在混凝土浇筑完成后,对预制方桩进行养护处理,通常采用水养护或喷涂保湿剂等方式,保持混凝土的湿润度和温度稳定,防止开裂和强度不足等问题。
5.脱模和清理:在混凝土达到设计要求的强度后,进行方桩的脱模工作,并对模具进行清理,准备下一轮的施工。
6.检验验收:对所浇筑的方桩进行质量检验和验收,包括外观质量、尺寸精度、强度等指标,确保其符合设计要求和相关规范。
注意事项在进行钢筋混凝土预制方桩施工过程中,需要注意以下几个方面:1.施工人员要严格按照设计方案进行操作,不得随意更改尺寸、钢筋配筋和混凝土配合比等。
2.在模具安装和钢筋布置过程中,要保持模具的稳定性和钢筋的准确度,避免出现偏移和变形等质量问题。
钢筋混凝土预制桩施工工艺<1>材料准备采用焊接接桩:钢板及型钢宜采用Q235钢材,焊条采用E4303型结构钢焊条;采用法兰接桩:钢板和螺栓宜用低碳钢;采用硫磺胶泥锚接桩:硫磺胶泥配合比应通过试验确定。
其物理力学性能应符合相关规范要求。
<2>作业条件1.预制钢筋混凝土桩沉桩施工应具备下述资料:(1)岩土工程勘察资料;(2)施工现场平面图:包括交通设施、高压架空线、地下管线和地下构筑物的分布情况;(3)水、电及有关建筑材料的供应条件;(4)周围建筑物及边坡的防震、防噪音的要求;(5)工程设计图纸、设计要求及须达到的标准、检验手段。
2.施工场地应满足“三通一平”的作业条件,即:通路、通电、通水和场地平整。
3.桩位和地坪标高的标记应符合施工要求。
<3>主要机具设备静力压桩机或柴油打桩机、履带式起重运输机、电焊机、经纬仪、水准仪、大锤、手锤、送桩器、钢卷尺等。
<4>主要施工方法1.成品桩进场检验及桩位放样成品桩进场检验沉桩施工前,应检查进入现场的成品桩的质量(包括外观质量和尺寸允许偏差),接桩用电焊条质量。
预制桩的质量检验标准应符合相关规范要求。
桩基工程桩位的放样应进行复测。
桩位的放样允许偏差如下:群桩:20mm。
单排桩:10mm。
2.预制桩的起吊、运输和堆存。
(1)预制桩达到设计强度的70%方可起吊,达到100%才能运输。
(2)桩起吊时应采取相应措施,保持平稳,保护桩身外观质量。
(3)水平运输时,应做到桩身平稳放置,无大的振动,严禁在场地上以直接拖拉桩体方式代替装车运输。
(4)预制桩的堆存应符合下列规定:堆存地面应平整,坚实;垫木与吊点应保持在同一横断平面上,且各层垫木应上下对齐;堆放层数不宜超过3层。
3.预制钢筋混凝土桩的沉桩(1)沉桩前必须处理架空(高压线)和地下障碍物,场地应平整,排水应畅通,并满足沉桩所需的地面承载力。
(2)压桩法沉桩前应切除吊环高出方桩表面的部分。
(3)喂桩时钢丝绳锁扣应位于吊环附近处,并注意轻起轻放,尤其先张法预制桩装卸时严禁抛卸,并应采取可靠的防滚和防滑措施。
预制钢筋混凝土管桩施工工艺流程方法下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!预制钢筋混凝土管桩施工工艺流程详解预制钢筋混凝土管桩,作为一种常见的基础工程构件,广泛应用于各类建筑工程中。
本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。
2.1 材料及主要机具:
2.1.1 预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。
2.1.2 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号。
2.1.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。
2.1.4 主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。
索具、钢丝绳、钢垫板或槽钢,以及木折尺等。
2.2 作业条件:
2.2.1 桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。
桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。
2.2.2 处理完高空和地下的障碍物。
如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理。
2.2.3 根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。
2.2.4 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。
2.2.5 打试验桩。
施工前必须打试验桩,其数量木少于2根。
确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。
2.2.6 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。
3.1 工艺流程:
就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→
中间检查验收→移桩机至下一个桩位
3.2 就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。
3.3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。
3.4 稳桩。
桩尖插入桩位后,先用较小的落距冷锤1~2次,桩入上一定深度,再使桩垂直稳定。
10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。
桩插入时垂直度偏差不得超过0.5%。
桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。
3.5 打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过 1.0m。
;用柴油锤打桩时,应使锤跳动正常。
3.5.1 打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。
3.5.2 打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大
后小,先长后短。
由于桩的密集程度不同,可自中间向两个心向对称进行或向四周进行;也可由一侧向单一方向进行。
3.6 接桩
3.6.l 在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形;焊缝应连续焊满。
3.6.2 接桩时,一般在距地面lm左右时进行。
上下节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于l‰桩长。
3.6.3 接桩处入土前,应对外露铁件,再次补刷防腐漆。
3.7 送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。
若桩顶不平,可用麻袋或厚纸垫平。
送桩留下的桩孔应立即回填密实。
3.8 检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标高时,或打至设计标高时,应进行中间验收。
在控制时,一般要求最后三次十锤的平均贯入度,不大于规定的数值,或以桩尖打至设计标高来控制,符合设计要求后,填好施工记录。
如发现桩位与要求相差较大时,应会同有关单位研究处理。
然后移桩机到新桩位。
3.9 打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理:3.9.1 贯入度剧变;
3.9.2 桩身突然发生倾斜、位移或有严重回弹;
3.9.3 桩项或桩身出现严重裂缝或破碎。
3.10 待全部桩打完后,开挖至设计标高,做最后检查验收。
并将技
术资料提交总包。
3.11 冬期在冻土区打桩有困难时,应先将冻土挖除或解冻后进行。
4.1 保证项目:
4.1.1 钢筋混凝土预制桩的质量必须符合设计要求和施工规范的规定,并有出厂合格证。
4.1.2 打桩的标高或贯入度、桩的接头处理,必须符合设计要求和施工规范的规定。
4.2 允许偏差项目,见表2-5。
打钢筋混凝土预制桩允许偏差表2-5
项次项目允许偏差 (mm) 检验方法
垂直基础梁的中心线方向100
沿基础梁的中心线方向 150
2 桩数为1~3根或单排桩100
3 桩数为4~16根 d/3
边缘桩d/3
中间桩d/2
注:d为桩的直径或截面边长。
5.1 桩应达到设计强度的70%方可起吊,达到100%才能运输。
5.2 桩在起吊和搬运时,必须做到吊点符合设计要求,应平稳并不得损坏。
5.3 桩的堆放应符合下列要求:
5.3.1 场地应平整、坚实,不得产生不均匀下沉。
5.3.2 垫木与吊点的位置应相同,并应保持在同一平面内。
5.3.3 同桩号的桩应堆放在一起,而桩尖应向一端。
5.3.4 多层垫木应上下对齐,最下层的垫木应适当加宽。
堆放层数一般不宜超过4层。
5.4 妥善保护好桩基的轴线和标高控制桩。
不得由于碰撞和振动而位移。
5.5 打桩时如发现地质资料与提供的数据不符时,应停止施工,并与有关单位共同研究处理。
5.6 在邻近有建筑物或岸边、斜坡上打桩时,应会同有关单位采取有效的加固措施。
施工时应随时进行观测,确保避免因打桩振动而发生安全事故。
5.7 打桩完毕进行基坑开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。
6.1 预制桩必须提前定货加工,打桩时预制桩强度必须达到设计强度的100%,并应增加养护期一个月后方准施打。
6.2 桩身断裂。
由于桩身弯曲过大、强度不足及地下有障碍物等原因造成,或桩在堆放、起吊、运输过程中产生断裂,没有发现而致。
应及时检查。
6.3 桩顶碎裂、由于桩顶强度不够及钢筋网片不足、主筋距桩顶面大小,或桩顶不平、施工机具选择不当等原因所造成。
应加强施工准备
时的检查。
6.4 桩身倾斜。
由于场地不平、打桩机底盘不水平或稳桩不垂直、桩尖在地下遇见硬物等原因所造成。
应严格按工艺操作规定执行。
6.5 接桩处拉脱开裂。
连接处表面不干净、连接铁件不平、焊接质量不符合要求、接桩上下中心线不在同一条线上等原因所造成。
应保证接桩的质量。
本工艺标准应具备以下质量记录:
7.1 钢筋混凝土预制桩的出厂合格证。
7.2 试桩或试验记录。
7.3 补桩平面示意图。
