(建筑工程安全)煤矿建设工程安全设施竣工预验收表陈家湾乡煤矿扩建工程设施及条件预验收组成员名单煤矿建设工程安全设施竣工预验收表壹、通风系统验收负责人(签字)参加人(签字)年月日共页第1页煤矿建设工程安全设施竣工预验收表壹、通风系统验收负责人(签字)参加人(签字)年月日共页第2页煤矿建设工程安全设施竣工预验收表壹、通风系统验收负责人(签字)参加人(签字)年月日共页第3页煤矿建设工程安全设施竣工预验收表壹、通风系统验收负责人(签字)参加人(签字)年月日共页第4页煤矿建设工程安全设施竣工预验收表壹、通风系统验收负责人(签字)参加人(签字)年月日共页第5页煤矿建设工程安全设施竣工预验收表二、粉尘灾害防治系统验收负责人(签字)参加人(签字)年月日共页第6页煤矿建设工程安全设施竣工预验收表二、粉尘灾害防治系统验收负责人(签字)参加人(签字)年月日共页第7页注:1、“验收项目”和“验收内容”拦按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、“验收结论”壹栏填写“合格”或“不合格”煤矿建设工程安全设施竣工预验收表三、煤和瓦斯突出防治系统验收负责人(签字)参加人(签字)年月日共页第8页注:1、“验收项目”和“验收内容”拦按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、“验收结论”壹栏填写“合格”或“不合格”煤矿建设工程安全设施竣工预验收表四、瓦斯抽放系统验收负责人(签字)参加人(签字)年月日共页第10页煤矿建设工程安全设施竣工预验收表四、瓦斯抽放系统验收负责人(签字)参加人(签字)年月日共页第11页注:1、“验收项目”和“验收内容”拦按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、“验收结论”壹栏填写“合格”或“不合格”煤矿建设工程安全设施竣工预验收表五、防灭火系统验收负责人(签字)参加人(签字)年月日共页第12页煤矿建设工程安全设施竣工预验收表五、防灭火系统验收负责人(签字)参加人(签字)年月日共页第13页煤矿建设工程安全设施竣工预验收表五、防灭火系统验收负责人(签字)参加人(签字)年月日共页第14页注:1、“验收项目”和“验收内容”拦按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、“验收结论”壹栏填写“合格”或“不合格”煤矿建设工程安全设施竣工预验收表六、防治水系统验收负责人(签字)参加人(签字)年月日共页第15页煤矿建设工程安全设施竣工预验收表六、防治水系统验收负责人(签字)参加人(签字)年月日共页第16页煤矿建设工程安全设施竣工预验收表六、防治水系统验收负责人(签字)参加人(签字)年月日共页第17页注:1、“验收项目”和“验收内容”拦按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、“验收结论”壹栏填写“合格”或“不合格”煤矿建设工程安全设施竣工预验收表六、提升系统(主提升机)验收负责人(签字)参加人(签字)年月日共页第18页煤矿建设工程安全设施竣工预验收表七、提升系统(副提升机)验收负责人(签字)参加人(签字)年月日共页第19页煤矿建设工程安全设施竣工预验收表八、运输系统工程验收负责人(签字)参加人(签字)年月日共页第20页煤矿建设工程安全设施竣工预验收表八、运输系统工程验收负责人(签字)参加人(签字)年月日共页第21页注:1、“验收项目“和”验收内容“栏按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、”验收结论“壹栏填写”合格“或”不合格“煤矿建设工程安全设施竣工预验收表九、电气系统工程验收负责人(签字)参加人(签字)年月日共页第22页煤矿建设工程安全设施竣工预验收表九、电气系统工程验收负责人(签字)参加人(签字)年月日共页第23页注:1、“验收项目“和”验收内容“栏按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、”验收结论“壹栏填写”合格“或”不合格“煤矿建设工程安全设施竣工预验收表十、安全监控系统工程验收负责人(签字)参加人(签字)年月日共页第24页煤矿建设工程安全设施竣工预验收表十、安全监控系统工程验收负责人(签字)参加人(签字)年月日共页第25页注:1、“验收项目“和”验收内容“栏按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、”验收结论“壹栏填写”合格“或”不合格“煤矿建设工程安全设施竣工预验收表十壹、安全检测系统工程验收负责人(签字)参加人(签字)年月日共页第26页煤矿建设工程安全设施竣工预验收表十壹、安全检测系统工程验收负责人(签字)参加人(签字)年月日共页第27页注:1、“验收项目“和”验收内容“栏按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、”验收结论“壹栏填写”合格“或”不合格“煤矿建设工程安全设施竣工预验收表十二、其它系统工程验收负责人(签字)参加人(签字)年月日共页第28页注:1、“验收项目“和”验收内容“栏按照《煤矿建设安全设施竣工验收标准》规定的内容填写;2、”验收结论“壹栏填写”合格“或”不合格“。

八月份流动红旗评比情况八月份在矿党政的正确领导下,经过各单位的共同努力,圆满地完成了矿井的各项生产、任务,顺利实现了安全生产八周年。
一、主要特点:1、原煤产量保持稳定。
八月份两个采煤工作面同时受断层影响,顶板管理和支护质量难度增大,但两个采煤队克服现场不利因素的影响、克服检修对生产任务的影响,合理穿插、紧密配合、精心组织,全月共完成原煤产量63.24万吨,继续保持了矿井的稳产高产水平。
2、掘进进尺计划完成较好。
掘进队在克服地质条件复杂、7304新上掘进头、B4320搬家移面和矿井检修等不利因素的影响,积极组织,全月共完成掘进进尺1668米,超出目标158米,并完成了7301外段切眼和三采西皮带上山岩巷头的竣工。
4、煤流系统控制好。
全月煤流系统对生产基本没有影响,尤其是皮带队在加大管理力度的同时,积极对设备进行检修、维护,从而确保了皮带正常运行,创出皮带运行地最好纪录;机电队、洗煤厂的事故控制也有了大幅度下降。
5、生产准备工作协调推进。
10302工作面安装基本完毕,下一步将转入生产调试阶段;3306工作面地撤除已接近尾声;其他各项生产准备工作在矿领导和各部门的精心组织协调下,也正在有条不紊的实施。
二、主要不足:1、工作面事故控制需进一步加强。
全月总体事故影响对生产影响较大。
总事故影响97.71小时,其中机电事故占了61.86小时,拉仓和其他事故占了24.51小时。
特别是综采二队全月事故较多,对生产组织造成了一定影响。
因此各单位必须进一步加强设备管理,平时就要做好设备维护和保养,不断提高设备的检修质量,在确保设备完好、正常运行的前提下去积极组织生产。
2、安全质量标准化发展不平衡。
矿井质量标准化总体水平出现滑坡趋势、各单位发展不平衡的矛盾仍然比较突出;工程质量、文明生产方面存在问题较多,如采煤工作面的状态控制、煤泥水治理,综掘工作面的成型控制、普掘的光爆质量仍存在较大差距;因此各单位应深化现场管理,加强过程控制,不断提高质量标准化水平。

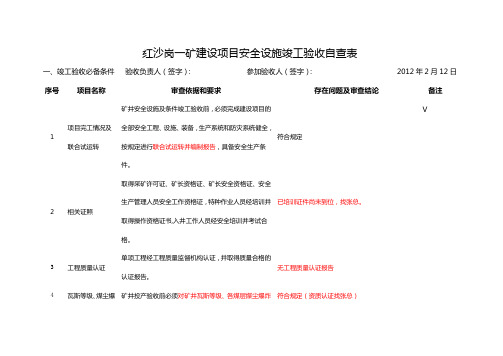

红沙岗一矿建设项目安全设施竣工验收自查表一、竣工验收必备条件验收负责人(签字):参加验收人(签字): 2012年2月12日序号项目名称审查依据和要求存在问题及审查结论备注1 项目完工情况及联合试运转矿井安全设施及条件竣工验收前,必须完成建设项目的全部安全工程、设施、装备,生产系统和防灾系统健全,按规定进行联合试运转并编制报告,具备安全生产条件。
符合规定V2 相关证照取得采矿许可证、矿长资格证、矿长安全资格证、安全生产管理人员安全工作资格证,特种作业人员经培训并取得操作资格证书,入井工作人员经安全培训并考试合格。
已培训证件尚未到位,找张总。
3 工程质量认证单项工程经工程质量监督机构认证,并取得质量合格的认证报告。
无工程质量认证报告4 瓦斯等级、煤尘爆炸性和自燃倾向性鉴定矿井投产验收前必须对矿井瓦斯等级、各煤层煤尘爆炸性和自燃倾向性做出鉴定。
符合规定(资质认证找张总)5 主要设备检测检验矿井主要提升机、主要扇风机、压风机、水泵和瓦斯抽放泵等主要电器和机械设备经有资质的部门检测检验,并出具检验合格报告。
符合规定(缺一台检修水泵未认证)6 安全验收评价报告委托有资质的安全评价机构做出安全验收评价报告。
符合规定(中诚信尚未出报告)王久龙负责红沙岗一矿建设项目安全设施竣工验收自查表二、开拓与开采验收负责人(签字):参加验收人(签字): 2012年2月12日序号项目名称审查依据和要求存在问题及审查结论备注1 开拓开拓方式、井筒的数目、功能及布置形式、大巷布置层位,保护煤柱留设、井底车场及硐室等必须符合批准的安全设施设计的要求。
符合规定2 采区巷道布置采区巷道布置、采区接替、首采工作面位置、工作面参数、采煤工艺、采区煤仓及溜煤眼的设置等符合批准的安全设施设计的要求。
一个采区内同一煤层不得布置2个(含2个)以上回采工作面和4个(含4个)以上掘进工作面同时作业。
符合规定(1116贯通后符合要求)3 安全出口矿井、水平、采区及工作面的安全出口必须符合《煤矿安全规程》的规定。
