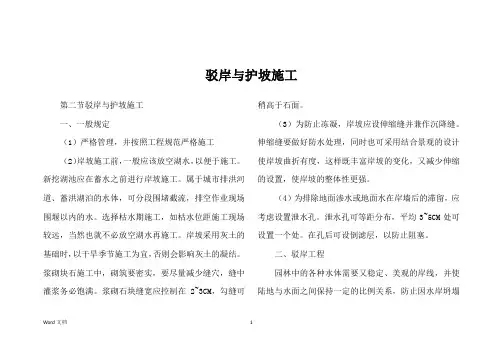

驳岸与护坡施工第二节驳岸与护坡施工一、一般规定(1)严格管理,并按照工程规范严格施工(2)岸坡施工前,一般应该放空湖水,以便于施工。
新挖湖池应在蓄水之前进行岸坡施工。
属于城市排洪河道、蓄洪湖泊的水体,可分段围堵截流,排空作业现场围堰以内的水。
选择枯水期施工,如枯水位距施工现场较远,当然也就不必放空湖水再施工。
岸坡采用灰土的基础时,以干旱季节施工为宜,否则会影响灰土的凝结。
浆砌块石施工中,砌筑要密实,要尽量减少缝穴,缝中灌浆务必饱满。
浆砌石块缝宽应控制在2~3CM,勾缝可稍高于石面。
(3)为防止冻凝,岸坡应设伸缩缝并兼作沉降缝。
伸缩缝要做好防水处理,同时也可采用结合景观的设计使岸坡曲折有度,这样既丰富岸坡的变化,又减少伸缩的设置,使岸坡的整体性更强。
(4)为排除地面渗水或地面水在岸墙后的滞留,应考虑设置泄水孔。
泄水孔可等距分布,平均3~5CM处可设置一个处。
在孔后可设倒滤层,以防止阻塞。
二、驳岸工程园林中的各种水体需要又稳定、美观的岸线,并使陆地与水面之间保持一定的比例关系,防止因水岸坍塌Word文档 1而影响水体,因而在水体的边缘修筑驳岸或进行护坡处理。
驳岸是一面临水的挡土墙,是支持陆地和防止岸壁坍塌的水工构筑物。
驳岸用来维系陆地与水面的界限,使其保持一定的比例关系。
驳岸是正面临水的挡土墙,用来支撑墙后的陆地土壤。
如果水际边缘不做驳岸处理,就很容易因为水的浮托,冻胀或风浪淘刷而使岸壁坍塌,导致陆地后退,岸线变形,影像园林景观。
驳岸能保证水体岸坡不受冲刷。
通常水体岸坡受冲刷的程度取决于水面的大小,水位高低。
风速及岸土的密实程度等。
当这些因素达到一定程度时,如水体岸坡不做工程处理,岸坡将失去稳定,而造成破坏。
因而,要沿岸线设计驳岸以保证水体坡岸不受冲刷。
驳岸还可以强化岸线的景观层次。
驳岸除支撑和防冲刷作用之外,还可以通过不同的形式处理,增加驳岸的变化,丰富水景的立面层次,增强景观的艺术效果。
1、驳岸的造型按照驳岸的造型形式可将驳岸分为规则式驳岸、自然式驳岸和混合式驳岸。

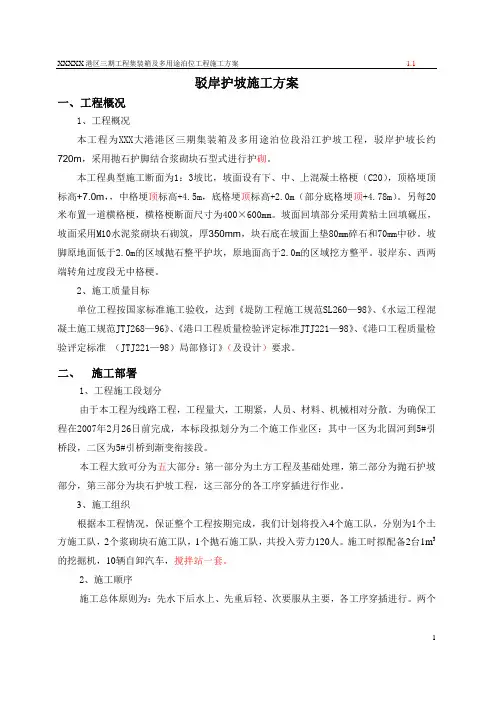

驳岸护坡施工方案一、工程概况1、工程概况本工程为XXX大港港区三期集装箱及多用途泊位段沿江护坡工程,驳岸护坡长约720m,采用抛石护脚结合浆砌块石型式进行护砌。
本工程典型施工断面为1:3坡比,坡面设有下、中、上混凝土格梗(C20),顶格埂顶标高+7.0m,,中格埂顶标高+4.5m,底格埂顶标高+2.0m(部分底格埂顶+4.78m)。
另每20米布置一道横格梗,横格梗断面尺寸为400×600mm。
坡面回填部分采用黄粘土回填碾压,坡面采用M10水泥浆砌块石砌筑,厚350mm,块石底在坡面上垫80mm碎石和70mm中砂。
坡脚原地面低于2.0m的区域抛石整平护坎,原地面高于2.0m的区域挖方整平。
驳岸东、西两端转角过度段无中格梗。
2、施工质量目标单位工程按国家标准施工验收,达到《堤防工程施工规范SL260—98》、《水运工程混凝土施工规范JTJ268—96》、《港口工程质量检验评定标准JTJ221—98》、《港口工程质量检验评定标准 (JTJ221—98)局部修订》(及设计)要求。
二、施工部署1、工程施工段划分由于本工程为线路工程,工程量大,工期紧,人员、材料、机械相对分散。
为确保工程在2007年2月26日前完成,本标段拟划分为二个施工作业区:其中一区为北固河到5#引桥段,二区为5#引桥到渐变衔接段。
本工程大致可分为五大部分:第一部分为土方工程及基础处理,第二部分为抛石护坡部分,第三部分为块石护坡工程,这三部分的各工序穿插进行作业。
3、施工组织根据本工程情况,保证整个工程按期完成,我们计划将投入4个施工队,分别为1个土方施工队,2个浆砌块石施工队,1个抛石施工队,共投入劳力120人。
施工时拟配备2台1m3的挖掘机,10辆自卸汽车,搅拌站一套。
2、施工顺序施工总体原则为:先水下后水上、先重后轻、次要服从主要,各工序穿插进行。
两个作业区平行施工,施工总流程如下:每个工作面分别形成流水作业,施工工艺流程图详见下图。

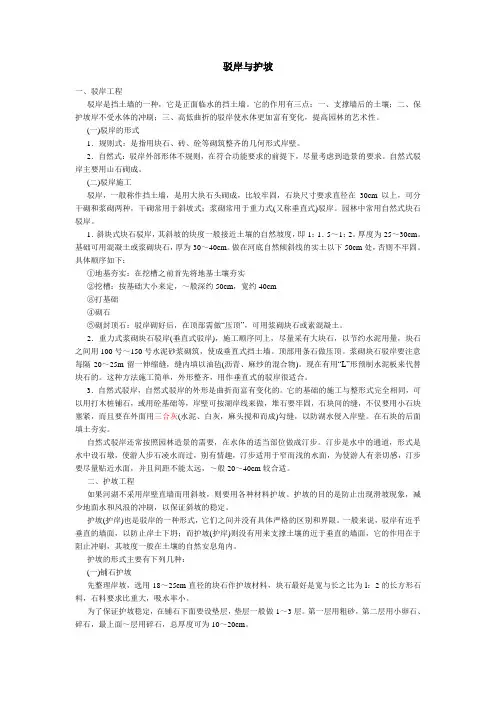

驳岸与护坡一、驳岸工程驳岸是挡土墙的一种,它是正面临水的挡土墙。
它的作用有三点:一、支撑墙后的土壤;二、保护坡岸不受水体的冲刷;三、高低曲折的驳岸使水体更加富有变化,提高园林的艺术性。
(一)驳岸的形式1.规则式:是指用块石、砖、砼等砌筑整齐的几何形式岸壁。
2.自然式:驳岸外部形体不规则,在符合功能要求的前提下,尽量考虑到造景的要求。
自然式驳岸主要用山石砌成。
(二)驳岸施工驳岸,一般称作挡土墙,是用大块石头砌成,比较牢固,石块尺寸要求直径在30cm以上,可分干砌和浆砌两种,干砌常用于斜坡式;浆砌常用于重力式(又称垂直式)驳岸。
园林中常用自然式块石驳岸。
1.斜块式块石驳岸,其斜坡的块度一般接近土壤的自然坡度,即1:1.5~1:2。
厚度为25~30cm。
基础可用混凝土或浆砌块石,厚为30~40cm。
做在河底自然倾斜线的实土以下50cm处,否则不牢固。
具体顺序如下:①地基夯实:在挖槽之前首先将地基土壤夯实②挖槽:按基础大小来定,~般深约50cm,宽约40cm⑧打基础④砌石⑤砌封顶石:驳岸砌好后,在顶部需做“压顶”,可用浆砌块石或素混凝土。
2.重力式浆砌块石驳岸(垂直式驳岸),施工顺序同上,尽量采有大块石,以节约水泥用量,块石之间用100号~150号水泥砂浆砌筑,使成垂直式挡土墙。
顶部用条石做压顶。
浆砌块石驳岸要注意每隔20~25m留一伸缩缝,缝内填以油毡(沥青、麻纱的混合物)。
现在有用“L”形预制水泥板来代替块石的。
这种方法施工简单,外形整齐,用作垂直式的驳岸很适合。
3.自然式驳岸,自然式驳岸的外形是曲折而富有变化的。
它的基础的施工与整形式完全相同,可以用打木桩铺石,或用砼基础等,岸壁可按湖岸线来做,堆石要牢固,石块间的缝,不仅要用小石块塞紧,而且要在外面用三合灰(水泥、白灰,麻头搅和而成)勾缝,以防湖水侵入岸壁。
在石块的后面填土夯实。
自然式驳岸还常按照园林造景的需要,在水体的适当部位做成汀步。
汀步是水中的通道,形式是水中设石墩,使游人步石凌水而过,别有情趣,汀步适用于窄而浅的水面,为使游人有亲切感,汀步要尽量贴近水面,并且间距不能太远,~般20~40cm较合适。
