安装与土建单位的施工协调配合措施
- 格式:docx
- 大小:13.91 KB
- 文档页数:2

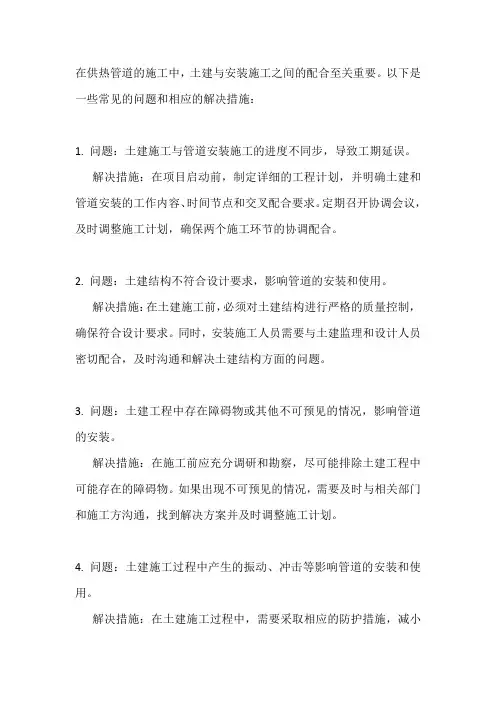

在供热管道的施工中,土建与安装施工之间的配合至关重要。
以下是一些常见的问题和相应的解决措施:
1. 问题:土建施工与管道安装施工的进度不同步,导致工期延误。
解决措施:在项目启动前,制定详细的工程计划,并明确土建和管道安装的工作内容、时间节点和交叉配合要求。
定期召开协调会议,及时调整施工计划,确保两个施工环节的协调配合。
2. 问题:土建结构不符合设计要求,影响管道的安装和使用。
解决措施:在土建施工前,必须对土建结构进行严格的质量控制,确保符合设计要求。
同时,安装施工人员需要与土建监理和设计人员密切配合,及时沟通和解决土建结构方面的问题。
3. 问题:土建工程中存在障碍物或其他不可预见的情况,影响管道的安装。
解决措施:在施工前应充分调研和勘察,尽可能排除土建工程中可能存在的障碍物。
如果出现不可预见的情况,需要及时与相关部门和施工方沟通,找到解决方案并及时调整施工计划。
4. 问题:土建施工过程中产生的振动、冲击等影响管道的安装和使用。
解决措施:在土建施工过程中,需要采取相应的防护措施,减小
对周边管道设施的影响。
同时,安装施工人员也要加强对接触土建结构的管道部分的保护,以防止损坏和影响使用寿命。
通过加强沟通协调、严格质量控制、预防为主等措施,可以有效解决土建与供热管道安装施工配合中可能出现的问题,确保施工进度和工程质量。

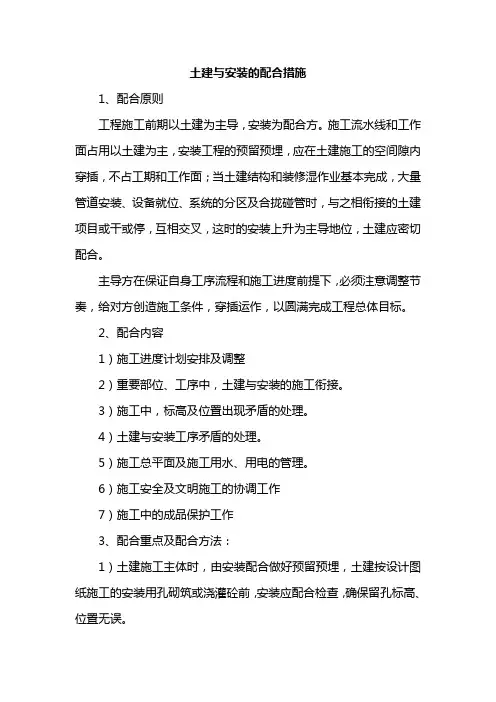

土建与安装的配合措施1、配合原则工程施工前期以土建为主导,安装为配合方。
施工流水线和工作面占用以土建为主,安装工程的预留预埋,应在土建施工的空间隙内穿插,不占工期和工作面;当土建结构和装修湿作业基本完成,大量管道安装、设备就位、系统的分区及合拢碰管时,与之相衔接的土建项目或干或停,互相交叉,这时的安装上升为主导地位,土建应密切配合。
主导方在保证自身工序流程和施工进度前提下,必须注意调整节奏,给对方创造施工条件,穿插运作,以圆满完成工程总体目标。
2、配合内容1)施工进度计划安排及调整2)重要部位、工序中,土建与安装的施工衔接。
3)施工中,标高及位置出现矛盾的处理。
4)土建与安装工序矛盾的处理。
5)施工总平面及施工用水、用电的管理。
6)施工安全及文明施工的协调工作7)施工中的成品保护工作3、配合重点及配合方法:1)土建施工主体时,由安装配合做好预留预埋,土建按设计图纸施工的安装用孔砌筑或浇灌砼前,安装应配合检查,确保留孔标高、位置无误。
2)因设计或施工变更,须在墙、板上开槽打洞的,安装应与土建协调。
若影响到结构强度应有补强措施,并经监理和设计单位认可后,方可实施。
3)土建应按安装进度需要及时浇筑设备基础,并办理基础交接手续。
4)污水处理工艺中,一般采用重力流处理工艺,标高轴线控制至关重要。
土建安装应从图纸会审开始,便要密切配合,互相核对设计标高能否满足工艺要求。
土建在建筑标高、轴线划定后,应将基准标高和轴线提供安装,以便安装进行施工控制。
5)安装埋管、埋件工作应随土建钢筋工程进行,一般情况在钢筋工程完工后一天内完成安装预留预埋。
以便及时给砼浇灌提供条件。
6)施工配合程序上,安装工作原则上在池子灌水试验后进行,其中氧化沟上的转刷机安装可在池体抹面后进行,终沉池的刮泥机及溢流堰、板在抹面后安装,池底找坡可在刮泥机安装后利用刮板移动配合找坡,以保证刮板与池底坡度一致。
7)搭设的脚手架尽量提供安装共同使用,以减少重复搭设。

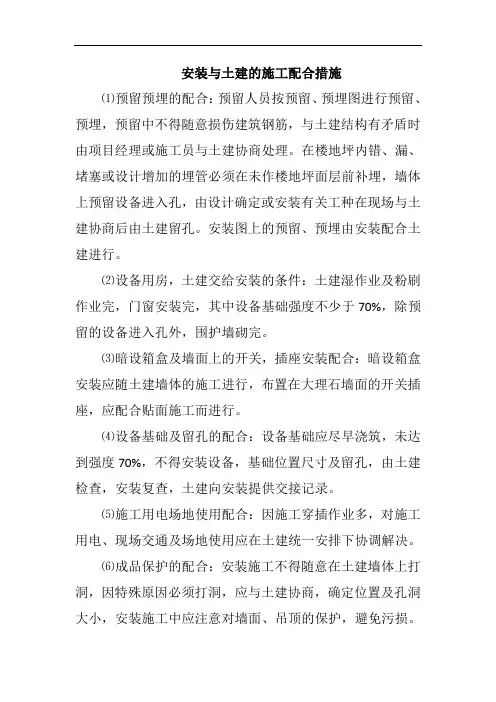

安装与土建的施工配合措施
⑴预留预埋的配合:预留人员按预留、预埋图进行预留、预埋,预留中不得随意损伤建筑钢筋,与土建结构有矛盾时由项目经理或施工员与土建协商处理。
在楼地坪内错、漏、堵塞或设计增加的埋管必须在未作楼地坪面层前补埋,墙体上预留设备进入孔,由设计确定或安装有关工种在现场与土建协商后由土建留孔。
安装图上的预留、预埋由安装配合土建进行。
⑵设备用房,土建交给安装的条件:土建湿作业及粉刷作业完,门窗安装完,其中设备基础强度不少于70%,除预留的设备进入孔外,围护墙砌完。
⑶暗设箱盒及墙面上的开关,插座安装配合:暗设箱盒安装应随土建墙体的施工进行,布置在大理石墙面的开关插座,应配合贴面施工而进行。
⑷设备基础及留孔的配合:设备基础应尽早浇筑,未达到强度70%,不得安装设备,基础位置尺寸及留孔,由土建检查,安装复查,土建向安装提供交接记录。
⑸施工用电场地使用配合:因施工穿插作业多,对施工用电、现场交通及场地使用应在土建统一安排下协调解决。
⑹成品保护的配合:安装施工不得随意在土建墙体上打洞,因特殊原因必须打洞,应与土建协商,确定位置及孔洞大小,安装施工中应注意对墙面、吊顶的保护,避免污损。

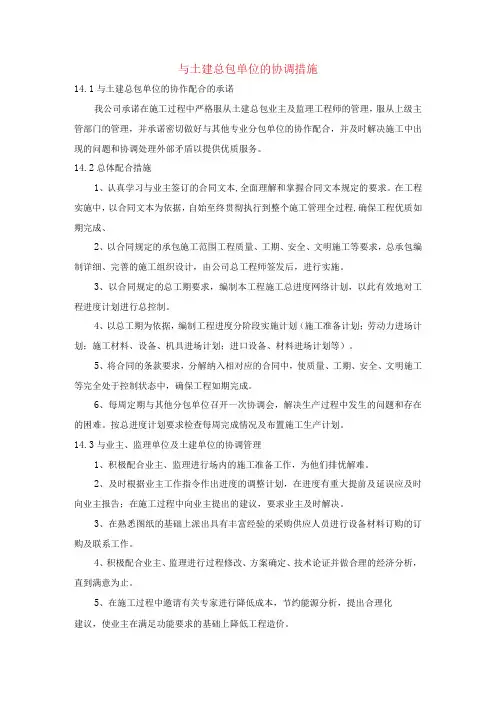

与土建总包单位的协调措施14.1与土建总包单位的协作配合的承诺我公司承诺在施工过程中严格服从土建总包业主及监理工程师的管理,服从上级主管部门的管理,并承诺密切做好与其他专业分包单位的协作配合,并及时解决施工中出现的问题和协调处理外部矛盾以提供优质服务。
14.2总体配合措施1、认真学习与业主签订的合同文本,全面理解和掌握合同文本规定的要求。
在工程实施中,以合同文本为依据,自始至终贯彻执行到整个施工管理全过程,确保工程优质如期完成、2、以合同规定的承包施工范围工程质量、工期、安全、文明施工等要求,总承包编制详细、完善的施工组织设计,由公司总工程师签发后,进行实施。
3、以合同规定的总工期要求,编制本工程施工总进度网络计划,以此有效地对工程进度计划进行总控制。
4、以总工期为依据,编制工程进度分阶段实施计划(施工准备计划;劳动力进场计划;施工材料、设备、机具进场计划;进口设备、材料进场计划等)。
5、将合同的条款要求,分解纳入相对应的合同中,使质量、工期、安全、文明施工等完全处于控制状态中,确保工程如期完成。
6、每周定期与其他分包单位召开一次协调会,解决生产过程中发生的问题和存在的困难。
按总进度计划要求检查每周完成情况及布置施工生产计划。
14.3与业主、监理单位及土建单位的协调管理1、积极配合业主、监理进行场内的施工准备工作,为他们排忧解难。
2、及时根据业主工作指令作出进度的调整计划,在进度有重大提前及延误应及时向业主报告;在施工过程中向业主提出的建议,要求业主及时解决。
3、在熟悉图纸的基础上派出具有丰富经验的采购供应人员进行设备材料订购的订购及联系工作。
4、积极配合业主、监理进行过程修改、方案确定、技术论证并做合理的经济分析,直到满意为止。
5、在施工过程中邀请有关专家进行降低成本,节约能源分析,提出合理化建议,使业主在满足功能要求的基础上降低工程造价。
6、如果业主要求增加工作量,我公司将积极组织劳动力进场并实行加班、加点工作,确保工程按期竣工。
安装工程与土建、装修工程之间施工协调配合措施1、施工协调配合总要求(1)要做好各类管线的预留预埋工作。
(2)阀门、管件等在施工前要进行必要的检验和试验,确保无渗漏、无次品。
(3)弱电系统综合布线,系统调试复杂,要予以高度重视,同时弱电系统应和当地行政主管部门多联系,要密切配合,精心施工。
(4)消防专业施工质量要求高,要和装修紧密配合,做到美观、整齐。
同时消防系统自动化程度高,要认真做好调试工作。
2、工序配合协调措施(1)把好图纸会审关。
安装各专业技术人员必须认真熟悉图纸,逐个复核预留预埋构件和孔洞的位置、尺寸,并以书面文件的形式提交土建专业核对,尽可能减少差错和返工。
(2)做好技术交底。
由各专业技术人员对施工班组进行,对施工方法,技术要求,计划安排均交待清楚,并存交底记录。
(3)及时配合预留预埋。
按照土建的施工进度提前做好预留埋的预制工作,在土建施工的同时或在土建提出的期限内完成预留预埋工作。
(4)保证预留预埋工作的高质量。
依据土建提供的基准线确定其位置,并采取焊接等加固方法可靠固定,还须采取措施防止堵塞,在浇注混凝土时派专人在现场检查,防止在土建施工中被损坏和移动。
(5)预留预埋在浇注混凝土之前,安装和土建技术负责人一起检查、复核。
填写工序交接单,并经甲方有关人员复验无误后方可浇注混凝土。
(6)在土建拆模后,及时检查预埋件的位置是否正确,并清理干净,发现问题需及时采取救措施,避免大量剔凿和截断钢筋。
(7)加强与土建、装饰工程的现场联系,有关技术质量、交叉施工等事项以工作联系单的形式及时通知各方;中间交接的工序和项目要及时办理中间交接记录。
(8)安装工程与装饰工程配合施工的主要有灯具、开关、插座等器件的安装,以上器件在到货以后提前取得样品的准确尺寸和安装的准确位置,以书面形式提交装饰单位,以便留孔。
(9)灯具安装应在土建油漆、喷浆后进行,工序排不开时,需在安装完毕的灯具外部包纸保护。
3、安装各工种之间的配合系统措施(1)通风工程与管道、电气、弱电配合。
住宅楼施工安装工程与土建工程配合施工措施一、土建基础及主体工程施工阶段的安装配合施工措施(一)、给水排水及通风工程配合施工措施1、施工预留、预埋应严格照本专业的图纸要求并同时符合建筑、结构等专业图纸的要求进行。
2、现浇钢筋混凝土中埋设的套管位置应与设计图纸中的位置相符。
3、现浇钢筋混凝土埋设的套管,在安装时与周围的钢筋连接牢固,以免混凝土浇灌振捣时引起偏位。
4、现浇钢筋混凝土中埋设的套管,在安装就位后,采用聚苯乙烯泡沫塑料(阻燃型)将套管内填满,以防混凝土灌入引起套管堵塞。
5、现浇钢筋混凝土中埋设的套管,当其一端或两端在现浇钢筋混凝土模板内侧时,在套管端口所对应的模板内侧处涂刷一块红色油漆标记,以便模板拆除后能够找到套管。
6、现浇钢筋混凝土中埋设的预埋铁及其它预埋件照设计要求选用、制作和预埋固定。
并在其安设处对应的现浇钢筋混凝土模板内侧涂刷一块红色油漆标记,以便模板拆除后,能够找到。
7、在套管、预埋铁及其它预埋安装后、混凝土浇灌前,班长、工长、质监员均按照图纸逐一核对规格、型号和埋设位置是否正确。
在核对无误后,填写隐蔽验收资料交业主委托的监理工程师等有关人员现场核对签字。
8、管道穿楼板的孔洞,采用钢管作孔模,孔模使用前将其外表的脏物清扫掉,以免被浇的混凝土沾上,引起楼板夹渣,从而造成投入使用后沿楼板渣处出现渗漏。
孔模照设计图中位置安装,然后在孔模两边各用一根d6的圆钢作箍筋将其卡住,以免浇灌混凝土时移位。
在楼板混凝土初凝后慢慢旋转取出孔模。
9、建施图和结施图中为本专业预留的孔洞、套管,在混凝土浇灌前会同土建施工人员相互照本专业图复核、校对。
10、混凝土浇灌时,安装人员坚守在套管和预埋铁及其它预埋件旁,以便能迅速处理和解决因混凝土浇灌和振捣可能引起的位移等问题。
11、建筑模板拆除后,及时将套管、预埋铁及其它预埋件找出,并将套管内的填塞物取出。
(二)、电气工程配合施工措施1、主体及基础防雷与接地装置配合施工措施(1)配合土建作好电缆穿墙的预埋件,以及电气竖井的预埋电缆支架。
土建与安装的施工协调配合措施1.深入了解设计文件:土建和安装施工方在开工前要深入了解项目的设计文件,包括施工图纸、技术规范等,确保双方对蓝图有清晰的理解。
2.制定合理的施工计划:土建和安装施工方需共同制定合理的施工进度计划,并进行周密的协调与配合。
必要时,可以在项目进展中进行适时的调整。
3.建立施工现场联络员制度:在项目施工现场设立联络员,负责协调土建和安装施工方之间的沟通与协作。
联络员负责双方的信息传递、协调施工节点等重要事项。
4.开展协调会议:定期召开土建与安装双方的协调会议,交流工作进展、问题和挑战等。
会议上可以确立共同的工程目标和原则,解决施工过程中的矛盾和冲突。
5.共享资源与设备:土建和安装施工方可以协商共享一些设备和资源,如场地、施工机械等,以减少重复投资和资源浪费。
共享资源既能提高施工效率,又节约成本。
6.排定合理的施工顺序:土建和安装施工方需按照一定的顺序进行施工,避免互相干扰和妨碍。
比如,在土建施工完成前,安装施工方应等待,以免影响土建的进度。
7.加强协作和沟通:土建和安装施工方要加强沟通和协作,实现信息共享和互通有无。
在施工过程中,可以通过现场例会、常驻监理等方式,加强协调与指导。
8.确定交接标准和程序:土建和安装施工方在各自施工完成后,要进行交接,明确交接标准和程序。
交接时要进行验收,确保施工工程达到质量要求,并做好相关交底。
9.建立健全的问题解决机制:在合作过程中,难免会遇到各种问题和纠纷。
土建和安装施工方要建立健全的问题解决机制,及时处理和解决各类问题,以确保施工工程顺利进行。
10.加强监督和检查:在整个施工过程中,项目管理人员要加强监督和检查,及时发现问题并做出处理。
同时,也要对土建和安装施工方的配合情况进行评估,对表现良好的进行表彰和奖励。
综上所述,土建与安装的施工协调配合措施包括深入了解设计文件、制定合理的施工计划、建立施工现场联络员制度、开展协调会议、共享资源与设备、排定合理的施工顺序、加强协作和沟通、确定交接标准和程序、建立健全的问题解决机制以及加强监督和检查。
配合施工协调措施一、施工协调措施1、工程中所含的安装工程由我公司专业安装队负责施工,内部协调很便利,在与其装饰和安装工程的配合中,我们将从技术、施工、进度、场地、机械等方面予以积极配合,服从为建设单位及监理部门的协调和管理,积极配合施工。
2、工程开工前,会同建设单位、设计、监理单位,由土建、安装及装饰各专业人员参加的全面图纸会审,根据建设单位总的要求,进行各专业的交底。
使各专业施工人员在施工穿插中明确各自的要求和承担的义务,提出施工过程中可能出现的问题困难,为以后顺利施工打下基础。
3、制定总的网络计划,及时为安装、装饰施工提供工作面,并制订相应的配合计划,提高现场机械设备的利用率,其他物资和脚手架、场地在不影响总体工程进度的前提下,经建设单位同意,予以积极配合。
4、施工过程中,安排专人进行协调各专业、工种的施工,对发生的设计变更通知及时下发各有关部门实施,掌握工程动态的变化,防止失控。
5、装饰、安装设计中标识的埋件、留洞,土建积极配合施工。
6、本工程装饰、安装为配合施工,为确保省优目标的实现,将积极配合其他施工单位做好成口保护工作,以达到提高质量,提前交付的目的。
7、安装设计中所标识的预埋件、预留洞等内容,土建将免费提供服务,及时为各专业提供详图。
8、提前安排劳动力和施工现场,为安装提供必要的生产、生活场地,并在主体结构和施工过程中,确保安装在现场路线进出畅通无阻。
9、合理安排工序,根据网络计划及总要求,及早为安装提供作业面。
10、主体结构施工中,安装等专业与土建关系最密切,及时按工序要求穿插进行。
预留洞、预埋件要保证牢固、准确,并经常予以核对,避免出现差错和遗漏。
各专业之间要加强衔接与配合,协调并进,以促进施工进度。
二、工期保证措施要保证工期就必须做好进度的控制,进度控制的主要方法是计划、控制和协调。
进度控制所采取的措施主要有组织措施、技术措施、合同措施、经济措施和管理措施等,充分发挥机械化联合作业的优势确保按期完工。

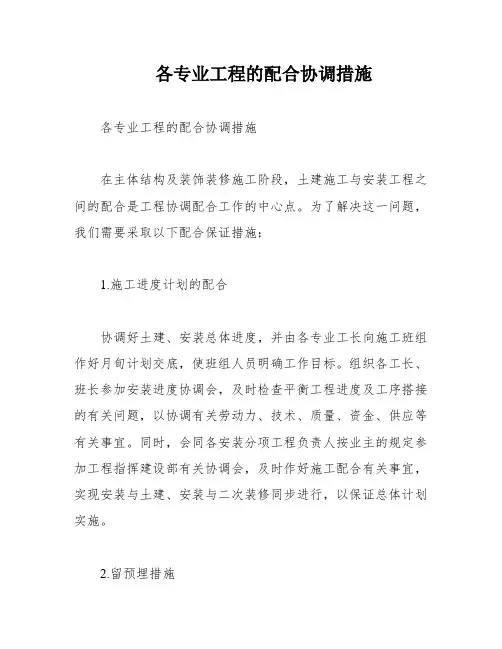

各专业工程的配合协调措施各专业工程的配合协调措施在主体结构及装饰装修施工阶段,土建施工与安装工程之间的配合是工程协调配合工作的中心点。
为了解决这一问题,我们需要采取以下配合保证措施:1.施工进度计划的配合协调好土建、安装总体进度,并由各专业工长向施工班组作好月旬计划交底,使班组人员明确工作目标。
组织各工长、班长参加安装进度协调会,及时检查平衡工程进度及工序搭接的有关问题,以协调有关劳动力、技术、质量、资金、供应等有关事宜。
同时,会同各安装分项工程负责人按业主的规定参加工程指挥建设部有关协调会,及时作好施工配合有关事宜,实现安装与土建、安装与二次装修同步进行,以保证总体计划实施。
2.留预埋措施为保证预留预埋质量,分区组成综合预留预埋组,负责工程全部预留预埋工作。
预留预埋必须弄清楚建筑轴线和标高,由各专业工长绘制预留预埋图,以保证预留预埋作到不漏不错,同时作好预埋件加工准备和预留预埋技术交底及质量、进度检查。
为防止预埋管堵塞,应确定专人巡护。
加强预留预埋工作管理,指定专人组织和管理预埋工作,保证埋管、埋铁和预留孔洞的准确性。
严禁在墙、柱、板上随意开孔打洞,若因设计变更增加等原因必须打洞,要征得设计单位和监理同意,且要落实补强措施。
隐蔽工程完工后,及时会同甲方工程监理和质监站检查验收。
3.设备及安装成品保护措施设备保护是非常重要的。
设备一般在安装前一周内运送现场,并作开箱检查,安装后试车前设专人巡护。
消防箱安装后将箱门、附件拆下送库保管,交工前再安装复原。
配电柜、箱安装后包扎塑料薄膜保护,柜箱钥匙交专人保管。
电缆托盘安装后若有土建湿作业,应用塑料薄膜包扎、保护。
在安装施工过程中,需要采取临时封堵措施来处理给排水、卫生器具、强弱电管等设备,同时对灯具、探头、广播扬声器、摄像头等设备进行再调试或交工前的安装。
已安装好的管道、电气线路、风管、设备也需要采取必要的防表面污染措施。
现场应组织成品保护小组,对安装成品、半成品、设备等进行巡护。
与土建总包单位的配合措施
在工程施工中必然会与土建总包单位配合,为此,我公司拟采取以下配合措施:
一、服从施工协调
(一)积极参加土建单位的各种会议(计划会、工程协调会、技术专题会等),并在会前作好充分的准备工作,以便在会中向土建单位讨论施工过程中的情况和问题,使土建单位能充分协调,解决问题。
(二)在与土建单位的各类业务联系和通报中,除必须的口头通知外,以业务联系单、备忘录等书面形式进行联系。
(三)施工中如遇到重大问题,除立即向业主和监理通报外,还必须及时向土建单位进行通报,以便各方共同解决和处理。
(四)对施工中土建单位提供的各种施工设施(脚手架、机械装置、贮存仓库等)给予保护和维护,如有损坏,除向土建单位报告外,还应给予赔偿。
二、具体配合措施
(一)某些结构施工的实际相关尺寸及预埋位置不一致时应以书面形式由土建单位通知我公司。
我公司根据实际情况与有关质检部门、业主、监理方共同协商解决。
(二)配合向建筑师,业主及土建单位之技术交底,与其它分项工程之间的协商。
(三)土建进行墙身批荡时,安装派专人监护,以免土建批荡时砂浆堵塞线管、线盒。
(四)对于设计修改或变更的孔洞,采用开洞、开槽的申报管理制度。
加强管理、检查,督促有关土建施工人员及时对这些孔洞进行修整、封堵,保证满足验收的要求。
(五)如土建单位提供施工用水、用电接口需要,水电的距离最远不要超过50m, 并进行统筹安排管理;我公司按实际用水、电量交纳费用。
(六)施工过程遇到与土建设计相冲突,或与土建施工有矛盾时,要及时通知有关设计师与施工队,尽快解决问题。

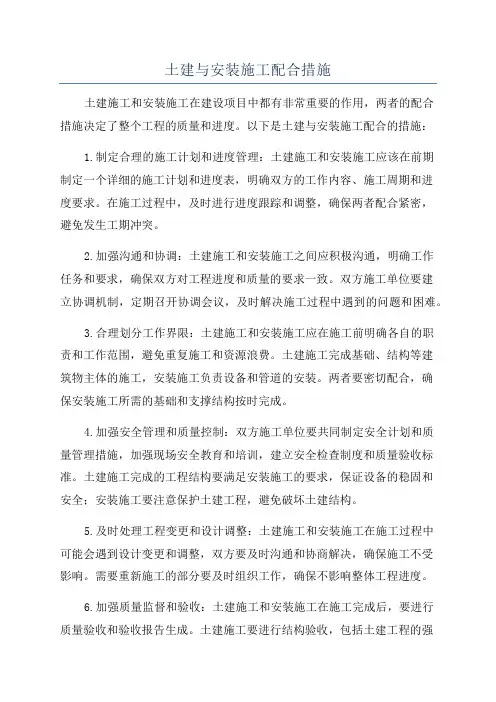

土建与安装施工配合措施土建施工和安装施工在建设项目中都有非常重要的作用,两者的配合措施决定了整个工程的质量和进度。
以下是土建与安装施工配合的措施:1.制定合理的施工计划和进度管理:土建施工和安装施工应该在前期制定一个详细的施工计划和进度表,明确双方的工作内容、施工周期和进度要求。
在施工过程中,及时进行进度跟踪和调整,确保两者配合紧密,避免发生工期冲突。
2.加强沟通和协调:土建施工和安装施工之间应积极沟通,明确工作任务和要求,确保双方对工程进度和质量的要求一致。
双方施工单位要建立协调机制,定期召开协调会议,及时解决施工过程中遇到的问题和困难。
3.合理划分工作界限:土建施工和安装施工应在施工前明确各自的职责和工作范围,避免重复施工和资源浪费。
土建施工完成基础、结构等建筑物主体的施工,安装施工负责设备和管道的安装。
两者要密切配合,确保安装施工所需的基础和支撑结构按时完成。
4.加强安全管理和质量控制:双方施工单位要共同制定安全计划和质量管理措施,加强现场安全教育和培训,建立安全检查制度和质量验收标准。
土建施工完成的工程结构要满足安装施工的要求,保证设备的稳固和安全;安装施工要注意保护土建工程,避免破坏土建结构。
5.及时处理工程变更和设计调整:土建施工和安装施工在施工过程中可能会遇到设计变更和调整,双方要及时沟通和协商解决,确保施工不受影响。
需要重新施工的部分要及时组织工作,确保不影响整体工程进度。
6.加强质量监督和验收:土建施工和安装施工在施工完成后,要进行质量验收和验收报告生成。
土建施工要进行结构验收,包括土建工程的强度和稳定性等;安装施工要进行设备功能和安全性的验收。
双方施工单位要相互配合,提供必要的材料和检测设备,确保验收工作的顺利进行。
7.建立施工档案和技术资料交接:土建施工和安装施工完成后,要建立完整的施工档案和技术资料,包括设计图纸、验收报告、施工记录等。
双方施工单位要按照要求进行交接,确保施工资料的完整性和准确性,便于后期运维管理和工程质量评估。
与土建等单位的协调配合措施
1.与土建等单位的协调应遵守平等互利,对工程有利的原则。
一切为业主着想,一切为工程提供便利条件。
2.在结构阶段重点要做到安装预留预埋工作,在深入理解施工图纸的基础上及时以书面形式提供预留孔洞尺寸、位置,并积极安排施工人员进行预埋工作。
预埋件穿过防水层时,预埋前主动与土建单位技术人员协商,拿出预埋方案,以保持土建防水层完好。
3.在土建楼面作业时重点落实其标高、装饰尺寸,设备配件考虑好其运输吊装通道,并及时组织就位安装,绝不使工程造成返工、拆除,保护好土建产品。
4.在土建墙面上配合施工时,采用机械开槽设备,使其开槽规范,在结构和碎墙开洞时采用专用电动开孔机,做到定位准确,开孔规范,决不乱砸乱打,野蛮施工。
5.在地下车库、设备机房等无吊顶的区域,对已安装完毕的灯具等末端设备在系统调试之前作好保护层,以免土建单位在拆脚手架等工作时遭到污染和破坏。
土建配合安装的措施在建筑工程中,土建是指建筑物的基础结构,而安装则是指安装各种设施和设备的过程。
在土建工程和安装工程中,两者之间的配合是至关重要的。
本文将讨论土建与安装的配合措施,以确保建筑工程的顺利进行。
1. 确定施工顺序和进度计划首先,在进行土建和安装工程之前,需要制定一个明确的施工顺序和进度计划。
这将有助于土建和安装工作的协调进行,避免发生冲突和延误。
施工方应在开始施工前与土建方进行详细的讨论和计划,确定各项工作的先后顺序,并制定合理的时间表。
2. 加强沟通和协作沟通和协作是土建和安装工作之间顺利配合的关键。
为了确保土建工程与安装工程之间的衔接顺畅,相关方面应加强沟通和协作。
定期召开工程例会,详细讨论土建和安装工作的进展情况,及时发现和解决问题,以确保各项工作的协调进行。
3. 预留合适的孔洞和走线槽土建阶段应预留合适的孔洞和走线槽,以方便后续的安装工作。
孔洞和走线槽的位置和尺寸应事先确定,并在施工过程中保持良好的质量控制。
这样可以避免在安装阶段需要进行额外的拆迁和重建工作,节省时间和资源。
4. 提前准备好工艺和材料在土建工程和安装工程之间的过渡阶段,施工方应提前准备好所需的工艺和材料。
这包括但不限于配管、电线、设备等。
及时的物资储备可以确保土建和安装工作的连贯性,避免因材料不足而造成工期延误。
5. 统一质量标准和验收标准土建工程和安装工程的质量要求是相互关联的,为了确保工程的质量,需要统一质量标准和验收标准。
这就要求施工方和土建方在进行工作时要遵循同一标准,保持一致的工艺和质量要求。
在施工完成后,进行联合验收,确保土建和安装工作的质量达到要求。
6. 定期检查和维护土建和安装工程的配合不仅限于施工阶段,还需要在工程竣工后进行定期检查和维护。
定期检查可以及时发现和解决潜在问题,维护工作可以延长工程的使用寿命。
同时,相关方面应建立健全的维护制度,确保土建和安装的有效配合。
以上是土建配合安装的措施的一些要点,通过合理的施工顺序和进度计划、加强沟通和协作、预留合适的孔洞和走线槽、提前准备好工艺和材料、统一质量标准和验收标准以及定期检查和维护,可以确保土建和安装工作之间的顺利配合,提高工程的质量和效率。
与土建的协调配合措施土建工程是建设项目中的重要一环,与其他工程专业的协调配合至关重要。
为了实现土建工程与其他专业工程的顺利推进,以下是一些协调配合措施:1、成立项目协调组:建立一个跨专业的项目协调组,由各专业的代表组成,负责项目各专业之间的沟通和协调,及时解决工程中出现的问题。
2、制定协调计划:在项目启动阶段,制定一个详细的协调计划,明确各专业的工作内容、工作时间和工作要求,确保各专业工程的顺利推进。
3、优化施工顺序:在工程施工过程中,土建工程与其他专业的施工顺序需要进行科学合理的安排。
根据施工的先后关系和依赖关系,合理确定各工种的施工时间和施工顺序,避免因为施工冲突而导致进度延误。
4、加强沟通协调:各专业之间需要加强沟通,进行及时的信息交流和共享,解决工程中出现的问题和难题。
定期召开专业工程的协调会议,沟通各专业的需求和问题,寻求解决办法。
5、设立交叉验收点:在土建工程与其他专业工程的交叉作业区域,设立交叉验收点。
在交叉作业完成后,各专业的工程代表进行现场交叉验收,确保各项工程的质量和安全,及时发现并解决问题。
6、加强技术交流:各专业之间需要加强技术交流,了解其他专业的工程要求和施工流程。
通过互相学习和借鉴,提高工程施工的效率和质量。
7、培养跨专业的人才:为了更好地实现土建工程与其他专业工程的协调配合,需要培养具备跨专业技能和综合素质的人才。
培养具备跨专业视野和协调能力的项目经理和工程师,能够有效地协调各专业工程的推进。
8、建立沟通平台:建立一个专业工程协调的沟通平台,利用现代信息技术手段,实现在线沟通和协同办公。
通过该平台,各专业之间可以随时随地进行交流和协调,提高沟通效率。
9、加强工程监管:加强对土建工程和其他专业工程的监管,确保各项工程按照规划和要求进行施工。
及时发现和解决问题,确保工程的质量和安全。
10、建立风险评估机制:针对土建工程与其他专业工程的协调配合可能出现的风险,建立一个全面的风险评估机制。
安装工程与业主、监理、土建单位及其它施工单位的协调配合措施(一)与业主的协调配合1、参加由业主召开的施工协调会,及时了解业主的意图,以安排施工作业场地及施工进度。
2、我公司将向业主及时汇报在施工时所碰到的矛盾与土建和设计院协调的情况。
在时间上根据结构施工的特点,全天候配合结构施工,将预埋、预留施工合理地穿插在结构施工过程中,不单独占用施工时间,为保证工期提供详尽的计划表,以使业主方明了每项工序所需时间。
3、我公司在购买材料时,将积极地与业主协调,做到让业主放心满意。
(二)与监理单位的协调配合1、服从监理在进度控制、质量控制,造价控制上的管理。
2、将我公司的检验和试验计划上报给监理,以使监理知悉我公司的施工进度和检验、试验时间。
3、在施工过程中,监理单位因质量问题而令我公司返工、停工,则我公司坚决整决,以达到监理满意,业主满意。
(三)与土地建单位的协调配合1、土建单位在本工程中,履行施工总协调、联络、提供现场设施的责任。
2、在协调会上,我公司将及时了解土建对我方的配合要求,一经商定的事项,我公司将逐条落实,按时完成。
3、在平面预埋配合阶段:首先组织有关人员认真熟悉专业图纸,领会设计意图,仔细核对预埋、预留图和设计图,无误后方可实施,结构中的预留筋不能随意处置。
4、毛坯阶段的施工配合:与土建积极协调,定期召开施工协调会,互相了解施工程序和提出各自的配合要求,在消化土建施工进度程序和流水作业的前提下,合理穿插,安排我们的施工任务,以免造成冲突和施工程序上的混乱。
(四)与装饰公司的配合措施装饰配合阶段,我公司将服从装修需要,凡是影响装饰效果的修改,我方将予以随时配合,不讲任务条件。
施工工序安排,以装修为主,我方积极配合,并保证时间要求和质量。
在配合墙面与地面时,我公司主动与装修单位联系,及时了解墙面与地面的进度,把地下与墙中的工作量按时安装完毕,不影响装修进度。
在装修卫生间期间,我公司将配合装修在瓷砖(或大理石)上留洞,以确保我公司能顺利地安装卫生洁具。
建筑土建各专业与安装施工配合流程及施工配合措施建筑土建专业与安装施工配合流程以及施工配合措施是指在建筑项目的施工过程中,建筑土建工程和安装工程之间的协调与配合。
在建筑工程中,土建工程负责建筑的基础与结构施工,而安装工程则负责建筑内的设备、管道及电气等安装。
为了确保施工进度和质量,建筑土建专业与安装施工之间需要进行有效的协调与配合。
建筑土建专业与安装施工配合流程主要包括以下几个步骤:1.项目启动和规划:在项目启动时,建筑土建专业和安装施工双方需要共同制定项目计划和进度安排,并确定各自的工作范围和工作内容。
在项目规划阶段,双方也需要进行初步的设计和施工方案的讨论,以确保施工的一致性和协调性。
2.施工设计:在施工设计阶段,建筑土建专业和安装施工双方需要进行技术交流和协商,以明确各自的设计要求和施工要求。
土建工程需要提供给安装工程明确的基础和结构要求,以便安装工程能够进行相应的设备和管道的安装。
3.施工过程中的协调与配合:在实际的施工过程中,建筑土建专业和安装施工双方需要密切配合,共同解决问题和协调施工进度。
土建工程需要根据安装工程的要求进行相应的构筑物和设备支撑物的建造,同时安装工程需要根据土建工程的进度进行相应的设备和管道的安装。
4.施工完成和验收:在建筑工程完成后,建筑土建专业和安装施工双方需要进行工程的验收。
土建工程需要确保建筑的结构和质量符合设计要求,而安装工程需要确保设备和管道的安装符合规范和标准。
在建筑土建专业与安装施工之间的配合过程中,需要采取一些措施来保证施工的顺利进行:1.及早的沟通和协商:双方需要在项目启动的早期进行沟通和协商,明确工作范围和工作内容,解决一些基本的技术和工程问题。
2.项目经理的角色:项目经理应该在建筑土建专业和安装施工之间作为沟通的桥梁和关键人物,协调和解决各种问题。
3.定期的会议和评估:双方需要定期进行会议和评估,以确保工程的进度和质量。
在会议和评估中,需要讨论和解决一些具体的技术和工程问题。
土建和安装工程的配合方案一、前言土建和安装工程是建筑工程中重要的两个方面,它们之间的配合关系直接影响到整个工程的质量和进度。
因此,为了保证土建和安装工程能够良好配合,提高工程施工效率,需要制定有效的配合方案。
本文将从土建和安装工程的配合原则、配合具体措施和应对措施等方面进行详细阐述。
二、土建和安装工程的配合原则1. 统一组织在建筑工程的施工中,土建和安装工程应当统一组织。
施工单位应当成立统一的工程施工指挥部。
指挥部应当在施工前制定详细的施工计划、配合方案和安全保障措施,并统一指挥、协调施工作业。
2. 经验分享土建和安装工程的施工经验应当进行分享,相互借鉴。
在施工过程中,应当根据实际情况及时调整配合方案,积极解决问题,确保土建和安装工程能够良好配合。
3. 信息共享建立起土建和安装工程的信息共享机制,确保双方能够及时了解对方的施工计划、进度和施工要求,从而有效协调和配合。
4. 预防为主在土建和安装工程的配合中,应当以预防为主,及时发现问题,制定相应的应对措施。
防患于未然,保障施工的顺利进行。
5. 优先保障在建筑工程中,土建和安装工程之间存在优先级关系,应当优先保障前期施工的质量和进度,确保后期施工的顺利进行。
三、土建和安装工程的配合具体措施1. 施工安全保障在建筑工程的施工中,土建和安装工程的配合中,施工安全是首要考虑的因素。
因此,应当制定详细的安全保障措施,严格落实安全制度,确保土建和安装工程的施工安全。
2. 施工计划统筹土建和安装工程的施工计划应当进行统筹,根据实际情况合理安排施工进度和工序,避免冲突和交叉施工,确保施工的有序进行。
3. 设备共享土建和安装工程中的大型施工设备应当进行共享,避免重复投入和浪费,提高施工效率。
4. 专业协作土建和安装工程中的工程师和技术人员应当积极协作,相互沟通,解决问题,确保双方工程的质量和进度。
5. 多方沟通在土建和安装工程的配合中,多方沟通是必要的。
施工单位、监理单位、设计单位等应当加强沟通和协调,共同解决问题,确保土建和安装工程的良好配合。
安装与土建单位的施工协调配合措施
安装与土建协调成功与否直接关系到工程整体计划的顺利实施,机电安装需与土建单位在以下几方面密切协调配合
一、预埋阶段
1、为加快总体进度,安装预埋必须“见缝插针”,密切关注土建扎筋施工进度。
安装预埋特别是电气线管预埋分区安装初验完毕后,及时将工作面移交给土建进行面筋施工。
2、安装预埋必须全面通过隐蔽验收合格后,土建才能够浇捣混凝土。
3、土建浇捣混凝土期间,安装单位派专人进行监护,对因浇捣混凝土而损坏线管或防雷跨接、套管偏移等的情况及时进行修补。
二、主要设备房的配合措施
1、土建对空调主机房、水泵房、发电机房等重要设备房有基础要求的土建部分进行通过验收合格后, 将基础移交给安装进行设备安装。
2、对高低压配电房及电气竖井,土建完成下列工作后, 机电安装才可以进行电气设备安装。
3、楼板施工完毕,不得渗漏,室内地面基层施工完毕,并在墙上标出地面标高;在配电室内,设备底座及母线的构架安装后,作好抹光地面的工作;按照设计图纸要求预埋的预埋件必须定位准确且预埋件必须牢固;进行土建装饰时有可能损坏已安装的设备或设备安装后不能再进行装饰的工作在设备安装前全部结束;混凝土基础及构支架达到允许安装的强度和刚度,设备支架焊接质量符合要求;
4、土建施工用的模板、施工设施及杂物清除干净,并有足够的安装用地,施工道路通畅;高层构架走道板、栏杆、平台及梯子等齐全牢固;基坑已回填夯实。
5、要求土建单位完成下列工作后, 机电设备才可以投入运行:
构架上的污垢已清除,填补孔洞以及装饰等工作结束;
配备齐全变压器房保护性网门、栏杆及梯子等;
平整变压器室及高低压配电房外配电装置场地。
受电后无法进行或影响运行安全的土建工作。
