施工现场防台防汛检查要点及检查表
- 格式:doc
- 大小:46.50 KB
- 文档页数:5
建筑工地防风防汛安全检查表第一章总则 (4)1.1 编制依据 (4)1.1.1 本《建筑工地防风防汛安全检查表》依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建筑施工现场安全管理规定》等相关法律法规,结合建筑工地的实际情况和安全生产要求编制。
(4)1.1.2 本检查表参照了国内外先进的安全管理经验,充分考虑了建筑工地防风防汛工作的特点和需求,旨在提高建筑工地的安全管理水平。
(4)1.1.3 本检查表在编制过程中,广泛征求了各级安全生产监督管理部门、建筑企业及相关专业人士的意见和建议,力求做到科学、合理、实用。
(4)1.2 检查目的 (5)1.2.1 本《建筑工地防风防汛安全检查表》的检查目的在于: (5)1.2.2 通过本检查表的实施,有助于及时发觉和消除建筑工地安全隐患,保障人民群众生命财产安全,促进建筑行业的健康发展。
(5)第二章防风防汛组织与管理 (5)2.1 组织架构 (5)2.2 职责分工 (5)2.3 预案制定 (5)2.4 应急预案演练 (6)第三章工地现场安全检查 (6)3.1 工地现场环境检查 (6)3.2 临时设施检查 (6)3.3 施工设备检查 (7)3.4 安全防护措施检查 (7)第四章防风措施 (7)4.1 防风设施检查 (7)4.1.1 检查目的 (7)4.1.2 检查内容 (7)4.1.3 检查方法 (8)4.2 风力等级判定 (8)4.2.1 判定依据 (8)4.2.2 判定内容 (8)4.2.3 判定方法 (8)4.3 防风预案执行 (8)4.3.1 预案制定 (8)4.3.2 预案执行 (8)第五章防汛措施 (8)5.1 防汛设施检查 (8)5.1.1 工地防汛设施应按照设计要求进行设置,包括但不限于防汛墙、防汛堤、排水井等。
(9)5.1.2 检查防汛设施的结构完整性,保证无裂缝、渗水等现象,发觉问题及时修复。
95.1.3 检查防汛设施的牢固性,保证其在强降雨等恶劣天气条件下能够正常发挥作用。
建筑工地防洪防汛检查表
项目信息
- 项目名称:[填写项目名称]
- 项目地点:[填写项目地点]
- 项目负责人:[填写负责人姓名]
- 项目联系[填写联系电话]
检查日期:[填写检查日期]
现场情况检查
- 检查河道、水流情况,是否存在洪水风险:[填写情况] - 检查工地周边地势,是否容易积水:[填写情况]
- 检查工地排水系统,是否正常运行:[填写情况]
- 检查建筑结构是否能够承受洪水压力:[填写情况]
- 检查临时设施是否有防洪措施:[填写情况]
防洪措施检查
- 检查防洪墙、围挡是否完好:[填写情况]
- 检查排水系统是否通畅:[填写情况]
- 检查排水设备是否正常运行:[填写情况]
- 检查地势平整度,是否有积水点:[填写情况]
- 检查临时设施防水措施是否落实:[填写情况]
应急预案检查
- 检查是否制定了防洪应急预案:[填写情况]
- 检查应急预案是否与相关方沟通并落实:[填写情况] - 检查防洪设备是否齐备并易于使用:[填写情况]
- 检查工地人员是否接受了防洪培训:[填写情况]
其他情况备注
[填写其他需要备注的情况]
检查人员
- 检查人员姓名:[填写检查人员姓名]
- 检查人员职务:[填写检查人员职务]
- 检查人员签名:[填写检查人员签名]
结论
根据以上检查结果,建筑工地防洪防汛措施整体较为完备。
需要注意的是,继续关注河道水流情况、及时维修排水系统,以确保工地安全。
该检查表供项目管理人员参考,以便及时发现问题并采取相应措施,确保施工安全。
请及时处理并妥善保存该检查表。
___________________
[填写日期]。

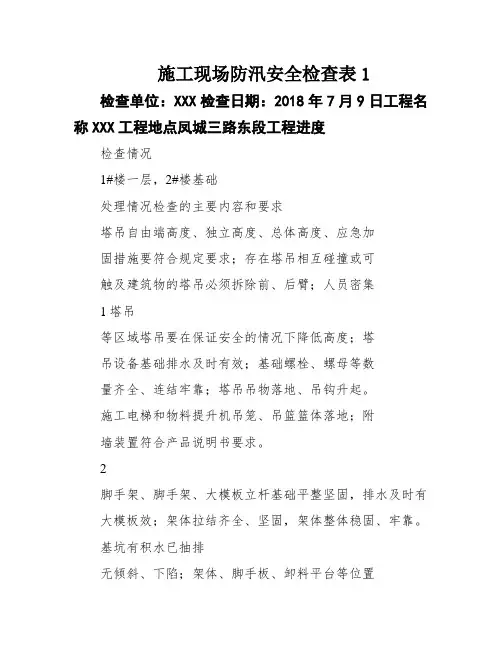

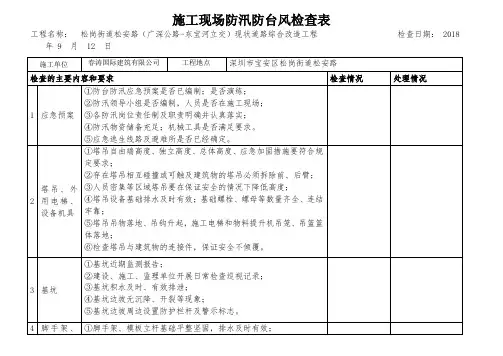

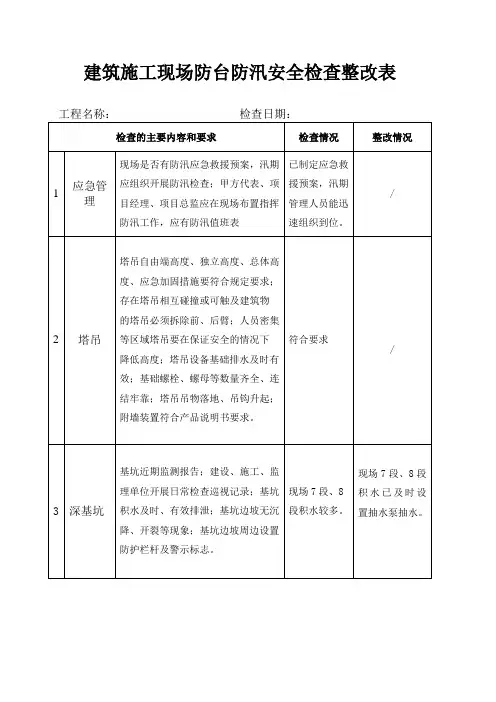

施工现场防汛安全检查表1检查单位:XXX检查日期:2018年7月9日工程名称XXX工程地点凤城三路东段工程进度检查情况1#楼一层,2#楼基础处理情况检查的主要内容和要求塔吊自由端高度、独立高度、总体高度、应急加固措施要符合规定要求;存在塔吊相互碰撞或可触及建筑物的塔吊必须拆除前、后臂;人员密集1塔吊等区域塔吊要在保证安全的情况下降低高度;塔吊设备基础排水及时有效;基础螺栓、螺母等数量齐全、连结牢靠;塔吊吊物落地、吊钩升起。
施工电梯和物料提升机吊笼、吊篮篮体落地;附墙装置符合产品说明书要求。
2脚手架、脚手架、大模板立杆基础平整坚固,排水及时有大模板效;架体拉结齐全、坚固,架体整体稳固、牢靠。
基坑有积水已抽排无倾斜、下陷;架体、脚手板、卸料平台等位置严禁堆放材料;脚手板及各类防护棚要实时加固。
毗邻砖砌围挡墙、挡土墙、大土堆、深基坑、高砌坡、大树、大型广告牌的临建房屋内人员必须临扶植全部撤离,不得住人;临建房屋要用钢管、钢丝挡土墙稳定,无坍塌迹象,3施、围挡绳进行整体加固,防止房屋倾覆;围挡墙要按照墙现场情况进行加固,围挡墙外要设警戒线、警示标志并派专人看护;不得靠近围挡墙堆放砂石、土壤等材料。
除防汛抽水等除防汛抽水等设备和生活用电需要外,切断其余动力电。
设备和生活用电需要外,切断了其余动力电。
5抢险应急现场应有防汛应急预案或者应急措施;抽水泵、现场应有防汛4临时用电筹办雨衣、电筒、铲镐、沙土、草袋等抢险设备、物应急预案及应资以及人员应筹办到位;应提前做好工地人员的撤离及安置工作,确保人员有序实时撤离。
企业应组织开展防汛检查;甲方代表、项目经理、急物资;6办理人员工程总监应在现场布置指挥防汛工作;应有防汛在岗值班表;安排专人对深基坑、塔吊、脚手架以及宿舍等进行不间断巡查和监控。
宿舍等进行不间断巡查和监控。
建筑工地防汛防台风工作检查要点
一、应急预案、应急演练
各责任单位是否编制防台风工作预案,是否建立专门的防汛防台风工作指挥机构,监理、建设、施工单位主要负责人和技术负责人是否一线带班检查、一线组织应急演练,监理单位派人参加演练并监督各项准备工作落到实处。
二、建筑基坑、施工围墙的检查
加强对基坑的监控,发现有变形、位移、裂缝的要立即采取应急措施,并对周边危险区域的观测,确保基坑周边防护有效,设置明显警示标志。
基坑是否设置有效的排水设施,配备足够的潜水泵等排水设施,确保排水及时,防止基坑坍塌。
三、施工现场排水
1、根据施工总平面图及现场实际情况,规划和设计排水方案及设施,利用自然地形确定排水方向,按规定坡度挖好排水沟。
2、若施工现场临近高地,应在高地的边缘(现场上侧)挖好截水沟,防止洪水冲入现场。
3、汛期前做好傍山施工现场边缘的危石处理,防止滑坡、塌方威胁工地。
4、指定专人负责,及时疏通排水系统,确保施工现场排水畅通。
四、对脚手架的检查
是否加强架体与建筑物的拉结,落地式钢管脚手架周围设置排水措施,防止雨水浸泡脚手架,悬挑架的悬挑梁锚固是否符合要求,检查安全网和挡脚板是否挂设牢固。
五、临时用电管理
总配电箱、分配电箱、开关箱应有可靠的防雨措施,对已停止使用的线路、电箱、开关全部切断电源。
六、大型机械设备
施工塔吊、施工电梯、井架等起重设备是否按规范要求附墙,做好防雷措施,塔吊吊臂是否处于自由旋转状态,回旋半径是否有障碍、人员是否已撤离。
七、各楼层管理
1、对于高层建筑,应检查其临边防护是否到位、并固定牢固。
2、楼层内一些易飞扬的建筑垃圾应及时清理。
3、靠近窗台、阳台边等容易发生坠落的地方的零星模板、钢管等材料应将其放置在室内,防止其坠落造成伤害。
八、办公、生活设施的安全状况
1、需要撤离的是否按照确定的避难场所组织人员撤离施工现场,凡靠近山坡、海边或者搭设时间长、安全得不到保障的职工宿舍一律禁止住人,是否将所有住在低洼地区和存在安全隐患临时建筑的人员撤离至安全地带。
2、检查工地工棚、宿舍、食堂等临时活动房屋是否加固牢固,若未进行加固或加固不牢时,应在台风到来前组织加固完成,保证其在加固后不漏、不塌、不倒,完善排水设施,并严防水冲入室内。
九、档案室、电脑设施的安全状况
重要工程技术资料、电脑是否已得到安全保护,关好门窗如有必要用胶纸贴成米字。
十、台风期间应对要求
1、各责任单位在台风、暴雨期间是否安全对现场的巡查、专人值班。
2、密切关注台风动态,建立工地到属地建设主管部门联络机制、落实报告制度,确保通讯畅通。
3、项目经理不得脱离施工现场,随时做好应急救援准备工作,项目部应配备如下应急物资:沙袋、雨衣、扬锹、水泵、应急照明等应急物质齐全、有效。
现场示范落实抢险救灾人员、车辆、机械、物资,确保在施工现场发现险情时能高效、有序地做好抢险救灾工作。
施工现场防汛防台风检查表
工程名称:检查日期:年月日。
