墙纸工程施工方法
- 格式:docx
- 大小:13.17 KB
- 文档页数:1

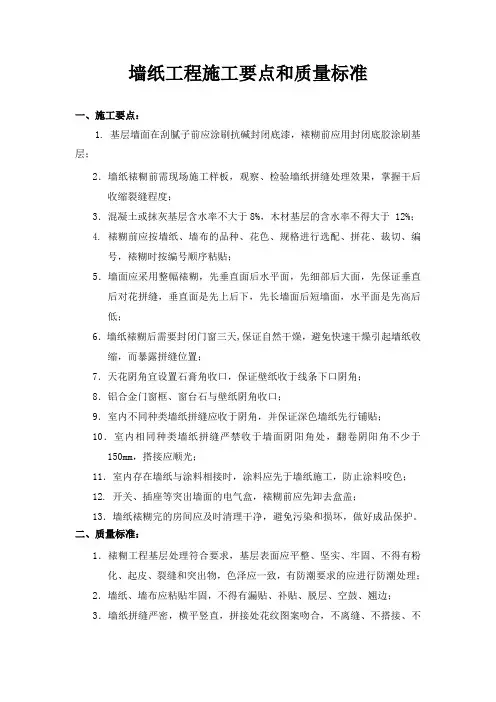

墙纸工程施工要点和质量标准一、施工要点:1. 基层墙面在刮腻子前应涂刷抗碱封闭底漆,裱糊前应用封闭底胶涂刷基层;2.墙纸裱糊前需现场施工样板,观察、检验墙纸拼缝处理效果,掌握干后收缩裂缝程度;3.混凝土或抹灰基层含水率不大于8%,木材基层的含水率不得大于 12%;4. 裱糊前应按墙纸、墙布的品种、花色、规格进行选配、拼花、裁切、编号,裱糊时按编号顺序粘贴;5.墙面应采用整幅裱糊,先垂直面后水平面,先细部后大面,先保证垂直后对花拼缝,垂直面是先上后下,先长墙面后短墙面,水平面是先高后低;6.墙纸裱糊后需要封闭门窗三天,保证自然干燥,避免快速干燥引起墙纸收缩,而暴露拼缝位置;7.天花阴角宜设置石膏角收口,保证壁纸收于线条下口阴角;8.铝合金门窗框、窗台石与壁纸阴角收口;9.室内不同种类墙纸拼缝应收于阴角,并保证深色墙纸先行铺贴;10.室内相同种类墙纸拼缝严禁收于墙面阴阳角处,翻卷阴阳角不少于150mm,搭接应顺光;11.室内存在墙纸与涂料相接时,涂料应先于墙纸施工,防止涂料咬色;12. 开关、插座等突出墙面的电气盒,裱糊前应先卸去盒盖;13.墙纸裱糊完的房间应及时清理干净,避免污染和损坏,做好成品保护。
二、质量标准:1.裱糊工程基层处理符合要求,基层表面应平整、坚实、牢固、不得有粉化、起皮、裂缝和突出物,色泽应一致,有防潮要求的应进行防潮处理;2.墙纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓、翘边;3.墙纸拼缝严密,横平竖直,拼接处花纹图案吻合,不离缝、不搭接、不显拼缝,边缘平直整齐,1.5m正视无明显拼缝;4.墙纸、墙布表面应平整、色泽应一致、不得有波纹起伏、气泡、裂缝、皱折、斑污、破损,边缘应平直整齐、不得有纸毛、飞刺,斜视时应无胶痕;5.墙纸、墙布与各种装饰线、设备线盒应交接严密;。
壁纸(工艺流程,施工方案,措施)完整(完整方案资料,可直接使用,可编辑,推荐下载)壁纸(工艺流程,施工方案,措施)A、施工准备(一)材料:1、石膏、大白粉、滑石粉、聚醋酸乙烯乳液,羧甲基纤维素,界面剂或各种型号的壁纸粘结剂。
2、壁纸:(1)塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。
(2)玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。
(3)无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成.3、胶结剂、嵌缝腻子、玻璃网格布等,根据基层需要提前备齐。
若自配壁纸粘结剂,其配合比为:聚醋酸乙烯乳液:羧甲基纤维素(2。
5%溶液)=60:40(粘玻璃纤维墙布);或界面剂=1:1(用于粘塑料壁纸)。
(二)作业条件1、设备及小型工具提前备好:裁纸工作台一个,钢板尺(1m 长).壁纸发刀,毛巾,塑料水桶和脸盆,油工刮板,小锅,开刀及毛刷等。
2、混凝土和墙面抹灰完成,且经过干燥,含水率不高于 8%.3、门窗油漆已完成。
4、水电及设备,顶墙上预留埋已完。
5、有磨石的房间,出光、打蜡已完,并将面层磨平保护好。
6、墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平.7、如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳.8、将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。
9、易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。
10、对施工人员进行技术交底时,应强调技术措施和质量要求。
大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。
A、操作工艺基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁纸→壁纸整修。
(一)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮 1~2 道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子 1~2 遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平.(二)吊直、套方、找规矩、弹线首先应将房间四角的阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁纸的尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张.有挂镜线的按挂镜线,没有挂镜线的按设计要求弹线控制。

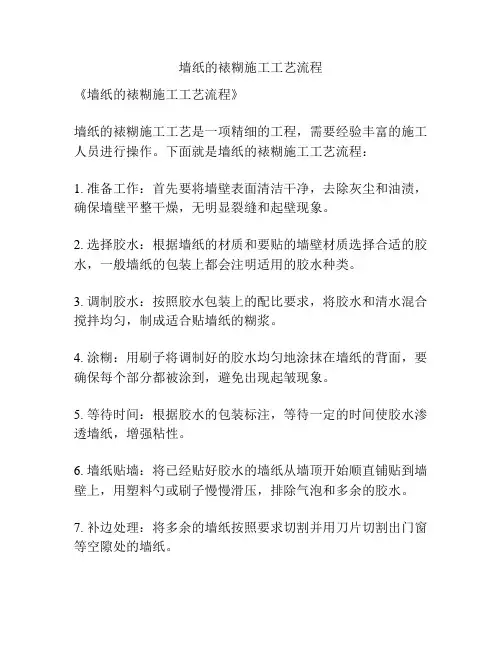

墙纸的裱糊施工工艺流程
《墙纸的裱糊施工工艺流程》
墙纸的裱糊施工工艺是一项精细的工程,需要经验丰富的施工人员进行操作。
下面就是墙纸的裱糊施工工艺流程:
1. 准备工作:首先要将墙壁表面清洁干净,去除灰尘和油渍,确保墙壁平整干燥,无明显裂缝和起壁现象。
2. 选择胶水:根据墙纸的材质和要贴的墙壁材质选择合适的胶水,一般墙纸的包装上都会注明适用的胶水种类。
3. 调制胶水:按照胶水包装上的配比要求,将胶水和清水混合搅拌均匀,制成适合贴墙纸的糊浆。
4. 涂糊:用刷子将调制好的胶水均匀地涂抹在墙纸的背面,要确保每个部分都被涂到,避免出现起皱现象。
5. 等待时间:根据胶水的包装标注,等待一定的时间使胶水渗透墙纸,增强粘性。
6. 墙纸贴墙:将已经贴好胶水的墙纸从墙顶开始顺直铺贴到墙壁上,用塑料勺或刷子慢慢滑压,排除气泡和多余的胶水。
7. 补边处理:将多余的墙纸按照要求切割并用刀片切割出门窗等空隙处的墙纸。
8. 擦拭:用湿布或干净的抹布擦拭墙纸表面,去除残留的胶水和污渍。
9. 整体检查:贴完墙纸后要对墙纸进行整体检查,确保无明显的起泡和开裂现象。
以上就是墙纸的裱糊施工工艺流程。
在施工中需要特别注意操作细节,以保证墙纸的整体效果和质量。

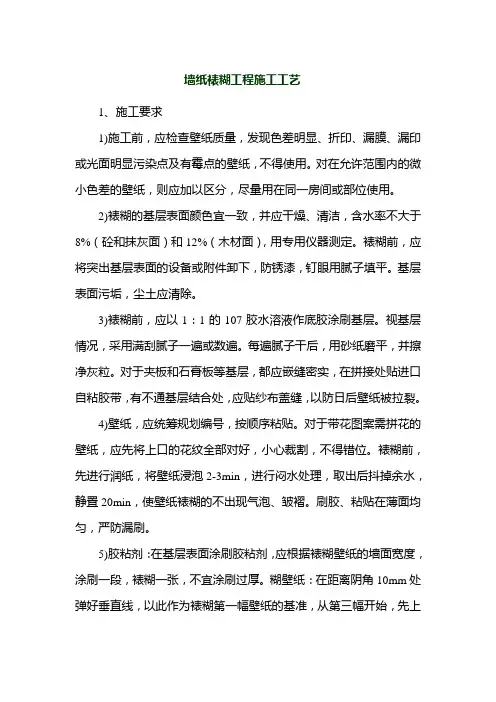

墙纸裱糊工程施工工艺1、施工要求1)施工前,应检查壁纸质量,发现色差明显、折印、漏膜、漏印或光面明显污染点及有霉点的壁纸,不得使用。
对在允许范围内的微小色差的壁纸,则应加以区分,尽量用在同一房间或部位使用。
2)裱糊的基层表面颜色宜一致,并应干燥、清洁,含水率不大于8%(砼和抹灰面)和12%(木材面),用专用仪器测定。
裱糊前,应将突出基层表面的设备或附件卸下,防锈漆,钉眼用腻子填平。
基层表面污垢,尘土应清除。
3)裱糊前,应以1:1的107胶水溶液作底胶涂刷基层。
视基层情况,采用满刮腻子一遍或数遍。
每遍腻子干后,用砂纸磨平,并擦净灰粒。
对于夹板和石膏板等基层,都应嵌缝密实,在拼接处贴进口自粘胶带,有不通基层结合处,应贴纱布盖缝,以防日后壁纸被拉裂。
4)壁纸,应统筹规划编号,按顺序粘贴。
对于带花图案需拼花的壁纸,应先将上口的花纹全部对好,小心裁割,不得错位。
裱糊前,先进行润纸,将壁纸浸泡2-3min,进行闷水处理,取出后抖掉余水,静置20min,使壁纸裱糊的不出现气泡、皱褶。
刷胶、粘贴在薄面均匀,严防漏刷。
5)胶粘剂:在基层表面涂刷胶粘剂,应根据裱糊壁纸的墙面宽度,涂刷一段,裱糊一张,不宜涂刷过厚。
糊壁纸:在距离阴角10mm处弹好垂直线,以此作为裱糊第一幅壁纸的基准,从第三幅开始,先上后下对缝裱糊,对缝必须严密,不显接槎,花纹图案的对缝必须端子吻合,拼缝对齐后,用薄钢片刮钉帽均应送入基层表面,并涂板或胶皮刮板刮平压实,挤出的多余胶水剂用棉丝及时揩擦干净,不得有气泡、斑污,上下边多出壁纸用刀割整齐。
每次裱糊2-3幅后,需吊线检查垂直,以防造成累计误差。
墙面应采用整幅壁纸裱糊,不是一幅的应裱糊在不明显部位。
阴角处如不垂直可做搭接,搭缝宽度5-10mm,要压实不留空隙。
阳角处只能包角压实,不能对接线搭接,所以施工时对阳角基层的垂直、平整度要求较高。
6)裱糊进程中和干燥前,应防止穿堂风劲吹和温度突然变化,施工环境温度不低于15摄氏度。
(完整版)墙纸、壁纸安装工程施工技术交底一、背景介绍本文档旨在向相关从业人员交底墙纸、壁纸安装工程的施工技术要点,以确保施工过程顺利进行。
二、施工准备1. 施工前需检查墙面是否平整、干燥并无明显破损,如有问题需要及时修复。
2. 清理墙面,移除旧墙纸、壁纸残留物和任何杂质。
3. 处理墙面,如有裂缝或凹凸不平的地方,需要进行修补和光滑处理。
三、材料准备1. 确保所用墙纸、壁纸的规格、质量与施工要求相符,避免使用损坏或有质量问题的材料。
2. 准备所需的胶水、刷子、刮刀等工具,确保工具的质量和适用性。
四、施工过程1. 清洁墙面,以保证墙纸、壁纸的粘贴效果。
2. 量取墙纸、壁纸所需长度,留出边缘进行修剪。
3. 涂胶水于墙纸、壁纸的背面,确保每个部分均匀涂抹,并避免过量的胶水使用。
4. 将墙纸、壁纸贴于墙面上,注意对齐和平整,避免产生皱褶或空隙。
5. 使用刮刀将墙纸、壁纸从中间向两侧平滑推压,以确保与墙面牢固粘合,并排除空气泡。
6. 根据需要修剪边缘,并确保边线的整齐与一致。
7. 重复以上步骤,贴满整个墙面,并确保所有接缝处的衔接自然流畅。
五、施工注意事项1. 施工过程中需注意人身安全,如需使用梯子或其他危险工具,应做好防护措施。
2. 在施工过程中,应随时检查墙纸、壁纸的质量,发现问题及时更换。
3. 若有特殊形状的区域,如窗户、门口等,需根据实际情况进行适当的裁剪和处理。
4. 施工完成后,及时清理工具和杂物,并检查施工质量,确保墙纸、壁纸的外观和粘贴效果符合要求。
以上是墙纸、壁纸安装工程施工技术交底的完整内容,希望所有从业人员能严格按照要求进行施工,确保工程的质量和效果。

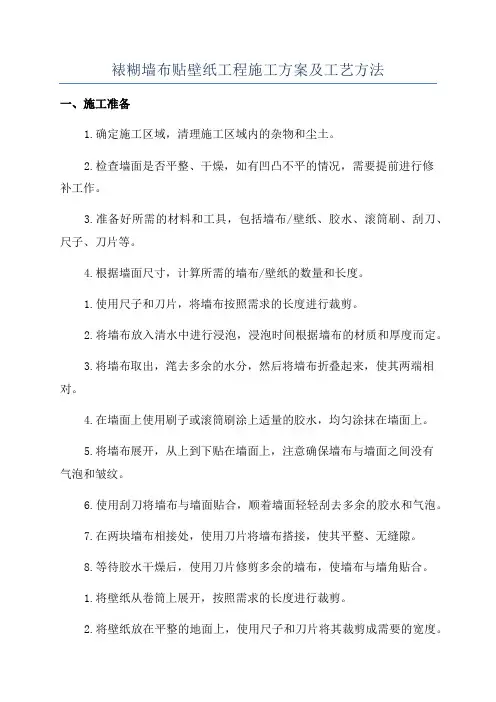

裱糊墙布贴壁纸工程施工方案及工艺方法一、施工准备1.确定施工区域,清理施工区域内的杂物和尘土。
2.检查墙面是否平整、干燥,如有凹凸不平的情况,需要提前进行修补工作。
3.准备好所需的材料和工具,包括墙布/壁纸、胶水、滚筒刷、刮刀、尺子、刀片等。
4.根据墙面尺寸,计算所需的墙布/壁纸的数量和长度。
1.使用尺子和刀片,将墙布按照需求的长度进行裁剪。
2.将墙布放入清水中进行浸泡,浸泡时间根据墙布的材质和厚度而定。
3.将墙布取出,滗去多余的水分,然后将墙布折叠起来,使其两端相对。
4.在墙面上使用刷子或滚筒刷涂上适量的胶水,均匀涂抹在墙面上。
5.将墙布展开,从上到下贴在墙面上,注意确保墙布与墙面之间没有气泡和皱纹。
6.使用刮刀将墙布与墙面贴合,顺着墙面轻轻刮去多余的胶水和气泡。
7.在两块墙布相接处,使用刀片将墙布搭接,使其平整、无缝隙。
8.等待胶水干燥后,使用刀片修剪多余的墙布,使墙布与墙角贴合。
1.将壁纸从卷筒上展开,按照需求的长度进行裁剪。
2.将壁纸放在平整的地面上,使用尺子和刀片将其裁剪成需要的宽度。
3.按照墙面的长度进行胶水的调配,将胶水均匀涂抹在壁纸的背面。
4.将壁纸从顶部开始,与墙面贴合,使用滚筒刷将壁纸从上到下按压贴紧,在贴的同时排除气泡和皱纹。
5.在两块壁纸相接处,使用刀片将壁纸对齐,使其平整、无缝隙。
6.等待胶水干燥后,使用刀片修剪多余的壁纸,使壁纸与墙角贴合。
四、注意事项1.施工前需检查墙面是否平整、干燥,如有不平整的情况需要事先进行修补。
2.使用墙布/壁纸前需测量墙面尺寸,确保裁剪正确。
3.在胶水涂抹时需均匀、适量,以免图案变形或墙纸变色。
4.贴墙布/壁纸时需注意排除气泡和皱纹,以保证贴面的平整、美观。
5.施工完成后需等待胶水完全干燥,再进行修剪和修整。

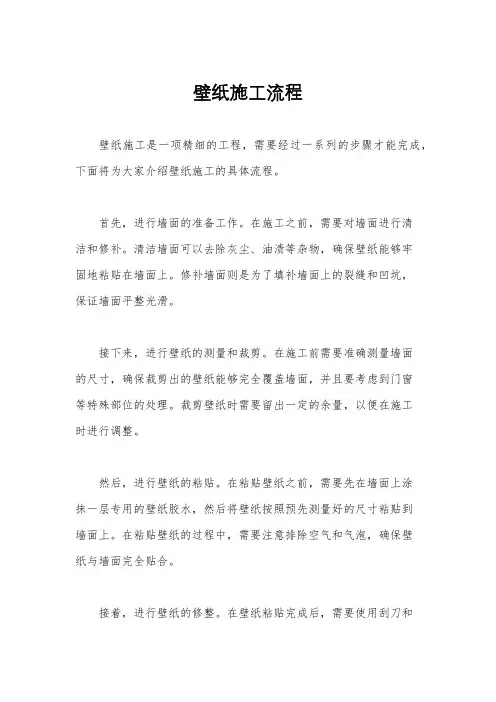

壁纸施工流程
壁纸施工是一项精细的工程,需要经过一系列的步骤才能完成,下面将为大家介绍壁纸施工的具体流程。
首先,进行墙面的准备工作。
在施工之前,需要对墙面进行清
洁和修补。
清洁墙面可以去除灰尘、油渍等杂物,确保壁纸能够牢
固地粘贴在墙面上。
修补墙面则是为了填补墙面上的裂缝和凹坑,
保证墙面平整光滑。
接下来,进行壁纸的测量和裁剪。
在施工前需要准确测量墙面
的尺寸,确保裁剪出的壁纸能够完全覆盖墙面,并且要考虑到门窗
等特殊部位的处理。
裁剪壁纸时需要留出一定的余量,以便在施工
时进行调整。
然后,进行壁纸的粘贴。
在粘贴壁纸之前,需要先在墙面上涂
抹一层专用的壁纸胶水,然后将壁纸按照预先测量好的尺寸粘贴到
墙面上。
在粘贴壁纸的过程中,需要注意排除空气和气泡,确保壁
纸与墙面完全贴合。
接着,进行壁纸的修整。
在壁纸粘贴完成后,需要使用刮刀和
刷子等工具对壁纸进行修整,将多余的壁纸边缘修剪掉,并确保墙角和门窗的部位处理得整齐美观。
最后,进行壁纸的整体检查。
施工完成后,需要对整个墙面进行仔细的检查,确保壁纸没有起泡、开裂或者褶皱,同时也要检查墙角和门窗的处理是否符合要求。
总的来说,壁纸施工是一项需要细心和耐心的工作,只有经过严格的流程和细致的操作,才能确保施工质量和效果。
希望以上介绍的壁纸施工流程对大家有所帮助,谢谢!。

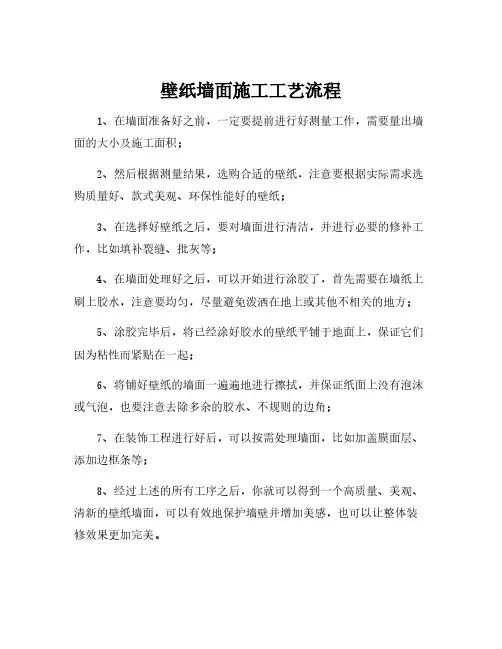

壁纸墙面施工工艺流程
1、在墙面准备好之前,一定要提前进行好测量工作,需要量出墙面的大小及施工面积;
2、然后根据测量结果,选购合适的壁纸,注意要根据实际需求选购质量好、款式美观、环保性能好的壁纸;
3、在选择好壁纸之后,要对墙面进行清洁,并进行必要的修补工作,比如填补裂缝、批灰等;
4、在墙面处理好之后,可以开始进行涂胶了,首先需要在墙纸上刷上胶水,注意要均匀,尽量避免泼洒在地上或其他不相关的地方;
5、涂胶完毕后,将已经涂好胶水的壁纸平铺于地面上,保证它们因为粘性而紧贴在一起;
6、将铺好壁纸的墙面一遍遍地进行擦拭,并保证纸面上没有泡沫或气泡,也要注意去除多余的胶水、不规则的边角;
7、在装饰工程进行好后,可以按需处理墙面,比如加盖膜面层、添加边框条等;
8、经过上述的所有工序之后,你就可以得到一个高质量、美观、清新的壁纸墙面,可以有效地保护墙壁并增加美感,也可以让整体装修效果更加完美。

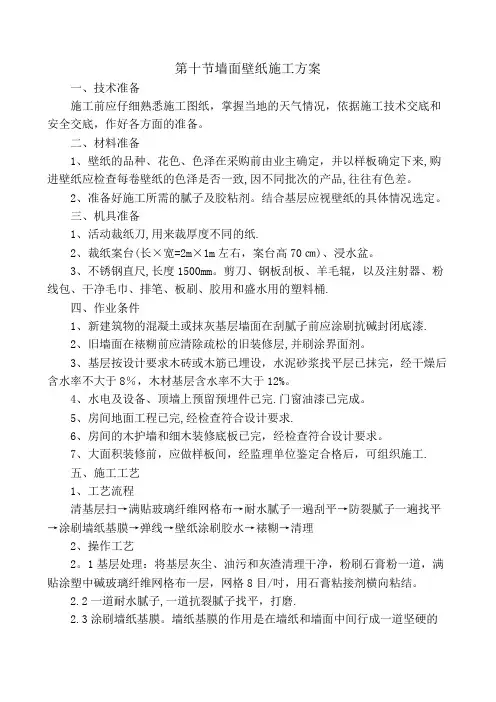

墙纸:墙纸选用参照设计及甲方要求,质量要求无色差,无斜纹,不褪色,纸质均匀,强度符合要求。
胶粘剂:宜选用水溶性胶粘剂。
新建筑物的混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆。
基层按设计要求木砖或木筋已埋设,水泥沙浆找平层已抹完,经干燥后含水率不大于8%,木材基层含水率不大于12%。
水电及设备、顶墙上预留预埋件已完。
门窗油漆已完成。
房间地面工程已完,经检查符合设计要求。
房间的木护墙和细木装修底板已完,经检查符合设计要求。
大面积装修前,应做样板间,经质检部门鉴定合格后,可组织施工。
墙纸刀,弹线盒,钢尺,滚筒,刷子。
清扫基层、填补缝隙磨砂纸→接缝处糊条→找补腻子、磨砂纸满刮腻子、磨平→涂刷涂料底胶→墙面划准线→壁纸裱糊→拼缝、搭接、对花→赶压胶粘剂、气泡→裁边→擦净挤出的胶液→清理修整。
当基层是混凝土或砂浆面层时,要求基层必须干燥、平整,并将基层上的灰疙瘩、灰渣、油污清理干净;当基层为石膏板或木夹板时,要求表面平整,板缝处理严密,不显接茬,钉帽必须深入板面,钉眼用油腻子补平,不能外露,以免引起锈蚀。
处理完基层后,用抹子把墙面满刮胶腻子(配合比为滑石粉:甲基纤维素:聚醋酸乙烯乳胶水:水=1:0.3:0.1:适量),待腻子干燥后,用砂纸磨平,并打扫干净,再刮一道底胶(107 胶:水=3:7)。
裱糊墙纸,纸幅必须垂直,在距墙角100mm 处弹好垂直线,以此为基准裱糊第一张墙纸,裱糊时应经常校对调整,保持纸幅垂直。
在墙纸背面和墙上均匀刷粘结剂,墙上刷胶时根据墙纸的宽度,不可刷得过宽,刷一道糊一张。
粘贴墙纸,纸幅必须垂直,先对花,对纹拼缝,接缝严密,不搭茬;然后用薄刮板及棉丝由上而下赶压,由拼缝开始,向外向下顺序压平、压实,将多余的粘结剂挤压出纸边,挤压出的粘结剂要用湿毛巾及时摸干净。
为保证粘贴后整体美观效果,施工中的墙纸刮板需采用专业柔性刮板,以避免接缝处出现反光现象。
1、裱糊工程质量验收保证项目:墙纸必须粘贴牢固、无空鼓及气泡、裂缝、翘边、皱褶等缺陷。

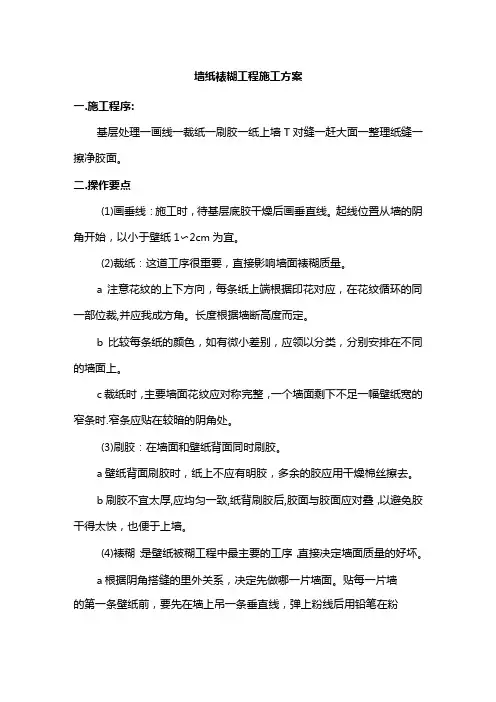

墙纸裱糊工程施工方案一.施工程序:基层处理一画线一裁纸一刷胶一纸上墙T对缝一赶大面一整理纸缝一擦净胶面。
二.操作要点(1)画垂线:施工时,待基层底胶干燥后画垂直线。
起线位置从墙的阴角开始,以小于壁纸1〜2cm为宜。
(2)裁纸:这道工序很重要,直接影响墙面裱糊质量。
a注意花纹的上下方向,每条纸上端根据印花对应,在花纹循环的同一部位裁,并应我成方角。
长度根据墙断高度而定。
b比较每条纸的颜色,如有微小差别,应领以分类,分别安排在不同的墙面上。
c裁纸时,主要墙面花纹应对称完整,一个墙面剩下不足一幅壁纸宽的窄条时.窄条应贴在较暗的阴角处。
(3)刷胶:在墙面和壁纸背面同时刷胶。
a壁纸背面刷胶时,纸上不应有明胶,多余的胶应用干燥棉丝擦去。
b刷胶不宜太厚,应均匀一致,纸背刷胶后,胶面与胶面应对叠,以避免胶干得太快,也便于上墙。
(4)裱糊:是壁纸被糊工程中最主要的工序,直接决定墙面质量的好坏。
a根据阴角搭缝的里外关系,决定先做哪一片墙面。
贴每一片墙的第一条壁纸前,要先在墙上吊一条垂直线,弹上粉线后用铅笔在粉线上描一条直线b裱糊应先从一侧由上而下开始,上端不留余量,对花接缝到底。
要求缝严,用手或棉丝将接缝处IOCm压一下相对固定。
c由对缝一边开始,上下同时用干净胶刷(不用橡胶馄)从纸幅中间向上、下划动,不能从上下端向中间赶,压迫壁纸贴在墙上,不留气泡。
d检查接缝时,检查有招缝或离缝的地方,并适当加以调整后,用棉丝压实,不能有〃张嘴〃现象(不能用木馄或铜馄压缝\e溢出纸边的胶液和在纸面上的胶液,要随时用湿棉丝擦洗、清理,保持纸面洁净。
f阴角不对缝,采用搭缝做法.阴角搭缝做法是:先裱糊压在里面的一幅纸,阴角处转过0.5cm左右。
g阳角处不甩缝。
包角要严实,没有空鼓、气泡,注意花纹和阳角的直线关系。
h壁纸上端应在挂镜线下沿,下端收头在踢脚板上沿。
踢脚板处多余部分,应先贴上,用剪刀顺踢脚板上沿划一折线,才罐纸下端揭起,用剪刀将多余部分剪去,再将壁纸贴回并压实。
墙纸工程施工方法
(1)材料:按设计图纸要求采购符合要求的墙纸,其技术指标达到设计和国家的行业标准。
(2)基层处理:
a.在石膏板面和抹灰面的基层要干燥,抹灰面的含水量小于8%,将需涂刷乳胶漆的墙、顶面作表面清理,将墙、柱面起皮及松动处清理干净,将灰渣清铲除干净,然后用综刷清理表面灰尘、污垢清除干净。
b.修补墙、柱表面。
修补前先涂刷一遍用三倍水稀释后的107胶水,然后用水石膏将墙、柱表面的坑洞,缝隙磨平,残缺处补平,干燥后用砂纸将凸出处磨平,将浮尘清扫干净。
石膏板面拼缝处用专用腻子分层次补平,然后粘贴专用纸带,钉头面刷涂防锈漆,并用腻子补平。
阴角用腻子填满后再贴上专用纸带。
如有特殊要求,在阴、阳角处钉上专用护角条(防止开裂)。
c.刮第一遍腻子及打磨。
在对表面进行修补处理后,使用抹灰钢光匙,满刮腻子。
所有细小的砂眼及收缩缝均需满刮,以密实、平整,线角棱边整齐为度。
腻子满刮时一刮板紧接一刮板,接头不能留搓,每刮一刮板最后收头要干净平顺。
注意不要污染门窗及其它饰面,腻子干燥后,用1#砂纸裹着平整小木板将浮腻子及斑迹磨光磨平。
注意用力均匀,并保护棱角。
打磨后用扫帚清扫干净。
d.刮第二遍腻子及打磨。
刮第二遍腻子同第一遍腻子,但第二遍腻子的刮抹方向与第一遍腻子的刮抹方向成互相交叉,干燥后用砂纸打磨并清扫干净。
(3)墙纸铺贴:
a.砂平腻子墙面清油抄底,以保证与墙纸的粘接牢度。
b.认真阅读墙纸的各种技术说明及施工要求,掌握其湿水度及对花要求。
c.按要求对花裁墙纸,湿水(如果须要的话),上胶,注意胶层厚度必须均匀,按条块施工顺序依次上胶。
d.按预先的计划裁顺序粘贴施工,从中间向两边均匀压实完全挤出气泡,上下多余部分用尺紧靠裁除,注意对花接口各墙纸方向,竖向接缝多余胶必须清理干净。
