绿色施工项目自评次数每月不应少于 1 次,且每一个阶段不应少于 1 次。
1.1.1 评价方法 1.控制项指标,必须全部满足(示范工程实行一票否决制)。
2.控制项满足要求后进入普通项指标评价,其评分标准如下表3.优选项指标根据实际发生项执行情况加分,评价方法如下表:4.普通项得分按照百分制折算,公式如下BA= × 100% (1.1.1)C式中: A -折算分; B -实际发生项条目实得分之和; C -实际发生项评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分10.5评分要求措施到位,全部满足考评指标要求措施基本到位,部份满足考评指标要求措施不到位,不满足考评指标要求评分21条目应得分之和;5.优选项得分按照优选项实际发生条目加分之和1.1.2 批次评价1.批次得分(E )等于五大要素(F )得分乘以相应的权重系数之 和,其公式如下:E=Σ (要素评价得分 F ×权重系数) (1.1.2)2.五大要素对应权重系数如下表:1.1.3 阶段评价阶段评价得分等于评价阶段所有批次得分的平均数, 其计算公式 如下:Σ 批次评价得分 E G=(1.1.3)批次评价次数1.1.4 单位工程评价1.单位工程评价得分(W )等于各阶段评价得分(G )乘以相应 的权重系数,其计算公式如下:评分要素 地基与基础、结构工程、装饰装修与机电安装环境保护 0.3节材与材料资源利用 0.2节水与水资源利用 0.2节能与能源利用 0.2节地与施工用地保护 0.1W =Σ 阶段评价得分G ×权重系数(1.1.4)2.单位工程要素权重系数如下表:1.1.5 评价得分判定1.有下列情况之一者为不合格:(1)控制项不满足要求;(2)单位工程总得分 W <60 分;(3)结构工程阶段得分<60 分。
2.满足以下条件者为合格:(1)控制项全部满足要求;(2)单位工程总得分 60 分≤W <80 分,结构工程得分≥60 分; (3)至少每一个评价要素各有一项优选项得分,优选项总分≥5。

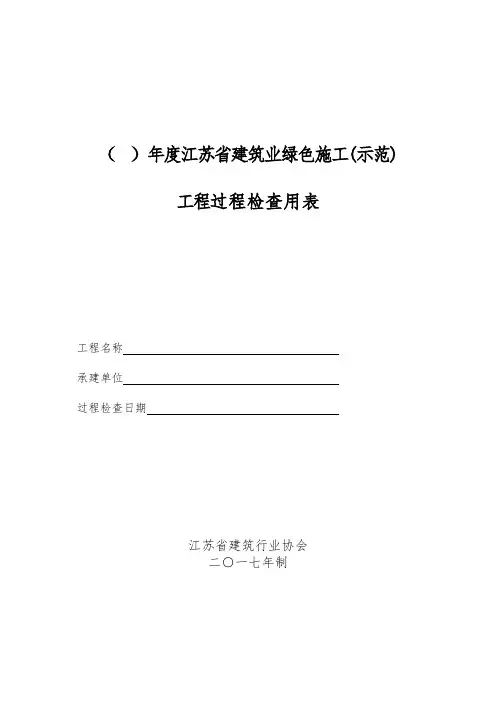

()年度江苏省建筑业绿色施工(示范)
工程过程检查用表
工程名称
承建单位
过程检查日期
江苏省建筑行业协会
二○一七年制
()年度江苏省建筑业绿色施工(示范)工程
过程检查用表说明
根据《建筑工程绿色施工评价标准》GB/T50640-2010和《全国建筑业绿色施工示范工程申报与验收指南》相关规定,全国建筑业绿色建造暨绿色施工示范工程过程检查用表包含三部分:
一、主查项目
包括:“基本规定”检查表、要素评价表、批次评价表
1“基本规定”检查表
首先依据《建筑工程绿色施工评价标准》GB/T50640-2010第三章“基本规定”对项目进行检查,满足“基本规定”要求且措施到位,则进入绿色施工要素“四节一环保”评价流程;否则,为非绿色施工项目,可终止检查。
2要素评价表
依据《建筑工程绿色施工评价标准》GB/T50640-2010“四节一环保”五要素进行现场评价。
先应针对控制项进行评价,当控制项的全部满足要求且措施到位时,进入一般项和优选项的评价流程,否则,为非绿色工程项目,可终止检查。
3批次评价表
依据《建筑工程绿色施工评价标准》GB/T50640-2010“绿色施工批
次评价”进行汇总。
二、随查项目
对项目进行绿色施工质量安全情况、绿色施工科技进步情况和实施效果情况进行随机检查,填写“绿色施工随查项目评价表”
三、项目实施过程检查综合情况
根据每个项目实施过程检查情况,专家填写“江苏建筑业绿色建造暨绿色施工示范工程检查意见书”。
附表1
“基本规定”检查表
符合“√”;不符合“×”;没有发生“未发生”
附表2-1
环境保护要素评价表
附表2-2
节材与材料资源利用要素评价表
附表2-3
节水与水资源利用要素评价表
附表2-4
节能和能源利用要素评价表
附表2-5
附表3
江苏省建筑业绿色施工(示范)工程
批次评价汇总表
专家组(全体成员)签字:。
