锻造车间轨道安装方案
- 格式:doc
- 大小:365.50 KB
- 文档页数:12
一、工程概况本工程为某工厂内行车梁轨道安装工程,主要内容包括行车梁的制作、运输、安装以及轨道的安装、调试等。
行车梁采用钢结构,轨道采用无缝钢轨,主要用于工厂内部货物的运输。
二、施工准备1. 施工图纸:熟悉并掌握施工图纸,明确行车梁和轨道的规格、尺寸、数量等要求。
2. 施工材料:准备行车梁、轨道、锚固件、螺栓、焊条等施工材料。
3. 施工设备:准备吊车、叉车、测量仪器、切割机、焊接设备等施工设备。
4. 施工人员:组织施工队伍,明确各岗位人员职责。
三、施工工艺1. 行车梁制作与运输(1)行车梁采用现场制作,按照设计图纸要求,严格控制尺寸和焊接质量。
(2)行车梁制作完成后,进行预拼装,确保行车梁各部件尺寸准确,焊接牢固。
(3)行车梁预拼装合格后,进行运输,运输过程中注意保护行车梁表面,防止变形。
2. 行车梁安装(1)根据设计图纸要求,确定行车梁安装位置,进行基础处理。
(2)利用吊车将行车梁吊装至安装位置,进行初步调整。
(3)根据测量数据,对行车梁进行精确调整,确保行车梁水平、垂直度满足设计要求。
(4)行车梁调整合格后,进行焊接固定。
3. 轨道安装(1)根据设计图纸要求,确定轨道安装位置,进行基础处理。
(2)利用切割机将钢轨切割成所需长度,并进行预拼装。
(3)将预拼装合格的钢轨吊装至安装位置,进行初步调整。
(4)根据测量数据,对轨道进行精确调整,确保轨道水平、垂直度满足设计要求。
(5)轨道调整合格后,进行焊接固定。
4. 轨道调试(1)根据设计要求,进行轨道几何尺寸测量,确保轨道安装质量。
(2)进行轨道调试,确保行车在轨道上运行平稳、顺畅。
四、施工质量控制1. 材料质量控制:确保施工材料符合设计要求,并进行验收。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 质量检验:在施工过程中,对关键工序进行检验,确保工程质量。
五、安全文明施工1. 施工现场安全:严格按照施工现场安全管理规定,确保施工安全。
检修车间钢轨铺设施工方案一、施工队伍与组织为确保钢轨铺设工程顺利进行,我们将组织一支经验丰富、技术熟练的施工队伍。
队伍将分为以下几个小组:基础铺设小组:负责固定基础的施工。
钢轨安装小组:负责钢轨的定位与安装。
连接与固定小组:负责钢轨之间的连接与固定。
质量检查小组:负责对施工过程和最终质量进行检查。
每个小组将有一位经验丰富的组长负责协调和指导工作,确保施工进度和质量。
二、材料与设备采购我们将从有良好信誉的供应商处采购所需的钢轨、连接件和其他相关材料。
所有材料将符合相关国家标准和工程要求。
此外,我们还将根据工程需要采购相应的施工设备,如起重机、焊接机等。
三、工作区域清理在施工开始前,我们将对工作区域进行彻底清理,确保没有杂物、积水等可能影响施工的因素。
同时,我们还将对工作区域进行必要的整平和标记,以便于后续施工。
四、固定基础铺设在清理完工作区域后,我们将开始进行固定基础的铺设。
基础将按照设计要求进行施工,确保其稳定性和承载能力。
基础铺设完成后,我们将进行必要的检查和调整,确保其满足后续施工的要求。
五、钢轨定位与安装在固定基础铺设完成后,我们将开始进行钢轨的定位与安装。
钢轨将按照设计要求进行定位和安装,确保其线性和稳定性。
在安装过程中,我们将使用专业的设备和工具,确保钢轨的安装质量。
六、钢轨连接与固定钢轨安装完成后,我们将进行钢轨之间的连接与固定。
连接件将按照设计要求进行选择和安装,确保其牢固性和耐久性。
在连接过程中,我们将使用专业的焊接设备和技术,确保焊接质量。
七、质量检查与调整在施工过程中和完成后,我们将进行严格的质量检查。
质量检查小组将对每个施工环节进行检查,确保施工质量符合设计要求和相关标准。
如果发现任何问题或不符合要求的地方,我们将及时进行调整和修复。
八、施工安全与管理我们将严格遵守施工安全规范和管理要求,确保施工过程中的安全。
我们将对施工区域进行封闭管理,防止无关人员进入。
同时,我们还将对施工人员进行必要的安全培训和教育,提高他们的安全意识和自我保护能力。
可编辑修改精选全文完整版轨道安装施工方案一概述车间起重机用轨道的安装主要包括垫板的铺设、钢轨安装、螺栓的固定几个部分,按照图纸要求钢轨的材料规格如下表所示序号名称规格备注1 挡板2 垫圈3 螺母4 螺栓5 垫板Q235A6 压板7 钢轨二轨道安装1 轨道截面图如图所示2 根据图纸尺寸和土建交底的基准标高确定钢轨垫板的表面标高±0.00以上200mm,作为钢轨垫板标高的控制。
3钢轨垫板底应于底部垫平,找好标高后焊接固定。
4 钢轨垫板每块长度不大于10m,两垫板间隙为4 mm,垫板总宽度大于轨道宽度,垫板螺栓孔直径相当,垫板间隙与轨道接头需叉开500 mm以上。
5 垫板安装安装应采用二次浇注找正,二次浇注材料为无收缩混凝土。
(甲方施工)6 根据土建提供的基准线用经纬仪和钢尺进行轨道中心的定位,轨道实际中心线与安装基准线±3mm。
7 两条轨道的轨距偏差不大于±3mm8 轨道纵向倾斜度不大于1mm∕1500mm,全长不大于10mm。
9 两平行轨道上任意同一横向截面上的轨道面高低差不大于±3mm10 轨道接头表面高差不大于1mm11 轨道接头处,上、左、右三面的偏移0.5mm12两平行轨道的接头位置应错开,其错开距离不应等于同侧前后车轮的轮距。
13轨道接头通常用鱼尾板连接时;如要求焊接时焊条和焊缝应符合钢轨的材质和焊接质量要求,焊接时使用牌号J426或J427碳钢焊条。
14 压板、垫圈、螺母、螺栓固定,固定轨道垫板的螺栓应垂直,不允许倾斜,其螺母下应加弹簧垫圈或用双螺母,螺栓应拧紧。
15轨道安装分项工程质量验收评定表轨道安装分项工程质量验收评定表。

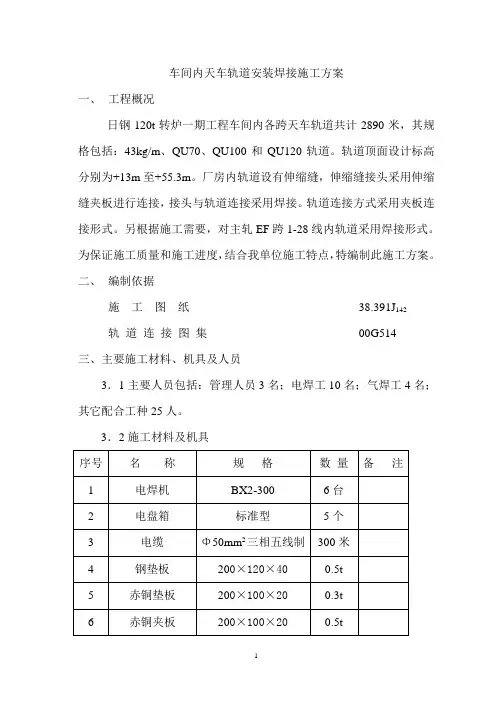

车间内天车轨道安装焊接施工方案一、工程概况日钢120t转炉一期工程车间内各跨天车轨道共计2890米,其规格包括:43kg/m、QU70、QU100和QU120轨道。
轨道顶面设计标高分别为+13m至+55.3m。
厂房内轨道设有伸缩缝,伸缩缝接头采用伸缩缝夹板进行连接,接头与轨道连接采用焊接。
轨道连接方式采用夹板连接形式。
另根据施工需要,对主轧EF跨1-28线内轨道采用焊接形式。
为保证施工质量和施工进度,结合我单位施工特点,特编制此施工方案。
二、编制依据施工图纸38.391J142轨道连接图集00G514三、主要施工材料、机具及人员3.1主要人员包括:管理人员3名;电焊工10名;气焊工4名;其它配合工种25人。
3.2施工材料及机具四、主要施工方法:1.轨道铺设前应对钢轨的端面、直线度和扭曲度进行检查,合格后方可铺设。
2.吊装轨道前应确定轨道的安装基准线,轨道的安装基准线宜为吊车梁的定位轴线。
3.吊车粱安装调整后,根据工序交接资料复查吊车粱。
4.轨道的实际中心线对吊车粱的实际中心线的位置偏差不应大于10mm,且不得大于吊车粱腹板厚度的一半。
5.吊装就位轨道,对应轨道接头应与吊车粱接头位置相互错开,轨道接头采用鱼尾板连接,压板采用压轨器焊接,焊条采用E5016或E5017。
6.轨道中心位移≤+5mm,厂房横向同一跨间统一位置上两条轨道的顶面标高差在吊车粱支座处≤10mm,在吊车粱其它处≤15mm,两邻接的轨道端头的横向偏移(两侧和高度)应≤1mm,接头间隙应≤2mm,偏差较大的端头应进行打磨处理。
7.轨道压板调整焊接好后应把紧螺母,压板焊接尺寸如图(表一和表二)。
轨道压板间距为600mm,轨道压板与吊车梁焊接,焊条应与连接件材质相适应,应采用E5015焊条。
焊接型轨道固定件示意图8.吊轨下用弹性垫板作垫层时,弹性垫板的规格和材质应符和设计规定,拧紧螺栓前钢轨应与弹性垫板贴紧,当有间隙时应在弹性垫板下加垫板垫实。
工厂轨道安装施工方案范本1. 引言本文档旨在提供工厂轨道安装施工方案的范本,以帮助施工团队完整、合规地进行安装施工工作。
根据实际情况,具体方案需根据实际条件进行调整与修改。
2. 施工概述2.1 项目概述本项目是为一家工厂安装轨道,主要目的是提供便捷的货物运输和移动设备的支持。
轨道将连接工厂内的主要生产区域和仓储区域。
2.2 施工目标•安装稳固的轨道结构;•满足工艺需求,确保货物运输顺畅;•遵守相关安全标准和规定;•完成工程施工期限。
2.3 施工范围本次施工的范围包括但不限于:•轨道布置设计;•材料采购与运输;•基础土建工程;•轨道安装与固定;•相关设备安装与调试。
3. 施工方案详述3.1 轨道布置设计根据工厂的实际布局和需求,制定轨道布置方案。
方案应充分考虑货物运输路径、装载与卸载点、设备安装位置等因素,确保布置合理、效率高。
3.2 材料采购与运输根据设计方案和物料清单,采购所需的轨道材料。
确保材料质量符合标准,并妥善保管。
在施工前将材料运抵施工现场。
3.3 基础土建工程根据设计方案,进行基础土建工程,确保轨道有稳固的基础。
具体工作包括:测量与标定、挖掘基坑、浇筑混凝土基础等。
3.4 轨道安装与固定根据设计方案,按照以下步骤进行轨道安装与固定:1.清理施工现场,确保施工区域干净整洁;2.按照设计方案,安装轨道支架和连接件;3.将轨道部件进行拼装,并使用螺栓等方式进行连接;4.使用专用工具进行轨道的调平校正;5.使用螺栓和焊接等方式将轨道与支架进行牢固固定。
3.5 相关设备安装与调试根据需求,安装与轨道相关的设备,如输送机、升降机等。
在安装完成后,进行设备调试,并确保其正常运行。
4. 安全措施在施工过程中,必须始终遵守相关安全标准和规定,采取必要的安全措施以确保工人和现场设备的安全。
主要安全措施包括:•工人必须佩戴安全帽、安全鞋等个人防护装备;•使用合适的安全工具,如防滑手套、安全带等;•严禁高空作业、违章操作等不安全行为;•加强施工现场的警示标识,提醒工人注意安全事项;•定期组织安全培训,提高工人的安全意识。

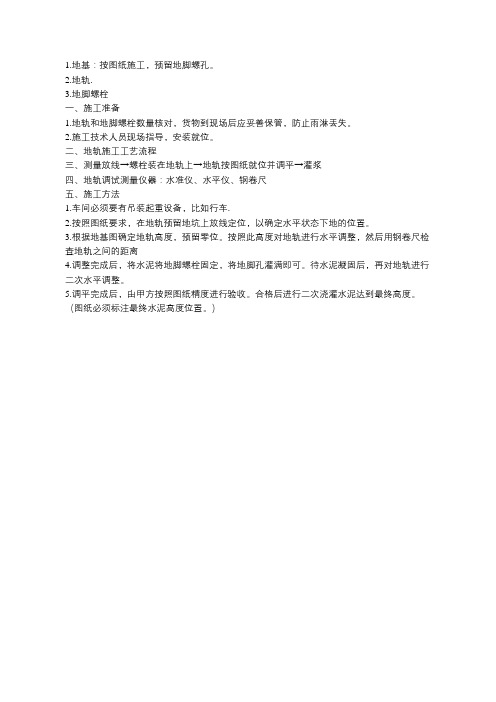

1.地基:按图纸施工,预留地脚螺孔。
2.地轨.
3.地脚螺栓
一、施工准备
1.地轨和地脚螺栓数量核对,货物到现场后应妥善保管,防止雨淋丢失。
2.施工技术人员现场指导,安装就位。
二、地轨施工工艺流程
三、测量放线→螺栓装在地轨上→地轨按图纸就位并调平→灌浆
四、地轨调试测量仪器:水准仪、水平仪、钢卷尺
五、施工方法
1.车间必须要有吊装起重设备,比如行车.
2.按照图纸要求,在地轨预留地坑上放线定位,以确定水平状态下地的位置。
3.根据地基图确定地轨高度,预留零位。
按照此高度对地轨进行水平调整,然后用钢卷尺检查地轨之间的距离
4.调整完成后,将水泥将地脚螺栓固定,将地脚孔灌满即可。
待水泥凝固后,再对地轨进行二次水平调整。
5.调平完成后,由甲方按照图纸精度进行验收。
合格后进行二次浇灌水泥达到最终高度。
(图纸必须标注最终水泥高度位置。
)。

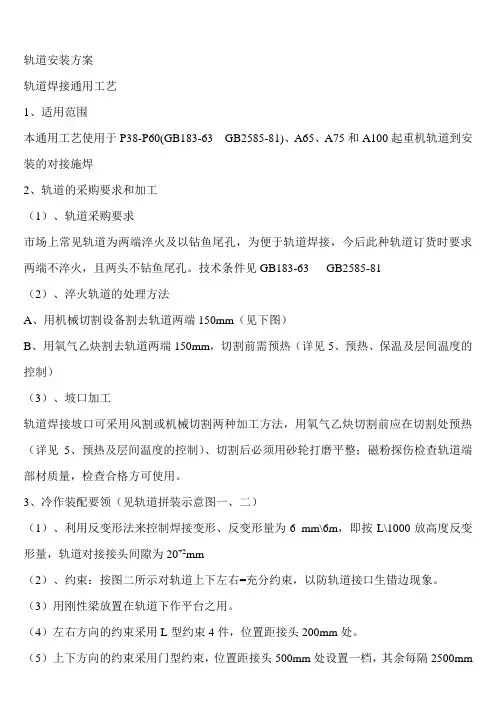

轨道安装方案轨道焊接通用工艺1、适用范围本通用工艺使用于P38-P60(GB183-63 GB2585-81)、A65、A75和A100起重机轨道到安装的对接施焊2、轨道的采购要求和加工(1)、轨道采购要求市场上常见轨道为两端淬火及以钻鱼尾孔,为便于轨道焊接,今后此种轨道订货时要求两端不淬火,且两头不钻鱼尾孔。
技术条件见GB183-63 GB2585-81(2)、淬火轨道的处理方法A、用机械切割设备割去轨道两端150mm(见下图)B、用氧气乙炔割去轨道两端150mm,切割前需预热(详见5、预热、保温及层间温度的控制)(3)、坡口加工轨道焊接坡口可采用风割或机械切割两种加工方法,用氧气乙炔切割前应在切割处预热(详见5、预热及层间温度的控制)、切割后必须用砂轮打磨平整;磁粉探伤检查轨道端部材质量,检查合格方可使用。
3、冷作装配要领(见轨道拼装示意图一、二)(1)、利用反变形法来控制焊接变形、反变形量为6 mm\6m,即按L\1000放高度反变形量,轨道对接接头间隙为20+2mm(2)、约束:按图二所示对轨道上下左右=充分约束,以防轨道接口生错边现象。
(3)用刚性梁放置在轨道下作平台之用。
(4)左右方向的约束采用L型约束4件,位置距接头200mm处。
设置一档。
(6)所有约束在焊接接头焊妥,热处理完毕,接头缓冷后方可拆除。
(7)衬垫:衬垫采用Q235钢板,规格-6×60×(B×+40),其中为轨道底部宽度,衬垫与轨道的装配间隙越小越好(8)含铅准备工作(9)焊前必须对轨道两端个150mm范围清除铁锈、油漆、水分的杂质。
(10)焊条轨道底部、腹部采用E60185(Φ4mm 、Φ5mm)、头部JH-40B(Φ4mm )或HF-350(Φ4mm )手工焊电焊条,焊前须经3500C恒温烘焙1小时,然后在100-1500C恒温桶内随用随取;若焊条受潮只能重新烘干一次;从焊条保温桶内抽用每一根焊条后立即盖好保温桶盖子,以免焊条受潮。
贵冶新熔炼主厂房吊车轨道单边长度为300米,大车轨道选用QU100重型轨道。
根据设计要求选用吊车轨道联接及车挡05G525中GDGL—6安装型式。
考虑到熔炼85/40吨冶金吊车运行的特殊要求,经熔炼车间和贵冶厂有关部门推荐、南昌有色冶金设计院认可、贵冶新项目部同意,该吊车轨道除采用05G325GDGL--6进行安装外,还需在轨道正下方安装通长的弹性垫板,压板改为焊接压板,轨道联接采用铝热法进行焊接,具体如下:一、用铝热法焊接轨道接头1、到焊接现场前的准备工作(1)消耗性材料准备:包括砂模封箱泥、高温火柴、足够的氧气和液化气、为每个焊头准备的焊剂(一箱焊剂衣箱坩埚)、各种调整垫板、切割砂轮和打磨砂轮等(2)铝热焊接必备工具:包括砂线框(车模夹板及地板)、弓形卡(侧模夹具)、接渣斗(灰渣盘)、清渣棍、坩埚搁架和坩埚帽等(3)预热前所准备的设备:包括预热器及预热器支架(焊接嘴、搁枪架)、液化气减压器、氧气表、氧气和液化气导管等(4)安全设施清单:包括焊工护目镜、焊工手套、护腿、防火设施、适当急救用品等(5)动力工具准备:包括砂轮切轨迹、液压焊头推瘤机、轨道打磨机、角形磨光机等(6)手工工具准备:包括活动扳手、轨道扳手、直撬杠、带爪撬杠、钢丝刷和钢丝钳等小型工具(7)测量工具准备:包括焊工直尺(1米)、秒表、钢卷尺、温度计等2、现场准备工作:包括检查清理现场杂物、制定防火人员、准备防火装置、保持焊区周围干燥3、轨道的准备(1)将所有轨道转移到吊车梁中间,垫起约50毫米,轨道与轨道之间间隔26毫米,并成直线摆好(2)确认钢轨型号与焊剂是否匹配(3)检查轨端是否有螺栓孔、裂纹、毛刺、破损或以前的焊接,凡有下列情形之一者,只能将该部分完全切除才能焊接:钢轨扭曲无法矫直;钢轨端部螺栓的边缘距轨端不足50毫米;端部采用氧气乙炔割成等(4)轨端切割式时应采用锯轨机或砂轮切轨机(5)检查钢轨是否平直,不平度应小于2毫米(6)用钢丝刷清除轨端各100~150毫米4、轨端的对正(1)测量轨缝间隙(在钢轨两侧从上到下进行测量),确保轨缝间隙为26±2毫米(2)调整固定轨道:钢轨焊接时需垫起,接头处的支垫距离在便于操作的条件下愈近愈好;固定钢轨时应从稍远处观看接头处平顺性,调整目测平顺后,安上对轨器;将1米直尺靠于两轨头侧面,通过调节对轨器,使两端钢轨都紧贴于直尺上,再检查轨底、轨腰处,达到同样的要求;接缝处固定时应稍加高,加高量为3~5毫米,即将1米直尺纵向置于焊缝正中处,压住一端,使直尺另一端距轨顶3~5毫米,以同样的方法调整接头另一边使其达到同样的高度即可5、砂型的准备及装卡(1)保护砂型完好无损,不受潮湿影响(2)将砂型在轨缝处进行试合、摩擦使其与钢轨贴密(3)砂模装卡采用拉簧式,按如下顺序装卡:在砂型背面放置砂型框,由二人相对将左右两份砂型扣到钢轨接缝处,扣箱时要将砂型端平,对准钢轨接缝轻轻地将砂型平直地推向钢轨;用弓形卡将砂型卡牢,并检查对正焊缝,注意弓形卡应从砂型出渣口的对面装卡;将轨顶砂芯放在交口处试合修整;将砂型底板放在地板砂型框上,然后将其装到砂箱框拉簧上,调整底板砂型框位置,使底板砂型与先装好的左右两份砂型对正,最后转动砂型框转把,使底板砂型与轨底贴紧(4)将砂型上部开口盖住(5)用封箱泥桨封箱槽填实加固(6)将接渣斗卡在砂型出渣口一边并将接口处抹上一层封箱泥(7)在接渣斗内放置适量干砂或碾碎的砂型、坩埚等(8)准备两个堵漏棒(9)将专用坩埚支架卡在砂型上部正中6、焊剂准备(1)将焊剂放置在一块干燥的地方(2)检查焊药包是否有破损或受潮现象(3)检查坩埚有无破损,清除浮渣(4)检查自熔塞是否在位(5)打开焊剂,转入坩埚内,使其平整略有锥形(6)将高温火柴插入焊剂顶面正中,并使引信部分露出焊剂3~5毫米高(7)将坩埚帽盖上7、预热(1)放置并调整预热器位置,调整预热器焰咀底部与轨面距离30±2毫米(2)安装液化气减压表、氧气表空气流量计及气管(3)将预热器的两个阀门完全打开,使液化气压力表和氧气表的指针为零(4)关闭预热器的两个阀门,利用液化气减压表和氧气表调整压力,氧气压力为0.28~0.32MPa,液化气压力为0.04~0.08 MPa,焰芯长度为12~14毫米(蓝色火焰),空气流量为3500L/h(5)将燃烧器点燃调整好压力、火焰长度及空气流量后迅速放在预定好的预热器支架上,并将预热器在砂模中迅速定位(6)按下跑马表开始计时,预热时间为9分钟(QU100)(7)将塞块放在砂磨边缘进行加热,但不得在火焰中烘烤(8)不间断地注视整个加热过程,到规定的时间将预热器从砂模中取出,但不要熄灭火焰。
以我给的标题写文档,最低1503字,要求以Markdown文本格式输出,不要带图片,标题为:车间铁轨铺设方案# 车间铁轨铺设方案## 1. 引言车间铁轨铺设是工业车间中非常重要的一项设施,它为物料的运输提供了方便和效率。
本文将介绍一种常见的车间铁轨铺设方案,包括铁轨材料的选择、铺设方向和方法等内容。
## 2. 铁轨材料的选择铁轨材料的选择是车间铁轨铺设中的关键一步。
常见的铁轨材料包括钢质轨道和铝质轨道。
钢质轨道具有较高的强度和耐磨性,适合用于承载较重物料的车间;而铝质轨道则较为轻便,适合用于较小的车间或装配线。
根据实际需求和预算考虑,选择适合的铁轨材料非常重要。
## 3. 铺设方向的确定在车间铁轨铺设过程中,铺设方向的确定需考虑到工作流程和物料运输的方便性。
一般情况下,铁轨一般呈“U”字形进行铺设,将车间划分为多个工作区域,并连接主要的工作站点,以确保物料的高效运输。
## 4. 铺设方法的选择根据实际情况,车间铁轨铺设可以采用不同的方法,包括固定式和可移动式。
固定式的铁轨铺设一般会在地面上进行焊接,以确保稳定性和连接性。
而可移动式的铁轨铺设则更加灵活,可以根据需要进行调整和移动。
选择合适的铺设方法能够有效提高车间的工作效率。
## 5. 铺设前的准备工作在铺设铁轨之前,需要进行一些准备工作以保证铁轨的稳定和安全。
首先,需要清理铺设区域,确保地面平整和干净。
其次,需要测量和标记铺设位置,以指导铁轨的安装过程。
最后,在安装铁轨之前,还需要进行一次全面的检查,确保所有铁轨和附件都符合要求。
## 6. 铺设过程铺设车间铁轨的过程相对简单,但需要注意一些细节。
首先,根据之前的铺设方向确定位置,使用合适的工具将铁轨固定在地面上。
在安装过程中,需要使用螺栓或焊接等方式来确保铁轨的牢固与稳定。
然后,根据实际需求连接车间的主要工作站点和区域。
最后,进行一次全面的检查,确保铁轨的连接牢固并进行必要的调整。
## 7. 铺设后的维护和检修完成车间铁轨铺设后,需要进行定期的维护和检修工作,以确保铁轨的稳定性和安全性。
轨道安装施工方案09002一、工程概况本施工方案适用于轨道安装工程,主要包括铁轨、道床、轨枕、固定装置等的安装工作。
根据工程实际情况和相关规范要求,制定了具体施工措施和安全措施。
二、施工准备工作1.工程物资和设备材料准备根据工程所需,准备铁轨、道床、轨枕、固定装置等材料,并且对设备进行检查和维护,确保施工顺利进行。
2.人员组织和培训组织施工人员,包括工程师、技术工人、机械操作人员等,并进行相关培训,确保施工人员熟悉操作要领和安全措施。
3.施工图纸论证和调整根据施工图纸和实地勘察情况,进行施工图纸论证和调整,确保施工方案符合实际情况和规范要求。
三、施工工艺及步骤1.接轨试验检查铁轨、道床等材料的质量和尺寸,进行接轨试验,以确保铁轨安装的精度和质量。
2.铺设道床根据设计要求,安装道床,包括挖掘、填筑、夯实等工作,确保道床平整牢固。
3.安装轨枕根据设计要求,安装轨枕,包括定位、固定等工作,确保轨枕位置准确。
4.铺设铁轨根据设计要求,铺设铁轨,包括安装、固定等工作,确保铁轨位置准确。
5.安装固定装置根据设计要求,安装轨道的固定装置,包括固定螺栓、夹持装置等,确保轨道稳定。
6.检测与调整铺设完毕后,进行轨道的检测和调整工作,包括检查轨道几何要求、检测轨道的垂直度和水平度等,确保轨道的质量和安全性。
四、施工安全措施1.检查施工场地的周边环境,清理杂物,避免施工过程中的物品滚落和砸伤等事故。
2.施工人员必须佩戴安全帽,并配备安全防护绳等防护装备,确保施工人员的人身安全。
3.机械操作人员必须熟悉操作要领,经过相关培训和资格认证,确保机械的安全操作。
4.在施工过程中,设置警示标志和安全防护网,确保施工区域的安全。
5.施工过程中,严禁奔跑、滑动或大声喧哗,避免发生人员伤害和设备事故。
6.对施工现场进行定期的巡视和检查,及时发现和处理施工过程中存在的安全隐患。
五、施工质量控制1.进行施工前的勘测和测量工作,确保施工的准确性和质量。
中铝沈阳有色金属加工有限公司钛镍加工材项目锻-锻造车间
轨
道
专
项
施
工
方
案
编制人:
审核人:
审批人:
中色十二冶金建设有限公司
二0一二年十一月二十一日
目录
一、编制依据 (2)
二、工程概况 (2)
三、施工准备 (2)
四、主要施工工艺. (4)
五、质量保证措施 (7)
六、主要施工规范 (8)
七、安全保证措施 (8)
八、文明施工保护措施 (10)
九、轨道固定平面图及伸缩缝加工图(附后) (10)
一、编制依据
(1)锻造车间设计图纸
(2)吊车轨道联接及车挡04G325
(3)吊车轨道联接及车挡05G525
(4)现场施工条件和我单位起重设备的配备情况。
二、工程概况
1、主要工作量:
轨道基础工程中选用TG-43、QU80钢轨,分十二条轨道共计1305米,两钢轨接头位置应与吊车梁结构缝错开。
2、工程特点:
本工程钢轨安装精度要求较高,因此钢轨垫板安装前精确找平和轨道轴线及标高控制为本工程的重点与难点。
三、施工准备
熟悉设计图纸和施工规范,了解施工现场,编制施工方案和技术交底,落实施工人员、施工机具和材料。
1、主要施工机具和材料:
2、主要人员安排:
四、主要施工工艺.
(一)天车轨道安装:
轨道安装流程:
1、轨道梁验收:
根据上道工序(结构安装)的工序交接资料,对轨道梁进行复测验收。
轨道梁安装的各项技术指标应控制在《钢结构工程施工质量验收规范》GB50205—2001附录E.0.2 的允许偏差之内。
合格后方可进行轨道的安装。
2、天车轨道放线:
根据工序交接给定轨道梁中心点,用经纬仪在轨道梁上打点。
然后放出一条安装基准线,用钢盘尺测出轨道的跨度,在另一个轨道梁上放出轨道安装的另一条基准线。
3、压板选用及焊接
根据图纸要求,选用焊接型轨道固定件,底座、压板及调整板为Q235或Q345钢铸件,螺栓为8.8级;固定件底座与吊车梁焊接,焊条型号选用与连接件材质相适应。
如选用Q235或Q345钢时分别采
用E4315、E7015型焊条。
安装轨道前,根据安装基准线在轨道的两侧布置压板,压板间距按照《吊车轨道联结及车挡》05GJ25要求间距600mm进行底板定位,然后焊接;要求为中级工作制吊车采用两侧焊缝,重级工作制吊车采用三面围焊缝,焊缝质量应符合三级焊缝外观质量标准。
焊接型轨道固定件示意图
4、轨道吊装:
到场后卸车时垫以枕木300*200*4000,需要量为10根,使轨道平放,避免存放变形。
a、起吊重量=每根轨道重+钩重+钢丝绳重量
b、起吊高度=轨道标高+1.5米
所有的轨道都必须从厂房内侧吊装。
5、轨道调整
用千斤顶或撬棍先两端后中间调整到要求数值后固定,再用盘尺按照轨距数值调整另一侧轨道,方法相同。
轨道找正后应把紧所有连
接螺栓并无松动现象。
6、轨道接头施工工艺
轨道接头采用四孔夹板联接,要求轨道布置时同一车间内对应轨道接缝位置应错开,其错开的距离不应等于天车前后车轮的基距。
施工时保证接头处缝隙≤2mm接头左、右、上三面偏移≤1mm。
7、伸缩缝处理方式
按照《吊车轨道联结及车挡》05G525要求伸缩缝位置将轨道切割成45度斜口,打磨平整,压板固定。
详见后附图。
同一车间同一列线对应轨道伸缩缝应布置在车间伸缩缝两侧。
(二)、调整轨道的主要要求如下:
(1)轨道中心线位移偏差≤±5mm
(2)轨道中心线跨度允许偏差△S应按下式计算,
∆S=±【3+0.25(S-10)】,但最大不应超过10 mm。
式中:△S—起重机跨度允许偏差(mm) S—起重机轨道跨度(mm)(3)厂房横向同一跨间同一位置上两条轨道顶面的标高差,在轨道梁支座处≤10mm,在轨道梁其他处≤15mm;
(4)两相邻的吊车轨道端面相互间的偏移应≤1mm。
安装检查标准
五、质量保证措施
1质量保证体系
2、测量仪器必须经检测合格,且在使用期内。
3、特殊工种作业必须有上岗证,且在有效期内。
4、材料到场按照图纸对型号、规格、外观及合格证进行验收,并在工程师的监督、见证下,取样并由双方送有资质的检验机构进行检验,不合格的不得使用。
5、堆放、运输将轨道摆放平整,防止变形。
6、轨道安装和调整时,严格按照规范进行操作和施工。
7、严格按照相应技术要求进行施焊。
六、主要施工规范
《起重设备安装工程施工及验收规范》 JBJ31-96
《吊车轨道联结及车挡》05G525
七、安全保证措施
1、定期对所有施工人员召开安全会,使职工树立“安全第一,预防为主。
”的思想。
2、建立项目安全保证体系。
3、施工人员进入施工现场必须穿戴好劳动保护用品,进入施工地前对作业区安全环境进行辨识,消除隐患后方可施工作业。
4、高空作业人员必须挂好安全带,安全带做到高挂低用,穿防滑鞋。
5、轨道吊装时,上面人员须站在轨道两端,摆放在吊车梁中间位置,不允许轨道伸出吊车梁或放在吊车梁边缘。
6、吊装前,必须把起重用的索具、卡扣等进行彻底检查,不符合安全规范要求的或性能不能满足吊装要求的不得使用,严禁在风力大于六级时吊装。
7、起重吊装时必须由专人指挥,且信号必须准确及时。
8、起重吊装时吊装范围内必须设专人监护,非施工人员不得擅自入内。
9、构件吊装到位后,必须固定牢固后才能摘钩。
10、施工机具不得在空中抛传。
11、临时用电机具必须有漏电保护器。
12、施工过程中使用的辅助材料,用完后应及时收回。
所有的拆箱板料应及时清运走,现场应作到工完料清,搞好文明施工。
八、文明施工保护措施
1、运输及包装用的附料在设备拆箱后必须彻底清理并整齐摆放。
2、施工措施用料拆除后必须统一集中存放和处理。
九、轨道固定平面图及伸缩缝加工图(附后)
10
11。
