避雷针、接地引下线、接地网施工危险点及控制措施(通用版)
- 格式:docx
- 大小:46.94 KB
- 文档页数:6
防雷避雷安全保障措施引言:随着科技的迅猛发展,雷电对人类生活和财产安全带来了巨大的威胁。
因此,制定有效的防雷避雷安全保障措施对于降低雷击事故的发生具有重要意义。
本文将从建筑物的防雷设计、人身防护、电力设备的防雷措施、预警系统和防雷救灾设施等方面分别展开详细阐述。
一、建筑物的防雷设计建筑物是人们居住、办公和生活的场所,它的防雷设计直接关系到居民和设备的安全。
为了提高建筑物的防雷能力,可以采取以下措施:1.1 合理选择材料:使用优质导电材料来建造建筑物,能够有效地引导雷电电流,减少雷击的发生。
1.2 设立避雷针:在建筑物的屋顶或高处设置避雷针,通过引导雷电的路径,将雷电安全地引入地下,避免对建筑物和人员造成伤害。
1.3 防雷接地系统:合理设置接地系统,确保建筑物能够及时释放雷电能量,减小雷击的破坏范围。
1.4 防雷装置:在建筑物外墙、屋顶等易遭雷击的部位安装防雷装置,增强消散雷电的能力,从而降低雷击的风险。
二、人身防护除了建筑物的防雷设计,人身防护也是确保人们在雷电天气下安全的重要环节。
以下是一些常见的人身防护措施:2.1 避免在雷电天气下暴露在室外空旷地带,尽量躲避在室内或遮蔽物下。
2.2 不要在雷电天气下接打电话或使用电子设备,因为电子设备能够吸引雷电。
2.3 在雷电天气下,避免接触大面积的金属,如大型门窗、金属框架等,以减少受到雷击的风险。
2.4 如果被困在室外无法躲避雷电,应尽量蹲下,双脚尽量靠近,以减少雷电通过身体的可能性。
三、电力设备的防雷措施电力设备的防雷措施是为了保障电力系统的稳定运行和人员的安全。
以下是一些常见的电力设备防雷措施:3.1 安装避雷器:在电力系统中合理安装避雷器,能够将雷电引导到地下,保护设备和人员不受雷击的危害。
3.2 设立过电压保护装置:过电压保护装置能够在电力系统出现过电压时迅速切断电源,以保护设备免受雷击。
3.3 定期检查设备:定期对电力设备进行检查和维护,确保设备的正常运行和防雷措施的有效性。
避雷针、引下线、接地体的安装避雷针、引下线和接地体属于防直击雷系统,在防雷措施中是必不可少的一环,下面介绍一下它们的安装方式及一些问题一、避雷针的安装避雷针(接闪器)的安装主要包括避雷针的安装和避雷带(网)的安装。
(一)避雷针的安装安装注意事项如下:(1)建筑物上的避雷针和建筑物顶部的其他金属物体应连接成一个整体。
(2)不得在避雷针构架上架设低压线路或通讯线路。
(二)避雷带和避雷网的安装1.明装避雷带(网)安装适于安装在建筑物的屋脊、屋檐(坡屋顶)或屋顶边缘及女儿墙(平屋顶)等处。
(1)避雷带在屋面混凝土支座上的安装避雷带(网)的支座可以在建筑物屋面面层施工过程中现场浇制,也可以预制再砌牢或与屋面防水层进行固定。
(2)避雷带在女儿墙或天沟支架上的安装沿女儿墙安装时,应使用支架固定;并应尽量随结构施工预埋支架。
支架的支起高度不应小于150mm。
当条件受限制时,应在墙体施工时预留不小于100mmx100mmx100mm的孔洞,洞口的大小应里外一致。
首先埋设直线段两端的支架,然后拉通线埋设中间支架,其转弯处支架应距转弯中点0.25-0.5m。
直线段支架水平间距为1-1.5m,垂直间距为1.5-2m,且支架间距应平均分布。
避雷带(网)在建筑物天沟上安装使用支架固定时,应随土建施工先设置好预埋件,支架与预埋件进行焊接固定。
(3)避雷带在屋脊或檐口支座、支架上安装使用混凝土支座或支架固定。
现场浇制支座,先将脊瓦敲去一角,使支座与脊瓦内的砂浆连成一体;支架固定时,需用电钻将脊瓦钻孔,再将支架插入孔内,用水泥砂浆填塞牢固。
支座和支架,水平间距为1-1.5m,转弯处为0.25m-0.5m。
引下线的上端与避雷带(网)的交接处,应弯曲成弧形再与避雷带(网)并齐进行搭接焊接。
不同平面的避雷带(网)应至少有两处互相连接,连接应采用焊接。
建筑物屋顶上的突出金属物体,如旗杆、透气管、铁栏杆、爬梯、冷却水塔、电视天线杆等,这些部位的金属导体都必须与避雷带(网)焊接成一体。

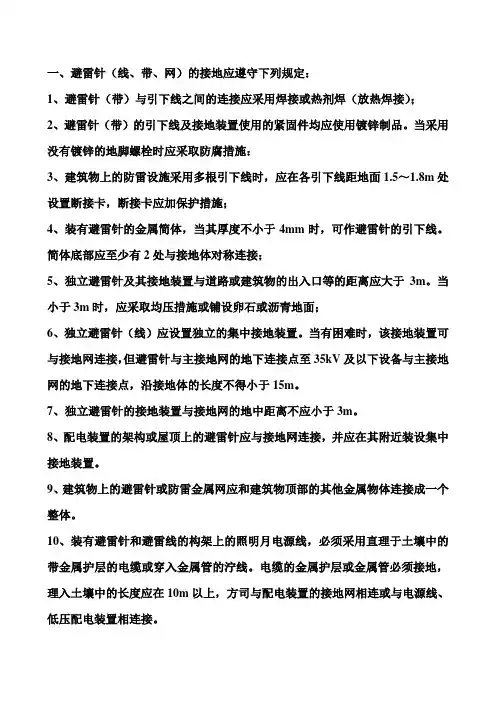

一、避雷针(线、带、网)的接地应遵守下列规定:1、避雷针(带)与引下线之间的连接应采用焊接或热剂焊(放热焊接);2、避雷针(带)的引下线及接地装置使用的紧固件均应使用镀锌制品。
当采用没有镀锌的地脚螺栓时应采取防腐措施:3、建筑物上的防雷设施采用多根引下线时,应在各引下线距地面1.5~1.8m处设置断接卡,断接卡应加保护措施;4、装有避雷针的金属简体,当其厚度不小于4mm时,可作避雷针的引下线。
简体底部应至少有2处与接地体对称连接;5、独立避雷针及其接地装置与道路或建筑物的出入口等的距离应大于3m。
当小于3m时,应采取均压措施或铺设卵石或沥青地面;6、独立避雷针(线)应设置独立的集中接地装置。
当有困难时,该接地装置可与接地网连接,但避雷针与主接地网的地下连接点至35kV及以下设备与主接地网的地下连接点,沿接地体的长度不得小于15m。
7、独立避雷针的接地装置与接地网的地中距离不应小于3m。
8、配电装置的架构或屋顶上的避雷针应与接地网连接,并应在其附近装设集中接地装置。
9、建筑物上的避雷针或防雷金属网应和建筑物顶部的其他金属物体连接成一个整体。
10、装有避雷针和避雷线的构架上的照明月电源线,必须采用直理于土壤中的带金属护层的电缆或穿入金属管的泞线。
电缆的金属护层或金属管必须接地,理入土壤中的长度应在10m以上,方司与配电装置的接地网相连或与电源线、低压配电装置相连接。
11、发电厂和变电所的避雷线线档内不应有接头。
12、避雷针(网、带)及其接地装置,应采取自下而上的施工程序。
首先安装集中接地装置,后安装引下线,最后安装接闪器。
二、避雷针安装工艺一、施工准备1、劳动组织2、工机具3、材料二、操作程序1、图1避雷针安装工序流程图2、操作要领(1)准备工作①核实避雷针高度及分段钢筋架之间的对应安装位置。
②平整场地,把枕木均匀地摆到避雷针组装地点。
避雷针每段钢筋架下设两个支点,并大致找平。
③核实预埋螺栓与避雷针底座螺孔尺寸,允许误差为±2mm。
避雷引下线和变配电室接地干线敷设分项工程安全施工措施
A、主体施工阶段施工人员在屋面上焊接防雷引下线时,所用电焊机不得放在积水屋面上,电焊机一、二次线不得随意拖地、泡水和碾压,必须架空。
B、主体施工阶段施工人员在屋面上焊接防雷引下线时,雨天禁止施工。
C、主体施工阶段施工人员在屋面上焊接防雷引下线时,不得为赶工期在未及时铺脚手扳或未挂安全网的外架上进行操作;对高度超过2m的焊接点施焊时,必须挂安全带。
D、主体施工阶段施工人员在屋面上焊接防雷引下线时,要尽量避免交叉作业;如避免不了,则需做好安全防护措施,在工作面的上方用废模板搭临时防护棚,避免从上方坠落的钢管、扣件、木方和扳手等物体打击,造成人身伤害。
E、装修阶段施工人员在室内焊接防雷引下线和等电位钢筋圆钢时,所用电焊机不得放在积水地面上,电焊机一、二次线不得拖地、泡水和碾压,必须按规范悬挂架空。
F、在变配电室接地干线敷设施工时,使用的电锤必须有专用手提式配电箱,且电锤电源线不得拖地、泡水和碾压,必须按规范悬挂架空。
G、在变配电室接地干线敷设施工时,在积水或潮湿的场所,施工用临时照明电源电压不大于24Ⅴ,且电源线必须悬挂架空。
建筑工程雨季施工防雷安全措施在建筑工程施工过程中,雨季是一种常见的天气条件。
然而,雨季也带来了雷电活动频繁的天气,给建筑工程施工带来了一定的安全隐患。
为了保障施工人员的生命安全和工程质量,施工单位需要采取一系列的防雷安全措施。
本文将介绍几种常见的建筑工程雨季施工防雷安全措施。
首先,在施工现场周围建立一个完善的防雷系统是非常重要的。
这个系统应包括避雷针、避雷带、接地装置以及避雷网等。
避雷针应设置在施工现场的高处,以便更好地吸引和抵御雷电的侵袭。
避雷带应设置在施工围墙周围,将来自地面或空中的雷电引入到接地塔上,以保持施工场地的带电状态最低。
接地装置则是将雷电引入地下,避免对施工人员和设备的威胁。
避雷网则是由导电材料制成,安装在施工现场周围,起到将雷电导向地下的作用。
其次,施工场地的临时设施也需要进行防雷处理。
临时设施包括建筑工棚、临时办公室、食堂等,这些设施一般都是建立在露天场地上。
在雨季,建筑工棚等设施容易成为雷电的靶子,因此需要进行防雷处理。
可以采用接地装置将雷电引入地下,或者在设施周围安装避雷针等防雷设备,以提供保护。
第三,建筑工程施工过程中的塔吊、起重机等大型机械设备也需要进行防雷处理。
这些设备的高度和金属结构容易引起雷电的吸引,因此需要采取一系列的防雷措施,如设置避雷针、接地装置等。
除了上述的防雷措施外,建筑工程施工期间,还有其他一些重要的注意事项。
首先,施工人员应定期关注天气预报,了解雨季的天气情况。
如果即将有雷电活动,应及时暂停施工,将施工现场人员安全撤离。
其次,施工现场应设置明显的警示标志,提醒施工人员注意雷电安全。
同时,施工人员需要定期检查防雷设备的工作情况,确保其正常运行。
总结起来,建筑工程雨季施工防雷安全措施是非常重要的。
通过建立完善的防雷系统、对临时设施进行防雷处理以及对机械设备进行防雷措施,可以有效避免雷电对施工人员和设备的威胁。
同时,施工人员需要关注天气预报,及时采取暂停施工的措施,确保施工安全。
建筑工地施工现场的防雷措施在建筑工地施工期间,由于施工现场的特殊环境和设备的存在,雷击事故可能对工人和设备造成危险。
因此,采取适当的防雷措施是至关重要的。
本文将介绍建筑工地施工现场的防雷措施。
1. 地质勘探和合理选址在建设工地之前,必须进行地质勘探和合理选址。
地质勘探可以提前发现地下水、岩层和其他地质条件,以便进行合理的地下设施规划和建设工程设计。
合理选址是指选择能够最大程度降低雷击风险的地方进行施工。
2. 雷电监测系统的安装在建筑工地施工现场周围安装雷电监测系统是防雷措施的关键之一。
雷电监测系统可以监测到周围地区的雷暴活动,及时提醒工作人员采取必要的防护措施。
该系统通常包括雷电探测器、雷暴信息传输设备和报警器等。
3. 安装接地装置建筑工地施工现场应配备有效的接地装置。
接地装置能够将雷电荷迅速导入地下,排除雷击危险。
施工现场的接地装置应符合相关的电气安全标准,并进行定期检查和维修。
4. 设置避雷针在高层建筑工地施工现场,应设置避雷针以提供有效的防雷保护。
避雷针通常由导线和接地装置组成,可以将雷电荷迅速引导到地面。
避雷针的设计和安装必须符合国家相关的标准和规范。
5. 钢筋混凝土建筑的防雷设计在建筑工地施工现场上,由于钢筋混凝土的导电性能较好,可以采取适当的措施来减少雷电的危害。
例如,在混凝土结构中嵌入导电条或导线,以便将雷电及时导入地下。
6. 紧急避雷措施即使在采取了一系列的防雷措施之后,雷击事故仍有可能发生。
因此,建筑工地施工现场应制定紧急避雷措施,包括提前规划逃生通道、设立避雷避雨点和紧急疏散等,以应对突发雷击风险。
总结:建筑工地施工现场的防雷措施涉及到多个方面,包括地质勘探和合理选址、雷电监测系统的安装、接地装置的设置、避雷针的安装、钢筋混凝土建筑的防雷设计以及紧急避雷措施的制定。
通过采取这些防雷措施,可以有效降低雷击事故的发生概率,保障工人的安全和设备的完好。
在实际施工过程中,应根据具体情况灵活应用,并定期进行检查和维护,以确保防雷措施的有效性。
防雷接地工程施工规范(通用版)2017年12月目录一.施工目的及适用范围 (1)二.施工依据 (1)三.相关人员职责: (1)四.施工准备: (2)五.主要施工规范 (2)六.防雷接地施工流程: (3)七.施工工艺: (4)1.浪涌保护器安装 (4)2.接闪器(避雷针、避雷带、避雷网、避雷线等)安装: (4)3.防雷引下线敷设: (5)4.接地装置: (5)5.质量控制 (5)6.基础接地 (5)7.防雷接地引下线 (6)8.接闪器(避雷带、网) (6)八.质量通病的防治措施: (6)1.基础接地: (6)2.支架安装: (7)3.防雷引下线敷设: (7)4.接闪器(避雷针、避雷带、网、线)安装: (7)5.安全施工措施: (8)一.施工目的及适用范围●对防雷工程的施工进行指导、控制,确保防雷工程实施质量符合规定要求。
●本规范适用于实施的防雷工程中的浪涌保护器、接闪器、接地引下线和接地装置等工程。
二.施工依据➢GB/T19000—2000的定义。
➢GB/T19001-2000标准8.2.38.2.4。
➢GB50057-1994《建筑物防雷设计规范》。
➢GB50343-2004《建筑物电子信息系统防雷技术规范》。
➢GB50303—2002《建筑电气工程施工质量验收规范》。
➢《市交警支队车管中心信息化系统建设项目招标文件》➢防雷工程实施的电气设计图纸及相关文件。
三.相关人员职责:●项目经理或技术负责人为防雷工程实施工作负责人,应熟悉防雷规范,负责根据相关方案、图纸及规范向有关人员进行技术交底。
●项目组或安装队的质量员负责防雷工程安装质量的检查、监督和验收评定工作。
●安装电工和焊工必须经过培训、考核合格并取得特种作业人员操作证方可上岗。
●临时雇佣人员必须签订临时用工协议方能进行施工。
四.施工准备:●充分熟悉施工规范、相关图纸及设计方案要求。
●根据图纸准备相应施工图集及技术资料,编制技术交底。
●浪涌保护器:根据技术方案设计的浪涌保护器的型号及数量从仓库领取。

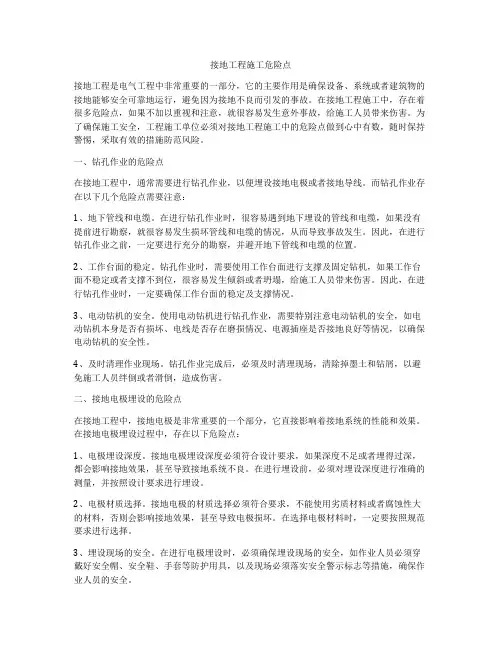

接地工程施工危险点接地工程是电气工程中非常重要的一部分,它的主要作用是确保设备、系统或者建筑物的接地能够安全可靠地运行,避免因为接地不良而引发的事故。
在接地工程施工中,存在着很多危险点,如果不加以重视和注意,就很容易发生意外事故,给施工人员带来伤害。
为了确保施工安全,工程施工单位必须对接地工程施工中的危险点做到心中有数,随时保持警惕,采取有效的措施防范风险。
一、钻孔作业的危险点在接地工程中,通常需要进行钻孔作业,以便埋设接地电极或者接地导线。
而钻孔作业存在以下几个危险点需要注意:1、地下管线和电缆。
在进行钻孔作业时,很容易遇到地下埋设的管线和电缆,如果没有提前进行勘察,就很容易发生损坏管线和电缆的情况,从而导致事故发生。
因此,在进行钻孔作业之前,一定要进行充分的勘察,并避开地下管线和电缆的位置。
2、工作台面的稳定。
钻孔作业时,需要使用工作台面进行支撑及固定钻机,如果工作台面不稳定或者支撑不到位,很容易发生倾斜或者坍塌,给施工人员带来伤害。
因此,在进行钻孔作业时,一定要确保工作台面的稳定及支撑情况。
3、电动钻机的安全。
使用电动钻机进行钻孔作业,需要特别注意电动钻机的安全,如电动钻机本身是否有损坏、电线是否存在磨损情况、电源插座是否接地良好等情况,以确保电动钻机的安全性。
4、及时清理作业现场。
钻孔作业完成后,必须及时清理现场,清除掉墨土和钻屑,以避免施工人员绊倒或者滑倒,造成伤害。
二、接地电极埋设的危险点在接地工程中,接地电极是非常重要的一个部分,它直接影响着接地系统的性能和效果。
在接地电极埋设过程中,存在以下危险点:1、电极埋设深度。
接地电极埋设深度必须符合设计要求,如果深度不足或者埋得过深,都会影响接地效果,甚至导致接地系统不良。
在进行埋设前,必须对埋设深度进行准确的测量,并按照设计要求进行埋设。
2、电极材质选择。
接地电极的材质选择必须符合要求,不能使用劣质材料或者腐蚀性大的材料,否则会影响接地效果,甚至导致电极损坏。
建筑物防雷工程施工常见问题及质量控制措施
建筑物防雷工程是保障建筑物及人员安全的重要工程之一,但是其施工过程中常常会遇到各种问题,主要包括以下几点:
1. 铜杆接头处容易出现氧化腐蚀现象,导致接头阻力增加,影响导电性能。
2. 地网铺设不规范或者接地不良,会导致接地电阻升高,影响雷电保护效果。
3. 高空工作安全问题,施工人员无法正常作业或者操作不当,容易导致人员伤亡或者设备损坏。
4. 确定放电路径不当,会导致放电效果不理想。
为了保障建筑物防雷工程的施工质量,需要采取以下几种控制措施:
1. 防腐措施。
建议采用不锈钢材料,防止出现氧化腐蚀现象。
在铜杆接头处增加防腐层。
2. 接地电阻测量。
在建筑物防雷工程施工完成后,需要对接地电阻进行测量,确保防雷系统接地良好。
3. 安全培训。
对施工人员进行安全培训,增强他们的安全意识和防范意识,防止高空坠落等意外事件的发生。
4. 放电路径的确定。
根据建筑物的实际情况,确定合适的放电路径和排雷针安装位置,确保放电效果良好。
接地与防雷安全措施一、接地接零:1、在施工现场专用的中心点直接接地的电力线路中,必须采取接零保护系统。
电器设备的金属外壳必须与专用保护零线连接。
专用保护零线应由工作接地,配电室零线或第一级漏电保护器电源侧的零线引出。
2、当施工现场与外电线路共用同一供电系统时,电气设备应根据当地的要求做保护接零或做好保护接地。
不得一部分设备作保护接零,另一部分设备作保护接地。
3、保护零线不得装设开关或熔断器。
保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。
4、保护零线使用铜线不少于10mm2,铝线不少于16mm2,与电气设备相连的保护零线可用不少于mm2绝缘多股铜线。
5、保护零线统一标志为绿/黄双色线(以前为黑色),在任何情况下不准使用绿/黄双色线作负荷线。
6、电力变压器或发电机的工作接地电阻值不得大于4欧。
7、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。
重复接地电阻值不大于10欧。
8、不得用铝导体做接地体或地下接地线,垂直接地体不宜采用罗纹钢。
9、垂直接地体应采用角铁、镀锌铁管、或圆钢、长度1.5~2.5m,露出地面10~15cm,接地线与垂直接地体连接应采用焊接或螺栓连接,禁止采用绑扎的方法。
10、施工现场所有用电设备,除做保护接零外,必须在设备负荷线的首端处设置漏电保护装置。
二、施工安全措施1、施工前,对邻近施工范围内原有构筑物、地下管线等进行检查,对有影响的工程,应采取有效加固防护措施或隔振措施,施工时加强观测,以确保施工安全。
2、施工前先全面检查机械各个部分及润滑情况,钢丝绳是否安好,发现有问题及时解决,检查后要进行试运转,严禁带病作业。
桩机设备应由专人操作,以保证机械正常使用,机械操作人员必须持证上岗。
3、桩机机架安设铺垫平稳、牢固,防止钻具突然下落,造成人员伤亡和设备损坏。
4、现场操作人员要戴安全帽,高空作业佩安全带,高空检修桩机,不得向下乱丢物件。
防雷接地施工方案中经常遇到的问题,有哪些要求?
防雷接地施工常见问题:
一、避雷带、引下线、接地体、均压环搭接的长度不够,焊接处有夹渣、焊瘤和气孔等。
二、地钢筋网连接点的错焊、漏焊,漏设外引接地联结点或检测点预埋件。
三、在用结构钢材代替避雷针(网)及其引下线时,破坏了镀锌层防锈漆,螺栓连接片未经处理,片与片之间有缝隙等。
四、引下点间距偏大,引下线跨越变形缝处未加设补偿器,接地体安装埋设深度不够或引出线未作防腐处理。
五、屋面金属物(如管道、梯子、旗杆和设备外壳等)未与屋顶防雷系统相连,等电位联结跨接地线线径不足。
六、电气设备接地(接零)的分支线未与接地干线连接。
防雷接地施工的要求:
1、材质符合规范和设计要求,连接可靠,防腐措施到位,接地系统畅通、完整。
2、利用建筑物基础钢筋做接地体和引下线连接规范,资料齐全;避雷带、接地线安装顺直、美观,固定牢固;屋面及外露金属构件接地完整;设备金属外壳及设备基础接地无遗漏。
3、接地点标识清楚,防雷接地测试点齐全。
4、接地线搭接符合要求。
实用文档防雷工程施工规范编制:2014年01月1.0 目的:对防雷工程的施工进行指导、控制,确保防雷工程实施质量符合规定要求。
2.0适用范围:本规范适用于实施的防雷工程中的浪涌保护器、接闪器、接地引下线和接地装置等工程。
3.0定义:3.1 有关质量方面的术语依据GB/T19000—2000的定义。
3.2 浪涌保护器:其目的在于限制瞬态过电压和分走电涌电流的器件,它至少含有一非线性原件。
3.3 接闪器:指用来接收雷电流的部分,其形式有避雷针、避雷网、避雷带、避雷线等或其他金属构件。
3.4 防雷引下线:指将接闪器接收到的雷电流导入接地装置的部分。
3.5接地装置:是指将雷电流或设备漏电电流导入大地的装置,一般由接地线和接地体组成。
4.0引用文件:GB/T19001-2000标准8.2.38.2.4。
本公司《质量手册》。
本公司《程序文件》。
防雷工程实施的电气设计图纸及相关文件。
5.0职责:5.1项目经理或技术负责人为防雷工程实施工作负责人,应具备防雷施工资格证书,熟悉防雷规范,负责根据相关方案、图纸及规范向有关人员进行技术交底。
5.2项目组或安装队的质量员负责防雷工程安装质量的检查、监督和验收评定工作。
5.3安装电工和焊工必须经过培训、考核合格并取得特种作业人员操作证方可上岗。
5.4 临时雇佣人员必须签订临时用工协议方能进行施工。
6.0施工准备:6.1充分熟悉施工规范、相关图纸及设计方案要求。
6.2根据图纸准备相应施工图集及技术资料,编制技术交底。
6.3 浪涌保护器:根据技术方案设计的浪涌保护器的型号及数量从仓库领取。
接闪器、接地引下线及接地装置:根据技术方案设计的规格型号,采用热镀锌圆钢、角钢、扁钢材料,多股铜线等,并有材质检验报告等质量证明文件。
6.4施工机具:螺丝刀、扳手、钢锯、电焊机、切割机、压力台、电锤、钢卷尺、电、气焊工具等。
6.5测量工具:万用表、接地电阻测试仪。
7.0质量标准:7.1主控项目:所用施工设备及材料的质量符合设计要求。
防雷、接地施工技术要点(1)概述民用建筑工程防雷设防分三级,屋顶一般采用25×4热镀锌扁钢作为避雷带沿女儿墙四周敷设,25×4热镀锌扁钢避雷带支持卡子间距为1米左右,但必须一致,转角处悬空段不大于1米,避雷带高出屋面装饰或女儿墙0.15米,同时屋面采用25×4热镀锌扁钢组成不等避雷网格。
避雷网格沿屋面敷设,所有高出屋面的各种金属构件均需与避雷带焊接相连。
目前,一般民用建筑利用结构柱内或剪力墙内主钢筋作为引下线,钢筋上下焊接相连,直径大于16毫米二根为一组,柱子上端预埋100×100×8钢板,用于柱子内主钢筋与避雷带连接的转换。
工程接地体形式主要有人工接地体和利用基础作为接地体的形式。
利用承台钢筋网、桩基钢筋连接构成等电位接地网络,接地电阻不大于1欧姆。
每层建筑物外墙连续梁内钢筋与楼层钢筋焊接成一体形成均压环,并与引下线可靠相连,外墙上的金属门窗、金属结构、外墙栏杆与均压环相连接以防侧击雷。
近几年,等电位联结要求日益严格,主要有总等电位联结、辅助等电位联结、局部等电位联结。
机房、卫生间设备、金属管线等一般要作等电位接地。
(2)施工流程施工准备→接地装置安装→引下线安装→避雷带支架制作安装→避雷网安装→接地电阻测试(3)技术措施材料齐全且符合设计要求,施工机具配备充足,施工图纸已对施工班组进行技术交底。
(4)主要施工方法防雷接地工程包括接地装置、防雷引下线及避雷带的安装。
施工采用标准为《电气装置安装工程接地装置施工及验收规范》(gb50169-92)1)接地装置a.按照设计图尺寸位置要求,将底板内两条结构主筋焊接连通,并与所经桩台及柱内的有关钢筋焊接(不同标高处利用两根竖向结构上下贯通),并将两根主筋用油漆做好标记,便于引出和检查。
b.所有焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青作防腐处理,采用搭接焊时,其焊接长度要求如下:镀锌扁钢不小于其宽度的2倍,且至少3个棱边焊接。
防雷与接地工程的施工注意事项有关防雷与接地工程的施工注意事项,防雷器的安装注意事项,多级防护的必要性,一般要求两级防雷器之间线缆长度在15m左右,防雷与接地装置施工注意事项,接地系统要求总接地电阻小于1欧姆。
防雷接地工程施工注意事项一、防雷器的安装1、电源线应实现多级防护,多级防护是以各防雷区为层次,对雷电能量的逐级减弱(能量调配),使各级限制电压相互搭配,最后使过电压值限制在设备绝缘强度之内(电压搭配)。
在下列情况下,多级防护成为必需:某一级防雷器失效或防雷器某一路失效。
防雷器的残压不搭配设备绝缘强度,线缆在建筑物内长度较长时。
2、几乎全部情况下的线缆防护,至少应分成两级以上,同一级防雷器还可能包含多级保护(如串并式防雷器)。
为了达到有效的保护,可在各防雷区界面处设置相应的防雷器,防雷器可针对单个电子设备,或一个装有多个电子设备的空间,全部穿过通常具有空间屏蔽的防雷区的导线,在穿过防雷区界面同时接有防雷器。
另外,防雷器的保护范围是有限的,一般防雷器与设备线路距离超过10m以后将使防护效果劣化,这是由于防雷器和需要保护的设备之间的电缆上有反射造成的振荡电压,其幅值与线路长度、负载阻抗成正比。
3、在使用电源孩子雷器的多级防护中,假如不注意能量调配,则可能引入更多的雷电能量进入保护区域。
这要求防雷器应依据前述评估模式选择。
【防雷与接地工程的施工注意事项】一般防雷器都有通过雷电流越大,残压越高的特点,通过能量调配后未级防雷器流过的雷电流微小,有利于电压限制。
注意,不考虑电压搭配而仅仅选择低响应电压的防雷器作末级保护是不安全的。
实现能量调配与电压搭配的要点在于利用两级防雷器之间线缆本身的感抗。
线缆本身的感抗有肯定的拦阻埋电流及分压作用,使雷电流更多地被调配到前级泄放。
一般要求两级防雷器之间线缆长度在15m左右,适用于保护地线与其它线缆紧贴敷设或处于同一条电缆之内的情况。
线缆上分支线路的长度对线缆要求长度有影响,当保护地线与被保护线缆有肯定距离(1m),这时要求线缆长度大于5m即可。
建筑工地防雷安全管理建筑工地是一个雷电活动频繁的地方,因此对于防雷安全的管理十分重要。
本文将介绍建筑工地防雷安全的管理方法和措施。
一、建筑工地防雷的重要性建筑工地防雷安全工作的重要性不言而喻。
雷电是一种自然现象,其能量极大,一旦雷电击中建筑工地,将对人员和设备造成巨大的伤害和损失。
因此,建筑工地必须采取一系列的防雷措施,确保工地的安全。
二、建筑工地防雷安全管理方法1. 寻找合适的避雷设施建筑工地应当配备合适的避雷设施,如避雷针、避雷网等。
这些设施能够吸引雷电,并将其导向地下,避免雷电直接击中建筑工地和人员。
2. 定期检查和维护避雷设施建筑工地的避雷设施必须定期进行检查和维护,以确保其正常运行。
检查包括对避雷针和避雷网的完整性、连接是否良好等。
维护包括清理避雷设施周围的杂草和垃圾,以保证设施的良好接地状态。
3. 加强对于雷电的监测建筑工地应当安装雷电监测设备,对雷电活动进行实时监测。
一旦监测到雷电活动,即可及时采取防护措施,避免雷电对工地造成损失。
4. 培训工作人员的防雷意识建筑工地的工作人员必须接受相关的防雷培训,提升他们的防雷意识和应对能力。
培训内容包括雷电的基本知识、防雷设施的正确使用方法、防雷逃生技巧等。
5. 设立合适的安全警示标识建筑工地应当设立明显的安全警示标识,提醒人员注意雷电安全。
标识应当包括禁止站立在露天场地、离开高处、不扎营等内容,以减少雷电对人员的伤害。
6. 建立完善的应急预案建筑工地应当建立完善的应急预案,包括防雷避险措施、应急救援流程等。
工地人员应当熟悉应急预案的内容,并能够在发生雷电事故时迅速采取相应的措施。
三、建筑工地防雷安全管理的措施1. 建立专门的防雷安全管理岗位建筑工地应当设立专门的防雷安全管理岗位,负责对工地的防雷安全进行监督和管理。
岗位人员应当具备相关的防雷专业知识和技能。
2. 加强与天气部门的合作建筑工地应当与天气部门建立密切合作关系,及时了解天气情况和雷电警报,以便做出针对性的防护措施。
防雷接地系统施工的安全操作要点一、施工前的准备工作在进行防雷接地系统施工之前,首先需要进行充分的准备工作。
包括明确施工范围、制定施工计划、组织人员和物资准备等。
施工前应仔细检查施工设备和工具的完好性,确保没有损坏或缺失部分,并对施工现场进行全面的检查,确保安全。
二、确立施工方案防雷接地系统施工方案要根据实际需求制定,并结合工程情况进行调整。
施工方案要详细说明工作步骤、施工方法、使用的设备和工具等。
同时要评估施工风险,并制定相应的安全措施,保障施工过程中人员和设备的安全。
三、人员培训与安全防护施工人员要经过专业的培训,掌握防雷接地系统施工的操作规程和安全要点。
特别要注意施工现场的安全防护工作,包括佩戴安全帽、耐压鞋等个人防护装备,确保人身安全。
施工人员还要了解应急救援程序,并进行相应的演练。
四、施工设备与工具的正确使用在进行防雷接地系统施工时,施工人员要严格按照操作规程正确使用施工设备和工具。
如挖掘机、钻机、电焊机等设备要进行定期的检查和维护,确保其正常运行。
使用电焊机时要注意安全距离,防止电击事故的发生。
五、施工材料的质量检查施工材料的质量对防雷接地系统的施工质量有重要影响。
施工前要对所使用的材料进行质量检查,确保符合相应标准和规范。
特别是对于接地极、接地线等组成部分要进行严格检查,保证其可靠性和稳定性。
六、施工现场的安全管理防雷接地系统施工现场要进行严格的安全管理。
施工现场应设立明显的警示标识,限制非施工人员进入,并定期进行安全检查和消防演练。
施工过程中要保持施工现场的整洁,及时清理垃圾和杂物,减少安全隐患。
七、施工过程中的质量控制防雷接地系统的质量直接影响系统的可靠性。
在施工过程中要加强质量控制,包括对施工工艺的监督、施工材料的验收等。
特别要注意接地体的焊接质量,确保接地阻抗符合设计要求。
同时要定期进行验收和测试,确保接地系统的正常运行。
八、施工后的清理和整理防雷接地系统施工完成后,要及时进行清理和整理工作。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
避雷针、接地引下线、接地网施工危险点及控制措施(通用版) Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
避雷针、接地引下线、接地网施工危险点
及控制措施(通用版)
序号
工作内容
危险点
控制措施
一
水泥杆、避雷针接地引下线
1、平整接地扁铁时铁锤脱落伤人:
1.1、选用合适的铁锤;
1.2、使用铁锤前应仔细检查锤把;
1.3、大锤运动方向严禁站人。
2、攀登水泥杆、构架时掉落摔伤
2.1、工作人员必须穿防滑性能良好的软底鞋;
2.2、作业人员必须戴好安全帽;
2.3、登杆前应认真检查爬梯的脚钉、梯蹬、支铁等是否牢固;
2.4、工作人员在攀登构架时手上不得拿有其它物品、所需使用的工器具必须装在工具叉内;
2.5、工作人员在攀登构架时所带的绳索必须系在腰间、下甩的绳索应沿工作人员的后辈下垂,并不得承受任何力;
2.6、就位工作地点后,立即系好安全带,安全带的位置、长度应控制在适当位置;
2.7严禁酒后登高,严禁精神状态不佳的人员登高。
3、转移工作地点:
3.1、转移工作地点必须取得工作负责人(监护人)的许可,并在其监护下方可进行;
3.2、在攀越设备架构时应手脚并用爬行前进,在上方有可攀扶的固定物体时,方可直立行走;
3.3、转移工作地点手上不得拿任何物件。
二
焊接接地线
1、发生火灾:
1.1、开始工作前应清除下方的易燃物,或采取可靠的隔离、防护措施,并设专人监护。
避雷针、接地引下线、接地网施工危险点及控制措施
序号
工作内容
危险点
控制措施
二
焊接接地线
1、触电:
1.1、不得随身带着电焊导线从高处跨越,此时电焊导线应在切断电源后用绳索提吊;;
1.2、在高处进行电焊工作时,宜高级专人进行拉合闸和调节电
流等工作;
1.3、不宜在雨、雪及大风天气进行露天焊接;
1.4、电焊机的外壳必须可靠接地;
1.5、电焊机应有单独的电源控制装置;
1.6、电焊机倒换接头,转移工作地点或发生故障时,必须切断电源;
1.7、严禁用电缆管、电缆外皮或待焊接的接地扁铁等作为电焊地线。
三
敷接地极
1、铁锤脱落伤人:
1.1、选用合适的铁锤;
1.2、使用铁锤前应仔细检查锤把;
1.3、大锤运动方向严禁站人;
1.4、扶持接地极的人应站在打锤人的侧面;
1.5、扶持接地极的人应戴手套。
四
开挖接地沟
2、作业工具伤人:
2.1、使用锹、镐等工具进行开挖工作时,应防止触碰障碍物后反弹,造成自我伤害;
2.2、其他人员不得站在作业人员的对面和工作中能触及到的地方;
2.3、防止开挖的接地沟外面的石头落入接地沟砸伤作业人员;
2.4、在道路上开挖的接地沟如若不能及时回填,应作好警示标志。
夜间应设置照明灯。
