进场通知工程开工报审表工程开工令
- 格式:docx
- 大小:19.87 KB
- 文档页数:9
监理表—2
进场通知
(监理[ 2015 ]进场通知01号)
工程名称:金科观澜(一期)(高层G11、G12、洋房D1、D4、D5、D9、商业S-2A、S-2B
(监理[ 2015 ]开工报审01 号)
工程名称:金科观澜(一期)(高层G11、G12、洋房D1、D4、D5、D9、商业S-2A、S-2B
工程开工令
(监理[ 2015]开工令01 号)
工程名称:万州金科观澜项目一期(二标段工程名称:金科观澜(一期)(高层G11、
监监理表—2
进场通知
(监理[ 2016 ]进场通知04号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2
(监理[ 2016 ]开工报审04 号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2
工程开工令
(监理[ 2016]开工令04 号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2
及对应车库及附属工程)。
进场通知(监理 [ 2015 ] 进场通知01 号)工程名称:金科观澜(一期)(高层 G11、G12、洋房 D1、D4、D5、D9、商业 S-2A、S-2B 楼、 B-1 及对应车库及附属工程)致:重庆建工住宅建设有限公司(施工单位)根据施工合同约定,现签发金科观澜(一期)(高层 G11、G12、洋房 D1、 D4、 D5、D9、商业 S-2A、S-2B楼、 B-1 及对应车库及附属工程)工程项目进场通知,你方在接到该通知后,应及时调遣人员和组织施工设备、材料进场,完成各项施工准备工作,并请尽快提交《工程开工报审表》。
该工程项目的合同开工日期为2015年6月15日。
据施工合同双方的施工准备情况,监理机构另行签发工程开工令。
总监理工程师:(签字、加盖执业印章)项目监理机构(盖章):2015年6月8日我方于年月日收到重庆华兴工程咨询有限公司(监理机构)签发的进场通知(监理[ 2015 ] 进场通知01 号),我方将按要求组织进场。
施工单位项目负责人:(签字、加盖执业印章)施工单位(盖章):年月日重庆市建设工程质量监督总站监制重庆市城市建设档案馆1工程开工报审表(监理 [ 2015 ] 开工报审01 号)工程名称:金科观澜(一期)(高层 G11、G12、洋房 D1、D4、D5、D9、商业 S-2A、S-2B 楼、 B-1 及对应车库及附属工程)致:重庆市金科骏凯房地产开发有限公司(建设单位)重庆华兴工程咨询有限公司(项目监理机构)我方承担的金科观澜(一期)(高层 G11、 G12、洋房 D1、D4、D5、D9、商业 S-2A、S-2B 楼、 B-1 及对应车库及附属工程)工程,已完成相关准备工作,具备开工条件,申请于2015 年 6 月 15 日开工,请予以审批。
附件:单位(子单位)工程开工报告施工现场质量管理检查记录施工单位项目负责人:(签字、加盖执业印章)施工项目管理机构(盖章):2015 年 6 月10日审核意见:总监理工程师:(签字、加盖执业印章)项目监理机构(盖章):年月日审批意见:建设单位项目负责人(签字):建设单位(盖章):年月日重庆市建设工程质量监督总站监制重庆市城市建设档案馆2工程开工令(监理 [ 2015] 开工令01 号)工程名称:万州金科观澜项目一期(二标段工程名称:金科观澜(一期)(高层 G11、G12、洋房 D1、D4、D5、 D9、商业 S-2A、 S-2B楼、 B-1 及对应车库及附属工程)致:重庆建工住宅建设有限公司(施工单位)于2015年 6 月 10 日收到《工程开工报审表》(监理 [ 2015 ] 开工令01 号),经审查,本工程已具备施工合同约定的开工条件,现签发《工程开工令》,同意你方开始施工,并确定开工日期为:2015 年6月15 日。
工程开工报审表与开工令工程开工报审表与开工令是在进行工程项目开工前必须要准备和填写的两个重要文件。
工程开工报审表是由建设单位向有关部门申请工程项目开工的文件,而开工令则是有关部门批准工程项目开工的正式文件。
以下将详细介绍这两个文件的内容与流程。
一、工程开工报审表工程开工报审表是建设单位准备并提交给有关部门,申请工程项目开工的文件。
它主要包括以下内容:1.基本信息:包括项目名称、建设单位名称、施工单位名称、设计单位名称等基本信息。
2.工程概况:包括工程项目的规模、范围、用途、建筑面积、高度、楼层数等基本信息,同时还包括项目所在地的具体位置及周边环境描述。
3.施工图纸:包括建设单位提供的施工图纸的数量、版本、规格等信息,并附有相关审核、盖章等手续。
4.施工方案:包括工程项目的施工组织设计、施工方案及施工措施等详细内容。
5.环境保护:包括对工程项目环境污染的预防和治理措施,例如扬尘控制、噪音控制等。
6.安全保障:包括工程项目的安全管理措施、应急预案等内容,以确保施工过程中的安全。
7.相关手续:包括与工程开工申请相关的报批、审批手续等材料和文件。
8.建设单位负责人签字:建设单位负责人需在工程开工报审表上签字确认。
二、开工令开工令是有关部门向建设单位下达的正式文件,批准工程项目开工。
它主要包括以下内容:1.项目信息:包括项目名称、建设单位名称、施工单位名称等基本信息。
2.批准开工:明确表示批准工程项目开工。
3.工期要求:规定工程项目的开工日期和竣工日期,明确工期要求。
4.监督要求:要求建设单位按照相关规定履行监督责任,确保施工过程的质量和安全。
5.签发部门:开工令由有关部门签发,并盖章确认。
6.建设单位负责人签字:建设单位负责人需在开工令上签字表示接受。
工程开工报审表与开工令的申请和批准流程通常如下:1.建设单位准备工程开工报审表,填写相关内容,提供所有必要的资料和文件。
2.建设单位将工程开工报审表提交给有关部门。

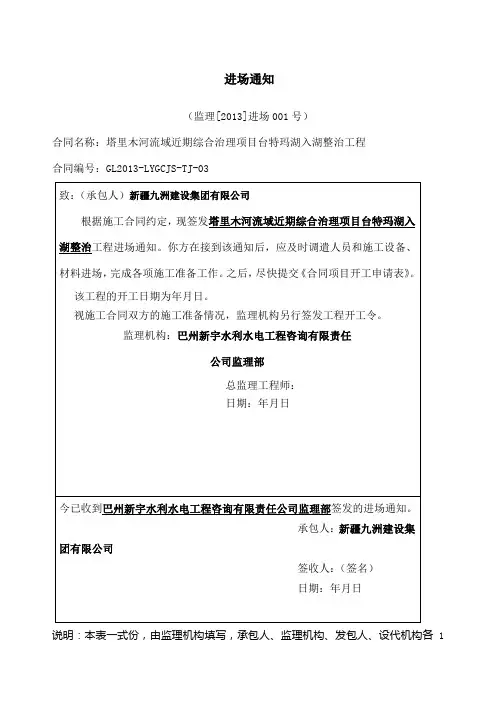

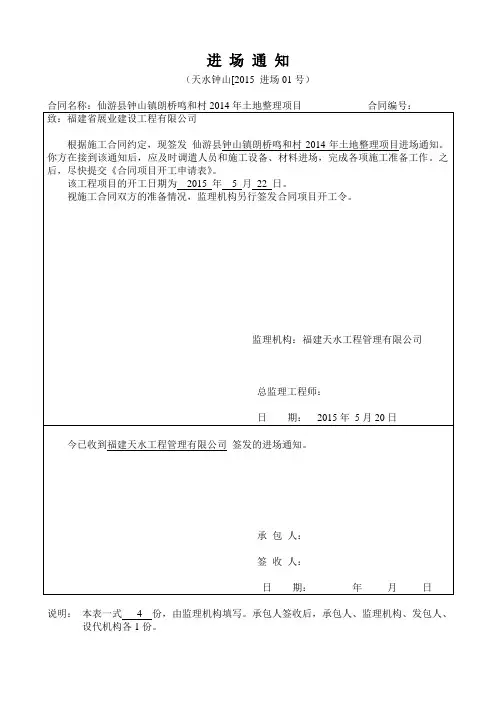

进场通知(监理[2013]进场001号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
合同项目开工令(监理[2013]合开工001号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
(监理[2013]分开工01号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
(监理[2013]分开工02号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
分部工程开工通知(监理[2013]分开工03号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
分部工程开工通知(监理[2013]分开工04号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
分部工程开工通知(监理[2013]分开工05号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
分部工程开工通知(监理[2013]分开工06号)合同名称:塔里木河流域近期综合治理项目台特玛湖入湖整治工程合同编号:GL2013-LYGCJS-TJ-03说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。
工程开工令开工报审表报验申请单工程竣工报告工程开工令工程名称:编号:.致XXXXX工程安装有限公司施工项目部:经审查,本工程已具备施工合同约定的开工条件,现同意你方开始施工,开工日期为年月日附件:开工报审表监理项目部(章):总监理工程师:日期:注本表一式三份,由施工项目部填报,项目管理单位、监理项目部各一份,施工项目部存一份。
工程开工报审表(IOkV及以下配电网工程)工程名称:编号:.致监理项目部:我方承担建设的,已完成开工前各项准备工作,特申请于年月日开工,请审查。
•工程开工报审表项目管理实施规划报审表(附:施工组织设计);施工进度计划报审表(附:施工进度计划表)安全文明施工实施细则报审计划(附:安全文明施工实施细则)施工单位资质报审表(附:施工单位资质表1套、特种人员表3份)电缆敷设作业指导书报审表(附:电缆敷设电缆敷设作业指导书)电缆排管施工作业指导书报审表(附:);施工项目部(章):项目经理:日期:监理项目部审查意见:监理项目部(章):总监理工程师:日期:建设管理单位(业主项目部)审批意见:•工程已经核准建设管理单位(章):项目经理:项目管理中心主任:B期:注:本表一式一份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部一份。
配电网工程开工报告项目名项目编号称计划开计划竣工日期:工日期:施工程主要内容及工程量:工格我方承担的以上工程,已完成了以下各项工作,具备了开工条件,特项日申请施工,请予以审核并批准开工。
L施工合同已签定;2.项目管理实目却施规划已审批;3.施工图会检已进行;4.各项施工管理制度和相应的施:Q 工方案已制定并审查合格;5.施工技术交底已进行;6.施工人力和机械审已进场,施工组织已落实到位;7.物资、材料准备能满足连续施工的需要;8.计量器具、仪表经法定单位检验合格;9.特殊工种作业人员能满足施工需要。
施工项目部:(盖章)项目经理:日期:年月日监专业监理工程师审查意见:理总监理工程师审查意见:项项目监理单位:(盖章)目总监理工程师:部专业监理工程师:审日期:年月日查业业主项目部意见:主业主项目部(项目管理单位):(盖章)项项目经理:目日期:年月日部审批报验申请单工程名称:编号:致(业主项目部):由我公司监理的程从年月日开工至年月日,工程具备阶段(中间验收条件口全部竣工验收条件□),特申请验收。
工程开工令
编号:
工程名称
致:(承建单位)
你公司报来的开工报审表已收到,根据项目前期准备情况、进度要求,经我方与建设单位研究后认为已具备开工条件,故发布此令。
本工程于年月日正式开工,请务必按以下要求组织工程实施:
1.建设单位与承建单位签订的工程合同及有关附件;
2.工程设计文件及审定后的工程实施方案;
3.有关的现行保密标准、工程规范、质量标准;
4.有关的工程洽商、会议纪要;
5.总监理工程师及其委托的监理工程师的指令、指示和通知。
监理单位(章):
总监理工程师(签字):
日期:年月日
建设单位意见:
同意本工程于年月日正式开工。
建设单位(章):
建设单位(签字):
日期:年月日
本表一式三份,建设方、监理方、施工方各一份。
水利工程进场通知开工令尊敬的施工单位:您好!经过前期的精心筹备和各项准备工作的顺利完成,现通知贵单位正式进场,启动本水利工程项目的施工。
一、工程概述本水利工程旨在解决____地区的水资源调配和防洪排涝问题,对于促进当地农业发展、保障人民生命财产安全以及推动区域经济社会的可持续发展具有重要意义。
工程主要包括____、____、____等建设内容,预计总工期为____天。
二、进场时间和地点贵单位应于____年____月____日前进场,并前往位于____的工程项目部报到。
三、施工准备要求1、人员配备贵单位应按照投标文件和合同约定,组织具备相应资质和经验的项目经理、技术负责人、施工人员等进驻施工现场,并确保人员数量和质量满足施工需求。
2、机械设备和材料根据工程施工进度计划,提前调配和购置所需的机械设备和施工材料,并确保其性能良好、质量合格。
同时,应建立完善的材料管理和检验制度,确保材料的使用符合设计和规范要求。
3、施工方案和技术交底在进场后,应尽快编制详细的施工方案,并向施工人员进行技术交底,明确施工工艺、质量标准和安全注意事项。
4、现场布置按照文明施工的要求,合理规划施工现场的办公区、生活区、施工区等功能区域,并设置必要的警示标识和防护设施。
四、施工质量和安全要求1、质量要求本工程的质量目标是达到____标准,贵单位应建立健全质量管理体系,严格按照设计文件和施工规范进行施工,加强过程质量控制,确保工程质量符合要求。
对于关键工序和重要部位,应制定专项质量控制措施,并经监理单位审批后实施。
2、安全要求安全生产是工程建设的首要任务,贵单位应建立完善的安全生产管理体系,制定安全生产规章制度和操作规程,加强安全教育培训,提高施工人员的安全意识和自我保护能力。
同时,应按照相关规定配备足够的安全防护用品和设施,定期进行安全检查和隐患排查,及时消除安全隐患,确保施工过程中的人员和设备安全。
五、工程进度要求1、总体进度计划贵单位应根据合同约定的工期要求,编制详细的总体进度计划,并报监理单位审批。
《B.0.3工程开工报审表、A.0.5工程开工单》填写要求及注意事项《工程开工报审表》是施工单位按工程施工合同约定完成工程开工准备工程现场符合开工条件后,向项目监理机构申请工程开工的用表。
《工程开工单》是建设单位对《工程开工报审表》签署同意开工意见,五工程施工许可手续已办妥后,由总监理工程师签发的载明开工日期的允许施工开工的书面文件。
一、法律法规依据1、《建设工程监理规范》(GB/T50319-2013)第5.1.8条规定:总监理工程师应组织专业监理工程师审查施工单位报送的工程开工报审及相关资料;同时具备4项基本条件(设计交底和图纸会审已完成:施工组织设计/施工方案已由总监理工程师签认;施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实;进场道路及水、电、通信等已满足开工要求),应由总监理工程师签署审核意见,并报建设单位批准后,总监理工程师签发工程开工单。
2、《建设工程监理规范》第3.2.1条指出“审查工程开复工报审表,签发工程开工单、暂停令和复工单”是总监理工程师应履行的职责,且签发工程开工单、暂停令、复工单这三项工作不得委托给总监理工程师代表完成。
3、《建设工程监理合同(示范文本)》(GF-2012-0202)在监理人的义务条款中关于监理的工作内容包括:审查工程开工条件,对条件具备的签发开工单。
4、《建设项目工程总承包合同(示范文本)》(GF-2020-0216)“通用合同条件”2.4.1条规定:发包人在履行合同过程中应遵守法律,并办理法律规定或合同约定由其办理的许可、批准或备案,包括但不限于建设用地规划许可证、建设工程规划许可证、建设工程施工许可证等许可和批准。
对于法律规定或合同约定由承包人负责的有关设计、施工证件、批件或备案,发包人应给予必要的协助。
5、《建设工程施工合同(示范文本)》(GF-2017-0201)“通用合同条款”7.3.2条规定:发包人应按照法律规定获得工程施工所需的许可。
进场通知工程开工报审表工程开工令
文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]
监理表—2
进场通知
(监理[ 2015 ]进场通知01号)
工程名称:金科观澜(一期)(高层G11、G12、洋房D1、D4、D5、D9、商业S-2A、S-2B楼、B-1及对应车库及附属工程)
监理表—3
工程开工报审表
(监理[ 2015 ]开工报审 01 号)
工程名称:金科观澜(一期)(高层G11、G12、洋房D1、D4、D5、D9、商业S-2A、S-2B楼、B-1及对应车库及附属工程)
工程开工令
(监理[ 2015]开工令 01 号)
工程名称:万州金科观澜项目一期(二标段工程名称:金科观澜(一期)(高层G11、G12、洋房D1、D4、D5、D9、商业S-2A、S-2B楼、B-1及对应车库及附属工程)
监监理表—2
进场通知
(监理[ 2016 ]进场通知04号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2及对应车库及附属工程)
监理表—3
工程开工报审表
(监理[ 2016 ]开工报审 04 号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2及对应车库及附属工程)
监理表—4
工程开工令
(监理[ 2016]开工令 04 号)
工程名称:金科观澜(一期)(高层G13楼、洋房D2、D3、D6、D7、商业S-3楼、B-2及对应车库及附属工程)。
