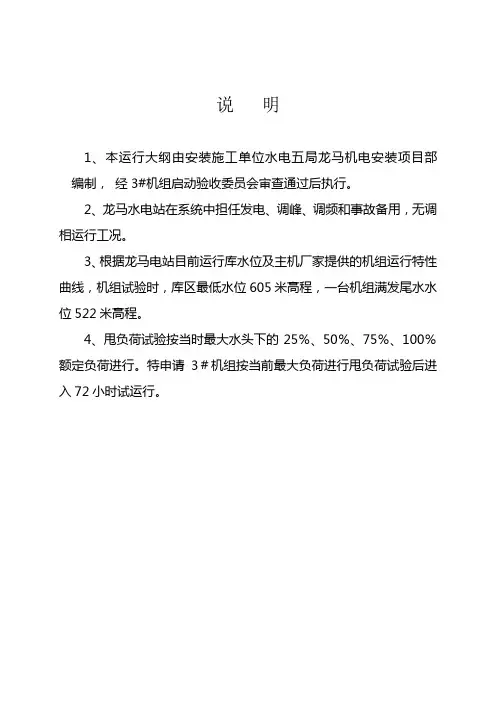

某水电站启动试运行大纲
- 格式:docx
- 大小:403.87 KB
- 文档页数:43
3#(首台)机组启动试验及试运行大纲项目部2015年11月1日目录1 工程概况 (1)2 起动试运行大纲的编制依据 (1)3 机组起动试验及试运行总则 (1)4 机组起动前的准备工作 (2)5 3#水轮发电机组启动试运行前的检查 (2)5.1 机组引水系统检查 (2)5.2 3#水轮机部分检查 (3)5.3 3#调速器系统及其设备的检查 (4)5.4 3#发电机部分检查 (4)5.5 油、水、气公用系统检查 (5)5.6 消防系统检查 (6)5.7 3#励磁系统检查 (6)5.8 电气一次设备检查 (6)5.9 电气二次设备检查 (7)5.10 3#机组计算机监控系统检查 (7)5.11 通信、照明与接地系统检查 (8)5.12 调压井后主蝶阀系统检查5.13 3#机组进水蝶阀系统检查5.14 试运行组织机构 (8)6 充水试验 (8)6.1 试验内容与试验目的 (8)6.2 试验条件 (8)6.3 冲水步骤 (8)6.4 充水试验检查项目 (10)6.5 调压井后主蝶阀动作检查 (10)6.6 3#蝶阀动作检查 (10)7 3#机组首次开停机试验 (11)7.1 试验内容与试验目的 (11)7.2 试验条件 (11)7.3 3#机组首次手动启动试验 (12)7.4 机组空载运行下调速系统的试验 (13)7.5 机组手动停机、停机后检查 (14)8 3#机组过速试验及检查 (15)8.1 试验内容与试验目的 (15)8.2 试验条件 (15)8.3 主要试验步骤 (15)9 3#机组无励磁自动开、停机试验 (16)9.1 试验内容与试验目的 (16)9.2 试验条件 (16)9.3 主要试验步骤 (16)10 3#发电机短路升流试验 (17)10.1 试验内容与试验目的 (17)10.2 试验条件 (18)10.3 主要试验步骤 (18)11 3#发电机带220kV线路升流试验 (19)11.1 3#发电机带220kV拥硕线间隔升流试验 (19)11.1.1 试验内容与试验目的 (19)11.1.2 试验条件 (19)11.1.3 主要试验步骤 (19)11.2 3#发电机带220kV备用线间隔升流试验 (19)11.2.1 试验内容与试验目的 (19)11.2.2 试验条件 (19)11.2.3 主要试验步骤 (20)12 3#发电机升压试验 (20)12.1 试验内容与试验目的 (20)12.2 试验条件 (20)12.3 主要试验步骤 (21)13 3#水轮发电机空载下励磁调节器的调整和试验 (21)14 3#水轮发电机组带主变压器与高压配电装置试验 (22)14.1 水轮发电机组对主变压器及高压配电装置短路升流试验 (22)14.2 3#水轮发电机组对主变压器及高压配电装置升压试验 (23)14.3 线路零起升压试验(必要时) (23)14.4 线路充电与GIS充电试验 (23)14.4.1 试验内容与试验目的 (23)14.4.2 试验条件 (24)14.4.3 主要试验步骤 (24)14.5 2#主变冲击试验 (24)14.5.1 试验内容及试验目的 (24)14.5.2 试验条件 (24)14.5.3 主要试验步骤 (24)15 3#机组并网及带负荷、甩负荷试验 (25)15.1 试验内容与试验目的 (25)15.2 试验条件 (25)15.3 主要试验步骤 (25)16 3#机组调速器事故低油压关机试验 (27)16.1 试验内容与试验目的 (27)16.2 试验条件 (27)16.3 主要试验步骤 (27)17 3#水轮发电机组最大出力试验(必要时) (27)18 3#机组72小时试运行试验 (28)18.1 试验内容与试验目的 (28)18.2 试验条件 (28)18.3 主要试验步骤 (28)19 试运行组织机构 (29)20 附录A 安装单位试运行组织机构人员配置 (31)21 附录B 电气主接线短路点布置图 (32)22 附录C 部分机组启动试运行记录表 (33)1工程概况某水电站采用引水式开发,电站装机三台,总装机容量MW,枯期平均出力MW,多年平均发电量3.694亿kw•h,年利用小时数0h,具有日调节能力,电站主要任务是发电,并兼顾环境保护及旅游。
主厂房总长度为64.0.m,其中机组间距12.50m,主机间长45.50m,安装间长18.50m,机组安装高程2928.00m,水轮机层高程2930.10m,电气夹层高程2934.10m,发电机层高程2938.30m,蝶阀层高程2924.80m,起重机轨道高程2948.10m。
安装间与发电机层同高,位于主机间左侧。
二次副厂房长21.0m,宽12.0m,位于安装间上游,布置厂用电低压配电屏室、中控室、通讯室等。
一次副厂房地面层设置主变压器室,长43.0m,宽12.0m,布置两台主变压器,主变室上层布置SF6全封闭组合电器,顶层为220kV出线场。
电站计算机监控系统通讯服务器通过通讯接口与电力调度部门联系,上送电站参数、接受调度命令。
调度部门可远方控制和调节电站设备。
业主单位:设计单位:监理单位:施工单位:质量监督单位:起动试运行大纲的编制依据(1)《水轮发电机组起动试验规程》(DL507-2014)(2)《水轮发电机组安装技术规范》(GB8564-2003)(3)《电气设备交接试验规程》(GB50150-2006)(4)水电站工程设计技术文件(5)水电站工程设备生产厂家技术文件(6)水电站机电安装工程的有关合同文件2机组起动试验及试运行总则为了保质量,保安全,全面实现水电站发电目标,安装分局项目部将成立试运行指挥部。
试运行指挥部在水电站机组起动验收委员会的领导下,负责组织并指挥机组启动试运行工作。
参与机组试运行的设计、制造、安装的工程分包商及其他各有关单位的代表,均应按本次试运行程序要求履行各自职责,特别是各主要设备制造厂应按设备订货合同要求,为本厂设备的安全运行提供保障。
本试运行程序需经水电站启动验收委员会审查批准后,方可执行。
3机组起动前的准备工作根据《水轮发电机组安装技术规程》GB/T 8564-2003、《水轮发电机组启动试验规程》DL507-2014和《水电站基本建设工程验收规程》DL/T5123有关规程规范要求和现场实际情况,编写《机组启动试验及试运行大纲》,经监理工程师审核,报机组启动验收委员会批准。
现场设立机组启动试运行指挥机构,报请启动委会批准。
启动试运行指挥机构根据现场具体情况成立验收、运行、试验、检修、后勤等相关专业组,制定相应工作职责,确定各组专业负责人。
整理及提交3#水轮发电机组相关设备安装、调试验收报告,报送启委会审查。
验收、运行、试验专业组职责如下:验收专业组组织人员在机组启动前对试运行系统进行质量、安全检查并提交各系统设备检查报告,报送启委会审批。
运行专业组根据电站电气结构及机组主体编写、制定试运行值班制度、操作守则及相关设备试运行检查表格,报送启委会审批。
试验专业组根据试验大纲的要求,进行制定试运行工作的具体电气、机械试验的项目、实施方案及安全防护措施。
43#水轮发电机组启动试运行前的检查4.1机组引水系统检查进水口拦污栅已安装调试完工并清理干净检验合格,拦污栅差压测压传感器与测量仪表已安装完工检验调试合格。
进水口闸门门槽已清扫干净检验合格。
检修闸门、工作闸门、启闭装置已安装完工,在无水情况下手动、自动操作均已调试合格,启闭情况良好。
压力管道、调压井、3#机组蜗壳、尾水管等过水系统均已检验合格清理干净且灌浆孔已封堵。
引水系统相关测压管阀门、测量表计均已安装调试完成。
调压井和机组进水蝶阀伸缩节间隙应均匀,盘根有足够的预紧量。
调压井蝶阀室蝴蝶阀及其旁通阀已安装完工调试合格,启闭情况良好处于关闭状态;油压装置及操作系统已安装完工检验合格,油泵运转正常。
1#、2#、3#机组进水口蝶阀及其旁通阀已安装完工调试合格,启闭情况良好.处于关闭状态;油压装置及操作系统已安装完工检验合格,油泵运转正常。
所有进人孔门和封堵门均已关闭且密封良好。
3#机组蜗壳、转轮室及尾水管已清扫干净;3#机组蜗壳及尾水管排水阀启闭情况良好并处于关闭位置;3#尾水闸门门槽及其周围已清理干净;尾水闸门及其启闭装置已安装完工,检验合格,启闭情况良好;2#、3#尾水闸门处于关闭状态,并且尾水闸门启闭机可随时投人工作。
4.23#水轮机部分检查水轮机转轮及所有部件已安装完工检验合格,施工记录完整;上、下止漏环间隙已检查合格且无遗留杂物。
真空破坏阀已安装完成,经严密性渗漏试验及设计压力下动作试验合格。
顶盖自流排水系统管路畅通无阻。
主轴工作密封与检修密封已安装完工,经检验检修密封无渗漏。
水导轴承润滑冷却系统己检查合格;油位、温度传感器及冷却水水压已调试,各整定值符合设计要求。
导水机构已安装完工检验合格并处于关闭状态,接力器锁定投人;导叶最大开度、导叶立面间隙及压紧行程已检验符合设计要求;剪断销和剪断信号器完整,剪断信号准确无误。
导水机构各测压表计、示流计、流量计、摆度、振动传感器及各种变送器均已安装完工,管路线路连接良好,管路通畅。
4.33#调速器系统及其设备的检查调速器系统及其设备已安装完毕,无水调试合格。
油压装置压力、油位正常;各部压力表、阀门、自动化元件均已整定且符合要求;油压装置油泵在工作压力下运行正常,无异常振动和发热;集油槽油位继电器动作正常;补气装置手动、自动操作时动作正确;漏油装置手动、自动调试合格。
手动操作将油压装置的压力油通向调速系统,检查各油压管路、阀门、接头及部件等均无渗油现象。
调速器电调柜已安装完工并调试合格,电气---机械---液压系统工作正常。
导叶接力器锁定装置调试合格,信号指示正确,充水前应处于锁定状态。
进行调速系统联动调试的手动操作,并检查调速器、接力器及导水机构联动操作的灵活性、可靠性和全行程内动作的平稳性;检查导叶开度、接力器行程和调速器柜的导叶开度指示器等三者的一致性,并录制导叶开度与接力器行程的关系曲线,应符合设计要求。
事故配压阀已调试合格。
用紧急关闭方法初步检查导叶全开到全关所需时间,应符合设计要求。
对调速器自动操作系统进行模拟操作试验,检查自动开机、停机和事故停机各部件动作的准确性和可靠性。
测速装置安装完毕检验合格,继电器接点已按要求初步整定。
4.43#发电机部分检查发电机整体已安装完工,试验和检验合格,记录完整;发电机内部已进行彻底清扫,定、转子及气隙内无任何杂物。
上、下导轴承和推力轴承油位、温度传感器及冷却水压已调试,整定值符合设计要求。
发电机转子的高压油顶起装置已调试合格,风闸、阀门和管路均无渗油现象。
发电机风罩以内所有阀门、管路、接头、电磁阀、变送器等均已检查合格,处于正常工作状态。
