雨季施工技术安全措施(正式)
- 格式:docx
- 大小:35.49 KB
- 文档页数:7
施工安全涵盖了在作业过程中所有的安全问题并且涉及管理、财务及后勤保障等相关内容。
下面是为大家的雨季施工安全措施大全,欢迎大家阅读阅读。
1、检查办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。
2、室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。
1、雨季降临前,着重检查工程重点防范部位地下楼层,沿主体四周地面设置300×500(b×h)排水明沟,下雨时装备水泵发展集水坑排水,并将水排到地面上的排水沟中。
2、施工现场,保证排水畅通。
3、检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
根据实际情况,利用施工现场的集水井就近为原那末作为现场排水集中点。
1、雨期降临之前工程后勤人员应对生活区的暂时房屋发展检查,检查内容主要包括:是否存在漏雨、稳固、雷击等隐患,发现问题及时发展整改。
2、检查食堂、厕所等的排水沟,及时疏通污水管道。
大雨降临前要清理化粪池,防止化粪池因大雨袭击而溢出。
3、施工现场人员宿舍、围墙等的根抵应高出自然地面 300mm 以上,并用灰砂砖做大放脚,以保证该部份构造的安全。
室内地面应高出室外 100mm 以上,防止雨水等浸入。
1、钢筋在施工现场发展堆放时,应放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部采用木方等材料垫高不小于 200mm。
对于加工成型的钢筋,应尽量放置于钢筋加工棚内的避雨水处,防止钢筋被雨水腐蚀生绣。
2、水泥要搭设库房,做好库房的防雨工作及地面的防潮工作, 防止受潮。
其它材料应根据材料的性质采取相应的堆放措施。
3、所有材料均要求堆放在基坑边坡外不少于 3m 的安全地方,应不得在边坡旁堆放易散落的材料。
1、刚铺完尚未夯实的灰土,雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或者均匀掺入干土等措施;必要时应事先对土源加以覆盖,防止浮现橡皮土。
道路雨季施工措施(五篇范文)第一篇:道路雨季施工措施道路雨季施工措施11.2.1、雨季施工准备1、认真执行质量、安全检查制度,做好道路质量控制,安全检查工作,消除质量、安全隐患。
2、道路路基沿线两侧保持排水通畅,路基不积水。
3、雨期之前要对施工现场的所有设备进行全面检测,电气设备要有安全可靠的防雨设施并有合格证,雨后必须对电气设备进行绝缘电阻遥测,合格后粘贴合格证再允许投入使用。
4、挡墙班组搭设的排架、模板、支护、临时跳板等设置都必须经加强、刚度、稳定性计算后,方可施工,设施完成后,必须经项目技术负责人组织有关部门检查合格后方可投入使用,雨后需要对上述设施进行全面检查、无问题后方可投入使用,特别是要再确认无倾斜、无下沉、无松土、无塌陷等现象预后方准继续使用。
5、对水泵、配电箱等排水机电设备要经常检查,保证正常使用。
11.2.2、雨期施工技术措施1、力争在雨季前完成土方开挖施工,低洼地段和地质不良地段应尽可能避开雨季施工。
2、尽量避开阴雨天浇筑混凝土,如遇阴雨天气浇筑混凝土时做好覆盖准备工作,刚浇筑完的混凝土不得受雨淋、水泡。
3、施工要缩短战线、分段进行、减少工作面。
4、施工现场的电器设备做好防雨罩,小型机械用苫布盖好免受雨淋。
电器设备雨后经电工测试,合格后方可继续使用。
5、加强对轴线控制点及水准点等测量标志的保护及校核。
雨季填土时,槽底不能有积水,严格控制土壤含水率,并随填土随夯实。
6、施工现场临时路由各工号分管,必须保证现场雨季施工畅通无阻。
7、如遇到暴雨天气不宜施工,并且使施工现场排水通畅,不得使周边道路集水,而造成交通不便。
8、标尾处暂时临时施工道路没有修建,采用水泵及时将渗入雨污水井里面的水。
11.2.3、雨季施工专项措施1、路基路面工程(1)雨季前做好现场地面排水系统,主要暂设道路应将路基碾压坚实,确保雨季道路循环通畅,不淹不冲、不陷不滑。
(2)雨季进行土方工程施工时,边坡坡度应适当减缓,坡边设围堰,严防滑坡和边坡塌方,避免大面积开挖,采取分段突击施工,减少土基暴露时间,回填土应在晴天进行,每班要将所填土方碾压平整坚实,防止土层积水过多。
强降雨期间施工技术措施
引言
强降雨期间进行施工工程时,需要采取一系列的技术措施来保证施工的安全和顺利进行。
本文旨在介绍一些常见的强降雨期间施工技术措施,以供参考。
技术措施
以下是一些在强降雨期间施工中可采用的技术措施:
1. 病害预警:在强降雨期间,地面可能会发生塌陷、滑坡等地质灾害。
为了及时发现地面病害,应设置专门的监测系统,并及时报警,以便采取应急措施。
2. 排水系统:在施工现场应设置有效的排水系统,确保雨水能够迅速排出。
特别是对于坑洼地形,应特别加强排水系统的设计和施工,避免积水影响施工进度。
3. 加强防护:在施工现场设置合适的防护设施,如挡土墙、护坡、护栏等,保护施工人员的安全。
同时,加强工地巡视和监控,确保施工过程中没有隐患。
4. 合理布置:合理规划施工现场的布置,避免施工设备堆放在易受洪水侵袭的区域。
合理布置施工现场的通道,确保施工人员和设备的安全运输。
5. 灾害应急预案:在强降雨期间施工前,应制定详细的灾害应急预案,明确各类灾害情况下的应急措施、责任人和联系方式。
并进行定期演练,以提高应急响应的能力和效率。
结论
在强降雨期间进行施工工程时,采取适当的技术措施是确保施工安全和顺利进行的关键。
以上介绍的一些技术措施是常见且有效的,施工人员应根据具体情况灵活应用,并不断总结和改进经验,以提高施工质量和安全性。

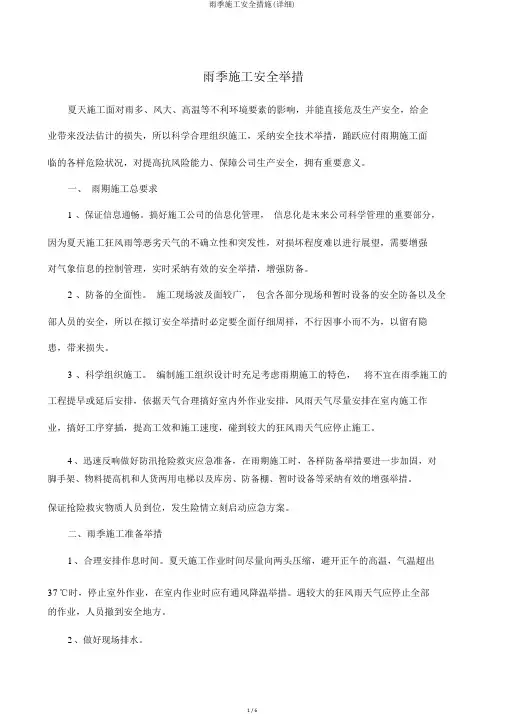

雨季施工安全举措夏天施工面对雨多、风大、高温等不利环境要素的影响,并能直接危及生产安全,给企业带来没法估计的损失,所以科学合理组织施工,采纳安全技术举措,踊跃应付雨期施工面临的各样危险状况,对提高抗风险能力、保障公司生产安全,拥有重要意义。
一、雨期施工总要求1 、保证信息通畅。
搞好施工公司的信息化管理,信息化是末来公司科学管理的重要部分,因为夏天施工狂风雨等恶劣天气的不确立性和突发性,对损坏程度难以进行展望,需要增强对气象信息的控制管理,实时采纳有效的安全举措,增强防备。
2 、防备的全面性。
施工现场波及面较广,包含各部分现场和暂时设备的安全防备以及全部人员的安全,所以在拟订安全举措时必定要全面仔细周祥,不行因事小而不为,以留有隐患,带来损失。
3 、科学组织施工。
编制施工组织设计时充足考虑雨期施工的特色,将不宜在雨季施工的工程提早或延后安排,依据天气合理搞好室内外作业安排,风雨天气尽量安排在室内施工作业,搞好工序穿插,提高工效和施工速度,碰到较大的狂风雨天气应停止施工。
4、迅速反响做好防汛抢险救灾应急准备,在雨期施工时,各样防备举措要进一步加固,对脚手架、物料提高机和人货两用电梯以及库房、防备棚、暂时设备等采纳有效的增强举措。
保证抢险救灾物质人员到位,发生险情立刻启动应急方案。
二、雨季施工准备举措1、合理安排作息时间。
夏天施工作业时间尽量向两头压缩,避开正午的高温,气温超出37℃时,停止室外作业,在室内作业时应有通风降温举措。
遇较大的狂风雨天气应停止全部的作业,人员撤到安全地方。
2、做好现场排水。
(1)依据施工平面图、排水总平面图,利用自然地形确立排水方向,按规定坡度挖好排水渠,保证排水通畅无阻。
(2)雨季施工现场邻近高地,应在高地边挖好排水渠,办理好危石防备发生滑坡、塌方等灾祸。
(3)保证道路通畅,路面依据实质状况分别硬化或加铺沙砾、炉渣或其余资料,并按要求加高起拱。
(4)原资料、成品、半成品的防备。
雨季施工应注意的安全措施在建筑行业中,施工安全是至关重要的,在雨季的施工中更是需要格外注意。
雨水的不断影响会使工作者的施工环境越来越危险。
下面是雨季施工需要注意的安全措施。
1.检查现场环境在雨季的施工中,现场环境会相对比较湿润,存在磨擦力不足的可能,以及建筑材料的质量也会存在波动。
因此,需要对现场进行逐一检查,确保建筑材料的质量符合标准,同时确保地面干燥并且没有附着物,以防滑倒。
此外,还需要确认现场的安全防护措施是否齐全,保障施工人员的安全。
2.使用防水材料在雨季的施工中,防水材料的使用至关重要。
为了避免建筑材料受到雨水浸泡,导致建筑物的密封性受损并最终导致建筑物的损坏,建筑师应该优先考虑使用好的防水材料,这样可以增强建筑物的耐水性,保证建筑物的完整性。
3.防止电击在施工中,如果建筑材料的防水性不够好,就很容易被水中的电流冲击导致电击事故的发生。
因此,在进行雨季的施工中,工人们应该更加谨慎,避免总线和电缆在雨水中漏电,同时应该注意设置有效的接地和保护措施,以保持电气设备的安全。
4.固定施工板材在雨季的施工中,风力和雨水可能会对施工面板产生影响。
因此,对于纵横杆以及龙骨的安装,需要采用强有力的固定技术,以防止板材掉落或施工过程中的意外伤害。
5.避免积水在雨季施工中,建筑材料和设备可能会发生许多不利影响,其中重要的一个是水的积聚和堆积,这可能会导致危险和损失。
因此,避免在场地内留下任何容易积水的地方,挖掘施工场地的深度应该足够,因为排水和防雨将是尽可能分散积水的最好方法。
6.注意车辆稳定在施工过程中,机械车辆的使用是不可避免的。
应注意驾驶车辆时不超速开车,同时保持适当的制动距离。
如果雨水太大,机器车辆的泥胎可能会失去摩擦力而失去控制,因此需要减缓速度,保持足够的距离。
7.定期清洁在施工过程中,需要定期对场地进行清洗。
因为雨季时的灰尘和脏物容易沉积使得现场变得滑溜。
对于滑溜的建筑材料,尤其需要注意,因为它们可能在施工期间掉落。
雨季施工措施为确保工程质量和安全施工的顺利进行,制定以下雨季施工技术措施。
(一)雨季施工技术措施1、基础回填时,回填土顶面要有坡度,靠近建筑物墙根处要比场地高出20-30cm,防止雨水倒灌基础。
根据现场自然坡度,场内要设置排水沟和集水坑,使场内不存积水。
塔吊、龙门架、搅拌机等设备所在场地要适当高于其它地坪,以免积水影响正常工作。
2、浇筑砼时要备有足够的覆盖用防雨材料(可采用彩条布、草袋子等)在突然遇雨时,应将未达到终凝的砼盖好,防止雨水冲刷砼而造成水泥浆流失。
3、屋面保温防水工程应尽量避开雨季施工,女儿墙施工时应做好屋面排水措施,可以在女儿墙底留排水洞,洞底和隔气层一平并设引流管,不得顺墙流入室内,其数量可适当考虑,在保温层施工过程中逐个堵完。
认真按设计做好屋面找坡,以保证防水层施工前的排水畅通。
保温层在施工中遇雨可以在保温层继续端的隔气层上撒一溜水泥埂,防止隔气层上雨水流入做完的保温层内,保温层砂浆壳体用彩条布覆盖防雨。
4、外墙抹灰时应准备防雨遮挡材料(彩条布等),在突遇暴雨时,遮挡刚抹完的墙面,防止雨水冲刷未凝结的墙面。
5、主体封闭以后,应立即做完屋面工程,为室内抹灰创造条件。
6、雨季砂、石含水量较大,砂浆、砼配合比要考虑其用水量,计量时要调整好配合比。
运送砂浆的车子遇雨时要采取遮盖,防止水泥浆流失。
7、木构件和怕水的材料应放在仓库内或选择地势较高处遮盖保存。
(二)雨季施工安全措施1、搞好雨季现场排水沟的布置,做好排水沟的清理、疏通达到遇暴雨现场内无积水。
2、铺垫好现场内的施工道路,达到雨后能通行,并且要经常修垫路面,保证通行安全。
3、用跳板搭设的斜道要设防滑条,防止因雨水和工人脚上粘泥土发滑造成跌落。
4、塔吊、施工电梯、龙门架、脚手架基础,雨后要细心检查。
5、在遇雨时,应停止在顶层和高空施工作业。
6、对堆放模板、桁架等的场地要在雨后进行检查,防止因地面下沉发生倾斜,发生安全事故。
7、做好电气设备的防雨,防止因雨水发生短路而损坏线路和设备,以免发生触电事故。
冬雨季施工安全措施方案(通用3篇)百度百科是一部内容开放、自由的网络百科全书,旨在创造一个涵盖所有领域知识,服务所有互联网用户的中文知识性百科全书。
在这里你可以参与词条编辑,分享贡献你的知识。
以下是小编为大家收集的冬雨季施工安全措施方案(通用3篇),仅供参考,欢迎大家阅读。
【篇一】冬雨季施工安全措施方案一、根据工程特点和施工进度的安排要求,在满足国家规范、安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排;二、设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作;三、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;四、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;五、按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通;按照施工方案,提前做好现场排水设施,现场排水采取明沟与暗管相结合,设集水井汇水,排入市政排水管道或用水泵强制排水,保证本工程雨天施工期间现场排水畅通,在雨后地面不积水,能最大限度的减少雨水对施工的影响,确保施工生产的顺利进行。
六、提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。
堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用油布盖好,以防雨淋日晒,并有防腐蚀措施;七、高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全;八、所有机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,移动电闸箱有防雨措施,漏电保护装置可靠,保证雨季安全用电;使用用电设备前,对其进行绝缘摇测,达不到绝缘要求的电动工具严禁使用;九、对敷设的电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘_;现场机电设备都应有防雨措施,照明线检查有无混线、漏电、线杆有无埋设不牢、腐蚀等情况,要及时处理,保证正常供电。
雨季基坑安全措施雨季即将来临,为保证雨季基坑施工安全,需采取切实可行的防护措施,排除和减少雨季施工的各种不利因素对工期和质量的影响。
针对本工程现场实际情况制定相应的雨季施工措施:一、土方施工措施1、要在汛期前布置好施工场地排水系统,保证排水畅通,防止雨水积聚;2、基坑周边采取防渗措施,防止雨水冲毁场内道路;3、备好一定数量的渣土,待雨停后垫路;4、在雨季进行土方开挖施工时,应集中力量进行突击,做到挖、装、运卸等工序衔接紧凑;5、运输车辆司机应进行施工安全教育,在下雨期间特别提高警惕性。
二、支护措施1、现场应布置排水沟及抽水设备,以便及时外排集水;2、喷锚用砂、石等松散材料,堆放整齐防止泥污。
水泥堆放场地用苫布覆盖,防止水泥遭雨淋或受潮。
3、掌握天气预报,避免在大雨、暴雨或大风过境时进行护坡面层喷锚施工,若大雨来临之前,已施工尚未达到要求强度的部分坡面或开挖后尚未来得及支护的坡面,应用彩条布覆盖,防止坡面被大雨冲毁。
4、加强施工管理,保证施工安全。
严格做到安全用电,配电箱、电闸箱等要采取防雨、防潮、防淹、防雷等措施,外壳要做接地保护。
雨后必须先检查电源线、焊把线、机械、电器等有无漏电隐患,经检查确认无问题后,方可合闸施工。
5、下雨时严禁电焊等带电作业。
6、遭遇大风雷雨天气,应根据现场情况可停止施工,防止雷电伤人。
三、降水措施1、要在汛期前布置好施工场地排水系统,保证排水畅通,防止雨水积聚。
2、基坑上口砌砖制挡坎,防止雨水渗入地表、冲刷塌方。
3、在基坑底部沿边坡挖排水明沟,每边设2个集水坑,集水坑内放置潜水泵;4、雨天安排人员进行基坑内外排水,避免地面雨水流入基坑。
5、机械设备电机外露部分、电闸箱等要加覆盖,防止漏电、触电现象发生。
6、建立防汛抢险领导小组和防汛抢险突击队,备足防洪抢险物资设备,出现险情立即排除。
建立健全雨季施工岗位责任制、技术责任制、质量责任制等管理制度。
四、基坑监测雨季加强基坑监测、若基坑变形值超出警戒值或位移不稳定时,及时向有关方报告,采取有效措施处理。
雨季施工技术安全措施在夏天施工过程中,见面对雨多、风大、高温等诸多不利环境要素的影响,直接危及生产安全,所以科学合理组织施工,采纳安全技术举措,踊跃工程雨期施工面对的各样危险状况,对提高抗风险能力、保障施工生产安全,拥有重要意义。
一、技术举措1、吊装工程:( 1)构件堆放地址要平坦坚固,四周要作好排水工作,禁止构件堆放区积水、浸泡,防备泥土粘到预埋件上;(2)塔式起重机路基,一定超出自然地面15cm ,禁止雨水浸泡路基;(3)雨后吊装时,应第一检查吊车自己的稳固性,确认吊车自己安全未遇到雨水损坏时再做试吊,将构件吊至 1m 左右,来回上下数次稳固后再进行吊装工作;( 4)雨天可能会影响起重机司机的视野,若司机没有在雨天进行吊装的经验,停止吊装工作;或请有经验的司机来进行;(5)停止施工时,应将塔吊的吊钩回收聚拢塔身,不得在吊钩上遗留吊索、建筑构件等任何物体,以防备这些重物被风吹动致使塔吊摇摆,严重的会引起塔吊坍毁的事故发生;(6)因为构件表面及吊装绳子被淋湿,致使绳子与构件之间摩擦系数降低,可能发生构件滑落等严重的质量安全事故;此时进行吊装工作应加倍注意,必需时可采纳增添绳子与构件表面粗拙度等举措来保护吊装工作的安全进行 ;( 7)雨天吊装应扩大地面的禁行范围,必需时增派人手进行戒备.( 8)六级以上风力或暴雨天气停止全部吊装作业。
2、脚手架工程脚手架的安全与牢固性直接影响到工人的生命安全与建筑物的安全。
在雨期施工中,任何麻木粗心和粗心都可能致使事故发生。
所以雨期施工,脚手架应采纳以下举措:(1)加固脚手架基础。
好多脚手架是直接立于土石基础之上,雨期如遇大雨浸泡就会沉陷,致使脚手架的支撑悬空或脚手架颠覆。
为防备此类事故发生,可在脚手架底部加垫钢板或以条石为基础。
(2)适合增添与建筑物的连结杆件。
这样可增添脚手架的整体性与抗颠覆的能力,增添牢固性;(3)脚手架上的马道等要供人通行的地方应做好防滑与防跌落举措,如实时改换表面过于圆滑的踏板、在通道两边加装防备网等;(4)常常性检查脚手架连结处的连结件,如发现松动或位移要实时加固和恢复;(5)雨期不宜在脚手架进行过多施工,工作面不可以铺得过大,要控制脚手架上的人员、构件及其余建筑资料的数目,在脚手架上的动作不宜过于强烈。
雨季施工安全措施一、施工安全措施1.对施工人员进行专项教育,增强作业人员雨季施工的安全意识;做好班前教育指导工作,部署好安全注意事项,做到针对性强,杜绝违章作业、冒险蛮干等现象的发生,确保雨季施工安全。
2、雨季来临前对项目部所有用电线路、接地阻值、漏电保护器进行一次全面的摇测和检测,对于不符合规范要求的电气装置和电缆应立即更换,确保雨季用电安全。
3、对施工临建棚、架线杆、围挡、架体等设置拉索、余斗撑进行加固,使之能抵抗6-7级风的袭击。
对各种架空管线采用设置临时架线杆等措施进行加固,保证其正常运转。
4、加强现场的监督检查。
雨前后要认真检查施工现场的临时设施包括:工棚、临边防护、临时线路等是否安全可靠,如有隐患立即解决,严禁拖延或带有隐患作业。
5、雨期施工制定防洪、防风措施,施工场地、生活区做好排水措施。
施工材料如水泥的码放防漏雨及潮湿。
6、现场做好排水措施,尤其是水泥库要防漏,防潮。
砂、石料堆放场地保持排水通畅。
7、成立防汛指挥系统建立防汛应急组织机构并配备防汛器材和设施,确保一旦出现汛情能够及时响应,采取措施,将损失降到最低点。
8、加强和气象站联系,注意一切工作、生活的安全,注意气温变化,对雨后及时清扫工作场地,保证工作平台上不积水。
9、安全管理人员加强平时的日巡查,发现隐患及时整改,并配合上级领导进行全面的周检和月检,消除各种隐患,发现违章指挥和违章操作及时制止。
二、生活安全措施1.部位负责人必须每天检查施工部位安全防护状况,劳动防护用品的配备情况,充分保证工作环境的安全可靠性及作业人员的自我防范力。
2、加强项目部对电气线路、用电设备、漏电保护器的日常巡查和雨后检测,确保雨季用电安全。
3、各施工点及生活住所配备有效的灭火器材,且数量满足要求,此项作为检查的重要内容,对易燃物明确专人看管。
三.交通安全措施为确保施工人员和施工现场的安全,消除安全隐患,项目经理部安全部门深入施工现场,检查安全防护设施,并对施工人员就安全防护进行安全教育。
施工现场雨季施工措施一、钢筋混凝土雨季施工措施1、钢筋临时堆放场地一定要保持整洁,钢筋应摆放在240mm ×300mm(宽×高)砖垄上,避免被雨水浸泡、被污泥污染,在下雨之前一定要将钢筋覆盖保护。
2、钢筋要集中统一堆放,禁止乱扔乱堆,钢筋临时堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。
3、电渣压力焊钢筋,应选在无风雨雾天气中进行防止改变钢筋的受力性能。
4、在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的方法。
5、认真做好混凝土养护工作,混凝土浇捣前必须使木模吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润。
一般养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土。
不得少于七昼夜。
掺加缓凝型外加剂及有抗涌性要求的混凝土,不得少于十四昼夜。
梁柱框架结构,应尽可能采取带模浇水养护,免受曝晒。
6、根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土的和易性,增大流动性、粘聚性,使其泌水性小。
7、如果在浇筑混凝土时遇雨,应及时用塑料布遮盖,防止淋雨。
8、如果混凝土在浇筑过程中或浇筑后终凝前遇雨,导致表面受到破坏,应该将这部分混凝土及时凿至密实层,然后再进行修补。
9、浇捣大面积混凝土,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。
10、厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成收缩裂缝。
11、遇大雨中断作业,应按规范要求留设施工缝。
二、屋面工程雨季施工措施1、无论是刚性还是柔性防水屋面施工,均严禁在雨水天气和高温烈日下进行操作。
2、刚性屋面混凝土施工气温宜在5°C-35°C时进行,尽量做到随捣随抹,施工完毕要根据气候情况及时覆盖草包,避免曝晒,及时进行浇水养护。
雨季施工安全规定雨季是施工工作中常见的特殊环境之一,对于建筑施工、道路施工、水利工程施工等各种工程来说都会受到雨季的影响,因此在雨季进行施工时必须遵守一定的安全规定,以确保工程质量和工人的安全。
以下是针对雨季施工的安全规定,供参考。
一、环境准备及施工前的准备1.监测天气预报:在雨季来临之前,应定期监测天气预报,及时了解降雨情况,做好应对措施的准备。
2.地势分析:对施工现场的地势进行细致分析,了解降雨后可能发生的水位变化、洪水淹没区域等情况,制定相应的应对措施。
3.施工材料准备:准备需要用到的防水、抗水材料,并确保其质量合格。
4.施工设备检修:对施工设备进行定期检修和保养,确保设备正常运转,并加装相应的安全防护装置。
二、安全教育与培训1.施工人员培训:对从事雨季施工的人员进行特殊培训,教育他们认识到雨季施工的特殊之处和注意事项,提高其应对突发事件的能力。
2.施工作业指导:结合实际施工情况,对施工人员详细介绍雨季施工的安全规定,并进行实地演示和示范。
3.应急演练:定期组织雨季施工的应急演练,提高施工人员的应急响应和自救能力。
三、施工现场管理1.设置安全警示标志:在施工现场周围设置明显的安全警示标志,提醒过往行人和车辆注意安全。
2.施工路面处理:及时对施工路面进行排水处理,确保施工现场的排水良好,避免出现积水。
3.施工材料存放:将施工材料妥善存放在干燥、通风的地方,避免材料受潮受损,影响施工质量。
4.施工设备保养:定期对施工设备进行保养和检查,避免因设备失效造成事故。
5.加强巡视和监督:加强对施工现场的巡视和监督,发现问题及时处置,并通知有关部门进行处理。
四、施工作业安全1.高空施工安全:在雨季进行高空施工时,需加强安全防护措施,如设置安全网、使用安全带等。
2.电气设备安全:对电气设备进行绝缘测试,确保设备绝缘正常。
3.防滑措施:及时清除施工现场的积水,保持施工现场干燥,防止人员滑倒。
4.施工场地疏散通道:保持施工场地的疏散通道畅通,以便在发生突发事件时,施工人员能够安全疏散。
雨季施工安全措施及用电措施一、雨季施工安全措施1、项目部生活区、现场设有排水沟、抽水泵等排水设施,大雨过后必须及时排除积水,对于不能及时排除的坑沟、槽做好围栏、护栏、警示灯等可靠的安全设施,防止行人、车辆出现事故。
2、施工现场人口要有现场平面布置图,安全警示标志、标语,并根据施工进度做好现场的红灯、路挡和护栏等安全设施。
3、对于地上地下管线、障碍物要采取安全保护措施,施工探明做好明显的安全标记,施工中进行详细的安全技术交底,施工中保持可靠的安全距离,并且要有专人配合管线单位做好现场的安全监护工作。
4、涵洞河道清淤,抽水泵由电工专人操作。
严格“一机、一闸、一漏、一箱”。
雨后进行漏保测试并记录。
5、加强和气象站联系注意一切工作,生活的安全。
6、对各种电器、机具加强监护,防止发生漏电危险,现场机电设备必须加设防雨罩,采取防潮、防雨、防淹措施,以免损坏设备,现场机电设备(配电盘、闸箱、电焊机、水泵等)必须安装好接地安全装置,设备漏电保护装置安全可靠。
雨后对机电设备要进行检查,确认完好后方可使用。
7、加强值勤工作,下雨时工地上必须认真巡查,发现问题及时处理。
8、雨天施工振捣人员,必须穿绝缘胶鞋,戴绝缘手套,所用机具电器设备要有防雨安全设施,雨季施工中设专门电工值班,防止突然事故发生。
二、加强雨季安全用电工作:进入雨季前,对全体职工做好雨季施工安全注意事项的专题教育,尤其是提醒施工人员雷雨天气不要在高压杆,大树等易遭雷击的物体下面避雨。
1、所有施工现场用电(包括外包工程),必须严格执行“三相五线制”,认真使用保护零线,闸箱外皮、机具外皮、粒料操作控制台外皮等必须可靠连接保护零线,并按规定做好重复接地(线路转弯、末端)接地电阻值要VI00。
2、进入雨季前对现场所有在用和新进场的电器机具进行绝缘电阻摇测,保证绝缘电阻I类>2兆欧,I1类>7兆欧,川类›11兆欧。
3、施工用电必须使用劳动部门、上级指定的标准电闸箱,漏电保护器,使用前必须用漏电测试仪测试,合格方可使用。
雨季施工安全技术规程一、前言在建筑工程中,雨季施工是非常常见的一种施工方式。
然而,雨季施工时,由于天气原因和施工环境的变化,会带来一系列的施工安全隐患。
为了保障工人的安全,提高施工质量,制定雨季施工安全技术规程非常必要。
二、施工人员安全1. 工人防护措施在雨季施工中,雨水会增加工作场地的湿滑程度。
因此,施工人员需要佩戴防滑鞋,防止因滑倒而发生意外事故。
同时,工人还需佩戴防雨衣、防滑手套等防护装备,以保护自身的安全。
2. 预防雷电事故雷电是雨季施工中的一种常见天气现象。
施工现场应安装避雷装置,并严格遵守有关雷电防护要求。
当雷电天气来临时,应立即停止高空作业和钢筋工作等有危险的作业,并组织工人转移到安全地点避雨,确保施工人员的安全。
3. 安全警示标志在施工现场设置明显的安全警示标志,标识出危险区域和安全通道,并保持清晰可见,以提醒施工人员注意安全,避免发生事故。
三、设备安全1. 机械设备维护在雨季施工中,机械设备容易受到雨水侵蚀,因此需要定期进行设备维护保养,并对设备进行防水处理,以保证设备的正常运行和使用安全。
2. 施工材料存放雨季施工中,施工材料往往需要在室外暴露一段时间。
应选择合适的材料存放地点,设置防水措施,避免施工材料被雨水浸湿而发生变质或损坏。
3. 电气设备安全雨季施工中,需要格外关注电气设备的安全。
施工现场应合理布局电缆线路,避免线路暴露在雨水中,造成漏电、短路等事故。
电气设备应定期检修,确保设备的安全运行。
四、工地排水1. 施工场地排水雨季施工中,施工场地容易积水,影响施工进度和质量。
施工前应进行场地排水规划,合理布置排水设施,保证施工场地的及时排水。
2. 渗漏水处理施工过程中会产生一些渗漏水,应定期检查和处理施工现场的渗漏水,防止渗漏水对周边环境和施工人员的安全造成影响。
3. 泥水处理雨季施工中,泥水流失和污水处理是一个重要的问题。
施工现场应设立泥水沉淀池或固液分离装置,进行泥水和污水的处理,减少对环境的污染。
第1篇一、前言雨季施工是土方工程中常见的施工条件之一,由于雨季天气多变,给土方工程带来了一定的挑战。
为了确保土方工程在雨季施工中的顺利进行,提高施工质量和施工安全,以下提出了一系列的雨季施工措施。
二、施工准备1. 工程前期准备:在雨季来临前,对施工现场进行全面的检查,确保排水系统、临时道路、临时设施等符合要求。
2. 材料准备:根据工程进度,提前储备必要的土方工程材料,如土工布、排水管、防水材料等。
3. 人员培训:对施工人员进行雨季施工安全教育和培训,提高施工人员的安全意识和操作技能。
三、施工措施1. 排水措施(1)设置排水沟:在施工现场设置排水沟,确保雨季施工过程中,地表水及时排出。
(2)排水设施维护:定期检查排水设施,发现问题及时整改,确保排水系统畅通。
(3)降低地下水位:在施工过程中,通过降水井、排水泵等措施降低地下水位。
2. 边坡防护(1)边坡稳定:在雨季施工过程中,加强对边坡的监测,发现边坡不稳及时加固。
(2)边坡防护措施:在边坡上设置排水沟、排水孔,降低边坡含水量,防止边坡坍塌。
3. 施工场地管理(1)临时道路:在雨季施工过程中,加强临时道路的养护,确保道路平整、排水畅通。
(2)施工场地排水:在施工场地设置排水沟、集水井,确保雨季施工过程中,场地内积水及时排出。
4. 施工顺序(1)合理安排施工顺序:在雨季施工过程中,优先安排土方开挖、基础施工等环节。
(2)缩短工期:在雨季施工过程中,尽量缩短施工工期,减少雨季施工对工程进度的影响。
5. 安全措施(1)加强安全检查:在雨季施工过程中,加强安全检查,及时发现并消除安全隐患。
(2)提高安全意识:对施工人员进行安全教育和培训,提高施工人员的安全意识。
四、总结雨季施工对土方工程带来了一定的挑战,但通过合理的施工措施,可以有效应对雨季施工带来的问题。
在雨季施工过程中,应注重排水、边坡防护、施工场地管理、施工顺序和安全措施等方面的措施,确保土方工程顺利进行。
雨期施工安全措施
1.落实安全生产责任制,做好职责分工,组织进行安全教育。
认真组织安全检查,下雨后,要对施工机械、脚手架、塔吊、外用电梯进行全面检查,确保安全的情况下,再进行生产活动。
2、预防为主、防排结合,基槽、桩周围设挡水墙,防止雨水灌入。
3、合理安排施工工序,施工计划中应考虑同一时间段的气候情况,项目部要有气象台的每天的预报资料
4、雨季将施工面重点放在室内和材料的准备、设备和周材的检修。
5、项目管理和技术人员进一步加强工期计划和工作安排。
6、落实内业的资料整理。
7、施工现场的机电设施(配电箱、闸箱、电焊机、水泵)应有可靠的防雨措施。
8、雨季前应检查照明和动力线有无混线、漏电,电杆有无腐蚀,埋设是否牢靠等,保证雨季中正常供电。
9、怕雨、怕潮的原材料、构件和设备等,应放在室内,或设立坚实的基础堆放在较高处用蓬布封盖严密等措施,进行分别处理。
10、施工现场的塔吊、钢脚手架、钢井架、必须设避雷装置,接地电阻应不大于10欧姆,施工期间遇到阴云密布或有雷电时,操作人员应立即离开。
11、电线不得使用裸导线和塑料线和沿地面敷设。
配电箱必须防雨、防水,电器布置符合规定,电气元件不应破损,严禁带电明露。
机电设备的金属外壳必须采取可靠的接地、接零保护。
使用手持电动工具或机械设备时,必须安装合格的漏电保护器、工地临时照明灯、标志灯,其电压不超过36伏。
特别潮湿场所、金属管道和容器内的照明灯,电压不得超过12伏。
电气工作人员,应穿绝缘鞋,戴绝缘手套。
第1篇雨季施工对工程质量和安全都会带来诸多不利影响,因此,在雨季施工过程中,必须采取一系列有效的措施来确保工程顺利进行。
以下是一些关键的雨期施工措施:一、施工准备1. 预防为主:密切关注天气预报,掌握施工主动权,合理安排工期,集中力量打好歼灭战。
2. 排水系统:做好排水系统的规划与建设,确保排水畅通,防止积水。
在施工区域设置排水沟、集水井等,确保雨水及时排出。
3. 防雨物资:准备足够的防雨物资,如篷布、罩棚等,以应对突发降雨。
4. 巡视检查:加强巡视检查,及时发现积水、挡水处,及时疏通,确保施工区域安全。
二、施工质量控制1. 土路基:有计划地集中力量,分段开挖,做好横坡和截水沟。
当天挖完、填完、压完,不留后患。
因雨翻浆地段,坚决换料重做。
路基填土施工,按2%~3%的横坡整平压实,以防积水。
2. 基层:对稳定类材料基层,坚持拌多少、铺多少、压多少、完成多少。
下雨来不及完成时,要尽快碾压,防止雨水渗透。
在多雨地区,避免雨期进行石灰土结构层的施工;石灰稳定中粒土和粗粒土时,采用排除表面水的措施,防止集料过分潮湿,并保护石灰免遭雨淋。
雨季施工水泥稳定土,特别水泥土结构层时,注意天气变化,防止水泥和混合料遭雨淋。
降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。
3. 面层沥青面层:不允许下雨时或下层潮湿时施工。
雨期应缩短施工长度,加强工地现场与沥青拌合厂联系,做到及时摊铺、及时完成。
三、施工安全措施1. 露天使用的电气设备,闸箱的防雨措施要落实,电气设备应放在较高的干燥处。
电闸箱要有防雨盖,电焊机应加防护雨罩。
2. 检查现场电气设备的接零、接地保护措施是否牢靠;漏电保护装置是否灵敏;各种电线绝缘接头是否良好。
有损坏的要及时调换,包好。
3. 塔吊、外用电梯、井字架、龙门架以及高层金属脚手架应做好防雷装置并经常进行检查。
4. 大雨后,认真检查脚手架、井架、龙门架等高大临时设施的地基。
如发现问题,要及时采取加固措施。
编订:__________________
单位:__________________
时间:__________________
雨季施工技术安全措施
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-3476-100 雨季施工技术安全措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
在夏季施工过程中,会面临雨多、风大、高温等诸多不利环境因素的影响,直接危及生产安全,因此科学合理组织施工,采取安全技术措施,积极工程雨期施工面临的各种危险状况,对提高抗风险能力、保障施工生产安全,具有重大意义。
一、技术措施
1、吊装工程:
(1)构件堆放地点要平整坚实,周围要作好排水工作,严禁构件堆放区积水、浸泡,防止泥土粘到预埋件上;
(2)塔式起重机路基,必须高出自然地面15cm,严禁雨水浸泡路基;
(3)雨后吊装时,应首先检查吊车本身的稳定性,确认吊车本身安全未受到雨水破坏时再做试吊,将构
件吊至1m左右,往返上下数次稳定后再进行吊装工作;
(4)雨天可能会影响起重机司机的视线,若司机没有在雨天进行吊装的经验,停止吊装工作;或请有经验的司机来进行;
(5)停止施工时,应将塔吊的吊钩收回靠拢塔身,不得在吊钩上遗留吊索、建筑构件等任何物体,以防止这些重物被风吹动导致塔吊摇晃,严重的会引发塔吊倒塌的事故发生;
(6)由于构件表面及吊装绳索被淋湿,导致绳索与构件之间摩擦系数降低,可能发生构件滑落等严重的质量安全事故;此时进行吊装工作应加倍注意,必要时可采取增加绳索与构件表面粗糙度等措施来保护吊装工作的安全进行;
(7)雨天吊装应扩大地面的禁行范围,必要时增派人手进行警戒.
(8)六级以上风力或暴雨天气停止一切吊装作业。
2、脚手架工程
脚手架的安全与稳固性直接影响到工人的生命安全与建筑物的安全。
在雨期施工中,任何麻痹大意和疏忽都可能导致事故发生。
因此雨期施工,脚手架应采取如下措施:
(1)加固脚手架基础。
很多脚手架是直接立于土石基础之上,雨期如遇大雨浸泡就会沉陷,导致脚手架的支撑悬空或脚手架倾覆。
为防止此类事故发生,可在脚手架底部加垫钢板或以条石为基础。
(2)适当添加与建筑物的连接杆件。
这样可增加脚手架的整体性与抗倾覆的能力,增加稳固性;
(3)脚手架上的马道等要供人通行的地方应做好防滑与防跌落措施,如及时更换表面过于光滑的踏板、在通道两边加装防护网等;
(4)经常性检查脚手架连接处的连接件,如发现松动或位移要及时加固和恢复;
(5)雨期不宜在脚手架进行过多施工,工作面不能铺得过大,要控制脚手架上的人员、构件及其它建筑材料的数量,在脚手架上的动作不宜过于激烈。
(6)金属脚手架要做好防漏电措施。
脚手架与现场施工电缆(线)的交接处应良好的绝缘介质隔离,并配以必要的漏电保护装置;或者重新布置现场施工电缆(线),避免与金属脚手架的交接。
3、塔吊、物料提升机和施工升降电梯。
(1)塔吊、物料提升机和施工升降电梯也是雨季施工的重点控制项目,其基础要按要求高于地面以及时检查员观测有无变化。
(2)安装避雷装置,接地电阻值不得大于10Ω;
(3)所有机身上不得悬挂标志牌,防止风载荷过大,附着装置采取加强措施;
(4)停止作业前应使塔吊吊钩升上最高处的前臂根,物料提升机、升降电梯应使吊笼下放到地面,并切断电源。
4、抹灰工程:
(1)雨天不准进行室外抹灰,至少应预测1-2天的天气变化情况。
对已施工的墙面,应注意防止雨水污染;
(2)室内抹灰尽量在做完屋面后进行,至少做完屋面找平层,并铺一层油毡;
(3)雨天不宜作罩面油漆。
二、搞好现场消防安全。
1、各工地加强仓库及木工区的防护,加强对火源的管理,
2、施工用电勤于检查,杜绝电路短路;合理布置好施工电缆,不要接近易燃物品;
3、加强对易燃易爆物品的管理工作,专库存放,氧气、乙炔等禁止露天存放,防雷防日晒;电石等防止受潮雨淋发热;一些草垛不易过高防止发生自然。
三、安全措施
1、加强安全检查,及时发现问题。
对建筑物主体、脚手架、施工用电、塔式起重机、物料提升机、模板支撑体系、各小型机械的防雨棚以及临时设施、安全标志牌进行经常性检查,及时发现问题及时排除,对破损处及时修复。
2、注意经雨冲淋材料的使用,要采取处理措施后
才能使用,大雨冲刷严重的墙体要拆除重建。
3、暴风雨时应立即停止室外施工作业,人员迅速撤到安全地方,37℃以上天气停止室外作业。
同时全工地应果断拉断电源。
4、加强对各类人员的培训教育,加强夏季安全施工常识的学习,提高自我防范能力和应急反应能力。
2011.05.24
请在这里输入公司或组织的名字
Enter The Name Of The Company Or Organization Here。
