顶管工程项目施工组织设计方案.pdf 范本一:最全的范本:顶管工程项目施工组织设计方案.pdf一、项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目进度计划二、组织结构与职责分工2.1 项目组织结构2.2 项目管理团队与成员职责2.3 各部门职责分工三、施工管理计划3.1 施工管理目标3.2 施工管理计划编制3.3 质量管理计划3.4 安全管理计划3.5 进度控制计划3.6 资源管理计划3.7 成本管理计划四、施工组织设计4.1 工程分包范围与方式 4.2 施工队伍组建及管理 4.3 施工现场布置方案4.4 施工设备与机械选择五、施工方法与工艺5.1 顶管工程施工方法 5.2 关键节点工艺控制5.3 施工质量控制措施六、安全管理与保障6.1 安全生产责任制度 6.2 安全培训与教育6.3 施工现场安全措施6.4 危险作业防护措施6.5 事故应急预案附件:附件1:项目进度计划表附件2:施工队伍组建表附件3:施工设备清单附件4:施工现场布置图法律名词及注释:1. 建设工程施工许可证:由建设行政主管部门或其授权的机关颁发的,用以核发施工许可证的证书。
2. 工程分包:将工程中的一部分具体工程交由具备相应资质的承包商或分包商完成。
3. 施工现场布置图:对施工现场进行规划和布置的平面图或立面图。
范本二:最全的范本:顶管工程项目施工组织设计方案.pdf一、项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目进度计划二、施工组织设计与职责分工2.1 项目组织结构2.2 项目管理团队与成员职责2.3 各部门职责分工三、施工管理计划3.1 施工管理目标3.2 施工管理计划编制3.3 质量管理计划3.4 安全管理计划3.5 进度控制计划3.6 资源管理计划3.7 成本管理计划四、施工组织设计4.1 工程分包范围与方式 4.2 施工队伍组建及管理 4.3 施工现场布置方案4.4 施工设备与机械选择五、施工方法与工艺5.1 顶管工程施工方法 5.2 关键节点工艺控制5.3 施工质量控制措施六、安全管理与保障6.1 安全生产责任制度 6.2 安全培训与教育6.3 施工现场安全措施 6.4 危险作业防护措施 6.5 事故应急预案附件:附件1:项目进度计划表附件2:施工队伍组建表附件3:施工设备清单附件4:施工现场布置图法律名词及注释:1. 建设工程施工许可证:由建设行政主管部门或其授权的机关颁发的,用以核发施工许可证的证书。
顶管工程施工组织方案一、工程概况顶管工程是一种地下弯曲顶管工程,是地下直线隧道施工技术的一种。
通常情况下,该工程是建设在城市地下地道交通系统的地下部分,用于解决城市地下交通拥堵问题。
顶管工程具有施工速度快、工程量大、技术要求高等特点。
本次顶管工程施工项目位于XX市,工程总长度为X公里,全线共设有X个顶管站点。
本次工程采用地下直线隧道施工技术,采用大型隧道掘进机作为主要施工设备。
二、施工组织方案(一)组织机构设置为了保证施工工程的顺利进展,特制定如下组织机构设置:1. 总指挥部:负责整个顶管工程施工的总体策划、协调和管理工作。
设有总指挥、副总指挥、工程办公室、安全环保部、技术质量部等职能部门。
2. 施工单位:负责具体的施工工作,按照总指挥部的统一部署和要求进行工作。
设有施工经理、技术员、安全员、机械司机等职能人员。
3. 监理单位:负责对施工过程进行监督和检查,确保施工质量和安全。
设有监理工程师、质量检查员、安全监督员等职能人员。
4. 设计单位:负责提供施工图纸、技术支持等工作。
设有设计师、工程师等职能人员。
(二)施工方案1. 施工工艺:本次顶管工程采用地下直线隧道施工技术,主要包括开挖、支护、注浆、顶管安装等工艺流程。
施工过程中,需加强对地下管线、地质情况、周边环境的监测和保护工作。
2. 施工现场布置:根据施工要求,确定顶管工程施工现场布置方案,包括施工临时办公区、仓库、作业区、进出场道路、材料堆放区等设施的设置。
3. 施工设备:本次顶管工程主要施工设备包括大型隧道掘进机、支护设备、注浆设备、顶管安装机械等。
需根据工程量和要求进行设备采购和租赁。
4. 施工人员:根据工程进度和任务分工,合理安排施工人员,包括技术人员、作业人员、保洁人员等。
并进行相关技能培训和安全教育。
5. 安全防护:加强施工现场安全防护工作,包括安全教育、安全标识、安全设施、安全检查等措施,确保施工安全。
6. 环境保护:根据环境保护要求,采取控制粉尘、减少振动、处理废弃物等措施,保护周边环境。
顶管施工组织设计方案顶管施工组织设计方案一、前言本旨在针对顶管施工工程的组织设计进行详细说明。
该方案详细介绍了顶管施工的相关要素和流程,以保证工程进度和质量的顺利完成。
二、项目背景1. 项目概述:本项目是针对某地区的顶管施工需求进行的工程项目,涉及XX公里的顶管施工。
2. 项目目标:完成顶管施工,保证工程进度和质量。
3. 项目范围:本项目的施工范围包括XXX。
三、组织机构1. 项目部组织架构:项目部由总经理、技术负责人、施工队长、监理工程师等人员组成,负责项目的管理、指导和协调工作。
2. 施工班组组织架构:施工班组由班组长、施工人员等人员组成,负责具体的施工。
四、施工计划1. 施工进度计划:根据项目的时间要求和实际情况,制定详细的施工进度计划,并确定各个关键节点。
2. 施工资源计划:根据项目需要,确定施工所需的人员、设备、材料等资源,并进行合理的安排和调配。
五、施工组织1. 施工队伍管理:包括招聘、培训、管理和激励等方面,确保施工队伍的素质和能力满足项目需求。
2. 施工现场布置:确定施工场地的布置方案,包括暂时设施、安全防护措施等。
3. 施工过程控制:制定详细的施工工艺和作业流程,确保施工过程中的安全和质量。
六、质量控制1. 质量管理体系:建立完善的质量管理体系,包括质量目标、责任分工、过程控制等。
2. 质量检查与评定:制定详细的质量检查和评定标准,对施工过程进行监督和评估。
七、安全控制1. 安全管理体系:建立完善的安全管理体系,包括安全计划、安全教育、事故预防等。
2. 安全风险评估:对施工过程中的安全风险进行评估和控制。
八、环境保护1. 环境管理体系:建立完善的环境管理体系,包括环境风险评估、环境污染防治等。
2. 环境监测与评估:对施工过程中的环境影响进行监测和评估。
九、项目管理1. 项目计划与控制:制定详细的项目计划和控制措施,确保项目按照计划进行。
2. 项目沟通与协调:建立良好的沟通机制,确保各方之间的协调与配合。
顶管工程施工组织设计1. 引言顶管工程是指通过顶管机械将管道敷设在地下而不需要进行开挖的一种施工方法。
它广泛应用于城市道路、铁路、河道等场所的管道敷设工程中。
为了能够高效、安全地进行顶管工程施工,需要进行施工组织设计,合理安排施工流程、资源配置和安全措施,保证工程能够按时、按质完成。
2. 施工组织设计原则在进行顶管工程施工组织设计时,需要遵循以下原则:2.1 安全第一顶管工程施工是一项高风险的工作,施工期间可能涉及到地下管线冲突、坍塌、泥水涌入等安全风险。
因此,安全应该放在第一位,必须制定详细的安全方案并进行严格的安全培训、演练。
2.2 合理利用资源在施工组织设计中,需要合理评估项目资源情况,包括人力、设备、材料等资源,并进行合理调配,以达到最佳的施工效果。
2.3 灵活应变顶管工程施工过程中,可能会遇到一些意外情况,比如地质条件突变、环境变化等,施工组织设计需要考虑到这些因素,并具有灵活应变的能力,做出相应的调整。
3. 施工组织设计步骤3.1 工程前期准备在施工组织设计的初期,需要对工程进行详细的勘测和测量,了解地质条件、地下管线情况等。
同时还需要评估项目资源情况,制定施工计划和安全方案。
3.2 施工流程安排根据顶管工程的具体情况,制定详细的施工流程安排。
包括施工地点的确定、施工顺序的规划、施工队伍的组织等。
施工流程安排应该考虑到施工效率、资源利用和安全等因素。
3.3 资源配置根据工程量和施工进度,合理调配人力、设备和材料等资源。
确保项目能够按时完成,并保证施工质量。
3.4 安全措施制定详细的安全方案,并对施工人员进行安全培训,确保他们能够正确使用安全设备和遵守安全规范。
在施工期间,进行定期的安全检查和隐患排查,及时解决安全问题。
3.5 施工质量控制制定施工质量控制方案,包括施工工艺、质量检查和验收等内容。
通过严格的质量控制,确保工程质量符合要求。
3.6 进度管理制定详细的施工进度计划,并进行实时跟踪和管理。

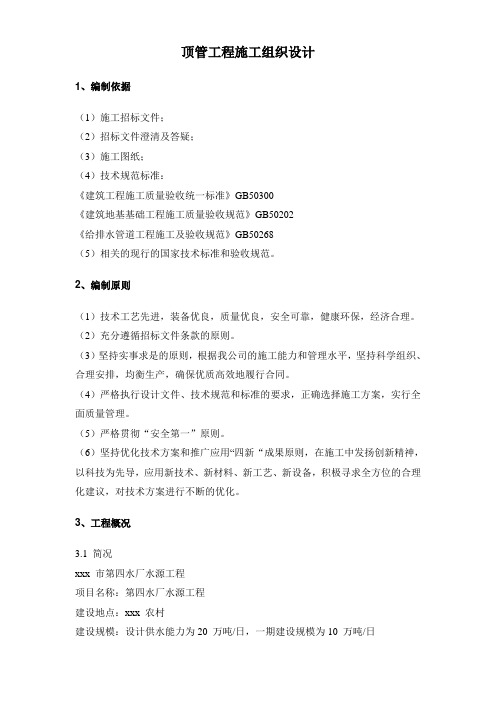

顶管工程施工组织设计1、编制依据(1)施工招标文件;(2)招标文件澄清及答疑;(3)施工图纸;(4)技术规范标准:《建筑工程施工质量验收统一标准》GB50300《建筑地基基础工程施工质量验收规范》GB50202《给排水管道工程施工及验收规范》GB50268(5)相关的现行的国家技术标准和验收规范。
2、编制原则(1)技术工艺先进,装备优良,质量优良,安全可靠,健康环保,经济合理。
(2)充分遵循招标文件条款的原则。
(3)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排,均衡生产,确保优质高效地履行合同。
(4)严格执行设计文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
(5)严格贯彻“安全第一”原则。
(6)坚持优化技术方案和推广应用“四新“成果原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求全方位的合理化建议,对技术方案进行不断的优化。
3、工程概况3.1 简况xxx 市第四水厂水源工程项目名称:第四水厂水源工程建设地点:xxx 农村建设规模:设计供水能力为20 万吨/日,一期建设规模为10 万吨/日招标文件要求的质量标准:合格招标文件要求的工期:150 日历天3.2 工程范围水源工程:取水钢制顶管(直径1.4m,单根长约800m,壁厚14mm,2 根),取水头部、沉管、取水泵房、工艺设备管道安装、预埋件(电气工艺、管道防腐等)。
3.3 工程概况四水厂工程占地119 亩,设计规模20 万吨/日,一期建设10 万吨/日。
其中水源工程概算投资为1460 万元,包括顶钢制管直径1.4m 壁部、工艺管道安装,电气埋管等项目。
3.4 场地地形、地貌、地质构造、工程地质条件3.4.1 地形、地貌拟建场地地形起伏大,管道中轴线由西向东延伸至取水泵房为871.81m,穿越长江中一堤埂一稻田一村庄一土公路一塘沟一稻田等,2.10m,江底(ZK1 号孔)孔口标高为-8.76m,高差20.23m,管道轴线中部有一水塘分布,宽约21.00m,水面标高4.53m,水深约2.00m。
顶管工程施工组织设计一、工程概述顶管工程是一种非开挖式的地下管道施工方法,具有不开挖地面、不影响交通和周围环境、施工速度快等优点。
本工程为某城市供水管道顶管工程,顶管直径DN1000mm,顶管长度为500米,顶管材质为PE管。
工程区域地形平坦,地下水位较低,土质为粉土和砂土。
二、施工准备1. 施工前应进行现场调查,了解地下管线、电缆等设施的分布情况,避免施工过程中损坏原有管线。
2. 根据设计图纸和现场实际情况,制定详细的施工方案和施工进度计划。
3. 准备施工所需的原材料、设备、工具等,确保施工顺利进行。
4. 对施工人员进行技术培训和安全教育,确保施工过程中人员安全。
5. 办理施工许可等相关手续,确保施工合法合规。
三、施工方法及工艺1. 顶管设备安装:根据顶管直径和长度,选择合适的顶管设备,包括顶管机、后援系统等。
将设备安装到位,并进行调试,确保设备正常运行。
2. 制作顶管:根据设计图纸,制作符合要求的PE管,并进行焊接,确保管道的完整性和密封性。
3. 顶管施工:将制作好的管道通过顶管设备进行顶进,同时控制好顶管的方向和坡度。
在顶管过程中,要注意土体的稳定性,防止地面沉降。
4. 管道连接:顶管完成后,对管道进行连接,连接方式采用热熔焊接,确保连接处的密封性和强度。
5. 管道试压:管道连接完成后,进行试压,检查管道系统的密封性和强度,确保管道能正常使用。
6. 施工缝处理:顶管施工过程中,可能会产生施工缝,对施工缝进行处理,确保缝口的密封性和强度。
四、施工组织和管理1. 成立施工现场指挥部,负责施工现场的统一指挥和协调。
2. 明确各施工人员的职责和任务,确保施工过程有序进行。
3. 制定施工安全措施,确保施工现场的安全。
4. 制定施工质量控制措施,确保施工质量符合要求。
5. 定期召开施工进度会议,及时解决施工过程中出现的问题。
五、质量保证措施1. 严格按照设计图纸和施工规范进行施工,确保施工质量。
2. 对施工人员进行技术培训,提高施工技能。
本工程为某路段交口顶管工程,顶管穿越十一经路。
顶管用 DN2000 水泥管,顶进长度约为 60 米。
需平行顶进两根,顶管完成后穿入DN1200 热力工作管道两根。
(一)、工艺流程施工准备(施工人员进场—测量放线、引测施工控制点—施工设备进场)—帷幕桩—大口井制作—工作井开挖及支护—工作井底板浇筑—洞口制作及顶进设备安装、调试—顶管机出洞—吊放第一节砼管—顶进(注浆减阻)—挨次循环—顶管机进洞、顶管结束—拆卸设备(二)、主要施工方法1、施工准备(1)、认真熟悉及审查图纸,领略设计意图,查看现场、校核现状资料,进一步确定管材、劳动力、机具、材料设备的供应计划。
(2)、组织施工人员认真学习工程技术文件,深入了解工程性质,工程范围、设计意图、施工期限、各种管道及构筑物的具体情况,工程质量要求、技术和安全措施等,对参加施工的施工队下达施工任务,进行技术交底。
(3)、开工前对地上地下障碍进行调查,搞好施工现场三通一平工作,布置好施工作业区。
(4)、开工前教育职工不乱泼乱倒,爱护周围环境,与周围居民搞好团结,讲究精神文明。
(5)、落实好驻地的安全、防火、防盗措施。
(6)、根据工程质量、工期、施工进度计划以及公司具体的机械,人员情况按施工组织设计要求组织采购各种材料进场。
2、顶管施工(1)、测量放线施工前由设计、甲方、施工单位三方确定轴线及水准点高程,并建立相应的地面控制点,便于施工时复测,经监理部门进行验收后再进行施工。
建立地面地下测量控制系统,控制点设在不易扰动,视线清晰,方便校核,易于保护的地方。
(2)、工作井和接收井的布置DN2000 顶管主副工作井尺寸为:工作井:长 7.5 米,宽 9 米,深 7.5 米(含基础)接收井:长 5 米,宽 9 米,深 7.5 米(含基础)(3)、工作井、接收井作法工作井采用水泥搅拌桩单排咬打方式进行闭水。
在距井边工字钢边缘 0.5 米处进行水泥搅拌桩帷幕施工 (水泥参入量为 15%) ,桩长 10 米,直径为Φ600,互相咬合 200mm。
第一章工程概述一、项目特点:本工程为市政污水管道施工工程,规划由为起点,为终点,总长为2172米。
主管管材采用φ800、φ1000钢筋混凝土管,接口形式采用承插、橡胶圈接口。
二、现场自然条件、交通条件和服务设施:拟建场地地处在沿河绿化带,且要穿过市政道路3道(该部位为回填山场碎石),地形起伏大,管道中轴线由西向东延伸至污水泵房为2712m,地形比较复杂,下部有原污水、雨水等管道。
0+00至0+1500段位置施工现场至交通主道路没有连接道路,施工时仅能靠现存在的园林休闲道路进入施工现场,所有的施工材料均要二次转运至工作井部位。
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑。
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要。
三、施工概况1、本工程为市政污水管道安装施工工程,包括干管、支管与检查井的施工。
2、工程量:第二章施工组织布署一、测量准备1.工程施工前根据设计单位设计交底和施工图会审纪要复核现场。
若发现施工图有错误时应及时向设计单位提出变更设计要求。
2.水准点控制体系:依据县城内的高程控制点,沿管线敷设位置于沿原有道路的适当位置,根据测量复核标准的有关规定,形成高程控制体系。
3.已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。
二、施工阶段划分根据施工情况分析,整个工程施工可划分为以下7个施工阶段:工作坑开挖阶段、顶管设备就位安装阶段、管道顶进阶段、井室砌筑阶段、闭水试验阶段、工作坑回填阶段、恢复阶段。
7个施工阶段组成系统,既相互联系又相互制约。
因此在施工过程中应尽量遵循“平行流水、立体交叉”的法则来组织施工,使相关的施工阶段做到衔接紧密、穿插有序。
三、施工流水段的划分本工程分为三个流水段:Ⅰ段,段长930m;Ⅱ段,段长746m;Ⅲ段,段长1036m。
四、原材料采购与复试工程所需原材料的产地和规格均由业主及监理方认可并以就近采购为宜,复试工作应及时按设计和有关规定要求进行,复试时将在监理人员旁证下进行取样。
施工组织设计第一章.总体概况1.组织设计编制依据1.1本工程设计图纸:土建工程;及我单位对其施工现场的勘察、了解;1.2国家和地方现行有关建设工程法律、法规;现执行的《建筑工程施工验收规范》《建筑工程施工质量验收统一标准》GB50300-2001及其配套的建筑工程各专业工程施工质量验收规范);1.3单位拟建立的项目经理部承建类似工程的施工能力、施工经验及人员组合、技术装备等;并按照GB/T19001:2000质量体系要求进行质量过程控制。
2、本工程概况该区域的情况本工程经现场勘测地下管线资料显示,雨水管施工沿线地下管线标高显示具备DN800钢筋混凝土顶管施工艺。
3.1施工工期:我单位确定本工程施工工期根据甲方要求期限内完工。
3.2工程质量目标:我单位确定本工程施工质量确保验收达到合格标准。
3.3安全施工:确保本工程现场进行安全施工,杜绝重大安全事故,减少一般事故,轻伤事故频率控制在3‰以内。
按照JGJ59-99《安全检查标准》进行检查评定达合格等级以上。
4、施工组织管理机构设置4.1、经单位研究建立工程项目经理部,全权负责本工程施工实施的各项工作。
项目经理为项目部经理,选派一名单位工程师任单位工程技术负责人,代表本单位法人履行合同条约,指挥、负责工程的进度、技术、质量安全、资金等各项工作协调和管理。
4.2、项目经理部一下设相关部门负责人,即:项目经理:1名;技术负责人(项目工程师):1名;安全员:1名;质检员:1名;施工员:1名;材料员:1名;计划财务员:1名。
4.3、项目经理部组织管理机构职能关系:项目业主→设计、监理、勘探等各方→施工单位决策层→单位项目经理部:项目经理→项目经理部相关部门(责任人)→各工种施工班组、操作工人。
5、施工程序总体设想5.1施工流程指导思想施工时要严格落实网络计划,以便合理地控制、平衡劳力,充分利用资源和机构设备。
在时间和空间上要充分紧凑搭接,循环推进,严格交接班制度,相互爱护成品,避免交叉污染。
汉口幸福二路顶管工程(建设渠路~百步亭路)施工方案二〇一〇年十月审批栏业主单位:监理单位:施工单位:编制人:二〇一〇年十月目录一、编制目的及依据二、工程概况及特点三、施工部署四、顶管工作井、接收井沉井施工方案五、土压顶管施工方案六、特殊情况处理的措施与预案七、确保工程质量的技术组织措施八、确保工期的技术组织措施九、确保安全生产的技术组织措施十、确保环境保护与文明施工的技术组织措施十一、工程施工进度横道图、网络图一、编制目的及依据(1)根据本工程的设计特点、结构安全及使用功能和运行要求,并对工程资金的合理利用,以“科学组织施工、经济高效资源营运、优质稳定保持施工质量水准、以人为本的安全保障和环境保护”为编制原则。
(2)我公司参加过类似工程的施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广益,博采众长,力求本方案接合施工实际,可操作性强。
(3)依据施工现场踏探实际情况及工作井、接收井平面布置设计图。
(4)依据武汉市政工程设计研究院有限责任公司设计的《汉口幸福二路(建设渠路~百步亭路)工程》施工图修改设计说明书(排水专业污水管道部分)。
本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境、职业健康等一系列的具体要求,依照建筑法规、条例、标准及有关配套文件和我公司的企业标准、管理体系,结合本工程实际而编制的。
二、工程概况及特点1、工程概况(1)汉口幸福二路(建设渠路~百步亭路)工程范围内顶管所有工程量。
工程地点位于:汉口幸福二路;接百步亭路已设计D1800污水管处桩号:K0+480.00—K0+967.60段桩号,顶管全部工作内容(工作井、接收井、检查井、管道顶进)。
设计顶管长度为:487.91米。
(2)本工程工期目标:工期为120天。
(3)质量目标:分项质量合格率达到100%,并达到国家验收规范和设计要求,本工程质量标准为:合格。
(4)本工程工作井、接收井最深处为9.3m,采用沉井施工方法施工。
(5)安全要求:杜绝人身伤亡事故、工伤频率控制在0.01%以下。
(6)文明施工:按规范要求达标。
(7)环境保护:(减少施工对大气污染、水污染、施工噪音污染)合格。
2、工程承包范围:主要工程数量一缆表3、工程特点(1)、本工程全部顶管工作井、接收井在幸福二路中间,交通较便利,材料、设备进场个别井位难度较大,其它井位较为便利。
顶管管线都在路中,支管穿越新湖新渠,土质为粉质粘土、粘土、淤泥、细砂、杂填土。
在施工过程中很可能受到当地居民干扰施工,因此工农协调关系难度较大。
且该工程施工段为秋冬季,顶管时淤泥外运难度较大,需要做好秋冬季施工准备。
(2)、本工程安全文明施工的要求高,实施的难度也相对较大。
现场的安全防盗工作相当困难。
(3)、本工程只能集中在工作井、接收井处堆放材料,并需要现场施工安全围栏。
(4)、本工程受到外部的制约因素较多,工程施工过程中,现场采用发电机发电,噪声较大,工农关系协调工作量大。
(5)、本工程施工重点是保证工作井、接收井安全施工下沉,做好秋冬季安全施工准备工作,保证顶进施工过程安全,达到施工验收规范。
三、施工部署1、施工工序总体安排根据本工程顶管的施工特点,为确保工期,我项目部组建一个土建施工班组,二个顶管班组。
二台土压平衡式顶管设备施工作业。
首先进行水泥搅拌桩的施工、然后开始工作井、接收井,施工顶管,在顶完各段后,接着施工工作井上检查井井盖结构、支管连接、回填土。
将本工程按工作井、接收井、顶管施工工序划分为三个施工段,每个施工段分别由土方开挖、钢筋制作绑扎、模板制作安装、混凝土振捣、养护、管道顶进、工作井、检查井井盖结构、支管连接、回填土方、恢复平整土地等工作,三个施工段组织平行,流水施工作业。
施工顺序:w12、w11先后开工,工作坑混凝土强度达到设计要求后开始向w11顶进。
在w11接收井开工15日后开始施工w10,w10开始施工10日后开始w8及W9,w8工作井必须在12月底完成。
2、项目管理组织3、企业资质及安全许可证(附后)4、劳动组织,拟投入的劳动力计划(1)、为保证工程能优质、高速地完成,挑选业务技术素质高、工作责任心强的管理人员,根据劳动力需用计划适时组织具有施工经验的施工班组进入现场施工,对施工作业班组人员要求技术等级平均要达5级以上,并服从项目部现场统一管理,对特殊工种人员提前进行培训工作,做到持证上岗。
(2)拟投入劳动力计划一览表(根据现场实际用人情况,进行人员调整进出场)。
5、拟投入的机械设备表6、工程材料采购及进场计划(1)、预算员根据施工图预算和单位工程材料汇总表,提前提出材料需用计划;技术人员根据工程进度情况需要,按月提出工程材料、周转材料及零星材料需用计划,送项目物资部门;由物资部门编制采购计划,负责材料的现场验收工作。
(2)、材料的准备工作由项目经理亲自统筹安排,做到有条不紊,既要避免资源浪费的现象,又要避免因准备不充分而发生窝工现象。
(3)、主要周转材料计划表7、技术准备(1)、项目主任工程师组织全体技术人员认真熟悉施工图,了解设计图和要求,收集施工图中存在的疑问,以便提前解决落实。
(2)、技术员根据施工图纸及合同规定,编制详细的施工方案及作业指导书、项目质保计划。
(3)、测量员编制切实可行的施测方案;在施工前做好导线、工程轴线及标高控制点的设置工作;提前做好测量仪器的校核工作。
(4)、提前进行施工中所用各种材料的试验及试配工作。
(5)、0+621~0+639段,之前已开挖安装了9节D1800水泥管,由于淤泥滑移出现险情,已经紧急覆盖,现设计已向南调整了6M,但恐覆盖后D1800水泥管再次移动,而影响顶管施工,因此,拟在该D1800管南侧外1M处,沿0+621~0+639段每隔5M压钢板桩进行探测,如无影响,便可大胆进行顶管施工,反之,请设计院进行设计调整。
(6)、质检员、安全员负责进场人员的安全技术教育,做好质量方针及质量意识的宣传工作,做好安全、质量交底。
8、施工程序先进行顶管工作井、接收井施工,工作井、接收井按沉井施工方法施工;采用明排水。
沉井养护期到后进行挖土下沉工作,然后再进行顶管施工,最后完成检查井井盖结构、支管连接、回填土等工作。
平行流水施工作业。
工作井、接收井、顶管、部分支管安装、工作井、接收井、检查井砌筑、回填土等施工工艺流程如下:定位放线→沉井模板制作安装施工→沉井钢筋制作绑扎施工→沉井砼浇筑振捣施工→沉井下沉施工(高程控制)→砼底板施工→砼封底施工→沉井养护→顶管设备安装→后靠座捣制混凝土→管道顶进→工作井、接收井盖板检查井砌筑→部分支管安装→回填土方→恢复土地平场→清理现场。
四、顶管工作井、接收井沉井施工方案A、土方工程根据该工程的现场地质情况及我单位多年的施工经验,沉井采用干沉法和抽土法施工,依照设计工作井内空尺寸为6米×4米、壁厚0.5米;接收井内空尺寸为4 m×4m,壁厚0.40米;施工排水采用明排水或集水井排水。
上层土方开挖首先人工挖探坑,深度2米,查看地下是否有障碍物,在确定地下确实没有障碍物的情况下,开始挖上层土方。
上层土方开挖深2米――2.5米;根据现场情况,无法堆放土方,联系汽车外运,个别井位就近四周平整碾压。
人工辅助挖机清平工作井、接收井上层基础后,沿底板四周捣制C10砼垫层,垫层宽度大于壁厚300㎜,然后安装模板。
B、沉井预制(模板、钢筋、砼)根据砼施工规范, 砼工程施工程序遵守“先深后浅”的原则,先施工沉井刃脚接着施工井身, 沉井下沉后进行封底,浇砼底板。
1、模板工程本工程模板以木模为主. 木模板成色要新,其边条顺直,表面平整,使用前木模表面须涂刷脱模剂,木模要用变形小,强度高的二等木材制作。
严禁腐朽的或脆性的木材进场使用。
支撑架采用钢管脚手架,承重支撑采用钢架与木支撑相结合,支撑必须牢固、稳定、可靠。
模板及支撑脚手架施工均先进行施工图放样。
木工技师认真阅读施工图,并经质检工程师批准后方可进行模板的制作、安装。
模板按放样图现场拼装,底部工程侧面模板用支撑架固定,上部工程侧面模板用对销止水螺栓加木楞固定。
模板安全需具有足够的强度、钢度及稳定性,保证浇筑后结构的形状尺寸和相对位置,符合图纸规定各项误差在规范允许的范围内。
模板工程的对销止水螺栓的间距、模板的摸数,根据砼浇筑的速度、高度,水泥的凝结时间,振捣等要求,经计算确定,有较大承重要求的脚手架亦根据所承受的施工荷载,结构荷载进行力学计算,确定间距,档距.脚手架的搭设充分考虑整体稳定性,并采用剪刀撑,斜支撑等构造处理。
模板安装过程中设置足够的临时固定设施,以防倾覆,并随着模板不断升高,经常用垂球、经纬仪、钢卷尺等工具样该其位置,对分层施工的构造物,还应逐层校正偏差。
砼浇筑后完全达到规定拆模强度才允许拆模,并应注意拆除模板时,不得损坏砼。
对销止水螺栓切除后,用与结构同质量的水泥砂浆将螺栓头填实抹光。
2、钢筋工程进场钢筋均具有正规的质保书,外观符合技术规范要求,并根据规格、数量按有关规范规定取样检测 ,检测合格后方可使用。
所有进场钢筋应分类架空堆放整齐,用标识牌标明其来源、规格、状态,钢筋堆场保持排水畅通。
在加工和绑扎前,要进行钢筋图施工放样,施工放样图经批准后再布置生产,制作在钢筋加工场进行,在钢筋加工场进行回直,断配后,根据工程部位,使用前后顺序,分类堆放,并用标识牌注明使用部位,钢筋规格、长度等,严禁混放。
露天堆置时间不应太长,以免严重锈蚀。
并采用防护措施,确保钢筋清洁和防止钢筋变形。
钢筋的现场安装按施工放样图有序进行。
采用人工绑扎,现场接长采用搭接焊,搭接长度按施工规范规定的标准要求进行,垂直插筋,除绑扎外,再用电焊搭接牢固,为保证钢筋保护层必要厚度,在钢筋与模之间设置强度不低于结构物设计强度的砼垫块,垫块埋设铁丝与钢筋扎紧,垫块互相错开,均匀分布。
钢筋架立除设计另有要求外,底层钢筋采用砼垫块,面层钢筋采用预埋砼撑柱控制, 预埋砼撑柱采用与浇筑部位同标号的砼的制成,并对撑柱表面凿毛、刷洗干净。
为了使面层钢筋浇筑过程中不变形,还需用型钢(或钢管)架立和沿丝吊起,待浇到面层时,再拆除型钢或钢管。
在浇筑过程中,粘留在上层钢筋上的砂浆,应即时清除干净,以保证砼和钢筋间的粘结力不受影响。
钢筋工程因是隐蔽工程,每项工程钢筋安装完毕后,均需经严格检查,认真清洗干净,报监理工程师验收签证后方可浇筑砼。
3、混凝土由于场地窄小,在道路一侧,无法安装搅拌站,采用商品混凝土,在施工浇筑时,采取分层振捣密实。
所有砼资料由厂家提供:○1C30砼配合比○2C30砼用水泥出厂合格证○3C30砼用水泥试验报告○4C30砼用碎石试验报告○5 C30砼用砂试验报告○6C30砼开盘鉴定○7C30砼出厂报告○8C30砼28天试压块。
