造价和预算重点笔记建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把软件用熟的话,那工作就更简单了。
预算员很好做,特别是从技术口(一般指具体做施工的)转到预算口,那就更容易了。
有人说预算难,其实难主要难在经验积累上。
1、如何积累经验个人有个人的做法。
实际操作必不可少。
实际操作过程中,最主要的是把定额计算规则记熟了。
之后的事就是找规律了,之后用EXCEL制表,自动计算。
我每次做预算,都是根据不同的工程做出不同的表,然后输入基本数据,也就是墙中心线、外墙净长线,内墙净长线等。
举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。
这是一个技巧,可以提高计算速度和准确率。
当然,有些小地方可能考虑不到,没关系,预算工程量本来就不是要求百分之百的准确。
有些人做了很长时间的预算,但问其一些问题,其只能回答其所做工程的内容。
这不利于工作。
有一条很简单解决的办法,网上、书上能找到很多工程的造价分析,拿过来,分类对比分析。
(造价师或者预算员)单方造价有一点用,但最有用的是单方含量。
根据这些单方含量和单方造价,分析当时市场的主要材料价格及当前市场材料价格,基本上就能估算出你的工程造价,相差不会很大。
快速估算建筑工程造价是预算高水平的重要表现。
一建二建造价消防一级二级2、关于软件的使用预算员熟练掌握软件,这是最基本的要求,不管是广联达、斯维尔还是其他的造价软件,习惯用哪款就选哪款。
我个人一直习惯用广联达,以前一直用他们的一款Q4软件,后来Q4需要升级,所以就买了新上市的云计价软件,我自己用着还可以,都是大数据、云应用什么的,感觉挺先进,其实我个人比较喜欢的是智能组价这个功能,好几百条的清单一键就完成了,真的很能提升工作效率。
那个云检查功能也可以,能自动检查清单综合单价的合理性,以及错套漏套的清单,可以省不少事儿。
造价一建一级建造师报名时间报考条件考试科目安排题型真题及答案视频教程下载模拟考试软件包过挂靠价格教材更多更好资料最新视频教材请关注微信公众号daofeng5666我周边朋友老是抱怨软件不会用,就不愿意用,要么自己手算要么求人,个人建议,若想职位有所晋升,就应该最自己严格要求,学会使用软件这是未来的趋势,现在什么都是智能时代,不要得过且过,最终坑的是自己。

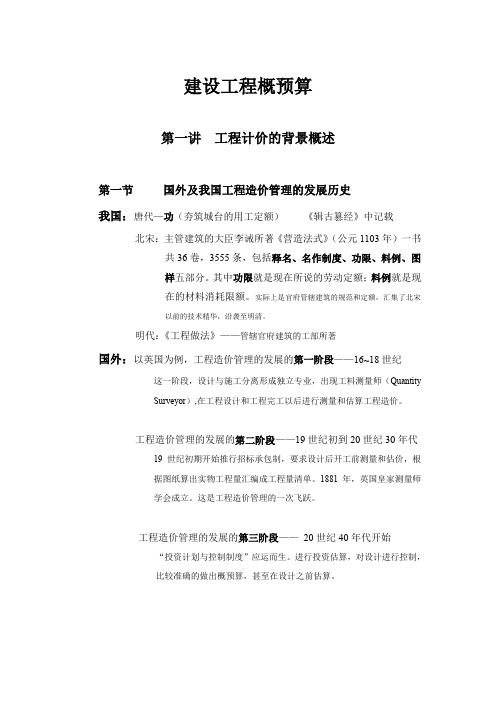

建设工程概预算第一讲工程计价的背景概述第一节国外及我国工程造价管理的发展历史我国:唐代—功(夯筑城台的用工定额)《辑古篡经》中记载北宋:主管建筑的大臣李诫所著《营造法式》(公元1103年)一书共36卷,3555条,包括释名、名作制度、功限、料例、图样五部分。
其中功限就是现在所说的劳动定额;料例就是现在的材料消耗限额。
实际上是官府管辖建筑的规范和定额,汇集了北宋以前的技术精华,沿袭至明清。
明代:《工程做法》——管辖官府建筑的工部所著国外:以英国为例,工程造价管理的发展的第一阶段——16~18世纪这一阶段,设计与施工分离形成独立专业,出现工料测量师(QuantitySurveyor),在工程设计和工程完工以后进行测量和估算工程造价。
工程造价管理的发展的第二阶段——19世纪初到20世纪30年代19世纪初期开始推行招标承包制,要求设计后开工前测量和估价,根据图纸算出实物工程量汇编成工程量清单。
1881年,英国皇家测量师学会成立。
这是工程造价管理的一次飞跃。
工程造价管理的发展的第三阶段——20世纪40年代开始“投资计划与控制制度”应运而生。
进行投资估算,对设计进行控制,比较准确的做出概预算,甚至在设计之前估算。
工程造价管理的发展历史的特点:1、事后算帐到事前算帐2、被动反映设计与施工到能动影响设计与施工3、依附于施工者或建筑师——发展成独立的专业第二节基本建设程序与建设工程概预算的概念一、基本建设程序基本建设程序是指基本建设全过程中各项工作必须遵循的先后顺序。
一般要经过建设决策、建设实施和交付使用三个阶段。
其主要步骤是:1.项目建议书。
2.可行性研究报告。
项目建议书批准后进行,是项目决策的依据。
其投资估算和初步设计概算的出入不得大于10%,否则将对项目进行重新决策。
3.初步设计。
可行性研究报告批准后,项目法人委托有相应资质的设计单位,按照批准的可行性研究报告的要求,进行初步设计。
初步设计批准后,设计概算即为工程投资的最高限额,未经批准,不得随意突破。
预算笔记1.镀锌钢丝网(内墙):【软件提量(钢丝网总长度)】*宽度镀锌钢丝网(外墙):【外墙抹灰】2.墙面清扫:不同厚度砌体体积除以厚度乘以23.屋面落水管:可陪一组水斗、水口、弯头4.阳台排水分单阳台排水和双阳台排水5.空调穿墙管以个数计,空调冷凝管以延长米计6.防滑条长度,踏步两侧共减3007.屋面出入口:可按面积计算8.面筋无分布筋,跨板受力筋有分布筋9.内墙抹灰面积提抹灰面积,外墙抹灰面积提块料面积(含70门窗洞口侧壁面积)10.连梁无侧面钢筋时,相邻剪力墙钢筋应伸入连梁内11.水平防潮层与垂直防潮层按面积计算(如图)12.图形中需要做备注的构件:●电梯井壁●梯梁(可在土建业务属性中设置)●单梁(可在土建业务属性中设置)●梯板●飘窗板、平板●雨棚板●厨卫反坎13.智能布置可以节约大量时间,如布置天棚、楼地面、反坎等14.有梁板、无梁板、平板的区分?●有梁板是由框架柱、框架梁共同支撑的板;●无梁板是以柱帽(柱顶扩大部分)为支撑的板,柱帽其作用是扩大柱子和板的接触面积(减少压强)。
柱帽的工程量是并入板体积;●平板是由墙(无独立框架柱)支撑的板。
15.台梁、梁、板、挑檐,栏板、压顶、自定义线等处理的优缺点:圈梁:扣减关系齐全,但是钢筋不好编辑,每个图元新建构件并在其他钢筋中处理梁、板;算量精准,但是操作起来相对麻烦,需要每个地方编辑钢筋并锁定;挑檐:可以自定义贴面,但是扣减关系少。
(自定义贴面好处是可以算装修工程量);栏板:钢筋很好处理,但是与砌体墙扣减时,优先计算的砌体墙。
因此,用栏板处理时候,不能与砌体体墙重叠布置;压顶:钢筋很好处理,但是与梁板构件无扣减关系,绘制时候不能与梁板重叠布置;自定义线:钢筋很好处理,但是不能出模板工程量。
扣减关系简单。
按清单规则算量无影响,但与班组不好对量。
16.砌体钢丝网片工程量计算:由于砌体墙与混凝土墙或者梁随温度变化的膨胀系数不同,吸水率也不同,所以在两种材料的结合处容易产生裂缝,在抹灰时铺上一层钢丝网可起到抗裂的作用,这种裂缝对于结构来说没有任何的影响,铺设钢丝网并不是为结构受力需要,一般设置在不同材质的交界处。
建筑工程预算备课笔记1. 建筑工程预算的定义建筑工程预算是指在规划和设计建筑项目时,根据建筑设计方案,依据施工单位的标准和工程量清单,通过计算和估算,预测和确定建筑项目所需的材料、人工、设备以及其他各项费用的总和。
2. 建筑工程预算的重要性建筑工程预算在项目实施过程中具有重要的作用,包括以下几个方面:2.1 经济性建筑工程预算可以帮助项目经理和业主对项目的成本进行控制和管理。
通过合理的预算编制,可以降低项目的成本,提高项目的经济效益。
2.2 规范性建筑工程预算可以规范工程管理行为,明确各项费用的来源和用途,防止工程项目出现资金浪费和前后不一致的情况。
2.3 指导性建筑工程预算可以作为工程项目的可行性研究和决策的依据,帮助业主和相关部门做出合理的决策,保证项目的顺利进行。
2.4 可操作性建筑工程预算可以作为施工单位的施工依据和操作指南,方便各个施工节点的管理和协调,确保工程进度的合理控制。
3. 建筑工程预算的编制流程建筑工程预算的编制流程一般包括以下几个步骤:3.1 定义工程范围首先,需要明确工程项目的范围和要求,包括建筑面积、功能布局、设计标准等,以便后续的预算计算。
3.2 收集工程资料然后,需要收集与工程项目相关的资料,包括设计图纸、工程量清单、市场行情等,以便于后续的计算和估算。
3.3 计算工程量根据设计图纸和工程量清单,对工程项目所涉及的各项材料、人工、设备等进行计算和估算,确定各项费用的数量和金额。
3.4 评估费用根据市场行情和物价指数等因素,评估各项费用的金额,并进行合理的调整和核对,确保预算的准确性和有效性。
3.5 编制预算报告最后,将计算和估算得到的各项费用汇总,并编制成预算报告,包括总预算金额、各项费用的细目和合计等,以便于项目经理和业主的审批和决策。
4. 建筑工程预算的注意事项在建筑工程预算的编制过程中,需要注意以下几个方面:4.1 数据来源收集工程资料时,要确保数据来源的可靠性和准确性,避免因错误的数据导致预算失误。
建筑工程定额与预算学习笔记整理建筑工程定额与预算学习笔记整理工程量概述一、工程量的概念和作用1、工程量的含义工程量是指以物理计量单位或自然计量单位表示的各个具体分部分项工程项目的数量。
2、工程量的作用(1)工程量是确定建筑工程造价的重要依据准确计算工程量,才能正确计算定额直接费,才能合理确定工程造价。
(2)是施工企业进行生产经营管理的重要依据编制施工组织设计、安排作业进度、组织材料供应计划、进行统计工作和实现经济核算。
(3)是业主管理工程建设的重要依据编制建设计划、筹集资金、安排工程价款的拨付和结算、进行财务管理和核算。
二、工程量计算的依据和一般原则1、计算工程量的依据(1)经审定的施工设计图纸及其说明(2)工程量计算规则(3)经审定的施工组织设计或施工方案(4)经审定的其他有关技术经济文件2、计算工程量的一般原则(1)工程量计算必须与定额相一致·项目的划分必须与定额相一致·计算单位必须与定额计量单位相一致·计算规则必须与定额规定相一致(2)工程量计算的原始数据和内容必须与设计图相一致(3)工程量计算必须准确(工程量计算过程一般应保留三位小数、计算结果保留两位小数)三、工程量计算的一般步骤1、计算工程量的一般步骤(1)根据工程内容和预算定额项目,列出计算工程量分部分项工程名称;(2)根据一定的计算顺序和计算规则,列出计算式;(3)根据施工图纸上的设计尺寸及有关数据,代入计算式进行数值计算;(4)对计算结果的计量单位进行调整,使之与定额中相应分部分项工程的计量单位保持一致。
2、工程量计算的顺序为了避免漏算或重复计算,计算工程量时应按照一定的顺序进行。
(1)单位工程计算顺序·按施工的先后顺序计算·按定额项目的顺序计算(2)分项工程计算顺序·按顺时针方向计算(例如计算外墙、地面、天棚等都可以采用此法)·按“先横后竖、先上后下、先左后右”的顺序计算(例如内墙、内墙基础、间隔墙等各段都互相交错)·按构件编号顺序计算(例如钢筋混凝土构件、门、窗、屋架)·按轴线编号顺序计算统筹法计算工程量一、统筹法原理的含义利用统筹法原理计算工程量,是对每个分项工程的工程量进行分析,依据计算过程中的内在联系,按先主后次、统筹安排计算程序,从而简化繁琐的计算。
1.防腐木墙面施工答:1.首先必须要有龙骨,可以是防腐木也可以是钢龙骨。
2.用胀栓或是预埋铁件固定龙骨。
3.把面板用自攻钉或燕尾钉固定在龙骨上。
4.表面刷耐候木油两遍。
户外木蜡油(推荐EGESE易泽思,比较专业)打磨→第一遍木油→第二遍木油需要详细的找我,小92.防腐木价格:1)防腐木广材网大多数报价:成品防腐木的价格大概在2800元/立方,地点。
2)木蜡油140元/KG3)暂定木蜡油单套定额,装饰5-701.什么是单面清水砖墙,什么是混水砖墙,什么是贴砌砖?1)、单面清水砖墙是指所砌筑的砖墙有一面为砌块材料砖裸露在外面而不进行抹灰等隐藏,一般情况这种墙体在砖与砖之间只是用原浆或加浆勾缝进行处理,并保证墙面清洁;2)、混水砖墙一般是指所砌筑的墙体两面都不进行勾缝处理而常用抹灰来隐藏其墙体;3)、贴砌砖一般是指在柱或墙体侧进行的小体量砌筑工程,它们一般是用于补充其实体宽度或者用于保护层(如地下室外墙外边用砖贴砌来保护防水层)1.土工布价格:1.5mmHDPE膜单价约为24元;200g/m2土工布单价约为12元;300g/m2土工布单价约为15元. 150g的12元;600g 的16元。
2. 松北柴姐关于清单描述:1.预拌干混砂浆单价:造价信息价单位为t,定额价为m³,1元/m³=1.7元/t2.捣鼓养护:工程量为设计工程量,不*1.015,3.平整场地:人工平整场地30%,机械平整场地70%4.不要忘记桩头防水5.钢筋描述:①描述清楚HRB 或HPB,②描述钢筋强度设计值6.铁件制作和安装:铁件安装损耗1%另行计算,损耗量加到铁件制作里7.栏杆补充材料:220元/m8.满堂脚手架工程量为室净面积:住宅经验值为S*0.859.塔吊基础:经验值:混凝土30m³,钢筋3-5t1.钢筋理论重量表钢筋Φ6 kg/m 0.222钢筋Φ8 kg/m 0.3950钢筋Φ10 kg/m 0.6169钢筋Φ12 kg/m 0.8880钢筋Φ14 kg/m 1.21钢筋Φ16 kg/m 1.5800钢筋Φ18 kg/m 2钢筋Φ20 kg/m 2.4700钢筋Φ22 kg/m 2.98钢筋Φ25 kg/m 3.8500钢筋Φ28 kg/m 4.8300钢筋Φ32 kg/m 6.3100钢筋Φ36 kg/m 7.9900钢筋Φ40 kg/m 9.8700钢筋Φ50 kg/m 15.42低碳钢热轧圆盘条Φ5.5 kg/m 0.187低碳钢热轧圆盘条Φ6.0 kg/m 0.222低碳钢热轧圆盘条Φ6.5 kg/m 0.2600低碳钢热轧圆盘条Φ7.0 kg/m 0.3019低碳钢热轧圆盘条Φ7.5 kg/m 0.3469低碳钢热轧圆盘条Φ8.0 kg/m 0.3950低碳钢热轧圆盘条Φ8.5 kg/m 0.4450低碳钢热轧圆盘条Φ9.0 kg/m 0.4991、梁垫铁下部梁垫铁指的是梁下部两层钢筋之间的用直径25垫筋。
建筑施工单位预算员基本功建筑施工单位预算员,不好当。
搞得不好两面不是人,老板说你少报,甲方说你乱报。
但是不管怎样,要记住一点就是,谁给你发工资,你就要对得起谁。
第一:练好“四个基本功”1、提高看图技能。
识图看图是基本,拿到图,就知道个大概了,心里就有数了。
要先从头到尾浏览整套图纸,待对其设计意图大概了解后,再选择重点详细看图。
2、熟悉常用标准图做法。
在工程量计算过程中,时常需要查阅各种标准图集,实在繁琐,如果能把常用标准图中的一些常用节点及做法,留在记忆里,在工程量计算时,不需要查阅图集就知道其工程内容和做法,这将节省不少时间,从而可以大大提高工作效率。
3、熟悉工程量计算规则。
熟悉工程量计算规则及项目划分计算工程量是通过“计算规则”这个平台来进行的,不同的计算规则其项目划分、计量单位、包括的工程内容及计算规定有所不同。
计算工程量,根据不同的计价方式应分别采用不同的工程量计算规则。
编制施工图预算,应按预算定额中的工程量计算规则计算;编制工程量清单,应按《计价规范》附录中的工程量计算规则计算;工程量清单计价,应按消耗量定额中的工程量计算规则计算。
4、会报形象进度。
这个是不是你想说,这个还不会,能当预算员吗?这个会与你说的会是两个概念。
直白点是,就是要会多报工程形象进度(至于怎么报,不是今天的话题,建筑圈在以后的分享中,会为大家讲解)。
这个可是你老板,资金回笼的最好办法了。
好的施工单位预算员太重要了,就拿朋友的工地来说,本想前期施工阶段找个会的就行了(价格低),结算时再找个好点的预算员来。
可是没想到却是得不偿失。
在报进度时,钢筋工程量严重漏报,导致工程完工了,进度报告钢筋量与实际量相差有10%,这是相当严重责任事故,损失的不光是钢筋材料款。
产生了一连串的连锁反应,直接导致工程款出现缺口(现在不垫资谁让你做工程,这个大家都要懂的),连锁反应导致的资金利息,让他的GL350也泡汤了。
第二:合理安排工程量计算顺序(现在都要用软件了,能代替不少工作量)1、合理安排工程量计算顺序,是工程量快速计算的基本前提。
【资料】安装预算员入门速成笔记0条回复78次阅读搜索相似帖复制链接4697091692015-11-30 | 只看楼主楼1电梯直达第一章管道施工图识读1. 设计规范要求,暖气支管不得小于DN20。
2. 保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3. 镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4. 管道外皮距墙距离为25-50mm。
5. 采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
6. 施工时,排水管宁高勿低,地漏宁低勿高。
7. 标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8. 暖气片中应与窗同轴。
9. 闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10. 补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11. 集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12. 按照标准图集,掌握热媒入口情况。
13. PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14. (1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
工程预算,新手入门技巧1、简介概述伴伴随时代旳进步,建筑业旳发展,建筑构造、构造也对应起了变化,从木构造、砖木构造,逐渐发展到砖混构造、混合构造到钢筋混凝土(RC)构造,从而出现了柱、梁、板旳RC构造体系和钢构造体系,让学益多工程预算带你走进建筑时代。
施工图是建筑物实体缩小旳设计蓝图,它指导施工。
以土木建筑为主体,配合供水、排污、排水、供电、弱电、取暖、通风、供气等专业工种,建成一幢大厦。
为了有计划旳控制建设投资,因此,必须在建设前先按照设计图编制设计概算、工程预算,直至工程结算、决算。
编制概算、预算旳重要根据是识别施工蓝图,大家初步弄清晰建筑施工图包括旳内容和范围,构造施工图旳内容和范围。
新人一般都很纠结怎么入门,怎么能做好预算呢?学益多工程造价入门一般分几步走:第一步就是识图,得会看图纸,熟悉常用旳图例、规范、图集等等第二步就是会运用清单、定额,理解定额旳计算规则,定额子目旳工作内容和材料含量,这样做旳目旳是为了做预算不漏项也不重项第三步就是理解施工现场,熟悉各道工序旳施工工艺,理解实际施工和定额旳区别,想要把预算做精,这一步是不可少旳第四就是会造价软件,提议新人先学会手算在学电算,这样做出来旳预算才是活旳而不是按部就班旳做出来旳死预算2、技巧识读图纸旳措施和次序应当掌握其要领和技巧。
识读图纸要平、立、剖结合详图,逐项计算,按构造分部分项拆骨头记录各项材料旳消耗。
重要分类编辑预算分类一、按项目所处旳建设逐段分类①建筑工程概算(设计概算)——这是控制项目投资额旳根据,可以凭此选择最优设计方案,进行招投标。
②施工图预算——确定工程造价,签订工程承包协议,进行工程结算旳根据,银行拨付工程进度款旳根据。
③施工预算——承包方内部旳预算,控制成本,压缩开支,“三对比”采购,下达作业计划旳根据。
④工程结算——作为一种单项工程、单位工程、分部工程、或分项工程竣工后结算工程价款旳根据,控制工程成本。
由于施工中会出现局部变更,增减工作量,调整价差,不可抗拒等原因,结算是可变旳,有调整余地。
预算学习笔记1.先审后算,以算代审(结果相互对比更易)2懂得接轨,通用语言(自己的计算底稿让别人也看的懂)一、可提高预算水平的几点 3.手中无图,心中有图(能迅速构件及建筑物的空间印象)4常备四心,算量无忧(耐心恒心细心童心)5精于研究,善于知理(不断学习别人的招式经验)二、工程量计算原理1、工程量构成要素原理一份图纸我们可以直接读出点和线不能读取面和体结果传递图:点面体算量只需注意几个元素:点(个数、重量)、线(长度)、面(面积)、体(体积)四个元素2、构件间寄生关系原理遵循工程的特点和习惯把构件分成三类第一类骨架构件骨架构件需精确定位,骨架构件是依附于图纸定位轴线的构件。
如柱、墙、梁。
第二类骨架构件的寄生构件寄生构件是寄生在骨架构件上的如门窗、过梁、圈梁、砖基、条基、墙面装饰等(如果没有墙体不可能存在门窗,门窗就是寄生在墙体上的构件)第三类平面构件平面构件是依附于平面的构件如楼板地面顶棚(墙体或梁围城的封闭区域)构件的属性就是工程量计算必需的构件信息构建属性共分4类第一类物理属性物理属性:主要是构件的标识信息如构件编号自定义名称、材质等第二类几何属性几何属性:主要是与构件本身几何尺寸有关而产生的数据信息,长度高度面积体积断面形状等第三类扩展几何属性扩展几何属性:是指由于构件的空间位置关系而产生的数据信息如工程量的调整值等第四类定额属性定额属性:主要记录着该构件的工程做法,即套用的相关定额信息也就是构件有关工程量输出、计算规则3、构件间扣减关系原理3.1 扣减原理3.1.1 精确扣减原理出现重合点必须进行精确扣减牢记相交的两个构件一边已扣除,另一边必须不扣除如梁扣柱柱就不能再扣梁3.3.2模糊扣减原理忽略增忽略减(0.3m2以内的空洞在计算工程量时通常是不扣除的计算内墙抹灰面积时,不扣除踢脚线、门窗内侧壁亦不增加)3.2常见扣减情形及处理3.2.1常见情况及处理方法嵌入式扣减(大扣减内含小扣减):如混凝土构件嵌入墙体,在计算混凝土构件工程量时设一负值工程量套墙体清单编码或定额子目,实现对墙体工程量扣减常见扣减情形相交扣减(两体量基本相等构件相交):如梁与柱相交等,处理好这一扣减问题的关键是要处理好两构件的边界问题相交构件边界的界定界定构件间边界时以下原则应注意把握一工作量最小原则(构件拆分最少原则)2 主导扣减优先原则在两个相交的构件中“扣减与被扣减的关系”哪个构件处于主导地位,应确保其完整性,它不被扣减量层原理与多人合作算量量层原理:工程量是分层次的即量层图纸上不同构件是有一定层次的做预算要学会看透层次并正确处理好楼间关系构件的条件反射能力目前建筑设计建筑施工图结构施工图是分别设计的在建施图中大可不必考虑梁侧抹灰增加的棚顶工作量在计算到结施图时一次性将建施图中墙体用记号笔划到结施图中这样那个梁下没有墙就一清二楚了(没有用记号笔标注的就是无墙梁)按地毯式算量的顺序算到这个梁时,利用模块的装饰功能,补上梁侧面积套顶棚项目(或子目)即可最终按项目或(子目)合计汇总工程量梁侧抹灰工程量将并入顶棚抹灰量内这样需要图之间的补加补减构件很多我们一下简单做一表格地毯式算量技术的基本语言正确有效的列示章法是不宜列过长的计算式所有的计算式都要列清楚部位和名称例如混凝土柱工程量的计算列式先要标明所在部位(轴线等)再列柱的名称最后再列计算式有多少种规格的柱便要咧多少个计算式柱子的宽厚高数量都要列清楚依附于点的构建的基本语言平面中点的语言:我们可以采用横竖坐标定一点的方法来确定图纸中为点的构件部位地址例立面图中点的语言(立面图中:我们常用标高+轴线的方式确定任意一点的位置)依附于线的构件的基本语言平面图中线的语言(首先在平面图中标注出主轴线相交的点以及主轴线间为线的构件地址)依附于面的构件的基本语言(面的地址表示方法刚好采用的是一个面的两个对焦点确定面的方法)地毯式算量技术的基本顺序目前常用算量顺序:三线一面统筹法顺序、定额子目顺序、施工顺序、图纸顺序一传统“三线一面”统筹法的局限性在工程量计算中很多基数会反复利用所以在算工程量之前先把基数算出以供后面计算利用这些基数主要为:三线一面即外墙外边线外墙中心线内墙净长线和建筑面积如遇墙厚不一或各层平面布局不同时应按墙厚、层分别统计另外室内净面积首层建筑面积和内墙面净长线也是经常利用的基数(1)建筑面积(S建筑面积)和首层建筑面积(S首层建筑面积)建筑面积本身也是一些分部分项的计算指标如脚手架项目垂直运输项目等在一般情况下他们的工程量都为S建筑面积S首层建筑面积可以作为场地平整地面垫层找平层防水层等项目工程量基数(2)室内净面积(S室内净面积)可以作为室内回填土方地面找平层垫层面层和顶棚抹灰等的基数(3)外墙外边线的长(L外墙外边线)是计算散水外墙面(裙)装饰外脚手架等项目的基数散水的计算:S散水=L外墙外边线*B+4B 2 (B为散水的宽)适用于矩形的建筑外形还适用于非矩形的建筑外墙外墙面(裙)装饰面积计算:S=L外墙外边线*H(外墙面(裙)的高度)外脚手架的工程量计算:S=L外墙外边线*H H为房檐高(4)外墙中心线(L外墙中心线)外墙中心线是外墙基础沟槽土方、外墙基础体积、外墙基础防潮层等项目工程量的计算基数外墙基础沟槽土方:V=L外墙中心线*S沟槽横截面积外墙基础体积:V=L外墙中心线*S基础断面积外墙体积:V=L外墙中心线*H*?H为墙高?为墙厚外墙基础防潮层面积:S=L外墙中心线*??为外墙基础厚5)内墙净长线(L内墙净长线)内墙体积V=L内墙净长线*H* ? (内墙净长线大于内强基础净长线)6)内墙面净长线(L内墙面净长线)内墙面净长线不同于内墙净长线外墙的内面也称为内墙面用内墙面净长线来计算踢脚线和内墙面抹灰工程量很方便踢脚线L的计算踢脚线的工程量为室内净空周长或面积(长度*踢脚线高)即房间内墙面的长度L=L内墙面净长线内墙面抹灰面积S=L内墙面净长线*H-T形头重叠面积H为内墙面净高二三线一面统筹法的计算顺序一般工程计算顺序先地下后地上先主体后装饰先内部后外部1)在计算建筑部分时按基础工程土石方工程混凝土工程木门窗工程砌筑工程这样一个顺序2)计算装饰部分要先地面顶棚后墙面(当以房间为单元计算抹灰工程量时值得注意的是同一门窗要扣两次面积)3)计算预制混凝土构件时要按预制构件的施工顺序计算定额子目(或清单编码)顺序与施工顺序的局限性容易漏项及繁琐图纸顺序的优势图纸是有一定规律的在做预算过程中是以使徒的过程作为主要路线进行也就是识一张图做一张图的计算做完一张图就丢一张图丢完了就证明算量也完成了地毯式算量的搜索方法地毯式算量的顺序1)准备工作a 将图纸说明、应用图集的内容标注到图纸相应图中,以避免按图搜索时遗忘内容b 编制节点规划节点一般就分层分轴线分构件如图C 将门窗表中门窗名称尺寸录入软件中备用(不考虑数量)2)地毯式搜索按照先建施后结施的顺序地毯式搜索a 分别读各层建施平面图读图时分两块一先读线(沿轴线-----先上后下先左后右先横后竖的顺序)二面(按建筑的长方向顺次按从左至右或从上至下的顺序读)整个房间模块顺序顶地墙踢脚b读建施屋顶平面图c读建施刨面图刨面图的作用是:与平面图相对照;读取层高等信息;计算楼梯扶手量等d读建施立面图对复杂的装饰及造型我们可以结合平面图进行数据信息读取e读结构施工基础平面图我们可以分轴线,按顺序读取计算混凝土或砖基础等信息F读结施分层楼面结构布置图G读结施屋顶平面结构布置图挖沟槽:槽低宽3米内且长为宽的三倍以上(这样的挖土方工程均按挖沟槽套定额)挖基坑:坑底面积在27㎡以内并且长宽的倍数小于3(这样的挖土石方工程属于挖基坑)挖土方:沟槽低宽在3米以外坑底面积在27㎡以外执行挖土方定额子目。
第一章管道施工图识读1.设计规范要求,暖气支管不得小于DN20。
2.保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3.镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4.管道外皮距墙距离为25-50mm。
5.采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
6.施工时,排水管宁高勿低,地漏宁低勿高。
7.标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8.暖气片中应与窗同轴。
9.闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10.补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11.集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12.按照标准图集,掌握热媒入口情况。
13.PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
14.(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
穿水池的管道采用柔性防水套管。
若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。
15.一般水表管径比管道管径小一号。
16.给水支管上凡是接两个以上供水点,支管均加活接头和法兰。
若支管接水表除外。
17.规定:洗脸盆(洗菜盆)上边缘距地800mm.水嘴距脸盆上边缘200mm.拖布池水嘴距拖布池上边缘300mm座便给水距地250mm脸盆给水距地450mm18.立管出地面时必须加阀门和活接头。
19.消火栓:单栓DN65 规范:栓口向外,不应安装在门轴侧双栓DN65或DN50 消火栓箱厚度》240mm,栓口中心距地单栓+自救卷盘 1.1m20.水表的安装:住宅:阀门+水表公共建筑:阀门+水表+阀门室外:阀门+水表+阀门+泄水阀+减震等21.清扫口:接来两个及两个以上的卫生器具支管上应加清扫口,若有地漏可以不加。
立管检查口:最底层和最高层必须设置,每隔一至二层设置。
干管长度穿越几个房间每隔8-12m时应加清扫口或检查口。
22.立管变径必须采用大小头,支管可以采用补心,如接水表变径。
大小头补心23.排水管道弯头三通的选用:横管与立管应采用90度斜三通或四通横管与横管应采用45度三通或四通立管与排水干管(如出户管)应用2个45度弯头或半径大于4倍D的90度弯头24.存水弯:P型——蹲便S型——脸盆、小便斗第二章基础知识一、给水工程(一)室外给水系统的分类1.以地面水为水源的给水系统2.以地下水为水源的给水系统(二)室外给水系统形式:直流给水系统、循环给水系统、循序给水系统(三)室内给水系统分类:生活、生产、消防(四)室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备(五)室内给水系统压力组成:H=H1+H2+H3+H4H1=引入管与最不利环路、最不利点的标高差H2=沿程和局部阻力H3=水表阻力H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)(六)室内给水方式1.简单给水方式2.设置水箱给水方式3.设置水泵给水方式4.设置水池、水泵、水箱给水方式5.分区给水方式6.气压给水方式7.变频给水方式(七)室内给水系统管路图式:上分、中分、下分(八)室内给水敷设方式:明装、安装(注:埋墙的镀锌钢管应做防腐)二、排水工程(一)污水及分类:生活、生产、雨雪水(二)排水体制:合流、分流(三)排水系统组成:室外、室内三、供暖工程(一)供暖系统分类1.按使用热媒不同:热水、蒸汽、热风2.按循环动力分:机械、自然3.按供回水方式分:单管、双管4.按供暖范围分:局部、集中、区域(二)热水供暖系统的基本形式1.上供下回双管2.下供上回双管3.垂直单管:顺序式、跨越式、可调节顺序式、倒流式4.单一双管系统5.水平单管系统6.分区供暖7.同程、异程(三)供暖系统主要设备1.膨胀水箱:(循含泵吸入口)定压、排气、容纳膨胀水、信号作用2.集气罐3.伸缩器:(高层使用)波纹伸缩器、套筒伸缩器、自然胀力伸缩器四、通风与空调(一)空调分类1.按空气处理设备的设置分:集中系统:空调机组直接供给各个房间半集中系统:水冷机组—新风机组/风机盘管全分散系统:水冷机组—风机盘管2.按负担室内负荷所用的介质种类分:全空气系统、全水系统、空气-水系统、冷剂系统3.根据集中式空调处理空气来源分:封闭式、直流式、混合式4.根据分部分:空调风系统、空调水系统、净化空调系统、制冷设备系统、水冷机组、冷却塔(二)主要设备;空调机组、新风机组、风机盘管(三)通风系统:1.送排风系统:人防、地下室、车库(钢板、玻璃钢)2.防排烟系统(钢板、玻璃钢、结构风道)3.除尘系统五、锅炉分类及型号表示方法(一)分类1.按用途分:工业、供暖、电站、机车2.按提供载热介质分:蒸汽、热水3.按结构分:火管、水管、水火管混合4.按燃料分:燃煤、燃油、燃气5.按燃烧方式分:手烧和机械6.按整装方式分:快装、组装、散装(二)型号表示方法)K:快装L:链条炉排WN:卧式内燃Z:振动炉排ZZ:纵置式W:往复炉排XX/XXX————X X第三章规范(一)给排水及采暖1..阀门安装前应作强度性试验,从一批中抽10%,若抽取10%合格率为95%或99.9%均为不合格。
强度性试验压力=公称压力*1.5;严密性试验压力=公称压力*1.12.安装在主干管的起切断作用的闭路阀门应逐个作强度性和严密性试验。
3.管道上的冲压弯头外径应=弯道外径普通冲压弯头焊接钢管无缝冲压弯头无缝钢管焊接钢管DN100 公称直径无缝钢管Φ100*4.5 外径*壁厚螺旋焊管D109*4.5 外径*壁厚4.地下室或地下构筑物外墙有管道穿过时应采取防水措施,对于有严格要求的应作柔性防水套管。
.刚性防水套管:一般设计未要求时采用柔性防水套管:设计要求部位;地下水位较高构筑物;水池5.管道穿越伸缩缝、沉降缝、抗震缝敷设时应采取下列措施:(1)加伸缩节:给水、喷洒加橡胶软接头;冷冻水加不锈钢软接头(2)胀力弯头(4个90度弯头,用于丝接管道)(3)留较大洞(各距管外皮150mm的净空)(4)采用橡胶波纹管(常用于喷洒)6.支架位置正确,应埋设平整牢固:(1)设备、附件应设吊架、支架、托架(2)末端、弯头、三通(3)按规范间距均分排布(注:喷洒末端应作防晃支架)7.固定支架与管道接触应牢靠严密。
8.滑动支架、滑拖和滑槽应留有3-5m间隙。
9.无热伸缩的管道吊架吊杆应垂直安装,有热伸长管道吊架吊杆应向热膨胀方向反向偏向。
10.固定在建筑构筑物上的管道支吊架不影响结构安全。
11.采暖、给水、热水系统立管管卡的设置:(1)楼层高度《5m,每层必须装1个(2)楼层高度>5m,每层不得少于2个(3)管卡安装高度距地1.5-1.8m,2个管卡匀称(4)多层建筑给水、排水管径大于25mm时立管可以不加支架,但排水立管最底层应加管墩。
(5)排水铸铁、给水镀锌钢管立管应把支架做成落地卡。
12.有伸缩管道应加套管,采暖、热水、冷冻、冷却、凝结水穿墙、楼板应加套管,给水、消防、喷洒、排水不必要加。
13.给水管道:镀锌钢管《DN100螺纹连接,>DN100法兰或卡箍连接;给水塑料管和复合管可以采用橡胶圈接口、粘接、热熔、专用管件与法兰;给水铸铁管:水泥粘口或橡胶圈;铜管:专用接头或焊接13.螺栓拧紧后,突出螺母长度《螺杆直径的1/2,螺纹连接应外露2-3扣。
14.给水立管和装有大于等于3个的配水点支管始端均应安装可拆卸的连接件(如活接头)但若有水表、法兰阀门均不需加。
15.冷热水:上热下冷,左热右冷。
16.防腐处理:埋地排水铸铁管:沥青防腐;埋地钢管(包括镀锌钢管):三级防腐。
17.水箱溢水管和泄水管应设在排水附近但不得与排水管直接连接。
18.立式水泵减震不应采用弹簧减震器。
19.室内排水管材:U-PVC排水管、铸铁管、混凝土管、组成洗脸盆和饮用喷水器到共用水封之间和连接卫生器具排水短管处可用钢管。
带1个大便器的支管》DN100,带1个大便槽的支管》DN150,接3个以上卫生器具支管》DN7520.室内雨水管:给水铸铁管、给水塑料管、镀锌钢管、黑管(内防腐)21.立管检查口每隔一层加一个,最底层和最高层带卫生器具必须加。
22.排水立管和主干管(如入户管)应作通球试验,球直径》排水管道直径的2/3。
U-PVC 排水立管应加伸缩节或三通(带伸缩节)和阻火圈(或防火套管)。
伸缩节间距不大于4米。
23.连接2个或2个以上的大便器或3个或3个以上的卫生器具横管应设扫出口。
(清通设备)24.水平管与水平管道,水平管与立管应采用45度三通或45度四通,90度斜三通或90度斜四通。
立管与排水管应采用2个45度弯头或曲率半径不小于4倍管径的90度弯头(TY三通)。
25.排水通气管高出屋面300mm,必须大于积雪厚度(非上人屋面)北京规定为600mm。
26.通向室外排水管穿墙或基础必须下反时,应采用45度弯头或三通,并应在垂直管段设扫出口。
27.室内热水分为:全循环、半循环、不循环。
热水管道应尽量利用自然补偿热伸缩(弯头、方形胀力)28.水管道应进行冲洗,罐体不作水压试验只做灌水试验。
热水供回水、集水缸、分水缸、热水箱等均应作保温。
敞口水箱应作满水试验,密闭水箱应作水压试验。
29.卫生器具安装应采用预埋螺栓或膨胀螺栓固定。
卫生器具应作满水试验和通水试验。
给水管道距地高度:洗脸盆450mm,座便器250mm,浴盆670mm,淋浴器1150mm,蹲便器(手动自闭式)600mm,立式小便器1130mm,挂式小便器1050mm30.室内采暖钢管:焊接钢管《DN32螺纹连接,>DN32焊接31.管道坡度:汽水同向热水管道、蒸汽管道和凝结水管道坡度千分之三,不得小于千分之二。
汽水逆向流动,热水管道、蒸汽管道坡度大于等于千分之五。
散热器支管坡度等于1%,坡向应利于排水和泄水。
