施工升降机安装质量检验作业指导书
- 格式:docx
- 大小:24.88 KB
- 文档页数:7
升降机作业指导书一、任务描述本次升降机作业指导书旨在规范升降机作业流程,确保作业安全和高效进行。
本次作业涉及到在建筑工地上使用升降机进行货物运输和人员运送。
二、作业准备1. 确保升降机的正常运行状态,检查机器是否完好无损,包括电气设备、安全装置、制动器等。
2. 确保升降机的载重能力符合作业需求,并根据实际情况进行合理的货物和人员分配。
3. 检查升降机的工作区域,确保没有障碍物和危险物品。
4. 提前通知相关人员,确保作业时间和地点的协调。
三、作业流程1. 打开升降机的电源开关,确保电气系统正常运行。
2. 检查升降机的起升机构,确保起升机构的工作正常,没有异常声音和震动。
3. 检查升降机的安全装置,包括限位器、安全绳等,确保其可靠性和有效性。
4. 检查升降机的制动器,确保制动器的灵敏度和可靠性。
5. 在作业前,对升降机进行试运行,确保其正常运行和稳定性。
6. 在作业过程中,严禁超载和超速操作,确保人员和货物的安全。
7. 作业人员应佩戴好安全帽和安全带,并按照规定的位置站立或坐着。
8. 作业人员应注意周围环境和作业区域,避免与其他设备和人员发生碰撞。
9. 作业人员应按照指示进行操作,不得擅自改变升降机的运行方向和速度。
10. 在作业结束后,关闭升降机的电源开关,进行必要的维护和清理工作。
四、安全措施1. 作业人员应接受相关培训,了解升降机的操作规程和安全注意事项。
2. 作业现场应设置明显的警示标志,提醒其他人员注意作业区域。
3. 禁止未经许可的人员进入作业区域,确保作业安全。
4. 在作业过程中,严禁吸烟、喧哗和乱扔物品,确保作业环境整洁和安全。
5. 作业人员应定期检查升降机的维护记录,及时发现和解决潜在问题。
6. 在恶劣天气条件下,暴风雨或大雾等,禁止进行升降机作业。
7. 在紧急情况下,作业人员应立即停止作业并报告相关责任人。
五、风险评估1. 升降机作业涉及到高空作业,存在坠落和碰撞等风险,作业人员应严格遵守操作规程和安全注意事项。
施工升降机
监督检查作业指导书
一、检查须知
1、本作业指导书适用于济南市建筑用施工升降机。
2、监督检查依据:
(1)《济南市建筑起重机械安全监督管理规定》
(2)《施工升降机安全规程》GB10055-2007
(3)《施工升降机》GB/T10054-2005
3、主要检验仪器设备:(1)经纬仪,(2)接地电阻测试仪,(3)兆欧表,(4)万用表,(5)20倍放大镜,(6)常用电工工具,(7)秒表,(8)游标卡尺,(9)钢直尺,(10)100米皮尺,(11)照相机(选用)。
4、判定原则:根据检查结果,其中A类必须全部合格,B类不合格数小于3,则判定总体通过;否则判定为总体不通过。
5、实验条件:试验现场应坚实平整;环境温度-15~35℃;风速不超过8.3 m/s;
二、监督检查内容要求与方法
检查分资料审核与实物检查两部分:
(一)、资料审核:(全部为A类保证项目)
(二)、实物检查:
注:序号中有“*”者为保证项目(A类),其余为一般项目(B类)。
升降机作业指导书一、任务背景升降机作业是在建筑施工、设备安装、维修等领域中常见的作业方式。
为了确保升降机作业的安全和高效进行,制定一份详细的作业指导书是必要的。
二、作业目的本作业指导书的目的是为了提供升降机作业的标准操作流程,明确作业人员的职责和注意事项,确保升降机作业过程中的安全和顺利进行。
三、作业范围本作业指导书适用于所有升降机作业,包括但不限于建筑施工、设备安装、维修等领域。
四、作业人员及职责1. 升降机操作员:- 负责升降机的启动、停止和控制;- 确保升降机的平稳运行;- 注意观察周围环境,及时报告异常情况;- 遵守相关安全操作规程。
2. 作业负责人:- 负责协调升降机作业的安排和管理;- 确保作业人员具备相关操作证书和培训;- 监督作业过程中的安全和质量。
五、作业前准备1. 检查升降机的工作状态,包括但不限于电气系统、液压系统、安全装置等;2. 检查升降机的使用证书和检验合格证;3. 检查作业现场的安全措施,包括但不限于防护网、安全警示标识等;4. 确保作业人员穿戴符合要求的个人防护装备,包括但不限于安全帽、安全带、防滑鞋等;5. 制定详细的作业计划,包括作业时间、作业区域、作业人员等。
六、作业流程1. 升降机操作员按照作业计划和指令,启动升降机;2. 升降机操作员通过控制台控制升降机的上升、下降、停止等动作;3. 升降机操作员在作业过程中注意观察周围环境,确保安全;4. 作业负责人对作业现场进行监督和管理,确保作业按照计划进行;5. 如遇突发情况或异常情况,升降机操作员应立即停止作业,并向作业负责人报告;6. 作业结束后,升降机操作员应将升降机停在安全位置,关闭电源。
七、安全注意事项1. 严禁超载操作;2. 严禁在升降机上进行高空抛物;3. 严禁在升降机上吸烟或使用明火;4. 严禁在升降机上进行酒后作业;5. 严禁未经培训和持证人员操作升降机;6. 严禁擅自改动升降机的安全装置;7. 严禁在升降机上进行非作业相关的活动;8. 严禁未经授权擅自启动升降机。
施工升降机检测(作业指导书)一、检验检测判定依据:1、DGJ32/J65-2008《建筑工程施工机械安装质量检验规程》2、GB10055-2007《施工升降机安全规程》二、主要检验检测仪器设备:三、检测流程:(一)由委托单位填写委托协议并提供相关技术资料。
(二)对用户提供的技术资料进行审核,具体所需资料为:进场登记表(常熟必须)、产权证、生产厂家特种设备制造(生产)许可证、监督检验合格证书、出厂合格证、安装单位资质证书及等级、安装单位安全生产许可证、安装人员操作上岗证书及司机证、防坠(限速)器标定检测报告、使用说明书、基础地耐力报告、剖面图、基础隐蔽工程验收单、基础硂试压块报告、基础检验报告、基础图、安装前检查表、拆装合同或任务书、安装方案、安装自检记录表、吊笼坠落实验报告。
备注:●对于安装在地下室顶板上的升降机,还需要用户提供地下室顶板加固方案并提供计算书。
●对于租赁的设备,常熟、保税区还需要在安装之前先完成安装前检测,并由用户在安装检测时提供安装前检测表复印件,产权证、生产厂家特种设备制造(生产)许可证、监督检验合格证书、出厂合格证上面加盖租赁单位公章。
●以上所有技术资料每一页均需要加盖项目部红章,安装单位资质证书及等级、安装单位安全生产许可证、安装人员操作上岗证书还需要另行加盖安装单位公章,隐蔽工程验收单需要有监理章,基础验收表需要加盖三方验收的章。
●对于超过出厂年限的升降机,其中SC型超过8年,SS型超过5年,必须进行性能试验和结构应力测试。
(常熟满年限强制报废,不允许进行性能试验和结构应力测试)(三)资料审核完毕,到达施工现场:1、准备工作:1)检查仪器设备是否正常,及时填写该仪器设备使用前记录及有效标定期限。
2)对现场情况进行大致勘测,符合检测条件的,由现场检测负责人分派任务,进行检测任务交底。
2、施工升降机外围部分检测流程:1)使用声级计,对吊笼内部噪声值进行测量并记录。
2)对于施工升降机任何部位与架空输电线路的安全距离进行确认。

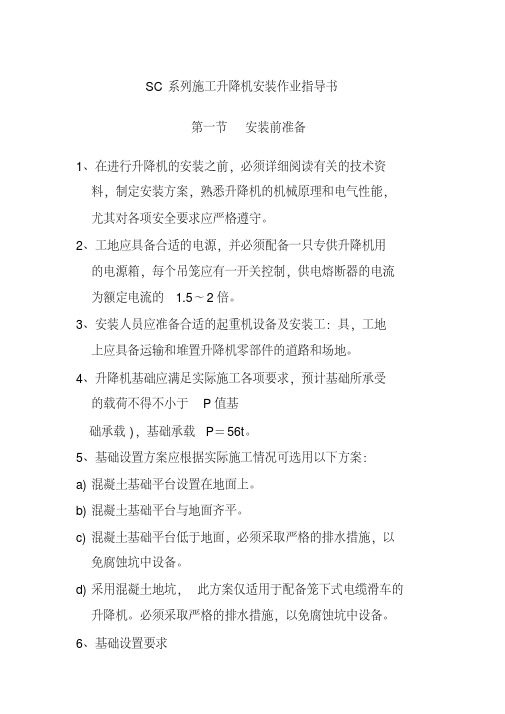

SC系列施工升降机安装作业指导书
第一节安装前准备
1、在进行升降机的安装之前,必须详细阅读有关的技术资
料,制定安装方案,熟悉升降机的机械原理和电气性能,尤其对各项安全要求应严格遵守。
2、工地应具备合适的电源,并必须配备一只专供升降机用
的电源箱,每个吊笼应有一开关控制,供电熔断器的电流为额定电流的 1.5~2倍。
3、安装人员应准备合适的起重机设备及安装工:具,工地
上应具备运输和堆置升降机零部件的道路和场地。
4、升降机基础应满足实际施工各项要求,预计基础所承受
的载荷不得不小于P值基
础承载),基础承载P=56t。
5、基础设置方案应根据实际施工情况可选用以下方案:
a)混凝土基础平台设置在地面上。
b)混凝土基础平台与地面齐平。
c)混凝土基础平台低于地面,必须采取严格的排水措施,以
免腐蚀坑中设备。
d)采用混凝土地坑,此方案仅适用于配备笼下式电缆滑车的
升降机。
必须采取严格的排水措施,以免腐蚀坑中设备。
6、基础设置要求。

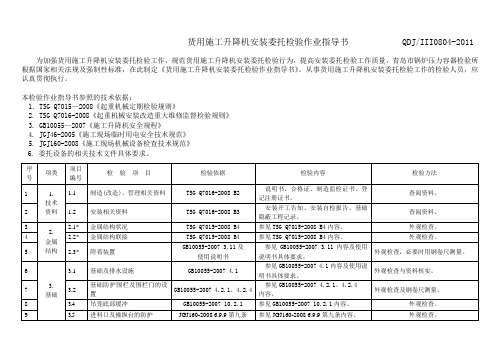

货用施工升降机安装委托检验作业指导书 QDJ/III0804-2011
为加强货用施工升降机安装委托检验工作,规范货用施工升降机安装委托检验行为,提高安装委托检验工作质量,青岛市锅炉压力容器检验所根据国家相关法规及强制性标准,在此制定《货用施工升降机安装委托检验作业指导书》。
从事货用施工升降机安装委托检验工作的检验人员,应认真贯彻执行。
本检验作业指导书参照的技术依据:
1. TSG Q7015—2008《起重机械定期检验规则》
2. TSG Q7016-2008《起重机械安装改造重大维修监督检验规则》
3. GB10055—2007《施工升降机安全规程》
4. JGJ46-2005《施工现场临时用电安全技术规范》
5. JGJ160-2008《施工现场机械设备检查技术规范》
6. 委托设备的相关技术文件具体要求。
升降机作业指导书作业指导书一、任务背景升降机作业是指在建造施工、设备安装、维修保养等工程中使用升降机进行高空作业的工作。
为了保证作业过程安全、高效,提高工作效率,减少事故发生的可能性,制定本作业指导书。
二、作业目的本作业指导书的目的是为了规范升降机作业,确保作业过程中的安全性、高效性和质量。
三、作业范围本作业指导书适合于所有升降机作业,包括但不限于建造施工、设备安装、维修保养等工程。
四、作业要求1. 作业前的准备工作:a. 确保升降机的机械、电气设备正常运行;b. 检查升降机的安全装置是否完好;c. 检查升降机的工作平台、扶手、防护栏杆等是否坚固可靠;d. 确保作业现场的安全环境,清除障碍物,确保周围人员的安全;e. 检查作业人员是否具备相关证书和资质。
2. 作业过程中的安全措施:a. 作业人员必须佩戴安全帽、安全带等个人防护装备;b. 作业人员应按照操作规程正确操作升降机;c. 作业人员应注意观察周围环境,确保作业安全;d. 作业过程中严禁超载、超速等危(wei)险行为;e. 作业过程中禁止吸烟、使用明火等火源。
3. 作业后的清理工作:a. 检查升降机的机械、电气设备是否正常;b. 清理升降机上的垃圾和杂物;c. 将升降机停放在指定位置,锁好车门。
五、应急措施1. 发生事故时,应即将住手作业,采取相应的救援措施;2. 作业人员应熟悉应急疏散通道和紧急停机装置的位置;3. 作业现场应配备相应的急救设备和消防器材。
六、作业记录1. 每次作业前,应填写升降机作业记录表,包括作业时间、作业地点、作业人员等信息;2. 作业结束后,应将作业记录表归档保存。
七、作业评估1. 定期对升降机作业进行评估,包括作业过程中的安全性、高效性和质量;2. 根据评估结果,及时进行改进和调整。
八、附则1. 本作业指导书的内容应严格执行,任何单位和个人不得擅自修改;2. 对于违反本作业指导书的行为,将依法追究责任。
以上为升降机作业指导书的内容要求和标准格式,详细说明了作业前的准备工作、作业过程中的安全措施、作业后的清理工作、应急措施、作业记录和作业评估等内容。
2施工升降机检测作业指导书2.1引用检测标准GB/T10054-2005《施工升降机》JG5058-1995《施工升降机防坠安全器》DGJ32/J65-2008《建筑工程施工机械安装质量检验规程》JGJ33-2001《建筑机械使用安全技术规程》JGJ46-2005《施工现场临时用电安全技术规范》2.2检测仪器设备序号名称量程序号名称量程1风速仪0.05~30m/s 8电子秤0~3t 2经纬仪100m 9接地电阻测试仪0~10Ω3游标卡尺0~20cm 10钢直尺20cm 4钢卷尺50m 11塞尺0~15mm 5绝缘电阻仪0.1~500M Ω12扭力扳手/6万用表30秒1320被放大镜/7红外测温仪-32℃~400℃14湿度计/、管路敷设技术通过管线敷设技术,不仅可以解决吊顶层配置不规范问题,而且可保障各类管路习题到位。
在管路敷设过程中,要加强看护关于管路高中资料试卷连接管口处理高中资料试卷弯扁度固定盒位置保护层防腐跨接地线弯曲半径标高等,要求技术交底。
管线敷设技术中包含线槽、管架等多项方式,为解决高中语文电气课件中管壁薄、接口不严等问题,合理利用管线敷设技术。
线缆敷设原则:在分线盒处,当不同电压回路交叉时,应采用金属隔板进行隔开处理;同一线槽内,强电回路须同时切断习题电源,线缆敷设、电气课件中调试设备高中资料试卷相互作用与相互关系,根据生产工艺高中资料试卷要求,对电气设备进行空载与带负荷下高中资料试卷调控试验;对设备进行调整使其在正常工况下与过度工作下都可以正常工作;对于继电保护进行整核对定值,审核与校对图纸,编写复杂设备与装置高中资料试卷调试方案,编写重要设备高中资料试卷试验方案以及系统启动方案;对整套启动过程中高中资料试卷电气设备进行调试工作并且进行过关运行高中资料试卷技术指导。
对于调试过程中高中资料试卷技术问题,作为调试人员,需要在事前掌握图纸资料、设备制造厂家出具高中资料试卷试验、电气设备调试高中资料试卷技术电力保护装置调试技术,电力保护高中资料试卷配置技术是指机组在进行继电保护高中资料试卷总体配置时,需要在最大限度内来确保机组高中资料试卷安全,并且尽可能地缩小故障高中资料试卷破坏范围,或者对某些异常高中资料试卷工况进行自动处理,尤其要避免错误高中资料试卷保护装置动作,并且拒绝动作,来避免不必要高中资料试卷突然停机。
升降机作业指导书一、任务背景升降机是一种用于垂直运输人员和物品的设备,广泛应用于建筑、工地、仓库等场所。
为了确保升降机的安全运行,提高作业效率,制定一份升降机作业指导书是非常必要的。
二、作业准备1. 检查升降机设备是否完好,包括电源、控制系统、安全门等。
如有损坏或异常情况,应立即报修并停止使用。
2. 确保升降机周围无障碍物,保持通道畅通。
3. 检查升降机的载重限制,确保不超过其承载能力。
4. 检查升降机的固定设施,如固定螺栓、安全锁等,确保其牢固可靠。
三、作业操作1. 操作人员应经过专业培训,并持有相应的操作证书。
2. 在升降机上工作时,操作人员应穿戴符合安全要求的个人防护装备,如安全帽、防滑鞋等。
3. 操作人员应熟悉升降机的控制系统,并按照操作手册进行正确操作。
4. 在升降机上工作时,应保持身体平衡,不得站立在边缘或坐在栏杆上。
5. 操作人员应时刻注意周围环境,避免与其他升降机或设备发生碰撞。
6. 在升降机上工作时,不得随意抛掷物品,以免造成伤害或设备损坏。
7. 在升降机上工作时,不得吸烟或使用明火,以防发生火灾事故。
四、紧急情况处理1. 在升降机发生故障或意外情况时,操作人员应立即停止操作,并按照应急预案进行处理。
2. 在升降机发生火灾或其他紧急情况时,操作人员应立即报警,并按照应急预案进行疏散和救援。
五、作业结束1. 在作业结束后,操作人员应关闭升降机的电源,并进行设备的清理和检查。
2. 如发现设备有损坏或异常情况,应及时报修并进行记录。
3. 将升降机恢复到安全位置,关闭安全门,并锁好设备,确保无人操作。
六、安全注意事项1. 严禁未经培训和未持证人员操作升降机。
2. 严禁超载操作,确保升降机的承载能力不超过其额定载重。
3. 严禁在升降机上进行危险动作,如跳跃、奔跑等。
4. 严禁在升降机上吸烟或使用明火。
5. 严禁随意抛掷物品或将手、脚伸出升降机外部。
6. 在升降机运行过程中,应保持平稳,避免晃动和突然停止。
目录目录 (1)1编制依据.................................................... 错误!未定义书签。
2工程概述.................................................... 错误!未定义书签。
3施工准备.................................................... 错误!未定义书签。
4施工组织机构.. (6)5施工方案及方法 (6)6质量标准及控制 (8)7职业健康、安全管理 (8)8 环境保护 (9)9危险源辩识、风险评价表:附表1 (10)10环境因素识别、评价表:附表2 (10)附表1 (11)附表2 (15)1.1广州市京龙工程机械有限公司《SC型升降机使用手册》1.2广州市京龙工程机械有限公司所提供有关资料1.3《电力建设安全工作规程》(火力发电厂部分)[DL5009.1-2002]1.4职业健康安全和环境管理规定2工程概述根据灵武电厂二期(2×1000MW)工程#4空冷岛安装需要,需在L11′/LH柱东北侧安装施工电梯。
电梯型号为SC200/200TD,制造厂家为广州市京龙工程机械有限公司,该电梯主要由基础平台、防护围栏、导架与附墙架、吊笼、传动机构、电缆导向装置、安装吊杆、电气设备与控制系统等部分组成,吊笼规格为3200×1500,外笼规格为5600×3620。
本次施工用40节1.5m标准节组合,安装标高60米。
3施工准备3.1升降机安装位置确定:升降机安装在空冷岛L11′/LH柱东北侧,位于L11′-L12/LH-LL 风机单元内,该单元内所有设备预留,安装位置如图所示。
3.2.1基础承受的载荷能力应大于P∵P=(吊笼重+外笼重+导轨架总重+载荷)×0.02(KN)吊笼重:2×2000=4000kg 外笼重:1480 kg导轨架总重:40×170=6800kg额定总在载荷重:2×2000=4000kg∴最大压力∑P=16280×0.02=325.6 KN基础砼抗压强度计算(将四个与结构连接点作为其主要抗压面积)f=P/A=325600/(960×380)=0.892Mpa按要求混泥土基础板下地面的承载力必须大于0.15Mpa3.2.2混泥土厚度为300mm,其内设双层钢筋网,钢筋直径φ12mm,间距200mm。
2.施工升降机安装质量检验内容和方法1. 引用检验标准(1) GBI0055-2007《施工升降机安全规程》(2) DGJ32/J65-2008《建筑工程施工机械安装质量检验规程》(3) GB10056-1996《施工升降机试验方法》(4) GB10053《施工升降机检验规则》2. 检验项目软件资料、架体垂直度、绝缘电阻、接地电阻、噪声值、基础状况、防护围栏、吊笼、钢结构、层门走台、钢丝绳、滑轮、传动系统、导向轮背轮装置、导向与缓冲装置、制动器、安全装置、电气系统。
3. 检验仪器设备的选用和检查准备3.1主检人员签收任务单,接受任务。
领取检验仪器设备。
3.2检查己领仪器设备上的设备标签和检定合格证标签,确认仪器设备编号是否在检定或自检有效期内,检查仪器及部件是否正常。
进行仪器设备的性能检查。
确认仪器设备状况并记录到该仪器设备使用记录和相关检验原始记录上面。
有异常立即申报,查找原因并消除后再领用。
3.3检验仪器设备3.3.1 J2B型经纬仪3.3.2 2C29Lb-2型接地电阻仪3.3.3 ZC25B-4型兆欧表3.3.4 TES-1351 型声级计4 .检验程序4.l软件资料审查受理员接到安装检验委托申请表后对委托单位提交的软件资料进行审查,若符合要求可以进行现场检验的,则通知委托单位资料审核已通过,等候通知进行现场检验的具体时间(资料审核通过后3个工作日内安排现场检验,并开具受理单)。
若不符合要求,则开具资料审核回执,并通知委托单位取回资料,补充完整后重新申报。
4.2现场检验在资料审核通过后3个工作日内安排现场检验,检验前一日通知受检单位。
由我中心检试员进行施工现场硬件检验,填写安装质量检验原始记录,现场检验报告书,检验意见单等。
4.3检验报告若一次检验合格,则在3个工作日内出具检验报告,通知委托单位凭现场检验回复单及相关凭证到我中心窗口领取检验报告及合格证。
若一次检验不合格,由检试员出具整改意见书,受检单位整改后将意见书回复单在要求期内反馈至我中心,经审查后,根据具体情况安排复检,复检后3日内内出具检验报告,通知委托单位凭现场检验回复单和相关凭证到我中心窗口领取检验报告书和合格证。
5.软件资料检验内容软件资料的审核是对施工升降机安装质量检验流程的第一步,在这一环节中将对多种软件资料进行审核,以确保安装单位的合法性,施工升降机及其基础的可靠性和整个安装过程的合理性。
5. 1安装单位资质证书从事施工升降机拆装的个业必须有起重设备安装工程专业承包资质。
5. 2安装单位安全生产许可证5. 3生产厂家特种设备制造(生产)许可证5. 4监督检验合格证、出厂合格证出厂合格证的签发日期必须在生产许可证的有效朗内。
5. 5安装人员的操作上岗证所有从事施工升降机拆装的人员部必须有起重机械安维证,同时还得持有相应特殊工种的操作证。
5. 6防坠(限速)器标定检验报告。
(在一年有效期内)5. 7使用说明书使用说明书必须与被检验的施工升降机型号相符合。
5. 8基础地耐力报告要对施工升降机基础的地耐力进行复核。
对提供地耐质勘察报告的,通过对勘察报告平面图、基础所在土层、地耐力的标准值或推荐值表对照查出施工升降机基础的地耐力,与说明书比较看是否符合要求;对地耐力不符合要求的看是否有基础重新设计的专项方案。
对无法提供完整地耐力报告的也可有基础施工单位出具地耐力证明,并有该项目监理签字盖章确认。
5. 9基础隐蔽工程检验单对隐蔽工程验收单主要复核基础是否按照说明书要求做的。
该单必须经现场监理签字盖章确认。
5. 10基础砼试压块报告施工升降机安装时混凝土的强度报告主要审核该施工升降机安装时基础的强度是否已经达到说明书的要求。
5. 11基础检验报告该验收报告应有基础施工方和施工升降机安装单位、监理单位共同验收确认以确保施工升降机基础完全按说明书的要求制作,并满足安装要求。
5. 12安装前检查表主要从以下四个方面加以审核:①产权单位与安装单位双方是否参与了检查,并办好安装交接。
②是否对检查中发现的问题加以处理。
⑨是否做好对安装现场的勘察。
④查看最近一次液压油的更换的日期,看是否符合液压油的使用要求(限带液压调速的施工升降机)。
5. 13拆装合同或任务书在合同中一定要明确合同各方在整个施工升降机拆装过程中安全责任。
5. 14安装方案首先要求拆装方案一定要有针对性,其次在方案中要求明确参与拆装的各工种及管理人员的名单,另外,方案一定要有编制人、审核人和批准人。
5. 15安装自检记录表施工升降机安装自检验收表,根据实际自检情况,如实规范正确地填写,参与自检验收的人员要签字,同时要加盖安装单位公章。
6•现场检验6. 1赴现场会同监理或业主、施工等有关人员进行现场检验6.1.1检验条件1•环境温度-20-+40OC2.现场风速不大于13m/s3•电压偏差不大于土5%6.2噪声值检验施工升降机在正常作业状态下的噪声应符合表 6 2规定施工升降机作业噪声表6. 2升降机为额定载荷,额定起升速度的上升工况,声级计位于吊笼宽度方向离传动板内壁1m, 长度方向中点,距吊笼底板1.6m,声级计指向吊笼回边中心线各测量一次,取最大值。
622传动系统噪声测定升降机为额载,额定起升速度起升,声级计距传动系统下表面 1.5m高度,水平距离1m,分别于吊笼三个方向测量噪声值,取最大值记录。
测量步骤①从携带箱中取出声级计,检查电容传声器是否己安装在声级计头部,拨开背面电池盖板,按正确极性放入电池,合上电池盖板。
②打开电源开关并选择适当的档位Hi或Lo。
⑨要读取即时的噪音量选择REAPONSE的F快速,要获得当时的平均噪音量则选择S慢速。
④要测量音量的最大值使用MAX HOLD 功能,将REAPONSE开关选在MAX HOLD 位置,按下RESET按键开始测量最大音量。
⑤手持噪声计或将噪声计架在三角架上以麦克风距离音源约1〜1.5m距离测量。
6.3施工升降机任何部位与架空输电线的安全距离应符合表 6 3的规定。
6. 4基础检验6 .4. l基础周围应有排水设施。
6. 4 .2基础应符合使用说明书要求,或有专项没计方案。
6 .5防护围栏检验6 .5. 1施工升降机1.5m范围应设置高度不低于 1.8m的地面防护围栏,地面防护围栏应围成周。
(除进料口)6 .5. 2围栏登机门的开启高度不应低于 1.8m;围栏登机门应具有机械联锁装置和电气安全开关,使吊笼只有位于底部规定位置时,围栏登机门才能开启,而在该门开启后吊笼不能启动。
围栏门的电气安全开关可不装在围栏上。
6 .6吊笼检验6. 6 .1进料口顶部应搭设双层防护装置且可靠,有效6 .6. 2吊笼门须设置机电联锁装置,只有当门完全关闭后,吊笼才能启动。
6. 6. 3如果吊笼顶作为安装、拆卸、维修的平台或设有天窗,则顶板应防滑且周围应设护栏。
该护栏的上扶手高度不小于1.05m,中间高度应设横杆,护脚板高度不小于100rn。
护栏与顶板边缘的距离不应大于100mm。
6 .6 .4封闭式吊笼顶部应有紧急出口,并配有专用扶梯,出口面积不应小于0.4m x 0.6m,出口上应装有向外开启的活板门,门上应设有安全开关,当门打开时吊笼不能启动。
6. 6 .5吊笼内应有安全操作规程;操纵按钮及其它危险处应有醒目的安全警示标志。
6 .7钢结构检验6 .7. 1导轨架轴心线全高对底座水平基准面的安装垂直度公差值也符合表 6 .7 .1的规定。
吊笼空笼着地,从垂直于吊笼长度方向与平行于吊笼长度方向分别测量导轨架的安装垂直度,取最大值。
测量步骤①架设仪器:打开三角架,松开反牙固定扳手,调节脚架高度至合适位置,然后拧紧扳手,稳固地架设于地面。
仪器从箱中取出,小心地放在三角架上,再用中心螺旋固定。
②粗整平:利用三角架将仪器大致整平,转动三个脚螺旋,使圆水准器的气泡居中。
这时仪器的上部转至任意位置,气泡都在分划国内。
③瞄准:测量时,仪器是通过望远镜来瞄准水准尺读数的。
松开制动手轮,旋转望远镜,通过望远镜上的缺口和准星,初步瞄准目标,然后拧紧制动手轮。
为了看清目标读数,必须进行望远镜调焦。
首先目镜调焦,转动目镜罩,观察者从目镜看到分划板的十字丝像最为清晰为止。
接着物镜调焦,转动调焦手轮,使目标十分清晰地成像在分划扳十字丝平面上。
然后转动微动手轮,利用分划板十字丝精确瞄准目标。
④读数:转动微倾手轮,使长水准器的气泡严格居中后,方可用分划板横丝读取标尺分划。
每次读数后,要检查气泡是否移动。
6. 7 .2主要结构件无扭曲、变形、裂纹和严重锈蚀,焊缝应无明显可见的焊接缺陷。
6. 7. 3结构件各连接螺栓齐全、紧固,使用正确,有防松措旋,螺栓高出螺母0〜3扣;销轴连接有可靠轴向止动且规范使用开口销。
6. 7. 4导轨架的高度超过最大独立高度时应设有附着装置,附墙架金属结构应完好无损,固定可靠,附墙架间距及附着距离应符合说明书要求,当附墙距离超出使用说明书规定时,应有专项施工方案并附计算书。
6 .7. 5附墙架固定物的附着点应满足施工升降机的承载要求。
6 .8层门及走台检验6 .8」施工升降机各停层应设置停层层门和停层栏杆,层门和停层栏杆不应伸至吊笼的升降通道内,层门开关装置应设置在吊笼侧,楼层内工作人员应无法开启。
6 .8. 2不应利用有吊笼的运动所控制的机械装置来打开或关闭层门。
6 .8 .3各楼层应设置楼层标识。
6 .8. 4走台搭设合理,牢固可靠,距吊笼门间隙应为30mm〜50mm。
6. 9钢丝绳检验6. 9. 1钢丝绳绳端固定应牢固、可靠。
压板固定时应可靠,卷筒上的绳端固定装置应有防松或自紧的性能;金属压制接头固定时.接头不应有裂纹;楔块固定时,楔套不应有裂纹,楔块不应忪动。
绳卡固定时,绳卡安装应正确,绳卡数应满足表 6. 9. 1的要求6.9 .3钢丝绳的规格、型号应符合设计要求,与滑轮和卷筒匹配,并正确穿绕。
钢丝绳应润滑良好。
不应与金属结构摩擦。
6. 9 .4钢丝绳不得有扭结、压扁、弯折、断股、笼状畸变、断芯等变形现象。
6 .9. 5钢丝绳直径减少量不大于公称直径的7%。
6. 9. 6钢丝绳断丝数不应超过表 6 . 9. 6规定的数值。
6 .10. 1滑轮应转动良好,出现下列情况之一时应予报废:①出现裂纹、轮缘破损等损伤钢丝绳的缺陷;②轮槽壁厚磨损达原壁厚的20%;③轮槽底部直径减少量达钢丝绳直径的25%或槽底出现沟槽。
6 .10 .2应有防止钢丝绳脱槽的装置,且可靠有效。
6 .11传动系统检验6. 11. 1传动系统旋转的零部件应有防护罩等安全防护设施,且其防护设施应便于维修检查。
6.11.2对SC型施工升降机,其传动齿轮、防坠安全器的齿轮与齿条啮合时接触长度沿齿高不得小于40%,沿齿长不得小于50%。
