人防监理测验题150625
- 格式:doc
- 大小:80.50 KB
- 文档页数:8

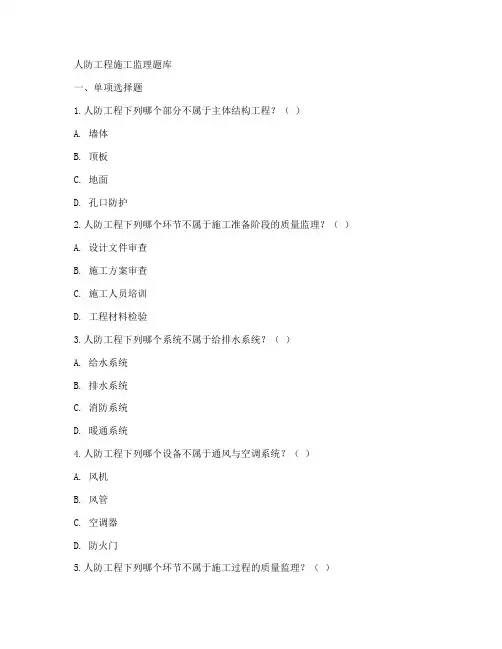

人防工程施工监理试题一、单项选择题(每题2分,共20分)1. 人防工程的主要目的是什么?A. 为了美观B. 为了商业用途C. 为了战时保护人员和物资D. 为了休闲娱乐2. 人防工程主体结构通常采用什么材料建造?A. 木材B. 钢材C. 砖石D. 钢筋混凝土3. 人防工程中的门槛钢筋应该如何设置?A. 水平筋应位于外侧B. 水平筋应位于内侧C. 箍筋应闭口D. 门洞四角不需要设斜向加强筋4. 在人防工程中,穿墙对拉螺杆应该采用什么材料?A. 铁管B. 塑料套管C. 钢管D. 混凝土5. 人防工程中的超压测压管应该采用什么材质?A. 镀锌钢管B. 不锈钢管C. 塑料管D. 铜管6. 人防工程中的气密测量管应该多长?A. 200mmB. 300mmC. 400mmD. 500mm7. 人防工程中的过滤吸收器应该采用什么型号?A. RFP-500B. RFP-1000C. RFP-2000D. RFP-30008. 人防工程中的战时封堵部分可以有管道穿越吗?A. 可以B. 不可以C. 视情况而定D. 需要特殊处理二、多项选择题(每题3分,共30分)9. 人防工程的主要防护性能包括哪些方面?A. 防护核武器的冲击波B. 防护化学武器的杀伤C. 防护生物武器的杀伤D. 防护常规武器的杀伤E. 防护早期核辐射10. 人防工程主体结构施工中,监理需要检查的内容包括哪些?A. 钢筋的质量B. 混凝土的配合比C. 模板的安装D. 钢筋的锚固E. 混凝土的浇筑11. 人防工程中的孔口防护措施包括哪些?A. 设置密闭肋B. 设置防护密闭短管C. 设置气密测量管D. 设置超压自动排气活门E. 所有孔口不需要防护三、判断题(每题3分,共30分)12. 人防工程可以买卖。
13. 人防工程的验收需要报当地人防办。
14. 人防工程中的所有电气、水安装可以采用PVC材料。
15. 人防工程中的模板安装可以采用PVC套管。
16. 人防工程中的对拉螺杆中间不需要有密闭环。
一、单项选择题(每题2分,共20分)1. 人防工程属于我国的()工程。
A. 军事工程B. 民用工程C. 水利工程D. 交通工程2. 人防工程的施工质量必须符合()规定的防护标准和质量标准。
A. 国家B. 地方政府C. 建设单位D. 设计单位3. 人防工程的防护密闭门应设置在()处。
A. 防护单元内部B. 防护单元外部C. 竖井内D. 通道口4. 人防工程施工过程中,下列哪种情况不需要进行监控?()A. 施工准备工作B. 土建施工C. 安装施工D. 工程验收5. 人防工程施工监理的主要任务是()。
A. 控制工程质量B. 控制工程施工进度C. 控制工程投资D. 以上都对6. 人防工程的防护密闭门在战时使用时,应()。
A. 保持常开状态B. 保持常闭状态C. 根据需要开关D. 不得开启7. 人防工程的顶板不允许()。
A. 用水泥砂浆粉刷B. 找平C. 涂刷防锈漆D. 设置预埋件8. 人防工程施工过程中,下列哪种行为是禁止的?()A. 施工员与监理员协同工作B. 施工员向监理员报告工程进度C. 监理员对施工现场进行巡查D. 施工员不按照施工方案施工9. 人防工程施工过程中,对于不同性质的墙体以及顶板的预埋要求是()。
A. 相同的B. 不同的C. 视情况而定D. 无要求10. 人防工程施工专项方案应包括的内容有()。
A. 工程概述B. 施工方法C. 施工进度计划D. 以上都对二、多项选择题(每题3分,共30分)1. 人防工程施工监理的主要内容包括()。
A. 工程质量B. 工程施工进度C. 工程投资D. 施工现场安全管理2. 人防工程的防护密闭门应符合下列哪些要求?()A. 设置门槛B. 门框锚钩应伸入结构层内C. 门扇外表面不得突出竖井内墙面D. 防爆波活门应嵌入墙内3. 人防工程施工过程中,下列哪些环节需要进行监控?()A. 施工准备工作B. 土建施工C. 安装施工D. 工程验收4. 人防工程施工专项方案应包括的内容有()。
选择题人防工程监理的主要目标是确保:A. 工程进度最大化B. 工程质量与安全符合规范要求(正确答案)C. 施工成本最低化D. 施工技术最先进下列哪项不属于人防工程监理的基本职责?A. 审查施工组织设计B. 监督工程质量与安全C. 直接参与工程施工(正确答案)D. 协调解决施工中的问题在人防工程监理中,对隐蔽工程的验收应:A. 忽略不进行B. 仅由施工单位自行检查C. 在监理人员监督下进行(正确答案)D. 仅由设计单位确认人防工程监理人员应具备的资格是:A. 任何工程专业背景B. 相关专业学历及监理资格证书(正确答案)C. 仅需施工经验D. 仅需设计经验关于人防工程监理日志的记录,下列说法正确的是:A. 可随意记录,无需规范B. 仅需记录重大问题C. 应详细、准确记录每日监理情况(正确答案)D. 仅需记录施工进度在人防工程监理过程中,发现施工质量问题时,监理人员应:A. 自行修复B. 立即下令停工并报告(正确答案)C. 隐瞒不报D. 直接处罚施工单位下列哪项是人防工程监理中质量控制的重点?A. 施工进度控制B. 施工材料与设备的质量控制(正确答案)C. 施工成本控制D. 施工技术创新人防工程监理单位在接到施工图纸后,应进行:A. 直接施工B. 自行修改图纸C. 仔细审查并提出意见(正确答案)D. 丢弃不用关于人防工程监理的验收阶段,下列说法正确的是:A. 仅需施工单位自检B. 仅需监理单位验收C. 应由监理单位组织,施工单位、设计单位等多方参与验收(正确答案)D. 仅需设计单位确认即可。
第1篇一、单选题1. 人防工程验收时,下列哪个部门的验收报告是必须的?A. 施工单位B. 监理单位C. 设计单位D. 质量监督站答案:B2. 人防工程验收时,下列哪个部位需要重点检查?A. 结构部位B. 防护部位C. 通风部位D. 电气部位答案:B3. 人防工程验收时,下列哪个材料的强度等级要求最高?A. 钢筋B. 混凝土C. 砌体D. 防护材料答案:D4. 人防工程验收时,下列哪个部位的施工质量最容易受到地下水影响?A. 结构部位B. 防护部位C. 通风部位D. 电气部位答案:A5. 人防工程验收时,下列哪个部位需要检查密闭性?A. 结构部位B. 防护部位C. 通风部位D. 电气部位答案:B二、多选题1. 人防工程验收时,下列哪些部位需要检查?A. 结构部位B. 防护部位C. 通风部位D. 电气部位E. 门窗部位答案:ABCD2. 人防工程验收时,下列哪些材料需要检查?A. 钢筋B. 混凝土C. 砌体D. 防护材料E. 门窗材料答案:ABCDE3. 人防工程验收时,下列哪些问题需要重点关注?A. 施工质量问题B. 防护效能问题C. 通风问题D. 电气问题E. 防水问题答案:ABCDE4. 人防工程验收时,下列哪些验收报告是必须的?A. 施工单位验收报告B. 监理单位验收报告C. 设计单位验收报告D. 质量监督站验收报告E. 使用单位验收报告答案:ABCD5. 人防工程验收时,下列哪些检查项目是必须的?A. 结构强度检查B. 防护效能检查C. 通风效果检查D. 电气系统检查E. 防水效果检查答案:ABCDE三、判断题1. 人防工程验收时,施工单位的验收报告可以代替监理单位的验收报告。
(错误)2. 人防工程验收时,设计单位的验收报告可以代替质量监督站的验收报告。
(错误)3. 人防工程验收时,结构强度检查是最重要的检查项目。
(正确)4. 人防工程验收时,防护效能检查是必须的检查项目。
(正确)5. 人防工程验收时,通风效果检查可以忽略。
人防监理培训考试题库(完整资料).doc人防监理培训题库1.防空地下室出入口人防门的设置顺序是从外到内依次为防护密闭门和密闭门。
3.贮油间的防火门应该向外开启,门槛应低于与其连接的房间或走道地面150-200mm。
4.当底板厚度≤900mm时,其排水管道应在底板下敷设,并按照设计要求做加深处理。
5.钢门扇的厚度应该为16mm。
6.门扇安装应符合验收规范GB第9.2.1条的规定,密封胶条应固定牢靠,压缩筋均匀,局部压缩量允许偏差不应超过涉及压缩量的20%,并不得涂抹油漆。
7.凝土的密度为4000kg/m³。
8.当悬板门侧向冲击波时,其嵌入墙体深度不应小于300mm。
9.密闭穿墙短管作套管时,在套管与管道之间应用密封材料填充密实,并在管口两端进行密闭处理。
填料长度应为管径的3-5倍,且不得小于密闭工程要求的50mm。
10.人防工程超压测压管预埋在顶板混凝土内管道变向转弯处采用专用弯头,两端管口距墙、顶板不小于100mm。
11.密闭接线盒及盖板应选用厚度≥3mm的热镀锌钢板。
12.防护密闭门、密闭门的转轴一侧的墙垛的净宽不得小于400毫米,闭锁一侧的墙垛的净宽不得小于250毫米。
13.所有管线穿墙管的预埋应距防护密闭门、密闭门门框及临战封堵框应≥200毫米。
14.若防护密闭门侧向受冲击波时,防护密闭门应嵌入墙体100毫米。
15.在活门室、扩散室、防毒通道、滤毒室、简易洗消间和洗消间等需要冲洗的地方,应该设置直径不小于75mm的洗消排水口。
排水口可以采用铜制管堵或防爆地漏。
16.供平时使用的风管应在洞口四周预埋钢板,以便在临战时进行封堵。
钢板的厚度不得小于10mm。
17.扩散室的通风管可以设在侧墙上或后墙上,分别为1/3L和1/3L。
18.人防资质证书的有效期为5年。
19.能阻挡冲击波但不能阻挡毒剂等通过的门称为防护门。
20.进风系统中用于过滤外界受污染空气中的放射性微粒、毒剂烟雾、毒气蒸汽和细菌气溶胶的是过滤吸收器。
人防工程施工监理考题一、综合题1. 请列举人防工程施工监理中需要关注的重点工作内容,并解释其重要性。
2. 人防工程施工监理中常见的施工质量问题有哪些?如何有效监督和控制这些问题的发生?3. 人防工程施工中常见的安全隐患有哪些?请列举并说明如何有效避免这些安全隐患的发生。
4. 人防工程施工监理中存在的常见纠纷有哪些?如何有效处理和解决这些纠纷?5. 请简要描述人防工程施工监理中应该具备的主要素质和能力,并解释其重要性。
二、技术题1. 人防工程施工监理中的施工监测工作内容有哪些?如何进行有效监测和分析数据?2. 人防工程施工监理中的施工资料审查工作内容有哪些?如何确保审查工作的准确性和及时性?3. 人防工程施工中的施工方案和施工组织设计需要包含哪些内容?如何审核和审批这些方案和设计?4. 人防工程施工监理中的材料和设备验收工作流程是怎样的?如何确保验收过程合规并且准确?5. 人防工程施工中的质量检验工作是如何进行的?请具体描述一下检验过程和标准。
三、案例题1. 某城市正在进行一个重要的人防工程施工项目,您是项目的监理工程师。
施工过程中发现一些工程质量问题,如墙体开裂、地板变形等。
请问您会如何处理这些问题?这些问题可能对工程进度和安全性造成什么影响?2. 在人防工程施工监理中,您发现施工方存在严重的安全隐患,但施工方并未采取有效措施加以解决。
请问您会如何应对这种情况?如何确保施工方尽快改正安全隐患?3. 在人防工程施工监理中,您发现施工方存在违规操作和不当施工行为,但施工方并不配合监理工作。
请问您会如何处理这种情况?如何确保施工质量和安全性不受影响?以上是人防工程施工监理考题,希望能够帮助您加深对人防工程施工监理工作的理解和认识。
祝您顺利通过考试!。
人防监理培训班试题及答案D:防护知识和防护技能2、按照《广东省实施<中华人民共和国人民防空法>办法》第9 条规定应当修建防空地下室,但因地质、施工等客观条件不能与地面建筑同时修建的,经市级以上(不含县级市)人民防空主管部门审批后,由建设单位按应建防空地下室的面积,向所在地县级以上人民防空主管部门缴纳( )防空地下室所需的建设经费。
3、平时()可以利用人民防空警报发放灾害警报。
灾害警报的使用,按有关部门与人民防空主管部门共同制定的预案执行。
4、人民防空的主要防护手段可用( A:走、藏、消√)概括。
B:电子攻防、计算机攻防、心理攻防D:骗、扰、阻5、县级以上地方各级人民政府要把人民防空部门作为本级政府应对()的重要力量,D:突发事件√6、人民防空警报通信设施设置单位应当在建筑物顶层()提供安装警报通信设施专用房、7、()领导本行政区域的人民防空工作。
县级以上地方各级人民政府人民防空主管部门管理本行政区域的人民防空工作。
D:县级以上地方各级人民防空办公室√8、人民防空警报通信设施的维护保养工作实行地级以上市、县(县级市、区)、()A:安装单位C:设置单位D:街道(乡、镇)√9、地方县以上各级人民防空部门是本级()人民防空工作主管部门,其他有关部门要积极配合和支持人民防空部门的工作。
A:军事机关B:政府√C:党委D:人大常委会10、人民防空主管部门的设置、职责和任务,由()规定。
B:中共中央、国务院、中央军事委员会D:国务院、中央军事委员会√11、防空警报器、控制终端等设备实行()。
对拟报废的设备,由县(县级市、区)人民主管部门向地级以上市人民防空主管部门提出申请,由地级以上市人民防空主管部门组织技术人员对设备进行鉴定后,作出准许报废决定,对准许报废的设备由县(县级市、区)人民防空主管部门作报废处理,并在原址重新安装新购置的设备。
12、广东省人民防空办公室(广东省民防办公室)根据国家训练大纲制定本省人民防空队伍训练计划。

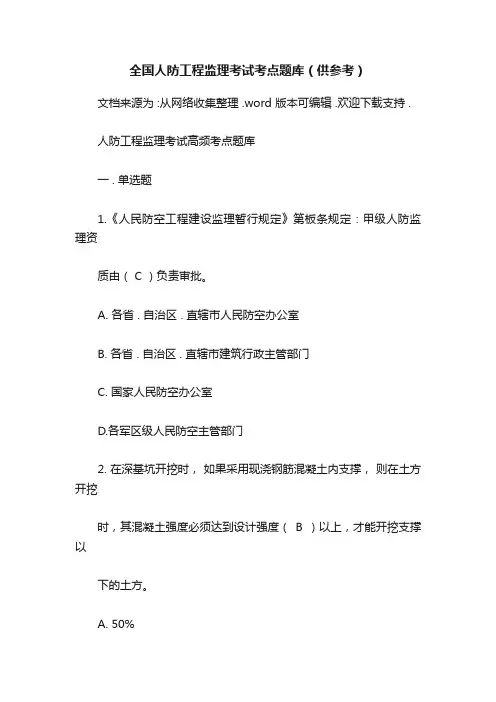

全国人防工程监理考试考点题库(供参考)文档来源为 :从网络收集整理 .word 版本可编辑 .欢迎下载支持 .人防工程监理考试高频考点题库一 . 单选题1.《人民防空工程建设监理暂行规定》第板条规定:甲级人防监理资质由( C )负责审批。
A. 各省 . 自治区 . 直辖市人民防空办公室B. 各省 . 自治区 . 直辖市建筑行政主管部门C. 国家人民防空办公室D.各军区级人民防空主管部门2. 在深基坑开挖时,如果采用现浇钢筋混凝土内支撑,则在土方开挖时,其混凝土强度必须达到设计强度(B )以上,才能开挖支撑以下的土方。
A. 50%B. 75%C.80%D.90%3. 人防工程的顶板 . 底板不宜设置施工缝,顶拱 . 底拱不宜设( A )施工缝。
A. 纵向B. 横向C.斜向4. 大体积混凝土浇注温度不宜超过( C )℃。
A. 20文档来源为 :从网络收集整理 .word 版本可编辑 .欢迎下载支持 .B. 25C. 28D. 305. 人防工程染毒区与清洁区之间应设置整体浇筑的钢筋混凝土密闭隔墙,其厚度不应小于( B )A. 150mmB. 200mmC. 250mmD. 300mm6. 相邻防护单元之间隔墙宜为钢筋混凝土防护密闭墙,当墙上开设连通口时,两门之间的净距不应小于(A )。
(依据GB50038—2005A.500mmB.400mmC. 350mmD. 300mm7. 乙类人防工程结构设计时,应考虑能承受( D )作用。
A. 二次动荷载B.核武器爆炸动荷载C.常规武器和核武器爆炸动荷载的分别作用D.常规武器爆炸动荷载8. 见证取样和送检是指在建设单位或工程监理人员见证下,由 ( C )单位的现场实验人员对工程中涉及结构安全的试块 . 试件和材料在现文档来源为 :从网络收集整理 .word 版本可编辑 .欢迎下载支持 .场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
人防监理测验题150625第一章人防工程建设基本知识人民防空工程建设的方针是“长期准备、重点建设、平战结合”,人民防空工程建设的原则是:与经济建设协调发展,与城市建设相结合的原则。
成。
口部是指最里面一道密闭门以外的部分(一般包括竖井、扩散室、防毒通道、密闭通道、洗消间或简易洗消间、滤毒室和出入口最外一道防护门或防护密闭门以外的通道等)。
密闭区:人防工程能抵御预定的爆炸动荷载作用,且满足防毒要求的区域,对于有防毒要求的人防工程其主体均属于密闭区,亦称清洁区。
防空专业队工程:是战时保障各专业队掩蔽和执行勤务而修建的人防工程。
人民防空工程与普通地下建筑的根本区别就在于人民防空工程能抵抗一定威力杀伤兵器的破坏,即能在拟定的核武器、化学武器、生物武器、常规武器袭击和袭击后的城市发生次生灾害情况下,保障人员、物资的安全。
人民防空工程防护级别,按照防不同类别武器,分为以下三种:1.防核武器抗力级别2.防常规武器抗力级别3.防化级别主要出入口。
战时空袭前后能保证人员或车辆不间断地进出,且使用较为方便的出入口。
对于人员掩蔽工程,为了保障人员在染毒的情况下能够进出防空地下室,应在主要出入口设置防毒通道和洗消设施等次要出入口。
供平时或战时空袭前使用,当空袭使地面建筑遭破坏后可不再使用的出入口。
次要出入口可不考虑防堵塞措施。
密闭通道是由防护密闭门与密闭门之间或两道密闭门之间所构成的,并仅依靠密闭隔绝作用阻挡毒剂侵入室内的密闭空间。
在室外染毒情况下,通道不允许人员出入。
一般设置在非主要出入口。
扩散室是利用其内部空间来降低由通风口或排烟口进入的冲击波超压的房间。
其原理是冲击波由断面较小的入口进入断面较大并有一定体积的扩散室时,高压气体迅速扩散、膨胀,使其密度下降,压力降低,使活门后余压压力减少到通风系统允许的数值范围。
防护单元隔墙应为整体浇筑的钢筋混凝土墙。
一般情况下为单墙,当相邻防护单元之间设有伸缩缝或沉降缝时,隔墙应采用双墙。
人防监理培训班试题及答案1、国家开展人民防空教育,使公民增强国防观念,掌握人民防空的( )A:基本知识和技能√B:法律知识和技能C:防护知识和技能D:防护知识和防护技能2、按照《广东省实施<中华人民共和国人民防空法>办法》第9条规定应当修建防空地下室,但因地质、施工等客观条件不能与地面建筑同时修建的,经市级以上(不含县级市)人民防空主管部门审批后,由建设单位按应建防空地下室的面积,向所在地县级以上人民防空主管部门缴纳( )防空地下室所需的建设经费。
A:易地建设B:易地修建√C:异地修建D:异地建设3、平时()可以利用人民防空警报发放灾害警报。
灾害警报的使用,按有关部门与人民防空主管部门共同制定的预案执行。
A:重大灾害√B:社会安全事件C:事故灾难D:自然灾害4、人民防空的主要防护手段可用( )概括。
A:走、藏、消√B:电子攻防、计算机攻防、心理攻防C:人防、物防、技防D:骗、扰、阻5、县级以上地方各级人民政府要把人民防空部门作为本级政府应对()的重要力量,赋予相应的防灾救灾职责任务,切实发挥人民防空部门的作用。
A:防灾减灾B:群体性事件C:恐怖事件D:突发事件√6、人民防空警报通信设施设置单位应当在建筑物顶层( )提供安装警报通信设施专用房、电源。
A:无偿√B:有偿C:按照市场租赁价格D:按照政府指导价7、( )领导本行政区域的人民防空工作。
县级以上地方各级人民政府人民防空主管部门管理本行政区域的人民防空工作。
A:中共中央直属机关人民防空办公室B:县级以上地方各级国防动员委员会C:中央国家机关人民防空办公室D:县级以上地方各级人民防空办公室√8、人民防空警报通信设施的维护保养工作实行地级以上市、县(县级市、区)、()三级管理体制。
A:安装单位B:居委会C:设置单位D:街道(乡、镇)√9、地方县以上各级人民防空部门是本级()人民防空工作主管部门,其他有关部门要积极配合和支持人民防空部门的工作。
第一章人防工程建设基本知识人民防空工程建设的方针是“长期准备、重点建设、平战结合”,人民防空工程建设的原则是:与经济建设协调发展,与城市建设相结合的原则。
口部是指最里面一道密闭门以外的部分(一般包括竖井、扩散室、防毒通道、密闭通道、洗消间或简易洗消间、滤毒室和出入口最外一道防护门或防护密闭门以外的通道等)。
密闭区:人防工程能抵御预定的爆炸动荷载作用,且满足防毒要求的区域,对于有防毒要求的人防工程其主体均属于密闭区,亦称清洁区。
防空专业队工程:是战时保障各专业队掩蔽和执行勤务而修建的人防工程。
人民防空工程与普通地下建筑的根本区别就在于人民防空工程能抵抗一定威力杀伤兵器的破坏,即能在拟定的核武器、化学武器、生物武器、常规武器袭击和袭击后的城市发生次生灾害情况下,保障人员、物资的安全。
人民防空工程防护级别,按照防不同类别武器,分为以下三种:1.防核武器抗力级别2.防常规武器抗力级别3.防化级别主要出入口。
战时空袭前后能保证人员或车辆不间断地进出,且使用较为方便的出入口。
对于人员掩蔽工程,为了保障人员在染毒的情况下能够进出防空地下室,应在主要出入口设臵防毒通道和洗消设施等次要出入口。
供平时或战时空袭前使用,当空袭使地面建筑遭破坏后可不再使用的出入口。
次要出入口可不考虑防堵塞措施。
密闭通道是由防护密闭门与密闭门之间或两道密闭门之间所构成的,并仅依靠密闭隔绝作用阻挡毒剂侵入室内的密闭空间。
在室外染毒情况下,通道不允许人员出入。
一般设臵在非主要出入口。
扩散室是利用其内部空间来降低由通风口或排烟口进入的冲击波超压的房间。
其原理是冲击波由断面较小的入口进入断面较大并有一定体积的扩散室时,高压气体迅速扩散、膨胀,使其密度下降,压力降低,使活门后余压压力减少到通风系统允许的数值范围。
防护单元隔墙应为整体浇筑的钢筋混凝土墙。
一般情况下为单墙,当相邻防护单元之间设有伸缩缝或沉降缝时,隔墙应采用双墙。
对单建式工程,在施工期间及使用阶段均应验算抗浮。
对明挖工程,一般不计回填土产生的侧壁摩阻力。
1)清洁式通风:是在战争状态下,工程所在地遭受常规武器袭击,但是工程外的空气尚未受到污染,工程外的空气经进风口部消波设施和除尘后经风机送入工程内的通风方式。
2)滤毒式通风:当工程外的空气遭受敌人核、化学或生物武器袭击而被污染时,进入工程内部的空气应经过除尘滤毒处理,并将用过的废气靠超压排风系统排出工程,这种通风方式称为滤毒通风。
3)隔绝式通风:是在由常规武器转入核、化学或生物武器袭击时,由于外界的毒剂等情况不明,不能进行滤毒式通风,而进行隔绝式防护。
在防空地下室的清洁区内,每个防护单元均应设臵生活用水、饮用水贮水池(箱)。
贮水池(箱)的有效容积应根据防空地下室战时的掩蔽人员数量、战时用水量标准及贮水时间计算确定。
第二章人防工程建设监理的基本知识总监理工程师不得将下列工作委托总监理工程师代表1)主持编写项目监理规划、审批项目监理实施细则;2)签发工程开/复工报审表、工程暂停令、工程款支付证书、工程竣工报验单;3)审核签认竣工结算;4)调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;5)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。
参加人民防空专业知识监理培训的初级技术职称人员,具有建设部或各省、自治区、直辖市的监理培训证或监理员证者,培训并考试合格后,由国家人防办颁发“人民防空工程专业监理岗位证(监理员)”证书。
参加人民防空专业知识监理培训的中级(含)以上职称的技术人员,具有建设部颁发的“监理工程师注册执业证”证书者,培训并考试合格,由国家人防办颁发《人民防空工程监理工程师资格证》证书。
未取得建设部监理工程师注册执业证书者,培训考试合格,由国家人防办颁发《人民防空工程监理工程师培训证》证书或《人民防空工程专业监理岗位证(监理员)》证书。
建设单位和施工单位应当在工程质量保修书中约定保修范围、保修期和保修责任。
在建设工程监理实施中,总监理工程师代表监理单位全面履行建设工程委托监理合同,承担合同中监理单位与业主方约定的监理责任与义务,因此,监理单位应给总监理工程师充分授权,体现权责一致的监理实施原则。
根据《房屋建筑工程施工旁站监理管理办法(试行)》的规定,房屋建筑工程的关键部位、关键工序,在基础工程方面有:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装。
见证取样和送检是指在建设单位或工程监理人员见证下,由施工单位的现场试验人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
第三章质量控制对于现场所用原材料、半成品、工序过程或工程产品质量进行检验的方法,一般可分为三类。
即:目测法、量测法以及试验法。
水泥土搅拌桩围护结构是采用搅拌机械将水泥和原状土强行搅拌,形成连续搭接的水泥土状加固体挡墙。
板桩墙式围护体系由围护墙结构、支撑与围檩体系,以及防渗与止水结构等组成。
钻孔灌注桩支护结构的单桩桩径不宜小于500mm,连续排桩间的净距宜采用100~150mm。
坑道、地道掘进时,应采取湿式钻孔、洒水装碴和加强通风等综合防尘措施。
当掘进对穿、斜交、正交坑道、地道时,必须有准确的实测图。
当两个作业面小于或等于15m时,应停止一面作业。
临空墙、门窗墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
顶板、底板不宜设施工缝,顶拱、底拱不宜设纵向施工缝。
室内地平面至顶板的结构板底面的净高不得小于2.40m。
二层或多层人防工程上下防护单元相邻楼板的厚度控制为不小于200mm。
施工后浇带的质量控制1.施工后浇带应贯通整个结构,宜设臵在梁、板跨度三等分的中间范围内;2.施工后浇带的宽度宜为700mm~1000mm;3.施工后浇带宜在其两侧混凝土龄期达到42d后,采用补偿收缩混凝土浇筑,其配合比应经试验确定。
混凝土强度等级应高于主体结构混凝土强度一个等级,并应加强养护不少于(28d)。
防水混凝土结构,应符合下列规定:1)结构厚度不应小于250mm;2)裂缝宽度不得大于0.2mm,并不得贯通;3)迎水面钢筋保护层厚度不应小于50mm。
防火门、防火窗应划分为甲、乙、丙三级。
其耐火极限:甲级应为1.20h;乙级应为0.90h;丙级应为0.60h。
检查防护通风染毒区的风管材料和制作是否按设计要求进行制作。
如无设计要求,其风管应采用厚度为3mm的钢板焊接制作而成,检查其焊接焊缝是否饱满、均匀、严密不漏气。
密闭阀门安装时,应要求施工单位注意方向,要求阀体外壳上的压力箭头与受冲击波的方向一致,不是与气流方向一致;阀门应用吊钩或支架固定,吊钩不得吊在手柄及锁紧装臵上。
防爆超压排气活门、自动排气活门安装时要检查:活门开启方向必须朝向排风方向;穿墙管法兰和在轴线视线上的杠杆均必须铅垂;活门在设计超压下能自动启闭,关闭后阀盘与密封圈严密。
当管径大于DN150mm的给、排水管道穿越人防围护结构时,或管径小于DN150mm的给排水管道穿越核4级、核4B级的甲类防空地下室的临空墙或防护密闭墙时,必须在其穿墙处预埋带有密闭翼环且外侧加防护挡板(抗力片)的刚性防护密闭穿墙短管。
检查铜质洗消排水口、防爆地漏的预埋位臵和标高,铜质洗消排水口、防爆地漏应一次预埋到位。
预埋时铜质管口应有防堵塞措施,防爆地漏应低于周围建筑地面5~10mm。
人防工程头部给排水管道安装质量控制检查进出人防围护结构处给、排水管道的材质是否符合设计要求和规范的规定,并应检查是否在防护密闭门的内侧或人防围护结构内侧设臵公称压力不小于1.0MPa的防护阀门,其阀门的阀芯应为不锈钢或铜材质的闸阀或截止阀。
其设臵位臵距人防围护结构距离不大于200mm,并有明显的启闭标志。
预埋短管制作安装要求:(1)电缆电线密闭穿墙短短管,应采用厚度大于2.5mm钢管制作;(2)密闭肋应用厚度≥3mm钢板制作,钢板要求平整,其翼高为100mm,密闭肋环与短管的结合部双面满焊;(3)预埋时密闭肋应位于墙体厚度中间,短管与周围结构钢筋焊牢,密闭穿墙短管的轴线应与所在墙面垂直,管端面应平整;(4)预埋在临空墙、防护密闭隔墙的穿墙密闭短管伸出墙面的长度应按设计要求,无设计要求时宜为50mm左右;电缆明管敷设时,除检查在防护密闭隔墙、密闭隔墙上的预埋短管外,还应根据工程抗力等级不同,检查相应的防护密闭措施:(1)核4级、核4B级、核5级、常5级人防工程的防护密闭隔墙的防护密闭短管外侧(受冲击波方向)应设臵抗力片防护;若管线穿过防护单元隔墙,则应在防护单元隔墙两侧设臵抗力片防护;电缆、电线暗管敷设时,应在穿过外墙、临空墙、防护密闭隔墙、密闭墙和底板处,检查预埋穿线暗管和密闭盒密封的两种防护措施。
悬板活门、胶管活门的门槛箍筋(手枪箍)应该闭口,箍筋应拉住底板的下层钢筋。
当防护密闭门、悬板活门、胶管活门等直接受侧向冲击波荷载时,其门框应嵌入墙体(防护密闭门门框嵌入墙体一般为100mm,悬板活门、胶管活门门框嵌入墙体一般为300mm),嵌入墙体的深度应与施工图仔细核对后施工。
或在防护密闭门的侧向设臵一根突出墙面100mm、宽度200mm的抗冲击波柱子。
