固结灌浆总结
- 格式:doc
- 大小:37.00 KB
- 文档页数:3
第1篇一、工程背景随着我国基础设施建设规模的不断扩大,灌浆工程作为一项重要的地基加固和防渗堵漏技术,在水利、交通、建筑等领域得到了广泛应用。
本工程为某水库大坝加固工程,旨在提高大坝的稳定性,确保水库安全运行。
二、工程概况1. 工程规模:大坝长1000米,高80米,总库容1亿立方米。
2. 施工内容:主要包括帷幕灌浆、固结灌浆、接缝灌浆等。
3. 施工时间:2020年6月至2021年5月。
三、施工过程及成果1. 帷幕灌浆(1)钻孔:采用地质钻机进行钻孔,孔径为75mm,孔深根据设计要求进行。
(2)灌浆:采用纯水泥浆液,灌浆压力为0.5~1.0MPa。
根据钻孔情况,分序施工,保证浆液充满孔洞。
(3)成果:帷幕灌浆有效降低了大坝的渗透系数,提高了大坝的防渗能力。
2. 固结灌浆(1)钻孔:采用地质钻机进行钻孔,孔径为75mm,孔深根据设计要求进行。
(2)灌浆:采用纯水泥浆液,灌浆压力为0.5~1.0MPa。
根据钻孔情况,分序施工,保证浆液充满孔洞。
(3)成果:固结灌浆有效提高了大坝地基的承载力和稳定性。
3. 接缝灌浆(1)钻孔:采用地质钻机进行钻孔,孔径为75mm,孔深根据设计要求进行。
(2)灌浆:采用纯水泥浆液,灌浆压力为0.5~1.0MPa。
根据钻孔情况,分序施工,保证浆液充满孔洞。
(3)成果:接缝灌浆有效提高了大坝接缝的密封性能,防止了渗漏。
四、施工管理及质量控制1. 施工管理:建立健全施工管理制度,明确各岗位职责,确保施工过程规范有序。
2. 质量控制:严格执行国家及行业标准,对原材料、施工过程、检测结果进行严格控制。
3. 安全生产:加强安全生产管理,确保施工安全。
五、总结本工程灌浆施工圆满完成,达到了预期效果。
通过本次施工,我们积累了丰富的经验,为今后类似工程提供了借鉴。
以下是本次施工的主要经验:1. 严格遵循设计要求,确保施工质量。
2. 加强施工过程管理,确保施工进度。
3. 重视安全生产,确保施工安全。
灌浆工程工作总结灌浆工程是建筑工程中非常重要的一个环节,它可以加固土壤、加固建筑物的基础,保证建筑物的安全稳固。
在进行灌浆工程工作时,需要严格按照规范操作,保证施工质量。
以下是对灌浆工程工作的总结和经验分享。
首先,灌浆工程前期准备工作非常重要。
在进行灌浆工程之前,需要对工程现场进行详细的勘察和分析,了解土壤的性质和地下水位等情况,以便选择合适的灌浆材料和施工方法。
同时,还需要对施工人员进行培训,确保他们具备相关的技术和操作能力。
其次,选择合适的灌浆材料和施工方法至关重要。
灌浆材料的选择应根据工程的具体情况来确定,一般常用的有水泥浆、聚氨酯浆、环氧树脂浆等。
在选择施工方法时,需要考虑土壤的类型、孔隙度、孔隙水压力等因素,以确保灌浆效果达到预期要求。
另外,施工过程中需要严格按照规范操作,确保施工质量。
施工人员需要严格遵守操作规程,掌握好施工技术要领,确保灌浆材料能够充分渗透到土壤中,填满孔隙,形成坚固的灌浆体。
同时,还需要对施工现场进行严格的质量监控和安全管理,确保施工过程中不出现质量和安全事故。
最后,灌浆工程施工完成后,需要进行验收和记录工作。
验收工作应包括对灌浆体的质量和性能进行检测,确保其符合相关标准和要求。
同时,还需要对施工过程中的经验和教训进行总结和记录,为今后的施工工作提供参考和借鉴。
总的来说,灌浆工程工作是一项技术含量较高的工作,需要施工人员具备扎实的专业知识和丰富的施工经验。
只有严格按照规范操作,选择合适的灌浆材料和施工方法,严格把控施工质量,才能保证灌浆工程的顺利进行和施工质量的达标。
希望通过今后的实践和总结,能够不断提高灌浆工程工作的水平和质量,为建筑工程的安全稳固贡献自己的力量。
固结灌浆报告1. 引言固结灌浆是一种常见的地下工程处理手段,它通过注入特定的固结材料,提高地下工程的稳定性和承载能力。
本报告将详细介绍固结灌浆的步骤和相关考虑因素。
2. 步骤一:勘察和设计在进行固结灌浆工程之前,首先需要进行地质勘察和结构设计。
地质勘察可以了解地下土层的性质和分布情况,为固结灌浆的选择提供依据。
结构设计则根据工程需求和地质条件确定固结灌浆的具体方案。
3. 步骤二:准备工作固结灌浆施工前需要进行一系列准备工作。
首先是场地清理,确保施工区域的无障碍和安全。
接下来是设备和材料的准备,包括搅拌设备、固结材料和注射泵等。
此外,还需要进行施工人员的培训和安全措施的制定。
4. 步骤三:固结灌浆施工固结灌浆施工是整个工程的关键步骤。
首先需要在施工区域进行孔洞钻探,以便将固结材料注入到地下土层中。
孔洞的位置和间距需要根据设计要求来确定。
然后,将固结材料与注射液按照一定比例混合,并通过注射泵将其注入到孔洞中。
在施工过程中,需要确保注射泵的压力和流量稳定,并根据实际情况及时调整。
注入固结材料后,需要等待一定时间,让其充分固结和硬化。
此外,在施工过程中还需要密切关注施工现场的安全状况,及时处理可能出现的问题。
5. 步骤四:检测和验收固结灌浆施工完成后,需要进行检测和验收。
检测可以使用地质雷达、超声波等技术手段,评估固结效果和工程质量。
验收则是根据设计要求和施工规范进行,确保工程达到预期效果。
6. 步骤五:工程保护和监测固结灌浆工程完成后,还需要进行工程保护和监测。
工程保护包括加固和防水等措施,以确保工程的长期稳定性。
监测则是通过安装传感器等设备,对工程进行实时监测,及时发现并处理可能出现的问题。
7. 结论固结灌浆是一项重要的地下工程处理技术,可以有效提高地下工程的稳定性和承载能力。
在进行固结灌浆工程时,需要经过勘察和设计、准备工作、施工、检测和验收以及工程保护和监测等步骤。
每个步骤都需要严格按照工程要求和规范进行,以确保工程质量和安全性。
向家坝二期Ⅱ标固结灌浆工程施工总结中国水电四局有限公司基础处理分局第三项目部二○一一年五月四日一、工程概况向家坝水电站坝址区基岩主要为三迭系上统须家河组河湖沼泽相砂岩、泥岩与含煤地层,岩性岩相变化大,交错层理发育。
按沉积规律和岩性特征,须家河组可分为4大岩组(T31~T34),T32又分为6个亚组(T32-1~T32-6),其中T32-6亚组还存在4个小型沉积韵律层,可进一步细分为4个岩性段,即T32-6-1~T32-6-4;各岩组中以T31、T33岩组软岩含量相对较多,T32、T34岩组以厚层砂岩为主,泥质类软弱岩石极少。
坝址区位于NEE向的糖房湾短轴背斜东倾伏段,发育有NW向的立煤湾膝状挠曲、软弱夹层、挤压带和断层及节理裂隙等构造。
左厂①~左厂⑧坝段分布的地层是T32-4~T32-6-2,主要为中厚至巨厚层砂岩,岩石微风化或新鲜。
区内断层少,岩体较完整至完整。
孔壁波速多在3000~4000m/s之间,RQD值50%~70%。
除断层、夹层及影响带外,一般岩体质量为Ⅲ1~Ⅲ2类。
升船机坝段地层为T32-6-1和T32-6-2,主要为中厚至巨厚层砂岩,岩石一般呈微风化,局部存在中至强风化岩体。
由于区内小断层比较发育,断层交汇带部位岩体完整性差,大部分岩体较完整。
岩体质量以Ⅲ1类为主,存在Ⅲ2类和断层交汇带的Ⅳ类岩体。
为了提高坝基的均匀性和整体性,增强基础的承载能力和近坝部位的防渗能力,依据坝基岩石条件,对重力坝坝基进行全面固结灌浆处理。
二、机构组成我项目部于2009年9月14日进场后,迅速组织人员成立了基础分局第三项目经理部(向家坝工程)。
项目经理部是现场施工生产的管理机构,接受现场中国水利水电第四工程局有限公司向家坝工程项目部(以下简称五分局)的领导,并对现场施工管理、物资采购供应、施工技术、工程质量、经营管理、施工进度、安全生产、劳务管理、机械设备保障、文明施工、环境保护等各项工作相继成立了相关办公室组织实施。
固结灌浆的技术要点固结灌浆是土木工程中非常重要的一种技术。
它可以加强地基或岩体的稳定性,提高其承载能力,同时还能防止水流、渗漏和地面沉降等问题。
今天我们将介绍固结灌浆的技术要点,主要包括以下几个方面。
一、灌浆材料的选择和配比固结灌浆中灌浆材料的选择和配比非常关键,这直接影响到固结效果。
通常情况下,固结灌浆材料包括水泥、砂、混合料、添加剂等。
其中,水泥是主要的胶凝材料,砂用于调节灌浆材料的流动性,混合料用于增强灌浆的强度,添加剂则用于提高灌浆的流动性和延展性。
在配比方面,应根据不同的工程要求和环境条件来合理选用不同的材料和比例,确保固结灌浆的质量和效果。
二、施工前的准备工作在进行固结灌浆施工前,还需要做好一些准备工作。
首先,要对工程现场进行勘测和设计,确定灌浆的深度和位置。
其次,要清理和打磨岩体或地基表面,确保表面平整、无油污、尘土等。
还需要对灌浆孔进行预钻处理,包括确定钻孔深度和直径,选择合适的钻具,清理孔底和孔壁等。
最后,还要制定灌浆施工方案和安全措施,确保施工的顺利进行和安全性。
三、施工过程的控制和监测在固结灌浆的施工过程中,应加强对各项工作的控制和监测,确保施工的质量和进度。
具体来说,应对灌浆孔进行质量检测,包括钻孔偏差、孔深和孔径等的测量,确保孔径与设计要求相符。
在灌浆过程中,要注意控制灌浆压力和流量,防止灌浆材料泄漏或浸透到周围环境中。
灌浆完毕后,还需进行固化时间和强度的监测,一般应达到设计要求的90%以上,才能进行下一步的工作。
四、质量控制和安全保障对固结灌浆的质量控制和安全保障是非常重要的。
在施工过程中,应按照相关规定和标准来进行施工和验收,严格控制灌浆材料的质量和配比,避免出现质量问题。
同时还要关注施工现场的安全,采取必要的措施来预防和处理可能出现的事故。
综上所述,固结灌浆是一项技术难度较大,但意义重大的工程技术。
在进行固结灌浆施工时,应注重选择合适的灌浆材料和配比,做好施工前的准备工作,严格控制和监测施工过程,保障施工质量和安全。

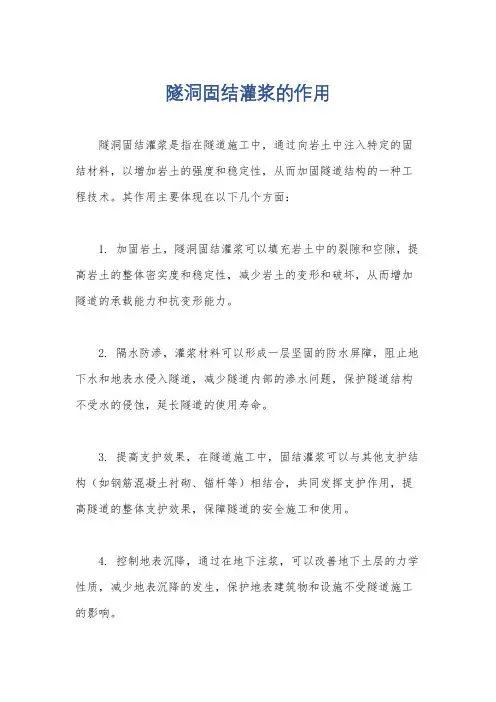

隧洞固结灌浆的作用
隧洞固结灌浆是指在隧道施工中,通过向岩土中注入特定的固结材料,以增加岩土的强度和稳定性,从而加固隧道结构的一种工程技术。
其作用主要体现在以下几个方面:
1. 加固岩土,隧洞固结灌浆可以填充岩土中的裂隙和空隙,提高岩土的整体密实度和稳定性,减少岩土的变形和破坏,从而增加隧道的承载能力和抗变形能力。
2. 隔水防渗,灌浆材料可以形成一层坚固的防水屏障,阻止地下水和地表水侵入隧道,减少隧道内部的渗水问题,保护隧道结构不受水的侵蚀,延长隧道的使用寿命。
3. 提高支护效果,在隧道施工中,固结灌浆可以与其他支护结构(如钢筋混凝土衬砌、锚杆等)相结合,共同发挥支护作用,提高隧道的整体支护效果,保障隧道的安全施工和使用。
4. 控制地表沉降,通过在地下注浆,可以改善地下土层的力学性质,减少地表沉降的发生,保护地表建筑物和设施不受隧道施工的影响。
总的来说,隧洞固结灌浆的作用是加固岩土、防水防渗、提高支护效果和控制地表沉降,从而保障隧道工程的安全和稳定。
灌浆总结报告灌浆总结报告灌浆是一种常见的建筑施工工艺,通过将浆料灌注到混凝土结构中,弥补混凝土中的空隙,提高混凝土的力学性能和耐久性。
本次灌浆工程的施工过程经过认真的组织和协调,取得了良好的效果,现将总结报告如下:首先,本次灌浆工程在人员组织上做到了科学合理,人员配备齐全。
各个环节的负责人对其工作有清晰的认识,并根据工作需求进行合理的分配和安排。
工地上的施工人员具备了专业的技能和丰富的工作经验,能够准确地按照程序进行操作。
整个施工团队的协作能力也非常突出,及时沟通和协调,保证了工程的顺利进行。
其次,本次灌浆工程的材料选择上也是十分重要的。
选用了质量可靠的灌浆材料以及配套的设备和工具,保证了施工的质量和效率。
在材料运输和储存方面也做到了细致周到,保证了施工所需材料的及时供应和存储安全。
对于材料的使用和消耗进行了科学的控制,确保了施工的经济性和合理性。
再次,施工过程中采取了一系列科学的施工措施和防护措施,确保了施工过程的安全性和施工质量的稳定。
在施工现场设置了相应的警示标志和安全隔离网,保障工人的人身安全。
对于施工设备和工具进行了定期的检修和维护,确保设备的正常运行。
针对施工中可能遇到的问题和风险,制定了相应的制度和应急预案,提高了问题处理的效率。
最后,本次灌浆工程的质量验收工作也进行得比较规范和严谨。
严格按照国家相关标准进行验收,确保灌浆工程达到了相应的要求。
对于验收中存在的问题进行了及时的整改和处理,保证了工程的整体质量的稳定。
总而言之,本次灌浆工程的施工效果良好,充分体现了科学施工的原则和方法。
在今后的施工工程中,我们应继续保持对人员组织、材料选择、施工措施和质量验收等方面的注重和思考,不断提高工程的质量和效率。
同时,加强与相关部门和团队的交流与合作,共同推动灌浆工程的发展,为社会的建设做出更大的贡献。
(704字)。
坝基固结灌浆施工总结报告一、工程概况水库位于河支流河上,坝址位于省县村上游1.0km处。
水库于1971年动工兴建,1972年拦洪,1974年11月竣工。
该库是一座具有灌溉、防洪、发电及养鱼等综合效益的中型水库。
水库枢纽工程由大坝、溢洪道、输水洞、电站及泄洪洞五部分组成。
其中泄洪洞为除险加固一期工程,目前正在施工中。
除险加固二期工程建设项目有大坝、溢洪道及输水洞进出口改造。
大坝系浆砌石重力墙式堆石坝,这次施工改造方案为将堆石体开挖后,增加浆砌石坝体,再回填堆石,坝体增加部分最大底宽15.0m,坝基处理采用固结灌浆,孔深5.0m。
位于河上的水库工程,地属构造剥蚀中低山区,两岸山顶高程均在海拔1000m左右。
区域上属沁水块坳西北部普洞来远北东东向褶断带北端,西临晋中新断陷,主要构造线呈NE向,坝址区处于一平缓背斜的轴部,岩层较平缓,有多条断层,裂隙发育。
坝区内阶地不甚发育,在坝段两岸形成陡坎。
坝基经基础开挖后发现该施工地段均为红色页岩。
水库为了对坝基破碎多裂隙的岩基提高其弹性模量和抗压强度,改善并增加大坝基础的承载力,因此决定在坝基开挖并混凝土底板浇筑达到50%以上的设计强度后对坝基岩层进行固结灌浆处理。
遵设计要求需在固结灌浆施工前首先进行固结灌浆工前试验承蒙省县水库除险加固二期工程项目部之委托,工程由“水利部水利水电勘测设计研究院”设计,“省水利水电建设监理公司”负责工程监理, “省水利建筑工程局第七工程处”承担灌浆施工任务。
二、坝基固结灌浆试验根据灌浆工程施工图纸的要求,由业主、设计、监理、施工单位共同议定,经现场设代和监理工程师的指示,固结灌浆施工前,选定在坝基固结灌浆施工第一单元(桩号为0+010—0+038)区域内进行固结灌浆试验,该试验段经质量检查合格后,同时也可作为坝基固结灌浆工程施工的一个组成部分。
固结灌浆试验孔布置见附图。
省水工局第七工程处于年4月14日开始至年4月21日在坝基固结灌浆施工第一单元(桩号为0+010—0+038)区域内进行了工前试验。

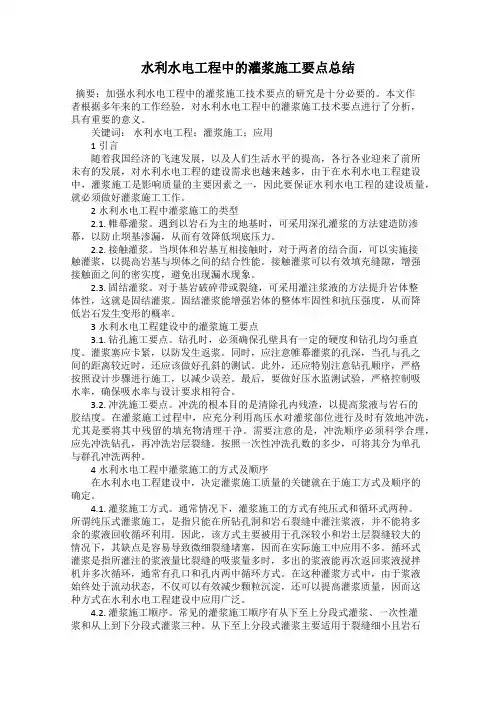

水利水电工程中的灌浆施工要点总结摘要:加强水利水电工程中的灌浆施工技术要点的研究是十分必要的。
本文作者根据多年来的工作经验,对水利水电工程中的灌浆施工技术要点进行了分析,具有重要的意义。
关键词:水利水电工程;灌浆施工;应用1引言随着我国经济的飞速发展,以及人们生活水平的提高,各行各业迎来了前所未有的发展,对水利水电工程的建设需求也越来越多,由于在水利水电工程建设中,灌浆施工是影响质量的主要因素之一,因此要保证水利水电工程的建设质量,就必须做好灌浆施工工作。
2水利水电工程中灌浆施工的类型2.1. 帷幕灌浆。
遇到以岩石为主的地基时,可采用深孔灌浆的方法建造防渗幕,以防止坝基渗漏,从而有效降低坝底压力。
2.2. 接触灌浆。
当坝体和岩基互相接触时,对于两者的结合面,可以实施接触灌浆,以提高岩基与坝体之间的结合性能。
接触灌浆可以有效填充缝隙,增强接触面之间的密实度,避免出现漏水现象。
2.3. 固结灌浆。
对于基岩破碎带或裂缝,可采用灌注浆液的方法提升岩体整体性,这就是固结灌浆。
固结灌浆能增强岩体的整体牢固性和抗压强度,从而降低岩石发生变形的概率。
3水利水电工程建设中的灌浆施工要点3.1. 钻孔施工要点。
钻孔时,必须确保孔壁具有一定的硬度和钻孔均匀垂直度。
灌浆塞应卡紧,以防发生返浆。
同时,应注意帷幕灌浆的孔深,当孔与孔之间的距离较近时,还应该做好孔斜的测试。
此外,还应特别注意钻孔顺序,严格按照设计步骤进行施工,以减少误差。
最后,要做好压水监测试验,严格控制吸水率,确保吸水率与设计要求相符合。
3.2. 冲洗施工要点。
冲洗的根本目的是清除孔内残渣,以提高浆液与岩石的胶结度。
在灌浆施工过程中,应充分利用高压水对灌浆部位进行及时有效地冲洗,尤其是要将其中残留的填充物清理干净。
需要注意的是,冲洗顺序必须科学合理,应先冲洗钻孔,再冲洗岩层裂缝。
按照一次性冲洗孔数的多少,可将其分为单孔与群孔冲洗两种。
4水利水电工程中灌浆施工的方式及顺序在水利水电工程建设中,决定灌浆施工质量的关键就在于施工方式及顺序的确定。

灌浆加固工作总结
灌浆加固是一项重要的工程技术,它在建筑、桥梁、隧道等工程中起着至关重
要的作用。
在进行灌浆加固工作时,我们需要认真总结经验,不断提高工作效率和质量。
首先,在进行灌浆加固工作前,我们需要对工程进行全面的勘察和分析,了解
工程的具体情况,包括结构的破损程度、材料的特性、工程的使用环境等。
只有充分了解工程的具体情况,我们才能有针对性地选择合适的灌浆材料和施工方法。
其次,选择合适的灌浆材料和施工方法是灌浆加固工作的关键。
在选择灌浆材
料时,我们需要根据工程的具体情况来选择合适的材料,包括水泥浆、聚合物浆料、膨胀树脂等。
在施工方法上,我们需要根据工程的结构特点和施工条件来选择合适的施工方法,包括压浆法、注浆法、预应力灌浆法等。
最后,对灌浆加固工作进行全面的质量控制和监督是非常重要的。
在进行灌浆
加固工作时,我们需要严格按照相关标准和规范进行施工,确保灌浆加固工作的质量。
同时,我们还需要对灌浆加固工作进行全面的监督和检查,及时发现和解决施工中的问题,确保工程的安全和稳定。
总的来说,灌浆加固工作是一项重要的工程技术,我们需要不断总结经验,提
高工作效率和质量,确保工程的安全和稳定。
希望在今后的工作中,我们能够不断提高灌浆加固工作的水平,为工程的安全和稳定做出更大的贡献。
溪洛渡水电站灌浆施工技术总结一.综合说明溪洛渡水电站位于四川省雷波县与云南省永善县接壤的金沙江溪洛渡峡谷中,下游距宜宾市184km(河道里程),左岸距四川省雷波县城约15km,右距云南省永善县城约8km。
溪洛渡水电站枢纽由拦河大坝、泄洪建筑物、引水发电建筑物等组成。
拦河大坝为混凝土双曲拱坝,最大坝高285.50m,坝顶高程610.00m,装机9台、总装机容量14022MW。
我公司承担大坝右岸AGR1、AGR2灌浆平洞的固结、搭接、深孔帷幕灌浆施工工程。
于2012年1月1日之前已圆满完成AGR1灌浆平洞的固结、搭接、深孔帷幕灌浆任务和AGR2灌浆平洞的大部分灌浆任务。
为提高坝基岩体强度,防止库水沿着裂隙绕坝基、坝肩渗漏,并确保坝体渗透稳定。
坝区防渗是工程的关键之一,因此防渗灌浆十分重要。
二.大坝帷幕灌浆2.1 基本工程地质条件根据工程地质报告,基岩由二叠系上统峨眉山玄武岩(P2β)组成。
二叠系下统茅口组石灰岩(P1m)埋深于坝基以下约80m。
属坚硬岩类。
主要结构面为层间错动带,层内错动带、挤压带和基体裂隙。
一般306m高程以上岩体透水率>30Lu为主,238m~306m高程间岩体透水率为10~30Lu;高程180~200m以下为矛口组灰岩,透水率小于1Lu,为相对隔水层。
建基面高程350m以下地下水丰富,规模较大的层间、层内错动带及主要裂隙有渗水现象。
2.2帷幕灌浆工艺2.2.1 灌浆孔平面布置设置深孔帷幕灌浆分三排孔、二排孔两种型式,每排孔均按三序施工,排与排间呈梅花型布孔,将灌浆孔分成三序,按照先疏后密、中间插补的办法逐序进行施工,可逐步地、更加准确的探明地质情况,可以逐步显示或检查相互前期灌浆所达到的效果,可以逐步地增加底层的密实性及强度,以便逐序提高灌浆压力,增强灌浆效果,并且可以避免或者减少灌浆时的浆液串孔所带来的麻烦。
具体布孔型式见下图。
图1 三排孔孔位典型布置图图2 二排孔孔位典型布置图图3 一排孔孔位典型布置图2.2.2 钻孔深度及灌浆次序AGR1灌浆平洞浅孔固结灌浆孔深要揭穿砼见岩石2.5米,搭接帷幕孔深要揭穿砼见岩石10m—20m,深孔帷幕底线高程,坝基类型进行计算,孔深要揭穿砼见岩石40m—168m。
探讨固结灌浆的质量控制和检验技术近些年来我国的水利工程建设迅速,这些水利工程一方面起到防洪减灾的作用,同时也为生产以及生活用水提供可靠水源。
不过在水利工程的建设当中,对地理位置基础的要求也逐渐提高,这就需要对那些不安全的地基进行处理,在此过程中固结灌浆技术应用日趋广泛。
一、固结灌浆技术的基本原理固结灌浆技术实质就是将流动性胶质泥根据特定比例通过钻孔而压入岩层裂缝当中,确保岩层可以达到一定强度,即通过胶结以及硬化之后提升岩层的强度[1]。
这一技术对提高岩石基础的抗渗性以及整体性都可以发挥重要作用,因此在水利工程的施工当中得到广泛应用。
目前水泥浆是最为常见的灌浆。
常用的固结灌浆技术主要有以下几种。
第一,止浆塞灌浆技术。
这种技术的灌浆是从下往上进行灌浆的措施。
在灌浆之前的钻孔是一次成型,同时还要直接达到预定深度,然后进行压水试验,从孔底往上进行灌浆,在灌浆的过程当中要通过止浆塞以及膨胀塞来进行分段灌浆,因此整个灌浆过程划分成很多段而一直到孔底。
第二,分段灌浆技术。
这种技术钻孔灌浆是从上到下分段进行,在当下的水利工程施工过程当中这种技术在固结灌浆以及帷幕灌浆中的应用最为普遍,特点是在设计深度达到预定标准时候,灌浆就可以接近结束,在一段灌浆结束之后,下一段施工就能够正常进行[2]。
第三,分期灌浆技术。
这种技术在很多情况下同分段灌浆技术较为相似,在施工的范围之内,设计孔间距需要有规律性,同时最初钻进深度需要是首次灌浆的深度,之后再从岩石的顶部灌注,在这样的条件下,低压方式能够使灌浆孔更加密实,确保灌浆到预计强度。
另一方面,在另一组孔实施第二阶段钻孔,这一部分需要利用高压的方式从岩层的顶部进行灌注,同时分析钻孔深度,在达到钻进条件之后,继续进行第三次钻进以及灌注,最终达到最深灌浆段从而保证压力最大。
二、固结灌浆的施工流程在此以小石峡水电站为例来介绍固结灌浆的施工流程,小石峡水电站属于Ⅲ等中型工程,工程的主要任务是发电,其固结灌浆的施工流程如下。
广西右江鱼梁航运枢纽船闸及二期坝主体土建工程帷幕、固结灌浆施工方案编制单位:中交四航局-葛洲坝五企业右江鱼梁工程联合项目经理部审批:审查:编制:日期:目录第一章工程概略本工程为广西右江鱼梁航运枢纽工程地基办理钻孔灌浆工程。
上闸首及刺墙构造浇筑到 84.10m高程,再进行帷幕灌浆施工;接岸段的帷幕灌浆待地面回填至100.50m高程,再进行施工。
上闸首灌浆、非溢流坝孔底高程为71.50m,刺墙段孔底高程为74.50m,接岸段孔底高程为76.50m。
上、下闸首固结灌浆待基础浇筑至84.10m高程后,再进行施工,固结灌浆孔底标高75.50m,孔距离3.6m。
闸室左边墙及右边墙前趾和后趾固结灌浆孔距3.5m,待闸室墙前趾浇到83.70m和后趾浇到84.10m高程形成平台进行施工。
第二章工程地质坝址区出露地层较简单,主要有第四系崭新统地层覆盖层,下伏基岩为第三系地层始—渐新统那读组。
下伏基岩(第三系始—渐新统那读组):3第三系始—渐新统那读组主要由泥岩、钙质泥岩、粉砂岩及钙质砂岩构成,第三段(E23n)21主要为泥岩夹钙质泥岩,第二段(E23n)主要为粉砂岩,第一段(E23n)主要为泥岩夹钙质泥岩。
312坝址区E23n、E23n和E12泥岩、钙质泥岩属极软岩,成岩作用差,半成岩状,具遇水易融化、崩解,抗风化能力差,迅速风化的特色。
第三章编制依照(1)《广西右江鱼梁航运枢纽工程施工图设计》(2)工程合同及招标技术文件要求(3)《水工建筑物水泥灌浆施工技术规范》(SL62-94、DL/T5148-2001)第四章施工先期准备4.1人员、设备进场1、劳动力计划序号类型人数备注1技术人员1班组生产进度、质量、安全2钻孔人员8成孔3灌浆人员4灌浆、拌浆4维修工1维修设备5丈量工2桩位检测6电工1现场电器设备维修、养护合计172、设备计划序号名称单位数目1灌浆机台12钻孔机台23灰浆搅拌机台14泥浆罐个15灰浆泵台16抽水泵台17直流电焊机台14.2熟习图纸组织施工人员学习和掌握有关设计图纸和有关施工技术规范的有关规定。
河道整治工程施工中的固结灌浆技术与灌浆效果评价一、河道整治工程简介河道整治工程是为了改善和保护河道环境、防治水灾、解决洪涝问题而进行的一项工程。
河道整治工程的施工涉及多种技术和方法,其中固结灌浆技术在工程中起着重要作用。
二、固结灌浆技术的概念固结灌浆技术是指通过注入特定的灌浆材料,使土体结构内部获得与周围土壤相连的强连接,从而提高土体的强度和稳定性。
在河道整治工程中,固结灌浆技术被广泛应用于各个施工阶段。
三、固结灌浆技术在施工前期的应用施工前期,固结灌浆技术主要用于边坡和堤坝的加固和加强。
通过在边坡和堤坝中注入灌浆材料,可以提高土体的抗剪强度和抗渗性能,从而保证工程的稳定性。
四、固结灌浆技术在施工中期的应用在施工中期,固结灌浆技术主要用于河床的修复和加固。
由于河道受到长期的水流冲击和侵蚀,河床会出现泥沙松散、内部结构疏松等问题,通过注入固结灌浆材料可以使河床重新固结,提高河道的抗冲刷能力。
五、固结灌浆技术在施工后期的应用施工后期,固结灌浆技术主要用于工程的加固和巩固。
通过在关键位置注入灌浆材料,可以提高工程的整体强度和稳定性,保证工程的长期使用。
六、固结灌浆技术的效果评价固结灌浆技术的效果评价是施工工程的重要环节之一。
评价的指标主要包括注浆材料的渗透能力、固结效果的持续性和水土环境的污染程度等。
七、固结灌浆技术的发展趋势随着科技的不断进步,固结灌浆技术也在不断发展和创新。
未来,固结灌浆技术的发展趋势主要包括注浆材料的性能改进、施工方法的优化以及环境友好型灌浆材料的研究等方面。
八、结语河道整治工程中的固结灌浆技术是一项重要的工程技术,在工程施工中发挥着重要作用。
随着技术的不断进步和应用的不断扩大,固结灌浆技术的效果评价和发展趋势将成为未来研究的重点。
通过科学的评价和不断的创新,固结灌浆技术将为河道整治工程的施工提供更好的支持和保障。
固结灌浆总结1、概述1.1工程概况本工程枢纽建筑主要包含大坝、厂房两部分。
水库正常蓄水位126.5m,大坝包含左岸土石坝段、左岸混凝土重力坝段、厂房坝段、河床溢流坝段和右岸混凝土重力坝段。
河床中部为高堰式闸坝,共设立9孔10×9m弧形闸门,单孔净宽10m。
电站厂房坐落于河床左岸,装3×11mw的灯泡贯流式水轮发电机组。
开关站坐落于厂房左侧左岸土石坝段下游。
坝址处河床高程为el112.3-114.4m,覆盖层以第四系冲积为主,河床砂卵石厚3.6-7.3m,基岩主要为三迭系中统巴东组岩组,岩性以粉砂岩为主,岩石较坚硬,其次为粉砂质泥岩,岩石柔软,两岸风化深度较深,河床风化深度较浅。
基础晶化灌浆设计:排距、孔距均为3m,呈圆形梅花形布置,孔深为5m,灌浆施工按二序施工,灌浆材料使用水泥浆。
1.2晶化灌浆工程量本次固结灌浆范围为7#、8#溢流坝段,桩号为:b0+076-b0+106m,2021年5月13日开始钻灌施工至6月23日结束,施工布置见附图,完成工程量见表1-1。
表中1-1晶化灌浆工程量表序号123452、扣烧设备资金投入本次晶化灌浆施工的主要设备见到下表中2-1。
表中2-1晶化灌浆施工主要设备布局表中序号123设备名称调头钻机调头钻机灌浆泵规格型号xy-2pcg150型xy-2p300bw-150数量1台1台2台附注最小钻孔深度150m最小钻孔深度300m150l/min项目名称孔数钻孔进尺晶化灌浆检查孔抬动观测孔单位孔mm孔孔工程量7276537341附注455清水泵污水泵抬动观测仪表1寸2寸3台2台1套3、制浆工艺流程制浆工艺流程见到图3-1。
4、施工工艺(1)钻孔、裂隙冲洗和压水试验固结灌浆孔与设计孔位偏差不大于20cm,孔径为75mm,孔深符合设计规定。
固结灌浆孔各孔段灌浆前采用压力水进行裂隙冲洗,冲洗时间至回水清净,压力灌浆压力的80%。
晶化灌浆孔灌浆前的压水试验在裂隙冲洗后展开,试验孔数为4孔(不少于总孔数的5%),试验使用单点法,成果见到附表,其余孔段融合裂隙冲洗展开轻便压水。
水利工程施工固结灌浆一、前言水利工程是国家的重点建设项目,对于国家的经济和社会发展具有重大的意义。
而在水利工程的施工中,固结灌浆是非常重要的一环,它可以提高地基的承载能力,保证水利工程的安全和稳定。
本文将从固结灌浆的特点、施工过程、施工注意事项和施工质量保证等方面进行深入探讨,以期为水利工程的施工提供一定的参考和指导。
二、固结灌浆的特点固结灌浆是一种通过注浆材料填充和固结地下层土体,以提高土体的承载能力的工程方法。
固结灌浆的特点如下:1. 提高土体的承载能力。
通过灌浆可以填充土体空隙,增加土体的密实性和强度,从而提高土体的承载能力。
2. 提高地基的稳定性。
固结灌浆可以减少地基的沉降,提高地基的稳定性,保证水利工程的安全运行。
3. 适用范围广。
固结灌浆可以应用于各种地质条件下,包括软土、黏性土和砂质土等。
4. 施工简便。
固结灌浆施工工艺简单,可快速完成,提高了施工效率。
5. 灌浆材料丰富。
根据实际需要,可以选择不同类型的灌浆材料,如水泥浆、膨润土浆、聚合物浆等。
三、固结灌浆的施工过程固结灌浆的施工过程分为前期准备、施工准备、灌浆注浆和施工验收等几个阶段。
1. 前期准备在进行固结灌浆施工前,需要进行详细的勘察和设计工作。
根据地质条件和设计要求,确定最佳的灌浆方案和施工工艺。
同时需要准备好灌浆设备、灌浆材料和施工人员等。
2. 施工准备在进行固结灌浆施工前,需要对施工现场进行清理和平整,保证施工的顺利进行。
同时需要检查灌浆设备和灌浆材料的质量,确保施工安全和质量。
3. 灌浆注浆在进行固结灌浆施工时,首先需要进行孔洞的钻孔。
钻孔的深度和密度应根据设计要求来进行确定。
然后进行干式灌浆、液态灌浆和聚合物灌浆等工艺流程的选择,根据地质情况和设计要求来进行灌浆注浆。
4. 施工验收固结灌浆施工完成后,需要进行相应的验收工作。
验收内容包括孔洞的周长、深度及灌浆质量等。
只有通过验收后,才能确保工程质量。
四、施工注意事项在进行固结灌浆施工时,需要注意以下几个方面的问题:1. 地质条件的认真分析。
固结灌浆试验报告1. 背景介绍固结灌浆试验是土力学领域中常用的试验方法之一,用于研究土壤在受到应力作用下的变形与固结特性。
本报告旨在介绍固结灌浆试验的步骤和结果分析。
2. 试验目的通过固结灌浆试验,我们可以得到土壤的固结特性参数,如固结指数、压缩模量等,从而评估土壤的工程性质和稳定性。
本次试验的目的是研究不同灌浆材料对土壤固结特性的影响。
3. 实验步骤3.1 准备工作首先,我们需要准备试验所需的材料和设备。
主要包括土壤样本、固结灌浆装置、灌浆材料、压缩试验机等。
3.2 土壤样本制备从现场采集的土壤样本中,按照一定的规格和比例制备出试验用的土壤样本。
需要注意的是,土壤样本的制备应该与实际工程情况相符。
3.3 灌浆试验将制备好的土壤样本放入固结灌浆装置中,根据试验要求设置压力和灌浆材料的流量。
开始进行试验后,记录土壤样本的压缩变形和固结时间。
3.4 数据记录与分析根据试验过程中记录的数据,我们可以计算出土壤的固结指数和压缩模量等固结特性参数。
进一步,可以绘制压缩曲线和固结曲线,以便观察土壤固结特性的变化规律。
4. 结果与讨论根据实验数据和分析结果,可以得出以下结论: - 不同灌浆材料对土壤固结特性有明显影响; - 固结指数和压缩模量随着灌浆材料流量的增加而增大; - 压缩曲线和固结曲线表明土壤在受到应力作用下会发生固结,且固结速度逐渐减慢。
5. 结论通过固结灌浆试验,我们成功地研究了土壤固结特性与灌浆材料的关系,并得出了一些结论。
这对于土力学和工程实践具有一定的指导意义。
同时,本次试验也为后续深入研究提供了基础数据和方法。
6. 参考文献1.张三,李四(2010)。
固结灌浆试验原理与应用。
《土力学研究》,20(3),123-135。
2.王五,赵六(2015)。
不同灌浆材料对土壤固结特性的影响研究。
《岩土工程学报》,35(2),67-72。
以上是本次固结灌浆试验的报告,希望能对相关研究和工程实践有所帮助。
固结灌浆总结
1、概述
1.1工程概况
本工程枢纽建筑主要包括大坝、厂房两部分。
水库正常蓄水位126.5m,大坝包括左岸土石坝段、左岸混凝土重力坝段、厂房坝段、河床溢流坝段和右岸混凝土重力坝段。
河床中部为低堰式闸坝,共设9孔10×9m弧形闸门,单孔净宽10m。
电站厂房位于河床左岸,装3×11MW的灯泡贯流式水轮发电机组。
开关站位于厂房左侧左岸土石坝段下游。
坝址处河床高程为EL112.3-114.4m,覆盖层以第四系冲积为主,河床砂卵石厚3.6-7.3m,基岩主要为三迭系中统巴东组岩组,岩性以粉砂岩为主,岩石较坚硬,其次为粉砂质泥岩,岩石柔软,两岸风化深度较深,河床风化深度较浅。
基础固结灌浆设计:排距、孔距均为3m,呈梅花形布置,孔深为5m,灌浆施工按二序施工,灌浆材料采用水泥浆。
1.2固结灌浆工程量
本次固结灌浆范围为7#、8#溢流坝段,桩号为:B0+076-B0+106m,2005年5月13日开始钻灌施工至6月23日结束,施工布置见附图,完成工程量见表1-1。
表1-1 固结灌浆工程量表
投入本次固结灌浆施工的主要设备见下表2-1。
表2-1 固结灌浆施工主要设备配置表
制浆工艺流程见图3-1。
4
(1)钻孔、裂隙冲洗和压水试验
固结灌浆孔与设计孔位偏差不大于20cm,孔径为75mm,孔深符合设计规定。
固结灌浆孔各孔段灌浆前采用压力水进行裂隙冲洗,冲洗时间至回水清净,压力灌浆压力的80%。
固结灌浆孔灌浆前的压水试验在裂隙冲洗后进行,试验孔数为4孔(不少于总孔数的5%),试验采用单点法,成果见附表,其余孔段结合裂隙冲洗进行简易压水。
(2)灌浆方法和灌浆方式
固结灌浆采取混凝土压重灌浆形式,灌浆按分序加密原则,分两序施工,第Ⅱ序孔在周围第Ⅰ序孔施工完毕且封孔后实施钻灌,灌浆方法采用全孔一次灌注法;固结灌浆原则上一泵灌一孔,当灌浆孔发生串浆时,则采用并联灌浆。
灌浆方式采用循环式,射浆管距孔底不大于50cm。
(3)灌浆压力
固结灌浆压力为0.15~0.2MPa,固结灌浆压力以安装在回浆管路上的灌浆压力表的中值控制。
(4)浆液水灰比和变浆标准
水泥浆液水灰比根据施工实际情况,采用了5:1、3:1、2:1、1:1、0.8:1、0.6:1、0.5:1七个比级,开灌水灰比采用5:1,浆液由稀到浓逐级变换。
根据灌浆压力和注入率变化确定变浆与否,当某级浆液注入量达300L,或灌注时间达30min,而压力或注入率无显著变化时,变浓一级;当注入率大于30L/min时,根据实际情况越级变浓。
(4)灌浆结束标准和封孔方法
在该灌浆段最大设计压力下,当单孔注入率不大于1L/min时,继续灌注30min,灌浆结束。
灌浆结束后马上用0.5:1浓浆进行封孔,封孔采用“机械压浆封孔法”。
(6)特殊情况处理
本次固结灌浆发生以下两种特殊情况:串浆,发生串浆的灌浆孔,采取了并联灌浆;混凝土伸缩缝冒浆,采取了低压、浓浆、限流、间歇灌浆等处理措施。
(7)抬动观测
固结灌浆抬动观测孔采用浅层抬动装置进行观测,岩石以下深度7m。
抬动观测孔采用地质钻机进行钻孔,孔径76mm,钻孔结束后用锚固砂浆将测杆进行固定。
安装固定完毕后,采取妥善的保护措施,待凝24h后开始灌浆施工和观测,抬动设计值为0.1mm。
设有抬动观测装置的部位,对固结灌浆孔裂隙冲洗、压水试验及灌浆过程进行了连续观测,其中8#-1-Ⅰ-3孔灌浆时发生了抬动,抬动值为0.01mm,并及时采取了降压措施,以防止发生抬动破坏,其它孔未发生抬动变形。
5、灌浆质量检查
在固结灌浆结束3天后,根据《建设监理通知单》(监(通)字[2005]第034号)“关于7#、8#坝段固结灌浆检查孔的通知”要求,开始进行固结灌浆钻孔压水检查,检查孔孔数为灌浆总孔数的5%(4孔),其中3#检查孔钻取芯样中发现水泥结石,固结灌浆质量检查成果见附表,合格率达100%。
6、结论
根据以上枝术参数、施工工艺及压水检查,达到了固结灌浆的目的,质量合格。
附图:固结灌浆施工平面布置图;
附表:固结灌浆统计分析表;
灌浆前压水试验、检查孔压水试验统计表。
