PE聚乙烯燃气管道工程施工组织设计方案
- 格式:doc
- 大小:177.50 KB
- 文档页数:31
PE聚乙烯燃气管道工程施工组织设计方案一、项目概况本项目是一项PE(聚乙烯)燃气管道工程,工程范围包括燃气主管道、支管道以及相关设备的安装等内容。
工程总长约为XX公里,施工地点主要分布在XX地区。
1.施工原则(1)安全第一:在施工过程中,要始终把安全作为第一要务。
制定安全生产方案,严格按照操作规程进行施工。
(2)质量为重:施工过程中,注重材料的选择和使用,确保工程质量符合要求。
(3)科学施工:合理安排工期,优化施工工艺流程,提高施工效率,确保工程按时完成。
(4)文明施工:采取措施保护环境,减少扬尘和噪音污染,做到周边居民生活不受影响。
2.工程施工组织机构设置(1)项目经理:负责工程的总体管理工作,安排任务、指导和协调各项工作。
(4)施工队长和班组长:具体负责施工现场的操作和组织工作。
3.施工工艺流程(1)前期准备:包括工程地点的勘测、研究工程图纸、规划施工路线等工作。
(2)施工准备:搭建临时设施、完成进场材料、设备等准备工作。
(3)土方开挖:根据工程图纸,进行土方开挖。
施工过程中,要注意土方的合理堆放和清理。
(4)管道铺设:按照工程设计要求,对管道进行铺设、固定和焊接等工作。
(5)设备安装:包括相关设备的搬运、安装、调试等工作。
(6)试运行与验收:对已完成的工程进行试运行,并进行验收。
确认工程质量符合要求后,进行工程竣工和总结。
4.施工安全措施(1)严格遵守国家燃气管道施工规范,做好安全教育和培训工作。
(2)施工现场设置明显的安全警示标志,划定安全通道等,确保工地安全。
(3)施工过程中要加强现场巡查,发现施工隐患及时整改。
(4)操作人员要穿戴好相关安全装备,尤其是焊接操作时,要戴好焊接面罩等防护用品。
5.环境保护措施(1)施工现场设置防尘网、喷雾设备等,减少扬尘对周边环境的影响。
(2)合理规划运输线路,减少运输对道路的损坏和噪音的污染。
(3)严禁乱倒垃圾,保持施工现场的整洁。
6.工程质量控制(1)严格按照工程设计要求进行施工,确保管道的铺设、焊接等工作符合要求。

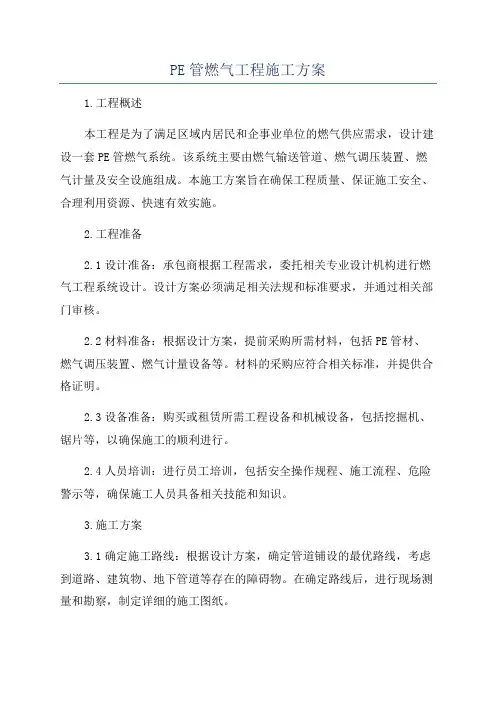

PE管燃气工程施工方案1.工程概述本工程是为了满足区域内居民和企事业单位的燃气供应需求,设计建设一套PE管燃气系统。
该系统主要由燃气输送管道、燃气调压装置、燃气计量及安全设施组成。
本施工方案旨在确保工程质量、保证施工安全、合理利用资源、快速有效实施。
2.工程准备2.1设计准备:承包商根据工程需求,委托相关专业设计机构进行燃气工程系统设计。
设计方案必须满足相关法规和标准要求,并通过相关部门审核。
2.2材料准备:根据设计方案,提前采购所需材料,包括PE管材、燃气调压装置、燃气计量设备等。
材料的采购应符合相关标准,并提供合格证明。
2.3设备准备:购买或租赁所需工程设备和机械设备,包括挖掘机、锯片等,以确保施工的顺利进行。
2.4人员培训:进行员工培训,包括安全操作规程、施工流程、危险警示等,确保施工人员具备相关技能和知识。
3.施工方案3.1确定施工路线:根据设计方案,确定管道铺设的最优路线,考虑到道路、建筑物、地下管道等存在的障碍物。
在确定路线后,进行现场测量和勘察,制定详细的施工图纸。
3.2地面准备:清理施工区域,清除杂草、垃圾和其他障碍物,确保施工区域清洁、平整,以便施工作业的进行。
3.3开挖沟槽:根据施工图纸,使用挖掘机进行沟槽开挖,沟槽深度和宽度需符合设计要求,且应根据实际情况进行调整,以确保管道的正常铺设。
3.4PE管铺设:在沟槽中逐段进行PE管的铺设和连接,连接点应使用专用连接器,确保连接牢固、无渗漏。
在PE管连接点附近进行泄漏测试,确保连接质量。
3.5燃气调压装置安装:根据设计要求,选择合适的位置进行燃气调压装置的安装,确保燃气压力在合适范围内。
3.6燃气计量装置安装:根据设计要求,选择合适的位置进行燃气计量装置的安装,确保计量准确性。
3.7安全设施安装:根据相关法规和标准要求,安装必要的安全设施,如燃气报警器、阀门、消防设备等,保证燃气使用的安全。
3.8配管与试压:根据设计要求进行配管工作,包括支管铺设、修正及调整工作。
PE聚乙烯燃气管道施工方案1.施工前准备工作:-确定管道的布置方案,包括管道的走向、连接点和支架位置等。
-根据设计要求,选择合适的PE管道规格和材料等。
-准备施工所需的工具和设备,包括挖掘机、焊接机、清管机等。
-建立安全保护措施,包括管道敷设区域的警示标识、施工现场的防护措施等。
2.进行挖掘工作:-根据设计要求,在管道敷设区域进行挖掘工作,挖掘出适当尺寸的沟槽。
-挖掘时,要保持沟槽的边缘稳定,确保挖掘面垂直,并及时清理施工现场产生的杂物。
3.敷设管道:-在挖掘好的沟槽中,首先铺设一层沙子或砂浆作为管道的基础。
-将预制好的PE管道逐段进行敷设,按照设计要求进行连接和固定。
连接方式可以采用热熔焊接或电刨焊接,确保连接处的牢固性和密封性。
-在管道的弯头和连接点处,可以设置支架或挡板进行固定,增加管道的稳定性。
4.管道连接和测试:-完成管道敷设后,进行管道连接和测试。
首先要确保管道连接处的密封性,可以进行压力测试,以确认管道是否有泄漏。
-如果管道连接处存在泄漏,要及时进行修复,直到管道完全无漏。
5.绝缘和保护层施工:-在管道敷设完成后,进行绝缘和保护层施工。
绝缘层通常采用泡沫塑料或玻璃纤维等材料,以保护管道免受外界温度变化或机械碰撞的影响。
-保护层通常采用硬质土工膜或铝板等材料,以保护管道免受外界环境的侵蚀和破坏。
6.竣工验收:-在管道施工全部完成后,进行竣工验收工作。
包括对管道连接处的密封性、管道表面的光滑度和整洁度等进行检查。
-如果发现问题,要及时进行修改或修复,直到符合设计要求和规范要求为止。
以上是一份关于PE聚乙烯燃气管道施工方案的简要介绍,具体的施工方案要根据具体情况进行详细设计和制定。
在施工过程中,要严格按照设计要求和国家相关规范进行操作,确保燃气管道的安全性和可靠性。
燃气PE管施工方案1. 引言燃气作为一种重要的能源,广泛应用于居民生活和工业生产中。
燃气管道的建设和维护对于确保供气安全至关重要。
而PE(聚乙烯)管道作为一种常用的燃气管道材料,具有耐腐蚀、耐压力、安全可靠等优点,被广泛采用。
本文将详细介绍燃气PE管施工方案,包括前期准备工作、施工过程、验收及测试等内容。
2. 前期准备工作2.1 工程勘察和设计在进行燃气PE管施工前,需要进行工程勘察和设计。
工程勘察主要包括对施工区域地质、土壤等情况进行调查,确定适宜的施工方法和材料选择。
设计阶段需要根据燃气供应需求确定管道的布置方案、规格和管道数量,并进行施工图纸的设计。
2.2 材料准备燃气PE管施工所需材料主要包括PE管道、法兰、管件等。
在施工前需要根据设计要求对材料进行准备,并进行质量检查,确保材料的质量符合标准要求。
3. 施工过程3.1 开挖施工在开始施工前,需要依据施工图纸进行标准的开挖工作。
开挖深度应符合设计要求,同时要注意避免损坏地下管线和其他设施。
开挖完毕后,需要对开挖区域进行清理,并进行回填处理。
3.2 管道安装3.2.1 PE管道连接在PE管道安装前,需要对管道进行检查,并按照设计图纸确定管道的布置。
管道连接可以采用热熔、电熔或螺纹连接等方式。
在连接前,需要确保管道表面清洁,使用相应的连接设备和材料进行连接操作。
3.2.2 法兰连接在需要连接阀门、消防设备等部分时,可以采用法兰连接方式。
法兰连接需要按照标准操作,确保连接紧固牢固,没有泄漏。
3.3 安全措施在施工过程中,需要严格遵守安全操作规程,采取必要的防护措施,确保施工人员和周围环境的安全。
施工现场应设置明显的安全警示标志,使用合适的防护设备。
4. 管道验收及测试4.1 管道验收在施工完成后,需要对管道进行验收。
验收过程包括对管道的外观质量、连接质量、回填质量等进行检查。
如果发现问题,需要及时进行修复,确保管道的安全和可靠性。
4.2 管道测试燃气管道的测试是保证管道安全和性能的重要环节。
PE聚乙烯燃气管道施工方案要点聚乙烯(PE)燃气管道是一种常用的燃气输送管道,它具有抗腐蚀、耐压、耐磨损等特点。
下面是关于PE燃气管道施工方案的要点,详细介绍如下:一、施工前的准备工作1.安全准备:施工前要对现场进行安全评估,并采取相应的安全措施,如设置警示标志、划定作业区域等。
2.物资准备:准备所需的PE燃气管道和相关附件,确保材料质量合格,并按照设计要求进行验收。
3.施工人员:培训和选择合格的施工人员,并确保每个人都了解施工方案和安全操作规程。
二、管道线路布置1.根据设计要求,确定管道的起点和终点,并进行测量,制定线路布置方案。
2.在施工现场进行地质勘察,了解地质环境,明确地基要求。
3.根据地基条件,进行管道的排布和固定,确保管道的平整、直线和水平。
三、管道安装1.切割管道:根据需要,切割PE燃气管道,并进行后处理,以确保切面平整、光滑。
2.管道连接:采用热熔或机械连接的方法,将管道连接起来,确保连接牢固、密封良好。
3.弯管安装:根据需要,采用热熔或冷弯的方法安装弯管,确保弯角的半径满足要求。
4.支承和固定:在管道的支承点和固定点,安装支架和固定夹具,确保管道的稳定性和可靠性。
四、管道测试1.压力试验:在管道安装完成后,进行压力试验,以检测管道系统的密封性和耐压性能。
2.漏气检测:使用气体检测仪对管道进行漏气检测,确保管道无漏气现象。
3.充气试验:在通过压力试验和漏气检测后,使用燃气进行充气试验,检测管道系统在实际工作状态下的性能。
4.管道保温:根据需要,在管道上安装保温层,提高管道的绝热性能。
五、管道验收1.检查:对施工完成的管道进行检查,包括外观、连接和固定等方面,确保符合设计要求。
2.测试:根据设计规范和要求,进行管道的压力试验、漏气检测和充气试验,并检测各项指标是否符合要求。
3.工艺文件:编制管道施工记录、管道验收报告等工艺文件,作为管道工程的文件资料。
综上所述,PE燃气管道施工方案的要点包括施工前的准备工作、管道线路布置、管道安装、管道测试和管道验收等内容。

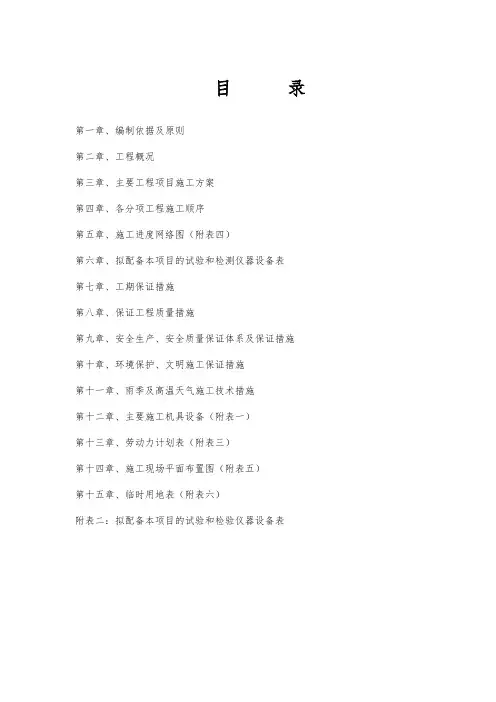

页眉内容目录第一章工程概述 (1)1.1 工程概况 (1)1.1.1、建设单位:盘锦国华燃气有限公司 (1)第二章施工组织 (3)第三章机械、劳动力及施工进度计划 (4)第四章PE管敷设 (6)第五章管道吹扫、强度、气密试验方案 (14)第六章工期履约保证措施 (18)第七章质量保证体系及措施 (20)第八章安全文明施工雨季施工及防止施工噪声污染措施 (23)页眉内容第一章工程概述1.1 工程概况1.1.1、建设单位:盘锦国华燃气有限公司1.1.2、工程名称:常家村天然气安装工程1.1.3、设计单位:盘锦市天然气公司设计室1.1.4、监理单位:核工业第五研究设计院1.1.5、建设地点:盘锦市双台子区常家村1.1.6、施工内容:本工程需敷设:PE100燃气管(SDR17.6系列),dn160 10米;PE100燃气管(SDR11系列),dn160 30米;PE100燃气管(SDR11系列),dn110 1380米;PE100燃气管(SDR11系列),dn63 180米;燃气管道全长1600米。
1.1.7、质量要求:国家现行规范的合格标准。
1.2 编制说明:1.2.1、本施工组织设计按常规施工方法进行编制1.2.2、本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,从而指导本工程达到快速、优质、安全、高效的施工管理目标和业主的要求。
1.2.3、本施工组织设计未详细之处,执行国家现行施工及验收规范标准。
1.3 编制依据(1)、《阀门的检查与安装规范》(SY/T4102-1995)页眉内容(2)、《燃气用埋地聚乙烯管材》(GB15558.1-2008)(3)、《燃气用埋地聚乙烯管件》(GB15558.2-2005)(4)、《现场设备、工业管道焊接工程施工及验收规范》(GB50236-2011)(5)、《城镇燃气设计规范》(GB50028-2006)(6)、《城镇燃气输配工程施工及验收规范》(CJJ33-2005)(7)、《聚乙燃气管道工程技术规程》(CJJ63-2008)(8)、《工业金属管道施工及验收规范》(GB50235-2010)(9)、《施工图纸》1.4施工条件及前期准备工作1.4.1、施工图纸已下达施工班组,施工前的准备工作已到位。
PE管施工组织设计一、引言PE管(聚乙烯管)是一种常用的管材,具有耐腐蚀、耐高压、耐磨损等优点,被广泛应用于给水、排水、燃气输送等领域。
为了保证PE管施工的顺利进行,需进行合理的组织设计,确保施工过程安全、高效、质量可控。
本文将详细介绍PE管施工组织设计的内容。
二、施工组织设计方案1. 施工目标明确施工的目标,包括工期要求、质量要求、安全要求等。
例如,完成1000米PE管的铺设和连接工作,保证施工质量,确保施工人员安全。
2. 施工流程制定合理的施工流程,确保各施工环节有序进行。
例如,施工流程可以包括以下步骤:(1)施工准备:组织人员、材料、设备等资源,进行现场勘察和安全检查。
(2)基础处理:清理施工区域,进行基础处理,确保基础平整、坚固。
(3)管道铺设:根据设计要求,进行PE管的铺设,包括挖槽、敷设管道、固定等。
(4)连接施工:进行PE管的连接工作,包括热熔连接、电熔连接等。
(5)试压验收:对已连接的PE管进行试压,确保管道密封性能良好。
(6)收尾工作:清理现场,整理施工记录,做好安全交接。
3. 人员组织根据施工规模和要求,合理组织施工人员。
人员组织包括以下方面:(1)施工队伍:根据施工任务,组建合适的施工队伍,包括工程师、技术人员、施工人员等。
(2)责任分工:明确各人员的责任和任务,确保施工过程中各项工作有人负责、有人监督。
(3)培训和安全教育:对施工人员进行必要的培训和安全教育,提高其技能水平和安全意识。
4. 设备和材料准备根据施工需求,合理准备所需的设备和材料。
设备和材料准备包括以下方面:(1)设备:根据施工流程,准备挖掘机、起重机、焊接机等必要的施工设备。
(2)材料:准备符合标准要求的PE管、管件、阀门等材料,并进行质量检查。
5. 安全措施制定合理的安全措施,确保施工过程中人员安全。
安全措施包括以下方面:(1)施工现场安全:设置警示标志,划定施工区域,保持通道畅通,确保施工现场整洁、安全。
第一章综述目录第一章工程概述 (1)第二章施工组织 (3)第三章机械、劳动力及施工进度计划 (4)第四章 PE管敷设 (6)第五章管道吹扫、强度、气密试验方案 (14)第六章工期履约保证措施 (17)第七章质量保证体系及措施 (20)第八章安全文明施工雨季施工及防止施工噪声污染措施 (23)第一章综述第一章工程概述1.1 工程概况1.1.1、建设单位:盘锦国华燃气有限公司1.1.2、工程名称:常家村天然气安装工程1.1.3、设计单位:盘锦市天然气公司设计室1.1.4、监理单位:核工业第五研究设计院1.1.5、建设地点:盘锦市双台子区常家村1.1.6、施工内容:本工程需敷设: PE100燃气管(SDR17.6系列),dn160 10米;PE100燃气管(SDR11系列),dn160 30米;PE100燃气管(SDR11系列),dn110 1380米;PE100燃气管(SDR11系列),dn63 180米;燃气管道全长1600米。
1.1.7、质量要求:国家现行规范的合格标准。
1.2 编制说明:1.2.1、本施工组织设计按常规施工方法进行编制1.2.2、本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,从而指导本工程达到快速、优质、安全、高效的施工管理目标和业主的要求。
1.2.3、本施工组织设计未详细之处,执行国家现行施工及验收规范标准。
第一章综述1.3 编制依据(1)、《阀门的检查与安装规范》(SY/T4102-1995)(2)、《燃气用埋地聚乙烯管材》(GB15558.1-2008)(3)、《燃气用埋地聚乙烯管件》(GB15558.2-2005)(4)、《现场设备、工业管道焊接工程施工及验收规范》(GB50236-2011)(5)、《城镇燃气设计规范》(GB50028-2006)(6)、《城镇燃气输配工程施工及验收规范》(CJJ33-2005)(7)、《聚乙燃气管道工程技术规程》(CJJ63-2008)(8)、《工业金属管道施工及验收规范》(GB50235-2010)(9)、《施工图纸》1.4施工条件及前期准备工作1.4.1、施工图纸已下达施工班组,施工前的准备工作已到位。
pe管道施工方案PE管道(聚乙烯管)是一种常见的管材,由于其优良的性能,广泛应用于城市供水、燃气输送、排污处理等领域。
下面是一个关于PE管道施工方案的简要描述,共计700字。
PE管道施工方案一、施工准备1. 确定施工区域的地质条件和设计要求,了解地下管线情况。
2. 确定施工队伍和工作人员,配备必要的施工设备和材料。
3. 编制施工计划,明确施工顺序和进度。
二、土方开挖1. 根据设计要求,进行土方开挖,注意施工区域附近的地下管线和设施。
2. 将挖掘出的土方运输或堆放在指定位置。
三、管道敷设1. 检查待敷设的PE管道,并根据需要进行切割和连接处理。
2. 将PE管道依次敷设在挖掘的沟槽中,保持管道的水平和均匀。
3. 对连接处进行焊接,使管道连接牢固,并进行测试验收。
四、管道固定与填埋1. 在管道敷设完成后,将管道用夹具或支架固定在沟槽中,以防止管道移动或受外力损坏。
2. 在管道上方铺设透水性土壤或防水层,以保护管道和防止渗漏。
3. 将挖掘的土方进行填埋,同时进行压实处理,确保管道在地下稳固安全。
五、系统测试与验收1. 完成管道固定和填埋后,进行系统测试。
开启供水或输气,进行流量、压力等测试,确保系统正常工作。
2. 进行系统验收,在验收过程中,要检查管道连接处和固定方式,并核实施工的符合性。
3. 整理施工现场,清理垃圾和杂物,保持施工区域整洁。
六、安全措施1. 在施工过程中,保持安全意识,佩戴相关保护装备,并进行必要的防护措施。
2. 严禁施工人员在管道未固定和填埋完毕之前进行工作。
3. 在施工现场设置相应的警示标识和安全警戒线,确保工作区域的安全。
以上是针对PE管道施工的基本方案,根据不同实际情况,施工方案可能会有所调整。
在施工过程中,应严格按照相关规范和设计要求进行操作,保证工程质量和安全性。
目录第一章工程概述 (1)第二章施工组织 (3)第三章机械、劳动力及施工进度计划 (4)第四章 PE管敷设 (6)第五章管道吹扫、强度、气密试验方案 (14)第六章工期履约保证措施 (17)第七章质量保证体系及措施 (20)第八章安全文明施工雨季施工及防止施工噪声污染措施 (23). .. .第一章工程概述1.1 工程概况1.1.1、建设单位:燃气1.1.2、工程名称:常家村天然气安装工程1.1.3、设计单位:市天然气公司设计室1.1.4、监理单位:核工业第五研究1.1.5、建设地点:市双台子区常家村1.1.6、施工容:本工程需敷设: PE100燃气管(SDR17.6系列),dn160 10米;PE100燃气管(SDR11系列),dn160 30米;PE100燃气管(SDR11系列),dn110 1380米;PE100燃气管(SDR11系列),dn63 180米;燃气管道全长1600米。
1.1.7、质量要求:国家现行规的合格标准。
1.2 编制说明:1.2.1、本施工组织设计按常规施工方法进行编制1.2.2、本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,从而指导本工程达到快速、优质、安全、高效的施工管理目标和业主的要求。
1.2.3、本施工组织设计未详细之处,执行国家现行施工及验收规标准。
1.3 编制依据(1)、《阀门的检查与安装规》(SY/T4102-1995)(2)、《燃气用埋地聚乙烯管材》(GB15558.1-2008). .. .(3)、《燃气用埋地聚乙烯管件》(GB15558.2-2005)(4)、《现场设备、工业管道焊接工程施工及验收规》(GB50236-2011)(5)、《城镇燃气设计规》(GB50028-2006)(6)、《城镇燃气输配工程施工及验收规》(CJJ33-2005)(7)、《聚乙燃气管道工程技术规程》(CJJ63-2008)(8)、《工业金属管道施工及验收规》(GB50235-2010)(9)、《施工图纸》1.4施工条件及前期准备工作1.4.1、施工图纸已下达施工班组,施工前的准备工作已到位。
1.4.3、施工现场已具备施工条件。
1.4.4、人员、材料、机具等已安排就绪。
. .. .第二章施工组织2.1现场施工管理组织2.2 施工任务划分2.2.1、管理层:项目经理:对工程的质量、安全、进度、成本全面负责,协调与业主与政府各管理部门的关系。
质量、技术、安全员:对工程的现场测量、检验、安全、保卫工作负责。
. .. .施工员:对现场的施工进度、质量、协调、调度工作负责,侧重于现场的施工过程管理。
材料员:项目所需设备、材料供应、调拨负责。
资料员:项目资料编制、收集、整理、归档。
2.2.2、作业层:负责本项目管道及附属设备、管件的安装,及管道、吹扫及强度气密试验达到竣工验收条件。
第三章机械、劳动力及施工进度计划3.1 拟投入劳动力3.2 拟投入机具3.3 施工进度计划. .. .第四章 PE管敷设4.1 土石方工程施工土石方工程施工视施工现场具体情况拟采用机械开挖或人工开挖形式。
. .. .4.1.1、施工方法及质量要求⑴、开挖管沟前必须按设计及规划红线图纸给出的桩号进行定位,用白灰划线,所放出的线应为管道中心线位置,管线的拐角及弧度转弯都应准确定位,然后进行复检,经监理、施工员、甲方现场管理员及有关部门人员确认。
⑵、管沟开挖前一般每30米挖一探坑。
管沟沟底开挖宽度为D+0.4米,沟顶视开挖深度按规定放坡。
管沟截面一般为梯形,管沟要直,沟底要平,边坡要一致,挖至设计沟底标高5-10cm时,用水准仪检测后再修至设计标高。
⑶、沟挖至设计标高,管顶埋深距离道路成型路面不得小于1.2米,如遇障碍时,可根据实际情况适当调整管道埋深,但最小不得小于0.9米;对于软弱管基地段,应深挖直到自然土,超挖部分用沙回填夯实;软质管基及特殊性腐蚀土壤,应按设计要求处理。
(4)、硬质路面及拟修硬质路面上的管沟,全部采用中沙回填,用水沉法夯实。
车行道上施工的管道,必须保证交通顺畅,回填管沟时,必须夯实,且宜在管沟上敷设钢板,以保证行车时不塌陷;敷设钢板处,需保证行车时的噪音不影响附近的居民。
(5)、硬质路面管沟回填后不宜立即进行道路修复,应用中砂(或石屑)回填至路面以上50mm并夯实。
(6)、挖出的土应堆至距槽边0.4米以外,宜在沟槽一侧堆土。
靠墙边堆土不应超过墙高的1/3,同时不超过1.5m。
挖出的土不能埋消火栓、测量标志、雨水入口出口处;在用电单位安全标志、变压器、高压线下堆土按电业部门规定实施。
沟槽距建筑物、树木、电杆很近时,开挖时应妥善防护,支撑加固。
(7)、管道施工采取分段流水作业,开挖一段,尽快敷设管道,及时回填;距施. .. .工起点和终点前10米处设置警示牌,该施工段每隔20米处设置一个警示锥,并用警示带维护(该施工段)。
(8)、管沟形成即将下管回填时,必须请现场监理到现场查验,管顶30 CM围应用细沙回填并轻夯,并用灌水沉降法夯实,土质路面铺设警示带后可用一般土回填并分层夯实(每层检验,管道下沟前在沟底先铺垫10cm细沙再进行下管工作,进行回填时,管道周围及管顶30cm厚度为0.25-0.4m),遇土质干燥时,经洒水渗透均匀后再进行夯实。
硬质路面应用中沙(石硝)回填至路面以上5cm并夯实,待管沟基层稳定后再进行路面修复。
(9)、挖土方时,若地下遇障碍(电线电缆、通讯电缆、给水、排水管等异物)要停止该段作业,待现场施工员按国家燃气施工有关规并征得有关部门同意后确定解决方案才进行施工。
(10)、混凝土路面开挖应先切割边线,边线切割应整齐,切割深度不少于6cm,割线后可用风镐或重锤破除路面,破除的废料清运干净。
(11)、当管沟有积水时,应及时排除。
遇土质松散,淤泥及超深(1.5m以上)等沟段按规定放坡或打桩支撑木板等有效维护措施。
管沟开挖至回填前,管沟应设警示标志,车行道及路口开挖时设警示围栏,晚间悬挂警示红灯,设置反光警示牌。
(12)、穿越道路施工采取分段施工方法进行。
及时开挖,及时下管,及时回填,未能下管的沟段铺设钢板以保持交通的畅通。
过路口施工应避开行车高峰时间。
4.1.2验槽⑴、管沟开挖完毕后,及时组织有关各方共同检验沟槽断面,尺寸要准确,沟底平直,坡度、转角符合设计要求,沟无塌方。
⑵、沟无积水,无各种油类及杂物。
. .. .⑶、用尺及水准仪测量沟底高程,沟底高程允许偏差、坡向、坡度符合设计要求。
⑷、用尺检查管道距路中心线允许偏移±500mm,管沟宽度允许偏差0-100mm。
4.1.3回填管道安装完毕及做好隐蔽记录后应尽快回填。
恢复地面或路面,避免沟槽长时间暴露造成沟槽坍塌,增加回填时清沟工作量,妨碍交通等事故。
⑴、沟槽回填前,现场施工员会同建设单位、监理单位及有关部门人员共同对管道进行全面检查,管道、阀门、伸缩节等管件全部安装完毕,管道在沟不得有悬空现象,回填前清除沟积水及杂物。
⑵、管沟回填,埋地管道管底部、两侧及管顶0.3m用沙填实并用细河砂将缝隙填平,管顶0.3m以上部分至路面根据建设单位要求回填,道路修复按道路施工标准进行。
⑶、回填土应分层夯实,并按下列规定:动力打夯机械不大于0.4米/层;人工夯实不大于0.3米/层。
⑷、在管顶不小于30cm处埋设警示带,警示带选用硬质警示带。
⑸、PE管安装施工时,管线需回填高于管顶不少于30cm沙袋层。
4.2 PE管安装4.2.1.依据:本工程PE管安装使用全自动PE对接焊机及全自动电熔焊机,依照《聚乙烯燃气管道工程技术规程》(CJJ63-2005)、《城镇燃气输配工程施工及验收规》(CJJ33-2005)要求进行施工。
4.2.2 焊接材料、设备(1)PE管规格有: PE100 SDR11、PE100 SDR17.6;注:SDR表示管材外径与壁厚的比值。
. .. .(2)焊接设备:全自动热熔焊机及全自动电熔焊机。
4.2.3 施工程序与施工方案(1) 埋地管工程施工顺序:材料检验→复核→PE管焊接→外观检查→管道下沟安装→回填→管道吹扫→强度气密试验→路面恢复。
(2) 材料检验:(a) 聚乙烯燃气管道中的管材、管件应符合现行国家标准《燃气用埋地聚乙烯管材》《燃气用埋地聚乙烯管件》(GB15558.2-2005)的规定。
(b) 管材、管件应具有质量检验部门的产品质量检验报告和生产厂的合格证。
(c) 对管材、管件进行外观及几何尺寸检查,检查管材、管件外表面是否清洁光滑,是否有沟槽、划伤、凹陷、杂质和颜色不均等。
(d) 燃气管材应为黄色,管材上应有连续的,间距不超过2m的永久性标志写明用途,原材料牌号、标准尺寸比、规格尺寸、标准代号和顺序号、生产厂名或商标、生产日期。
(e)检查管材直径和壁厚,任意一处直径壁厚不合格即为不合格。
4.2.4PE管焊接PE管焊接采用热熔及电熔焊接两种方式:(1)热熔焊接热熔对接焊机采用热熔对接焊机,焊机操作尽量在平坦的路面上,使用焊机前应先对焊机进行检查,无误后方可进行下一步操作,焊机开机后将各项焊接参数调节好,并做好焊接前的各项准备工作:a. 焊管前清除管端外污物及加热板附着物,管道底用圆木垫底,以防管道在焊. .. .接过程中被磨坏。
b. 管端铣口对口,其错边量小于壁厚的10%,最大允许间隙小于0.3mm,否则重铣直至合格。
c. 焊接过程严格按机具程序操作,不违规操作,施工员按规定准确记录下焊接过程中各项参数或数据。
d. 管道接口在保压状态下自然冷却,冷却过程中不得移动管道和施加外力。
e. 焊接完成后进行焊缝外观检验,接头要求具有沿管材圆周平滑对称的翻边,翻边最低处不低于技术参数要求,翻边为实心和圆滑的,翻边下侧不应有杂物、小孔、偏移、损坏、后弯曲不得有裂纹,错边量小于管材壁厚的10%。
(2) 电熔焊接:a 电熔焊接前,先对管件进行外观检查,管件不得有断线或绕丝不均现象。
b 电熔管件切割要平整,连接端面与管材轴线垂直,连接前清除管材和管件面上的污物和氧化层。
c 管材连接端应按照插入长度进行标记,对管材连接处整个外圆周进行刮皮,刮削长度不应小于标记尺寸,刮削完成后应进行二次标记,管材连接部位刮削后若不能立即进行焊接时,必须用干净塑料袋包好,防止污物弄脏端口。
d电熔焊接管材或管件时,使用专用夹具对管材进行固定,焊接冷却时间未到之前不能移动管材及管件,拆卸夹具。
e引入管安装中,若必须在管沟上进行电熔弯头焊接时,引入管必须先固定,以防止引入管自身重量造成焊口变形。
电熔焊接完成后进行外观检验,管件不得有熔融材料从管件流出,管件焊接观察孔达到厂家要求;电熔管件无电阻丝裸露而出。
