实体护面墙技术交底
- 格式:docx
- 大小:31.86 KB
- 文档页数:6

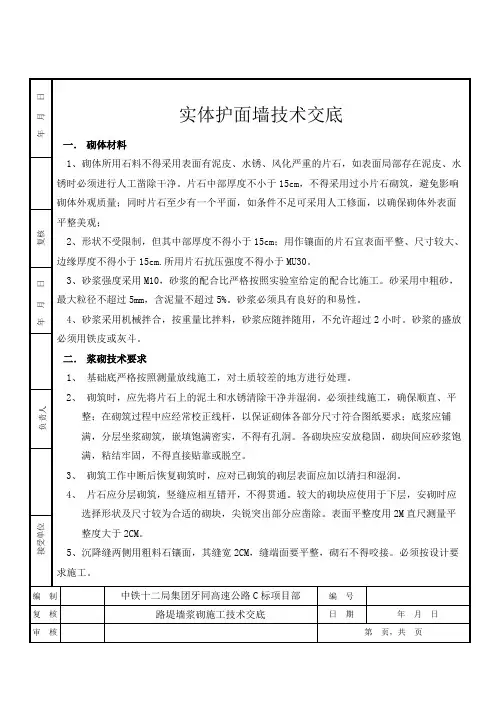

M7.5浆砌片石护面墙施工技术交底:(本技术交底适用于本工程M7.5浆砌片石砌体施工)一、浆砌片石施工质量要求:1、浆砌石工程基础验收报检合格,征的现场主管技术人员同意后方可施工;2、浆砌砂浆配合比采用重量比,应满足强度和施工和易性要求,并抽取试块进行试验确保配合比(现场必须有控制砂浆配合比标识牌以及控制砂浆配合比所用的计量器具);3、砌筑前,应放样立标,按线砌筑,并应将石料表面的泥、水土等杂质清洗干净;4、砌体砌筑宜均衡上升,相邻段的砌筑高差和每日砌筑高度,不宜超过1.2M;5、砼灌砌块石,块石净距应大于石子料径,不得采取先嵌填小石块再灌缝的作法:灌入的砼应插捣密实;6、在底板上浆砌石,应在砼浇筑到面层时,在距砌石边线40CM的内部埋设露面块石,砌筑边线以内的砼应凿毛处理,以增加砼体间的结合强度;7、砌体间的结合面,应刷洗干净,在湿润状态下砌筑,砌全层间缝,如间隔较长,应凿毛处理;8、砌体间隔10-15米设置沉降缝一道,缝内用沥青麻絮嵌塞,2-3米布置一道泄水孔,泄水孔高出地面不小于30厘米。
9、砌体采用M7.5砂浆砌筑,其基本要求平整、稳定、密实和谐缝,具体要求如下:1)平整:砌筑应分层,各砌层均应坐浆,随铺浆随砌浆,同一层面应大致砌平,相邻砌石高差应小于20~30mm。
2)稳定:每层应依次砌角石、面石,然后砌腹石,石块安置必须自身稳定,块石砌筑,应看样选料,修整边角,选择较平整的大块石,经修整后用作面石,上下两层石块应骑缝,内外石块应交错搭接。
砌缝宽度:竖缝为2-3CM,平缝为2-2.5CM。
竖缝宽度在5CM以上时,可填塞片石,并应先填砂浆,后塞片石,砌筑时,大面朝下,适当摇动或敲击,使其平稳。
3)密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后应插捣至表面泛浆为止。
4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝,必要时,可每隔一定距离,立置丁石。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工项目经理:____________________5. 施工负责人:____________________二、施工前安全技术交底1. 施工前必须组织施工人员认真学习国家有关安全生产的法律法规、施工图纸、施工方案及安全技术操作规程。
2. 施工前应进行安全技术交底,确保施工人员了解施工过程中可能存在的安全隐患和预防措施。
三、施工安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)特种作业人员必须持证上岗,严格遵守操作规程。
(3)施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 施工现场安全(1)施工现场应保持整洁,道路畅通,防止发生交通事故。
(2)施工机械、设备应定期检查、保养,确保运行正常。
(3)施工现场应设置消防设施,配备足够的消防器材。
3. 材料安全(1)材料应按照设计要求进行采购、检验,确保材料质量。
(2)材料堆放整齐,防止材料损坏或丢失。
(3)材料运输过程中,应确保安全,防止发生事故。
四、施工过程中安全技术措施1. 施工前(1)测量放线:由测量工程师根据图纸放出墙体定位线,在地面上根据地质情况确定放坡坡度,用石灰撒出开挖线,并做好水准点及引桩。
(2)现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。
(3)材料试验送检工作:做好砂、石、水泥、施工用水等原材料的取样送检工作,确定混凝土的配合比。
2. 施工中(1)基础开挖:在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。
且基础应设在可靠的地基上。
(2)墙身施工:(1)填充片石的数量不超过混凝土体积的25%,片石厚度不小于150mm。
年 月 日年 月 日实体护面墙技术交底一. 砌体材料1、砌体所用石料不得采用表面有泥皮、水锈、风化严重的片石,如表面局部存在泥皮、水锈时必须进行人工凿除干净。
片石中部厚度不小于15cm ,不得采用过小片石砌筑,避免影响砌体外观质量;同时片石至少有一个平面,如条件不足可采用人工修面,以确保砌体外表面平整美观;2、形状不受限制,但其中部厚度不得小于15cm ;用作镶面的片石宜表面平整、尺寸较大、边缘厚度不得小于15cm.所用片石抗压强度不得小于MU30。
3、砂浆强度采用M10,砂浆的配合比严格按照实验室给定的配合比施工。
砂采用中粗砂,最大粒径不超过5mm ,含泥量不超过5%。
砂浆必须具有良好的和易性。
4、砂浆采用机械拌合,按重量比拌料,砂浆应随拌随用,不允许超过2小时。
砂浆的盛放必须用铁皮或灰斗。
二. 浆砌技术要求1、 基础底严格按照测量放线施工,对土质较差的地方进行处理。
2、 砌筑时,应先将片石上的泥土和水锈清除干净并湿润。
必须挂线施工,确保顺直、平整;在砌筑过程中应经常校正线杆,以保证砌体各部分尺寸符合图纸要求;底浆应铺满,分层坐浆砌筑,嵌填饱满密实,不得有孔洞。
各砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。
3、 砌筑工作中断后恢复砌筑时,应对已砌筑的砌层表面应加以清扫和湿润。
4、 片石应分层砌筑,竖缝应相互错开,不得贯通。
较大的砌块应使用于下层,安砌时应选择形状及尺寸较为合适的砌块,尖锐突出部分应凿除。
表面平整度用2M 直尺测量平整度大于2CM 。
5、沉降缝两侧用粗料石镶面,其缝宽2CM ,缝端面要平整,砌石不得咬接。
必须按设计要求施工。
负责人编 制 中铁十二局集团牙同高速公路C 标项目部编 号 复 核 路堤墙浆砌施工技术交底日 期年 月 日审 核第 页,共 页接受单位复核年 月 日年 月 日6、泄水管为直径10cm 的 PVC 管,纵横间距2米,交错布置,其出口距平台顶面为20cm ,埋设时出口稍微下倾形成流水坡,以利排水。
一、工程概况1. 工程名称:_______2. 工程地点:_______3. 工程规模:_______4. 施工单位:_______5. 施工班组:_______二、施工准备1. 施工图纸:熟悉施工图纸,了解护面墙的设计要求、结构形式、材料规格等。
2. 施工方案:制定详细的施工方案,明确施工工艺、施工顺序、质量要求等。
3. 材料设备:准备符合要求的护面墙材料,如浆砌片石、水泥、砂等,并检查设备状态,确保施工顺利进行。
三、安全技术措施1. 施工人员安全:(1)进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)加强施工现场安全教育培训,提高施工人员的安全意识。
2. 施工机械安全:(1)机械设备必须定期检查、保养,确保其安全可靠。
(2)操作人员必须熟悉机械性能和操作规程,严格遵守操作流程。
(3)机械作业区域设置警示标志,防止无关人员进入。
3. 施工现场安全:(1)施工现场设置安全通道,确保人员、车辆通行顺畅。
(2)施工现场设置围挡,防止非施工人员进入施工区域。
(3)施工现场设置消防设施,定期检查,确保消防设施完好。
四、施工工艺及质量控制1. 施工工艺:(1)根据设计要求,进行基础开挖,确保基础稳固。
(2)按照施工方案,进行浆砌片石施工,确保墙体厚度、高度符合要求。
(3)施工过程中,严格控制砂浆配合比,确保砂浆强度达到设计要求。
2. 质量控制:(1)材料进场前,对原材料进行检验,确保材料质量符合要求。
(2)施工过程中,严格控制施工工艺,确保施工质量。
(3)加强施工过程检验,发现问题及时整改。
五、施工安全注意事项1. 施工过程中,注意观察墙体变化,发现墙体变形、裂缝等异常情况,立即停止施工,查明原因,采取相应措施。
2. 施工过程中,注意防止坍塌事故发生,确保施工安全。
3. 施工过程中,注意防暑降温、防雨防滑等措施,确保施工人员身体健康。
一、交底目的为确保公路护面墙施工过程中的安全,提高施工质量,预防安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工时间:[施工时间]三、施工图纸、施工方法、质量要求1. 施工图纸:[图纸名称及编号]2. 施工方法:[施工方法及工艺流程]3. 质量要求:[质量标准及检验方法]四、职业健康安全、环境技术措施1. 职业健康安全:(1)施工人员应遵守国家有关安全生产的法律法规,严格执行本安全技术交底。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置安全警示标志,明确警示内容。
(4)施工机械、设备应定期检查、保养,确保其安全运行。
2. 环境技术措施:(1)施工现场应合理规划,减少对周边环境的影响。
(2)施工过程中产生的废水、废气、固体废弃物等应按规定进行处理。
(3)施工现场应设置排水沟、沉淀池等设施,防止水污染。
五、施工组织及职责1. 施工单位应建立健全安全生产责任制,明确各级人员的安全职责。
2. 施工项目经理为安全生产第一责任人,对施工现场的安全生产全面负责。
3. 施工单位应成立安全生产管理小组,负责施工现场的安全管理工作。
六、施工过程安全措施1. 施工前,对施工人员进行安全技术培训,使其掌握施工安全知识。
2. 施工过程中,严格执行操作规程,确保施工质量。
3. 施工现场应设置安全通道,保持通道畅通。
4. 施工过程中,严禁酒后作业、疲劳作业。
5. 施工现场应设置消防设施,定期检查、维护。
七、应急措施1. 发生安全事故时,立即启动应急预案,组织人员抢救受伤人员。
2. 事故发生后,立即上报相关部门,按规定进行事故调查处理。
3. 加强施工现场的安全巡查,及时发现并消除安全隐患。
八、总结本次安全技术交底,旨在提高施工人员的安全意识,确保施工过程安全、顺利进行。
施工过程中,各级人员应严格遵守安全技术交底内容,共同保障施工安全。
护面墙施工作业技术交底施工单位:交底内容:一、材料要求(1)浆砌防护的材料主要是砂、片石、水泥。
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对碎的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆的配合比,拌合场应该按配合比调配砂浆。
(2)片石质量要求。
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30MP。
片石厚度不得小于20CM要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
(3)细集料。
浆砌片石施工中使用的砂宜为中粗砂,本标段细料集选用何三屋砂石厂生产的粗砂。
二、施工工艺1、护面墙防护施工工序2、清理坡面修筑护面墙前,应清除边坡风化层至新鲜岩面。
对风化迅速的岩层,清挖到新鲜岩面后应立即修筑护面墙。
坡面应平整密实,线形顺直。
局部有凹陷处,应挖台阶后用与墙身相同的垮工找平,不可回填土石或干砌片石。
护面墙防护施工工序3、测量放样坡面清理完成后,放出每级坡脚及坡口线。
若路基在直线段或大半径曲线上放出两个点即可,若路基在小半径曲线上则适当加密。
基础基槽开挖位置要准确定位。
4、浆砌片石基础1)基坑开挖采用人工配合机械开挖基坑,基坑开挖后,将基坑内浮土清理干净,用米尺检查基坑几何尺寸。
2)基础砌筑(1)基础采用M10浆砌片石砌筑,片石必须分层砌筑,先坐浆后砌石,严禁堆砌,外圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层片石相咬接,砌缝宽度一般不应大于40mm。
(2)砌筑时片石大面朝下,砌筑稳当,较宽的缝隙在砂浆中挤入适当的小石块填充,严禁单纯用砂浆或石块填满。
每砌筑卜一层前应及时清除前一层表面余渣并洒水,严禁其它杂质留在砌筑层。
5、浆砌片石墙身1)墙身采用M10浆砌片石砌筑,砌筑要求同基础。

Xxxxxxxxxxxxxxxxxxxxx工程三级施工技术交底工程名称路基工程接受班组路基三队施工班组分部分项工程名称交底时间年月日交底内容:一、概况xxxxxxxx段右侧为道路高挖方处、且挖方处土壤为黄土边坡不稳定,需设置支挡工程,护面墙分为两级,分别为xxxxxx 段一级护面墙、xxxxxx段二级护面墙,护面墙墙胸均为坡率为1:0.75、背坡率1:0.7,护面墙基础埋深1.5m,护面墙墙身采用M7.5浆砌片石砌筑,表面采用M10砂浆勾缝。
墙后设砂砾垫层,厚30cm。
二、技术要求(一)护面墙基坑1、护面墙开挖至距设计高程0.2m后停止开挖,由人工开挖并清理基坑内浮土及杂物。
2、基坑清理完成后经技术人员联系监理及中心试验室验槽,包括平面位置、标高、基底承载力(不小于250kp),基坑几何尺寸等,合格后方可进行下道工序。
3、要求将基底挖成1:5的向里倒坡,且将欠挖部分及悬浮的孤石应清除,使基底平整,断面尺寸符合设计要求。
挖出的不能用于本工程的土,须运出场外至业主指定地点.(二)墙身砌筑1、砂浆拌和:(1)、砂浆用机械拌制,禁止人工拌和。
搅拌时严格按试验室提供的配合比下料,现场必须有计量工具,搅拌时间一般宜在1-3分钟。
(2)、砂浆随拌随用,当砂浆在运输或储存过程中发生离析、泌水情况时,砌筑前再重新拌和,已凝结的砂浆坚决不用。
(3)、炎热天气或雨天在运送砂浆时,容器加上覆盖,以防砂浆凝结或受雨淋湿失去应有的流动性(4)、砂浆必须具有良好的和易性与流动性,水灰比不大于0.65。
其稠度以标准圆锥体沉入度表示,用于石砌体时宜为50-70mm,气温较高时可适当增大。
(5)、砂浆中所用水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准。
砂浆中所用砂,宜采用中砂或粗砂,砂的最大粒径,当用于砌筑片石时,不宜超过5mm。
(6)、水泥砂浆养护温度20±3℃,相对湿度为90%以上。
2、浆砌砌体施工顺序及方法:(1)砌筑前在每隔10m~20m一道的基础沉降缝处支立坡度板挂线,以确保砌体线型及坡度符合设计要求。
一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 施工地点:[填写施工地点]4. 施工时间:[填写施工时间]二、施工内容1. 护面墙施工2. 材料准备3. 施工设备4. 施工人员三、安全技术交底1. 人员安全(1)所有参与施工人员必须经过专业培训,熟悉相关安全操作规程。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场设立安全警示标志,施工人员必须遵守。
2. 施工现场安全(1)施工前对施工现场进行全面检查,确保无安全隐患。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工过程中,禁止无关人员进入施工现场。
3. 材料安全(1)材料进场前需进行质量检验,确保材料符合设计要求。
(2)材料堆放整齐,防止材料滑落伤人。
(3)材料搬运过程中,严禁堆放过高,防止压伤。
4. 施工设备安全(1)施工设备必须经过定期检查、维护,确保设备正常运行。
(2)施工设备操作人员必须持证上岗,熟悉设备操作规程。
(3)施工设备运行过程中,严禁操作人员离开设备,确保设备安全运行。
5. 施工工艺安全(1)施工过程中,严格按照施工图纸和施工方案进行施工。
(2)施工过程中,注意观察施工环境,防止发生安全事故。
(3)施工过程中,确保施工质量,防止因质量问题引发安全事故。
四、应急措施1. 突发事件:如发生火灾、触电、坍塌等突发事件,立即启动应急预案,迅速组织人员疏散,并及时报警。
2. 人员伤害:如发生人员伤害,立即进行现场急救,并及时送往医院治疗。
3. 设备故障:如发生设备故障,立即停止使用,并及时维修。
五、总结为确保护面墙施工安全顺利进行,全体施工人员必须严格遵守以上安全技术交底要求,切实加强施工现场安全管理,确保施工过程中人员安全和工程质量。
护面墙施工技术交底摘要:本文对护面墙施工技术进行详细的介绍和交底,包括护面墙的定义和作用、施工前的准备工作、施工材料和工具的准备、施工过程的步骤和注意事项等内容。
通过本文的阅读,施工人员可以对护面墙施工技术有更深入的了解,从而确保施工质量和安全。
一、引言护面墙作为建筑物外部的一种装饰材料,不仅可以美化外观,还可以增加建筑物的保温、防水等功能。
因此,护面墙施工技术的重要性不言而喻。
本文将从施工前的准备工作、施工材料和工具的准备、施工过程的步骤和注意事项等方面,对护面墙施工技术进行详细的交底。
二、施工前的准备工作1. 安全措施施工前应对施工现场进行安全检查,并设置相应的安全警示标志。
施工人员应正确佩戴安全帽、安全绳等个人防护装备,确保施工过程中的安全。
2. 设计图纸确认在施工前,施工人员应仔细研究设计图纸,确认墙面的尺寸、位置和材料等细节,并与设计师进行沟通和确认,以确保施工的准确性。
3. 墙体处理在进行护面墙施工之前,需要对墙体进行处理。
首先,要清理墙体表面的尘土和杂物。
其次,根据需要,进行墙面防水、防潮处理等工作。
最后,对墙面进行打磨,以提高护面墙的附着力。
三、施工材料和工具的准备1. 施工材料常用的护面墙施工材料包括砖瓦、石材、铝塑板等。
根据设计要求和实际情况,选择合适的材料。
2. 工具设备常用的护面墙施工工具包括切割机、打孔机、钢刷等。
在施工前,需要对这些工具设备进行检查和维护,确保其正常工作。
四、施工过程的步骤和注意事项1. 材料切割和预处理根据设计尺寸,对护面墙所需的材料进行切割和预处理。
在切割过程中,要注意安全,戴好口罩和手套,防止尘土和材料溅落伤及眼睛和皮肤。
切割后的材料应及时清理,避免影响施工效果。
2. 材料安装将预处理好的材料按照设计图纸上的尺寸和位置进行安装。
在安装过程中,要注意材料的平整度和垂直度,保证每块材料之间的间距均匀一致。
同时,使用专用的粘结剂将材料粘贴在墙体上,确保牢固可靠。
一、交底对象参与护墙施工的所有人员,包括施工工人、技术员、安全员等。
二、交底时间护墙施工开始前。
三、交底内容1. 工程概况(1)工程名称:_______(2)工程地点:_______(3)工程规模:_______(4)施工期限:_______2. 护墙施工技术要求(1)护墙材料:_______(2)施工工艺:_______(3)施工标准:_______3. 安全生产注意事项(1)施工前准备1)对施工现场进行勘察,了解周边环境,确保施工安全。
2)对施工人员进行安全教育,提高安全意识。
3)对施工机械设备进行检查,确保设备安全可靠。
(2)施工过程中注意事项1)施工人员必须佩戴安全帽、安全带等个人防护用品。
2)高空作业时,必须使用安全绳,严禁攀登、跳跃。
3)严禁酒后作业,严禁违章操作。
4)施工过程中,严禁随意更改施工方案。
5)施工过程中,必须遵守操作规程,确保施工质量。
(3)施工现场安全措施1)施工现场设置安全警示标志,明确安全通道。
2)施工现场设置临时围栏,防止非施工人员进入。
3)施工现场设置消防设施,确保消防通道畅通。
4)施工现场设置急救箱,配备常用药品。
4. 施工现场环境要求(1)施工现场必须保持整洁,垃圾及时清理。
(2)施工现场严禁乱堆乱放材料、工具等。
(3)施工现场严禁吸烟、用火。
5. 应急处理措施(1)发生安全事故时,立即停止施工,及时上报。
(2)根据事故性质,采取相应的应急措施,确保人员安全。
(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。
四、交底人签字交底人:________职务:________日期:_______五、施工人员签字确认施工人员:________职务:________日期:_______六、附则1. 本安全技术交底模板适用于护墙施工全过程。
2. 施工过程中,如遇特殊情况,应及时调整安全技术措施。
3. 本安全技术交底模板解释权归施工单位所有。
注:以上内容仅供参考,具体施工过程中,应根据实际情况进行调整。
