工程造价管理体系

一、造价体系

根据项目施工特点我公司工程建设划分三个标段,第一标段是井建工程,由中十冶集团有限公司大路坡项目部承建;第二标段是工业建筑及设备安装工程,由大同市矿山建设总公司大路坡项目部承建;第三标段是土建工程,由山西省六建公司大路坡项目部承建。为适应社会主义市场经济体制下工程造价计价的需要,合理确定并有效控制工程造价,提高投资效益,确保我公司建设资金合理利用,以董事长王跃东为第一责任人的工程造价管理体系整体运行。工程造价管理体系图表(后附)

二、造价控制

由于煤矿建设工程具有投资规模大、涉及矿建、土建、安装等专业多、施工时间长、工程计价方法复杂等特征,因此,要控制好工程造价,就必须在投资决策阶段、设计阶段、建设项目发包阶段、建设实施阶段和竣工结算阶段,全过程控制造价,提高煤矿投资效益。要有效的控制建设工程造价,就要坚决把控制重点转移到前期阶段来;重视和加强项目决策阶段的投资估算工作,努力提高可行性研究报告投资控制数的准确度,明确概预算工作不仅要反映设计,计算工程造价,更要能动地影响设计,优化设计,并发挥控制工程造价。从而达到合理使用投资,有效地控制造价,取得最佳投资效益的目的。

(一)、投资决策阶段

科学编制投资估算,投资估算是一个项目投资决策阶段的主要造价文件,它也是项目建议书和可行性研究报告的组成部分,投资估算对于项目的决策及成败十分重要。投资估算应考虑充分,估算合理,充分估计出项目建设过程中及建成后的收益与风险,并提出应对及防范措施,但也要防止过分高估,尽可能做到全面、准确、合理。一个项目若出现前期决策失误,则不管后期建设实施阶段如何努力,也无法弥补其损失。本阶段工程造价部门要配合财务部或前期筹建部等相关部门尽可能准确地计算出包含土地成本、矿产资源价款、前期规费、工程造价、资金成本及管理费用(含建设单位管理费、设计费、监理费等)等可能发生的工程建设项目全过程费用,做好项目经济评价,事先了解完成该项目需策划的资金规模、估算投入、产出、经济效益,为正确的投资决策服务。

(二)设计阶段

在项目作出投资决策后,控制造价的关键在于设计,这也是工程造价控制的重点。

在设计阶段,设计单位应根据业主(建设单位)的设计任务委托书的要求和设计合同的规定,努力将概算控制在委托设计的投资内。在设计阶段内一般又分为三或四个设计的小阶段:作为控制建设工程造价来说,1.方案阶段,应根据方案图纸和说明书,作出含有各专业的详尽的建安造价估算书。2.初步设计阶段,应根据初步设计图纸(含有作业图纸)和说明书及概算定额(扩大预算定额或综合预算定额)编制初步设计总概算;概算一经批准,即为控制拟建项目工程

造价的最高限额。3.技术设计阶段(扩大初步设计阶段),应根据技术设计的图纸和说明书及概算定额(扩大预算定额或综合预算定额)编制初步设计修正总概算。这一阶段往往是针对技术比较复杂,工程比较大的项目而设立的。4.施工图设计阶段,应根据施工图纸和说明书及预算定额编制施工图预算,用以核实施工图阶段造价是否超过批准的初步设计概算。以施工图预算为基础招标投标的工程,则是以中标的施工图预算作为以经济合同形式确定的承包合同价的依据,同时也是作为结算工程价款的依据。由此可见,施工图预算是确定承包合同价,结算工程价款的主要依据。设计阶段的造价控制是一个有机联系的整体,各设计阶段的造价(估算、概算、预算)相互制约、相互补充,前者控制后者,后者补充前者,共同组成工程造价的控制系统。

设计阶段控制工程造价应做好具体工作:

①地质、水文条件,重中之重是煤层赋存条件煤层的埋藏深度一般决定矿井开拓方式,矿井开拓方式直接影响井巷工程造价,设计前必须熟悉井田准确的地质勘探资料,根据地质资料确定设计能力、开拓方式、设备选型、建设规模。

②由工程造价部门对每个设计方案作出经济估算及评价,在此基础上理推选最佳的设计方案。

③确定设计方案后,由造价部门根据相关资料(之前我们将尽可能地收集当地的造价相关资料,如以前曾做过的同类项目的经济指标),提出合理的限额设计指标,供公司与设计单位确定设计限额

时参考。

④工程造价部门参与图纸会审的工作。并对不影响功能而降低造价的,提出合理化建议

三、建设项目发包阶段

(一)、准确编制标底预算,严格公正评定标

严格编标预算管理的目的,在于力求工程编标预算准确,合同造价科学合理。在决定工程造价高低的因素中,合同造价是最重要的一环,为达到合同造价的准确合理,预算编标中应把住以下几个关口。

1. 制定严密的招标文件。

2. 编标人员要持证上岗,并专门从事相关专业,分工明确、责任到人,土建、装饰、安装编标人员积极配合、相互沟通,避免专业间的脱节。

标底预算编制人员要全过程参与图纸会审,提前熟悉图纸,同各专业人员一道审定答疑会议纪要并下发各投标单位,使之对图纸形成共识,更加公正公平地参与工程编标、投标。

3. 坚持严格的评标制度及评标程序。审查标底时要重点做到四审达到四防:审查工程量,防止多算错算;审查分项工程内容,防止重复计算;审查分项工程单价,防止错算错套;审查取费费率,防止高取多算。要坚持严格的评标制度,通过修订标底造价,确定招标合同价。

(二)公平竞争合理招投标

实行公平合理的招投标,是通过竞争后,使承担的工程造价更加

合理,并合理的安排项目计划,进行有效地控制工程造价,所以在招投标过程中,要有明确的透明度,使之招投标单位思想明确,对招投标工作放心,而对一些不利的招投标因素实行限制,真正的体现了在经济市场实行公平竞争,把真正有技术力量和工程项目建设中有雄厚的技术力量和质量意识比较强的,素质比较好施工单位,并且有相当的工程建设经验的单位招标进来,是煤矿建设造价控制的良好基础,也是投标单位心服口服,工程实行招投标后,中标单位在施工前签订施工合同,从而工程造价也就确定了。

四、抓好甲供设备、材料投资管理

甲供设备、材料投资也是左右工程造价的重要因素之一。在工程建设中,甲供设备、材料必须坚持以大渠道供货为主,市场自行采购为辅。在自行采购时,坚持三人同行、货比三家,力求质优价廉,大型的设备订货可采取招标方式,在签订的合同中要明确质量等级和双方责任义务,设备材料进场后如有质量问题,现场施工代表及施工单位有权拒收,以达到保证供货质量、节省设备材料投资的目的。

五、施工阶段

管理是科学、是生产力,矿井建设管理工作中任何一个环节的失误,都会直接影响工程造价和成本,如资金不落实、投资不到位、施工准备不充分、施工组织不合理、施工安排不当或施工技术措施不力、管理不善等,都会给矿井建设带来损失和浪费。如一般地面建筑安装工程由于资金不到位、材料供应不足等原因造成停工窝工时,所损失

的主要是停窝工工资及部分间接费,影响是局部的,对于井巷工程,管理工作更显重要,这是由井巷工程的特殊性所决定的,井巷工程如发生停窝工,不但要损失停窝工的人工费,而且还要发生大量的矿井维护费。对井巷工程施工项目而言,正确的矿井施工组织设计,合理配备劳动力和各辅助施工系统的设备、设施,精心安排施工,加快施工速度,是缩短建设工期、降低井巷工程成本最有效的途径,也是各项管理工作的重点。

在工程施工阶段,是真正形成工程实体主要是在这一阶段,若控制不好,也会使投资失控。

其一,工程监理制实施与管理。实现三控一管的监理体系,是控制工程质量、进度、投资三大目标的重要保证,充分发挥其控制投资、增进效益的作用,就可以给预、结算审查提供一套比较规范的设计变更、现场签证的资料文本,从而反映真实的工程量。

其二,审查优化施工方案及施工顺序。审查及优化施工方案也是控制投资最有效的手段之一。所谓优化就是从若干个施工方案中选择一个技术上切实可行、施工期限能满足要求、施工质量能够保证、施工费用较低的方案。

其三、严格控制工程变更。施工前,要组织施工人员到现场踏勘,并对图纸进行会审,技术交底,避免施工中出现不应有的返工,特别是对那种涉及费用较高的设计,必须经设计单位、建设单位现场代表、监理公司、施工单位等几方现场核实,并进行技术及经济谁,尽量减少合同外费用。

其四,严格现场签证管理。现场签证是工程建设中经常性的工作,若管理不到位,就可能给工程带来不必要的损失,这就要求驻地监理及甲方代表要有高度的责任感和使命感,做好施工现场记录,同时要经常到工地,做到"随做随签",避免"一揽子"及日后签证。同时签证必须达到量化要求,不要定性化和含糊不清的签证。我们知道煤矿井巷工程,由于地质变化,现场签证较多,所以要严格加强现场签证的管理,制定现场签订管理程序。

其五,制定索赔程序,妥善处理种种事项,准确及时处理工程索赔和索赔费用。

六、竣工结算阶段

竣工结算的审核是控制投资的最后一个环节。在这一阶段,要求预算人员必须认真、仔细,决不能出现放松心理。同时还要与工程各有关部门紧密配合。总之,竣工结算的阶段,是一项集技术与经济为一体的工作,同时也是多部门相互配合、供应价格力量出成果性文件,最终完成建设单位和施工单位之间的合同关系和经济责任。

竣工结算阶段工程造价控制的重点:

1、好工程造价结算审核,施工结算编制工作。

除在施工过程中严把设计变更签证关外,在竣工决算时,决算人员须从专业角度对设计变更进行审查,主要包括以下几个方面。

①审查设计变更内容是否符合规定。查设计变更内容与原工程标底预算是否重复列项,即设计变更增加的经费是否已包含在合同

造价中,如有上述情况,应与签证人员联系补充修改,使其符合规定后,再进行调整修改。

②审查手续是否符合规定。凡设计变更都应有建设单位和施工单位的盖章及现场人员的签字,比较重要的设计变更还应有设计单位有关人员的签字,方能生效,手续不全者不予计算。

③审查内容是否清楚。设计变更都应资料齐全,内容表达清楚,有具体的变更部位、变更原因、变更项目、数量,以及特殊情况的技术处理意见等。设计变更应满足做增减预算的要求。如有的变更内容不清楚或过于简单,应核实具体内容情况,补充设计变更签证。

④审查签证是否准确。有无把不属签证范畴的内容列入签证参与决算的情况,诸如像施工单位自身原因返工的项目,施工现场临时设施项目,及施工单位现场用工等。

2、抓好项目实施及竣工决算中审计制度的落实

目前在各施工企业经济独立核算的情况下,乙方都以获取最大限度利润为目的。因此,要把好开标前审计,开标、评标审计,定标、合同审计,及决算审计关。开标、评标、定标、合同审计,主要是审查其合法性合理性,公正性及可操作性,而竣工决算审计是最后一道关口,主要目的是促进建设单位强化管理意识、完善管理制度、改进管理方法等,使工程建设投资达到最佳的经济性、效率性、效果性,审计人员须秉公办事,坚持原则,从严把关;工作中应坚持深入施工现场,了解工程变更内容的具体做法,熟悉工程变更增减工程量情况,为决算审计打下基础,同时要建立严格的审计制度,审减率直

接和岗位责任、评功评奖等挂钩,只有坚持严格的办法和程序,才能保证决算的真实性、严肃性。严格坚持项目全程审计制度,对有效控制工程造价必将发挥巨大作用。

3、好建设项目后评估工作,在竣工结算审核的基础上,将项目的有关造价资料及分析结果汇总并建立数据库,为后续工程提供参考。也可作为公司考核项目部绩效的依据。会同项目各部门总结并找出本项目工程造价控制过程中存在的经验、教训,提出今后工作中的改进方案。便于今后加强管理。

综上所述,煤矿建设造价的控制是一项集管理、技术、质量、施工于一体的综合性系统工程,也是一个动态过程。

因此,造价控制应贯穿于煤矿建设的各个阶段,对煤矿项目造价进行全过程控制是造价管理发展的必然趋势。要有效地控制煤矿建设造价,不仅要把造价控制转移到建设前期的投资决策和设计阶段,尤其应抓住设计这个关键阶段,以取得事半功倍的效果;同时要对工程造价的估算、概算、预算、承包合同价、结算价、竣工决算实行“一体化”管理,改变过去分段管理的状况。加强对工程造价的主动控制,强化全过程的动态管理和监督,对进一步提高建设工程项目投资效益具有很重要的意义。

3、建设项目施工阶段的造价控制

在施工阶段主要是以施工图预算或建安工程承包合同价为目标,控制建安工程造价。在这一阶段节约的余地已经很小,但浪费的可能性却很大,因而要对工程造价的控制给予足够的重视。

3.1 加强对施工方案的技术经济比较

施工方案是施工组织设计中的一项重要工作内容,通过定性分析和定量分析,对质量、工期、造价三项技术经济指标比较,可以合理有效地利用人力、物力、财力资源,取得较好的经济效益,把好施工管理关,是全面造价管理的重要途径。

3.2 健全设计变更审批制度

设计如有变更,一是要尽量提前变更,因为变更越早,损失越小;二是在每一变更设计之前,必须进行工程量及造价增减分析,并经原设计单位同意。如果变更后工程造价突破总概算,必须经有关部门审查,要切实防止通过变更设计增加设计内容、提高设计标准、提高工程造价的情况发生。

3.3 对工程现场签证手续严格把关

通过建设工程监理制度,建立专门部门,利用专业人员对工程实行专业化管理,避免出现工程管理人员只管签证,不算经济帐的现象,造成投资失控的严重后果。为了严肃变更签证手续,应采取建设方、监理方、施工方代表现场联签的方式,保证变更、签证的真实性、合理性、经济性,避免弄虚作假现象及由此引出的纠纷。

工程造价计算公式大全

工程造价计算公式大全 一、平整场地(建筑物场地厚度在±30cm以内的挖、填、运、找平) 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S——平整场地工程量;A——建筑物长度方向外墙外边线长度;B——建筑物宽度方向外墙外边线长度;S底——建筑物底层建筑面积;L外——建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 1、开挖土方计算规则 (1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式 (1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2)定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V——基槽土方量;A——槽底宽度;C——工作面宽度;H——基槽深度;L——基槽长度。其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V——基坑体积;A——基坑上口长度;B——基坑上口宽度;a——基坑底面长度;b——基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:S底——底层建筑面积;L中——外墙中心线长度;L内——内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度。 四、运土方计算规则及公式 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积 式中计算结果为正值时表示余土外运,为负值时表示取土回填。

工程造价计算公式规则-最新版

工程预算计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基

最新工程造价基础知识大全

工程造价基础知识大 全

工程造价基础知识大全 1.绪论;2.制图基本知识;3.投影基本知识;4.投影基本原理;5.投影变换;6.平面建筑形体的投影;7.曲面建筑形体的投影;8.建筑形体的表达方法;9.轴测投影;10.建筑施工图;11.结构施工图;12.正投影中的阴影;13.透视投影;14.展开投影;15.给水排水工程;16.AutoCAD 绘图基础。 :《土木建筑制图》 建筑安装工程预决算的编审工作,其基础除了应该了解,熟悉至精通建筑(房屋)的结构构件,组成和部位,相互间的关系和作用。重要的一课是识图、读图。 工程识图是专业性很强的一门学问。 ——什么图可以作为预算的依据? ——哪些图可以计算出一件构造的工程量? ——从哪些图纸上可以计算出什么材料的实际耗用量? ——有了工程量数据怎么来计算它的价值? ——工程造价的依据有那些? 今天开始的课程将逐步获得答案。 1.1建筑识图与工程量计算(P151) 一、建筑识图 1、基本概念 国家规定,一个工程项目应经过:(1)规划和初步设计阶段;(2)审查后扩大初步设计;(3)审查后施工图设计、又称技术设计。

2、施工图作用:指导施工,技术依据;指导结算,支付进度款依据;指导决算,结算工程款依据。 一套完整的施工图应: A、首页图目:从建施01-、结施01-、水施01-、电施01-(又分强电、弱电、讯施01-)、电通01-。 标准图 设计总说明,内容包括:工程设计依据(批文、资金来源、地勘资料等),建筑面积,造价。设计标准(建筑标准、结构荷载等级、抗震要求,采暖通风要求,照明标准,防火等级等)。施工要求(技术与材料)项目±0.000与总图绝对标高的相对关系,室内外用材、强度等级。 装修表 门窗表 B、建筑施工图(简称建施) 1、表示建筑物内部布置,外部形状、装修、构造、施工要求等,包括:纵横墙布置、门、窗、楼群梯和公共设施(如洗手间、开水房等)。 2、总平,平、立、剖和各构造详图(包括墙身剖面、楼梯、门窗、厕所、浴室、走廊、阳台等构造和详细做法、尺寸)。 3、文字说明,图注。 C、结构施工图(简称结施) 1、表示承重结构的布置、构件类型、大小尺寸、构造做法。 2、结构说明,基础(包括桩基布置、埋置深度)各层结构布置平面和各构件的结构详图(包括柱、梁、板、楼梯、雨蓬、屋面等)。

【精品】工程造价汇总及计算公式:

工程造价程序及计算公式汇总: 工程量清单计价程序表 序号费用名称计算方法备注 1 分部分项工程项目费∑(清单工程量×综合单价) 2 措施项目费 2.1+2.2 2.1 安全防护、文明施工措施费按规定计算(含利润)单列、标明费率 2.2 其他措施项目费按规定计算(含利润) 3 其他项目费按照规定计算 4 规费(1+2+3)*费率 5 不含税工程造价1+2+3+4 6 税金5×税率按税务部门规 定 7 含税工程造价5+6 定额计价程序表 序号费用名称计算方法备注 1 分部分项工程项目费 1.1+1.2+1.3 1.1 定额分部分项工程费∑(工程量×子目基价) 1.2 价差∑(数量×(编制价-定额价)) 1.3 利润人工费*利润率18% 2 措施项目费 2.1+2.2 2.1 安全文明施工费按规定计算(含利润)单列、标明费率2.2 其他措施项目费按规定计算(含利润)

3 其他项目费按规定计算 4 规费(1+2+3)*费率 5 不含税工程造价1+2+3+4 6 税金5×税率按税务部门规 定 7 含税工程造价5+6 营业税:3% 城市建设维护税:营业税的市区7%、县镇:5%、乡村:1% 教育费附加:营业税的3% 地方教育附加:营业税的2% 税率: 市区:3%*(1+7%+3%+2%)/(1-3%*(1+7%+3%+2%))=3.477% 县镇:3%*(1+5%+3%+2%)/(1-3%*(1+5%+3%+2%))=3.413% 市区:3%*(1+1%+3%+2%)/(1-3%*(1+1%+3%+2%))=3.284% 清单计价 1. a人工费=人工消耗量【人数】*人工单价【注意人工单价的调整 b材料费=材料消耗量*材料单价【材料数量=定额工程量*定额消耗量】【注意价格调整,材料信息指导价,市场采购价,甲方指定价等得 代换。 c机械费=机械消耗量*机械单价【注意机械单价构成中有关机上人工 单价,燃料动力价格等得调整。 d一定范围的风险 A:直接工程费=a+b+c+d A1:管理费=A*管理费费率【费率与工程承包范围类别有关】 A2:利润=(A+A1)*利润率 以直接工程费为基数:综合单价=A+A1+A2

最新工程造价管理制度

XX投资集团有限公司 工程造价管理制度 第一章总则 第一条为适应国家和地方关于工程造价法规和政策的规定及市场价格的变化,满足XX投资集团有限公司(以下简称“集团公司”)新形势下的造价管理要求,特制定本制度。 第二条工程造价管理是指对工程建设各阶段预算、结算计价的管理。 第三条工程预(结)算计价是指工程项目的工程量、单价、总价等的计量和确认工作。 第四条本制度适用于集团公司及各分、子公司的新建、改扩建、维修等所有工程的造价管理工作。 第五条工程预(结)算计价原则 1.廉洁奉公原则:应遵守法律法规,恪守职业道德,始终以公司利益为最高利益。 2.准确高效原则:各项计算工作应准确、清晰、合规,体现出较高的工作效率,以适应工程招标、核算、工期等多方面的要求。 3.可复查性原则:应有详细、真实、完整的记录、量价计算过程、审批记录等,使工程造价具备完全的可复查性。 4.合理低价原则:应以客观事实及工程合同等为依据,充分理解并灵活运用当地的工程造价管理规定,并利用市场竞争,以合理较低的价格确定工程造价。 5.合同清算原则:所有合同在除保修条款外,应就合同范围内所有经济事项进行全面结算,但一份合同最终只能办理一次《竣工结算报告》。 第二章管理机制与职责 第六条管理机制 工程造价实行项目单位与集团公司工程管理部协同管理的体制。工程管理部对工程计价负主要责任,其他部门或单位应依照本制度积极配合、参与并负相应责任。 第七条工程管理部职责

1.负责工程预算、结算的编制与审查。 2.负责审核工程进度款的拨付。 3.负责编制招标工程标底及零星工程的计价。 4.负责审核合同造价条款。 第八条项目单位职责 1.负责工程总包、分包招标、比价及相关备案工作,并及时向工程管理部提供编制预算、标底的相关资料。 2.负责合同的起草、签订、执行。 3.负责有效控制工程变更、工程形象进度。 4.负责编制零星工程的施工图纸及施工说明。 5.单项合同价2万元以下的零星项目,可直接洽商确定施工价格。 6.负责建立甲供材料的领用及付款台账。 7.负责提供工程结算资料,并保证资料的真实性和完整性。 第三章工程预算管理 第九条工程预算是确定工程造价、签订合同、拨付工程价款及办理工程结算的依据。工程预算分为招标工程预算和非招标工程预算。 第十条招标工程预算应依据招标文件编制,标底的内容、项目划分、单价应与招标文件中对投标报价的要求一致。 招标工程预算应作为招标评标的参考,检验施工图技术经济合理性的依据,也可作为材料选择的指导。 第十一条非招标工程预算应作为合同的预算包干价使用或经济指标评价的参考。 第十二条工程预算计价时,工程量清单计价应优先于工料单价法计价。 第十三条工程预算编制的主要依据 1.批准的概算书。 2.经会审的施工图纸、会审纪要或工程量核定单及说明。 3.经批准的施工组织设计或技术措施。 4.设计变更、现场签证、施工任务书等造价资料。 5.各类现行定额、计量、计价规范及公司相关规定。

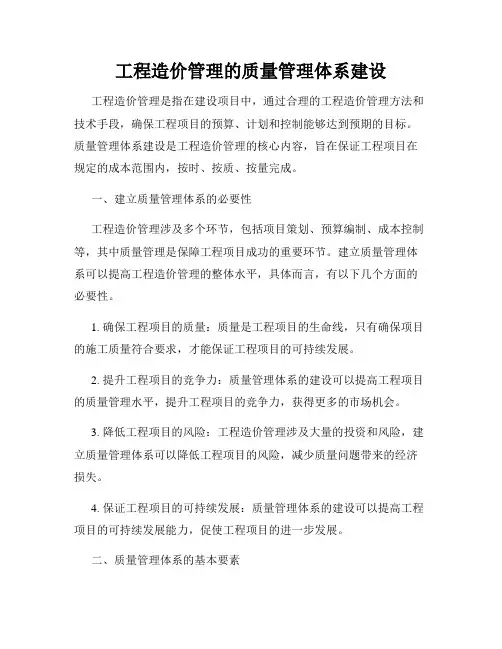

工程造价质量保证体系

质量保证体系 工程造价的质量是事务所的生命,是事务所充满生机和活力的前提条件。通过建立和完善工程造价咨询质量保证体系和控制制度,提高技术人员的综合素质和控制能力,确保成果文件的专业性、真实性及合法性,我所根据国家的各种相关规定和行业规定,制定本质量保证体系。 第一条、全面实施三级质量控制体系: 对编制人员的自校、项目负责人复核、技术负责人审核三个重要的技术环节,一定要规范程序、明确责任、准确计算、严格把关、最大限度的减少项目咨询过程中,人为的疏漏和偏差。 一级为项目造价人员间详细复核 ●核对咨询使用的各种资料和咨询依据是否正确合理,引用的技术经济参 数及计价方式是否正确。 ●核对咨询业务中的数据引用、计算公式、计算数量、软件使用是否符合 规定的咨询原则和有关规定。 ●核对类似建筑的各项经济指标是否一致,咨询成果文件的内容与深度是 否符合规定。 ●对于非重复工程,需抽出重要项目重新计算,不少于总量的30%。如 是图形算量的部分,要指定专人重新校核图形。 ●核对各分项内容是否一致,是否完整,有无漏项。 校核人员在校审记录单上列述校核问题,交咨询成果原编制人员修改,修改后提交二级审核。 二级为项目经理全面复核 ●对造价咨询内容的质量负责。 ●审核咨询原则、依据、方法是否符合咨询合同的要求与有关规定

●基础数据、重要计算公式和计算方法以及软件使用是否正确,检验关键 性的计算结果。 ●重点审核咨询成果的内容是否齐全、有无漏项,采用的技术经济参数与 标准是否恰当 ●计算与编制的原则、方法是否正确合理,各专业的技术经济标准是否一 致,咨询成果说明是否规范,论述是否通顺,内容是否完整正确,检查 关键数据及相互关系。 三级为技术负责人重点审核 凡依据咨询合同要求提交的咨询成果文件须由公司技术负责人签发。签发前,技术负责人应对成果文件进行最终复核,终核主要从咨询报告的合理性、咨询结果的准确性及咨询项目中可能存在的重大问题进行重点审核。各级复核人员在复核时,应做出复核记录,书面表示复核意见,记录在复核表内,并在复核过的工作底稿上签名和签署日期,工作底稿经三级复核无误后,由公司技术负责人签发可出具报告。 第二条、建立和完善工程造价咨询质量体系: 实行全员、全过程的质量管理。参与咨询的每个成员建立责任制,各司其职、各负其责、有奖有罚。 第三条、工程造价咨询部设技术负责人,并设立事务所建立并保持质量记录的标识、收集、编目、查阅、归档、贮存、保管和处理的形成文件的程 序。 1、质量记录的控制范围包括来自分承包方的质量记录。 2、质量记录由各有关部门负责整理,年度统一交办公室归档管理。 3、所有质量记录应字迹清晰,写明编号、记录日期、内容。保管方式应便 于存取和检索。 4、保管设施应有适宜的环境,防止损坏、变质或丢失。

工程造价基础知识大全汇编(图文)

经典文档 下载后可复制编辑目录 一、最精辟的建筑行业知识汇总 (6) 1、一个土建工程师应该知道的数据 (6) 1.1、普通住宅建筑混凝土用量和用钢量: (6) 1.2、普通多层住宅楼施工预算经济指标 (6) 1.3、施工功效 (6) 1.4、基础数据 (6) 2、建筑行业必须懂的常识 (7) 2.1、普通住宅建筑混凝土用量和用钢量: (7) 3、建筑行业顺口溜 (7) 4、建筑设计常用尺寸大全 (8) 4.1、室内设计常用尺寸 (8) 4.2、室内设计及家具设计的基本尺寸(单位:厘米) (9) 二、建筑行业所有计算公式大全 (11) 三、施工全过程图解 (28) 3.1、承台砖胎膜砌筑 (28) 3.2、承台基础梁砖胎膜砌筑 (28) 3.3、承台、底板垫层砼浇捣后 (29) 3.4、地下室底板及承台基础梁防水卷材施工 (29) 3.5、钢筋绑扎 (30) 3.6、地下室外墙及消防水池的施工缝处的止水钢板焊接 (30) 3.7、外墙施工缝处吊模 (31) 3.8、外墙模板安装注意要用止水螺杆 (31) 3.9、套管预埋 (32) 3.10、高低跨处侧模焊钢筋支架支撑 (32) 3.11、地下室高低跨处吊模支撑 (33) 3.12、止水钢板 (33) 3.12、地下室底板砼浇捣后,表面找平、收光 (34)

经典文档3.14、放线,柱头砼凿毛 (35) 3.15、模板支撑满堂架搭设 (35) 3.16、外墙施工缝处凿毛 (36) 3.17、柱脚焊的定位钢筋 (36) 3.18、地下室外墙止水螺杆 (36) 3.19、柱的垂直度检查 (38) 3.20、地下室柱的砼浇捣完毕 (39) 3.21、人防密闭门框预埋 (39) 3.22、地下室顶板砼浇捣中 (40) 3.23、地下室外墙模板拆除后的止水螺杆处理 (40) 3.24、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块 (42) 3.25、外墙止水螺杆割除后水泥砂浆修补 (43) 3.26、外墙防水卷材施工中 (43) 3.27、模板的支撑顶托。 (43) 3.28、圆柱模板安装 (45) 3.29、地下室拆模后的情景 (46) 3.30、地下室 (47) 3.31、地下室砖墙砌筑 (48) 3.32、车道施工 (48) 3.33、梁侧板交接处处理 (49) 3.34、砖墙与砼结构交接处(钉铁丝网) (50) 3.35、消防喷淋管安装 (50) 3.36、楼面模板施工完毕。 (51) 3.37、楼板钢筋绑扎。 (51) 3.37、地下室风管安装 (52) 3.39、消防喷淋管安装 (52) 下载后可复制编辑

工程造价管理及相关管理制度汇总

工程造价及相关管理制度汇总 2016.4.8

一、工程造价管理制度

一、工程造价管理制度 目录 第一章总则 第二章管理机制与职责 第三章初步设计概算管理 第四章施工图预算管理 第五章招标标底管理 第六章工程结算管理 第七章建筑安装工程材料预算价格(信息价)及价差管理第八章建筑安装工程预算定额及费率定额管理 第九章工程造价人员管理 第十章奖罚 第十一章造价中心档案管理

第一章总则 第一条为了切实加强工程建设管理,节约投资,减少浪费,提高投资效益,实现工程造价的合理确定,有效控制,结合集团公司的实际情况,制定本办法。 第二条工程造价管理指对工程建设各阶段所编制的工程预算、中间结算、竣工结算的价格管理。 第三条确定工程造价应遵循经济规律和实事求是的原则,严禁弄虚作假、高估冒算、随意压价等不正当的计价行为。 第四条本办法适用公司新建、改扩建、维修项目(含地面和矿井(露天)基建工程、地质测量工程、大型土石方工程、巷道与露天的接续延深及改造工程、房屋及附属设施改造工程、机电设备改造安装工程、供配电改造安装工程、热力、给排水改造安装工程、道路及基础改造工程、绿化工程、零星工程等)。 第二章管理机制与职责 第五条根据集团公司加强部门职能管理的精神,工程造价由各项目负责单位与造价中心协同管理的体制。财务部、审计部、生产技术部和项目负责单位依照本办法和公司工程管理办法履行业务管理和监督职能。 第六条项目负责单位(生产技术部、煤矿)是项目建设工程造价的直接责任者,其主要职责: 一、工程造价在50万元以上的项目,提供已批准的立项申请表(见附表一)、招标文件、图纸、图纸会审纪要(见附表二),及其它编制工程预算所需的基础资料。 二、工程造价在50万元以下不进行招标的项目,提供立项申请表、商务谈判纪要(按工程管理办法)、呈批件(见附表三)、图纸、说明等编制预算所必需的资料。 三、下达中标通知书(见附表四),起草合同并办理合同审批,准备开工条件,办理工程开竣工。(见附表五、六) 四、在施工过程中,审查施工组织设计(见附表七),及时组织工程验收,办理工程变更、隐蔽工程等签证手续。 五、及时上报产值进度情况。 六、及时上报材料供应情况(有甲供材料的情况),编制材料供应清单、

工程造价管理体系大全

工程造价管理体系 一、造价体系 根据项目施工特点我公司工程建设划分三个标段,第一标段是井建工程,由中十冶集团有限公司大路坡项目部承建;第二标段是工业建筑及设备安装工程,由大同市矿山建设总公司大路坡项目部承建;第三标段是土建工程,由山西省六建公司大路坡项目部承建。为适应社会主义市场经济体制下工程造价计价的需要,合理确定并有效控制工程造价,提高投资效益,确保我公司建设资金合理利用,以董事长王跃东为第一责任人的工程造价管理体系整体运行。工程造价管理体系图表(后附) 二、造价控制 由于煤矿建设工程具有投资规模大、涉及矿建、土建、安装等专业多、施工时间长、工程计价方法复杂等特征,因此,要控制好工程造价,就必须在投资决策阶段、设计阶段、建设项目发包阶段、建设实施阶段和竣工结算阶段,全过程控制造价,提高煤矿投资效益。要有效的控制建设工程造价,就要坚决把控制重点转移到前期阶段来;重视和加强项目决策阶段的投资估算工作,努力提高可行性研究报告投资控制数的准确度,明确概预算工作不仅要反映设计,计算工程造价,更要能动地影响设计,优化设计,并发挥控制工程造价。从而达到合理使用投资,有效地控制造价,取得最佳投资效益的目的。 (一)、投资决策阶段

科学编制投资估算,投资估算是一个项目投资决策阶段的主要造价文件,它也是项目建议书和可行性研究报告的组成部分,投资估算对于项目的决策及成败十分重要。投资估算应考虑充分,估算合理,充分估计出项目建设过程中及建成后的收益与风险,并提出应对及防范措施,但也要防止过分高估,尽可能做到全面、准确、合理。一个项目若出现前期决策失误,则不管后期建设实施阶段如何努力,也无法弥补其损失。本阶段工程造价部门要配合财务部或前期筹建部等相关部门尽可能准确地计算出包含土地成本、矿产资源价款、前期规费、工程造价、资金成本及管理费用(含建设单位管理费、设计费、监理费等)等可能发生的工程建设项目全过程费用,做好项目经济评价,事先了解完成该项目需策划的资金规模、估算投入、产出、经济效益,为正确的投资决策服务。 (二)设计阶段 在项目作出投资决策后,控制造价的关键在于设计,这也是工程造价控制的重点。 在设计阶段,设计单位应根据业主(建设单位)的设计任务委托书的要求和设计合同的规定,努力将概算控制在委托设计的投资内。在设计阶段内一般又分为三或四个设计的小阶段:作为控制建设工程造价来说,1.方案阶段,应根据方案图纸和说明书,作出含有各专业的详尽的建安造价估算书。2.初步设计阶段,应根据初步设计图纸(含有作业图纸)和说明书及概算定额(扩大预算定额或综合预算定额)编制初步设计总概算;概算一经批准,即为控制拟建项目工程

2018年工程造价㎡汇总表

2018年工程造价㎡汇总表 01 全现浇结构住宅楼 包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54 元;管道工程:316.81元;通风工程:302.46元; 02 全现浇结构板式小高层住宅楼 包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。土方运距5公里以内。 每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元; 03 全现浇结构板式住宅楼包括建筑、装饰、给排水(含泵房)、通 风、照明、动力、弱电、电梯、防雷接地等九个专业。公共部分粘贴地砖, 天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落 地窗。含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20 公里以内。 每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30 元;电气工程:248.45元;管道工程:207.12元; 04 全现浇结构塔楼包括建筑、装饰、采暖、给排水、消防、通风、 照明、动力、弱电、防雷接地等十个专业。公共部分楼梯间、电梯间地面

工程造价管理体系大全

盛年不重来,一日难再晨。及时宜自勉,岁月不待人。 工程造价管理体系 一、造价体系 根据项目施工特点我公司工程建设划分三个标段,第一标段是井建工程,由中十冶集团有限公司大路坡项目部承建;第二标段是工业建筑及设备安装工程,由大同市矿山建设总公司大路坡项目部承建;第三标段是土建工程,由山西省六建公司大路坡项目部承建。为适应社会主义市场经济体制下工程造价计价的需要,合理确定并有效控制工程造价,提高投资效益,确保我公司建设资金合理利用,以董事长王跃东为第一责任人的工程造价管理体系整体运行。工程造价管理体系图表(后附) 二、造价控制 由于煤矿建设工程具有投资规模大、涉及矿建、土建、安装等专业多、施工时间长、工程计价方法复杂等特征,因此,要控制好工程造价,就必须在投资决策阶段、设计阶段、建设项目发包阶段、建设实施阶段和竣工结算阶段,全过程控制造价,提高煤矿投资效益。要有效的控制建设工程造价,就要坚决把控制重点转移到前期阶段来;重视和加强项目决策阶段的投资估算工作,努力提高可行性研究报告投资控制数的准确度,明确概预算工作不仅要反映设计,计算工程造价,更要能动地影响设计,优化设计,并发挥控制工程造价。从而达到合理使用投资,有效地控制造价,取得最佳投资效益的目的。 (一)、投资决策阶段 科学编制投资估算,投资估算是一个项目投资决策阶段的主要造

价文件,它也是项目建议书和可行性研究报告的组成部分,投资估算对于项目的决策及成败十分重要。投资估算应考虑充分,估算合理,充分估计出项目建设过程中及建成后的收益与风险,并提出应对及防范措施,但也要防止过分高估,尽可能做到全面、准确、合理。一个项目若出现前期决策失误,则不管后期建设实施阶段如何努力,也无法弥补其损失。本阶段工程造价部门要配合财务部或前期筹建部等相关部门尽可能准确地计算出包含土地成本、矿产资源价款、前期规费、工程造价、资金成本及管理费用(含建设单位管理费、设计费、监理费等)等可能发生的工程建设项目全过程费用,做好项目经济评价,事先了解完成该项目需策划的资金规模、估算投入、产出、经济效益,为正确的投资决策服务。 (二)设计阶段 在项目作出投资决策后,控制造价的关键在于设计,这也是工程造价控制的重点。 在设计阶段,设计单位应根据业主(建设单位)的设计任务委托书的要求和设计合同的规定,努力将概算控制在委托设计的投资内。在设计阶段内一般又分为三或四个设计的小阶段:作为控制建设工程造价来说,1.方案阶段,应根据方案图纸和说明书,作出含有各专业的详尽的建安造价估算书。2.初步设计阶段,应根据初步设计图纸(含有作业图纸)和说明书及概算定额(扩大预算定额或综合预算定额)编制初步设计总概算;概算一经批准,即为控制拟建项目工程造价的最高限额。3.技术设计阶段(扩大初步设计阶段),应根据技

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

2020年造价工程经济计算公式汇总

2020年造价工程经济计算公式汇总 1.利息I=F-P 在借贷过程中 , 债务人支付给债权人超过原借贷金额的部分就是利息。 从本质上看利息是由贷款发生利润的一种再分配。 在工程经济研究中,利息常常被看成是资金的一种机会成本。 I—利息 F—目前债务人应付(或债权人应收)总金额,即还本付息总额 P—原借贷金额,常称本金 2.利率i=I t /P×100‰ 利率就是在单位时间内所得利息额与原借贷金额之比 , 通常用百分数表示。用于表示计算利息的时间单位称为计息周期 i—利率 I t —单位时间内所得的利息额 P—原借贷金额,常称本金 3.单利 I t =P×i 单 所谓单利是指在计算利息时 , 仅用最初本金来计算 , 而不计人先前计息周期中所累积增加的利息 , 即通常所说的 " 利不生利 " 的计息方法。 I t —代表第 t 计息周期的利息额 P—代表本金 i 单 —计息周期单利利率 而n期末单利本利和F等于本金加上总利息,即 : 4. F=P+I n =P(1+n×i 单 ) I n 代表 n 个计息周期所付或所收的单利总利息 , 即 : 5. I n =P×i 单 ×n 在以单利计息的情况下,总利息与本金、利率以及计息周期数成正比的关系. 6.复利I t =i×F t-1 所谓复利是指在计算某一计息周期的利息时,其先前周期上所累积的利息要计算利息,即“利生利”、“利滚利”的计息方式。 I t —代表第 t 计息周期的利息额 i—计息周期复利利率 F t-1 —表示第(t-1)期末复利利率本利和

一次支付又称整存整付,是指所分析系统的现金流量,论是流人或是流出,分别在各时点上只发生一次。 n 计息的期数 P 现值 ( 即现在的资金价值或本金),资金发生在(或折算为) 某一特定时间序列起点时的价值 F 终值 (即n 期末的资金值或本利和),资金发生在(或折算为) 某一特定时间序列终点的价值 7.终值计算 ( 已知 P 求 F) 一次支付n 年末终值 ( 即本利和 )F 的计算公式为: 式中(1+i)n 称之为一次支付终值系数 , 用(F/P, i, n )表示,又可写成 : F =P (F/P, i, n )。 8.现值计算 ( 已知 F 求 P) 式中(1+i)-n 称为一次支付现值系数 , 用符号(P/F, i, n)表示。式又可写成: F =P (F/P, i, n )。 也可叫折现系数或贴现系数。 A 年金,发生在 ( 或折算为 ) 某一特定时间序列各计息期末(不包括零期) 的等额资金序列的价值。 9. 终值计算 ( 已知 A, 求 F) 等额支付系列现金流量的终值为 : ()i i A F n 11-+= [(1+i )n -1]/i 称为等额支付系列终值系数或年金终值系数 , 用符号(F/A ,i ,n)表示。 公式又可写成:F=A(F/A ,i ,n)。 10. 偿债基金计算 ( 已知 F, 求 A) 偿债基金计算式为: ()11-+=n i i F A i/ [(1+i )-1]称为等额支付系列偿债基金系数n ,用符号(A /F ,i ,n)表示。

工程造价咨询公司管理制度

工程造价咨询有限公司 加强内部管理机制的措施 为了高质量地做好接受委托的财政投资项目评审工作,规范公司业务,我们从项目评审的承接、计划、组织实施等环节入手,结合公司以前制定的内部管理制定(包括防范、控制评审风险等方面的相关内控制度)专门制定了《防范、控制评审风险管理办法》,《评审工作廉政制度》,《项目评审质量内部管理制度》,进一步明确了项目评审人员在执业过程中的责、权、利,把执业人员风险、成本效益和自身利益挂钩,明确各级、各类人员的工作职责和在项目评审工作中的责任。通过严格的职责区分,来最大限度地规避执业风险,减少或降低公司风险,保障公司信誉。 附件一:《防范、控制评审风险管理办法》 附件二:《评审工作廉政制度》 附件三:《项目评审质量内部管理制度》

附件一: 防范、控制评审风险管理办法 一、防范、控制评审风险体系的组成 1、ISO 9001:2000质量体系管理控制文件 2、公司其他相关质量控制文件 3、防范、控制评审风险管理办法 二、人员配备 1、由工程造价咨询有限公司负责人、会计师事务所有限责任公司负责人及具体项目评审负责人组成一个领导小组,依据财政部《财政投资评审管理暂行规定》、《财政投资项目评审操作规程(试行)》和《昆明市财政投资评审委托业务管理办法》、《昆明市财政局对受聘单位财政投资项目评审工作年度考评暂行办法》等规定及公司内部相关管理制度的规定对项目评审业务各专业人员的岗位职责、业务质量进行全面管理,全面防范、控制评审风险; 2、项目负责人,主要负责评审业务中各专业间的技术协调、组织管理、质量管理等工作,对项目各专业负责人的工作进行复核,防范、控制评审过程中的风险; 3、专业负责人,主要负责本专业的评审业务实施和质量管理工作,指导和协调本专业评审人员的工作,防范、控制评审具体过程中

全国工程造价建材价格大全(一)

全国工程造价建材价格 大全 来源:造价通(询价圈) 概述:造价通工程造价信息网询价圈7*24小时为您提供工程造价行业最新、最准确、 最全面的建筑材料价格、报价、供应商报价,涵盖土建材料、安装材料、装饰材料、 市政园林等建材价格信息。 标签:最新建材价格,市场价,建材询价,建筑材料价格,供应商报价,土建材料,安装 材料,装饰材料 编者按:造价通——是中华人民共和国国家标准《建设工程人工材料设备机械数据标 准》(GB/T 50851-2013)的参编单位和唯一数据提供方。

材料名称地址 动力机械价格https://www.doczj.com/doc/302712155.html,/solved/9943_a_c_p1.html 泵类机械价格https://www.doczj.com/doc/302712155.html,/solved/9944_a_c_p1.html 潜水及水面作用机械价格https://www.doczj.com/doc/302712155.html,/solved/9941_a_c_p1.html 电气线路机械价格https://www.doczj.com/doc/302712155.html,/solved/9939_a_c_p1.html 破碎及凿岩机械价格https://www.doczj.com/doc/302712155.html,/solved/9933_a_c_p1.html 钻探及地下工程机械价格https://www.doczj.com/doc/302712155.html,/solved/9935_a_c_p1.html 园林和高空作业机械价格https://www.doczj.com/doc/302712155.html,/solved/9937_a_c_p1.html 木工机械价格https://www.doczj.com/doc/302712155.html,/solved/9921_a_c_p1.html 切割及打磨机械设备价格https://www.doczj.com/doc/302712155.html,/solved/9923_a_c_p1.html 焊接机械设备价格https://www.doczj.com/doc/302712155.html,/solved/9925_a_c_p1.html 冷却及热处理机械设备价格https://www.doczj.com/doc/302712155.html,/solved/9927_a_c_p1.html 无损探伤机械设备价格https://www.doczj.com/doc/302712155.html,/solved/9929_a_c_p1.html 环卫机械价格https://www.doczj.com/doc/302712155.html,/solved/9931_a_c_p1.html 加工机械价格https://www.doczj.com/doc/302712155.html,/solved/9919_a_c_p1.html 钢筋和预应力机械价格https://www.doczj.com/doc/302712155.html,/solved/9917_a_c_p1.html 机动工业车辆价格https://www.doczj.com/doc/302712155.html,/solved/9911_a_c_p1.html 压实及路面机械价格https://www.doczj.com/doc/302712155.html,/solved/9913_a_c_p1.html 清洗筛选及装修机械价格https://www.doczj.com/doc/302712155.html,/solved/9915_a_c_p1.html 挖掘机械价格https://www.doczj.com/doc/302712155.html,/solved/9901_a_c_p1.html 桩工、钻孔机械价格https://www.doczj.com/doc/302712155.html,/solved/9903_a_c_p1.html 混凝土及灰浆用机械价格https://www.doczj.com/doc/302712155.html,/solved/9905_a_c_p1.html 铲土及水平运输机械价格https://www.doczj.com/doc/302712155.html,/solved/9907_a_c_p1.html 起重及垂直运输机械价格https://www.doczj.com/doc/302712155.html,/solved/9909_a_c_p1.html 其它仪表器材价格https://www.doczj.com/doc/302712155.html,/solved/9849_a_c_p1.html 其它工程仪器仪表价格https://www.doczj.com/doc/302712155.html,/solved/9847_a_c_p1.html 石油专用仪表价格https://www.doczj.com/doc/302712155.html,/solved/9845_a_c_p1.html

工程造价平米参考表

工程造价平米参考表 注:如下数据只是参考,相对一线城市每平米要再提高500元/m2或者更多,视实际情况而定! 1、全现浇结构住宅楼: 包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业。含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。 每平米造价1850.98元,其中:建筑工程:1011.17元;电气工程:220.54元;管道工程:316.81元;通风工程:302.46元; 2、全现浇结构板式小高层住宅楼: 包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。土方运距5公里以内。 每平米造价1442.17元,其中:建筑工程:803.59元;装饰工程:306.62元;电气工程:238.65元;管道工程:81.16元;通风工程:12.15元; 3、全现浇结构板式住宅楼: 包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。 每平米造价1360.43元,其中:建筑工程:730.56元;装饰工程:174.30元;电气工程:248.45元;管道工程:207.12元;

工程造价算量大全,不看绝对后悔系列

工程造价算量大全,不看绝对后悔系列 楼砼钢材用量 普通住宅建筑混凝土用量和用钢量: 1、多层砌体住宅: 钢筋30KG/m2 砼0.3 —0.33m3/m2 2、多层框架 钢筋38 —42KG/m2 砼0.33 —0.35m3/m2 3、小高层11 —12层 钢筋50 —52KG/m2 砼0.35m3/m2 4、高层17 —18层 钢筋54 —60KG/m2 砼0.36m3/m2 5、高层30层H=94米 钢筋65 —75KG/m2 砼0.42 —0.47m3/m2 6、高层酒店式公寓28层H=90米 钢筋65 —70KG/m2 砼0.38 —0.42m3/m2 7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11 —12层之

间以上数据按抗震7度区规则结构设计 预算指标 普通多层住宅楼施工预算经济指标: 1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20 —0.24; 2、模版面积占建筑面积2.2左右; 3、室外抹灰面积占建筑面积0.4左右; 4、室内抹灰面积占建筑面积3.8。 钢材理重算法 各种钢材理论重量计算方法: ◆角钢:每米重量(公斤)=0.00785×(边宽+边宽-边厚)×边厚 ◆圆钢:每米重量(公斤)=0.00617×直径×直径(注:螺纹钢和圆钢相同) ◆扁钢:每米重量(公斤)=0.00785×厚度×边宽 ◆管材:每米重量(公斤)=0.02466×壁厚×(外径-壁厚) ◆板材:每平方重量(公斤)=0.785×厚度 ◆有色金属的板材的计算公式为:每平方米重量(公斤)=比重*厚度 ◆各种有色金属的比重如下:紫铜板8.9 黄铜板8.5 锌板7.2 铅板 11.37 铝板2.8 ◆铝花纹板:每平方米重量(公斤)=2.96*厚度 ◆紫铜管:每米重量(公斤)=0.02796*壁厚*(外径-壁厚)

造价咨询进度管理体系与措施

5.6 进度管理体系与措施: 一、进度控制的组织保障 项目的参与者会涉及业主、各设计单位、工程监理、工程造价咨询、招标代理、各工程承包商,以及政府有关管理、服务机构和其他社会潜在的产品及服务提供单位等,只有参与者之间保持密切有序的协作和配合,才能使工程各预期目标顺利实现。作为造价咨询服务单位,将配合各单位工作,成立专业服务团队,以满足业主的进度要求。 二、进度控制的人员保障 成立的造价咨询服务项目部,其中设项目负责人,下设土建、水暖、电气等多个项目组。足够的专业技术人员、成熟的项目团队、丰富的大型工程造价咨询工作经验,足以满足业主同时委托若干项目造价咨询服务。 三、进度管理的奖惩 1、严格执行公司关于项目进度管理的奖惩制度。 2、对造价咨询服务项目工作进度没有按照业主公司的进度要求完成的人员,公司将给予奖惩制度之外再予以处罚。每延迟一天,项目经理扣发当月奖金,相应责任人扣发当月奖金。延迟一周,项目经理及相应责任人扣发全年奖金。 3、对超过合同规定的日期两周或以上,则撤换项目经理及相应责任人。 4、对造价咨询服务项目项目部加班加点的工作人员,公司将发三倍加班工资。

5、对按时或提前完成进度要求的人员,公司将给予表彰或奖励,并纳入年终考评。 四、技术措施 如同施工技术影响施工进度,造价咨询服务过程中所采取的技术方法也同样会影响进度。根据我司多年的造价咨询服务经验,以下技术措施有利于实现委托方对进度的要求: 1、统一工程量计算底稿 工程量计算的准确性是保证工程量清单编制水平的关键。统一的工程量计算底稿,首先有利于专业造价人员计算过程的系统化、规范化,可以从一定程度上避免漏项;其次,有助于专业负责人审核查找问题的根源,加快审核的效率;最后,有利于快速修改因图纸变化、范围更改等因素导致的计算结果的改变。 2、推广使用软件算量 近年来,随着建筑行业的不断成熟,大量的工程造价软件涌入市场,这也说明了造价咨询服务的信息技术含量将会得到逐步提高。作为拥有多年造价咨询服务经验的机构之一,我司非常重视服务工作的技术含量,早在多年前就着手培养员工使用各种算量、计价软件(如广联达、鲁班、预算大师等)的水平,并通过集中培训、竞赛、“一帮一”等方式进行大面积的推广。对于本项目,在建设规模较大、时间要求很紧的情况下,使用软件算量、计价无疑是保证进度的重要措施。 五、管理措施 在解决了人员问题和技术问题的基础上,优质、有序的管理将是
