第1篇一、工程围栏装卸施工概述工程围栏装卸施工是指在施工现场,根据施工需要,对工程围栏进行安装、拆卸、运输、存放等操作的过程。
工程围栏装卸施工是施工现场管理的重要组成部分,对于保障施工现场安全、提高施工效率具有重要意义。
本文将对工程围栏装卸施工价格进行分析。
二、工程围栏装卸施工价格影响因素1. 工程围栏类型工程围栏类型包括金属围栏、塑料围栏、水泥围栏等。
不同类型的工程围栏价格差异较大。
一般来说,金属围栏价格较高,塑料围栏价格适中,水泥围栏价格较低。
2. 工程围栏尺寸工程围栏尺寸对价格有较大影响。
一般来说,尺寸越大,价格越高。
此外,工程围栏的高度、宽度、厚度等也会影响价格。
3. 施工地点施工地点对工程围栏装卸施工价格有较大影响。
在城市繁华地段,人工、材料、运输等成本较高,导致工程围栏装卸施工价格相对较高。
而在偏远地区,成本相对较低,价格也相对较低。
4. 施工难度施工难度是影响工程围栏装卸施工价格的重要因素。
施工难度大,需要耗费更多人力、物力,价格自然较高。
例如,复杂地形、高空作业等都会增加施工难度,提高价格。
5. 施工周期施工周期对工程围栏装卸施工价格也有一定影响。
施工周期越长,人工、材料、设备等成本越高,价格也越高。
三、工程围栏装卸施工价格参考以下是一些工程围栏装卸施工价格的参考:1. 金属围栏装卸施工价格:约80-150元/米。
2. 塑料围栏装卸施工价格:约50-100元/米。
3. 水泥围栏装卸施工价格:约30-60元/米。
4. 高空作业、复杂地形等特殊情况下的工程围栏装卸施工价格:约200-300元/米。
四、总结工程围栏装卸施工价格受多种因素影响,包括工程围栏类型、尺寸、施工地点、施工难度、施工周期等。
在实际施工过程中,需要根据具体情况选择合适的工程围栏,并合理安排施工方案,以确保工程围栏装卸施工顺利进行。
第2篇一、地域因素不同地区的劳动力成本、运输费用以及市场需求等都会影响工程围栏装卸施工价格。
围栏工程报价方案一、项目概述围栏工程是指为了围合规定范围内的地块或建筑物而进行的围墙、栅栏等建筑工程。
围栏工程的施工不仅要求具有一定的园林美化效果,也需要具备一定的安全性和功能性,可以根据客户的需求和场地特点进行定制设计,并进行围栏材料的选择。
本报价方案将就围栏工程的设计、材料、施工流程、费用等方面进行详细分析和报价。
二、设计方案1. 场地测量与分析:首先对需要设立围栏的场地进行测量和分析,确定围栏的尺寸和形状。
同时要考虑场地的地势和自然环境,确保围栏的设计与周边环境协调一致。
2. 围栏材料选择:根据客户的需求和场地的特点,选择合适的围栏材料,如砖石、铁艺、木材等。
3. 围栏结构设计:根据围栏的功能需求和美观要求,设计围栏的结构和样式,包括围栏的高度、栏杆的间距、栏杆的形状等。
4. 围栏装饰设计:考虑围栏的美化效果,可以设计一些花纹、雕刻或园林装饰等,增加围栏的艺术价值。
5. 围栏颜色选择:根据园林风格和场地环境,选择合适的围栏颜色,使围栏与周围环境相协调。
三、围栏材料1. 砖石围栏:适用于庭院、别墅等场地,具有良好的美化效果和抗风抗气候能力。
2. 铁艺围栏:适用于公园、学校等场地,具有坚固耐用和美观大方的特点。
3. 木材围栏:适用于乡村、度假村等场地,有温馨自然的特点。
四、施工流程1. 地基处理:清理场地,确定围栏的位置,进行地基开挖和基础浇筑。
2. 围栏安装:按照设计方案进行围栏的安装,包括围栏支柱、栏杆、连接件等的安装工作。
3. 围栏涂装:在围栏安装完成后,进行围栏的涂装,包括底漆和面漆的涂装工作。
4. 围栏装饰:根据设计方案进行围栏的装饰工作,包括花纹雕刻、园林装饰等。
5. 完工验收:对围栏工程进行全面验收,确保围栏的质量和安全性。
五、费用报价1. 围栏材料费用:根据实际选用的围栏材料和数量进行费用计算。
2. 施工人工费用:根据围栏工程的施工流程和工期,进行施工人工费用的计算。
3. 围栏装饰费用:根据设计方案中的围栏装饰要求,进行装饰材料和工艺费用的计算。
教你如何做栏杆单价分析关于栏杆单价分析定额规定,现场制作栏板、栏杆、扶手按设计图示尺寸以扶手中心线长度(包括弯头长度)计算。
这话看似简单,其实呢,栏杆往往要做个含量分析,单价分析,即1米中含有多少的材料,并分析出单价,然后乘以定额规定的长度,才可得出栏杆的造价。
思路:1:取标准段2:分析并计算出标准段的含量(含量分析)3:将标准段的含量合计除以标准段长度,便可得出,栏杆的单价。
以以下实例:1:取段,取段应该取标准段,标注段的含义就是,应该包含所有材料的区段,切不可麻木随意就单独取1m。
这里很简单:就是取2m了。
2:分析2m材料构成:1、面管:60*40*2热镀锌方钢管2、小立柱:20*20*1.5热镀锌方钢管3、大立柱:40*20*2 热镀锌方钢管4、横杆:40*20*2热镀锌方钢管5、天鹅板1块6、预埋件4个(大立柱底下需要预埋件固定)7、油漆(防锈作用,例如环氧云漆配合船壳漆,计算油漆注意刷油漆的道数)当然还应该包括人工费、辅材费、运输费、机械费、管理费、利润税金。
现在知道了材料,那么如何计算?总的来说,就是管类材料:长度乘以长度比重,计算出重量成品:按个计算(例如天鹅板,装饰球,装饰盖,预埋件)油漆:按金属重量计算,要注意道数这里先说说管类材料的长度比重如何确定?(当然你可以查五金手册,我只是想告诉这值是怎么来的,在没有五金手册的情况,如何计算)方管:假设a ,b为方管的截面尺寸,s为方管的壁厚那么长度比重w=(2*(a+b)-4*s)*s*系数如果是钢方管w=(2*(a+b)-4*s)*s*0.00785如果是铝合金方管w=(2*(a+b)-4*s)*s*0.0027按不同材料,乘以不同系数。
常用的就是钢和铝合金材料。
圆管:假设D为圆管的半径,s为方管的壁厚那么长度比重w=(D-S)*S*L*3.1415*系数如果是钢圆管w=(D-S)*S*L*3.1415*0.00785如果是铝合金圆管w=(D-S)*S*L*3.1415*0.0027接来下以面管60*40*2的方钢管为例来说说比重如何确定:W=(2*(60+40)-4*2)*2*0.00785=3.014好的,让我们来实战下:1面管:60*40*2热镀锌方钢管(单价均为假设)W=(2*(60+40)-4*2)*2*0.00785=3.014 kg/m重量T1=W*L=3.014*2=6.028kg合价:p1=6.028*4.3(单价)=25.92元2小立柱:20*20*1.5热镀锌方钢管W=(2*(20+20)-4*1.5)*1.5*0.00785=0.923kg/m重量T2=W*L=0.923*(1100-110-40-20-110-20)*0.001*8[根]=5.907kg 合价:p2=5.907*4.3(单价)=24.4元3大立柱:40*20*2 热镀锌方钢管W=(2*(40+20)-4*2)*2*0.00785 =1.758kg/m重量T3=W*L=1.758*(1100-40)*0.001*4[根]=7.453kg合价:p1=7.453*4.3(单价)=32.05元4横杆:40*20*2热镀锌方钢管W=1.758kg/m (同3大立柱)T4=W*L=1.758*(2000-100-20-20-20-20-100)*0.001*2[根]=6.047kg 合价p4=6.047*4.3=26元5天鹅板1块合价P5=1*120=120元6预埋件4个合价p6=4*5=20元7油漆T1+T2+T3+T4=6.028+5.907+7.453+6.047=25.432kg*0.001* 131=3.5元材料费=25.92+24.4+32.05+26+120+20+3.5=251.87 假设:人工费=50元运输费=3元辅材费=2元机械费=3元直接费=251.87+50+3+2+3=309.87元管理费=直接费*2%=6元利润=(309.87+6)*7.6%=24元税金=(309.87+6+24)*3.2%=10.88元综合合价=309.87+6+24+10.88=350.74综合单价=350.74/2[标准段的长度]=175.37元这个费率,也是假设,一般呢~老板心中比较有数,如何去调节这些单价,调节费率,让自己更好的最低价中标,并且保证有巨大的利润的。

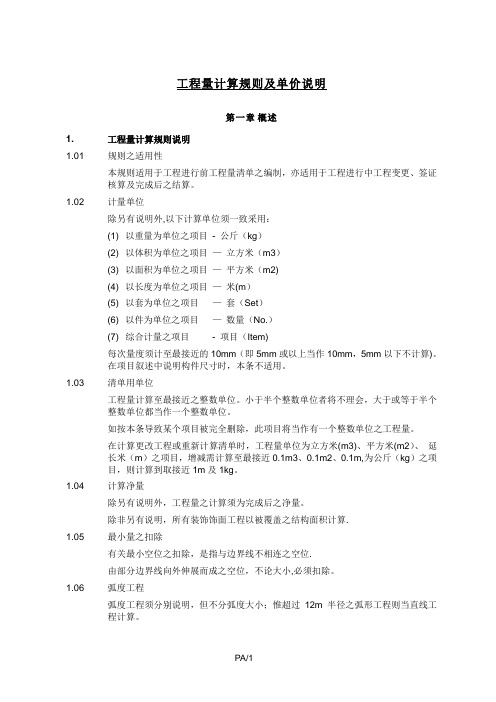

工程量计算规则及单价说明第一章概述1. 工程量计算规则说明1.01 规则之适用性本规则适用于工程进行前工程量清单之编制,亦适用于工程进行中工程变更、签证核算及完成后之结算。
1.02 计量单位除另有说明外,以下计算单位须一致采用:(1) 以重量为单位之项目- 公斤(kg)(2) 以体积为单位之项目—立方米(m3)(3) 以面积为单位之项目—平方米(m2)(4) 以长度为单位之项目—米(m)(5) 以套为单位之项目—套(Set)(6) 以件为单位之项目—数量(No.)(7) 综合计量之项目- 项目(Item)每次量度须计至最接近的10mm(即5mm或以上当作10mm,5mm以下不计算)。
在项目叙述中说明构件尺寸时,本条不适用。
1.03 清单用单位工程量计算至最接近之整数单位。
小于半个整数单位者将不理会,大于或等于半个整数单位都当作一个整数单位。
如按本条导致某个项目被完全删除,此项目将当作有一个整数单位之工程量。
在计算更改工程或重新计算清单时,工程量单位为立方米(m3)、平方米(m2)、延长米(m)之项目,增减需计算至最接近0.1m3、0.1m2、0.1m,为公斤(kg)之项目,则计算到取接近1m及1kg。
1.04 计算净量除另有说明外,工程量之计算须为完成后之净量。
除非另有说明,所有装饰饰面工程以被覆盖之结构面积计算.1.05 最小量之扣除有关最小空位之扣除,是指与边界线不相连之空位.由部分边界线向外伸展而成之空位,不论大小,必须扣除。
1.06 弧度工程弧度工程须分别说明,但不分弧度大小;惟超过12m半径之弧形工程则当直线工程计算。
2. 单价说明2.01 投价依据投标图纸、国家与地方现行规范、工程量计算规则及单价说明、工程量清单中的项目说明等应一并参阅并据此投价.2.02 所有项目单价应已包括的费用除另有说明外,每个项目的单价或价款应已包括:(1) 人工和一切有关的费用。
(2) 材料、货物和一切有关的费用(例如运输、交付、卸货、贮存、退还包装材料、搬运、吊升、放下)。
围堰工程属于单价措施1. 引言围堰工程是水利工程中常见的一项工程措施,主要用于控制水流的流动,防止水流泛滥或对其他工程产生负面影响。
围堰工程属于单价措施,指的是通过计算和评估每个单位长度或单位面积的工程成本,来确定围堰工程的预算和费用。
本文将介绍围堰工程的基本概念和分类,解释为何围堰工程属于单价措施,并探讨计算围堰工程单价的方法和相关因素。
最后,将总结围堰工程单价措施的重要性和应用。
2. 围堰工程概述围堰工程是一种通过建造围堰来控制水流的工程措施。
围堰可以是一个或多个相互连接的构筑物,用于堵塞或导向水流。
常见的围堰类型包括挡水坝、围堰墙、围堰闸等。
围堰工程通常用于以下目的:•减少河流水位:通过建造围堰,可以将原本流动的河流水流导向其他方向或堵塞水流,从而减少河流水位,达到控制洪水或涌水的目的。
•控制水流速度:围堰可以影响水流的速度和流量,控制水的流速,减少水流冲刷和侵蚀的风险。
•防止泥沙淤积:用围堰来导向水流或拦截泥沙,可以减少泥沙淤积的程度,保持河道或渠道的通畅。
3. 围堰工程的单价措施单价措施是一种将工程成本以规定的计量单位进行计算和评估的方法。
围堰工程属于单价措施,是因为围堰工程的预算和费用通常是根据围堰的长度、面积或体积等指标来计算和确定的。
通过单价措施,可以更准确地预算和评估围堰工程的成本。
此外,单价措施还可以作为沟通和协商的基准,以便各方之间就围堰工程的费用进行谈判和约定。
4. 计算围堰工程单价的方法计算围堰工程单价通常涉及以下步骤:4.1 确定计量单位首先,需要确定围堰工程计量的单位。
常见的计量单位包括米(m)、平方米(m²)和立方米(m³),具体选择取决于围堰工程的特点和要求。
4.2 收集工程数据然后,需要收集与围堰工程相关的工程数据。
这些数据可能包括围堰的长度、高度、宽度等几何尺寸,以及所使用的材料类型和数量。
4.3 计算各项成本根据收集到的工程数据,可以计算围堰工程的各项成本。
第1篇一、项目概述本项目为XX地区XX道路护栏工程施工,包括但不限于护栏基础施工、护栏主体施工、涂装、验收等环节。
工程量约为XXX米,施工周期为XX个月。
以下是详细的项目报价。
二、工程量及单价1. 护栏基础施工(1)基础挖掘:根据设计图纸,需挖掘基础深度为XXX米,基础宽度为XXX米,长度为XXX米。
基础挖掘单价为人民币XXX元/立方米。
(2)基础浇筑:混凝土等级为C30,浇筑厚度为XXX厘米。
基础浇筑单价为人民币XXX元/立方米。
2. 护栏主体施工(1)护栏立柱:采用Q235钢材,直径为XXX毫米,长度为XXX米。
立柱单价为人民币XXX元/根。
(2)护栏横梁:采用Q235钢材,截面尺寸为XXX毫米×XXX毫米,长度为XXX米。
横梁单价为人民币XXX元/米。
(3)护栏网:采用镀锌钢丝,网孔尺寸为XXX毫米×XXX毫米,长度为XXX米。
护栏网单价为人民币XXX元/平方米。
3. 涂装(1)底漆:采用高性能防腐底漆,涂刷两遍。
底漆单价为人民币XXX元/平方米。
(2)面漆:采用耐候性面漆,涂刷两遍。
面漆单价为人民币XXX元/平方米。
4. 验收验收费用为人民币XXX元。
三、总价及付款方式1. 总价:根据上述工程量及单价,本项目总价为人民币XXX万元。
2. 付款方式:(1)合同签订后,支付合同总价30%作为预付款;(2)工程进度达到50%时,支付合同总价20%;(3)工程进度达到80%时,支付合同总价30%;(4)工程完工并验收合格后,支付合同总价20%。
四、施工保证措施1. 施工人员:选用具备相关资质的施工人员,确保施工质量;2. 施工材料:选用优质原材料,确保工程使用寿命;3. 施工设备:选用先进的施工设备,提高施工效率;4. 施工管理:严格执行国家及行业施工规范,确保工程质量;5. 施工安全:加强施工现场安全管理,确保施工安全。
五、售后服务1. 工程保修期:自工程竣工验收合格之日起,保修期为两年;2. 保修期内,若因施工质量问题导致工程损坏,我方将免费进行维修或更换;3. 保修期满后,我方将提供终身维修服务,收费标准另行协商。
栏杆造价分析表范文栏杆是一种常见的建筑装饰材料,用于围合空间、装饰环境、保护安全等功能。
在建筑设计和装修过程中,栏杆的造价是一个重要的考虑因素。
为了更好地了解栏杆的造价分析,下面将从栏杆的材料成本、工艺成本以及安装成本等方面进行详细的分析。
首先,栏杆的材料成本是影响栏杆造价的主要因素之一、栏杆的材料种类多样,常见的材料包括不锈钢、铁艺、铝合金、玻璃等。
不同材料的价格差异较大,同时还需要考虑材料的品质和规格对价格的影响。
以不锈钢栏杆为例,其价格通常由不锈钢管的规格、厚度、质量等因素决定,传统的铁艺栏杆则还需要考虑工艺复杂度对价格的影响。
在栏杆的材料选择上,需要综合考虑价格、使用需求以及装饰效果等因素。
其次,栏杆的工艺成本也是造价分析的重要部分。
栏杆的工艺包括栏杆的制作、组装以及表面处理等环节。
栏杆的工艺复杂或采用特殊设计时,工艺成本会相应增加。
例如,如果栏杆需要通过焊接、切割等步骤进行加工制作,那么会增加相应的工艺成本。
而采用更独特的设计、特殊材料的栏杆制作,如雕刻工艺、图案打孔等,也会增加工艺成本。
因此,在栏杆工艺的选择上,需要综合考虑物料和工艺的复杂程度,以及所需的制作难度和时间成本等因素。
最后,安装成本也是栏杆造价分析中需要考虑的一项重要成本。
安装成本包括现场测量、安装准备工作、人工安装以及安装辅助材料等费用。
栏杆的安装具有一定的技术要求,需要经过专业人员的测量、加工、安装等步骤,这些步骤都会产生一定的费用。
同时,不同的栏杆安装难度也会影响安装成本,例如在高楼层的安装,需要考虑搬运设备、人力成本等因素。
因此,在栏杆的安装成本分析中,需要综合考虑安装难度、工程规模、人工费用等因素。
总结起来,栏杆造价分析涉及到材料成本、工艺成本以及安装成本等多个方面的考虑。
在栏杆的选择上,需要综合考虑栏杆的材料、工艺和安装要求,以及项目的预算和需求,因此,在进行栏杆造价分析时,需要考虑到以上多方面因素才能得出详细准确的结果,以便进行合理的栏杆选购和施工安装。
第1篇一、工程背景南头围堰施工工程是我国某地区重点水利工程项目,旨在解决当地洪涝灾害问题,提高防洪能力。
该工程涉及范围广泛,施工难度较大,对施工质量和安全要求较高。
以下是针对南头围堰施工工程价格的分析。
二、工程概况1. 工程规模:南头围堰施工工程总长度约为5公里,围堰高度约为2米,围堰宽度约为10米。
2. 施工内容:主要包括围堰基础处理、围堰结构施工、排水设施建设、施工临时设施建设等。
3. 施工工期:预计工期为6个月。
三、工程价格分析1. 人工费用人工费用是围堰施工工程价格的重要组成部分。
根据我国现行劳动力市场行情,人工费用主要包括以下几项:(1)施工人员工资:根据工程规模和施工难度,预计平均每人每月工资为5000元。
(2)施工管理人员工资:预计管理人员平均每人每月工资为8000元。
(3)临时用工工资:预计临时用工平均每人每月工资为3000元。
综合以上三项,人工费用总计约为3.5万元/月。
2. 材料费用材料费用主要包括以下几项:(1)混凝土:预计每立方米混凝土价格为600元。
(2)钢筋:预计每吨钢筋价格为5000元。
(3)砂石:预计每立方米砂石价格为80元。
(4)其他材料:如水泥、木材等,预计每吨价格为1000元。
综合以上各项,材料费用总计约为8.5万元/月。
3. 施工机械费用施工机械费用主要包括以下几项:(1)挖掘机:预计每月租赁费用为10万元。
(2)推土机:预计每月租赁费用为8万元。
(3)搅拌机:预计每月租赁费用为5万元。
(4)其他施工机械:预计每月租赁费用为3万元。
综合以上各项,施工机械费用总计约为26万元/月。
4. 施工临时设施费用施工临时设施费用主要包括以下几项:(1)施工营地:预计每月租金为10万元。
(2)施工道路:预计每月维护费用为5万元。
(3)施工用电:预计每月费用为3万元。
综合以上各项,施工临时设施费用总计约为18万元/月。
四、工程总价格根据以上分析,南头围堰施工工程价格总计约为63.5万元/月。
波形护栏的成本分析方法
波形护栏是一种常用的道路安全设施,用于保护车辆和行人免受交通事故的伤害。
在进行波形护栏的成本分析时,可以考虑以下几个方面:
1. 材料成本:波形护栏通常由镀锌钢制成,因此需要考虑钢材的成本。
可以通过与供应商联系获取实际的钢材价格。
2. 安装成本:安装波形护栏还需要考虑劳动力成本,包括人工安装、设备使用和施工过程中的其他费用。
3. 维护成本:波形护栏需要定期进行维护和保养,以确保其功能正常。
维护成本包括清洁、维修和更换受损部件等费用。
4. 寿命和耐久性:波形护栏的使用寿命和耐久性也是成本分析的重要考虑因素。
一般来说,寿命长、耐用的波形护栏可能需要更高的成本,但在长期运营中可以降低维修和更换成本。
5. 额外费用:除了上述成本因素外,还需要考虑一些额外的费用,例如运输费用、安全检测费用和可能的法律责任等。
总的来说,波形护栏的成本分析是一个综合考虑多个因素的过程。
通过评估以上因素,可以得出一个相对准确的波形护栏成本估算。
请注意,实际成本可能会因
地区、供应商和其他因素而有所变化。
建议在进行具体项目时,与相关专业人士进一步咨询和确认成本估计。
单价编号:调1
定额单位:100m3
参考定额编号:《07》水利部定额04027
日期:2012年5月
单价编号:调2
定额单位:100m3
参考定额编号:《07》水利部定额04035
日期:2012年5月
单价编号:调3
定额单位:100m3
参考定额编号:《07》水利部定额04027
日期:2012年10月
单价编号:调4
定额单位:100m3
参考定额编号:《07》水利部定额04111
日期:2012年11月
C25砼路面(200mm厚) 工程
单价编号:调5
定额单位:1000m2
参考定额编号:《07》水利部定额11132+11133*5
日期:2013年3月
上游坝坡C15砼 工程
单价编号:调6
定额单位:100m3
参考定额编号:《07》水利部定额04047
日期:2013年4月
C15砼踏步排水沟 工程
单价编号:调7
定额单位:100m3
参考定额编号:《07》水利部定额04073
日期:2013年4月
上游坝坡粗砂填充层 工程
单价编号:调8
定额单位:100m3
参考定额编号:《07》水利部定额034061
日期:2013年4月
下游草皮护坡 工程
单价编号:调9
定额单位:100m3
参考定额编号:《07》水利部定额01128
日期:2013年4月
平洞石方开挖(人工费) 工程
定额单位:100m3
参考定额编号:《07》水利部定额02238+02496*0.25+02497*5
主要材料价格表
日期:2012年5月
单价分析表
基础单价 工程
定额单位:1m3
施工单位: 监理单位: 业主单位:日期:2012年5月
日期:2012年10月
日期:2012年11月
施工单位: 监理单位: 业主单位:日期:2013年3月
施工单位: 监理单位: 业主单位:日期:2013年3月
施工单位: 监理单位: 业主单位:日期:2013年4月
施工单位: 监理单位: 业主单位:日期:2013年4月。
