施工组织设计习题及答案
- 格式:doc
- 大小:150.00 KB
- 文档页数:7
二建《施工管理》章节习题:施工组织设计二建《施工管理》章节习题:施工组织设计单项选择题:1.根据编制的广度、深度和作用的不同,施工组织设计可分为施工组织总设计、单位工程施工组织设计及。
A.分部、分项工程施工组织设计B.施工详图设计C.施工工艺及方案设计D.施工总平面图设计答案A:解析:施工组织设计分为施工组织总设计、单位工程施工组织设计和分局部项工程施工组织设计。
C、D选项属于施工组织设计的内容,B选项属于施工图设计。
B、C、D选项不合题意,正确答案为A.2.某住宅楼的钢筋工程,可以作为一个对其进展质量控制。
A.分部工程B.单位工程C.检验批D.分项工程答案D:分项工程应按主要工种、材料、施工工艺、设备类别等进展划分。
钢筋工程应为分项工程。
3.某住宅小区建立工程,包括3栋12层的小高层(1号、2号和3号楼)和3栋6层高的多层住宅楼(4号、5号和6号楼)。
其中3号住宅楼可以作为一个进展质量控制。
A.分部工程B.单位工程C.单项工程D.分项工程答案B:住宅小区可以作为一个单项工程进展划分,而每栋楼均具备独立施工条件并能形成独立使用功能,都可以作为一个单位工程进展划分,故应选B。
4.某建筑工程公司作为总承包商承接了某单位迁建工程所有工程的施工任务。
工程包括办公楼、住宅楼和综合楼各一栋。
该公司针对整个迁建工程工程制定的施工组织设计属于。
A.施工规划B.单位工程施工组织设计C.施工组织总设计D.分局部项工程施工组织设计答案C:解析:此题考察施工组织设计的分类。
该迁建工程工程属于一个整体建立工程工程,因此,该公司作为总承包商针对整个建立工程所作的施工组织设计是施工组织总设计。
应选C。
5.以下关于施工组织设计及其编制的说法中,正确的有。
A.施工平面图是施工方案及施工进度方案在空间上的'全面安排B.施工组织总设计是指导分局部项工程施工的根据C.只有在编制施工总进度方案后,才可编制资需求量方案D.对于简单工程,一般只编制施工方案、施工进度方案和施工平面图E.只有在编制施工总进度方案后才能制定施工方案答案A、C、D:解析:先有施工方案才能安排施工进度,E选项明显错误,可以先排除。
1.施工过程的组成及其基本原则是什么?组成:①动作与操作②工序③施工段④综合过程基本原则:①施工过程的连续性②施工过程的协调性③施工过程的均衡性④施工过程的经济性2.试述约贝法则的主要原理:P223.施工作业方法有几种?哪种作业最科学?为什么?顺序作业法,平行作业法,流水作业法。
其中流水作业最为科学,该方可以让每个专业施工队按大致相同的流水节拍和速度,协调而紧凑的相继完成施工任务。
具有生产连续性和均衡性的特点,使各种物质资源均衡的使用。
(1)避免了施工期间劳动力的过分集中,从而减少临时设施工程量,节约基建投资。
(2)由于专业化为提高工人的技术水平与革新创作力有利条件。
(3)保证施工机械和劳动力的合理与充分利用(4)消除了工作间的不合理中断从而缩短了工期。
4.流水施工的特点或实质是什么?特点:①科学地利用了工作面,争取了时间,工期比较合理②工作队及其工人实现了专业化施工,可使工人的操作技术熟练,更好地保证工程的质量,提高劳动生产率③专业工作队及其工人能够连续作业,使相邻的专业工作队之间实现了最大限度的合理地搭接④单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作⑤为文明施工和进行现场的科学管理创造了有利条件实质:充分利用时间和空间,从而缩短了工期,增加了劳动力和物资需要量供应的均衡性,提高了劳动生产率,降低了工程成本5.什么是流水步距?它的主要作用是什么?两个相邻的施工队在保持连续施工的条件下,先后进入第一个施工段进行流水施工的时间间隔,叫流水步距。
作用是控制工程项目的节点和施工网络。
6.流水作业计算的假设基础是什么?其简化的计算方法内涵是什么?假定工程只有两道工序,即在m项任务(施工段)中的每项任务均需要完成A和B两道工序。
tij为i项任务(施工段)中完成j工序所需要的时间。
且必须先完成A再完成B。
7.施工中常用的最优化方法有哪些?简述其基本原理P351.施工组织设计的基本原则是什么?P422.施工方案及施工组织计划的主要内容是什么?P433.编制施工组织设计文件的主要步骤是什么?P444.施工进度图的主要形式有哪些?横道图的制作步骤是什么?横道图,垂直图,网络图。
施工组织设计的内容和编制方法一、单项选择题1、某项目在进行施工组织设计,其中对于施工力量、劳动力、机具、材料、构件等资源供应情况的分析应当属于()部分的内容。
A、工程概况B、施工部署及施工方案C、施工进度计划D、主要技术经济指标2、针对某新建工厂的特大构件的吊装,应当编制()。
A、(分项)工程施工组织设计B、单位工程施工组织设计C、施工规划分部D、施工组织总设计3、某建设项目包括办公楼、住宅楼和综合楼各一栋。
下列选项中属于该项目施工组织总设计内容的是()。
A、办公楼施工进度计划B、综合楼资源需要量计划C、全场性施工准备工作计划D、三栋楼的土石方施工方案4、下列关于单位工程施工组织设计的说法,正确的是()。
A、针对包含了某些特别重要的、技术复杂的分部(分项)工程的单位工程而编制B、是指导全局性施工的技术和经济纲要C、其中的主要技术经济指标包括劳动生产率、预制化程度、暂设工程等D、根据工程规模和技术复杂程度不同,其编制内容的深度和广度也有所不同5、根据编制的广度、深度和作用的不同,施工组织设计可分为施工组织总设计、单位工程施工组织设计及()。
A、分部、分项工程施工组织设计B、施工详图设计C、施工工艺及方案设计D、施工总平面图设计6、关于编制施工组织设计应考虑的原则,下列说法错误的是()。
A、提高施工的工业化程度B、只采用国内先进的施工技术C、重视工程施工的目标控制D、合理安排施工顺序,提高施工的连续性和均衡性7、关于施工组织总设计的编制程序,下列说法错误的是()。
A、施工进度的安排取决于施工的方案B、要在编制进度计划以后才可编制资源需求量计划C、编制施工总进度计划首先应编制施工准备工作计划D、确定施工的总体部署与拟订施工方案可交叉进行8、施工组织总设计包括如下工作:(1)计算主要工种工程的工程量;(2)编制施工总进度计划;(3)编制资源需求量计划;(4)拟订施工方案。
其正确的工作顺序是()。
A、(1)—(2)—(3)—(4)B、(1)—(4)—(2)—(3)C、(1)—(3)—(2)—(4)D、(4)—(1)—(2)—(3)9、编制施工组织总设计时,资源需求量计划应在完成编制()后确定。
《施工组织》一、单选题1. 施工进度检查的主要方法是( ) 。
(A) 对比法 (B) 纠偏法 (C) 调整法 (D) 分析法2. 在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示( ) 。
(A)该工作的总时差(C)该工作的持续时间(B)该工作的自由时差(D)该工作的拖延时间3. 当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划 S 形曲线的右侧,则该实际进展点与计划 S 形曲线的垂直距离表示工程项目( ) 。
(A)实际超额完成的任务量(C)实际进度超前的时间(B)实际拖欠的任务量(D)实际进度拖后的时间4. 在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( ) 。
(A)最早完成时间的最大值(C)最迟开始时间的最小值(B)最迟完成时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是( ) 。
(A)保证工程项目的建设质量 (B)减少工程项目的投资(C)避免工程项目发生过多的索赔 (D)缩短工程项目的建设周期6. 在双代号时标网络计划中,某工作箭线上没有波形线,则该工作( ) 。
(A) 为关键工作 (B)总时差为 0(C) 自由时差为 0 (D)总时差等于自由时差7. 在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作 M 的总时差由原计划的 3 变成-2 天,说明工作 M 的实际进度( ) 。
(A)拖后 3 天,影响工期 3 天 (B)拖后 5 天,影响工期 2 天(C)拖后 2 天,影响工期 2 天 (D)拖后 5 天,影响工期 5 天8. 既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是( ) 。
(A) S 曲线比较法(C)前锋线比较法(D)香蕉线比较法(B)横道图比较法9. 当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( ) 。
(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有( ) 。
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。

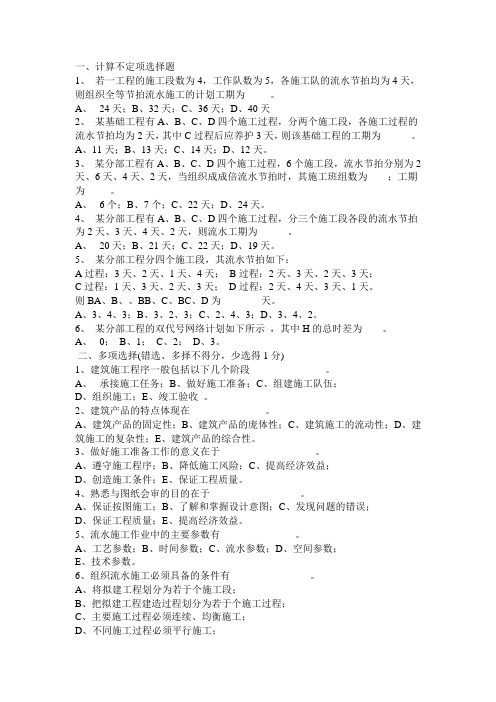

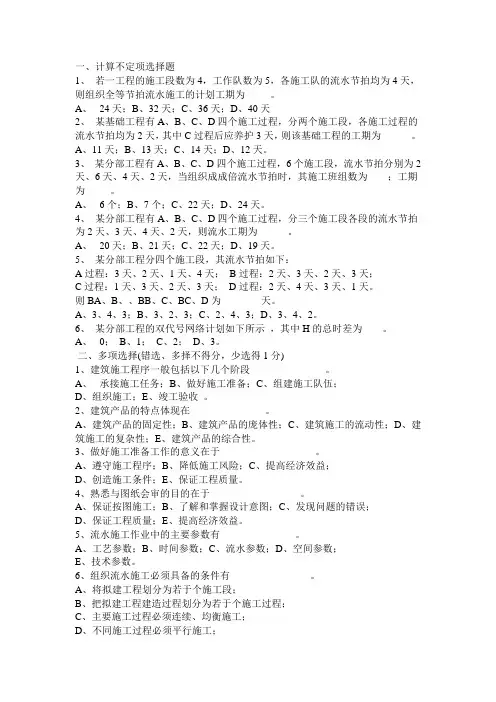

一、计算不定项选择题1、若一工程的施工段数为4,工作队数为5,各施工队的流水节拍均为4天,则组织全等节拍流水施工的计划工期为_____。
A、24天;B、32天;C、36天;D、40天2、某基础工程有A、B、C、D四个施工过程,分两个施工段,各施工过程的流水节拍均为2天,其中C过程后应养护3天,则该基础工程的工期为______。
A、11天;B、13天;C、14天;D、12天。
3、某分部工程有A、B、C、D四个施工过程,6个施工段,流水节拍分别为2天、6天、4天、2天,当组织成成倍流水节拍时,其施工班组数为____;工期为_____。
A、6个;B、7个;C、22天;D、24天。
4、某分部工程有A、B、C、D四个施工过程,分三个施工段各段的流水节拍为2天、3天、4天、2天,则流水工期为______。
A、20天;B、21天;C、22天;D、19天。
5、某分部工程分四个施工段,其流水节拍如下:A过程:3天、2天、1天、4天;B过程:2天、3天、2天、3天;C过程:1天、3天、2天、3天;D过程:2天、4天、3天、1天。
则BA、B、、BB、C、BC、D为________天。
A、3、4、3;B、3、2、3;C、2、4、3;D、3、4、2。
6、某分部工程的双代号网络计划如下所示,其中H的总时差为____。
A、0;B、1;C、2;D、3。
二、多项选择(错选、多择不得分,少选得1分)1、建筑施工程序一般包括以下几个阶段_______________。
A、承接施工任务;B、做好施工准备;C、组建施工队伍;D、组织施工;E、竣工验收。
2、建筑产品的特点体现在_______________。
A、建筑产品的固定性;B、建筑产品的庞体性;C、建筑施工的流动性;D、建筑施工的复杂性;E、建筑产品的综合性。
3、做好施工准备工作的意义在于___________________。
A、遵守施工程序;B、降低施工风险;C、提高经济效益;D、创造施工条件;E、保证工程质量。
施工组织与设计复习题(课程代码252355)一、单项选择题1、单位工程施工组织设计编制程序中,以下几项顺序正确的是()。
A.施工进度计划一施工方案一施工平面图B.施工方案一施工进度计划一施工平面图C.施工进度计划一施工平面图一施工方案D.划分工序一计算持续时间一绘制初始方案一确定关键线路2、单位工程施工组织设计的工程概况应包括()。
A.施工程序B.施工方法C.施工条件D.进度计划3、下列选项中,()是单位工程施工组织设计的核心。
A.工程概况B.施工方案C.施工平面图D.施工进度计划4、单位工程施工组织设计中,施工方案包括以下的()。
A.编制进度计划B.选择主要施工方法C.确定基本建设程序D.进行技术经济分析5、下列选项中,不属于施工方案的是()。
A.确定单位工程的施工流向B.确定分部分项工程的施工顺序C.确定主要分部分项工程的施工方法D.确定主要分部分项工程的材料用量6、单位工程施工平面图设计时应首先确定()。
A.搅拌机的位置B.变压器的位置C.现场道路的位置D.起重机械的位置7、编制施工进度计划时,其工期应控制在()内。
A.最短工期B.规定工期C.定额工期D.计算工期8、下列叙述中,不属于依次施工特点的是()。
A.工作面不能充分利用B.专业队组不能连续作业C.施工工期长D.资源投入量大,现场临时设施增加9、下列关于施工组织方式的描述,不正确的是()。
A.流水施工的资源投入较为均衡B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简单D.流水施工利于文明施工和科学管理10、划分施工段的目的是()。
A.便于组织施工专业队B.使施工对象形成批量适于组织流水C.便于明确责任保证工程质量D.便于计算工程量11、下列特点描述中,不属于成倍节拍流水的是()。
A.各施工过程的流水节拍同为某一常数的倍B.施工队数多于施工过程数C.不同施工过程之间的流水步距均相等D.个别施工队不能连续施工12、下列特点描述中,不属于无节奏流水施工的是()。
1. 已知混凝土经试拌调整后,各项材料用量为:水泥3.10hg,水1.86kg ,沙6.24kg ,碎石12.8kg,并测得拌和物的表观密度为2500kg∕m3,试计算:(1)每立方米混凝土各项材料的用量为多少?(6分)(2)如工地现场砂子含水率为2.5%,石子含水率为0.5%求施工配合比。
答案:(1)比例常数k=2500/(3.10+1.86+6.24+12.84)=104,故基准配合比为:W=104×1.86=193.44KgS=104×6.24=648.96KgC=104×3.10=322.4KgG=104×12.84=1335.36Kg(2)施工配合比为:W=193.44-648.96×2.5﹪-1335.36×0.5﹪=170.53KgC=322.4KgS=648.96×(1+2.5﹪)=649.96Kg.G=1335.36×(1+0.5﹪)=1342.04Kg2. 某砂样经筛分试验,各筛上的筛余量见下表,试计算其细度摸数并确定其粗细程度(即判断其为粗砂,中砂,细砂还是特细砂)(6分)答案:(1)计算分计筛余百分率:总质量G=20+80+100+100+75+85+40=500(g)可计算得分计筛余百分率分别为:a1=4%,a2=16%,a3=20%,a4=20%,a5=15%,a6=17% (2)计算累计筛余百分率:由分计筛余百分率可计算累计筛余百分率为:A1=a1=4%;A2=a1+a2=4%+16%=20%;A3=a1+a2+a3=4%+16%+20%=40%;A4=a1+……+a4=60%;A5=a1+……+a5=75%;A6=a1+……+a6=92%。
(3)计算其细度模数(4)评定其粗细程度,由计算结果可判断其为中砂。
3、一块标准的普通粘土砖,其尺寸为240×115×53mm,已知密度为2.7g/cm3,干燥时质量为2500g,吸水饱和时质量为2900g。

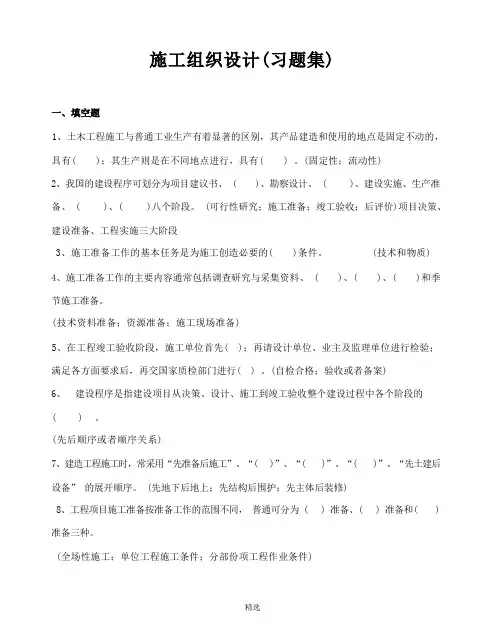

1、土木工程施工与普通工业生产有着显著的区别,其产品建造和使用的地点是固定不动的,具有( );其生产则是在不同地点进行,具有( ) 。
(固定性;流动性)2、我国的建设程序可划分为项目建议书、 ( )、勘察设计、 ( )、建设实施、生产准备、 ( )、( )八个阶段。
(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段3、施工准备工作的基本任务是为施工创造必要的( )条件。
(技术和物质)4、施工准备工作的主要内容通常包括调查研究与采集资料、 ( )、( )、( )和季节施工准备。
(技术资料准备;资源准备;施工现场准备)5、在工程竣工验收阶段,施工单位首先( );再请设计单位、业主及监理单位进行检验;满足各方面要求后,再交国家质检部门进行( ) 。
(自检合格;验收或者备案)6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的( ) 。
(先后顺序或者顺序关系)7、建造工程施工时,常采用“先准备后施工”、“( )”、“( )”、“( )”、“先土建后设备”的展开顺序。
(先地下后地上;先结构后围护;先主体后装修)8、工程项目施工准备按准备工作的范围不同,普通可分为 ( ) 准备、( ) 准备和( ) 准备三种。
(全场性施工;单位工程施工条件;分部份项工程作业条件)9、按拟建工程所处的施工阶段不同,施工准备普通可分为( )的施工准备和( )的施工准备。
(开工前;各阶段施工前)10、物资准备的内容主要包括( )准备、 ( )准备、 ( )准备、生产工艺设备准备和运输准备。
(建造材料;构配件及设备加工定货;施工机具) 。
11、施工组织设计是指导施工准备和施工全过程的全局性的( )檔。
(技术经济)12、工程概况主要包括工程建设概况、 ( )特征、工程( )概况和施工条件。
(工程建设地点;设计)13、单项或者单位工程施工普通应遵循先地下后地上、 ( )、( )、先土建后设备的程序要求。

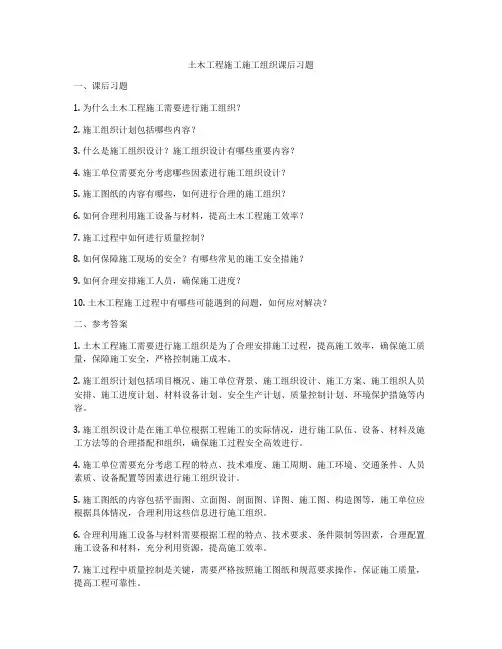

土木工程施工施工组织课后习题一、课后习题1. 为什么土木工程施工需要进行施工组织?2. 施工组织计划包括哪些内容?3. 什么是施工组织设计?施工组织设计有哪些重要内容?4. 施工单位需要充分考虑哪些因素进行施工组织设计?5. 施工图纸的内容有哪些,如何进行合理的施工组织?6. 如何合理利用施工设备与材料,提高土木工程施工效率?7. 施工过程中如何进行质量控制?8. 如何保障施工现场的安全?有哪些常见的施工安全措施?9. 如何合理安排施工人员,确保施工进度?10. 土木工程施工过程中有哪些可能遇到的问题,如何应对解决?二、参考答案1. 土木工程施工需要进行施工组织是为了合理安排施工过程,提高施工效率,确保施工质量,保障施工安全,严格控制施工成本。
2. 施工组织计划包括项目概况、施工单位背景、施工组织设计、施工方案、施工组织人员安排、施工进度计划、材料设备计划、安全生产计划、质量控制计划、环境保护措施等内容。
3. 施工组织设计是在施工单位根据工程施工的实际情况,进行施工队伍、设备、材料及施工方法等的合理搭配和组织,确保施工过程安全高效进行。
4. 施工单位需要充分考虑工程的特点、技术难度、施工周期、施工环境、交通条件、人员素质、设备配置等因素进行施工组织设计。
5. 施工图纸的内容包括平面图、立面图、剖面图、详图、施工图、构造图等,施工单位应根据具体情况,合理利用这些信息进行施工组织。
6. 合理利用施工设备与材料需要根据工程的特点、技术要求、条件限制等因素,合理配置施工设备和材料,充分利用资源,提高施工效率。
7. 施工过程中质量控制是关键,需要严格按照施工图纸和规范要求操作,保证施工质量,提高工程可靠性。
8. 施工现场的安全是施工单位的首要任务,需要进行施工安全教育、落实安全责任、建立安全管理制度、加强安全监督等措施,确保施工现场的安全。
9. 合理安排施工人员,需要根据工程的特点和施工周期等因素,合理安排施工人员的数量、技术水平,确保施工进度。
一、习题
1.某工程有一分部工程由A、B、C、D四个施工工序组成,划分两个施工层组织流水施
工,流水节拍为tA=2,tB=4,tC=4,tD=2要求层间间歇2天,试按成倍节拍流水组织施工。
要求工作队连续工作,确定流水步距K,施工段数m,计算总工期T,并绘制流水指示图表。
解:1)确定流水步距
K=最大公约数[2,4,4,2]=2d
2)确定分项工程专业工作队数目
b A=2/2=1个
b B=4/2=2个
b C=4/2=2个
b D=2/2=1
3)专业工作队总数目
N=1+2+2+1=6个
4)求施工段数
m=N+Z/K=6+2/2=7段
5)计算工期
T=(m×r+N-1)×K
=(7×2+6-1)×2=38d
6)绘制流水指示图表
工期
施工过程
施工进度(d)
2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 32 34 36 38
A①②③④⑤⑥⑦①②③④⑤⑥⑦
B
B1 ①③⑤⑦②④⑥
B2 ②④⑥①③⑤⑦
C
C1①③⑤⑦②④⑥
C2②④⑥①③⑤⑦
D ①②③④⑤⑥⑦①②③④⑤⑥⑦
2.某工程项目由9项工作组成,各项工作之间网络逻辑关系如表所示。
试绘制成双代号
网络图,计算六个时间参数,并确定关键线路。
工作名称紧前工作紧后工作持续时间(天)
A B C D E F G H I
——
——
——
A
B
A B
B C
C
E、F、G
D、F
E、F、G
G、H
——
I
I
I
——
——
4
5
5
12
6
8
4
14
6
答案:
3. 某工程有一分部工程由A 、B 、C 三个施工工序组成,划分两个施工层组织流水施工,
流水节拍为tA=4,tB=4,tC=2,要求层间技术间歇2天,试按成倍节拍流水组
织施工。
要求工作队连续工作,确定流水步距K ,施工段数m ,计算总工期T ,并绘制流水指示图表。
答案:
1)确定流水步距
K =最大公约数[4,4,2]=2d
2)确定分项工程专业工作队数目
b A =4/2=2个
b B =4/2=2个 b C =2/2=1个
3)专业工作队总数目
N =2+2+1=5个
4)求施工段数
m =N +Z/K =5+2/2=6段
5)计算工期
T =(m ×r +N -1)×K =(6×2+5-1)×2=32d
6)绘制流水指示图表
1 31 21 41 51
61
71
81
A F I D H G E B
C
4
5
5
12
6
14 8
6 4 0 5 0 0 0
5 0 5 1 1 0
4 0
5 0 0 0 5 5 13 0 5 0 13 5 13 2 7 2 11 5 13 4 9 4 9 5 19 0
5 0 19 13 19 0
13 0
19 4 19 3
7 3
16
4.某现浇钢混凝土工程,由支模、绑扎钢筋、浇砼、拆模板和回填土五个分项工程组成,
在平面上划分四个施工段,各分项工程在各个施工段上的施工持续时间分别为:支模2、
3、2、3天,绑扎钢筋3、3、
4、4天,浇砼2、1、2、2天,拆模板1、2、1、1天,
回填土2、3、2、2天,支模与绑扎钢筋可以搭接1天,在砼浇筑后至拆模板必须有2天的养护时间,试编制该工程流水施工方案。
答案:
1)求各专业工作队的累加数列
支模:2,5,7,10
扎筋:3,6,10,14
浇砼:2,3,5,7
拆模:1,3,4,5
回填土:2,5,7,9
2)错位相减
1与2:2,5,7,10
-)3,6,10,14
2,2,1,0,-14
2与3:3,6,10,14
-)2,3,5,7
3,4,7,9,-7
3与4:2,3,5,7
-)1,3,4,5
2,2,2,3,-5
4与5:1,3,4,5
-)2,5,7,9
1,1,-1,-2,-9
3)确定流水步距
K1,2=2-1=1d,K2,3=9d,K3,4=3+2=5d,K4,5=1d
T=∑K+T n=(1+9+5+1)+9=25d
5.根据下表绘制双代号网络图,计算时间参数,确定关键线路和计划工期。
