机房基础环境建设自检报告
- 格式:docx
- 大小:34.37 KB
- 文档页数:27
金银行网络机房自查报告根据**中心支行关于在全省范围内开展信息安全检查的通知精神和**市中心支行的具体要求,我县支行针对自身机房环境、电子设备运行情况、UPS运行及电池使用情况、防雷设备及检测情况、安全管理制度及岗位设置情况等方面进行了深入自查,自查结果如下:一、基本情况经自查,我支行网络管理、计算机安全保密管理及业务应用系统运维管理等基础工作扎实,实现了信息技术工作的安全有效开展。
未发生网络管理、计算机安全保密管理及业务应用系统运维管理方面信息技术风险案件或重大事故。
二、自查情况(一)计算机场地管理方面(1)我县支行为独立计算机机房,网络设备、通讯设备等与营业室办公场所设置于不同区域,有单独出入口,实行分区防护。
(2)我县支行计算机机房内有空调装置,无暖气设备,顶棚及壁板采用防火材料,符合GBJ16《建筑设计防火规范》中规定的防火等级。
但机房灭火器为干粉式,不符合机房灭火器应为二氧化碳式之规定。
1(3)我县支行计算机机房因与业务办公场所设置于不同区域,不存在办公桌椅、纸张、用电设备等易燃易爆隐患。
(二)设备设施管理方面(1)我县支行机房供电设备如下:机房UPS一套,机头品牌艾默生,UPS电池为8块,使用时间为1年,不存在超期使用现象,可支持主要业务连续用电2个小时左右。
(2)机房强弱电综合布线规整,无飞线现象。
(三)场地运行维护管理方面我县支行计算机机房与业务办公场所设在不同区域,有单独门禁及出入口控制。
外来人员出入需登记,但存在漏登现象。
三、整改措施针对自查发现的上述问题,我行要研究整改措施,进一步加强科技工作。
(一)切实加强计算机机房与基础设施管理,规范安全操作,合理配置各项设施,进一步提高设施维护,为信息系统和网络提供一个良好的运行环境。
(二)针对机房灭火器不符合要求、外来人员出入登记不全等现象,我支行将尽快购置合格灭火器产品,并完善人员出入登记制度。
(三)加强科技人员培训,熟悉科技管理制度和技术水平,不断提高科技人员业务能力,保障全行系统安全、平稳、有效地运行。
机房自查报告范文一、引言机房作为一个组织内存储、操作和处理数据的重要设施,保障了企业信息系统的正常运行和数据的安全。
为了提高机房的安全性和性能,以及预防潜在的故障和灾害,我们进行了一次全面的机房自查。
本报告旨在总结自查的情况,提出改进措施,确保机房运行安全。
二、自查内容及结果1.机房硬件设备:所有设备经过清理,无灰尘积累和散热问题。
服务器、交换机、路由器等以及机房内的配线等设备运行正常。
设备维修保养记录整理齐全,按时进行维护。
2.温度调控与通风系统:机房内温度和湿度稳定且适宜,有明确的温度记录和报警装置。
通风系统运行正常,确保机房内空气流通,避免设备过热和积尘。
4.防火设备与灭火系统:机房内配备了可独立作业的灭火设备,并进行了定期维护,操作人员也已接受了相应的培训。
灭火系统运行正常,电子警报系统可及时报警。
5.网络设施及安全:网络设备配置规范,交换机、路由器等设备正常运行且无故障。
防火墙策略得到了良好的管理,登录控制和防攻击设置完善。
网络拓扑图更新及时,网络设备命名规范,所有设备都已设置合理的密码。
6.出入口管理与监控:机房进出口设置了门禁,并有专人负责。
具备摄像头、录像设备等监控手段,监控设备运行正常。
钥匙管理制度健全,设备档案齐全。
三、问题分析根据自查结果,我们发现了以下问题:1.机房内一些设备的机箱存在积尘较多的问题,可能会影响设备散热效果。
2.部分机房温湿度传感器的数据记录不完整,难以准确掌握机房内环境状况。
3.电源供应线路标识不够清晰,容易造成误操作或维修不便。
4.灭火设备的检查记录不完整,灭火系统的测试未按时进行。
5.网络设备的命名规范存在问题,不易管理和维护。
四、改进措施针对以上问题,我们提出以下改进建议:1.设备机箱应定期进行清理,确保设备正常散热。
建议制定清洁机箱的工作标准和频率,加强对操作人员的培训和监督。
2.定期检查温湿度传感器的数据记录情况,确保机房环境数据的准确性和完整性。
中心机房建设报告一、引言随着信息技术的快速发展,数据中心(中心机房)已成为企业运营的核心设施。
一个稳定、高效且安全的数据中心,能够确保企业业务的连续性和数据的安全性。
本报告旨在阐述中心机房建设的必要性、实施方案及预期效益。
二、中心机房建设的必要性1.数据安全保障:中心机房具备严格的安全措施,能够保护企业数据免受外部威胁,如黑客攻击和自然灾害等。
2.业务连续性:通过建设中心机房,企业能够实现业务连续性管理,确保在意外情况下,业务能够迅速恢复。
3.高可用性:中心机房具备高可用性设计,关键业务应用能够得到持续、稳定的运行保障。
4.节能环保:通过合理的节能措施和设备选型,中心机房能有效降低能耗,实现绿色、环保的运营。
三、实施方案1.场地选择与布局:选择地势较高、电力供应稳定、交通便利的场地,合理规划机柜布局,确保气流组织顺畅。
2.供配电系统:采用冗余供电方案,配置UPS(不间断电源)和备用发电机组,确保电源的稳定性。
3.空调与通风系统:采用高效、低能耗的空调设备,确保机房温度、湿度和空气洁净度满足设备运行要求。
4.防雷与接地系统:建立完善的防雷与接地系统,确保设备与人员的安全。
5.监控与报警系统:部署环境监控系统,实时监测机房温湿度、烟雾、水位等关键指标,及时报警。
6.消防系统:采用气体灭火系统,确保在火灾发生时,设备得到有效保护。
7.网络安全:建立防火墙、入侵检测等安全措施,保障数据中心网络安全。
8.运维管理:建立完善的运维管理制度,配备专业运维团队,确保数据中心的高效运行。
四、预期效益1.数据安全保障:通过建设中心机房,企业数据安全得到有效保障,降低数据丢失风险。
2.业务连续性提升:中心机房能够提高企业的业务连续性水平,降低意外事件对企业运营的影响。
3.能耗降低:通过合理的节能设计和设备选型,中心机房能够有效降低能耗,降低企业运营成本。
4.提升企业形象:拥有稳定、高效且安全的数据中心,有助于提升企业在客户和合作伙伴中的形象。
2023年机房自查报告4篇机房自查报告1省统计局计算中心:海西州统计局机房自9月10日竣工投入使用以来,各方面运行良好。
根据青统办[]35号文件精神,我局对机房管理进行了自查,现将自查情况汇报如下:1、我局现有计算机专职人员2名,负责机房的日常管理及维护工作。
2、州统计局机房为8+1结构,机房内窗明几净,卫生整洁,布局合理。
机房现有服务器2台,计算机5台,网络打印机、ups及网络防火墙各1台,机位及机器设备进行了合理的分配,基本上能够满足各专业人员的需要。
3、我局于已完成了局域网络的.建设,并已于9月连接到了省局网络,通过统计系统的内部网络,可以更便捷的了解到全国各地的统计信息。
也连接了政府网络,可以直接登陆互联网,能够直接为党政领导服务。
4、海西州统计局机房有专业人员负责管理,严格遵守规章制度,保证网络运行稳定、安全,为统计局各项工作打好基础。
5、海西州统计局机房根据省局机房管理制度及相关制度,制定了《海西州统计局机房管理制度》、《海西州统计局上网信息保密制度》等管理制度,并严格执行。
6、我局定期对计算机硬件进行维护。
购买了正版瑞星杀毒软件,每天进行版本升级,并在每星期五下午断开网络对所有计算机进行病毒检测和清理。
7、海西州统计信息于建成,运行良好,版面新颖,结构合理,内容更新及时,起到了为各级党政领导及人民群众服务的作用,也得到了各方好评。
海西州统计信息内网也相继建成,并由专人负责管理,更好地实现了统计系统的交流服务工作。
8、上网信息及报送信息严格按照省局制定的规章制度执行,做到信息报送及时准确,重要信息不漏报。
9、开始,海西州统计局着手数据库的开发工作,收集并整理了历史资料,制作完成了《海西州情》数据库材料,并制作成多形式的版本,方便各方面的需要,提高了数据查询能力。
10、,海西州统计局上网信息、分析100余篇,经过全省统计系统评比,位列第二名,并且具有较高的质量,统计信息服务能力得到提高,受到了政府党政领导的好评。

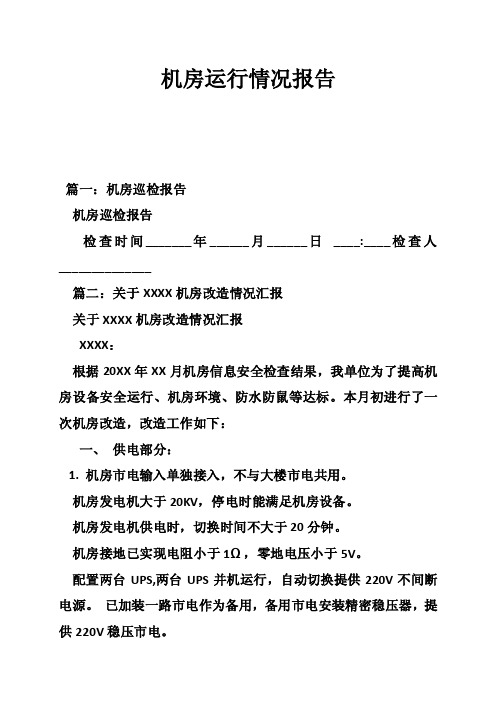

机房运行情况报告篇一:机房巡检报告机房巡检报告检查时间_______年______月______日____:____检查人______________篇二:关于XXXX机房改造情况汇报关于XXXX机房改造情况汇报XXXX:根据20XX年XX月机房信息安全检查结果,我单位为了提高机房设备安全运行、机房环境、防水防鼠等达标。
本月初进行了一次机房改造,改造工作如下:一、供电部分:1. 机房市电输入单独接入,不与大楼市电共用。
机房发电机大于20KV,停电时能满足机房设备。
机房发电机供电时,切换时间不大于20分钟。
机房接地已实现电阻小于1Ω,零地电压小于5V。
配置两台UPS,两台UPS并机运行,自动切换提供220V不间断电源。
已加装一路市电作为备用,备用市电安装精密稳压器,提供220V稳压市电。
关键设备机柜上已安装三个以上PDU工业排插,其中两个PDU 接入UPS输出线路中,另外一个PDU接入稳压市电,每个PUD 有单独的空开控制。
稳压市电的PDU为应急使用,平时不接入关键设备。
机房所有的双电源设备主副电源接入UPS输出线路中的不同PDU上。
PDU用工业连接器与UPS输出线路直接相连,如工业连接器安装有困难,PDU可直接接入地板插座,不允许使用普通插线板。
机房配电柜中每个空开控制的插座和设备有明确的标示。
机房设备接入时应注意均衡负载,同一空开或PDU不允许接入过多的负载设备。
机房配置电流表,随时可测量机房总负载和单个输出线路的负载。
接入机房的三相市电,相位之间的电压差不得高于20V。
2.3. 4. 5. 6. 7. 8. 9. 10. 11. 12. 13.二、防鼠、防火、防水:1. 机房消防报警器已更换电池,实现正常运行。
2. 设备间和UPS间已配置二氧化碳灭火器。
3. 机房所有对外空调洞和线缆洞都全部堵死,确保机房无鼠迹,加装电子灭鼠器。
4. 温度和烟雾火警报警器已检测,可正常使用。
三、综合布线:1. 机房机柜摆放整齐,服务器机柜和网络机柜设备统一,服务器与网络设备不在同一机柜中。
公司机房整改报告为解决公司机房设备位置摆放不规整、线路连接不规范、标示不明确、整体布线混乱、部分网络线路老化、电源插座随意摆放等问题,依据国际电工委员会iec标准和中国gb标准语部委办法的相关要求,结合我司实际情况,实施了此次机房整改工程。
此次整改我部门投入了人力20人次/天,耗费超五类网线3箱,水晶头4盒、扎带2包、标签纸7卷;新增pdu 个、机柜隔板块;调整设备位置20台、网络线路330余条、电话线路条。
公司机房通过此次整改,解决了设备位置、连接线路混乱不规整,标示不清晰,网络线路老化等问题。
固定了各机柜供电插板,规范设备电源线路连接方式,消除了电源线路连接混乱可能引起的火灾隐患。
建立机房管理规范,补充了设备、线路资料,为以后管理提供了极大的便利。
以下为公司机房整改前后的对比图例:整体来说,此次机房整改工作取得一定的成效,达到了预期目的,但在此次整改过程中出现了以下诸多问题,需我们认真分析,积极改进:一、整改器材准备不足,在整改过程中发现,我们在网线、水晶头、扎带以及标签纸等耗材准备上严重不足,导致影响整改工作进度。
该问题的出现有三点原因:1.前期准备工作不够细致,未计算出具体需要更换网线、水晶头的数量,无专人负责此项事宜。
2.在整改过程中,对网线长度控制不够,大量网线制作超长,造成了一部分的线路浪费。
二、整改中发现有7台取下的交换设备故障,无法正常开启,导致影响整改工作进度。
在正常关闭设备的情况下出现该问题有一定意外因素,但在整改前期未考虑到老旧设备在整改过程中可能出现的设备风险,也为造成该问题的原因之一,在此项问题中,暴露出我们对风险的评估及保障不足。
三、通过此次机房整改工作,机房设备、线路、标示规范性虽有很大改善,但整体布线仍美观不足。
该问题的出现主要有三点原因:1.整改时间较短、工作量较大,整改机房整改工作分多次进行,整改质量未得到很好的控制。
2.部分参与整改过程的员工加班积极性不高,态度比较消极,工作执行有偏差。
客服机房自查自纠报告一、自查情况我公司的客服机房是公司的重要工作场所,负责接听客户的投诉、咨询和建议,及时解决客户遇到的问题,提供优质的服务。
为了确保客服机房的工作效率和服务质量,我们定期进行自查自纠工作,检查机房设备和人员的工作情况,发现问题及时整改,提升工作效率和服务水平。
在本次自查中,我们主要从以下几个方面进行了检查:1.机房设备检查:检查机房的网络设备、电话设备、电脑设备等是否正常运行,与IT部门沟通,及时解决设备故障问题。
2.人员工作情况检查:检查客服人员的工作情况,包括工作态度、服务效率、问题处理能力等,针对发现的问题进行整改。
3.客户反馈检查:收集客户的投诉、建议等反馈信息,分析问题原因,找出改进的方向。
二、自查结果1.机房设备检查结果:经过检查,机房设备正常运行,没有发现设备故障。
但是发现部分设备存在老化现象,需要及时更新更换,以提高设备的稳定性和工作效率。
2.人员工作情况检查结果:客服人员的工作态度整体较好,能够热情接待客户,解决问题。
但是部分客服人员存在工作效率较低、问题处理能力弱等问题,需要加强培训和提高业务水平,以提升服务质量。
3.客户反馈检查结果:客户反馈信息主要集中在服务效率低、问题处理难以及客服人员态度不好等方面。
我们将针对客户反馈的问题进行分析,找出问题原因,并制定改进措施,以提升客户满意度。
三、自纠整改措施1.设备更新更换:我们将立即与IT部门协调,对机房设备进行更新更换,以提高设备的稳定性和工作效率。
2.人员培训提升:我们将加强对客服人员的培训,提高他们的业务水平和问题处理能力,以提升服务质量。
3.客户反馈改进:我们将听取客户的意见建议,认真分析问题原因,提出改进措施,以提升客户满意度。
四、自查自纠总结客服机房是公司的重要环节,直接关系到客户的满意度和公司的形象。
我们将持续进行自查自纠工作,发现问题及时整改,提升工作效率和服务水平,努力为客户提供更优质的服务。
第1篇一、前言随着信息技术的飞速发展,机房作为企业信息化建设的重要基础设施,其建设质量直接影响到企业的稳定运行和业务发展。
在过去的一年里,我司机房建设项目在各级领导的关心和支持下,经过全体员工的共同努力,取得了显著的成绩。
现将本年度机房建设情况进行总结,以便更好地规划和改进未来的工作。
二、工作回顾1. 项目规划与立项本年度,我司根据业务发展需求,对现有机房进行了全面评估,确定了机房建设项目。
在充分调研、论证的基础上,制定了机房建设项目方案,并成功通过了公司领导的审批。
2. 施工准备与实施(1)设备采购:严格按照项目需求,对服务器、存储、网络设备等进行了招标采购,确保设备质量与性能。
(2)场地改造:对机房场地进行了改造,包括加固地面、防静电地板铺设、消防设施安装等,确保机房环境安全。
(3)设备安装与调试:按照施工方案,对设备进行了安装和调试,确保设备运行稳定。
3. 项目验收与投入使用(1)组织专家对机房建设项目进行了验收,包括设备、场地、施工质量等方面。
(2)对验收过程中发现的问题进行了整改,确保机房满足业务需求。
(3)完成机房搬迁工作,顺利投入使用。
三、工作亮点1. 严格遵循国家相关标准,确保机房建设质量。
2. 强化项目管理,提高工作效率。
3. 注重团队协作,发挥集体智慧。
4. 优化资源配置,降低项目成本。
四、存在问题及改进措施1. 存在问题:部分设备采购周期较长,影响项目进度。
改进措施:加强与供应商沟通,优化采购流程,缩短采购周期。
2. 存在问题:部分施工质量有待提高。
改进措施:加强施工过程监督,严格验收标准,确保施工质量。
3. 存在问题:机房运维人员技术水平有待提升。
改进措施:组织运维人员参加专业培训,提高技术水平。
五、展望在新的一年里,我司将继续加强机房建设,为业务发展提供有力保障。
具体措施如下:1. 持续优化机房环境,提高设备运行稳定性。
2. 加强运维管理,确保机房安全稳定运行。
3. 深入推进信息化建设,提升企业核心竞争力。
公司机房整改报告为解决公司机房设备位置摆放不规整、线路连接不规范、标示不明确、整体布线混乱、部分网络线路老化、电源插座随意摆放等问题,依据国际电工委员会iec标准和中国gb标准语部委办法的相关要求,结合我司实际情况,实施了此次机房整改工程。
此次整改我部门投入了人力20人次/天,耗费超五类网线3箱,水晶头4盒、扎带2包、标签纸7卷;新增pdu 个、机柜隔板块;调整设备位置20台、网络线路330余条、电话线路条。
公司机房通过此次整改,解决了设备位置、连接线路混乱不规整,标示不清晰,网络线路老化等问题。
固定了各机柜供电插板,规范设备电源线路连接方式,消除了电源线路连接混乱可能引起的火灾隐患。
建立机房管理规范,补充了设备、线路资料,为以后管理提供了极大的便利。
以下为公司机房整改前后的对比图例:整体来说,此次机房整改工作取得一定的成效,达到了预期目的,但在此次整改过程中出现了以下诸多问题,需我们认真分析,积极改进:一、整改器材准备不足,在整改过程中发现,我们在网线、水晶头、扎带以及标签纸等耗材准备上严重不足,导致影响整改工作进度。
该问题的出现有三点原因:1.前期准备工作不够细致,未计算出具体需要更换网线、水晶头的数量,无专人负责此项事宜。
2.在整改过程中,对网线长度控制不够,大量网线制作超长,造成了一部分的线路浪费。
二、整改中发现有7台取下的交换设备故障,无法正常开启,导致影响整改工作进度。
在正常关闭设备的情况下出现该问题有一定意外因素,但在整改前期未考虑到老旧设备在整改过程中可能出现的设备风险,也为造成该问题的原因之一,在此项问题中,暴露出我们对风险的评估及保障不足。
三、通过此次机房整改工作,机房设备、线路、标示规范性虽有很大改善,但整体布线仍美观不足。
该问题的出现主要有三点原因:1.整改时间较短、工作量较大,整改机房整改工作分多次进行,整改质量未得到很好的控制。
2.部分参与整改过程的员工加班积极性不高,态度比较消极,工作执行有偏差。
xxxx 项目
项目自检报告郑州市数字政通信息技术有限公司2016 年1 月25 日
工程概述
我单位作为XXX项目的承建方,包括机房装修基础环境建设、硬件支撑平台建设。
1、机房基础环境建设包括:原机房建筑的拆除与清理;机房装修;设备及软件的安装、调试、督导与实施;设备的测试与维护;技术培训、售后服务。
具体分项建设有机房基础装修、供配电系统、接地与防雷系统、门禁与环境监控系统、消防系统、空调系统、新风排烟系统、UPS供配电系统。
2、硬件支撑平台包括:数据库服务器、业务应用服务器、WEB艮务器、管理服务器、磁盘存储、光纤交换机、核心交换机、接入交换机、管理交换机、出口交换机、负载均衡、综合业务网关、防火墙、入侵防御、WEB&火墙、安全审计、上网行为管理。
验收范围
㈠机房基础环境建设
1自查范围
机房建设部分
1)机房基础装修
2)机房照明系统工程
3)机房供配电及UPS系统
4)机房防雷、接地、防静电系统
5)机房空调及新风系统
6)机房综合布线系统
7)机房环境集中监控系统
8)视频监控系统
9)机柜及KVM系统
10)机房消防排烟
硬件平台
11)服务器存储系统
12)网络设备
13)网络安全设备
2、验收检查依据
机房基础环境建设系统自检将按照国家相关标准以及设备厂家的技术标准和用户功能要求进行。
GB50174-2008电子信息系统机房设计规范
GB50462-2008电子信息系统机房施工及验收规范
GB50311-2007综合布线系统工程设计规范
GB50370-2005气体灭火系统设计规范
GB50263-2007气体灭火系统施工及验收规范
建设方确认的设计图及说明书、图纸会审纪录、有关变更的书面文件3、系统自检方法
系统自检采用现场测试、检查。
4、所需的测试工具
所用仪器、设备一览表
三、机房建设部分自检表
3.1 机房基础装修工程
3.2 机房照明系统工程
3.3 机房配电及UPS系统工程
3.9 门禁系统工程
3.10 KVM及机柜系统工程
3.11消防系统工程
四、硬件支撑平台
五、网络连通性及可靠性检查。
