提升泵房施工组织设计
- 格式:doc
- 大小:23.50 KB
- 文档页数:6
泵房改造施工组织设计一、工程概况泵房改造工程位于xx市区,施工总面积为xxx平方米。
本工程的主要内容是对现有泵房进行改造,包括泵房内部设施的拆除、新设备的安装、管道的更换以及电气设备的调试等。
施工单位为xx建筑工程有限公司,施工工期为xx个月。
二、工程组织管理1.建立项目部为了保证施工工程的有序进行,首先要组建一个专门的项目部,项目部由一名项目经理负责,同时配备一定数量的施工人员和技术人员,以及必备的设备和机械。
项目部负责施工的计划、组织、协调和管理,确保工程的质量、进度和安全。
2.制定施工方案项目经理要根据设计方案和施工要求,制定具体的施工方案。
施工方案应包括拆除工作、新设备的安装、管道的更换和电气设备的调试等内容,并明确每个施工环节的具体工艺流程和注意事项。
3.组织人力资源根据工程的需要,项目部要合理地调配人力资源,确保施工力量的充足和合理分工。
同时,要对施工人员进行培训,提高他们的技术水平和协作能力。
4.确定施工进度项目经理要根据工程的实际情况,合理地确定施工进度,并制定详细的施工计划。
施工计划应包括每个工序的工期、施工人员的安排、物资的采购等内容,以确保工程能够按时完成。
5.采购材料和设备项目部要及时地采购所需的材料和设备,并对所采购的材料和设备进行验收。
采购的材料和设备要符合相关的质量标准,并及时安装到位。
6.施工现场管理项目部要加强对施工现场的管理,确保施工过程中的安全和质量。
项目经理要定期巡视施工现场,解决施工中出现的问题,并对施工质量进行检查。
7.完成施工验收工程施工完成后,项目部要组织相关人员进行施工验收,并确保工程的质量和安全达到规定的标准。
验收合格后,项目部可以提交相关部门进行最终验收。
三、施工注意事项1.安全施工施工过程中要加强对现场的安全管理,确保人员和设备的安全。
施工人员要佩戴好个人防护装备,严禁违章操作,遵守相关的施工安全规定。
2.环境保护施工过程中要注意对环境的保护,遵守相关的环境保护法规,减少对周围环境的污染。

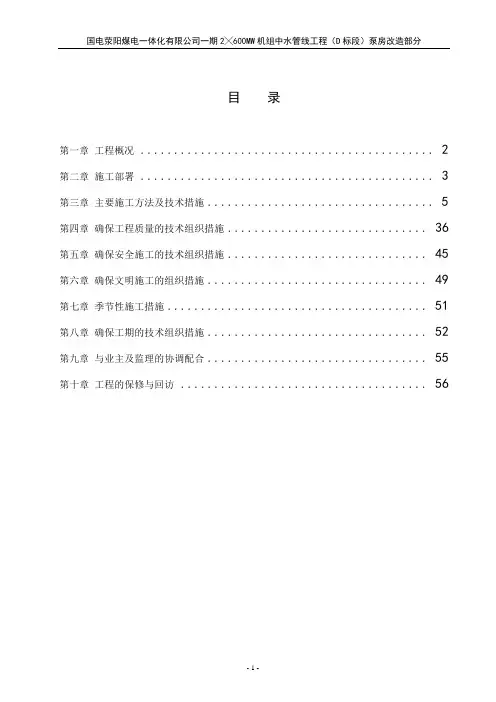

目录第一章工程概况 (2)第二章施工部署 (3)第三章主要施工方法及技术措施 (5)第四章确保工程质量的技术组织措施 (36)第五章确保安全施工的技术组织措施 (45)第六章确保文明施工的组织措施 (49)第七章季节性施工措施 (51)第八章确保工期的技术组织措施 (52)第九章与业主及监理的协调配合 (55)第十章工程的保修与回访 (56)第一章工程概况1.1 编制说明1.1.1本施工组织设计是为指导石佛沉砂池增压泵房扩建工程施工需要编制的,其宗旨是在经济上合理,技术上可靠的前提下,满足业主提出的要求。
1.1.2本施工组织设计编制的依据是石佛沉砂池增压泵房扩建工程《答疑纪要》、河南省电力勘测设计院的设计图纸及有关施工验收规范等进行编制的。
1.1.3本施工组织设计中的施工方案、组织设计是根据我公司同类工程施工方法及以往同类工程施工经验,并结合我公司施工能力、技术能力、机械设备装备情况和本工程特点制定的。
1.2指导思想和编织依据1.2.1指导思想我公司在充分对石佛升压泵房扩建供水工程增压泵房及吸水井、挡砂井施工图、设计要求进行了仔细研究和现场勘察的基础上,结合我单位多年来在给水工程施工中积累的丰富经验,以科学认真的态度编织本施工组织设计。
本施工组织设计为本工程施工的纲领性文件,用以指导本工程施工与管理,确保各项目管理目标实现,体现业主至上、用户第一的企业精神。
1.2.2编制依据国电荥阳煤电一体化有限公司一期2×600MW机组中水管线工程D标段招标文件及答疑、补遗资料河南省电力勘测设计院设计的《国电荥阳煤电一体化有限公司一期2×600MW机组中水管线石佛泵站改造工程施工图纸》。
《给水排水管道工程施工及验收规范》GB50268-2008《建设工程项目管理规范》GB/T50326-2001《电力建设施工及验收技术规范》DL5031-2005《现场设备、工业管道焊接工程概念施工及验收规范》GB50236-98《火力发电厂焊接技术规程》DL/T869-2004《预应力钢筒混凝土管》GB/T19685-20051.3 工程概况石佛沉砂池增压泵房扩建工程位于石佛沉砂池范围内,紧靠大堤。
目录第一章工程概况 (4)1.1工程概况 (4)第二章对工程难点、技术关键点等的认识与理解 (4)2.1工程难点的认识与理解 (4)2.2工程技术关键点的认识与理解 (5)2.3工程质量控制关键点的认识与理解 (5)第三章施工现场规划与总平面布置 (6)3.1施工总平面布置图及说明书 (6)3.2砼拌和、输送系统 (6)3.3砂石料场布置 (7)3.4模板及钢筋加工场 (7)3.5停车场 (7)3.6临时用房 (7)3.7施工水电供应及通讯 (9)3.8施工总平面布置图 (9)第四章施工进度计划与进度保证措施 (9)4.1施工进度安排原则 (9)4.2施工总进度 (10)4.3工程进度保证措施 (11)4.4工程施工总进度计划网络图 (12)4.5工程施工总进度计划横道图 (12)第五章施工导流、围堰与施工降排水措施 (12)5.1施工导流 (12)5.2围堰设计与施工 (12)5.3基坑降排水 (13)第六章施工测量方案 (14)6.1测量准备工作 (14)6.2施工测量的内容和要求 (15)6.3平面控制测量 (16)6.4水准控制测量 (16)第七章土方施工方案 (17)7.1总体安排 (17)7.2土方开挖及回填 (17)7.3施工设备选择及用量计算 (18)7.4碾压试验 (18)7.5建筑物周边土方回填施工方案 (20)第八章砼及钢筋砼工程施工方案 (21)8.3主泵房钢筋砼施工方案 (26)8.4钢筋砼压力水箱、穿堤箱涵施工方案 (28)8.5节制闸闸室施工方案 (29)8.6止水、伸缩缝施工方案 (30)8.7砼工程外表美观的施工工艺及措施 (31)8.8砼施工质量检测及控制措施 (34)8.9砼雨季、冬季施工措施 (37)8.10主要部位砼裂缝控制措施 (38)第九章护砌工程施工方案 (41)9.1概述 (41)9.2材料选择 (41)9.3浆砌块石挡墙施工方案 (42)9.4砌石护底、护坡施工方案 (43)9.5干砌石施工方案 (44)9.6反滤层工程 (45)9.7保证块石护砌表面美观的措施 (45)9.8质量检查和验收 (45)第十章建筑与装饰工程施工 (47)10.1概述 (47)10.2砼结构施工 (47)10.3砌体施工 (47)10.4装饰工程施工方案 (47)10.5质量通病防治措施 (49)10.6质量检查和验收 (49)第十一章金属结构设备及安装施工方案 (51)11.1主要工作内容 (51)11.2金属结构制作方案 (51)11.3埋件制造工艺流程 (55)11.4喷锌防腐工艺 (56)11.5金属结构件出厂验收及设备运输方案 (58)11.6埋件安装方案 (59)11.7闸门安装方案 (60)11.8启闭机安装 (60)第十二章机电设备安装施工方案 (63)12.1主要工作内容 (63)12.2排涝站立式轴流泵安装 (63)12.3电机安装 (63)12.4管路、管件、浮箱式拍门安装 (64)12.5电动葫芦安装 (66)12.635KV变压器安装 (67)12.7盘柜安装 (67)12.10电气设备检查验收 (71)12.11辅助设备施工方案 (72)12.12机组试运行 (74)第十三章施工设备、劳动力及主要材料需要计划 (77)13.1主要施工设备计划 (77)13.2劳动力需要计划 (79)13.3主要材料需求计划 (80)第十四章施工管理体系及措施 (81)14.1施工管理机构体系 (81)14.2管理职责 (81)14.3工程管理方法 (83)14.4施工协调管理 (84)第十五章质量保证措施 (85)15.1质量管理目标 (85)15.2质量保证体系 (85)15.3制度保证 (87)15.4技术保证 (87)15.5实行“三检制”和严把进场材料质量关 (94)15.6成立QC小组和建立工地试验室 (95)第十六章安全保证措施 (97)16.1安全组织管理体系 (97)16.2安全管理 (97)16.3安全防范重点 (98)16.4安全措施 (98)16.5治安保卫 (100)第十七章应急措施及方案 (102)17.1总则 (102)17.2特殊地质条件应急方案 (102)17.3现场突发事件的应急措施. (102)第十八章文明施工及水保、环保措施 (105)18.1组织机构 (105)18.2文明施工教育 (105)18.3文明施工措施 (106)18.4环境保护和卫生 (107)18.5水土保持及控制措施 (110)第十九章对本工程的建议 (112)第一章工程概况1.1工程概况****排涝站位于xx北岸排涝区内,****镇南蚌固公路西侧,排涝承泄区为怀洪新河,始建于1957年,总装机13台套715kw,设计排涝流量为7.5m3/s。
提升泵房水泵提升泵站位于本工程的西南角边上。
该工程地下为钢筋砼结构,地上为砖混结构。
一、准备工作在本工程开工前项目部组织各专业工程师进行以下几项准备工作:1、勘验现场,了解工程施工周边环境,排除泵站基槽开挖时,妨碍施工下障碍物。
2、对施工范围内地貌及设计标高进一步复合测量,确保等设计正确合理。
3、泵站采用探坑开挖的方式,对地下水深度以及管线土壤类别进行勘察,进一步确定降水及开挖方案。
4、根据测量数据,经计算后确定地下泵站土方留置及开挖范围。
二、施工方案1)、施工顺序1井点降水2泵房基槽开挖,平整场地3泵房基础(钢筋、模板、砼浇筑)4泵房剪力墙、顶板(钢筋、模板、砼浇筑)5基坑回填6泵房地上部分(砖砌体墙、顶板)1.井点降水:本工程难点在降水,加压泵站挖深至-6.6米,西邻建筑物,东临水塘,降水风险系数以及难度较大;在确定降水方案前,对熟悉地块地质条件的钻井队进行走访得知,该地块存有细沙层,为了避免降水过程中出现排沙对地基的扰动,特制定“小井密布,小水流长排放”的降水方案,在基坑二级平台上口的南面西面北面分别布置26CM小口径砂管井各两口,东面临水侧布置38CM口径砂管井两口,井管交接处缠绕细目网防止流沙外溢,形成对基坑周边的严密交圈降水;水泵采用8台降水4台备用的方针,确保24小时不间断作业2.基槽开挖:为了便于南边引水管道施工以及防止西面建筑物滑坡,开挖土方向北面和东面留置,并且确保留置土距离基坑边缘不小于2米。
泵站挖土采用挖掘机挖土,自卸汽车运土的方法,采用分三层开挖的方法。
土方开挖后,按照现场安全防护要求在基坑的周围搭设1.2米高安全防护栏杆,避免人员坠落坑中,造成工伤。
施工中禁止向基坑内投掷物品,以免砸伤槽底施工人员。
3.钢筋工程:a.钢筋绑扎前,在基层弹线,保证结构位置正确。
b.施工要确保钢筋的保护层厚度,垫块间距不大于1.5m,以防因钢筋和钢丝惯穿而渗水。
c.整个基础钢筋在砼开盘前必须一次绑扎完毕,梁板主筋采用焊接。

泵房提升工程施工方案模板一、工程概况1.1 项目名称:泵房提升工程1.2 项目地点:某某市XX区XX街XX号1.3 建设单位:某某公司1.4 设计单位:某某设计院1.5 施工单位:某某建筑工程有限公司1.6 工程范围:对泵房进行提升改造,包括设备更换、管道改造、电气设备更新等。
二、工程概要2.1 泵房提升工程的目的是为了提高泵房设备的性能,满足日益增长的供水需求,更新设备,提升工程整体实力。
2.2 工程内容包括:更换主泵、增加备用泵、更新控制系统、改造管道、增加消防设施等。
2.3 工程总投资预算为XXX万元,总面积XXX平方米。
三、施工前准备3.1 施工前,施工单位将安排专业技术人员对泵房进行勘察和评估,了解现有设备运行情况、土地条件、周边环境等。
3.2 根据勘察评估结果和设计要求,制定施工方案和工艺流程,确定施工计划。
3.3 准备相关施工人员和设备,并与建设单位、设备供应商等单位进行沟通协调。
四、施工组织与管理4.1 项目负责人负责组织和协调施工工作,制定具体的施工计划和安排,并指导施工人员按照要求进行工作。
4.2 设立施工现场安全、环保、质量监督人员,负责监督施工过程中的安全、环保和质量工作。
4.3 建立施工日志和工程档案,记录施工过程中的关键信息和进展情况,做好施工过程的记录和归档工作。
五、施工工艺与技术要求5.1 泵房设备更换:更换原有主泵和备用泵,选择性能更好、效率更高的新设备,并根据现场情况进行合理布局和安装。
5.2 控制系统更新:更新原有的控制系统,采用先进的自动化控制设备,提高系统运行效率和稳定性。
5.3 管道改造:对原有供水管道进行检修和更换,确保供水管道完整、畅通,减少泄漏和故障发生。
5.4 电气设备更新:更新原有的电气设备,根据设计要求重新布线和接线,确保设备安全、可靠地运行。
六、施工进度计划6.1 施工单位将根据设计要求和施工计划,制定详细的施工进度计划,并严格按照计划进行施工,保证工程按时完成。
一体化提升泵站工程施工组织设计方案一、项目概况本一体化提升泵站位于城市中心区域,主要负责收集并提升周边区域的雨水和污水。
工程包括泵房、水池、管道、电气设备等部分,预计工期为6个月。
二、施工目标1.确保施工安全,无重大安全事故发生。
2.保证工程质量,达到国家相关标准。
3.提高施工效率,缩短工期。
4.节约成本,实现项目经济效益最大化。
三、施工组织设计1.施工准备(1)人员组织:成立项目指挥部,下设工程技术部、安全质量部、财务部、材料设备部等,明确各部门职责。
(2)技术准备:组织设计人员对施工图纸进行审查,了解工程特点及施工难点,制定施工方案。
(3)材料准备:提前预订所需材料,确保材料质量,并做好材料验收工作。
2.施工阶段(1)土建工程:按照设计图纸进行土建施工,包括泵房、水池、管道等。
(2)设备安装:在土建工程完成后,进行设备安装,包括水泵、电机、控制系统等。
(3)管道铺设:根据设计图纸进行管道铺设,确保管道畅通,无渗漏现象。
(4)电气工程:安装电气设备,包括电缆、配电箱、控制系统等。
(5)调试运行:完成设备安装后,进行调试运行,确保设备正常运行。
3.施工保障措施(1)安全措施:制定严密的安全管理制度,加强现场安全管理,确保施工安全。
(2)质量措施:制定质量管理制度,加强过程控制,确保工程质量。
(3)进度措施:制定施工计划,合理安排施工进度,确保工程按时完成。
(4)成本措施:加强成本核算,控制成本支出,实现项目经济效益最大化。
四、施工难点及应对措施1.施工环境复杂:由于泵站位于城市中心区域,施工环境复杂,周围建筑物较多。
应对措施:加强与周边建筑物的沟通协调,确保施工顺利进行。
2.施工周期紧张:工程预计工期为6个月,施工周期紧张。
应对措施:合理制定施工计划,优化施工工艺,提高施工效率。
3.技术要求高:一体化提升泵站涉及多个专业领域,技术要求较高。
应对措施:组织专业技术人员进行施工,加强技术培训,提高施工水平。
第1篇一、工程概况1. 工程名称:XX泵房工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程主要建设内容包括泵房、进出水管道、电气设备等,总占地面积约1000平方米。
4. 工程性质:泵房工程属于给排水工程中的给水加压泵站,主要承担城市供水、排水任务。
5. 工程建设周期:预计施工周期为6个月。
二、施工准备1. 施工组织设计(1)成立项目组织机构,明确各岗位职责;(2)编制施工组织设计,明确施工方案、施工进度、质量保证措施等;(3)编制安全技术措施,确保施工安全。
2. 施工人员及设备(1)组织施工队伍,选拔具备相关经验和技能的施工人员;(2)配备施工设备,如挖掘机、装载机、泵房设备等;(3)进行施工人员培训,提高施工技能和安全意识。
3. 材料及物资(1)采购符合设计要求的泵房设备、管道、电气设备等;(2)组织材料进场,确保材料质量;(3)做好材料保管工作,防止材料损坏。
4. 施工现场布置(1)确定施工现场平面布置,合理划分施工区域;(2)搭建临时设施,如办公室、宿舍、食堂等;(3)做好施工现场安全防护,设置警示标志。
三、施工工艺及方法1. 土方工程(1)根据设计图纸,进行土方开挖,确保开挖深度符合要求;(2)对开挖的土方进行堆放,确保堆放安全;(3)对基础进行夯实,确保基础稳定性。
2. 混凝土工程(1)根据设计图纸,进行泵房主体结构施工;(2)采用泵送混凝土,确保混凝土质量;(3)进行混凝土养护,确保混凝土强度。
3. 管道安装(1)根据设计图纸,进行管道安装,确保管道位置、坡度、间距等符合要求;(2)对管道进行试压,确保管道无泄漏;(3)进行管道保温、防腐处理。
4. 电气设备安装(1)根据设计图纸,进行电气设备安装,确保设备位置、间距等符合要求;(2)进行电气设备调试,确保设备正常运行;(3)进行电气线路敷设,确保线路安全可靠。
四、施工进度计划1. 施工阶段划分(1)土方工程:1个月;(2)混凝土工程:2个月;(3)管道安装:1个月;(4)电气设备安装:1个月;(5)竣工验收:1个月。
泵房施工组织方案一、编制说明1.施工组织设计编制依据A.招标文件、图纸、补遗、答疑通知、修改等B.设计施工图中的设计说明和设计说明中明确采纳的国家、部颁、上海的施工技术(验收)规程、标准。
C.采纳的技术标准1)《泵站施工标准》(SL234-1999)2)《水利水电工程施工测量标准》(SL52-93)3)《水利建筑物岩石根底开挖工程施工技术标准》(SL47-94)4)《水工混凝土设计标准》(DL/T5057-96)5)《混凝土构造工程施工质量验收标准》(GB50204-2023)6)《砌体工程施工质量验收标准》(GB50203-2023)7)《给排水构筑物施工质量验收标准》(GBJ141-90)8)《给排水管道工程施工质量验收标准》(GB50268-97)9)《钢构造工程施工质量验收标准》(GB50205-2023)10)《建筑地基处理技术标准》(JGJ 79-2023)11)《建筑桩基技术标准》(JGJ 94-94)12)《建筑钢构造焊接技术标准》(JGJ81-2023)13)《建筑基桩技术检测标准》(JGJ 106-2023)14)《建筑与市政降水工程技术标准》(JGJ 111-98)15)《建筑基坑支护技术标准》(JGJ 120-99)16)《市政工程排水管道施工及验收规程》(DBJ08-220-96)17)《市政排水构筑物工程施工及验收规程》(DBJ08-224-96)18)《地基与根底工程质量验收标准》(GB50202-2023)19)《市政道路、排水管道成品与半成品施工及验收规程》(DBJ08-87-2023)20)《市政地下工程施工及验收规程》(DJG08-236-1999) 21)《预制混凝土构件质量检验评定标准》(JGJ321-90)22)《建筑机械使用安全技术规程》(JGJ33-2023)23)《施工现场临时用电安全技术标准》(JGJ46-88)24)《钢筋焊接及验收规程》(JGJ18-84)25)《工程测量标准》(GB50026-93)26)《钢筋机械连接通用技术规程》(JGJ107-96)27)《给排水管道施工及验收标准》(GB50268-97)28)《上海市排水管道通用图》(1983)29)《上海市排水管道通用图》(1992)30)《硬聚氯乙烯(UPVC)加筋管室外管道设计通用图》(2023)31)《地下工程防水技术标准》(GB50108-2023)D.招标文件所附设计文件中所列的其他技术标准、规程和标准。
泵房施工组织设计方案1. 项目背景本施工组织设计方案旨在详细描述泵房施工的安排和流程,以确保项目的顺利进行。
2. 项目概述- 泵房施工地点:(填写泵房所在位置)- 泵房施工时间:(填写施工开始和结束时间)- 泵房施工规模:(填写泵房的净建筑面积等)3. 施工组织管理机构- 公司:(填写承建公司名称)- 项目经理:(填写项目经理姓名)- 施工经理:(填写施工经理姓名)- 安全员:(填写安全员姓名)4. 施工阶段划分4.1 前期准备阶段- 负责人:项目经理- 包括:- 泵房设计审查- 材料采购计划- 施工人员招聘- 设备准备4.2 地基处理阶段- 负责人:施工经理- 包括:- 地基勘察- 地基处理方案制定- 地基施工调度4.3 主体结构施工阶段- 负责人:施工经理- 包括:- 泥土搬运和浇筑- 钢筋安装- 混凝土浇筑- 结构检验4.4 安装调试阶段- 负责人:施工经理- 包括:- 设备安装- 管道连接- 调试和检测4.5 竣工验收阶段- 负责人:施工经理- 包括:- 设备运行测试- 泵房功能验收5. 施工现场管理与安全措施- 施工现场应设立标志牌,明确工地安全注意事项- 工人应佩戴安全帽和相关防护装备- 施工现场应定期进行安全检查,并记录相关问题及整改情况6. 进度控制与质量保证- 施工现场应制定详细的进度计划,并定期进行检查和更新- 施工过程中,应严格按照相关标准和规范进行施工,确保质量合格- 定期组织质量检查,及时发现和解决施工中存在的问题7. 组织设计方案评审及更新- 组织设计方案应提交相关部门进行评审,确保合规- 如有变更或更新需求,应及时更新组织设计方案并重新评审8. 施工组织设计方案的特殊要求- (根据具体项目情况列举相关特殊要求)以上是泵房施工组织设计方案完整版。
如有疑问,请随时与负责人联系。
感谢您的配合!。
第1篇一、项目背景随着城市化进程的加快,城市排水系统的建设与改造日益成为城市基础设施的重要组成部分。
格栅池及提升泵房作为城市排水系统中的重要组成部分,其施工质量直接影响到整个排水系统的运行效率和安全性。
本方案旨在详细阐述格栅池及提升泵房的施工过程,确保施工质量,满足设计要求。
二、工程概况1. 项目名称:XX城市排水系统格栅池及提升泵房施工项目2. 项目地点:XX市XX区3. 建设规模:本工程主要包括格栅池和提升泵房两大部分,格栅池设计处理能力为XX立方米/小时,提升泵房设计流量为XX立方米/小时。
4. 施工周期:预计施工工期为XX个月。
三、施工准备1. 技术准备- 组织技术人员进行图纸会审,明确设计意图和施工要求。
- 编制详细的施工组织设计和专项施工方案。
- 对施工人员进行技术培训,确保施工人员掌握相关施工技术和安全操作规程。
2. 材料准备- 根据设计图纸和施工方案,提前采购所需的建筑材料和设备,如钢筋、水泥、砂石、模板、泵房设备等。
- 对采购的材料进行检验,确保质量符合设计要求。
3. 施工机械准备- 根据施工需要,准备挖掘机、装载机、混凝土搅拌机、泵车、运输车等施工机械。
- 对施工机械进行保养和调试,确保其正常运行。
四、施工工艺1. 格栅池施工- 基础施工:根据设计图纸,开挖基坑,清理基底,铺设垫层,浇筑基础混凝土。
- 池体施工:采用现浇钢筋混凝土结构,按照设计尺寸和施工顺序进行浇筑,确保池体结构完整、密实。
- 预埋件安装:在池体施工过程中,预埋进水口、出水口、阀门等预埋件,确保其位置准确、牢固。
- 池壁施工:采用预制钢筋混凝土板或现浇钢筋混凝土板,按照设计要求进行安装和浇筑。
- 池顶施工:根据设计要求,进行池顶的封闭和防水处理。
2. 提升泵房施工- 基础施工:与格栅池基础施工相同,确保基础稳固。
- 泵房主体施工:采用现浇钢筋混凝土结构,按照设计尺寸和施工顺序进行浇筑。
- 设备安装:在泵房主体施工完成后,进行泵房设备的安装,包括水泵、电机、控制柜等。
第1篇一、项目概述本项目为XX泵房建设,位于XX地区,占地面积约XX平方米,总建筑面积约XX平方米。
泵房主要功能为集中供水、排水和雨水收集,以满足周边居民生活用水需求及城市排水要求。
本次施工方案将针对泵房的建设进行详细规划,确保工程顺利进行。
二、施工准备1. 施工组织设计(1)成立项目领导小组,负责协调、指挥和监督施工现场各项工作。
(2)组建施工队伍,包括管理人员、技术人员、施工人员等。
(3)编制施工进度计划、施工方案、质量保证体系、安全管理体系等。
2. 施工材料(1)钢材:Q235B,符合国家标准。
(2)水泥:P.O 42.5,符合国家标准。
(3)砂:中粗砂,符合国家标准。
(4)石子:5-25mm,符合国家标准。
(5)防水材料:防水卷材、防水涂料等。
(6)其他材料:钢筋、木材、模板、油漆等。
3. 施工设备(1)混凝土搅拌机、输送泵、装载机等。
(2)挖掘机、推土机、压路机等。
(3)吊车、卷扬机等。
(4)检测仪器:水准仪、经纬仪、全站仪等。
三、施工工艺及方法1. 土方工程(1)测量放线:根据设计图纸,进行测量放线,确定基坑位置。
(2)基坑开挖:采用挖掘机进行开挖,确保基坑深度符合设计要求。
(3)基坑支护:采用水泥土搅拌桩、钢支撑等支护措施,确保基坑稳定。
(4)地基处理:对地基进行夯实,确保地基承载力满足要求。
2. 模板工程(1)模板制作:根据设计图纸,制作符合要求的模板。
(2)模板安装:将模板安装到指定位置,确保模板垂直、平整。
(3)模板加固:采用拉杆、支撑等加固措施,确保模板稳定。
3. 钢筋工程(1)钢筋加工:根据设计图纸,加工符合要求的钢筋。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎。
(3)钢筋保护:采用塑料保护套等保护措施,防止钢筋锈蚀。
4. 混凝土工程(1)混凝土搅拌:按照设计配合比,搅拌符合要求的混凝土。
(2)混凝土浇筑:采用混凝土输送泵进行浇筑,确保混凝土密实。
(3)混凝土养护:采用湿布覆盖、喷淋等方式进行养护,确保混凝土强度。
提升泵房工程施工方案一、前言泵房是城市供水系统中的重要组成部分,它承载着供水设备的运行和维护工作,保障着城市居民的生活和生产用水需求。
因此,提升泵房工程的施工方案显得格外重要。
本文将结合实际工程案例,从设计、施工组织、质量控制、安全生产等方面提出一套完善的施工方案,以期为类似工程提供参考。
二、工程背景某市供水系统存在多个年久失修、设备陈旧的泵房,导致泵房设备频繁故障、供水压力不足等问题。
为解决这一难题,市政府决定对泵房进行提升改造工程。
此次改造工程涉及设备更新、管线调整、建筑加固等多个方面,涉及投资较大,工期紧迫,要求施工方案高效、可行。
三、施工方案1. 设计方案泵房提升改造工程的设计方案应充分考虑原有设备的状况、运行情况以及改造后的需求。
要针对性地选择新设备,确保其与原有设备的兼容性和互动性。
同时,设计方案应考虑到对现有泵房结构的影响,力求在不拆除原有结构的情况下,完成设备更新和管线调整。
此外,在设计方案中还要充分考虑到节能、环保等因素,选择符合国家标准的设备和材料,确保泵房的可持续发展。
2. 施工组织泵房提升工程的施工组织应充分考虑到原有设备的运行情况和周边环境。
首先要制定详细的施工计划,并与泵房管理方进行充分沟通,确保施工不影响泵房的正常运行。
同时,要确保施工现场的安全,设置有效的安全防护措施,定期对施工现场进行安全检查和隐患排查。
另外,要合理组织施工人员,确保技术力量的合理配置,确保工程质量和进度。
3. 质量控制泵房提升工程的质量控制要严格按照相关规范和标准进行。
施工单位要建立健全质量管理体系,对施工过程进行全程监控和检查,确保各项工程质量符合国家标准。
同时,要及时处理各种质量问题,对施工过程中发现的问题进行整改,确保工程质量符合设计要求。
4. 安全生产在泵房提升工程的施工过程中,安全生产是首要问题。
施工单位要严格按照相关法规和标准进行施工,加强安全教育和培训,提高施工人员的安全意识和能力。
泵房提升工程施工方案范本一、工程概况泵房提升工程是指对已有的泵房进行提升改造,以满足新的使用需求和提升设施的性能。
本工程项目位于xx市xx区,是xx公司的一项重要设施改造工程。
本工程施工内容涉及泵房设备的更换、管道系统的改造、电气设备的更新等多个方面。
二、施工目标1.提升泵房设施的性能和安全性。
2.满足新的使用需求,保证设施运行稳定。
3.提高设备的能效,降低运行成本。
三、施工内容1.泵房设备更换包括主泵、辅助泵、水泵、管道等设备更换。
2.管道系统改造对泵房的管道系统进行重新布局和改造。
3.电气设备更新对原有的电气设备进行更新和升级。
四、施工方案1.泵房设备更换1.1 设备选型根据工程需求和现场实际情况,选择性能稳定、可靠性高的设备进行更换。
考虑到运行成本和设备寿命等因素,选用品牌设备,并确保设备的质量达到要求。
1.2 设备更换流程根据施工进度和工期计划,合理安排设备更换的时间和顺序。
在更换过程中,需注意对原有设备的拆装,防止对其它设施造成影响。
同时,要做好新设备的安装调试工作,确保设备的性能满足要求。
2.管道系统改造2.1 管道布局设计根据新的使用需求和设备更换情况,重新设计管道系统的布局。
考虑到管道的走向、连接方式、阀门设置等因素,合理布局管道系统。
2.2 管道系统改造施工根据设计要求,对原有的管道系统进行改造。
包括管道的更换、连接、焊接等工作。
在施工过程中,需注意对管道系统的清洁和防腐处理,确保管道的质量和正常使用。
3.电气设备更新3.1 设备选型根据工程需要,选择符合要求的电气设备进行更新。
保证设备的性能可靠和安全稳定。
3.2 设备更新施工对原有电气设备进行拆卸和更新。
在施工过程中,需注意对电气系统的绝缘和接地处理,确保设备的安全运行。
五、施工组织1.组织结构施工项目部成立施工领导小组,由项目经理担任组长,分别成立机械、电气、管道等专业施工组,成员包括项目经理、专业技术人员、现场施工人员等,根据工程项目的需要组织实施。
第1篇一、工程概况本工程为一座大型泵站,位于我国某地。
该泵站主要用于灌溉、排涝、供水等。
工程总投资XX亿元,建设工期XX个月。
泵站主要建筑物包括泵房、进出水渠、节制闸等。
二、施工组织管理机构1. 项目部:负责整个工程的施工组织、协调、指挥和管理工作。
2. 施工队:负责具体施工任务的实施。
3. 质量安全监督小组:负责对施工过程中的质量、安全进行监督检查。
4. 材料供应部:负责工程材料的采购、供应、保管等工作。
5. 机械设备部:负责工程设备的采购、租赁、维护等工作。
三、施工部署1. 施工顺序:按照先主体后附属,先地下后地上的原则进行施工。
2. 施工阶段划分:施工分为三个阶段:基础工程、主体工程、附属工程。
3. 施工进度安排:根据工程总工期,制定合理的施工进度计划,确保工程按期完成。
四、施工准备1. 施工现场准备:平整场地、搭建临时设施、布置临时道路、设置排水设施等。
2. 材料准备:根据施工进度计划,提前采购、储备所需材料。
3. 机械设备准备:根据工程需求,租赁、采购施工机械设备。
4. 人员准备:组织施工队伍,进行技术培训和安全教育。
五、施工方案1. 基础工程:采用钢筋混凝土基础,施工方法为地下连续墙施工。
2. 主体工程:泵房采用现浇钢筋混凝土结构,施工方法为滑模施工。
3. 附属工程:进出水渠、节制闸等采用现浇钢筋混凝土结构,施工方法为模板施工。
六、施工进度计划及工期保证措施1. 制定详细的施工进度计划,明确各阶段施工任务及完成时间。
2. 优化施工组织,提高施工效率。
3. 加强现场管理,确保工程进度不受影响。
4. 制定应急预案,应对突发事件。
七、质量保证体系及措施1. 建立健全质量保证体系,明确各级人员质量责任。
2. 严格执行国家、行业及地方相关质量标准。
3. 加强原材料、半成品、成品的质量检验。
4. 对施工过程中的质量问题进行跟踪、处理。
八、安全文明施工措施1. 制定安全生产责任制,明确各级人员安全责任。
一、项目背景本项目为某地区泵站改造工程,旨在提高泵站运行效率,保障区域防洪排涝能力,满足日益增长的供水需求。
泵站改造工程包括泵房主体结构、电气设备、自动化控制系统、配套设施等内容的更新与改造。
二、施工组织设计1. 施工组织机构成立项目施工领导小组,负责整个施工过程的组织、协调和监督。
下设施工技术组、质量安全管理组、材料设备组、财务组等,明确各部门职责。
2. 施工人员配置根据工程规模和施工进度,合理配置各类施工人员,确保施工质量和进度。
施工人员需具备相关资质,并经过专业培训。
3. 施工进度安排制定详细的施工进度计划,明确各阶段任务和完成时间,确保工程按期完成。
三、施工方案1. 泵房主体结构改造(1)拆除原有泵房主体结构,包括墙壁、屋顶等。
(2)根据设计要求,重新搭建泵房主体结构,包括墙壁、屋顶、地面等。
(3)对新建主体结构进行加固处理,确保其安全稳定。
2. 电气设备安装(1)拆除原有电气设备,包括电机、配电柜、电缆等。
(2)根据设计要求,安装新的电气设备,包括电机、配电柜、电缆等。
(3)对电气设备进行调试,确保其正常运行。
3. 自动化控制系统安装(1)拆除原有自动化控制系统,包括PLC、传感器、执行器等。
(2)根据设计要求,安装新的自动化控制系统,包括PLC、传感器、执行器等。
(3)对自动化控制系统进行调试,确保其功能完善。
4. 配套设施建设(1)新建或改造泵站进出水管、阀门、水泵等配套设施。
(2)铺设电缆、水管等管道,确保泵站正常运行。
四、质量保证措施1. 严格按设计图纸施工,确保工程质量符合规范要求。
2. 加强施工过程中的质量控制,严格执行检验制度。
3. 对施工人员进行质量意识教育,提高施工人员质量意识。
4. 加强施工过程中的安全管理,确保施工安全。
五、安全保证措施1. 建立健全安全管理制度,明确各级人员安全职责。
2. 对施工人员进行安全培训,提高安全意识。
3. 加强施工现场安全管理,确保施工安全。
第1篇一、工程概况1. 项目名称:XX泵房建设工程2. 项目地点:XX市XX区XX街道3. 项目规模:占地面积XXX平方米,建筑面积XXX平方米4. 项目功能:雨水收集、处理及排放,生活污水收集、处理及排放5. 项目工期:XXX天二、施工方案1. 施工组织设计(1)施工组织机构成立项目施工指挥部,下设工程技术部、质量安全部、材料设备部、财务部、人力资源部等部门,明确各部门职责和人员配置。
(2)施工进度计划根据工程特点和施工组织设计,制定详细的施工进度计划,确保工程按期完成。
2. 施工准备(1)施工现场准备平整场地,清理施工区域,设置围挡、警示标志,确保施工现场安全、整洁。
(2)材料、设备准备根据施工方案,提前准备所需材料、设备,确保施工过程中材料、设备供应充足。
(3)人员准备组织施工人员参加技术交底和安全教育培训,提高施工人员的技术水平、安全意识和责任心。
3. 施工工艺(1)基础施工1)基础开挖:按照设计图纸要求,进行基础开挖,确保基础尺寸和标高符合要求。
2)基础垫层:在基础垫层上铺设防水层,确保防水效果。
3)基础混凝土浇筑:按照设计要求,进行基础混凝土浇筑,确保混凝土强度和密实度。
(2)主体结构施工1)主体结构模板:按照设计要求,进行主体结构模板制作、安装,确保模板的牢固性和稳定性。
2)主体结构钢筋:按照设计要求,进行主体结构钢筋绑扎、焊接,确保钢筋位置准确、焊接质量合格。
3)主体结构混凝土浇筑:按照设计要求,进行主体结构混凝土浇筑,确保混凝土强度和密实度。
(3)管道安装1)管道材料:选择符合国家标准的管道材料,确保管道质量。
2)管道安装:按照设计要求,进行管道安装,确保管道位置准确、连接牢固。
3)管道试验:对管道进行压力试验,确保管道质量合格。
(4)设备安装1)设备采购:选择符合国家标准的设备,确保设备质量。
2)设备安装:按照设备说明书和设计要求,进行设备安装,确保设备安装位置准确、连接牢固。
供水及污水管工程Ⅰ标段提升泵站施工方案目录第一章、施工组织设计编制总说明 (1)一、组织施工的总原则及要求 (1)二、施工中应遵循的规范、规定及规程 (1)三、编制依据 (2)第二章、工程概况 (3)一、工程概况 (3)第三章施工前期准备工作 (6)一、施工准备 (6)二、目标管理 (9)三、劳动力的组织准备 (9)四、技术管理准备工作 (10)五、工地试验室及其工作内容 (11)六、施工平面布置 (11)七、施工进度控制计划 (16)第四章主要施工方法 (17)一、测量放线................................ 错误!未定义书签。
二、土方工程................................ 错误!未定义书签。
三、沟槽防护................................ 错误!未定义书签。
四、排水管道施工方法 (17)五、钢筋工程................................ 错误!未定义书签。
六、模板工程................................ 错误!未定义书签。
七、砼工程.................................. 错误!未定义书签。
八、砌体工程施工 (19)九、装饰工程 (20)十、屋面防水工程施工 (26)十一、提升泵房沉井方法及要求 (26)十二、水电施工方法及水电配合施工 (38)十三、脚手架工程 (41)第五章质量保证体系及措施 (42)一、工程质量目标及分解 (42)二、质量保证体系 (43)三、保证工程质量的管理措施 (48)第六章安全保证体系及措施 (55)一、安全管理制度 (55)二、安全技术措施制度 (56)三、脚手架搭设安全措施 (57)四、施工用电安全措施 (58)五、塔吊施工安全措施........................ 错误!未定义书签。
提升泵房
水泵提升泵站位于本工程的西南角边上。
该工程地下为钢筋砼结构,地上为砖混结构。
一、准备工作
在本工程开工前项目部组织各专业工程师进行以下几项准备工作:
1、勘验现场,了解工程施工周边环境,排除泵站基槽开挖时,妨碍施
工下障碍物。
2、对施工范围内地貌及设计标高进一步复合测量,确保等设计正确合
理。
3、泵站采用探坑开挖的方式,对地下水深度以及管线土壤类别进行勘
察,进一步确定降水及开挖方案。
4、根据测量数据,经计算后确定地下泵站土方留置及开挖范围。
二、施工方案
1)、施工顺序1井点降水2泵房基槽开挖,平整场地3泵房基础(钢筋、模板、砼浇筑)4泵房剪力墙、顶板
(钢筋、模板、砼浇筑)5基坑回填6泵房地上
部分(砖砌体墙、顶板)
1.井点降水:本工程难点在降水,加压泵站挖深至-6.6米,西邻建筑物,
东临水塘,降水风险系数以及难度较大;在确定降水方案前,对熟悉地块地质条件的钻井队进行走访得知,该地块存有细沙层,为了避免降水过程中出现排沙对地基的扰动,特制定“小井密布,小水流长排放”的降水方案,在基坑二级平台上口的南面西面北面分别布置26CM小口径砂管井各两口,东面临水侧布置38CM口径砂管井两口,井管交接处缠绕细目网防止流沙外溢,形成对基坑周边的严密交圈降水;水泵采用8台降水4台备用的方针,确保24小时不间断作业
2.基槽开挖:
为了便于南边引水管道施工以及防止西面建筑物滑坡,开挖土方向北面和东面留置,并且确保留置土距离基坑边缘不小于2米。
泵站挖土采用挖掘机挖土,自卸汽车运土的方法,采用分三层开挖的方法。
土方开挖后,按照现场安全防护要求在基坑的周围搭设1.2米高安全防护栏杆,避免人员坠落坑中,造成工伤。
施工中禁止向基坑内投掷物品,以免砸伤槽底施工人员。
3.钢筋工程:
a.钢筋绑扎前,在基层弹线,保证结构位置正确。
b.施工要确保钢筋的保护层厚度,垫块间距不大于1.5m,以防因钢筋和钢丝惯穿而渗水。
c.整个基础钢筋在砼开盘前必须一次绑扎完毕,梁板主筋采用焊接。
底板筋采用绑扎接头。
d.绑轧钢筋前认真检查料单,成品筋与小样筋核实,与图纸复核。
e.钢筋采用加工厂制作、现场绑扎的方法,钢筋直径大于25mm的采用焊接接头,其余的钢筋采用绑扎接头。
操作过程如下
1)凡直径12mm以下的光圆钢筋,均采用拉直后使用。
2)搭接焊必须满足6d(双面焊)、12d(单面焊)焊后必须同心,绑扎搭接倍数大于40d。
3)同一断面搭接率控制在50%以内。
4)为控制钢筋间距、保护层,砼墙钢筋采用垫块控制。
底板钢筋采用钢筋支架控制。
因立墙钢筋一次立起太高,用内外脚手控制,横向钢筋按分布高度绑扎。
5)为施工方便,地梁隔墙钢筋按模板线位置首先绑扎,然后再绑扎四周钢
筋。
4.模板工程
a.制作工艺和技术要求:
班组采用的模板,支架要符合以下要求:
1.保证工程结构和各部分形状尺寸和相互位置正确;
2.模板,管件应有足够的强度,刚度和稳定性,能可靠的承受新浇砼的重量和侧压力,以及在施工进程中所产生的荷载;
3.应满足构造简单,装拆方便,并便于钢筋的绑扎和安装,砼的浇筑和养护的工艺要求要做到合理用材,厉行节约;
4.模板的接缝严密,牢固,不得漏浆,爆模。
模板的管件,支架,支撑应严格进行检查,不应因工作的失误,疏忽大意造成质量事故。
b. 施工现浇安装模板时,因按以下规定:
1按配筋板图和施工顺序进行拼装,必须保证模板系统的整体稳定;
2管件,支架,支撑及斜支撑下的支撑面应平整垫实,并有足够的受压面积;
3预埋件,预埋孔洞的位置必须准确,安装牢固;
4梁两侧模板均应有斜支撑调整和固定其牢固和垂直度,支架的高度与所设的水平支撑,剪力支撑应按构造与整体稳定性布置,上下层对应的模板支撑应设在同一竖向中心线上。
c. 模板拆除时应符合下列规定:
①不承重的模板应在同强度能保证其表面积棱角不因拆除而受损坏时,亦可拆除;
②梁板拆除模板时砼强度达到设计强度的85%时亦可拆除;
③承重结构,板,悬臂板砼强度达到设计强度的100%亦可拆除;
④竹胶板,梁模板拆除时严禁从上往下抛掷,以免造成安全事故和材料损坏。
d. 质量要求
1.模板接缝宽度不大于25mm,优良标准不大于15mm;
2.梁柱轴线位移允许偏差为5mm;
3.标高允许偏差为3mm;梁柱截面尺寸允许偏差为(+4mmへ-5mm);
4.每层垂直度允许偏差为3mm;
5.相邻两板表面高低差允许偏差为2mm;
6.支模时要根据已弹好的中心线进行复核,按弹出的边线支模,支模后要拉通线校正;
e. 安全措施
支模所用的钢管,扣件,木模和支架经检查,成品完整无损坏时予以安
装。
在支模中用的架杆,架板和制作台要绑扎牢固,封好板头,扎好防护栏杆,工人戴好安全帽,危险处拴好安全带,吊装模板时,吊具应安全可靠,制作员要有充分活动余地,模板要支牢,横斜撑要求分布合理,以防跑模,拆除时应检查脚手架的牢固情况,较大和较重的模板要两人以上在顶部拴好,小心放绳,严防在高空乱丢乱扔模板,以免伤人,浇筑梁板时必须专人检查模板,支撑,钢管架是否牢固可靠,发现问题及时处理。
5、混凝土工程
a.
1. 振捣器的操作要做到“快插慢拔”,“快插”为了防止先将表面混凝土
振捣密实而与下层混凝土形成分层离析现象,“慢拔”是为了使振动
器抽出时所形成空洞。
2. 在振捣上一层混凝土时应插入下层混凝土5~10㎝左右,以消除两层
混凝土之间的接缝。
同时在振捣上层混凝土时要在下层混凝土初
凝之前进行。
3.每一插点要掌握好振捣时间,过短不宜振捣密实,过长可能导致混
凝土产生离析现象;一般每点振捣时间约为20~30S,但应看混
凝土表面呈水平且不再显著下层和出现气泡,单表面浮出灰浆即
可。
4. 振捣器插点要均匀排列,可采用行列式或交错式移动,不应混用,以
免混凝土造成漏振。
振动棒每点的移动距离不应超过30㎝。
振动
器使用时距离模板不应大于15~20㎝,且不宜紧靠模板。
振捣剪力墙时不得随意挪动钢筋,要经常检查钢筋保护层的厚度及所有预埋件的牢固程度和位置的准确性。
5. 振捣剪力墙时不得随意挪动钢筋,要经常检查钢筋保护层的厚度及
所有预埋件的牢固程度和位置的准确性。
6. 混凝土表面必须平整(根据水平控制线)、无漏振、裂缝、蜂窝、麻
面、孔洞等现象。
7. 浇筑混凝土时要经常检查模板、钢筋、支架和预留洞的情况,发现有
变形移位时,应立即停止该部位的砼浇筑,并通知相关人员进行
修复。
8.修复时间,不应超过已经浇筑的混凝土凝结时间,以确保砼施工缝的
良好连接。
9.浇筑结束后腰做到工完料清,导墙混凝土达到初凝期后要用钢棍捣
毛。
b.质量要求:
A、主控项目:
1、现浇结构的外观质量不得有严重缺陷:受力钢筋有露筋、主要受力
部位有蜂窝、孔洞、裂缝等。
2、现浇结构不得有影响结构性能和使用功能的尺寸偏差。
3、变形缝、施工缝、后浇带、穿墙套管、预埋件的设置和构造,均须
符合设计要求。
B、一般项目:
1、现浇结构的外观质量不宜有一般缺陷:其它钢筋有少量露筋、少量
蜂窝、孔洞等。
c、成品保护
1、振捣混凝土时,不得碰动钢筋、预埋件,防止移位。
2、混凝土浇筑、振捣至最后完工时,保持甩出钢筋的位置正确。
3、保护好预留洞口、预埋件等位置不要出现移动现象。
c、安全文明:
1、振捣工须戴绝缘手套,穿胶鞋等防护用品。
2、振捣作业人员应穿胶鞋和戴绝缘手套,以防电击,振捣器应保持清
洁,不得有混凝土粘结在外壳上妨碍散热;
3、作业前应检查电线有无破损漏电、漏电保护装置应灵活可靠,机具
各部连接应紧固,旋转方向正确。
4、混凝土运输车辆进料之前,必须有专人指挥,以防出现上次撞到电
线杆及挂断电线等危机作业人员安全的现象发生。
5、在剪力墙砼浇筑过程中,要派2~3人看模、看筋,发现问题及时解
决。
7、在砼吊送过程中,砼吊斗在放料过程中一定要注意安全。
