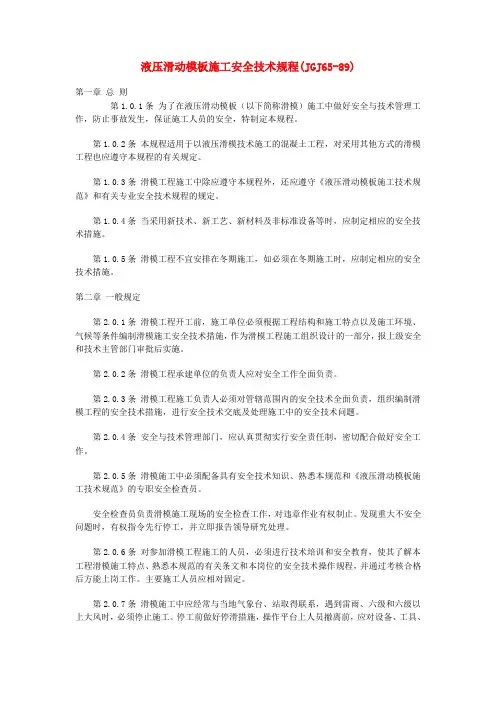

液压滑动模板施工安全技术规程(JGJ65-89)第一章总则第1.0.1条为了在液压滑动模板(以下简称滑模)施工中做好安全与技术管理工作,防止事故发生,保证施工人员的安全,特制定本规程。
第1.0.2条本规程适用于以液压滑模技术施工的混凝土工程,对采用其他方式的滑模工程也应遵守本规程的有关规定。
第1.0.3条滑模工程施工中除应遵守本规程外,还应遵守《液压滑动模板施工技术规范》和有关专业安全技术规程的规定。
第1.0.4条当采用新技术、新工艺、新材料及非标准设备等时,应制定相应的安全技术措施。
第1.0.5条滑模工程不宜安排在冬期施工,如必须在冬期施工时,应制定相应的安全技术措施。
第二章一般规定第2.0.1条滑模工程开工前,施工单位必须根据工程结构和施工特点以及施工环境、气候等条件编制滑模施工安全技术措施,作为滑模工程施工组织设计的一部分,报上级安全和技术主管部门审批后实施。
第2.0.2条滑模工程承建单位的负责人应对安全工作全面负责。
第2.0.3条滑模工程施工负责人必须对管辖范围内的安全技术全面负责,组织编制滑模工程的安全技术措施,进行安全技术交底及处理施工中的安全技术问题。
第2.0.4条安全与技术管理部门,应认真贯彻实行安全责任制,密切配合做好安全工作。
第2.0.5条滑模施工中必须配备具有安全技术知识、熟悉本规范和《液压滑动模板施工技术规范》的专职安全检查员。
安全检查员负责滑模施工现场的安全检查工作,对违章作业有权制止。
发现重大不安全问题时,有权指令先行停工,并立即报告领导研究处理。
第2.0.6条对参加滑模工程施工的人员,必须进行技术培训和安全教育,使其了解本工程滑模施工特点、熟悉本规范的有关条文和本岗位的安全技术操作规程,并通过考核合格后方能上岗工作。
主要施工人员应相对固定。
第2.0.7条滑模施工中应经常与当地气象台、站取得联系,遇到雷雨、六级和六级以上大风时,必须停止施工。
停工前做好停滑措施,操作平台上人员撤离前,应对设备、工具、零散材料、可移动的铺板等进行整理、固定并作好防护,全部人员撤离后立即切断通向操作平台的供电电源。
薄壁空心墩液压自动滑模施工工法薄壁空心墩液压自动滑模施工工法是一种针对桥梁、隧道和地下工程中墩柱施工的工法。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
一、前言随着现代化城市建设的迅速发展,墩柱结构在桥梁、隧道和地下工程中起着重要的支撑作用。
传统的墩柱施工工法存在着工期长、劳动强度大和质量控制困难等问题。
为了解决这些问题,薄壁空心墩液压自动滑模施工工法应运而生。
该工法利用先进的技术手段和设备,能够在保证施工质量的前提下,大大缩短工期,提高施工效率。
二、工法特点薄壁空心墩液压自动滑模施工工法具有以下特点:1. 施工速度快:采用液压自动滑模技术,能够实现墩柱的快速施工,大大缩短施工周期。
2. 质量可控:采用模板支撑和液压调整技术,能够保证墩柱的准确尺寸和良好的垂直度。
3. 施工条件要求低:施工现场要求相对较低,无需大型起重设备,适应性广。
4. 环保节能:采用薄壁空心墩体结构,减少了混凝土的使用量,减少了对环境的影响。
5. 工艺可靠:施工过程由自动化设备控制,减少了人为因素的干扰,提高了施工的稳定性和可靠性。
三、适应范围薄壁空心墩液压自动滑模施工工法适用于以下范围的工程:1. 桥梁工程:适用于公路、铁路和城市道路桥梁的墩柱施工。
2. 隧道工程:适用于地铁、隧道和矿山工程中的墩柱施工。
3. 地下工程:适用于地下车库、地下通道等工程的墩柱施工。
四、工艺原理薄壁空心墩液压自动滑模施工工法是基于以下原理进行施工的:在施工现场,先安装好薄壁空心墩体的模板和支撑系统,然后通过液压调整系统,调整模板的位置和水平度。
在混凝土搅拌站将拌好的混凝土通过泵送管道送到施工现场,借助于液压自动滑模设备,将混凝土顺利滑模进入模板,使得墩柱得到形成。
待混凝土自然养护一段时间后,拆除模板和支撑系统,完成整个施工过程。
五、施工工艺薄壁空心墩液压自动滑模施工工法的施工过程主要包括以下几个阶段:清理施工现场、安装模板和支撑系统、液压调整、混凝土浇筑与滑模、养护和拆除模板。
桥梁墩柱液压滑模施工风险防控措施
⑴滑模施工应符合现行《液压滑动模板施工安全技术指南》 (JGJ
65)的有关要求。
⑵参加滑模作业的人员必须进行安全技术培训,考核合格方可上岗。
⑶滑模施工中应经常与当地气象台站取得联系,遇有雷雨、六级(含)以上大风时,必须停止施工,并将作业平台上的设备、工具、材料等固定牢固,人员撤离,切断通向平台的电源。
⑷采用滑模施工的墩台周围必须划定防护区,警戒线至墩台的距离不得小于结构物高度的 l/10,且不得小于 1Om。
不能满足要求时,应采取有效的安全防护措施。
⑸滑模施工应根据墩台结构、滑模工艺、使用机具和环境状况对滑模进行施工设计,制定专项施工方案,采取相应的安全技术措施。
⑹液压滑动模板应由具有资质的企业加工,具有合格证书和全部技术文件,进场前应经验收确认合格,并形成文件。
⑺滑升作业前,应检查模板和平台系统,确认符合设计要求;检查电气接线;检查液压系统,确认各部油管连接牢固、无渗漏,并经试运行确认合格,形成文件。
⑻滑模系统应由专业作业组操作,经常维护,发现问题及时处理。
⑼浇注和振捣混凝土时不得冲击、振动模板及其支撑:滑升模板时不得进行振捣作业。
⑽滑升过程中,应随时检查,保持作业平台和模板的水平上升,发现问题应及时采取措施。
⑾夜间施工应有足够的照明。
便携式照明应采用 36V(含)以下的安全电压。
固定照明灯具距平台不得低于2.5m。
⑿拆除滑模装置必须按专项方案要求进行。
一、工艺原理及特点:1.液压滑升模板施工装置由液压提升系统,模板系统,操作平台系统三部分组成。
利用穿心单作用爬升式千斤顶沿支撑杆爬升,带动工具式模板滑升,完成砼的全部浇注过程。
2.特点:⑴适宜于标准层面积300-800m2的剪力墙结构形式高层建筑;面积100m2左右的群体筒仓;钢筋砼烟囱及水塔等构筑物。
⑵能保证结构的整体性,提高抗震性和稳定性。
⑶能加快施工速度,缩短工期。
⑷可改善高空作业条件,有利于安全施工。
⑸有显著的经济效益和社会效益。
二、工艺流程:→→→→→→→→→→→→→→三、工艺组成:本工艺由以下几个系统和装置组成:1.滑升模板系统:包括:门式提升架、内外围圈、钢模板。
(L=1200mm成锥形,外模板斜度0.2%,内模板斜度0.4%)。
2.操作平台系统:包括:固定平台(木板厚40-50mm),外挑平台、活动平台内、外吊兰、安全护拦、上人梯等。
.3.液压提升系统:包括:液压控制台、穿心式液压千斤顶、高压油管、支撑杆等。
4.包括:观测设施及检测工具、经纬仪、水准仪、10Kg大线坠等。
四、施工准备及操作要求:1.配合比设计:⑴施工条件:根据济南地区的气温情况要求抗冻砼在0至-10˚C的气温条件下可正常凝结硬化。
在-5至-8˚C气温下,6小时砼的出模强度要达到0.2~0.4MPa以上。
通过对PNC和JD-5型早强防冻剂(冶金部建筑总院研制)几组试块的对比分析,最后选用JD-5型早强防冻剂,其掺量为水泥重量的3%。
⑵配比:水泥沙石子水早强防冻剂(JD-5)重量比 1 1.65 3.07 0.47 0.030每 m3 394 651 1210 185 11.82每盘 50 83 154 23 1.5注:原材料:水泥:济南东方红水泥厂425#矿渣硅酸盐水泥砂:中砂(砂率34%)石子:15-30mm坍落度:5-6cm;JD-5型3%。
2.施工效果:⑴在室外气温-1˚C至-5˚C的施工条件下,原材料:水加热至60˚C以上,砂、石子在正温以上,坍落度控制在5—6cm,出机温度在30˚C左右,入模温度不低于12˚C,6小时后砼出模强度完全可以达到0.35MPa以上。
